道路路面结构设计为复合式路面,路面结构层次从上至下为:

5cm中粒式改性沥青混凝土(AC-16C)(内掺1.5%沥青道路专用增强纤维)(设计弯沉值21.5)

粘贴应力吸收防水土工布(底面粘层油)

22cm厚碾压水泥混凝土(28天设计弯拉强度标准值4.5MPa,抗压强度不小于30 Mpa)

贫混凝土(C20)调坡层

复合式路面工程量见下表:

复合式路面工程量表

一、施工组织设计编制依据

复合式路面实施施工组织设计是根据下列文件进行编制的:

3、《水泥混凝土路面施工及验收规范》(GBJ97-87)。

4、《公路水泥混凝土路面施工技术规范》(JTGF30-2003)。

5、《公路沥青路面施工技术规范》(JTGD40-2004)。

6、《沥青路面施工及验收规范》(GB50092-96)。

二、复合式路面施工方法

复合式路面由贫混凝土调坡层、碾压混凝土基层、沥青混凝土面层等三

层构成,其施工方法分述如下:

(一)、贫混凝土调坡层施工方法

1、不需进行处理的原有路面应进行压实。对有龟裂,纵、横裂缝的路面根据现场情况分别进行处理,可采用将原路面挖松打碎,加水泥进行拌和,摊铺碾压;如果原路面材料质量太差,则挖掉运走,用水泥稳定碎石进行摊铺处理;如果一般性收缩裂纹,则不进行处理。需处理的路面,事先与驻地监理人员沟通,确定工程量。

2、模板安装

模板安装按车道宽度进行安装,每车道宽度为3.5米,模板用槽钢,槽钢高度根据调平层的摊铺厚度选择适当型号,模板长度宽为3~5m,每米模板应设置一处支撑固定装置,模板安装前应进行逐桩测量放样,模板安装应稳固、顺直、平整、无扭曲,模板顶面不得有高低错台,高程应符合设计要求。模板应能承受摊铺、振实、整平设备的负载行进冲击和振动时不发生位移,禁止在路面上挖槽嵌入安装模板,模板安装后,与混凝土拌合物接触的表面涂隔离剂。

3、摊铺

混凝土采用商品混凝土。混凝土运输车倒退进入摊铺车道,洒水湿润路床,混凝土运输车边前进边卸料。人工配合布料粗平,人工布料应用铁锹反扣,禁止抛掷和耧耙。

振捣,可采用插入式振捣棒、振动梁或平板式振捣器进行振捣,振捣时应辅以人工补料找平,平板式振捣器应纵横交错振捣。全面提浆振实,振实后可用滚杠往返拖动2-3遍提浆整平,并对水泥浆始终赶在滚杠前方,多余

水泥浆应铲除,拖滚后可用3m刮尺,纵横各一遍整平饰面。贫混凝土终凝后应洒水养护,养护时间不少于7天。

4、模板拆除

按现阶段气温,混凝浇筑24小时后可折模板,折模不得损害板边、板角,禁止使用大锤拆卸模板。

5、切缝

横向缩缝间距采用5m。当混凝土的抗压强度达到1.5MPa,人可行走时(一般在250温度小时)。应进行缩缝切割,切缝深度为1/4板厚,缩缝切缝宽度控制在4~6㎜,纵横缝与面板纵横缝对齐,横缩缝也可与面板横缝前错30~50㎝,但贫混凝土表面应设置滑动封层(如喷洒沥青)。

6、接缝钢筋

根据《公路水泥混凝土路面施工技术规范》(JTGF30-2003)的规定。贫混凝土调平层纵、横向缩缝中可不设拉杆和传力杆,胀缝中应设传力杆和胀缝板,胀缝位置应与面层胀缝对齐。每天施工结束,应设横向施工缝,横向施工缝端模板按传力杆的直径和间距设置传力杆插入孔和定位套管。

7、胀缝间距

施工规范规定,胀缝的间距在350-500m之间,本工程可考虑采用间距为300m或现场具体情况与驻地监理工程师协商确定。

8、断板处理

砼路面施工方案

砼路面施工方案

砼路面施工方案 第一节、材料选用 一、水泥 水泥采用新标准强度42.5级海螺牌普通硅酸盐水泥。要求其强度高、收缩性小、耐磨性强、抗冻性高。水泥进场时,必须有产品合格证和化验单,并对其品种、标号、包装、数量、出厂日期进行检查验收,同时对进场水泥抽样复试。 不同标号、厂牌、品种、出厂日期的水泥,不得混放,严禁混合使用。出厂日期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降低使用。 二、粗集料 粗集料采用质地坚硬、耐久、洁净的碎石或破碎砾石,并应符合规定的级配,最大粒径不超过31.5mm,粗集料技术要求应符合技术规范要求:压碎值小于15%,针片状含量小于15%,含泥量小于1%,泥块含量小于0.2%,孔隙率小于47%,抗压强度不低于混凝土强度的2.5倍。 三、细集料 细集料采用质地坚硬、洁净、细度模数在2.5以

上的粗、中天然砂,同时必须具备良好的级配,其技术要求应符合技术规范要求。 使用机制砂时,还要检验砂的磨光值,其值宜大于35,不宜使用抗磨性较差的水成岩类机制砂。 四、水 清洗集料、拌合砼及养生所用的水,不应含有影响混凝土质量的油、酸、碱、盐类、有机物等,PH值宜为6-8。 五、外加剂 为减少砼拌合物的用水量,改善和易性,节约水泥用量,提高强度,可掺入减水剂;冬季施工为提高早期强度或为缩短养护时间,可掺入早强剂;夏季施工或需延长作业时间,可掺入缓凝剂。 砼使用的外加剂,应通过配合比试验符合要求后方可使用。 六、接缝处拉杆、传力杆钢筋应符合设计要求,不得使用废旧钢筋代替,不得有裂缝、断伤、裂痕;表面油行和颗粒状或片状锈蚀应清除。 第二节、配合比设计 1、砼配合比设计应根据设计弯拉强度、耐久性、工作性和经济合理性的原则进行设计。 2、在铺筑水泥砼面层之前,将计划用于面层的各种

水泥混凝土路面施工方案

成庄提浓站站外混凝土道路施工方案 一、工程概况: 本工程位于成庄提浓站站外道路,道路总长为300米,本道路为单车道。 二、编制依据 本施工方案是根据现场勘察以及山西省《水泥混凝土路面施工及验收规范》(GBJ97-87)施工验收规范及规程进行编制。 三、水泥混凝土路面施工注意事项: 1、施工前应严格按设计要求坐标进行放样,并对全线水准控制点进行闭合校验; 2、路基工程施工期间应采取必要的排水措施以保证路基干燥; 3、路面工程 1)混凝土计算抗折强度不低于4.0MPa,加水拌合料坍落度15-25,摊铺后先用插入式振捣器振捣边角,然后用夹板振捣器纵横交错全面振捣,振捣整平后30分钟内抹压提浆,抹面是禁止撒灰、洒水,抹面后30分钟内沿道路横向压成光面,施工完毕3小时开始养护,保持湿润。 2)道路路面应满足《水泥混凝土路面施工技术规范》 4、施工允许误差 板厚±10mm 路拱标高±10mm 路面宽±20mm 相邻板高差±3mm 平整度3m直尺接触路面,空隙不大于5mm 纵横顺直度20m长误差不大于15mm。 四、材料供用 路基采用100mm厚C15商砼,面层采用250mm厚C30商砼;停车位垫层使用200厚极配碎石,面层采用250mm厚C30商砼。 五、施工工艺 1、砼垫层施工工艺流程: 施工准备→施工测量放样→平地机整平→砼垫层浇筑 2、水泥混凝土路面面层施工工艺 施工准备→测量放样、复测高程→路面基层清理→安装模板→摊铺砼→抹平→压纹→拆模板→切缝→养护 1)施工准备工作

采用商品C30混凝土: ○1在正式施工前,商品砼供应商的试验室应先按设计图纸要求的砼强度等级进行配合比设计,并按规定做好砼的试件,经有关部门审核符合要求后,才能正式在工程施工中使用。砼的运输 ○2砼供应商采用搅拌车将工程所需的砼由搅拌站运送至现场,再用泵车运输至浇捣地点作业。商品混凝土运输进入施工现场后将混凝土用泵车送到浇筑面上,连续浇筑。在施工过程中,加强通信联络和调度,确保混凝土浇筑的连续均匀性。 ○3为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车路线和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现问题。○4由商品混凝土搅拌站试验室确定配合比及外加剂用量。 ○5混凝土浇筑前组织施工人员进行施工方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。 2)测量放样 测量放样是水泥混凝土路面施工的一项重要工作。首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄点和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。要求分块线距窨井盖的边线保持至少1cm的距离,否则应移动分块线的位置。放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。对测量放样必须经常进行复核。包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。 3、安设模板 垫层检验合格后,即可安设模板。模板采用木模,长度3~4m。模板高度与混凝土面层板厚度相同。模板两侧铁钎打入基层固定。模板的顶面与混凝土路面顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处(空隙)要事先用水泥浆铺平并充分夯实。模板安装完毕后,再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。 4、摊铺与振捣 1)、摊铺 摊铺混凝土前,应对模板的间隔、高度、支撑稳定情况和基层的平整情况等进行全面检查。 混凝土混合料运送车辆到达摊铺地点后,直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,应用铁锹翻拌。

复合式路面施工方案

复合式路面施工方案

复合式路面施工方案 道路路面结构设计为复合式路面,路面结构层次从上至下为: 5cm中粒式改性沥青混凝土(AC-16C)(内掺1.5%沥青道路专用增强纤维)(设计弯沉值21.5) 粘贴应力吸收防水土工布(底面粘层油) 22cm厚碾压水泥混凝土(28天设计弯拉强度标准值4.5MPa,抗压强度不小于30 Mpa) 贫混凝土(C20)调坡层 复合式路面工程量见下表: 复合式路面工程量表 一、施工组织设计编制依据 复合式路面实施施工组织设计是根据下列文件进行编制的: 3、《水泥混凝土路面施工及验收规范》(GBJ97-87)。 4、《公路水泥混凝土路面施工技术规范》(JTGF30-2003)。 5、《公路沥青路面施工技术规范》(JTGD40-2004)。 6、《沥青路面施工及验收规范》(GB50092-96)。 二、复合式路面施工方法 复合式路面由贫混凝土调坡层、碾压混凝土基层、沥青混凝土面层等三

层构成,其施工方法分述如下: (一)、贫混凝土调坡层施工方法 1、不需进行处理的原有路面应进行压实。对有龟裂,纵、横裂缝的路面根据现场情况分别进行处理,可采用将原路面挖松打碎,加水泥进行拌和,摊铺碾压;如果原路面材料质量太差,则挖掉运走,用水泥稳定碎石进行摊铺处理;如果一般性收缩裂纹,则不进行处理。需处理的路面,事先与驻地监理人员沟通,确定工程量。 2、模板安装 模板安装按车道宽度进行安装,每车道宽度为3.5米,模板用槽钢,槽钢高度根据调平层的摊铺厚度选择适当型号,模板长度宽为3~5m,每米模板应设置一处支撑固定装置,模板安装前应进行逐桩测量放样,模板安装应稳固、顺直、平整、无扭曲,模板顶面不得有高低错台,高程应符合设计要求。模板应能承受摊铺、振实、整平设备的负载行进冲击和振动时不发生位移,禁止在路面上挖槽嵌入安装模板,模板安装后,与混凝土拌合物接触的表面涂隔离剂。 3、摊铺 混凝土采用商品混凝土。混凝土运输车倒退进入摊铺车道,洒水湿润路床,混凝土运输车边前进边卸料。人工配合布料粗平,人工布料应用铁锹反扣,禁止抛掷和耧耙。 振捣,可采用插入式振捣棒、振动梁或平板式振捣器进行振捣,振捣时应辅以人工补料找平,平板式振捣器应纵横交错振捣。全面提浆振实,振实后可用滚杠往返拖动2-3遍提浆整平,并对水泥浆始终赶在滚杠前方,多余

(完整word版)混凝土路面新建施工方案

3.1.1、施工准备 ①测量定位:设置永久性平面和高程控制点,在施工地段放出线路中心线位置,根据设计图纸尺寸放出路基坡脚位置,并沿征地红线开挖临时排水边沟。 ②填料的选择及修筑试验段:路基填筑前先对填料进行土工试验,以确定填料种类、最佳含水率、最大干密度等指标,符合规范要求后,方可用于路基填筑。并在施工过程中定期对填料料场进行抽检。桥涵、涵洞的台背部位采用透水性材料填筑,最大粒径不大于5cm。 3.1.2、取土:取土前先清除土场地表耕植土,并堆置在指定地点以备复耕。再将取土场划分为15×30 m 、20×30m的区域,在各区域周围挖设排水沟,以降低土的天然含水量。然后在计划土区域内,用附带松土器的推土机进行翻松晾晒,当土质含水量达到规范要求后进行调运。土方运输采用挖掘机(或装载机)配合自卸汽车运输。 3.1.3、分层填筑:每200m左右或两结构物之间划分为一个施工区,按横断面全宽水平分段分层填筑压实。分层根据试验段确定的数据严格控制,路堤每20m设一组标高控制点,每层松铺厚度不得超过30cm。每层填土沿路基横向每侧超填50cm宽,以方便机械压实作业,保证完工后的路堤边缘有足够的压实度。采用自卸车卸土时,根据车容量计算堆土间距,以减少推土机摊铺作业工作量。不同的土质不能混填。 3.1.4、摊铺整平:先用推土机进行初平,再用平地机进行终平,严格控制平整,确保摊铺均匀。摊铺时层面做成向两侧倾斜2%~4%

的横向排水坡度,以利路基表面排水。 3.1.5、洒水、晾晒:路堤填料的含水量控制在Wopt+2%~Wopt-3%范围内。当含水量超出最佳含水量2%时,采取取土坑内挖沟拉槽降低水位和在路基上摊铺、翻松、晾晒相结合的办法,降低填料的含水量。当含水量低于最佳含水量3%时,可适当洒水湿润。洒水采用取土坑提前洒水闷湿和路基上洒水搅拌相结合的方法。 3.1.6、机械碾压:碾压前,先对填层的厚度及平整度进行检查,不符合要求时,用平地机再整平,确认符合要求后再进行碾压。开始碾压时,先用小吨位光轮压路机对松铺土表面预压,再用平地机刮平,最后用激振力大于40吨的振动压路机碾压。 3.1.7、压实作业的施工顺序为:先压路基边缘,后压路基中间,先慢后快,先静压后振压。在曲线段,由低侧向超高侧碾压。 碾压施工中,压路机往返行驶的轮迹必须重叠1/2轮宽,相临两区段纵向重叠2m。压实作业做到无偏压、无死角、碾压均匀。 3.1.8、路堤检测:路基填筑采用密度法控制碾压质量,压实度采用灌砂法、环刀法或核子密度仪进行检测,对于石方地段,采用沉降法进行检测。 其纵断标高、宽度、线形、边坡、横坡、中线、平整度等均符合设计与质量检验验收标准。 每层路基填筑压实后,及时进行检测,检测合格并经监理工程师认可后,才能进行上层路基填筑。 检测分“跟踪检测”、“自检”及“抽检”。检查内容包括检查填

道路凿除及新做砼路面施工方案

道路凿除及新做砼路面施工方案 本项目路线起于,止于。本合同段为其中的第六标段,其中路段老路面拆除方量为m3。 本工程为先拆除原先老旧水泥混凝土路面,再新浇捣砼面路。 本工程计划月日开工,月日完工,施工工期为天。 拆除旧水泥混凝土路面总体施工方案是采用风钻机把路面大致破裂后再用挖机或者推土机清除的方法对路面上的碎裂混凝土进行清理。 一、拆除老旧路面 (一)施工准备 机械配备为:挖掘钻机1台,PC200挖机1台,推土机1台,压路机1台,汽车2台,洒水车1台。 (二)、施工步骤 1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。 2、根据计算好的高差应在各桩号上标注好。 3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂。 4、组织挖掘机,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。 5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。 6、对根据设计标高形成的新路基应复测,复测后,对新路基表层30cm内应复松,采用路基分层填筑的碾压方案进行碾压并调平标高。 (三)、安全工作措施 为保证施工路段能够安全有序地进行施工,采取半幅施工半幅通车有力保障措施: 1.距离施工路段两头150米、50米处设置醒目交通安全警示牌,“施工路段,车辆慢行”,场内设置“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。 2.施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。 3.采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并

复合型硅PU施工工艺

硅PU复合型面层铺装施工方案 (1)、材料:塑胶球场弹性体是由甲组、乙组按配比组成,其甲组成分主要为进口原料合成的聚氨酯原料,乙组成分为硫化剂、进口色料及多种助剂混合而成。 (2)、施工准备: ①搅拌场所须先铺一层彩条塑料布,以确保地面整洁。 ②材料启用时,封盖须先清洁干净。 ⑶、施工工艺: ①黑色弹性胶粒层:将环保型黑色高弹性橡胶粒、高强度环保交联剂、各种助剂混合、搅拌均匀,现场摊铺4mm厚,再用专用工具平整、压实。完成后平整度用3M直尺进行测量,平整度差在1mm内,误差面积之和不超过总面积的5%。二十四小时常温硫化保养。 作用:a.增强面层弹性; b.对场地进行找平的作用; c.解决了因混凝土起沙不能铺设硅PU塑胶的问题。 ②将的甲、乙组及胶粉按比例混合,倒入搅拌机充分搅拌后倒入喷涂机。 ③专业人员对全场进行喷涂,喷涂分两层喷涂,第一层喷涂完后检查整场效果,对喷涂不均匀处重新进行喷涂,厚度2mm。 ④施工完第二天固化后清理接边,接边要平整,喷涂好后场地要平整。 ⑤在面层喷洒滚涂一层保护层,施工完成后,表面颜色应均匀一致。 (4)工艺特点: 我公司采用“分层施工法”,虽然此种施工法工序多,成本会增高一些,但具有以下优点: ①由于分层施工法的特点在于分层,在第一次摊铺底材时已经基本找平,第二次摊铺面层时又有第二次找平时机,所以平整度更好,厚薄更均匀。

②面层的喷涂是在第一次摊铺底材(厚度为4mm)完全固化后进行,并且其厚度 为2mm。 硅PU塑胶面层铺设完成后,做好卫生清洁工作,完成后即可开始划线,其步骤 如下: A.首先用激光测距仪及经纬仪复检四个基本桩点,并对误差做调校确定后,按照田联的标准进行测量,定出四个基本点。以此为基准,用钢卷尺把划线分好,做好记号,再用具有一定韧性的鱼丝线将直线各点按纵横相连。 B.贴好分色纸,将线漆调好后即可开始喷线。确保线宽的误差严格控制在 规则允许的最低限度。 标准线喷划注意事项: ①喷线前场地清洁要彻底,分色纸要贴紧,而且要等到界限油完全干燥后方能 拿掉分色纸。 ②有风时不能喷线,防止因风影响出现虚边。 ③放线后需经体育工艺员复核,用鉴定过的钢卷尺(包括尺长校正、温度校正)进行复查合格,方可按国际球场标准喷漆划线。 ④我公司提供的各种原材料及生产工艺将严格执行国际田联标准(GB/T14833-93)这样学校验收时以国际田联作为依据。

冬季混凝土路面施工的方案.doc

现浇混凝土路面 冬季施工方案 1适用范围 适用于高速公路收费广场现场浇筑混凝土路面施工。 2施工准备 当室外日平均气温连续五昼夜低于5℃时,混凝土路面的施工应按冬期施工规定 进行。 2.1 技术准备 1.认真审核设计图纸和设计说明书。 2.混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝 土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 2.2材料要求 1.水泥 (1)采用普通硅酸盐水泥,水泥强度等级为42.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅 酸盐水泥》(GB 175)等的规定。 (3)对水泥质量有怀疑或出厂期超过 3 个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥 不得混合使用。 2.骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级配良好,质 地坚硬,不应含有易受冻成分的矿物。所用骨料的储备地点应选择地势高不积水的 地方。 3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076) 和《混凝土外加剂应用技术规范》(GB 50119)的有关规定。 防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复 试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门 出具。 4.水:采用净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝

结、硬化的杂质以及引起导致混凝土腐蚀的离子。 6.钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质 量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀。钢 筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检 验,其质量必须符合有关标准的规定。 2.3机具设备 1.搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗 车、手推车、混凝土搅拌运输车、散装水泥运输车、洒水车等。 2.振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3.其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式发电机、 移动式照明设备等。 4.抹面机具:电抹子、木抹子、铁抹子等。 5.施工测量和检验试验仪器设备。 2.4作业条件 1.混凝土路面施工应在基层施工完毕,经检测各项指标达到设计和规范要求,并 经监理工程师同意后进行。 2.基层表面应清理干净。 3施工工艺 3.1 工艺流程 钢筋安装 测量放线→模板制作安装→混凝土搅拌、运输→铺筑混凝土→接缝 施工 混凝土振捣、整平→混凝土抹面、压实→切缝、清缝、灌缝→养生 3.2操作工艺 1.测量放线 根据设计文件及交桩资料放出道路中线和边线。除在道路中线上每20m 设一中线桩外,同时在胀缝、曲线起讫点和纵坡转点位置也应设置中线桩,并在中线桩两 侧相应位置设置边桩。主要控制桩应设在路旁稳定的位置,其精度应符合有关规定。 在离道路边线适当位置每l00m 设一个临时水准点,以便施工中对路面高程进行复核。 2.模板制作、安装

水泥混凝土路面施工方案74733

混凝土路面 施 工 方 案 编制人: 审核人: 审批人: 编制单位:天津市宝地建筑工程有限公司 编制日期: 年月日 一、编制依据 1、《公路水泥混凝土路面施工技术规范》JTG F30—2003 2、《公路工程质量检验评定标准》JTGF801-2012 3、《公路工程施工安全技术规程》JTGF90-2015 4、设计主要依据的规范、规定和标准 二、工程概况 本工程为小区内通行道路,路面宽5.0米,路面厚为25cm水泥

混凝土路面。 三、施工准备 1、人员与施工组织 本工程工期紧、干扰因素多,选调一支有丰富施工经验协调能力强的施工队伍,并配以足够的技术管理人员。 根据工程数量和现场施工条件,安排充足的人员和机械设备. 2、技术准备 1).认真审核设计图纸和设计说明书。 2).混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 3、机具设备 1).搅拌、运输机具:自卸车、小翻斗车、手推车、混凝土搅拌运输车等。 2).振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3).其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式发电机、移动式照明设备等。 4).抹面机具:电抹子、木抹子、铁抹子等。 5).施工测量和检验试验仪器设备。 4、作业条件 1).应在基层施工完毕,经检测各项指标达到设计和规范要求,并经监理工程师同意后进行。

2).基层表面应清理干净。 四、施工工艺 (一).3:7灰土垫层铺设 1.材料准备: 1).采用挖出的及塑性指数大于4的,不含有机杂质,土料应过筛,其不大于15mm; 2).应用Ⅲ级以上块灰,含氧化钙70%以上,使用前1~2d消解并过筛,其不应大于5mm。 2.?施工机具: 蛙式打夯机、手扶式振动压路机、机动翻斗车、手推车、铁锹、筛子、木耙等。 3、工艺流程: 基土清理→基土验收隐蔽→灰土拌制→灰土铺设→质量验收 1).工程施工前必须具备以下条件: (1)基本已整平或回填完毕,密实度符合设计要求,并办理隐蔽验收手续; (2)根据设计对垫层的厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实实验,已选定了土料,确定了土料含水量控制范围、铺土厚度、碾压遍数等参数。 (3)施工机具设备已备齐,经试用,可满足施工要求,水、电已接通。2).灰土拌制:灰土的配合比一般采用3:7或2:8(石灰:土,体积比),石灰和土料应计量,翻拌均匀、颜色一致。并适当控制含水

隧道混凝土路面施工方案

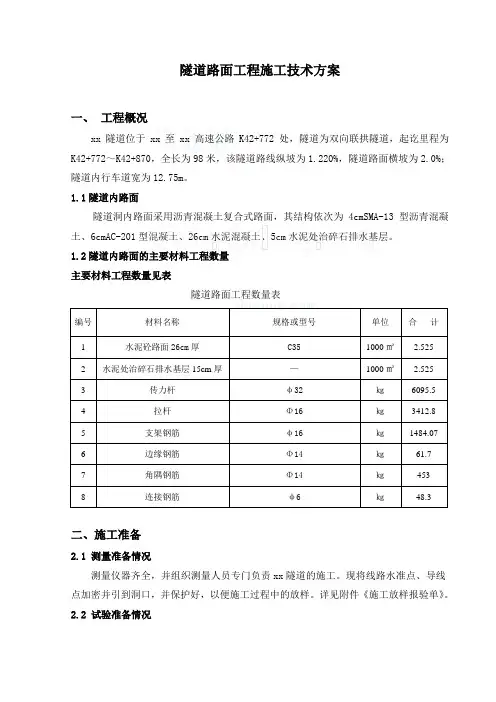

隧道混凝土面层施工技术方案 一、工程概况 我单位负责承建**8**合同段,合同左线里程为:****共7598米,右线里程为:*****共7546.449米;主要工程为****隧道出口端(右线:共3611米,左线:共3627米,2号斜井1210.48米)、****隧道(右线:共3816.499米,左线:共3836米)。 隧道采用沥青混凝土复合式路面,水泥混凝土面层采用26cm厚的C40水泥混凝土,面层混凝土强度要求28强度抗弯拉强度不少于5MPa。基层采用12cm厚C20混凝土,基层下设15cm厚C20素混凝土整平层。 车行横洞:采用水泥混凝土轻型路面,路面厚度20cm,设计抗弯拉强度≥4.0MPa,其下设15cm厚的C20混凝土整平层。 人行横洞:采用水泥混凝土轻型路面,路面厚度15cm,其下设10cm厚的C20混凝土整平层。 二、混凝土面层的施工方法及工艺 水泥混凝土面层施工工序为:测量放样→基层检验和整修清理→槽钢安装和安设钢筋(拉杆和传力杆)→运输混凝土→摊铺混凝土→振捣混凝土→提浆、刮平→表面制毛→机械锯缝→填缝→养护→开放交通。 1、施工准备 水泥混凝土路面施工要求各工序平行流水,相互交错,施工机械、工具、劳力、必须密切配合。施工前须做好充分的准备,尤其对进场材料的试验,做好路面混凝土的配合比设计。 ⑴泥混凝土配合比设计 混凝土配合比由试验确定,其试配强度按有关规范选取一般按抗压强度作配合比设计,以抗折强度作强度校核。上报高监办批准。 ⑵混凝土摊铺准备 混凝土摊铺前, 对破损的的路面基层进行修复和清理,所有挤碎、隆起、空鼓和裂缝密集区的基层应清除,并使用相同的基层料重铺。当基层产生非扩展性温缩、干缩裂

广场砼路面施工方案

物流办公楼广场混凝土路面施工方案 编制: 审核: 审批:

目录 一、编制依据及原则 (1) 1.1编制依据 (1) 1.2编制原则 (1) 二、工程概况 (1) 2.1工程概述 (1) 2.2施工范围及内容 (1) 2.3计划工期 (2) 三、总体施工部署 (2) 3.1工料机配备 (2) 3.2劳动力配置 (2) 3.3主要施工机械配置 (3) 四、项目组织机构 (3) 五、施工准备 (4) 5.1施工平面布置 (4) 5.2施工便道 (4) 5.3生产设施布置 (4) 5.4混合料配合比试验与调整 (5) 5.5基层检验与整修 (5) 六、混凝土路面施工方法 (5) 6.1 工艺流程 (5) 6.1.1测量放样 (5) 6.1.2模板安装 (6) 6.1.3设置传力杆、拉力杆 (7) 6.1.4混凝土浇筑及振捣 (8) 6.1.5抹面 (9)

6.1.6收面拉毛 (9) 6.1.7砼路面的养护 (9) 6.1.8混凝土路面的切缝及灌缝 (9) 6.2草坪砖施工 (10) 6.3道牙施工 (10) 七、水泥砼路面质量要求 (11) 八、质量保证措施 (12) 九、安全保证措施 (12) 十、文明施工措施 (13)

一、编制依据及原则 1.1编制依据 (1)物流办公楼广场硬化、雨污水工程施工技术要求及图纸说明; (2)施工现场调查和咨询所获取的资料; (3)本项目及现行的有关施工技术规范、规程、图集及验收标准,《CJJ1-2008 城镇道路与质量验收规范》; 1.2编制原则 (1)严格按照技术任务书和图纸的各项要求进行编制; (2)确保建设单位要求的总工期、节点工期、质量及施工安全要求; (3)充分考虑环境、文明施工,施工现场、周边道路交通畅通,确保周边结构物、地下管线安全,确保施工顺利展开; (4)研究工程施工特点,配足现场管理机构和施工队伍,投入先进、配套的施工机械设备,均衡、高效组织施工生产,确保工程总体目标的实现。 二、工程概况 2.1工程概述 物流办公楼广场硬化、雨污水工程,总面积约57000㎡。 2.2施工范围及内容 物流广场路面结构分为三部分,即厂区道路及广场路面24cm厚C30混凝土、生态停车场20cm草坪砖、非机动车及篮球场18cm厚C30混凝土。 水泥采用强度等级42.5级或以上的普通硅酸盐水泥或道路硅酸盐水泥。初凝时间大于1.5h,终凝时间不小于10h。 纵缝拉杆采用Ф14的螺纹钢筋;横向施工缝、胀缝传力杆采用

混凝土路面铺设项目施工方案

XXXX物流广场混凝土路面铺设项目 施 工 方 案 公司名称:XXXX建设工程有限公司 编制日期:2020年月日

目录 一、工程概况 二、编制依据 三、施工准备 四、施工进度计划 五、主要分部施工方案及技术措施 六、工程质量保证措施 七、安全保证措施 八、文明施工与环境保护措施 九、应急保证措施 十、地下管线及其他地上地下设施的保护加固措施

一、工程概况 1、项目名称:XXXX物流广场混凝土路面铺设项目。 2、此次询比范围:XXXX物流广场混凝土路面铺设项目,包含但不限于对现有混凝土地坪拆除与重新浇筑,制作安装钢板井盖等。 3、具体施工内容如下: 3.1、对施工场地内的原破损混凝土路面进行拆除,面积约为2600㎡(破损混凝土路面砼厚度为15cm)。拆除时需进行安全文明防护措施。拆除混凝土层后对基层进行清理,要求挖深为25cm。要求基坑整体深度共为40cm。 3.2、对破损混凝土旁土方进行开挖,要求挖深0.4m,体积约58.8m3。 3.3、在基坑内铺设20cm厚的碎石垫层,要求石子粒径不大于4cm,铺设面积约为2720㎡。 3.4、在碎石垫层上部浇筑20cm厚的C30商品混凝土,浇筑面积约为2720㎡,伸缩缝要求为平行短边5m切割一条。混凝土浇筑时需对其进行振捣,采用磨盘对混凝土面层进行整平收光,最后人工收平。浇筑完成后需定时进行洒水养护。 3.5、制作并安装阀门井井盖,要求为钢板井盖,井盖厚度为20mm,面积为2.3㎡。要求井盖比新浇筑混凝土地坪高出2-3cm。 二、编制依据 1、建设方提供的施工图; 2、《水泥混凝土路面施工及验收规范》GBJ97-87 3、《公路路基施工技术规范》JTJ033-95

混凝土路面施工方法

混凝土路面施工方法 一、工程概况 7#道路为圣何塞水电站第三合同段的施工道路,也是一级发电厂房在运行期间的进场道路,为永久性道路。原设计全长为2100米,路面宽度为7米,碎石路面。经业主、工程师要求,在局部弯道急、坡度陡的路段浇筑混凝土路面。混凝土路面宽度为6米,厚度0.2米,混凝土强度为28MPa,横坡为3.0%,弯道处设置有超高和加宽。 二、施工方案 1.测量放样 直线可每段20米一桩,曲线段每5米一桩。同时要设胀缝,缩缝等中心桩,并相应在路边各设一边桩。曲线段,必须保持横向分块线与路中心线垂直。测量放样必须经常复核,做到勤测,勤核、勤纠偏。 2.路面基层准备 碎石基层在未通过验收之前不允许面层砼施工,检测内容内包括:纵断面高程、中线偏位宽度、平整度、横坡度等。混凝土面层施工前应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压。基层厚度为0.15米,宽度比混凝土路面两侧各宽0.5米。 3.混凝土的拌和和运输 a)混凝土拌和

混凝土在搅拌站集中拌和,严格控制含水量。每班开工前,实测砂、石子的含水量,并根据天气变化,由工地试验确定施工配合比。水泥砼拌和物应根据实验室提供的配料单严格控制坍落度,混凝土拌合时间不应少于90S。 b)混凝土运输 混凝土运输采用6m3混凝土罐车,运送砼的车辆在装料前,应清浇水润壁,排干积水。混凝土铺筑时的卸料高度,不应超过1.0米,如发生离析,铺筑前应重新拌合。 混凝土从搅拌机出料至浇筑完毕的时间不得超过允许最长时间。运输车辆在模板或导线区调头或者错车时,严禁碰撞模板或基线,一旦碰撞,应及时告知重新测量纠偏。 4.混凝土浇筑 a)模板安装 模板的高度应与混凝土板厚度一致,模板顶部高程应为混凝土路面的设计高程,模板内边线与路面设计中心线和边线重合。并应支立准确稳固,接头紧密平顺,不得有离缝、错茬和高低不平等现象,保证摊铺、振实、冲击和振动是不发生移位。模板接头和模板与基层接触均不得漏浆、模板与混凝土接触的表面应涂抹隔离剂。混凝土拌合物摊铺前,应对模板的间隔、高度、润滑、支撑稳定,以及钢筋的位置和传力杆装置进行全面检查。平曲线路段采用短模板,模板安装完毕后,应经过现场监理人员的检查合格后才能浇筑砼。模板在混凝土浇筑完毕20h后拆除,拆除不应损坏混凝土面板。 b)混凝土摊铺 路面混凝土浇筑采用半幅施工方法,摊铺厚度要考虑预留高度,拌合物的松铺系数

复合型塑胶面层施工方案改过

复合型塑胶面层施工方案 跑道塑胶层分两部分施工:基层9mm、面层4mm。 1、塑胶跑道基层质量要求: 基层质量的优劣关系着整体质量。它直接关系到整个跑道的使用功能、使用寿命。因此质量的要求必需满足: ①水泥混凝土表面无起砂,为原浆收光,不能是撒灰面收光的水泥地面; ② 3mm直尺检测平整度小于3mm; ③水泥混凝土,温度缝宽度≥8mm,深度大于混凝土厚度的2/3,无不规则裂缝; ④跑道周边需收边(道牙或建筑物); 2、施工方案 工艺流程:定位放线--基层处理--喷底涂--底胶摊铺—扫粉末封底--试水找平--喷面胶--场地划线--全场检测、交工 (1)定位放线: a、按照图纸设计要求、体育比赛规则,结合现场实际情况及周边环境,初放场地轮廓线,明确塑胶摊铺位置。 (2)、基础表面处理: a、把场地高低不平处标识出来,对高出部分进行打磨,低凹处进行填补。 b、采用高压水枪对场地进行冲洗至干净。 (3)、喷底涂: 使用粘结性能促进剂(单组份胶水)对底层表面进行涂布处理,每平方米用量0.2-0.3kg,加强底层与橡胶颗粒层的粘结强度; a、严格按照规定的工艺流程执行,当搅拌完毕后,加入喷涂

机的料斗中。 b、按启动按钮,调节变速机手轮调节料泵流量,控制转速在100--150r/min之间。 c、旋转喷枪进气旋钮,使压缩空气进入喷枪,将胶液从喷嘴中呈雾状喷射出来。 d、全场喷涂一遍,使胶液覆盖均匀。 e、喷涂机每次停机后,都要认真清理料斗、管道及喷头等。(4)、底胶摊铺: 橡胶颗粒与单组份聚氨酯粘结剂按8:1的比例混合搅拌均匀,每平方米用量9kg,再使用塑胶摊铺机械摊铺平整,铺设厚度为9mm; a、基层摊铺步骤 基层铺设流程: b、将塑胶摊铺机驶入已定好位的摊铺场地内,就位并调整好摊铺厚度:将进料板离地间隙调为16mm,将抹光熨平板前沿的离地间

收费广场水泥混凝土路面施工方案

大广高速公路松山安庆互通工程收费广场水泥混凝土路面 施 工 方 案 编制: 审核: 审批: 内蒙古东昊水电路桥工程有限责任公司 大广高速公路松山安庆互通工程项目部

目录 1编制依据 (1) 2编制范围 (1) 3工程概况 (1) 5施工部署 (2) 5.1进度计划 (2) 5.2人员配备 (2) 5.3机械配备 (2) 5.4原材料和配合比 (2) 6施工方案 (3) 6.1施工工艺流程 (3) 6.2施工放样 (3) 6.3钢筋制作、安装 (3) 6.4模板制作和安装 (4) 6.5拉杆、传力杆的设置 (4) 6.6制备与运送砼 (5) 6.7混凝土浇筑 (5) 6.8混凝土振捣 (5) 6.9纵横接缝 (6) 6.10表面整修与抗滑措施 (6) 6.11养生 (7) 7质量保证措施 (7) 7.1施工质量保证规章制度、保证措施 (7) 7.2组织、技术措施 (7) 8安全保证措施 (8) 9环保措施和文明施工 (8) 9.1文明施工措施 (8)

9.2环境保护措施 (9)

收费广场水泥混凝土路面施工方案 1编制依据 1、施工图纸; 2、施工合同; 3、批准的施工组织设计; 4、《公路水泥混凝土路面施工技术细则》JTG∕T F30-2014 5、《公路工程质量检验评定标准》(JTG F80/1-20017) 6、《公路工程技术标准》(JTG B01-2003) 2编制范围 AK0+070~AK0+180收费广场水泥混凝土路面。 3工程概况 收费广场起止桩号AK0+070~AK0+180,共110m,宽度47.9m,水泥混凝土路面厚度28cm,混凝土设计弯拉强度不低于5mpa。收费岛处为了防止钢筋对磁场的影响,板块均采用普通混凝土面板,不设置钢筋。

水泥混凝土路面施工方案

第一章工程概况 (一)概述 茨竹镇江新公路工程,是茨竹镇经济社会发展和2008年规划中的重要交通项目,本公司投标项目为C标段,桩号三江口至寨坪(含完小支路)全长,路基宽度米,路面宽米,路肩宽2×米,路拱横坡3%,路肩横坡4%,其合同段主要工程量如下: 1、路基工程 1)开挖土方: 21800立方米 2)开挖石方:立方米3)填方: 6116立方米 2、防护工程 1)挡墙: 209立方米 3、路基排水工程 1)浆砌片石边沟: 4010米2)土质边沟:米 4、取土坑 1)土方:立方米2)石方:立方米 5、过水路面 1)砼路面:米 6、小桥工程

1)小桥: 0座 7、涵洞工程 1)涵洞: 80米 8、路面工程 1)路肩条石: 1003立方米2)20CM厚水泥碎石稳定层: 26065平方米 3)20CM厚混凝土路面 22055平方米 9、安全设施工程 1)栏柱:根 10、管理设施工程 1)地名标志:个 2)警告标志:个 3)限速标志:个 4)里程碑:个 (三)地理位置 三寨路地处渝北区西北部,原寨坪乡境内,平均海拔在400米左右,最高点在茨竹镇,最低点在三江口,最大相对高差200米。 (三)气候条件 茨竹镇属湿润气候类型区,气候因素不仅影响土壤的形成,而且决定土地利用状况的布局。根据邻边气候资料分析,该镇气候以湿润气候特征为主。全年平均气温20摄氏度,最热月气温36摄氏度,最代气温-2摄氏度,极端最高气温41摄氏度,年极端最低气温-5摄氏

度。年降水量1400毫米,大多集中在5、6、7月份,占全年降水量的65%,为一年一熟农业的关键性季节提供了有利的条件。其他月份蒸发及弱。

场坪砼路面施工方案

服务区场坪路面工程施工方案 一、工程概况 (一)工程简介 LM-02标李家河服务区场坪区路面结构层为:24cmC30砼+乳化沥青透层+20cm水泥稳定碎石基层,道路及广场面积为:南区30424.8m2,北区24544.1m2,路面个结构层工程量为:C30砼:54968.9m2,乳化沥青透层:54968.9m2,20cm厚水泥稳定碎石基层:54968.9m2。 (二)主要工程数量及工期安排 预计在12.25前,完成场坪面层施工。 二、施工前准备工作 1.人员、机械准备 根据工程数量和现场施工条件,我项目部计划安排充足的人员和机械设备,投入主要技术人员和劳动力安排如下: 主要机械设备投入表

主要人员投入表 2.材料准备 (1)、水泥:水泥的物理性质和化学性质要符合国家标准,并且每一批水泥都应有质保书。并且按照公路工程质量检验评定标准要求的频率进行自检。 (2)、砂:质地坚硬、耐光、洁净、在2.5以上。含泥量(冲洗法)不大于3%,有机含量(比色法)不深与标准溶液的颜色。 (3)、碎石:质地坚硬、耐光、洁净、符合规定级配,最大粒径不应超过31.5mm。石料的等级强度大于Ⅱ级,压碎值符合规范规定,针、片状颗粒含量大于15%,含泥量(冲洗法)不大于1%。 (4)、根据施工进度计划,组织好各种材料的进场。并对已进场的砂、碎石、水泥、钢筋要进行各种性能检验,若有不符合要求的,应另选或采取补救措施。 (5)、混合料配合比检验和调整 A、工作性的检验和调整,按设计配合比取样试拌,测定其工作性,必须时还通过试铺检验,如测得其工作性低于要求,则保持水灰比不变适当增加水泥用量。每次调整加入少量材料,重复试验。直至符合要求为止。 B、强度的检验,按工作性符合要求的配合比,适当增减水泥用量,配置3组配合比的新拌混凝土试件,并测定其实际密度。到规定龄期后测定其强度。如实测强度未能达到要求的配合强度时,可采用提高水泥标号、减小水灰比或改善粒料级配等措施。 C、通过选择不同水量、不同水灰比、不同砂率或不同粒料级配等配制混合料,通过比较,从中选择经济合理的方案。 D、施工现场砂和石子的含水量经常变化,必

防水层施工方案

黄冈至鄂州高速公路团风段 HETFTJ-1合同段路面工程 防水层施工方案 (K0+827.850~K13+343.228) 编制: 复核: 审核: 中铁七局集团有限公司黄冈至鄂州高速公路团风段HETFTJ-1合同段项目经理部 2014 年10月

目录 一、编制依据、范围、原则 ..................................................... - 0 - 1、编制依据 0 2、编制范围 0 3、编制原则 0 二、工程概况.......................................................................... - 1 - 三、施工准备工作................................................................... - 1 - 1、人员、机械准备 (1) 2、技术准备 (1) 3、试验准备 (1) 四、质量标准及要求 ............................................................... - 2 - 1、施工前的质量要求 (2) 2、材料及混合料试验检测标准 (3) 3、施工过程中的检测 (3) 4、施工完成后的检测 (3) 五、施工工艺及施工方法......................................................... - 4 - 1、防水层施工工艺及方法 (4) 2、施工注意事项 (7) 六、质量保证措施................................................................... - 7 - 1、组织保证措施 (7) 2、思想保证措施 (8) 3、制度保证措施 (8) 4、技术保证措施 (9) 七、安全生产保证措施.......................................................... - 10 - 1、安全方针 (10) 2、安全目标 (10) 3、安全生产保证体系 (10) 4、安全生产具体措施 (11) 八、环境保护与水土保持措施................................................ - 11 -

停车场砼路面施工方案

砼路面施工方案 第一节、材料选用 一、水泥 水泥采用新标准强度42.5级海螺牌普通硅酸盐水泥。要求其强度高、收缩性小、耐磨性强、抗冻性高。 二、粗集料 粗集料采用质地坚硬、耐久、洁净的碎石或破碎砾石,并应符合规定的级配,最大粒径不超过 31.5mm。 三、细集料 细集料采用质地坚硬、洁净、细度模0-5mm以上的粗、中石粉。 四、水 清洗集料、拌合砼及养生所用的水,不应含有影响混凝土质量的油、酸、碱、盐类、有机物等。 五、外加剂 旱季施工或需延长作业时间,可掺入缓凝剂。 砼使用的外加剂,应通过配合比试验符合要求后方可使用。 六、接缝处拉杆、传力杆钢筋应符合设计要求,不得使用废旧钢筋代替,不得有裂缝、断伤、裂痕;表面油行和颗粒状或片状锈蚀应清除。 第二节、配合比设计 1、砼配合比设计应根据设计弯拉强度、耐久性、工作性和经济合理性的原则进行设计。 2、在铺筑水泥砼面层之前,将计划用于面层的各种材料,提交实验室,通过试验进行混合料组成配合比设计,其抗折强度、水灰比、水泥用量等必须满足有关要求。砼配合比确定与调整应符合下列规定: ①计算的普通砼配合比,在实验室内经试配检验弯拉强度、塌落度、含气量等配合比的各项指标,并根据结果进行配合比调整。 ②实验室的基准配合比应通过搅拌机实际搅拌检验,并经试验段验证。 ③配合比调整时,水灰比不得增大,单位水泥用量不得减少。一般,路面砼单位水泥用量不宜少于300kg/m3.,也不宜大于400㎏/m3. ④施工期间应根据气温和运距的变化,微调外加剂掺量,微调加水量与砂石称量。 3、已批准的砼混合料配合比和各项材料及施工方法,未经监理工程师同意,不宜擅自改变。 第三节、施工准备 一、施工测量 1.中线放样:每20m设一中心桩,并在设计伸缩缝处、曲线起终点、纵坡变坡点加密设桩。 2.高程放样:根据设计高程,设置高程控制点,并安排专人在施工过程中跟踪测量。 二、基层质量检验 在路面砼施工前,对基层的压实度、弯沉、高程、横坡、宽度逐断面检查检验,确认符合设计和规范要求,并经工程师验收合格后,方可进行其面层施工。 三、混凝土摊铺前,还应完成下列准备工作

现浇混凝土路面施工方案

现浇混凝土路面施工方案 1 适用范围 适用于高速公路收费广场现场浇筑混凝土路面施工,其他公路、城市道路等可参照执行。 2 施工准备 2.1 技术准备 1.认真审核设计图纸和设计说明书,编制详细的施工方案,已对班组进行书面技术交底和安全交底。 2.混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 2.2 材料要求 1.水泥 (1)宜采用硅酸盐水泥或普通硅酸盐水泥,水泥强度等级不应低于32.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。 (3)对水泥质量有怀疑或出厂期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。 2.石子:石子应使用质地坚硬、耐久、洁净的碎石、碎卵石和卵石。卵石最大公称粒径不宜大于19.0mm,碎卵石最大公称粒径不宜大于26.5mm,碎石最大公称粒径不应大于31.5mm。粗集料的含泥量小于1.5%,泥块含量小于0.5%。进场后应取样复试,其质量应符合国家现行标准的有关规定。 3.砂:砂应采用质地坚硬、耐久、洁净的天然砂、机制砂或混合砂。砂宜采用符合规定级配、细度模数在2.0~3.5之间的粗、中砂,不宜使用细砂。含泥量小于3%,泥块含量小于2%,进场应取样复试,其质量应符合国家现行标准的规定。 4.外加剂:外加剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076)和《混凝土外加剂应用技术规范》(GB 50119)的有关规定。 外加剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。 5.粉煤灰及其他掺合料:粉煤灰宜采用散装灰,质量应符合Ⅰ、Ⅱ级标准。也可使用硅灰或磨细矿渣,使用前应经过试配检验,确保路面混凝土弯拉强度、抗磨性、抗冻性等技术指标合格。

相关主题
文本预览
相关文档 最新文档
