混凝土路面专项施工方案最新版
- 格式:doc
- 大小:103.50 KB
- 文档页数:18

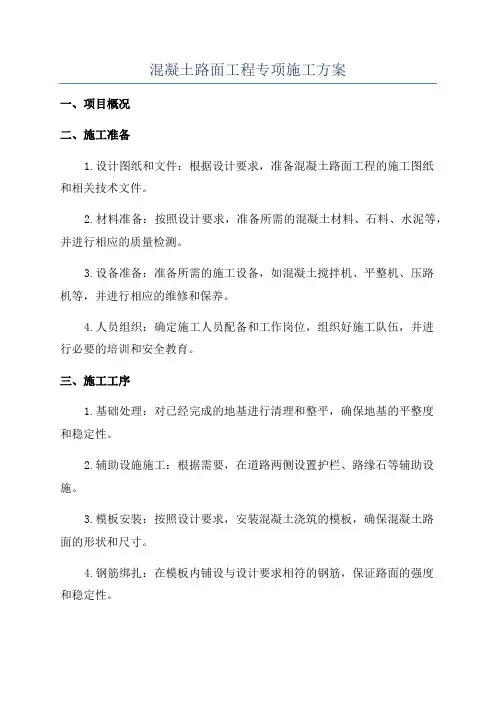

混凝土路面工程专项施工方案一、项目概况二、施工准备1.设计图纸和文件:根据设计要求,准备混凝土路面工程的施工图纸和相关技术文件。
2.材料准备:按照设计要求,准备所需的混凝土材料、石料、水泥等,并进行相应的质量检测。
3.设备准备:准备所需的施工设备,如混凝土搅拌机、平整机、压路机等,并进行相应的维修和保养。
4.人员组织:确定施工人员配备和工作岗位,组织好施工队伍,并进行必要的培训和安全教育。
三、施工工序1.基础处理:对已经完成的地基进行清理和整平,确保地基的平整度和稳定性。
2.辅助设施施工:根据需要,在道路两侧设置护栏、路缘石等辅助设施。
3.模板安装:按照设计要求,安装混凝土浇筑的模板,确保混凝土路面的形状和尺寸。
4.钢筋绑扎:在模板内铺设与设计要求相符的钢筋,保证路面的强度和稳定性。
5.混凝土拌合和浇筑:根据设计配方,进行混凝土的拌合,并将拌好的混凝土倒入模板中,并逐渐均匀铺平。
6.养护:在混凝土浇筑完成后,进行养护,包括定时浇水、覆盖保温材料等措施,保证混凝土的强度发展和防止裂缝的生成。
7.平整和养护结束:在混凝土达到设计强度后,使用平整机对路面进行修整,并进行最后的养护措施。
四、安全措施1.施工现场围护:在施工现场设置围挡,标明施工区域,并设置明显的安全提示标志。
2.安全教育:对施工人员进行安全教育,特别是对使用施工设备的人员进行操作培训和安全技能考核。
3.施工设备检查:对施工设备进行定期检查和维护,确保设备的正常运转和安全性能。
4.施工人员佩戴安全装备:要求施工人员佩戴安全帽、防护鞋等个人防护装备,确保施工人员人身安全。
5.现场卫生保证:保持施工现场的整洁,定期清理杂物和堆放砂石,防止事故发生。
五、质量控制1.材料质量控制:对进场的材料进行抽检,确保材料的质量符合设计要求。
2.施工工艺控制:严格按照施工工艺进行施工,确保每个环节的操作符合设计要求。
3.施工质量检验:对每个施工环节进行质量检验,包括模板、钢筋、混凝土等的验收。
水泥混凝土路面施工方案三篇篇一:水泥混凝土路面施工方案本施工方案是在根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。
一、编制原则:(1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。
(2)确保工期的原则根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。
优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。
(3)优化施工方案的原则严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。
积极推进技术与管理创新,确保工程质量,采取网络技术组织措施和管理措施降低工程造价。
(4)均衡生产,突出重点的原则根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。
(5)因地制宜灵活机动的原则针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,临时工程、临时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。
(6)专业化施工原则各分项工程均投入专业化队伍施工,以确保工期和质量。
(7)确保施工安全的原则制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。
二、工程概况:本工程为原平市京原居委会道路改造工程,由原平市二轻建筑工程有限公司承建,主要工程数量包括:厚C25水泥混凝土路面平方米,行车速度为40公里/小时,路基宽米,路面宽米三、施工准备:接到施工业主通知后,我方立即组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致研究,对施工环境和地理位置有了进一步的了解和认识,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位。

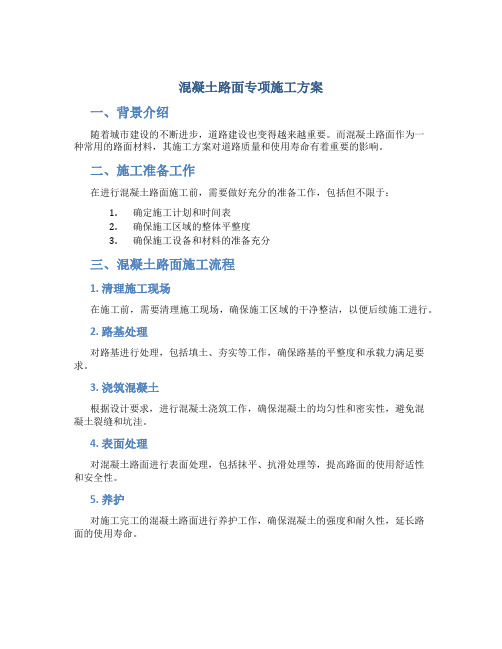

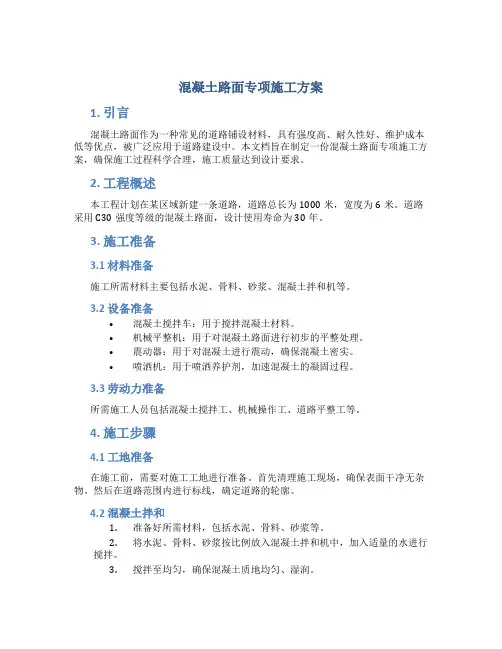

混凝土路面专项施工方案1. 引言混凝土路面作为一种常见的道路铺设材料,具有强度高、耐久性好、维护成本低等优点,被广泛应用于道路建设中。
本文档旨在制定一份混凝土路面专项施工方案,确保施工过程科学合理,施工质量达到设计要求。
2. 工程概述本工程计划在某区域新建一条道路,道路总长为1000米,宽度为6米。
道路采用C30强度等级的混凝土路面,设计使用寿命为30年。
3. 施工准备3.1 材料准备施工所需材料主要包括水泥、骨料、砂浆、混凝土拌和机等。
3.2 设备准备•混凝土搅拌车:用于搅拌混凝土材料。
•机械平整机:用于对混凝土路面进行初步的平整处理。
•震动器:用于对混凝土进行震动,确保混凝土密实。
•喷洒机:用于喷洒养护剂,加速混凝土的凝固过程。
3.3 劳动力准备所需施工人员包括混凝土搅拌工、机械操作工、道路平整工等。
4. 施工步骤4.1 工地准备在施工前,需要对施工工地进行准备。
首先清理施工现场,确保表面干净无杂物。
然后在道路范围内进行标线,确定道路的轮廓。
4.2 混凝土拌和1.准备好所需材料,包括水泥、骨料、砂浆等。
2.将水泥、骨料、砂浆按比例放入混凝土拌和机中,加入适量的水进行搅拌。
3.搅拌至均匀,确保混凝土质地均匀、湿润。
4.3 混凝土铺设1.将搅拌好的混凝土从混凝土搅拌车中运至施工现场。
2.使用机械平整机将混凝土均匀地铺在道路范围内。
3.使用铁锹等工具将混凝土进行初步平整,确保高低平稳。
4.4 震动处理1.在混凝土铺设完成后,立即使用震动器对混凝土进行震动处理。
2.震动处理的目的是使混凝土内部空隙排除,并提高混凝土的密实性。
3.震动处理应持续足够的时间,直至混凝土表面光滑。
4.5 养护1.在混凝土密实后,应立即进行养护处理。
2.使用喷洒机对混凝土路面进行喷洒养护剂,确保混凝土充分凝固。
3.养护期间应避免车辆和行人进入施工区域,确保混凝土养护质量。
5. 施工质量控制为确保施工质量达到设计要求,需要进行严密的施工质量控制。

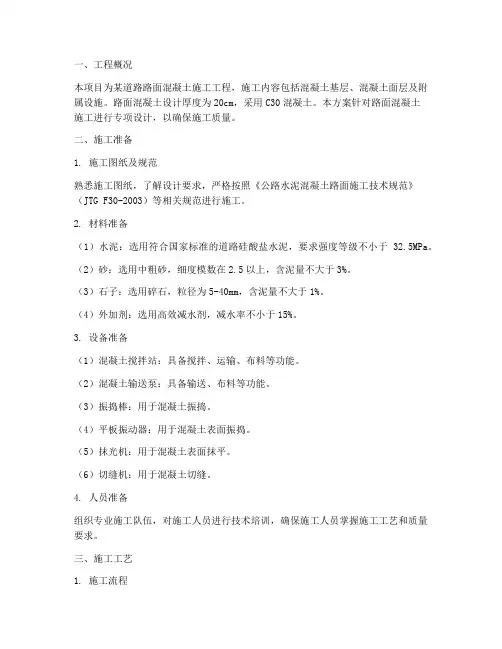

一、工程概况本项目为某道路路面混凝土施工工程,施工内容包括混凝土基层、混凝土面层及附属设施。
路面混凝土设计厚度为20cm,采用C30混凝土。
本方案针对路面混凝土施工进行专项设计,以确保施工质量。
二、施工准备1. 施工图纸及规范熟悉施工图纸,了解设计要求,严格按照《公路水泥混凝土路面施工技术规范》(JTG F30-2003)等相关规范进行施工。
2. 材料准备(1)水泥:选用符合国家标准的道路硅酸盐水泥,要求强度等级不小于32.5MPa。
(2)砂:选用中粗砂,细度模数在2.5以上,含泥量不大于3%。
(3)石子:选用碎石,粒径为5-40mm,含泥量不大于1%。
(4)外加剂:选用高效减水剂,减水率不小于15%。
3. 设备准备(1)混凝土搅拌站:具备搅拌、运输、布料等功能。
(2)混凝土输送泵:具备输送、布料等功能。
(3)振捣棒:用于混凝土振捣。
(4)平板振动器:用于混凝土表面振捣。
(5)抹光机:用于混凝土表面抹平。
(6)切缝机:用于混凝土切缝。
4. 人员准备组织专业施工队伍,对施工人员进行技术培训,确保施工人员掌握施工工艺和质量要求。
三、施工工艺1. 施工流程(1)测量放样:按照设计图纸进行测量放样,确定混凝土路面施工范围。
(2)基层处理:清除基层表面杂质,确保基层平整、坚实。
(3)混凝土搅拌:按照配合比进行混凝土搅拌,确保混凝土质量。
(4)混凝土运输:采用混凝土输送泵进行混凝土运输,确保混凝土均匀布料。
(5)混凝土摊铺:采用混凝土摊铺机进行混凝土摊铺,确保混凝土平整、均匀。
(6)混凝土振捣:采用振捣棒进行混凝土振捣,排除气泡,提高混凝土密实度。
(7)混凝土抹平:采用抹光机进行混凝土表面抹平,确保混凝土表面平整。
(8)混凝土切缝:采用切缝机进行混凝土切缝,确保混凝土缝宽、深度一致。
(9)混凝土养护:采用洒水、覆盖等方法进行混凝土养护,确保混凝土强度发展。
2. 施工要点(1)混凝土搅拌:严格按照配合比进行混凝土搅拌,确保混凝土质量。

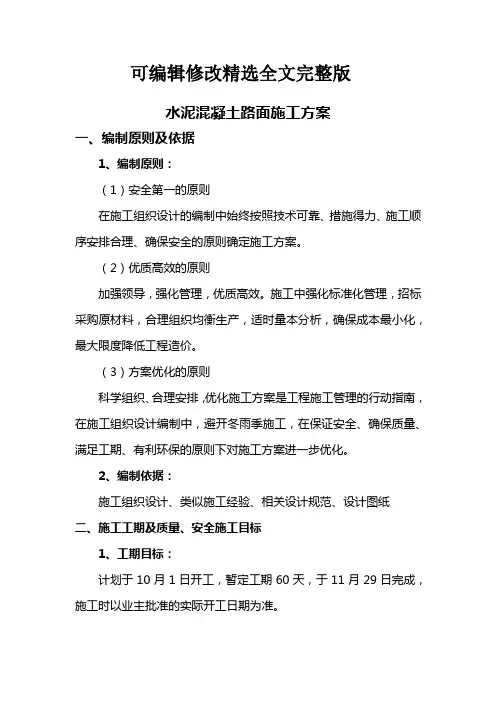

可编辑修改精选全文完整版水泥混凝土路面施工方案一、编制原则及依据1、编制原则:(1)安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案。
(2)优质高效的原则加强领导,强化管理,优质高效。
施工中强化标准化管理,招标采购原材料,合理组织均衡生产,适时量本分析,确保成本最小化,最大限度降低工程造价。
(3)方案优化的原则科学组织、合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,避开冬雨季施工,在保证安全、确保质量、满足工期、有利环保的原则下对施工方案进一步优化。
2、编制依据:施工组织设计、类似施工经验、相关设计规范、设计图纸二、施工工期及质量、安全施工目标1、工期目标:计划于10月1日开工,暂定工期60天,于11月29日完成,施工时以业主批准的实际开工日期为准。
2、质量目标:业主要求本工程质量等级为符合质量验收标准,在确保工程质量达到要求的基础上,努力将本工程建成各方都能满意的优质工程。
3、安全目标:(1)安全生产,无伤亡事故;(2)杜绝重大机械设备事故;(3)杜绝交通事故。
三、施工方案及流程水泥混凝土面层受行车荷载的重复作用及环境因素(温度和湿度)的影响较大,其施工质量的好坏将直接关系道路的正常运营和使用寿命。
因此,必须精心组织,规范施工,确保工程质量。
1、安装钢模板安装钢模板是保证线形、平整度、路拱度,纵缝顺直度,板厚度宽度等各项技术指标的重要环节。
在操作过程中坚持“固、准”的要求。
“固”是钢模板采用标准槽钢加工而成,槽钢高度与混凝土板厚一致,接头处用专用配件牢固固定,接头要紧密,不能有离缝、前后错茬和高低不平现象。
模板就位后用“T”型道钉嵌入基层进行固定。
将固定好的模板底部用砂浆填塞密实,保证钢模稳固。
“准”是保持钢模顶部标高的准确,用水准仪检查顶面标高平度误差控制在毫米以内。
检查无误后,在钢模内侧面均匀涂刷一薄层机油。
第1篇一、工程概况1. 工程名称:XX道路水泥混凝土路面施工2. 工程地点:XX市XX道路3. 工程规模:全长XX公里,路面宽度XX米,单幅宽度XX米4. 工程内容:水泥混凝土路面施工,包括基层、底基层、水泥混凝土路面等5. 工程工期:XX个月二、施工准备1. 施工组织机构(1)项目经理部:负责整个工程的施工管理、协调和监督工作。
(2)工程技术部:负责工程的技术设计、施工方案编制、施工质量控制、技术交底等工作。
(3)物资供应部:负责工程所需材料的采购、运输、保管和供应工作。
(4)施工班组:负责具体施工任务的执行。
2. 施工人员(1)项目经理部:项目经理、技术负责人、施工员、安全员等。
(2)工程技术部:工程师、技术员、试验员等。
(3)物资供应部:采购员、保管员等。
(4)施工班组:施工员、拌合工、运输工、摊铺工、压实工等。
3. 施工材料(1)水泥:应符合国家标准,等级为XX级以上。
(2)砂:应符合国家标准,细度模数在2.5~3.5之间。
(3)碎石:应符合国家标准,粒径在5~40mm之间。
(4)水:应符合国家标准,水质要求。
4. 施工机械设备(1)水泥混凝土搅拌站:用于水泥混凝土的搅拌。
(2)水泥混凝土运输车:用于水泥混凝土的运输。
(3)水泥混凝土摊铺机:用于水泥混凝土的摊铺。
(4)水泥混凝土振动压实机:用于水泥混凝土的压实。
(5)切割机:用于水泥混凝土路面的切割。
(6)切割车:用于水泥混凝土路面的切割。
(7)养护设备:用于水泥混凝土路面的养护。
三、施工工艺1. 基层施工(1)基层施工前,对原有路面进行清理,清除杂物、浮土等。
(2)基层材料应符合国家标准,级配合理。
(3)基层施工采用分层摊铺,每层厚度为XXcm。
(4)基层施工过程中,严格控制压实度,确保基层质量。
2. 底基层施工(1)底基层施工前,对基层进行清理,清除杂物、浮土等。
(2)底基层材料应符合国家标准,级配合理。
(3)底基层施工采用分层摊铺,每层厚度为XXcm。
混凝土路面施工方案(精选8篇)混凝土路面施工方案1本工程路面面层设计为AC-20C中粒式沥青砼6cm,AC-一三C细粒式沥青混凝土4cm。
本工程采用沥青混凝土拌合设备厂拌法拌合,沥青混凝土摊铺机摊铺,采用壹五t双钢轮振动压路机、轮胎压路机碾压施工。
一、施工准备工作(一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并至少在工程开始前一个月将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明,报请监理工程师批准。
(二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。
(三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。
(四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。
(五)施工测量放样:恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。
水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。
(六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160℃的沥青胶结料。
(七)集料准备,集料应加热到不超过一qi0℃,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。
二、拌和及其运输(一)拌和采用德国进口型号为LINT型沥青拌合设备(壹五0t/h)集中拌合。
集料和沥青材料按工地配合比公式规定的用量测定和送进拌和,送入拌合设备里的集料温度应符合规范规定,在拌合设备内及出厂的`混合料的温度,应不超过160℃。
把规定数量的集料和沥青材料送入拌合设备后,须把这两种材料充分拌和直至所有集料颗粒全部裹覆沥青结合料为度,沥青材料也完全分布到整个混合料中。
第1篇一、工程概况本工程为某市某道路改造项目,全长5公里,道路宽度为40米,包括主车道、辅道和人行道。
路面混凝土施工主要包括主车道和辅道混凝土浇筑。
为确保工程质量,提高施工效率,特制定本施工方案。
二、施工准备1. 施工组织(1)项目经理部成立,下设施工技术组、质量保证组、安全监督组、材料设备组、现场管理组等。
(2)明确各岗位职责,确保施工顺利进行。
2. 施工人员(1)组织专业技术人员进行技术交底,确保施工人员熟悉施工图纸、施工工艺和操作规程。
(2)对施工人员进行岗前培训,提高施工技能和安全意识。
3. 施工材料(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级为32.5MPa。
(2)砂:选用中粗砂,细度模数为2.6~3.0。
(3)石子:选用5~25mm的碎石,级配良好。
(4)水:符合国家标准的饮用水。
(5)外加剂:选用符合国家标准的减水剂。
4. 施工设备(1)混凝土搅拌站:选用符合国家标准的混凝土搅拌站,确保混凝土质量。
(2)混凝土输送泵:选用高性能混凝土输送泵,提高施工效率。
(3)振动棒:选用高效振动棒,确保混凝土密实。
(4)模板:选用符合国家标准的钢模板,确保模板平整度。
(5)测量仪器:全站仪、水准仪等。
三、施工工艺1. 施工准备(1)场地平整:将施工场地进行平整,确保场地表面无积水、杂物。
(2)排水设施:设置排水沟、集水井等排水设施,确保场地排水畅通。
(3)模板安装:根据设计图纸,安装钢模板,确保模板平整度。
2. 混凝土搅拌(1)配料:按照配合比,准确称量水泥、砂、石子等原材料。
(2)搅拌:使用混凝土搅拌站进行搅拌,确保混凝土搅拌均匀。
3. 混凝土运输(1)使用混凝土输送泵进行混凝土输送,确保混凝土运输过程中不出现离析现象。
(2)混凝土输送泵出口处设置缓冲装置,防止混凝土冲击模板。
4. 混凝土浇筑(1)分层浇筑:按照设计要求,分层浇筑混凝土,每层厚度不宜超过30cm。
(2)振捣:使用振动棒对混凝土进行振捣,确保混凝土密实。
混凝土路面施工方案(通用5篇)1. 混凝土路面施工方案参考内容:1)路基处理:在路面施工之前,需要对路基进行破碎、夯实、排水等处理,确保路基的平整度和承载力。
2)混凝土材料:选择品牌信誉好、品质稳定的混凝土原材料,并按照设计要求进行配比。
3)施工技术:混凝土路面施工要求较高,需要在施工前测量路面高度和坡度,采用先浇边坡再浇中央的施工方式,保证路面的平整度和排水性能。
4)养护措施:施工完成后,需要对混凝土路面进行水养护和保护。
在养护期间,应避免车辆碾压和水冲洗,以保证混凝土路面的稳定性和使用寿命。
2. 混凝土路面配筋施工方案参考内容:1)路基处理:同样需要对路基进行破碎、夯实、排水等处理,确保路基的平整度和承载力。
2)混凝土配筋:在混凝土路面中添加适量的钢筋,以增强混凝土的抗拉性能和耐久性。
3)施工技术:混凝土路面配筋施工需要注意钢筋的布置和混凝土的浇筑方式,避免出现钢筋错位或混凝土纵向裂缝等问题。
4)养护措施:养护期间同样需要注意水养护和保护,以保证混凝土路面的稳定性和使用寿命。
3. 混凝土路面加氯化钙施工方案参考内容:1)路基处理:同样需要对路基进行破碎、夯实、排水等处理,确保路基的平整度和承载力。
2)混凝土配制:在混凝土中添加适量的氯化钙,以加速混凝土的凝固和强度发展。
3)施工技术:混凝土路面加氯化钙施工同样需要注意混凝土的浇筑方式和施工时间,以确保混凝土的稳定性和强度。
4)养护措施:养护期间同样需要注意水养护和保护,以保证混凝土路面的稳定性和使用寿命。
4. 混凝土路面防水施工方案参考内容:1)路基处理:同样需要对路基进行破碎、夯实、排水等处理,确保路基的平整度和承载力。
2)混凝土配制:在混凝土中添加适量的防水剂,以提高混凝土的防水性能。
3)施工技术:混凝土路面防水施工需要采用专业防水工艺,如使用防水涂料或铺设防水层等方式,确保混凝土路面的防水性能。
4)养护措施:防水层养护期间需要注意养护温度和养护时间,以确保防水层的稳定性和使用寿命。

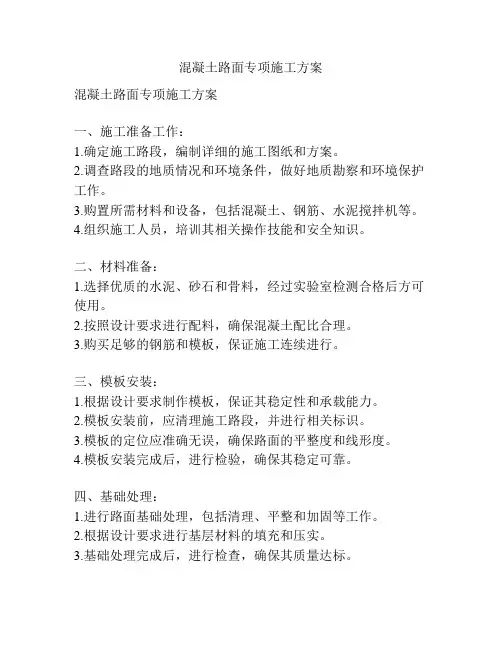

混凝土路面专项施工方案混凝土路面专项施工方案一、施工准备工作:1.确定施工路段,编制详细的施工图纸和方案。
2.调查路段的地质情况和环境条件,做好地质勘察和环境保护工作。
3.购置所需材料和设备,包括混凝土、钢筋、水泥搅拌机等。
4.组织施工人员,培训其相关操作技能和安全知识。
二、材料准备:1.选择优质的水泥、砂石和骨料,经过实验室检测合格后方可使用。
2.按照设计要求进行配料,确保混凝土配比合理。
3.购买足够的钢筋和模板,保证施工连续进行。
三、模板安装:1.根据设计要求制作模板,保证其稳定性和承载能力。
2.模板安装前,应清理施工路段,并进行相关标识。
3.模板的定位应准确无误,确保路面的平整度和线形度。
4.模板安装完成后,进行检验,确保其稳定可靠。
四、基础处理:1.进行路面基础处理,包括清理、平整和加固等工作。
2.根据设计要求进行基层材料的填充和压实。
3.基础处理完成后,进行检查,确保其质量达标。
五、混凝土浇筑:1.在混凝土浇筑前,根据施工要求进行预埋件的安装。
2.按照施工图纸和方案,进行混凝土浇筑。
3.在浇筑过程中,应注意控制浇筑厚度和坡度,确保路面平整度。
4.浇筑完成后,应及时进行充分的养护,保证混凝土的强度和稳定性。
六、养护保养:1.首次养护:在混凝土浇筑完成后,及时覆盖养护剂,并进行养护保护。
2.常态养护:路面正常使用后,定期对路面进行维护和修补,及时堵补路面的裂缝和坑洞。
3.周期养护:根据路段的使用情况和环境条件,定期进行路面的大修和养护,确保路面的安全可靠。
七、安全措施:1.设立施工围挡,确保施工安全和现场秩序。
2.对施工人员进行安全教育和培训,提高其安全意识和技能。
3.按照相关法律法规要求,配备必要的防护设备和紧急救援装备。
通过以上的施工方案,可以保证混凝土路面施工的质量和安全。
但需要注意的是,每个施工环节都需要严格按照设计要求和施工标准进行操作,确保施工效果与设计要求相符。
同时,在施工过程中要及时调整施工进度,合理安排施工人员,确保施工工期的顺利进行。
混凝土路面专项施工方案一、背景介绍随着城市建设的不断进步,道路建设也变得越来越重要。
而混凝土路面作为一种常用的路面材料,其施工方案对道路质量和使用寿命有着重要的影响。
二、施工准备工作在进行混凝土路面施工前,需要做好充分的准备工作,包括但不限于:1.确定施工计划和时间表2.确保施工区域的整体平整度3.确保施工设备和材料的准备充分三、混凝土路面施工流程1. 清理施工现场在施工前,需要清理施工现场,确保施工区域的干净整洁,以便后续施工进行。
2. 路基处理对路基进行处理,包括填土、夯实等工作,确保路基的平整度和承载力满足要求。
3. 浇筑混凝土根据设计要求,进行混凝土浇筑工作,确保混凝土的均匀性和密实性,避免混凝土裂缝和坑洼。
4. 表面处理对混凝土路面进行表面处理,包括抹平、抗滑处理等,提高路面的使用舒适性和安全性。
5. 养护对施工完工的混凝土路面进行养护工作,确保混凝土的强度和耐久性,延长路面的使用寿命。
四、质量控制在混凝土路面施工过程中,需要严格控制施工质量,包括但不限于材料质量、施工工艺、工程验收等方面,确保施工质量达到设计要求。
五、施工安全在混凝土路面施工过程中,需要加强施工安全管理,确保施工人员和施工设备的安全,避免施工事故的发生。
结语混凝土路面施工是一项重要的工程,施工方案的合理性和质量控制直接影响道路的使用寿命和安全性。
通过严格执行施工流程、质量控制和施工安全管理,可以确保混凝土路面施工取得良好的效果。
以上是混凝土路面专项施工方案的简要介绍,希望对混凝土路面施工有所帮助。
水泥混凝土路面施工方案一.施工准备1.下承层准备:清扫并润湿下承层,根据设计数据进行测量放样。
2、技术准备:施工前仔细阅读设计图纸及施工规范,制定切实可行的施工工艺,对参与施工的人员进行技术交底及技术培训。
3、材料准备:各种材料进场前必须有出厂质量证明书,并经监理工程师抽样试验合格后方可进场,质检科对进场的材料按照试验频率进行检查。
4、设备准备:施工前对拌和设备及摊铺设备进行调试,使之处于完好状态。
5、确定施工配合比:根据试验配合比及现场情况计算施工配合比。
二.试验段施工摊铺前做200米的试验段,用以确定各项施工参数、机械及人员配置、施工段落长度等。
并在试验段成功后总结出用于指导正式施工的施工工艺。
三.拌和1、水泥碎拌和采用强制式水泥搅拌站拌和,拌和站安设两台150m3∕H搅拌设备。
以满足滑模摊铺机的施工要求。
2、搅拌时要保证水泥砂的均匀性,不同次数搅拌的碎之间的塌落度误差小于2cm,搅拌时间一般为60-90S o四.质量检查控制手段1.目测:由一名经验丰富的质检人员对拌和料进行目测,发现问题,分析原因,及时调整,绝不允许不合格料出厂。
2、试验检测按照规定的检测频率每天对混合料进行试验检测。
3、形成的记录和报告:日消耗各种材料数量、日混合料产量、塌落度、水灰比、抗压强度等。
五.运输1.新拌水泥已运输采用8T自卸汽车。
2、水泥混凝土从搅拌机出料到浇筑完毕的最大允许时间:当施工气温在10℃~20。
C时,最大允许时间为1.5h;当施工气温在20℃~30。
C时,最大允许时间为Ih;当施工气温在30℃~35。
C时,最大允许时间为0.75h o3、施工现场配备专人指挥车辆卸料,以便较准确地估计卸料位置。
并且供料与摊铺机速度要协调,以保证摊铺机匀速摊铺,最大限度地减少摊铺施工中的停机次数。
六.摊铺1.采用德国产9m宽滑模式摊铺机沿基准线摊铺水泥碎路面。
2、施工前,将滑模摊铺机驶进待摊铺位置,测准摊铺底板的高程和坡度,将传感器挂到基准线上,检查传感器的灵敏度及反映是否正确,完成后方可进行摊铺施工。
混凝土路面施工方案优秀5篇混凝土路面施工方案应该要怎么写呢?我们不妨一起来参考下范文吧!以下是人见人爱的分享的混凝土路面施工方案优秀5篇,您的肯定与分享是对最大的鼓励。
成品保护篇一1、提高成品质量保护意识,明确各工种对上道工序质量的保护责任及本工序工程的防护,上道工序与下道工序应有必要的交接手续,以明确各方的责任。
2、在施工前需用塑料薄膜对龙门吊、门卫室彩板房进行维护,做好成品保护。
3、相邻板块施工注意成品保护,其施工间隔应为前期施工路面满足一定强度,一般可为3~5天。
4、抹面施工时,操作人员要脚穿网格鞋。
在养护期间,当面层砼强度达到1.2MPa,严禁上人。
5、养护期间,严禁踩踏或堆放物品,养护7天后方可掀开薄膜,并应有人看管,做好后期防护工作。
6、施工现场设置围护栏杆,并设专人看护。
依据标准:篇二1、《建筑地基基础设计规范》(GB50007-20xx)2、《公路水泥混凝土路面施工技术规范》(JTGF30-20xx)3、《水泥混凝土路面施工及验收规范》(GBJ97-87)4、北京首运物流生产办公仓储工程总图运输施工图:U15、根据现场勘察、施工验收规范及规程、业主要求等进行编制。
水泥混凝土路面专项施工方案篇三本文通过水泥混凝土路面工程实例,介绍使用三轴整平机如何与人工配合,使水泥混凝土路面的工程质量达到设计要求。
现在高速公路为满足行车快速、平稳、舒适、使用年限长久,国家要求高速公路混凝土路面施工采用大型摊铺机,但由于大型摊铺机一台一般都在7百万元左右,因此对一个还处在发展阶段的中国道路行业来讲,实在是一个较大的资金投入。
为了即能确保混凝土路面工程质量,又能减少成本投入。
现在有些高速公路水泥混凝土路面浇筑采用“三滚轴摊铺提浆整平机”(下面简称“三轴整平机”)来进行施工。
“三轴整平机”施工和路面刻槽技术引入高速公路混凝土路面施工最早是广西于1994年在国外引进成套技术,经过多年的断探索和改进,目前施工工艺已相当成熟。
混凝土路面工程专项施工方案一、前期准备工作在进行混凝土路面施工之前,需要进行充分的前期准备工作。
首先是对施工现场进行勘察,了解地形地貌、环境条件等信息,制定详细的施工方案。
同时,要对原有路面进行检测评估,确定是否需要进行局部修复或整体更换。
另外,还需要准备好施工所需的材料和设备,确保施工顺利进行。
二、路面整平和基础处理在进行混凝土路面施工前,需要先进行路面整平和基础处理。
这一步是确保路面平整度和承载力的关键。
可以采用机械或人工的方式对路面进行整平,然后进行基础处理,如土石方的填筑和压实,确保路面的稳定性。
三、混凝土浇筑工艺混凝土路面的施工主要包括混凝土的浇筑工艺。
在浇筑混凝土时,需要注意控制浇筑厚度和坡度,确保路面的平整度和排水性能。
另外,要注意混凝土的拌和、搅拌和运输,确保混凝土的均匀性和质量。
四、养护和保养混凝土路面施工完成后,还需要进行养护和保养工作。
养护工作包括对混凝土路面进行水养护、覆盖养护以及防水养护等,以确保混凝土的充分固化和强度的提升。
保养工作则是定期对路面进行检查和维护,及时修复裂缝和损坏部分,延长路面的使用寿命。
五、质量验收和验收标准混凝土路面施工完成后,还需要进行质量验收。
验收标准包括路面平整度、坡度、厚度等指标,以及混凝土的质量和强度等。
只有通过严格的质量验收,才能确保混凝土路面的使用安全和耐久性。
结语混凝土路面工程施工是一项复杂而重要的工程,需要严格执行施工方案,确保施工质量和安全。
通过前期准备工作、路面整平和基础处理、混凝土浇筑工艺、养护和保养等环节的认真实施,才能保证混凝土路面的良好性能和使用寿命。
希望本文对混凝土路面工程施工提供一定的参考和指导。
混凝土路面专项施工方案一、施工前准备工作1.设计方案评审:对混凝土路面的设计方案进行评审,确保方案符合标准要求,并满足项目的技术要求。
2.材料准备:准备所需的水泥、砂子、石子等原材料,并对原材料进行检验,确保其质量合格。
3.设备准备:准备混凝土搅拌机、铺设机、抹光机等施工设备,并确保设备的正常运转。
4.地面准备:清理施工区域的杂物,进行基底处理,确保基底的平整度和强度满足施工要求。
二、施工工序及要求1. 水泥砂浆浇注:按照设计要求,将水泥、砂子和水按一定比例混合,搅拌均匀后浇注在基底上,厚度一般为5cm。
要求:水泥砂浆的配合比例要合理,搅拌均匀,并在浇注后及时进行养护,防止产生龟裂。
2.铺设混凝土:待水泥砂浆凝固后,进行混凝土的铺设。
将混凝土均匀地倒在基底上,用铺设机均匀推平,确保路面的平整度。
要求:混凝土的配合比例要合理,搅拌均匀。
铺设时要根据设计要求控制好厚度和坡度,避免产生高低差。
3.稳定性处理:在混凝土还未凝固前,进行表面的稳定性处理,可使用打浆机进行。
要求:稳定性处理要均匀、彻底,避免出现浅浆和深浆现象,保证路面的强度和耐久性。
4.抹光:混凝土凝固后,进行抹光处理,可使用抹光机进行。
要求:抹光要均匀、细腻,避免出现起砂和裂缝现象,提高路面的平整度和美观度。
5.养护:混凝土路面施工后,进行养护工作,包括浇水养护和防止机械碰撞。
要求:养护时要保持路面湿润,避免过度干燥和直接暴晒。
在养护期间,不得在路面上进行车辆和重物的碾压,以免损坏路面。
三、施工注意事项1.施工过程中要注意保持工地的环境整洁,及时清理施工渣土和垃圾。
2.在施工过程中,严禁乱堆放材料和工具,以免影响施工进度和质量。
3.高温天气下施工时,要注意预防混凝土过早干燥,可采取覆盖物或喷水进行湿养护。
4.雨天施工时,应及时采取防水措施,防止水浸导致混凝土质量下降。
5.混凝土路面施工前,要做好交通管控,确保施工期间交通的畅通和安全。
6.混凝土路面施工后,要进行质量检验,确保施工质量符合标准要求。
沥青混凝土路面专项施工方案(新)一、前言随着城市建设的不断发展,沥青混凝土路面作为城市道路建设的主要材料之一,具有耐久性强、施工方便、使用寿命长等优点,被广泛应用于各类道路建设中。
为确保沥青混凝土路面施工质量,提高道路使用寿命,提出了本专项施工方案。
二、施工前准备1.制定施工方案:根据设计图纸和施工要求,制定详细的施工方案,明确工艺流程和施工步骤。
2.材料准备:准备好符合国家标准的沥青、碎石、沙子等原材料,并进行质量检测。
3.设备准备:保证施工所需设备完好,包括搅拌机、压路机、摊铺机等,并做好现场检查和维护保养工作。
三、施工工艺1.基层处理:将道路基层进行清理、修补和压实,保证基层平整、结实,达到要求的承载能力。
2.沥青混凝土配合料的拌制:按照配合比例将沥青、碎石、沙子等原材料进行搅拌均匀,保证混凝土的质量。
3.摊铺和压实:将拌制好的沥青混凝土均匀摊铺在基层上,然后通过压路机进行压实,保证路面平整、牢固。
4.护坡和路肩施工:在路面两侧进行护坡和路肩的施工,保证路面的排水和安全性。
四、施工质量控制1.现场质量检测:定期对沥青混凝土进行密度、厚度、平整度等质量检测,确保施工质量符合标准要求。
2.施工记录与验收:及时记录施工过程中的关键数据,如温度、湿度等,并进行工程验收。
五、施工后的处理1.随时维护:定期对沥青混凝土路面进行检查和养护,及时修补裂缝和坑洼,确保路面平整。
2.环境保护:在施工过程中,保护周边环境,妥善处理施工废料,不对环境造成污染。
结语本专项施工方案旨在指导沥青混凝土路面建设工程中的施工过程,确保施工质量,延长路面使用寿命。
通过科学施工和严格质量控制,建设出高质量、安全可靠的道路,为城市交通发展做出贡献。
水泥混凝土路面专项施工方案一、前期准备工作在进行水泥混凝土路面施工前,必须进行充分的前期准备工作。
这些工作包括:1.路面设计方案确认:根据道路用途和交通量确定水泥混凝土路面的设计方案,包括路面厚度、配筋等。
2.材料准备:准备水泥、砂、骨料、外加剂等施工所需要的材料,确保材料质量符合要求。
3.施工设备准备:准备好搅拌机、摊铺机、振捣机等施工设备,并进行检查和维护,确保设备运转正常。
4.施工人员培训:对参与施工的人员进行培训,包括操作规程、安全生产等方面的知识。
5.现场勘测:进行现场勘测,确保施工前的地基状况符合设计要求。
二、水泥混凝土路面施工步骤1.基层处理:在进行水泥混凝土路面施工前,必须对基层进行处理。
清理基层表面,除去杂物和灰尘,确保基层平整,无积水。
2.浇筑混凝土:按照设计要求,将混凝土均匀浇灌到基层上。
采用摊铺机进行摊铺,确保路面平整、厚度均匀。
3.摊铺与压实:使用摊铺机对混凝土进行初级摊铺,然后使用振捣机进行压实,确保路面密实、耐久。
4.养护:在混凝土路面施工完成后,必须进行充分的养护。
覆盖保温材料,保持路面湿润,防止混凝土过早干燥。
5.验收:在水泥混凝土路面施工完成后,进行验收。
检查路面平整度、厚度等指标是否符合设计要求。
三、质量保证措施1.材料质量控制:对施工所使用的水泥、砂、骨料等材料进行质量控制,确保材料符合相关标准。
2.施工工艺控制:严格按照设计要求和施工规范进行施工,保证施工工艺完整,避免施工缺陷。
3.设备检查维护:定期对施工设备进行检查和维护,确保设备稳定运转,提高施工效率。
4.安全生产:加强对施工人员的安全教育和培训,建立完善的安全生产管理制度,确保施工过程中安全生产。
四、总结与展望水泥混凝土是一种常用的路面材料,其施工质量直接影响道路的使用寿命和安全性。
因此,在进行水泥混凝土路面施工时,必须严格按照相关规范和要求进行施工,确保施工质量。
未来,随着科技的发展和道路交通需求的增加,水泥混凝土路面施工技术也会不断完善,为道路建设提供更好的保障。
混凝土路面专项施工方案1. 简介混凝土路面是指由水泥、石子、河沙、水等原料混合搅拌,在适当的陶瓷和保护下,在路面上浇铸而成的路面。
本文档旨在介绍混凝土路面施工的方案,包括施工准备、施工步骤、施工方法和施工注意事项。
2. 施工准备施工准备包括以下内容:2.1 材料准备准备所需的混凝土材料,包括水泥、石子、河沙和水。
确保材料质量符合标准,并按照工程要求进行配比。
同时,准备好所需的施工工具和设备,如搅拌机、铺砂机、压路机等。
2.2 设备检查和维护在施工前,对所有施工设备进行检查和维护,确保其正常运转。
检查设备的润滑油、冷却水等情况,并及时更换和补充。
2.3 施工场地准备清理施工场地,清除杂物和障碍物,确保施工场地的平整和清洁。
根据施工图纸和设计要求,对需要开挖的区域进行标注和划线。
3. 施工步骤混凝土路面的施工步骤一般包括以下几个步骤:3.1 基层处理清除基层的杂物和尘土,并进行修补和整平。
如果基层不平整或有明显的缺陷,需要进行修复和处理,以保证混凝土路面的质量和平整度。
根据设计要求,进行混凝土配制和浇筑。
首先进行混凝土配制,按照指定的水泥、石子、河沙和水的配比,将材料放入搅拌机中进行搅拌,直至达到指定的均匀程度。
然后将混凝土倒入铺砂机,通过平整器将混凝土均匀地铺在基层上。
3.3 表面处理在混凝土路面刚刚浇筑完毕后,使用抹光器对路面进行打磨和光滑处理。
同时,在混凝土表面喷水进行浇水养护,以防止路面出现裂缝和龟裂。
3.4 养护期混凝土浇筑完毕后,需要进行养护。
在养护期间,要注意保持路面的湿润和避免外部冲击。
通常养护期为7-14天,视具体的施工情况而定。
4.1 普通混凝土施工方法普通混凝土路面的施工方法是最常用的方法之一。
具体步骤包括:基层处理、砼浇筑、表面处理和养护期。
这种方法适用于一般的道路和停车场等场所。
4.2 高强度混凝土施工方法对于需要承受较大荷载的道路,如高速公路和机场跑道等,需要使用高强度混凝土进行施工。
天水市成纪大道及防洪综合治理工程
混凝土路面专项施工方案
编制:
审核:
批准:
施工项目:天水成纪大道及防洪综合治理工程
施工单位:八冶建设集团有限公司
编制时间:2014年10月20日
混凝土路面专项施工方案
一、编制说明及依据
1、编制说明
该实施性施工组织设计结合我单位拥有的机械设备、技术装备以及多年积累的类似工程施工经验,依据有关标准和技术条件,以“科学组织、精心施工、合理安排”的理念为指导编写而成。
本方案作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施等诸多因素尽可能充分考虑,突出科学性及可行性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。
2、编制依据
(1) 设计图纸及业主统一下发的《亚行贷款甘肃天水城市基础设施发展项目水泥混凝土路面分部工程施工要求》;
(2) 现行的《公路工程施工技术规范》、《公路工程设计规范》、《公路工程质量检验评定标准》、《城市道路工程施工及质量验收规范》、《公路工程土工试验规程》、《公路水泥砼路面施工技术规范2003》及相关的技术标准及规范;
二、工程概况
成纪大道建筑场地位于天水市籍河北侧,西起五里铺桥头,东至峡口渭河大桥,全长10.361Km,为城市Ⅱ级次干道,红线宽24m。
线路地貌单元属于北山山地,主要分布于籍河北侧,相对高差150~
300m,河谷下切和溯源侵蚀强烈山梁呈条带状,冲沟呈树枝状。
我标段合同段路面工程起点桩号为K3+650,终点桩号为K7+000,全长3.35公里。
设计主车道宽度16米,图纸设计结构层为25cm8%天然砂砾掺灰层、20cm水稳碎石基层、24cm水泥砼面层。
三、总体施工部署
根据业主统一下发的《亚行贷款甘肃天水城市基础设施发展项目水泥混凝土路面分部工程施工要求》,结合现场实际和以往的施工经验,本项目混凝土路面施工采用三辊轴机组铺筑工艺,由于三轴整平机本身的局限性,不能象滑模摊铺机那样一次性完成砼路面摊铺成型作业,需要配合人员和辅助机具较多,开工前必须进行大量的各项准备工作,因此该分部工程实施总的原则是“科学策划、充分准备、规范操作、精细检查、总体受控”。
3.1项目组织机构
为确保目标的实现,我们将按业主的要求,与设计单位、监理单位及各方面紧密配合,施工中加强统一指挥,统一调度,做到精心组织,合理安排,文明施工,建立健全各项技术、质量管理制度,配备足够的工程机械和组建具有丰富施工经验的专业施工队伍,投入本次工程施工中。
根据本工程特点及工程量,并保证工程顺利进展和有效指挥,我项目经理部专门设立混凝土路面分部,配备分部负责人、技术负责人各一名,施工员、技术员各1名,项目部质检、安全、设备材料、财
等部门配合工作,相应人员均由具有丰富的管理经验和专业技术水平的人员担任,形成一个高效、精干的强有力的管理机构,确保工程质量自始至终处于良好的受控状态,具体人员配备如下:
分部负责人:王源
技术负责人:岗和平
施工员:谢江龙、赵安安
安全负责:王源
质检负责:赵安安
技术员(测量):谢江龙
试验负责:王晓平
配料负责:颜博
养生负责:姚权栋
3.2施工队伍准备及安排
为确保项目施工质量,精心挑选具有多年混凝土路面施工经验的队伍,具体为现场配备劳动力不少于24人,其中设备操作手2人,模板工6人,混凝土工6人、切缝锯纹2人,钢筋工2人,配合人员6人,拌合站配备劳动力6人。
3.3设备及机具配置
施工前配备齐全施工机械及配套的机具,并有足够的配件,做好开工前的保养,调试和试机,并保证在施工期间不发生有碍施工进度和质量的故障,具体配置见下表。
四、施工方案
4.1施工准备
水泥混凝土路面面层施工采用集中拌合,利用混凝土罐车运输至现场摊铺、捣实,该工程设计主车道宽度为16米,按照板块划分分4
幅浇筑,采用隔幅浇筑的方法施工。
a. 拌和站设置:设置在摊铺路段的中间位置,并能使拌和站的布置满足材料储运、存放、混合料拌和、运输、供电、供水、钢筋加工及场地防水、排水等使用要求。
b. 拌和站及配套设备安装、检测、调试、保养完毕处于待用状态,备齐可供使用l0d以上的材料,且各项材料均经过检测符合要求,配合比设计满足设计要求。
c. 基层的检查验收及修补:
检测基层的强度、压实度、结构层厚度、平整度、高程、横坡等,各项指标均满足规范要求,基层表面浮动矿料扫至路面以外,表面杂物已经清扫干净。
d. 人员培训与技术交底:
在摊铺开始前,对施工、试验、机械、管理等岗位的技术人员进行了技术交底,对各工种技术工人进行技术操作培训。
技术人员、操作工人对工序衔接、各工序技术要求做到心中有数。
e. 道路、通信准备:确保施工时运送混凝土的道路畅通,不得延误运输时间和损坏基层。
在摊铺现场和拌和站之间建立快速有效的通信指挥系统,有专人不间断值班,进行生产协调和指挥。
4.2工艺流程
基层验收→测量放样及模板安装→混凝土拌和→混凝土运输→卸料及布料→振捣→拉杆安装→人工补料→三辊轴整平(真空吸水)→精平饰面→切缝→养生→填缝→硬刻槽→成品检测及交工验收。
