2.混凝土挡土墙1、基槽挖土方:本工程挖基槽土方采用人工配合挖掘机进行开挖。
挖基配合墙体施工分段进行,先测量放线,定出开挖中线及边线,起点及终点,设立标桩,注明高程及开挖深度,用1m3反铲挖掘机开挖,多余的土方装车外运弃土。
在施工过程中,应根据实际需要设置排水沟及集水抗进行施工排水,保证工作面干燥以及基底不被水浸。
2、地基处理:当挖基发现有淤泥层或软土层时,需进行换土处理,报请监理工程师批准后,才能进行施工。
3、碎石垫层施工:根据设计图纸现浇钢筋砼挡土墙。
基底铺20公分厚碎石垫层,并用打夯机夯入地基土。
以增加基底摩擦系数。
混凝土挡土墙的基础垫层为C10砼垫层10公分厚。
4、钢筋安装:现浇钢筋基础先安装基础钢筋,预理墙身竖向钢筋,待基础浇灌砼完后且砼达到后,进行墙身钢筋安装。
预制钢筋砼挡土墙的基础钢筋分二次安装,第一次安装最底层的钢筋,基础达到一定强度,安装好预制墙身后,再安装第二阶的基础钢筋。
5、现浇砼基础:按挡土墙分段长,整段进行一次性浇灌,在清理好的垫层表面测量放线,立模浇灌。
6、现浇墙身砼:现浇钢筋砼挡土墙与基础的结合面,应按施工缝处理,即先进行凿毛,将松散部分的砼及浮浆凿除,并用水清洗干净,然后架立墙身模板,砼开始浇灌时,先在结合面上刷一层水泥浆或垫一层2—3公分厚的1:2水泥砂浆再浇灌墙身砼。
墙身模板采用光面七夹板拼装,竖枋用8×10cm枋间距为40cm,用钢管作围楞,用8×10cm的木枋作斜撑进行支撑,侧模用ф16的螺栓对拉定位,螺栓间距为80cm,螺栓穿孔可采用内径为20—25cm的硬塑料管,拆模时,将螺栓拔出,再用1:2水泥砂浆堵塞螺栓孔,墙身模板视高度情况分一次立模到顶和二次立模的办法,一般4米高之内为一次立模,超过4米高的可分二次立模,亦可一次立模。
当砼落高大于2.0m时,要采用串筒输送砼入模,或采用人工分灰,避免砼产生离析。
砼由砼搅拌站加工,用砼运输车运至现场,在墙顶搭设平台,用吊机吊送砼至平台进行浇灌,砼浇灌从低处开始分层均匀进行,分层厚度一般为30cm,采用插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的倍,并与侧模保持5—10cm的距离,切勿漏振或过振。

基坑工程水泥土重力式挡墙施工水泥土重力式挡墙是用于加固软黏土地基的一种围护方法。
它是利用水泥材料作为固化剂,通过特制的深层搅拌机械,在地基深处就地将软土和水泥强制搅拌形成连续搭接的水泥土柱状加固体,利用水泥和软土之间所产生的一系列物理化学反应,使软土硬结成具有整体性、稳定性和一定强度的挡土、防渗墙,从而提高地基强度和增大变形模量。
1施工机械与设施水泥土重力式挡墙施工机械种类繁多。
按机械传动方式可分为转盘式和动力头式;按喷射方式可分为中心管喷浆和叶片喷浆方式;按搅拌轴数量可分为单轴、二轴和三轴深层水泥土搅拌机。
水泥土搅拌机的配套设备有灰浆搅拌机、灰浆泵、冷却水泵、输浆胶管等,其型号、规格、性能等应与搅拌机匹配。
2施工准备1.材料和设备准备(1)重力式水泥土墙可采用不同品种的水泥,如普通硅酸盐水泥、矿渣水泥、火山灰水泥及其他品种的水泥,也可选择不同强度等级的水泥,要求水泥新鲜无结块。
(2)重力式水泥土墙所用砂子为中砂或粗砂,要求含泥量小于5%,搅拌用水不得影响水泥土的凝结与硬化,水泥土搅拌用水中的物质含量限值可参照素混凝土的要求。
(3)采用二轴水泥土搅拌机时,水泥掺量通常为12%s14%;采用三轴水泥土搅拌机时,水泥掺量通常为20%左右;采用高压喷射注浆法时,水泥掺量通常为25%~30%左右。
水泥掺量以每立方加固体所拌和的水泥重量与土重之比计算。
为改善水泥土性能或提高早期强度,宜加入粉煤灰、木质素磺酸钙、碳酸钠、氯化钙、三乙醇胺等外掺剂。
木质素磺酸钙减水剂的掺量一般为0∙2%s0.5%,碳酸钠为0.2%〜0.4%,氯化钙为2%~5%,三乙醇胺为0.05%~0.2%°水泥浆液的水灰比TS为0.50〜0.60。
(4)施工前应确定搅拌机械灰浆泵输送量、灰浆输送管到达搅拌机喷口的时间和起吊设备提升速度等施工工艺参数。
施工机械应配备电脑记录仪及打印设备,以便了解和控制水泥浆用量及喷浆均匀程度。
施工机械必须具备良好及稳定的性能,所有机具开机之前应进行检修、调试,检查机器运行和输料管畅通情况,经验收合格后方可开机。
混凝土挡土墙施工方案一、施工前准备。
在进行混凝土挡土墙施工之前,首先需要进行详细的施工方案设计和施工图纸制作。
设计图纸应包括挡土墙的结构形式、尺寸、材料规格、防水措施等内容,并且需要符合相关国家标准和规范要求。
同时,还需要对施工现场进行勘察,了解地质情况、地基承载能力等,为后续施工提供可靠的数据支持。
二、材料准备。
在进行混凝土挡土墙施工时,需要准备好各种施工材料,包括水泥、砂子、碎石、钢筋等。
其中,水泥应选择符合国家标准的普通硅酸盐水泥,砂子和碎石要符合相应的技术要求,钢筋也需要符合相关标准规范。
此外,还需要准备好施工所需的模板、支撑等辅助材料。
三、基础处理。
在进行混凝土挡土墙施工之前,需要对基础进行处理,确保基础的平整、坚实。
对于较软的地基,需要进行加固处理,可以采用灌浆、加筋等方式提高地基承载能力。
同时,还需要对基础进行防水处理,以防止地下水对挡土墙的影响。
四、模板安装。
在进行混凝土挡土墙施工时,需要根据设计要求制作好模板,并进行严格的安装。
模板的安装应保证结构的稳定性和尺寸的准确性,以确保最终施工的质量。
在模板安装完成后,还需要进行验收,确保模板的表面光滑、无裂缝、无变形等质量问题。
五、混凝土浇筑。
混凝土挡土墙的施工离不开混凝土浇筑,浇筑过程中需要注意以下几点,首先是混凝土的配合比要符合设计要求,其次是浇筑过程中需要采取适当的振捣措施,以保证混凝土的密实性和抗压强度;最后是需要在混凝土初凝后进行养护,以保证混凝土的强度和耐久性。
六、防水处理。
在混凝土挡土墙施工完成后,需要对挡土墙进行防水处理,以防止地下水对挡土墙的侵蚀。
防水处理可以采用涂刷防水材料、设置防水层等方式,确保挡土墙的防水效果。
七、边坡绿化。
在混凝土挡土墙施工完成后,需要对挡土墙周围的边坡进行绿化处理,以增加边坡的稳定性和美观性。
绿化可以选择适合当地气候和土壤条件的植物,进行合理的布局和养护,使边坡更加坚固和美观。
八、施工验收。
水泥土防渗墙施工方案水泥土防渗墙是指通过使用水泥土材料来构建一种防渗的墙体结构。
水泥土防渗墙广泛应用于各种地下工程中,如地下室、隧道等,能够有效地阻止地下水的渗透,保护工程结构的安全和稳定。
下面是一个水泥土防渗墙施工方案的示范。
一、材料准备1.水泥:选用按照国家标准GB175-2024的水泥,水泥的种类和强度级别根据具体工程要求确定。
2.砂:选用粒径合适,无明显脏杂物的中砂。
3.石子:选用圆整的中石子,粒径要求符合工程施工规范要求。
4.水:使用清洁无杂质的自来水。
5.钢筋:选用符合规范要求的钢筋,钢筋的型号和数量根据具体墙体设计要求确定。
6.其他辅助材料:包括钢筋连接件、水泥搅拌机、水泥浆泵等。
二、施工流程1.基坑开挖:根据工程设计图纸要求,进行基坑开挖,确保基坑的平整和边坡的稳定。
2.基坑处理:对基坑底部进行平整处理,并进行必要的排水和防渗处理,确保墙体施工的稳定性。
3.锚杆固定:根据设计要求,在墙体施工的基础上进行钢筋锚固处理,保证墙体的稳定性。
4.钢筋加固:按照施工图纸要求,进行墙体内外的钢筋加固处理,保证墙体的强度和稳定性。
5.模板安装:在墙体位置进行模板的安装,模板要牢固且与墙体接触密切,以保证墙体的形状和尺寸准确。
6.水泥土施工:按照配比将水泥、砂和骨料混合搅拌成水泥土,将其注入到模板内,边施工边压实,确保墙体的密实和均匀性。
7.表面处理:待水泥土充分凝固后,进行墙体表面的光滑处理,以便于后期的防渗处理和装饰。
8.防渗处理:根据工程要求进行水泥土墙体的防渗处理,如涂刷防水涂料、贴防水卷材等,以防止地下水渗透。
三、施工质量控制1.材料质量:水泥、砂、骨料等材料要按照国家标准进行采购,保证质量可靠。
2.施工工艺:按照施工方案和工艺要求进行施工,保证施工流程的正确性。
3.施工人员:施工人员要经过专业培训和合格考核,并持有相应的施工证书,以确保施工质量。
4.质量检查:对施工过程中的材料和工艺进行质量检查,确保每个环节的质量合格。
水泥土桩墙支护工程检验批质量验收记录水泥土桩墙支护工程是一项重要的土木工程,对于保障工程质量和安全具有重要意义。
在施工过程中,必须进行检验批质量验收,以确保工程质量符合要求。
下面是一份水泥土桩墙支护工程检验批质量验收记录,成文量超过1200字:工程名称:XXX工程工程地点:XXX地址施工单位:XXX公司质量检验机构:XXX公司验收日期:XXXX年XX月XX日一、桩基处理验收记录:1.桩基验收前,施工单位应提供桩基的设计图纸、质量检测合格证明以及其他相关资料。
2.桩基验收时,质量检验机构应对桩基的施工尺寸、竖向和水平度、钢筋质量等进行检查。
检查结果如下:-施工尺寸:桩基的高度、底宽和顶宽应符合设计要求,具体尺寸为XXXXX-竖向和水平度:桩基的竖向和水平度应符合设计要求,超差值不得超过XXXXX-钢筋质量:桩基的钢筋应符合设计要求,表面不得有锈蚀、弯曲、不符合焊接标准等质量问题3.桩基验收合格。
二、土体处理验收记录:1.土体验收前,施工单位应提供土体处理的设计图纸、质量检测合格证明以及其他相关资料。
2.土体验收时,质量检验机构应对土体的填筑均匀性、压实度、含水量等进行检查。
检查结果如下:-填筑均匀性:土体的填筑应均匀、密实,无大块杂物或松散现象-压实度:土体的压实度应符合设计要求,达到相应的密实度-含水量:土体的含水量应符合设计要求,不得超过设计规定的最大含水量3.土体验收合格。
三、混凝土浇筑验收记录:1.混凝土浇筑前,施工单位应提供混凝土配合比、浇筑计划、材料检测合格证明以及其他相关资料。
2.混凝土浇筑时,质量检验机构应对混凝土的配合比、浇筑工艺、浇筑质量等进行检查。
检查结果如下:-配合比:混凝土的配合比应符合设计要求,与提供的配合比一致-浇筑工艺:混凝土的浇筑工艺应符合设计要求,采用正确的浇筑方式和工具-浇筑质量:混凝土的浇筑质量应符合设计要求,不得有坍塌、松散、冷接缝等质量问题四、桩身质量验收记录:1.桩身验收前,施工单位应提供桩身的设计图纸、质量检测合格证明以及其他相关资料。
深层搅拌水泥土桩墙的施工方法深层搅拌水泥土桩墙,是采用水泥作为固化剂,通过特制的深层搅拌机械,在地基深处就地将软土和水泥强制搅拌形成水泥土,利用水泥和软土之间所产生的一系列物理-化学反应,使软土硬化成整体性的并有一定强度的挡土、防渗墙。
1.水泥土配合比水泥土墙的稳定及抗渗性能取决于水泥土的强度及搅拌的均匀性,因此,选择合适的水泥土配合比及搅拌工艺对确保工程质量至关重要。
土与水泥通过机械搅拌,两者间发生物理化学反应,在水泥土中,水泥的水解和水化反应是在具有一定活性的介质——土的围绕下进行的,其硬化速度较慢且作用复杂,因此水泥土的强度增长也较缓慢。
水泥与土之间的一系列物理化学反应过程主要包括水泥的水解与水化反应;粘土颗粒与水泥水化物的之间离子交换与团粒化作用;水泥水化物中游离的氢氧化钙[Ca(OH)2]与空气中的二氧化碳(CO2)的碳酸化作用及水泥水化析出的钙离子与粘土矿物的凝硬作用。
通过上述一系列物理化学反应,使土的性质大大改善而形成具有一定强度、整体性和水稳定性的水泥土。
在水泥土墙设计前,一般应针对现场土层性质,通过试验提供各种配合比下的水泥土强度等性能参数,以便设计选择合理的配合比。
在有工程经验且地质条件较为简单的情况下,也可参考类似工程经验。
通常以水泥土28h龄期的无侧限抗压强度q u不低于1MPa作为水泥土墙的强度标准。
(1)材料要求1)水泥水泥土墙可采用不同品种的水泥,如普通硅酸盐水泥、矿渣水泥、火山灰水泥及其他品种的水泥,也可选择不同强度等级的水泥。
一般工程中以强度等级32.5的普硅酸盐水泥为宜。
2)搅拌用水搅拌用水按《混凝土拌合用水标准》(JGJ 63)的规定执行。
要求搅拌用水不影响水泥土的凝结与硬化。
水泥土搅拌用水中的物质含量限值可参照素混凝土的要求。
见表1。
水泥土用水中的物质含量限值表1水中物质含量pH值>4不溶物(mg/L)<5000可溶物(mg/L)10000氯化物(以CL-计,mg/L)<3500硫酸盐(以SO42-计,mg/L)<2700硫化物(以S2-计,mg/L)-3)地下水由于水泥土是在自然土层中形成的,地下水的侵蚀性对水泥土强度影响很大,尤以硫酸盐(如Na2SO4)为甚,它会对水泥产生结晶性侵蚀,甚至使水泥丧失强度。

基坑水泥土(钉)墙支护结构的分析及工程应用摘要:从挡土墙的基本理论分析着手,结合对多种支护方法的研究,认为在《规范》的“水泥土墙”和“土钉墙”之间,应该建立一种新型的“水泥土(钉)墙”方法,以弥补因为“土钉墙”方法的过于经验性设计而带来的不安全因素。
本文以一个典型的实例工程为研究对象,以同一软件、多种方案进行结构验算对比,论证了“水泥土(钉)墙”方法的安全性、实用性、经济性。
关键词:水泥土墙重力墙结构计算墙体刚度拉杆钢筋网喷射混凝土1、前言按现代岩土工程概念,关于基坑支护工程可以分为二大类别的课题——土体本构关系的研究和支护结构的研究。
本文认为,包括重力墙和悬臂墙、支锚墙在内的所有“支护”体都是阻止土体下滑的“结构”物。
所以,作为“结构”课题只研究“支护”体的应力--变形问题而不涉及土体的本构关系。
按经典的土力学原理,作用于墙体的主、被动土压力,源自于墙体“无限刚度”的重力墙假设——(自身不变形的)挡土墙墙体,产生整体性较小量(△/h{≈0.001~0.005)的“旋转”或“平移”变形,于是,墙顶变形量(△)可以成为墙体变形的最大值、代表值。
按以上机理,在有关基坑支护方法的现行《规范》中——排桩、连续墙(支锚)方法;水泥土墙方法;土钉墙方法,只有水泥土墙方法,才具有重力墙特性。
如(图1-a)是某工程按水泥土重力墙设计并已获得成功的工程条件;(图1-b)则是该工程结构的验算包络图。
抗滑移稳定性:kh=1.33;抗倾覆稳定性:k s产1.56;直线型墙体变形最大值(墙顶):△≈40mm;△/h≈0.0047。
图1水泥土(重力墙)特性但是,具有重力墙特性的水泥土墙方法,并不因为其被称之为“重力墙”而“必然的”具备了“无限刚度”条件,所以,对于水泥土墙,以及任何被称之为重力墙的方法,在设计中除了满足抗倾覆和抗滑移稳定性的规范要求以外,仍必须进行墙体的结构验算和变形控制,否则在理论上是不完善的,在实际应用中是不安全的。
混凝土挡土墙施工方法(六篇)本文章给大家提供了六篇混凝土挡土墙施工方法进行参考,大家可根据自身项目情况选取。
第一篇本项目挡土墙采用混凝土浇筑而成,具体的施工方法如下所示:一、工艺流程测量放线→垫层施工→基础钢筋制作与安装→支立基础模板→浇筑基础混凝土→墙体钢筋及预埋件制作与安装→支立墙体模板→浇筑墙体混凝土→养生及拆模。
二、操作工艺1、测量放线根据施工图纸及坐标点测放出挡土墙中心线、基础平面位置线和纵断高程线,做好平面、高程控制点。
2、垫层施工(1)垫层混凝土强度应符合设计要求,振捣密实、抹压平整。
(2)垫层底面不在同一高程时,施工应按先深后浅的顺序进行。
(3)垫层施工完成后,应复核设计高程并按设计图纸和挡土墙中线桩弹出墙体轴线、基础尺寸线和钢筋控制线。
3、基础钢筋制作与安装(1)应按有关规定进行钢筋复验、见证取样检验,合格后方可使用。
(2)钢筋应按品种规格、批号、分类存放,不得混存。
有严重锈蚀、麻坑、劈裂、夹砂、夹层、油污等钢筋不得使用。
(3)钢筋绑扎前应将垫层清理干净,并用粉笔在垫层上划好主筋、分布筋间距。
按划好的间距,先摆放受力主筋、后放分布筋。
预埋件、预留孔等应及时配合安装。
(4)绑扎钢筋时一般用顺扣或八字扣,除外围两根筋的相交点应全部绑扎外,其余各点可交错绑扎。
(5)在钢筋与模板之间垫好垫块,间距不大于1.5m,保护层厚度应符合设计要求。
(6)垫块一般采用水泥砂浆制成,垫块厚度应与保护层厚度相同,垫块内预埋火烧丝,或用塑料卡来保证保护层厚度。
(7)钢筋连接方法宜采用焊接或机械连接。
(8)在绑扎双层钢筋网片时,应设置足够强度的撑脚,以保证钢筋网片的定位准确。
稳定牢固,在浇筑混凝土时不得松动变形。
(9)钢筋焊接成型时,焊前不得有水锈、油渍;焊缝处不得咬肉、裂纹、夹渣,焊药皮应清除干净。
4、支立基础模板(1)模板应具有足够的强度、刚度和稳定性,能承受灌筑混凝土的冲击力、混凝土的侧压力。
(2)模板应保证挡土墙设计形状、尺寸及位置准确,并便于拆卸,模板接缝应严密,不得漏浆、错台。
混凝土挡土墙的施工方案1. 引言混凝土挡土墙被广泛应用于土地开发和土方工程中,其主要功能是用于防止土壤的滑坡和侵蚀,稳定土地结构。
本文将介绍混凝土挡土墙的施工方案,包括材料准备、施工步骤和注意事项。
2. 材料准备在进行混凝土挡土墙的施工前,需要准备以下材料和工具: - 水泥:选择高质量的水泥,按照设计要求计算所需用量。
- 砂子:选择细砂,按照设计要求计算所需用量。
- 石子:选择适当大小的石子,按照设计要求计算所需用量。
- 钢筋:选择符合规范的钢筋,按照设计要求计算所需用量,并进行加工。
- 木板和支撑材料:用于建立施工模板和进行支撑。
- 施工工具:包括搅拌机、浇注桶、搅拌棍、水平仪等。
3. 施工步骤3.1 准备工作1.清理施工场地,确保场地平整,并清除杂物和杂草。
2.根据设计要求确定挡土墙的尺寸和布局,并标出挡土墙的位置。
3.2 建立模板1.根据设计要求和挡土墙的尺寸,制作木模板。
2.将木板安装在挡土墙的位置,并使用支撑材料固定,确保模板的稳定和垂直。
3.3 钢筋加工和安装1.根据设计要求,对钢筋进行加工和弯曲。
2.将钢筋按照设计要求的位置、间距和长度安装在模板内,并使用撑杆保持钢筋的位置和间距。
3.4 混凝土搅拌和浇注1.将水泥、砂子和石子按照一定比例放入搅拌机中,进行搅拌,直至混凝土均匀。
2.将搅拌好的混凝土倒入浇注桶中,用搅拌棍进行搅拌,确保混凝土的质量和均匀性。
3.从模板的底部开始,将混凝土逐层浇注至预定高度,每层的厚度一般不超过30cm。
4.在浇注过程中,使用振动器对模板进行振动,以排除混凝土中的空隙和气泡。
5.每层浇注完成后,用水平仪检查混凝土的水平度,必要时进行调整。
3.5 养护1.在混凝土挡土墙浇注完成后,进行养护,包括保持墙体湿润、遮阳避雨等。
2.养护期一般为7至14天,期间禁止对挡土墙进行负荷和振动。
4. 注意事项•施工前需进行设计和计算,确保挡土墙的稳定性和承载能力。

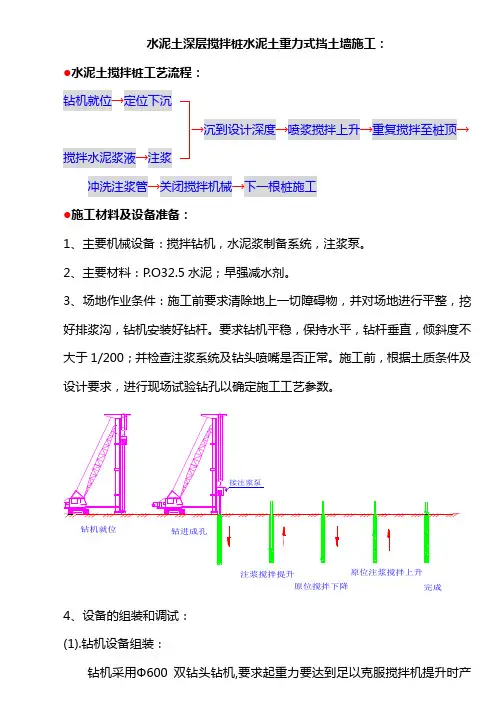

水泥土深层搅拌桩水泥土重力式挡土墙施工:●水泥土搅拌桩工艺流程:钻机就位→定位下沉→沉到设计深度→喷浆搅拌上升→重复搅拌至桩顶→搅拌水泥浆液→注浆冲洗注浆管→关闭搅拌机械→下一根桩施工●施工材料及设备准备:1、主要机械设备:搅拌钻机,水泥浆制备系统,注浆泵。
2、主要材料:P.O32.5水泥;早强减水剂。
3、场地作业条件:施工前要求清除地上一切障碍物,并对场地进行平整,挖好排浆沟,钻机安装好钻杆。
要求钻机平稳,保持水平,钻杆垂直,倾斜度不钻机采用Ф600双钻头钻机,要求起重力要达到足以克服搅拌机提升时产生的阻力。
钻机设备安装完备,平整场地,钻机进场,组装搅拌机。
先接好导向杆(立柱),吊装好动力头;然后组装搅拌机钻杆及搅拌头;电器控制柜接通电源,用高压输浆管将注浆泵和搅拌机注浆管连通好。
(2).水泥浆制备系统安装:把注浆泵和搅浆罐安放好,挖好泥浆池,接通水源和电源;准备好水泥及外加剂材料,安装好后进行使用前的调试。
(3).试钻孔:搅拌机和水泥浆制备系统安装完成后,在远离设计桩位位置进行试钻孔,试钻孔深度与设计桩长一致,作好详细试钻孔记录及注浆记录,以确定钻机是否正常,了解地层情况,确定搅拌注浆量和提升搅拌速。
●水泥土搅拌桩工艺参数:1、浆液配比参数:早强减水剂加入量为2%~5%,水量一般为加固体重的7%~15%,每加固1m3土(粘土和砂土)掺入水泥约110~160Kg,泥浆水灰比为1:1~1.5:1。
水泥土搅拌桩工艺参数:●水泥土搅拌桩施工:1、搅拌机就位,钻杆中心对准桩位中心,调整垂直度,偏差不超过1/200,桩位偏差不大于50mm。
2、电器控制柜接通电源,用高压输浆管把注浆泵与深层搅拌机中心管连通,开始转速正常后,靠搅拌机动力头及钻杆自身重量,以0.4~0.8m/分钟的速度旋转切土下沉至设计深度,遇到砂层时可适当调整水灰比。
然后以0.3~0.5m/分钟均匀速度提升搅拌机,同时开动注浆泵把水泥浆连续地注入软土中,边提升,边注浆,使水泥和土体充分拌和,直到设计桩顶,即完成一次搅拌加固过程。
