钻孔灌注桩设计说明
- 格式:doc
- 大小:22.61 KB
- 文档页数:5
钻孔灌注桩设计说明
一、引言
钻孔灌注桩是一种常用的基础工程方法,适用于各种土层和岩石地质条件下的建筑物和结构物的基础设计和施工。
本文将针对钻孔灌注桩的设计进行详细的说明,包括设计原理、设计参数、施工步骤等。
二、钻孔灌注桩的设计原理
钻孔灌注桩的设计原理基于以下几个关键要素:
1. 地质条件分析:在进行钻孔灌注桩设计前,必须对工地地质条件进行详细分析。
地质条件将直接影响到桩的直径、深度以及选用的灌注材料。
2. 荷载要求:根据工程所承受的荷载要求,确定钻孔灌注桩的设计荷载。
设计荷载将决定桩的数量、尺寸和间距。
3. 材料选择:选择适合于钻孔灌注桩的灌注材料。
常用的灌注材料包括混凝土、钢筋、砾石等。
4. 桩身设计:根据设计荷载和材料强度,计算出钻孔灌注桩的尺寸和长度。
设计中要考虑桩的承载能力、抗拔能力和抗剪能力。
三、钻孔灌注桩的设计参数
在进行钻孔灌注桩设计时,需要确定以下设计参数:
1. 桩的直径:桩的直径一般根据设计荷载和地质条件来确定。
直径的选择要保证桩的承载力和稳定性。
2. 桩的长度:桩的长度是根据设计荷载和土壤承载力计算得出的。
长度的选择必须保证桩在土壤中的有效承载。
3. 桩的间距:桩的间距需要根据桩的直径和工程荷载来确定。
间距过大会导致桩之间的承载能力减小,间距过小则浪费资源和材料。
四、钻孔灌注桩的施工步骤
钻孔灌注桩的施工步骤一般包括以下几个阶段:
1. 预处理:对工地进行清理,并确定桩位。
清除土壤中的杂质和不稳定层,确保桩身与土壤之间的良好接触。

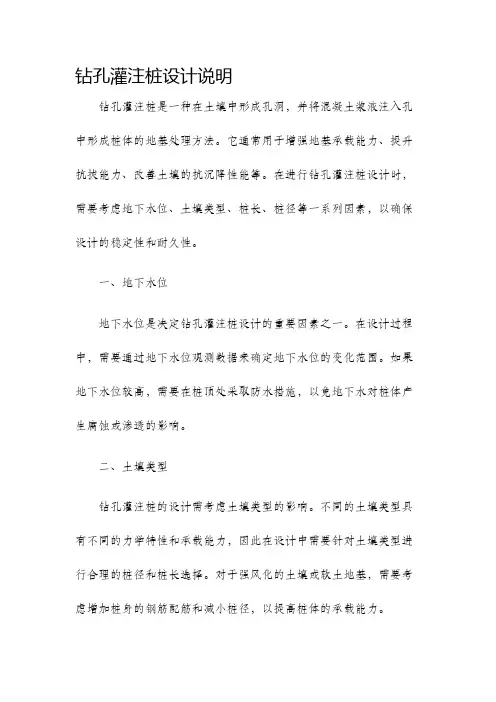

钻孔灌注桩设计说明钻孔灌注桩是一种在土壤中形成孔洞,并将混凝土浆液注入孔中形成桩体的地基处理方法。
它通常用于增强地基承载能力、提升抗拔能力、改善土壤的抗沉降性能等。
在进行钻孔灌注桩设计时,需要考虑地下水位、土壤类型、桩长、桩径等一系列因素,以确保设计的稳定性和耐久性。
一、地下水位地下水位是决定钻孔灌注桩设计的重要因素之一。
在设计过程中,需要通过地下水位观测数据来确定地下水位的变化范围。
如果地下水位较高,需要在桩顶处采取防水措施,以免地下水对桩体产生腐蚀或渗透的影响。
二、土壤类型钻孔灌注桩的设计需考虑土壤类型的影响。
不同的土壤类型具有不同的力学特性和承载能力,因此在设计中需要针对土壤类型进行合理的桩径和桩长选择。
对于强风化的土壤或软土地基,需要考虑增加桩身的钢筋配筋和减小桩径,以提高桩体的承载能力。
三、桩长桩长是另一个关键因素,它决定了钻孔灌注桩的承载能力和抗拔能力。
桩长的选取需要通过地质勘探和土壤力学试验数据来确定。
通常情况下,桩长会根据需要设计为超过地下水位降低范围的一定长度,以确保桩身在压力和剪切力作用下的稳定性。
四、桩径桩径也是一个重要的设计参数。
桩径的选取需要综合考虑桩身的承载能力、桩旁土体对桩的限制和施工难易程度等因素。
较大的桩径可以提供更大的桩身截面积和抗拔能力,但也会增加施工难度和材料成本。
因此,在设计过程中需要在经济性和技术可行性之间进行权衡。
五、桩间距桩间距是指相邻两个钻孔灌注桩之间的距离。
合理的桩间距设计有利于优化桩基布置、提高整体承载能力和减小桩身之间的相互影响。
桩间距的选取需要考虑施工工艺、土壤类型、桩径等因素。
通常情况下,较大的桩径和较短的桩间距可以提高承载力和抗拔能力。
六、混凝土浆液配比混凝土浆液配比是钻孔灌注桩设计中的关键环节。
合理的混凝土浆液配比可以保证浆液的可泵性、流动性和凝结性。
通常情况下,混凝土浆液的配比要根据地质条件和工程要求进行调整,以确保桩体的强度和耐久性。
钻孔灌注桩施工组织设计钻孔灌注桩工程施工组织设计一、工程概况本工程位于绍兴市上虞区城北,建设单位为XXX;设计单位为XXX;监理单位为XXX;施工单位为XXX。
本工程地基基础设计原桩基采用预应力管桩及方桩,但由于存在三类桩,根据桩基检测报告及甲方提供的三类桩编号图,对三类桩部位进行补桩处理。
二、施工组织设计编制依据本工程的施工组织设计编制依据包括《地质工程勘察报告》、《建筑桩基技术规范》94-2008、《钢筋焊接及验收规程》18-2003、《建筑地基基础工程施工质量验收规范》GB-2002、《建筑地基基础技术规范》DB42/242-2003以及《钻孔灌注桩》2004浙G23等文件。
同时,还考虑了设计补桩说明和施工图。
三、设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为Φ600,共计24根,其中7#楼9根、9#楼7根、10#楼8根,设计有效桩长约38m。
桩顶标高7#楼为-7.150m,9#楼、10#楼为-7.750 m。
2、设计技术要求1)施工必须保证设计桩长和终孔标高,已成孔的进尺速度为辅。
2)桩端持力层为第6-4层圆砾层,桩端进入持力层不小于2.0D。
桩身砼灌注充盈系数不应小于1.1,泛浆高度为1米,确保成桩的质量。
3)桩成孔后必须清除孔底虚土(沉渣),孔底沉渣厚度应不大于50mm,并立即灌注水下混凝土。
4)桩身混凝土强度等级为ZKZ-D600-38-38(A2)-C35.5)单桩竖向承载力特征值为1800KN。
四、机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程施工准备→ 放样定位→ 清除障碍物→ 钻机定位→ 制浆埋设护筒→ 选择钻进参数→ 钻进成孔→ 泥浆循环→ 清孔泥浆外运→ 运送钢筋笼→ 下钢筋笼→ 制作钢筋笼下导管→ 检查拼接导→ 运输混凝土→ 混凝土灌注→ 起拔护筒→ 试块制作→ 回填桩孔。
2、施工技术准备1)施工组织设计编制与审批。
2)开工前,甲方已组织相关部门进行技术交底,解决施工疑难问题。
建筑——灌注桩钻孔灌注桩技术规范 (2)2.2.1.1 适用范围 (2)2.2.2 术语 (2)2.2.3 基本规定 (2)2.2.4 施工准备 (3)2.2.5 材料和质量要求 (4)2.2.6 施工工艺 (7)2.2.7 质量标准 (16)2.2.9 安全环保措施 (17)钻孔灌注桩技术规范2.2.1.1 适用范围泥浆护壁钻孔灌注桩按成孔工艺和成孔机械的不同,可分为如下几种,其适用范围如下:1.冲击成孔灌注桩:适用于黄土、黏性土或粉质黏土和人工杂填土层中应用,特别适合于有孤石的砂砾石层、漂石层、坚硬土层、岩层中使用,对流砂层亦可克服,但对淤泥及淤泥质土,则应慎重使用。
2.冲抓成孔灌注桩:适用于一般较松软黏土、粉质黏土、砂土、砂砾层以及软质岩层应用,孔深在20m 内。
3.回转钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、黏性土、砂土、软质岩层。
4.潜水钻成孔灌注桩:适用于地下水位较高的软、硬土层,如淤泥、淤泥质土、黏土、粉质黏土、砂土、砂夹卵石及风化页岩层中使用,不得用于漂石。
2.2.1.2 编制参考标准及规范1.中华人民共和国国家标准《建筑工程施工质量验收统一标准》(GB 50300-2001);2.中华人民共和国国家标准《建筑地基基础工程施工质量验收规范》(GB 50202-2002);3.中华人民共和国行业标准《建筑桩基技术规范》(JGJ 94-94);4.中华人民共和国国家标准《建筑地基基础设计规范》(GB 50007-2002)。
2.2.2 术语1.灌注桩:先用机械或人工成孔,然后再下钢筋笼、灌注混凝土的基桩。
2.泥浆护壁:用机械进行贯注桩成孔时,为防止塌孔,在孔内用相对密度大于1的泥浆进行护壁的一种成孔施工工艺。
2.2.3 基本规定2.2.3.1 桩位放样允许偏差如下:1.群桩:20mm;2.单排桩:10mm。
2.2.3.2 桩基工程的桩位验收,除设计有规定外,应按下述要求进行:1.当桩顶设计标高与施工场地标高相同时,或桩基施工结束后,有可能进行检查时,桩基工程的验收应在施工结束后进行。

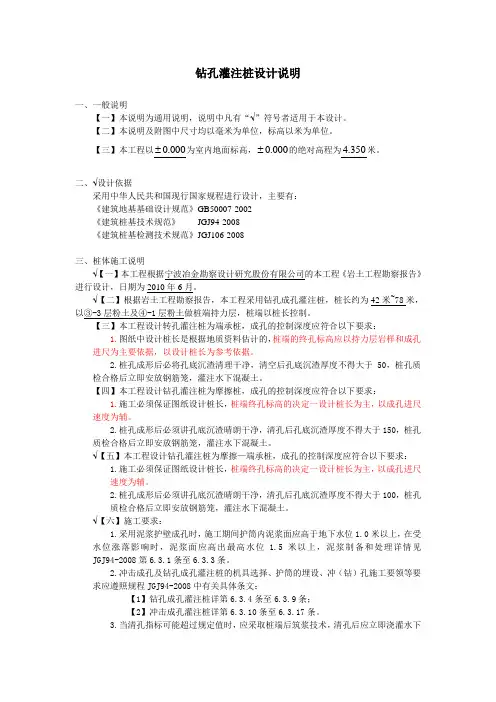

钻孔灌注桩设计说明一、一般说明【一】本说明为通用说明,说明中凡有“√”符号者适用于本设计。
【二】本说明及附图中尺寸均以毫米为单位,标高以米为单位。
【三】本工程以000.0±为室内地面标高,000.0±的绝对高程为350.4米。
二、√设计依据采用中华人民共和国现行国家规程进行设计,主要有:《建筑地基基础设计规范》GB50007-2002《建筑桩基技术规范》 JGJ94-2008《建筑桩基检测技术规范》JGJ106-2008三、桩体施工说明√【一】本工程根据宁波冶金勘察设计研究股份有限公司的本工程《岩土工程勘察报告》进行设计,日期为2010年6月。
√【二】根据岩土工程勘察报告,本工程采用钻孔成孔灌注桩,桩长约为42米~78米,以③-3层粉土及④-1层粉土做桩端持力层,桩端以桩长控制。
【三】本工程设计转孔灌注桩为端承桩,成孔的控制深度应符合以下要求:1.图纸中设计桩长是根据地质资料估计的,桩端的终孔标高应以持力层岩样和成孔进尺为主要依据,以设计桩长为参考依据。
2.桩孔成形后必将孔底沉渣清理干净,清空后孔底沉渣厚度不得大于50,桩孔质检合格后立即安放钢筋笼,灌注水下混凝土。
【四】本工程设计钻孔灌注桩为摩擦桩,成孔的控制深度应符合以下要求:1.施工必须保证图纸设计桩长,桩端终孔标高的决定一设计桩长为主,以成孔进尺速度为辅。
2.桩孔成形后必须讲孔底沉渣晴朗干净,清孔后孔底沉渣厚度不得大于150,桩孔质检合格后立即安放钢筋笼,灌注水下混凝土。
√【五】本工程设计钻孔灌注桩为摩擦—端承桩,成孔的控制深度应符合以下要求:1.施工必须保证图纸设计桩长,桩端终孔标高的决定一设计桩长为主,以成孔进尺速度为辅。
2.桩孔成形后必须讲孔底沉渣晴朗干净,清孔后孔底沉渣厚度不得大于100,桩孔质检合格后立即安放钢筋笼,灌注水下混凝土。
√【六】施工要求:1.采用泥浆护壁成孔时,施工期间护筒内泥浆面应高于地下水位1.0米以上,在受水位涨落影响时,泥浆面应高出最高水位 1.5米以上,泥浆制备和处理详情见JGJ94-2008第6.3.1条至6.3.3条。
钻孔灌注桩示例说明一、综述以下是本人对一般钻孔灌注桩的施工经验总结,内容包括图片、表格、动画以及文字性阐述!望广大施工朋友互相学习总结!示例采用2007年的一座简支梁桥,桥梁共有7跨,其中2座桥台,6座桥墩,桥台结构采用重力式扩大基础,桥墩采用柱式结构,基础为钻孔灌注桩!每个桥墩有9根钻孔灌注桩,总计54根,孔径1.2米!设计桩尖标高—33米,桩顶标高2.5米,设计桩长35。
5米。
下图为示意图!二、工序说明1、钻孔机的安装与定位安装钻孔机的基础如果不稳定,施工中易产生钻孔机倾斜、桩倾斜和桩偏心等不良影响,因此要求安装地基稳固。
对地层较软和有坡度的地基,可用推土机推平,在垫上钢板或枕木加固。
为防止桩位不准,施工中很重要的是定好中心位置和正确的安装钻孔机,对有钻塔的钻孔机,先利用钻机的动力与附近的地笼配合,将钻杆移动大致定位,再用千斤顶将机架顶起,准确定位,使起重滑轮、钻头或固定钻杆的卡孔与护筒中心在一垂线上,以保证钻机的垂直度。
钻机位置的偏差不大于2cm。
对准桩位后,用枕木垫平钻机横梁,并在塔顶对称于钻机轴线上拉上缆风绳。
2、埋设护筒钻孔成败的关键是防止孔壁坍塌。
当钻孔较深时,在地下水位以下的孔壁土在静水压力下会向孔内坍塌、甚至发生流砂现象.钻孔内若能保持壁地下水位高的水头,增加孔内静水压力,能为孔壁、防止坍孔。
护筒除起到这个作用外,同时好有隔离地表水、保护孔口地面、固定桩孔位置和钻头导向作用等。
制作护筒的材料有木、钢、钢筋混凝土三种。
护筒要求坚固耐用,不漏水,其内径应比钻孔直径大(旋转钻约大20cm,潜水钻、冲击或冲抓锥约大40cm),每节长度约2~3m。
一般常用钢护筒。
3、泥浆制备钻孔泥浆由水、粘土(膨润土)和添加剂组成.具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止坍孔的作用。
调制的钻孔泥浆及经过循环净化的泥浆,应根据钻孔方法和地层情况来确定泥浆稠度,泥浆稠度应视地层变化或操作要求机动掌握,泥浆太稀,排渣能力小、护壁效果差;泥浆太稠会削弱钻头冲击功能,降低钻进速度。
钻孔灌注桩技术规范钻孔灌注桩技术规范1. 引言1.1 目的1.2 适用范围1.3 参考文件1.4 术语和定义2. 施工前准备2.1 钻孔灌注桩设计要求2.2 地质勘察和水文地质调查2.3 施工准备工作2.3.1 施工方案编制2.3.2 设备和材料准备2.3.3 勘测与标定2.3.4 安全防护措施3. 钻孔灌注桩施工工艺3.1 钻孔工艺3.1.1 钻孔形式3.1.2 钻孔工具和设备3.1.3 钻孔操作流程3.2 灌注工艺3.2.1 灌注孔口的处理3.2.2 高压旋喷混凝土灌注技术 3.2.3 土工合成材料灌注技术3.2.4 灌注过程控制与质量检查4. 施工质量控制4.1 钻孔灌注桩质量验收检验4.2 施工质量记录与报告4.3 问题处理与意见反馈5. 施工安全措施5.1 安全管理责任和制度5.2 施工人员安全教育和培训5.3 施工现场安全防护设施5.4 紧急救援预案6. 环境保护与文明施工6.1 环境影响评估和监测6.2 施工现场噪音控制6.3 施工废弃物处理7. 施工进度控制和工程验收7.1 施工进度计划编制与调整 7.2 隐蔽工程验收与质量抽查7.3 竣工验收与终结报告8. 维修与保养8.1 钻孔灌注桩维修保养要求8.2 维修保养措施与周期9. 技术创新与发展趋势扩展内容:1. 本文档所涉及附件如下:附件1:钻孔灌注桩设计图纸附件2:施工方案编制模板附件3:灌注孔口处理流程图...2. 本文档所涉及的法律名词及注释:- 土木工程法:指土木工程建设规划、设计、施工、监理和验收的法律规定。
- 建设工程质量管理条例:对建设工程质量管理的基本要求和规范进行了详细说明。
钻孔灌注桩(泥浆护壁)工程一、专业工程特点:钻孔灌注桩是按设计要求的桩径与桩长在地层中成孔,吊置钢筋笼后,向孔内灌注混凝土而成的一种桩型,其特点是:1.桩径、桩长及桩顶标高均可根据建筑的需要选择而调整,不仅可满足构造上的要求,而且可获得较大的单桩承载力。
2.成孔时需采用泥浆护浆措施,并采用水下混凝土的浇灌方式来完成桩身混凝土的浇灌。
3.在该类桩基的施工作业中不存在沉桩挤土问题,噪声及振动影响较小,对邻近建筑物、构筑物及地下管线的危害较小。
4.对各种不同地质条件的适应性强,能在淤泥、砂土、碎石土以及风化岩中成桩。
5.在成桩过程中无须搬运、堆放、吊置、锤击等,避免桩身的不利受力影响,从而可更加充分利用桩身强度,减少配筋量,节省钢材。
6.成孔作业时泥浆的处理及弃运对施工现场有一定程度的污染。
7.整个成桩过程较复杂,成桩速度比打(压)入桩慢。
二、监理的工作流程:图纸会审→审批施工组织设计→材料报验→工序报验(桩定位、成孔、清孔、钢筋卷制安、孔内砼浇灌)→阶段性验收质量评定。
(在工程竣工验收之前须按照广东省标准DBJP5-28-2001进行钻芯检验。
三、监理工作方法和措施:为使钻孔灌注桩工程监理目标的实现,监理工作主要采取“质量事前控制”、“关键工序现场监理”的方法。
1.质量事前控制:在工程开工前,对施工单位的施工方案、技术措施、质保体系和管理制度等进行认真审核,审核通过后才准许开工;同时,要对用于本工程的原材料、半成品、成品和设备(经有关部审核合格)的质量情况进行签证认可,才准许在工程中使用。
上道工序未经监理工程师签证验收,不准进行下道工序施工。
2.关键工序现场监理:在钻孔灌注桩的施工过程中,监理人员要深入施工现场,按照质量控制的内容,对施工情况进行检查,及时发现问题,提出改进意见,尽可能使质量问题消灭在萌芽状态。
混凝土水下浇灌时进行旁站监理。
四、监理工作的控制要求及目标值:(一)材料质量1.钢筋:1)检查出厂质量证明书,材料外观质量必须符合要求;2)按规定抽样检验:拉弯、电焊(进口材必须化学分析和可焊性试验),如果钢筋笼主筋没有焊接则可不做电焊试验。
目录一、工程概况 (2)1.1桥位、桥型布置 (2)1.2钻孔桩主要工程量 (3)1.3施工环境条件 (3)二、钻孔施工平台设计与施工方案 (6)2.1搭设辅通航孔桥钻孔施工平台 (6)2.2搭设浅滩区施工平台 (18)三、主要施工组织安排 (20)3.1机构组织 (20)3.2工期安排 (20)3.3资源配置 (22)四、质量保证措施 (25)4.1质量管理机构 (26)4.2质量保证体系 (26)五、安全及环保措施 (27)5.1安全保证措施 (27)5.2环保措施 (29)5.3文明施工 (30)钻孔灌注桩平台设计与施工方案一、工程概况1.1 桥位、桥型布置上海长江大桥工程B7标段位于北港桥梁工程近崇明岛侧,起点桩号K19+238,终点桩号K20+678.64,全长1440.64m,由辅通航孔桥、崇明岛侧浅滩区非通航孔50m梁连续梁桥和陆上段30m梁连续梁桥三部分组成。
辅通航孔桥距崇明岛大堤约500m,桩号范围K19+238~K19+678,考虑3000吨级船舶双向单孔通航,桥梁上部结构采用四跨预应力砼连续梁,设三个主墩和两座边墩,长440m,跨径组合80+140+140+80m。
主梁采用单箱单室斜腹板截面,墩身采用钢筋砼空心薄壁墩,基础采用φ320~250cm变截面钻孔灌注桩。
崇明岛侧浅滩区50m梁连续梁桥桩号范围K19+678~K20+378,长700m。
上部结构采用双幅等高单箱单室箱梁,跨径组合为7x50m+7x50m;墩身采用钢筋砼薄壁空心墩,基础采用钻孔灌注桩、PHC钢筋砼预应力管桩两种形式。
1.2 钻孔桩主要工程量钻孔桩工程数量表表11.3 施工环境条件1.3.1地形地貌特征建桥址场区地貌类型为河口、砂嘴、砂岛和沙滩地貌,水域为河床、江心暗砂地貌。
水域部分由于受径流和潮流的作用水下地形复杂,北港水域江底呈现南北两个水道。
南水道宽约4.2公里,呈宽状“U”字形,水深16~18m,江底略有起伏,幅度约3~4m;北水道宽约800m,最大水深约16m。
钻孔灌注桩设计说
、一般说
【一】本说明为通用说明,说明中凡有”符号者适用于本设计
【二】本说明及附图中尺寸均以毫米为单位,标高以米为单位
0.000.004.35米为室内地面标高【三】本工程的绝对高程
设计依
采用中华人民共和国现行国家规程进行设计,主要有
《建筑地基基础设计规范GB5000200
《建筑桩基技术规范JGJ9200
《建筑桩基检测技术规范JGJ10200
、桩体施工说
【一】本工程根据宁波冶金勘察设计研究股份有限公司的本工程《岩土工程勘察报告进行设计,日期201月
【二】根据岩土工程勘察报告,本工程采用钻孔成孔灌注桩,桩长约4~7米
以-层粉土及-层粉土做桩端持力层,桩端以桩长控制
【三】本工程设计转孔灌注桩为端承桩,成孔的控制深度应符合以下要求
1图纸中设计桩长是根据地质资料估计的桩端的终孔标高应以持力层岩样和
孔进尺为主要依据,以设计桩长为参考依据
2桩孔成形后必将孔底沉渣清理干净,清空后孔底沉渣厚度不得大5,桩孔
检合格后立即安放钢筋笼,灌注水下混凝土
【四】本工程设计钻孔灌注桩为摩擦桩,成孔的控制深度应符合以下要求
1施工必须保证图纸设计桩长桩端终孔标高的决定一设计桩长为主,以成孔
尺速度为辅
2桩孔成形后必须讲孔底沉渣晴朗干净,清孔后孔底沉渣厚度不得大15,
孔质检合格后立即安放钢筋笼,灌注水下混凝土
【五】本工程设计钻孔灌注桩为摩擦—端承桩,成孔的控制深度应符合以下要求
1施工必须保证图纸设计桩长桩端终孔标高的决定一设计桩长为主,以成孔
尺速度为辅
2桩孔成形后必须讲孔底沉渣晴朗干净,清孔后孔底沉渣厚度不得大10,
孔质检合格后立即安放钢筋笼,灌注水下混凝土
【六】施工要求
1采用泥浆护壁成孔时,施工期间护筒内泥浆面应高于地下水1.米以上,
受水位涨落影响时,泥浆面应高出最高水1.米以上,泥浆制备和处理详情
JGJ94-2006.3.条6.3.条
2冲击成孔及钻孔成孔灌注桩的机具选择、护筒的埋设、冲(钻)孔施工要领
要求应遵照规JGJ94-200中有关具体条文
】钻孔成孔灌注桩详6.3.条6.3.条
】冲击成孔灌注桩详6.3.1条6.3.1条
3当清孔指标可能超过规定值时,应采取桩端后筑浆技术,清孔后应立即浇灌
下混凝土,不能间歇。
钢筋笼制作及安
【一】纵向钢筋HRB33,纵向①②号钢筋间隔放置,其切断位LL样桩表
m2纵向钢筋的接驳应优先采用焊接或机械式接头(钢筋直径大
【二】水平钢筋(横向加劲箍筋③及螺旋钢箍④)HPB23,纵横向钢筋交接处均
旱牢
【三】钢筋笼外侧需设混凝土垫块或采用其他有效措施,一确保钢筋保护层的厚度
5m保护层的厚度为
【四】钢筋笼下插时要防止碰撞孔壁,随时观察泥浆变化,钢筋笼下插时如果出现
查困难应查明原因,不得强行下插,钢筋笼下放到制定位置后,应立即固定后方可浇注凝土
混凝土的浇
【一】本工程灌注桩混凝土等C3,承台C3,水下混凝土的用料及配合比按
JGJ92006.3.2条规定
【二】本工程采用导管关注水下混凝土,导管的构造和使用及施工要领按规JGJ9 2006.3.2条
【三】本工程桩长度较长,为确保水下混凝土灌注质量,向导管底灌注混凝土时,
议采用混凝土输送泵或采取其他有效措施以确保混凝土的质量
【四】水下混凝土必须连续施工,没根桩的浇注时间按初盘混凝土的初凝时间控制
对浇注过程中的一切故障均应记录备案
【五】施工时应按桩顶的设计标高掌握好混凝土的灌注质量,使之既保证凿除桩顶
浆层后混凝土的质量又不至于凿除太多而造成浪费,建议灌注混凝土完成面之标高比桩的设计标高高0.~1.米
冲击成孔及钻孔成孔灌注桩施工允许误
5m【一】桩允许误
【二】垂直度允许偏差1
【三】桩位允许偏差m
100m跟桩,条形桩基沿垂直轴线方向和群桩基础中的边桩:1~5100m100.0且不大时,100m且不大2条形桩基沿轴线方向和群桩基础中间桩:时
15100m150.0,时
m【四】钢筋笼制作允许误差
1主筋间距
2箍筋间距
1钢筋笼直径
10钢筋笼长度
2m【五】水下灌注混凝土的桩钢筋笼保护层偏差
1m非水下灌注混凝土的桩钢筋保护层偏差
质7.
【一】成桩的质检主要包括成孔及清孔、钢筋笼制安、混凝土搅制及灌注,施工单位
必须对每一根桩做好一切施工记录,并按规定留混凝土试件,做出试压结果,将上述资料整理好,提交有关部门检查和验收。
【二】为检查桩的完整性和桩承载力情况,可由设计单位会同监理和质监部门制定若
干根桩做检测:
a,承载力检测可采用静载试验,检测数量在同一条件下,不应少于3跟,且不宜
少于总桩数的1%,当工程桩总数在50跟以内时,不应少于2跟。
b,桩身完整性检测可采用钻芯法或超声波透射法,抽检数量应符合下列规定:柱
下三桩或三桩以下的承台抽检根数不得少于1根,抽检总数不应少于总桩数的3%,
且不得少于20根。
8、其他
1.有关桩施工的其他要求遵照《建筑桩基技术规范》JGJ94-2008、《建筑地基基础设计
规范》GB50007-2002和《建筑桩基检测技术规范》JGJ106-2008。
?2.5D时应采取跳钻的方式进行施工。
桩中心距 2.
补充上文详情:
Ⅰ泥浆的制备和处理
6.3.1除能自行造浆的黏性土层外,均应制备泥浆。
泥浆制备应选用高塑性黏土或膨润土。
泥浆应根据施工机械、工艺及穿越土层情况进行配合比设计。
6.3.2泥浆护壁应符合下列规定:
施工期间护筒内的泥浆面应高出地下水位1.0m以上,在受水位涨落影响时,泥浆面1
应高出最高水位1.5m以上;
2在清孔过程中,应不断置换泥浆,直至浇注水下混凝土;
3浇注混凝土前,孔底500mm以内的泥浆比重应小于1.25;含砂率不得大于8%;
黏度不得大于28s;
4在容易产生泥浆渗漏的土层中应采取维持孔壁稳定的措施。
6.3.3废弃的浆、渣应进行处理,不得污染环境。
Ⅱ正、反循环钻孔灌注桩的施工
对孔深较大的端承型桩和粗粒土层中的摩擦型桩,宜采用反循环工艺成孔或清孔,6.3.4也可根据土层情况采用正循环钻进,反循环清孔。
6.3.5泥浆护壁成孔时,宜采用孔口护筒,护筒设置应符合下列规定:
1护筒埋设应准确、稳定,护筒中心与桩位中心的偏差不得大于50㎜;
2护筒可用4~8㎜厚钢板制作,其内径应大于钻头直径100mm,上部宜开设1~2个溢浆孔;
护筒的埋设深度:在黏性土中不宜小于1.0m;砂土中不宜小于1.5m。
护筒下端外侧3
应采用黏土填实;其高度尚应满足孔内泥浆面高度的要求;
受水位涨落影响或水下施工的钻孔灌注桩,护筒应加高加深,必要时应打入不透水4层。
当在软土层中钻进时,应根据泥浆补给情况控制钻进速度;在硬层或岩层中的钻进6.3.6速度应以钻机不发生跳动为准。
钻机设置的导向装置应符合下列规定: 6.3.7.
条设置300时
3水下灌注混凝土宜掺外加剂。
6.3.28导管的构造和使用应符合下列规定:
导管壁厚不宜小于3mm,直径宜为200~250mm1;直径制作偏差不应超过2mm,导管的分节长度可视工艺要求确定,底管长度不宜小于4m,接头宜采用双螺纹方扣快速接头;2导管使用前应试拼装、试压,试水压力可取为0.6~1.0MPa;
每次灌注后应对导管内外进行清洗。
3.。
