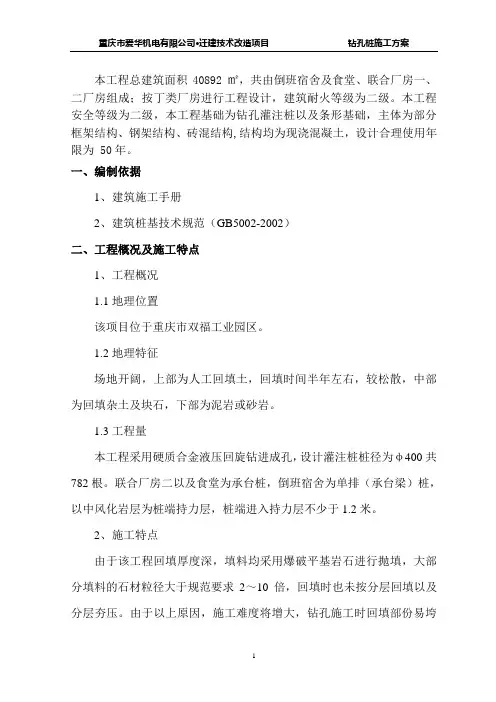

本工程总建筑面积40892㎡,共由倒班宿舍及食堂、联合厂房一、二厂房组成;按丁类厂房进行工程设计,建筑耐火等级为二级。
本工程安全等级为二级,本工程基础为钻孔灌注桩以及条形基础,主体为部分框架结构、钢架结构、砖混结构,结构均为现浇混凝土,设计合理使用年限为 50年。
一、编制依据1、建筑施工手册2、建筑桩基技术规范(GB5002-2002)二、工程概况及施工特点1、工程概况1.1地理位置该项目位于重庆市双福工业园区。
1.2地理特征场地开阔,上部为人工回填土,回填时间半年左右,较松散,中部为回填杂土及块石,下部为泥岩或砂岩。
1.3工程量本工程采用硬质合金液压回旋钻进成孔,设计灌注桩桩径为φ400共782根。
联合厂房二以及食堂为承台桩,倒班宿舍为单排(承台梁)桩,以中风化岩层为桩端持力层,桩端进入持力层不少于1.2米。
2、施工特点由于该工程回填厚度深,填料均采用爆破平基岩石进行抛填,大部分填料的石材粒径大于规范要求2~10倍,回填时也未按分层回填以及分层夯压。
由于以上原因,施工难度将增大,钻孔施工时回填部份易垮塌,若发生垮塌时,须回填水泥砂浆二次或多次成孔。
灌注桩砼时,回填材料间的空穴较多、较大,致使砼充盈系数将达到1~2。
三、施工准备1、技术准备1.1根据业主提供的施工平面图及资料,进行施工前的技术交底,解决施工的一些问题。
1.2做好施工场的平面定位控制及高程控制。
1.3提供材料供应计划。
1.4做好原材抽样复检。
2、施工组织准备2.1建立项目经理部,组织相应部门及相应部门负责人和部门管理人员,制定相关部门及负责人工作职责,明确权限,并制定相应的奖罚制度。
2.2组织相关操作工人进场并作好相应的岗前操作培训和安全技术交底。
3、钻孔灌注桩的施工准备3.1作好场地的“三通一平”,安装配备好施工用水.电设施。
3.2对所有机械设备进行检修、维护、检查安全设施的配备,对设备进行试运行操作。
四、施工方案钻孔灌注桩施工工艺流程如下:1、钻机就位钻机就位时要保证钻头中心和钻孔中心对准。
钻孔灌注桩施工组织设计一、项目概况钻孔灌注桩施工组织设计是为了确保钻孔灌注桩施工过程的安全、高效进行而制定的一项工作计划。
本文将详细介绍钻孔灌注桩施工组织设计的内容和要求。
二、施工组织设计的目的1. 确保施工过程的安全性:在施工组织设计中,要充分考虑施工现场的地质条件、环境要素以及施工设备的选择和使用,以确保施工过程的安全性。
2. 提高施工效率:通过合理的施工组织设计,可以有效地安排施工进度、优化施工工艺流程,提高施工效率,减少施工周期。
3. 保证工程质量:施工组织设计要根据工程的要求和设计要求,合理安排施工工序和施工方法,以保证施工质量达到设计要求。
三、施工组织设计的内容1. 施工准备工作a. 确定施工现场的地质条件和环境要素,包括土壤类型、地下水位、地下管线等。
b. 制定施工方案,包括施工工艺流程、施工设备和材料的选择。
c. 编制施工进度计划,明确施工各个阶段的时间节点和工作内容。
d. 确定施工人员的组织结构和职责分工。
2. 钻孔施工a. 确定钻孔的位置和深度,根据设计要求选择合适的钻孔设备。
b. 按照施工方案进行钻孔作业,确保钻孔的垂直度和直径符合设计要求。
c. 对钻孔进行检测和记录,包括钻孔的深度、直径、土质情况等。
3. 灌注施工a. 确定灌注桩的配合比和灌注方式,选择合适的灌注设备。
b. 按照施工方案进行灌注作业,控制灌注速度和压力,确保灌注桩的质量。
c. 对灌注桩进行检测和记录,包括灌注桩的强度、密实度等。
4. 施工安全管理a. 制定施工安全管理计划,明确施工现场的安全要求和措施。
b. 安排专人负责施工现场的安全管理,监督施工人员的安全操作。
c. 定期组织安全培训和演练,提高施工人员的安全意识和应急能力。
四、施工组织设计的要求1. 精细化:施工组织设计要详细、具体,包括施工工序、施工方法、施工设备和材料的选择等,以确保施工过程的顺利进行。
2. 合理性:施工组织设计要根据工程的要求和实际情况,合理安排施工进度和施工工艺,以提高施工效率和保证工程质量。
钻孔灌注桩施工组织设计钻孔灌注桩是一种常用的基础工程施工方法,其施工组织设计对工程质量和进度起着至关重要的作用。
本文将从施工组织设计的角度出发,详细介绍钻孔灌注桩的施工组织设计内容。
一、施工前准备1.1 确定施工现场:根据设计要求和实际情况,确定钻孔灌注桩的施工位置和范围。
1.2 制定施工方案:根据设计图纸和技术要求,制定详细的施工方案,包括施工工艺、施工工序、施工设备等。
1.3 确定施工人员:确定施工队伍,包括工程师、技术员、施工工人等,并进行培训和安全教育。
二、施工设备准备2.1 钻孔设备:准备钻孔机、钻头等钻孔设备,确保设备运转正常。
2.2 灌注设备:准备混凝土搅拌机、输送泵等灌注设备,确保设备完好。
2.3 安全设备:准备安全帽、安全绳等安全设备,确保施工安全。
三、施工工艺控制3.1 钻孔施工:按照设计要求进行钻孔施工,控制孔径和孔深。
3.2 灌注施工:在钻孔完成后,进行混凝土灌注,控制灌注速度和质量。
3.3 检测验收:对灌注桩进行质量检测和验收,确保施工质量符合要求。
四、安全管理4.1 安全防护:加强现场安全防护措施,保障施工人员的安全。
4.2 安全培训:定期进行安全培训,提高施工人员的安全意识和技能。
4.3 安全监控:建立安全监控机制,及时发现和处理安全隐患。
五、施工进度控制5.1 计划制定:制定详细的施工进度计划,明确各项工程任务和时间节点。
5.2 进度监控:定期进行施工进度监控,及时发现和解决进度延误问题。
5.3 进度调整:根据实际情况进行进度调整,确保施工进度符合计划。
综上所述,钻孔灌注桩的施工组织设计是确保工程质量和进度的关键环节,需要全面考虑施工前准备、施工设备准备、施工工艺控制、安全管理和施工进度控制等方面的内容,以确保施工顺利进行并达到预期效果。

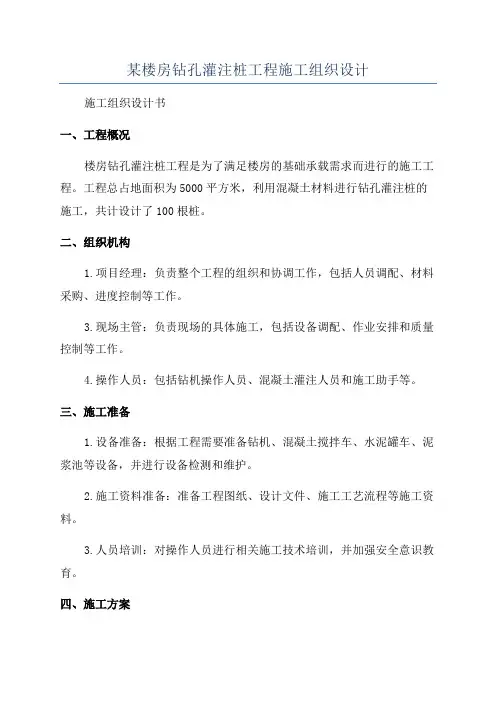

某楼房钻孔灌注桩工程施工组织设计施工组织设计书一、工程概况楼房钻孔灌注桩工程是为了满足楼房的基础承载需求而进行的施工工程。
工程总占地面积为5000平方米,利用混凝土材料进行钻孔灌注桩的施工,共计设计了100根桩。
二、组织机构1.项目经理:负责整个工程的组织和协调工作,包括人员调配、材料采购、进度控制等工作。
3.现场主管:负责现场的具体施工,包括设备调配、作业安排和质量控制等工作。
4.操作人员:包括钻机操作人员、混凝土灌注人员和施工助手等。
三、施工准备1.设备准备:根据工程需要准备钻机、混凝土搅拌车、水泥罐车、泥浆池等设备,并进行设备检测和维护。
2.施工资料准备:准备工程图纸、设计文件、施工工艺流程等施工资料。
3.人员培训:对操作人员进行相关施工技术培训,并加强安全意识教育。
四、施工方案1.钻孔施工:首先确定每个桩的位置和孔径,在地面上进行钻孔施工,钻孔深度根据设计要求确定。
2.灌注混凝土:钻孔完成后,用泥浆泵将孔内的泥浆抽出,然后进行混凝土灌注,保证桩的牢固性和稳定性。
3.桩顶处理:灌注混凝土完成后,对桩顶进行一定的处理,如打磨、修整等,确保与楼房地面的连接牢固。
4.质量验收:每根桩施工完成后,进行质量验收,包括桩身的外观检查、压力测试等。
五、施工进度安排1.钻孔施工:按照每天4根桩的施工速度,预计钻孔施工需要25天完成。
2.混凝土灌注:钻孔施工完成后,按照每天灌注16根桩的速度,预计混凝土灌注需要6天完成。
3.桩顶处理:灌注混凝土完成后,按照每天处理25根桩的速度,预计桩顶处理需要4天完成。
4.质量验收:每根桩施工完成后,进行质量验收,预计需要2天完成。
六、施工安全措施1.钻孔施工过程中,严禁随意拆卸安全防护设施,保证安全防护措施的完整性。
2.施工现场设置专人进行安全监控,及时发现并处理安全隐患。
3.对操作人员进行安全教育,加强施工现场的安全意识和技能培训。
4.使用合格的设备和材料,确保施工质量和施工安全。
钻孔灌注桩施工组织设计钻孔灌注桩工程施工组织设计一、工程概况本工程位于绍兴市上虞区城北,建设单位为XXX;设计单位为XXX;监理单位为XXX;施工单位为XXX。
本工程地基基础设计原桩基采用预应力管桩及方桩,但由于存在三类桩,根据桩基检测报告及甲方提供的三类桩编号图,对三类桩部位进行补桩处理。
二、施工组织设计编制依据本工程的施工组织设计编制依据包括《地质工程勘察报告》、《建筑桩基技术规范》94-2008、《钢筋焊接及验收规程》18-2003、《建筑地基基础工程施工质量验收规范》GB-2002、《建筑地基基础技术规范》DB42/242-2003以及《钻孔灌注桩》2004浙G23等文件。
同时,还考虑了设计补桩说明和施工图。
三、设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为Φ600,共计24根,其中7#楼9根、9#楼7根、10#楼8根,设计有效桩长约38m。
桩顶标高7#楼为-7.150m,9#楼、10#楼为-7.750 m。
2、设计技术要求1)施工必须保证设计桩长和终孔标高,已成孔的进尺速度为辅。
2)桩端持力层为第6-4层圆砾层,桩端进入持力层不小于2.0D。
桩身砼灌注充盈系数不应小于1.1,泛浆高度为1米,确保成桩的质量。
3)桩成孔后必须清除孔底虚土(沉渣),孔底沉渣厚度应不大于50mm,并立即灌注水下混凝土。
4)桩身混凝土强度等级为ZKZ-D600-38-38(A2)-C35.5)单桩竖向承载力特征值为1800KN。
四、机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程施工准备→ 放样定位→ 清除障碍物→ 钻机定位→ 制浆埋设护筒→ 选择钻进参数→ 钻进成孔→ 泥浆循环→ 清孔泥浆外运→ 运送钢筋笼→ 下钢筋笼→ 制作钢筋笼下导管→ 检查拼接导→ 运输混凝土→ 混凝土灌注→ 起拔护筒→ 试块制作→ 回填桩孔。
2、施工技术准备1)施工组织设计编制与审批。
2)开工前,甲方已组织相关部门进行技术交底,解决施工疑难问题。
第1篇一、工程概况本项目位于XX地区,施工内容为钻孔灌注桩基础。
基础设计采用钢筋混凝土钻孔灌注桩,桩径为800mm,桩长根据地质条件确定,单桩承载力设计值为200kN。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程地质条件,掌握施工工艺和技术要求。
(2)编制施工组织设计,明确施工顺序、施工方法、施工进度、质量控制、安全措施等。
(3)组织技术人员、施工人员及管理人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 材料准备(1)钢筋:选用符合设计要求的钢筋,确保钢筋质量。
(2)水泥:选用符合设计要求的普通硅酸盐水泥,确保水泥质量。
(3)砂、石:选用符合设计要求的砂、石,确保砂、石质量。
(4)外加剂:选用符合设计要求的外加剂,确保外加剂质量。
3. 施工设备准备(1)钻机:选用适合钻孔灌注桩施工的钻机,确保钻机性能稳定。
(2)搅拌机:选用适合混凝土搅拌的搅拌机,确保搅拌效果。
(3)运输车辆:选用适合混凝土运输的车辆,确保运输效率。
(4)检测设备:选用符合国家标准的检测设备,确保检测数据的准确性。
三、施工工艺1. 钻孔施工(1)根据地质条件,选择合适的钻机进行钻孔。
(2)根据设计要求,确定钻孔深度和孔径。
(3)采用“正循环”钻进工艺,确保钻孔质量。
(4)在钻孔过程中,严格控制钻速、钻压,确保钻孔质量。
(5)钻孔完成后,进行清孔,确保孔底沉渣厚度小于30mm。
2. 钢筋笼制作与吊装(1)根据设计要求,制作钢筋笼,确保钢筋笼尺寸、形状符合要求。
(2)将钢筋笼吊装至孔口,确保钢筋笼位置正确。
(3)采用机械振动器振动钢筋笼,使其与孔壁紧密结合。
3. 混凝土灌注(1)根据设计要求,配制混凝土,确保混凝土质量。
(2)采用“从下至上”的灌注顺序,确保混凝土灌注均匀。
(3)在灌注过程中,严格控制混凝土的灌注速度,防止出现离析、断桩等现象。
(4)当混凝土达到设计强度后,停止灌注。
四、质量控制1. 钻孔质量:确保钻孔垂直度、孔径、孔深符合设计要求。
钻孔灌注桩桩基础施工组织设计方案一、项目概况本项目拟建一座多层商业楼,建筑总高度为48米。
为保证楼房在使用过程中的稳定性和安全性,采用了钻孔灌注桩作为桩基础。
二、施工组织设计方案1.施工时间根据现场勘查结果,施工期限为60天。
具体时间安排如下:前期准备:4天桩基础施工:40天桩基础检验:6天整改完善:5天竣工验收:5天2.施工机具及人员配置施工机具:钻孔机:型号ZJ20,可钻孔深度为20米,直径为1.5米。
灌浆泵:型号HJB160,流量为160 L/min,压力为5 Mpa。
起重机:型号QY50K,最大起重量为50吨。
人员配置:技术人员:1名管理人员:1名机械操作工:2名劳动工:10名3.施工方案3.1前期准备1)组建施工管理团队,明确各自职责,建立工地安全管理机制。
2)充分考虑现场情况,确定施工场地、材料储存地,确保施工组织安全、合理。
3)组织材料采购,配备必要的施工设备。
4)制定各种安全预案、质量控制方案等并组织人员进行培训。
3.2桩基础施工1)派出钻孔机进行现场钻孔,钻孔深度根据现场勘查确定。
2)完成钻孔后,根据孔径浇筑灰浆液,腻子压实,以保证钢筋悬挂牢固。
3)平齐悬挂好的钢筋后开始浇筑混凝土,钻孔过程中应保持筒壁与土层接触紧密,控制浇筑厚度在15cm-25cm之间。
浇筑完后须用振捣器进行振捣,以排除气泡并增加混凝土密实度。
4)灌浆:浇筑混凝土一周后,进行灌浆。
灌浆应采用高强度水泥浆,采用Ⅰ级灌浆,灌浆浓度不低于1:1.5,灌浆时间应适当延长以确保灌满整个孔隙。
5)摆设钢筋:在灌浆完毕后24小时内,按照设计要求摆设钢筋,钢筋张力应保持在指定的范围内,以达到设计要求的承载能力。
3.3桩基础检验1)施工完成后进行桩基础检验。
检验项目包括桩长、钢筋布置、桩安装质量、桩身砂浆、混凝土抗压强度等。
2)经检验无问题后,进行整改完善。
3.4竣工验收1)进行竣工验收,验收项目包括抗压强度、钢筋张力、钻孔孔径等。
【完整版】钻孔灌注桩施工组织设计一、工程概述本工程为_____项目,位于_____地区。
工程规模较大,包括_____等建筑。
钻孔灌注桩作为基础工程的重要组成部分,将为整个建筑提供稳定的支撑。
二、施工准备1、技术准备熟悉施工图纸及相关规范要求,编制详细的施工方案,并对施工人员进行技术交底。
2、材料准备提前采购符合要求的钢筋、水泥、砂、石等原材料,并进行检验,确保质量合格。
3、机械设备准备配备足够数量的钻孔桩机、泥浆泵、电焊机等设备,并进行调试和维护,确保设备正常运行。
4、现场准备平整场地,修筑施工便道,设置泥浆池、沉淀池等临时设施。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪等测量仪器进行桩位的精确放线,并设置护桩。
2、埋设护筒护筒采用钢板制作,内径比桩径大 200 300mm,护筒顶端高出地面03m 以上,护筒埋深一般为 15 20m。
3、泥浆制备选用优质黏土或膨润土制备泥浆,控制泥浆的比重、黏度等性能指标,以保证钻孔过程中的护壁效果。
4、钻孔采用正循环或反循环钻进方法进行钻孔,钻进过程中要控制好钻进速度和泥浆指标,及时排除钻渣。
5、清孔钻孔达到设计深度后,进行清孔,采用换浆法或抽浆法,将孔底沉渣清除干净,使孔底沉渣厚度符合规范要求。
6、钢筋笼制作与安装根据设计要求制作钢筋笼,主筋采用焊接连接,箍筋与主筋采用绑扎或点焊连接。
钢筋笼安装时要保证其垂直度和位置准确。
7、导管安装选用合适直径的导管,进行水密试验,确保导管无漏水现象。
导管安装时要保证其底部距孔底 03 05m。
8、二次清孔在浇筑混凝土前,再次进行清孔,确保孔底沉渣厚度符合要求。
9、混凝土浇筑采用商品混凝土,通过导管进行水下混凝土浇筑。
混凝土浇筑要连续进行,控制好浇筑速度和导管埋深,防止断桩等质量事故的发生。
四、质量控制措施1、建立质量管理体系,明确各部门和人员的质量职责。
2、加强原材料的质量控制,严格执行进货检验制度。
3、对施工过程中的关键工序进行旁站监理,确保施工质量符合要求。
钻孔灌注桩施工组织设计钻孔灌注桩是一种常用的地基处理方法,广泛应用于建造工程中。
钻孔灌注桩施工组织设计是确保工程顺利进行的重要环节。
本文将从施工组织设计的角度,详细介绍钻孔灌注桩的施工组织设计内容。
一、施工前准备1.1 确定施工方案:根据工程要求和现场条件,确定钻孔灌注桩的施工方案,包括桩的直径、深度、数量等。
1.2 确定施工机械和设备:根据桩的规格和工程要求,确定所需的施工机械和设备,如钻机、搅拌车等。
1.3 制定施工计划:根据工程进度和施工条件,制定详细的施工计划,包括施工工序、时间安排等。
二、施工现场准备2.1 确保施工现场安全:对施工现场进行安全检查,保障施工人员和设备的安全。
2.2 搭建施工平台:根据桩的深度和直径,搭建施工平台,确保施工过程中的稳定和安全。
2.3 配备必要的材料和物料:准备好施工所需的材料和物料,如水泥、砂、石子等,确保施工进度顺利进行。
三、施工工艺控制3.1 钻孔施工:根据设计要求,进行钻孔作业,确保桩的直径和深度符合要求。
3.2 灌注混凝土:在钻孔完成后,进行混凝土灌注作业,确保桩体的质量和稳定性。
3.3 桩头处理:根据设计要求,对桩头进行处理,确保与上部结构的连接坚固。
四、施工质量控制4.1 施工过程监控:对施工过程进行实时监控,确保施工质量符合设计要求。
4.2 质量验收:在施工完成后,进行质量验收,确保桩体的质量和稳定性。
4.3 施工记录和报告:做好施工记录和报告,记录施工过程中的关键数据和问题,为后续工作提供参考。
五、安全环保控制5.1 施工现场环保:在施工过程中,做好环保工作,减少对环境的影响。
5.2 安全生产管理:加强安全生产管理,确保施工过程中不发生安全事故。
5.3 废弃物处理:对施工过程中产生的废弃物进行合理处理,保护环境。
综上所述,钻孔灌注桩施工组织设计是确保工程施工顺利进行的重要环节,需要在施工前准备、施工现场准备、施工工艺控制、施工质量控制和安全环保控制等方面做好规划和管理,以确保工程质量和安全。
钻孔灌注桩桩基础施工组织设计方案一、总体介绍钻孔灌注桩是挖孔、钢筋配筋、浇筑混凝土,形成与土壤形成一体的桩墙体系。
钻孔灌注桩是一种现代桩式基础,具有良好的承载力和抗震能力,广泛应用于建筑、交通和市政工程等领域。
本文主要介绍钻孔灌注桩桩基础施工组织设计方案。
二、施工原则1. 严格按照设计方案和规范施工;2. 选择合适的施工设备和工艺;3. 确保施工质量,杜绝质量问题发生;4. 落实安全生产措施,确保施工安全;5. 加强协调沟通,确保施工顺利进行。
三、施工内容1. 准备工作(1) 对施工现场进行硬化处理,清除泥土、杂草等。
(2) 确认场地平整度,并对淤泥层进行处理。
(3) 设计合理的安全防护措施,并配备相应的安全设施、器材和工具。
(4) 配备必要的劳动力、机具和物料等。
2. 设备准备和调试(1) 确认施工设备的型号、数量和规格。
(2) 对钻孔机进行检查、维修和保养,进行调试。
(3) 确认其他施工机械和设备的工作状态。
3. 钻孔(1) 按照设计方案确定钻孔位置、深度和直径。
(2) 按照设计要求进行排土斜坡的清理。
(3) 使用钻孔机进行钻孔,并对钻孔过程进行监测。
(4) 钻孔完毕后进行打击测定桩的桩长和桩径,并对钻孔孔底进行清洁。
4. 配筋(1) 配置钢筋:按照设计方案选用钢筋型号和规格,根据孔径和长度进行加工和制造,并进行检查和验收。
(2) 钢筋进场:按照施工计划加强物资管理,确认钢筋型号和数量,并进行检查和验收。
(3) 钢筋加工:确保钢筋的准确加工,钢筋中间应保留空间,以利于混凝土的灌注。
(4) 钢筋放置:钢筋放置应按照设计要求、孔长和钢筋直径的规范进行放置,放置前要进行对钢筋的检查。
5. 灌注(1) 确认混凝土的配方、强度等级、拌合方式和配合比。
(2) 确认混凝土随车采样、试制和试验的方法和标准。
(3) 确认灌注时间,按照要求分段灌注混凝土。
(4) 对灌注过程进行质量控制,混凝土灌注不得有虚假、空鼓等质量问题。

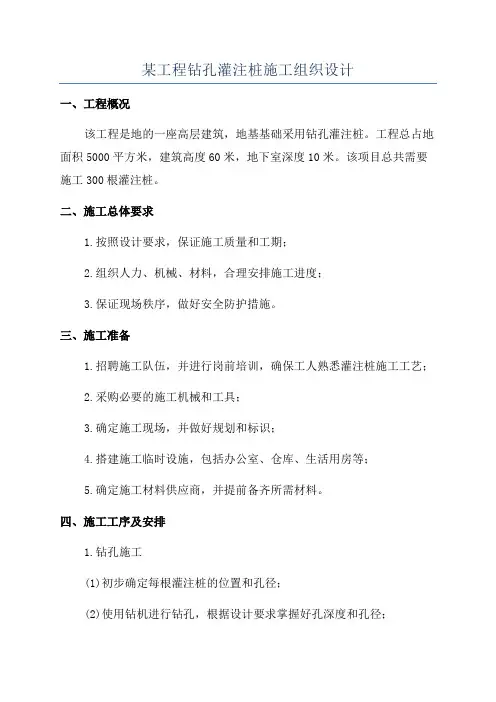

某工程钻孔灌注桩施工组织设计一、工程概况该工程是地的一座高层建筑,地基基础采用钻孔灌注桩。
工程总占地面积5000平方米,建筑高度60米,地下室深度10米。
该项目总共需要施工300根灌注桩。
二、施工总体要求1.按照设计要求,保证施工质量和工期;2.组织人力、机械、材料,合理安排施工进度;3.保证现场秩序,做好安全防护措施。
三、施工准备1.招聘施工队伍,并进行岗前培训,确保工人熟悉灌注桩施工工艺;2.采购必要的施工机械和工具;3.确定施工现场,并做好规划和标识;4.搭建施工临时设施,包括办公室、仓库、生活用房等;5.确定施工材料供应商,并提前备齐所需材料。
四、施工工序及安排1.钻孔施工(1)初步确定每根灌注桩的位置和孔径;(2)使用钻机进行钻孔,根据设计要求掌握好孔深度和孔径;(3)进行现场质量检查,确保钻孔质量;(4)安排专人进行钢筋安装。
2.钢筋安装(1)制定钢筋安装图纸,并根据设计要求进行校核;(2)按照图纸要求,进行钢筋加工和预制;(3)确保钢筋质量,并按照设计要求进行拼接;(4)进行现场质量检查,确保钢筋安装质量。
3.灌注施工(1)按照设计要求,准确掌握灌注混凝土的配比;(2)确保搅拌设备的正常运行和混凝土质量;(3)采用灌料管进行灌注,保证灌注质量和效率;(4)进行现场质量检查,确保灌注质量。
4.完工验收(1)完成所有灌注桩的施工后,进行灌注桩的验收;(2)检查灌注桩的质量和施工记录;(3)进行静载试验,确保桩基质量合格;(4)编制施工完成报告。
五、施工安全措施1.制定安全施工方案,并组织人员进行培训;2.安排专人负责现场安全管理;3.确保施工现场的安全通道畅通;4.检查施工机械的安全状态;5.配备必要的安全防护装备。
六、施工质量控制1.制定施工质量控制计划,并组织实施;2.进行现场质量检查,确保施工质量;3.检查原材料的质量,并进行验收;4.制定质量记录和档案,做好施工质量追溯。
七、经济分析通过合理安排施工进度和优化施工工艺,可以减少施工周期和成本。
施工组织设计1 工程概况拟建钻孔灌注桩工程场地位于郑州市花园路以西,纬一路以北,纬一路一号院内。
本工程设计桩型为后压浆钻孔灌注桩,有效桩长23。
00m,桩径φ500mm,桩数48根,砼强度等级C30。
2主要施工方案2.1成孔工艺2。
1。
1钻机的选择及钻进方法根据工程场地的地质条件,结合本工程特点,我们计划采用GPS—12型钻机。
该桩机的特点是效率高,带液压自移装置,且自打自灌,机械技术设计性能完全能够满足该桩基工程设计技术要求。
采用正循环回转钻进工艺成孔.正循环钻进参数:钻压:10-15KN转速:20—50r/min泵量:108m3/h2。
1。
2埋设护筒与设备安装为保证桩位偏差在规范允许范围之内,埋设护筒前用经纬仪定位,水准仪找平,并打下控制桩,使护筒中心与控制十字线重合.护筒采用6mm钢板卷制,内径为φ700mm,长度1.0m.钻机就位时,在钻机转盘中心拉十字线,使之与控制十字线交点重合。
(根据工程地质情况,没必要埋设护筒的,可以不埋设护筒) 设备安装时,做到水平、稳固,使天车、转盘中心与桩位三点一线,以保证钻孔垂直度达到设计要求。
2.1。
3泥浆性能设计根据工程勘察报告提供资料,该施工场地成孔深度范围内主要为粉质粘土和粉细砂,不需再为本工程施工另造泥浆。
2.1.3.1始终保证泥浆性能达到设计要求;2.1.3.2任何情况下,泥浆都应充满钻孔,尤其在安装钢筋笼和因故停待时,钻孔内不可缺浆,以保持一定的静水压力防止塌孔。
2.1.3.3严格控制泥浆失水量和泥皮厚度,以保证桩身侧摩擦力。
2.1.3.4加强施工管理,加快单桩施工速度,减少泥浆对地层的浸泡时间。
2.1。
3。
5在粉细砂层中钻进,除要保证孔壁的稳定外,还要对循环系统中沉淀下来的砂进行勤捞.2。
1.4钻机钻进及清孔作业为保证桩孔垂直,开孔时轻压慢转,合理利用泥浆,控制泵量,钻进到6m左右时,采用正常钻进参数钻进。
为保证桩径,应时常检查钻头直径。
达到设计成孔深度后,应严格按照操作规程进行清孔.可先将钻头稍提离孔底,开泵冲净孔底沉渣,然后逐渐调稀泥浆,直至泥浆性能达到如下要求:比重小于1。
第1篇一、工程概况本工程位于XX市XX区,主要建筑物为住宅楼、商业楼等。
基础形式采用旋挖钻孔灌注桩基础,桩径为Φ600mm,桩长为18m。
工程总桩数为120根,单桩设计承载力为800kN。
二、施工准备1. 人员准备- 组织施工队伍,包括项目经理、技术负责人、施工员、安全员、质量员等。
- 对施工人员进行技术交底和安全教育,确保施工安全。
2. 材料准备- 桩基材料:水泥、砂、石子、钢筋等,需符合设计要求和国家标准。
- 施工设备:旋挖钻机、混凝土搅拌运输车、混凝土泵车、钢筋笼制作设备等。
3. 施工机械准备- 旋挖钻机:用于钻孔,需满足钻孔直径和深度要求。
- 混凝土搅拌运输车:用于运输混凝土。
- 混凝土泵车:用于混凝土浇筑。
- 钢筋笼制作设备:用于制作钢筋笼。
4. 场地准备- 清理施工场地,平整地面,确保施工顺利进行。
- 设置施工围挡,确保施工安全。
三、施工工艺1. 钻孔施工- 钻孔前,根据设计图纸和地质勘察报告,确定桩位和桩径。
- 使用旋挖钻机进行钻孔,钻孔过程中注意控制钻速和钻压。
- 钻孔过程中,定期检查孔深、孔径和垂直度,确保符合设计要求。
- 钻孔完成后,清除孔内岩屑,进行清孔。
2. 钢筋笼制作与安装- 根据设计图纸,制作钢筋笼,确保尺寸和形状符合要求。
- 钢筋笼制作完成后,将其吊装至孔口,确保位置准确。
- 钢筋笼安装完成后,进行接头检查,确保连接牢固。
3. 混凝土浇筑- 混凝土浇筑前,检查孔壁和钢筋笼,确保无杂物和缺陷。
- 使用混凝土搅拌运输车将混凝土运输至孔口。
- 使用混凝土泵车将混凝土泵送至孔内,确保混凝土密实。
- 浇筑过程中,进行混凝土浇筑高度和密实度检查,确保符合设计要求。
4. 成桩检测- 混凝土浇筑完成后,进行成桩检测,包括桩身完整性检测和单桩承载力检测。
- 桩身完整性检测采用声波透射法,单桩承载力检测采用静载荷试验法。
四、质量控制1. 材料质量控制- 严格控制材料质量,确保材料符合设计要求和国家标准。
钻孔灌注桩施工组织设计一、项目概述钻孔灌注桩是一种常用的地基处理方法,适合于各类土质条件下的建造工程。
本文将详细介绍钻孔灌注桩施工组织设计的标准格式,包括施工方案、施工流程、施工机械与设备、工程质量控制等方面。
二、施工方案1. 地质勘察与设计:根据工程地质勘察报告,确定钻孔灌注桩的数量、直径、深度和布置方案。
2. 施工场地准备:清理施工场地,确保施工区域无障碍物,保证施工安全。
3. 施工机械与设备:准备所需的钻机、搅拌机、泵车等施工机械与设备,并对其进行检查和维护。
4. 施工人员组织:确定施工队伍的人员数量和岗位分工,确保施工过程的协调与高效。
5. 施工材料准备:准备钻孔灌注桩所需的水泥、砂、石等材料,并进行质量检验。
6. 施工安全措施:制定施工安全计划,包括安全警示标识、安全防护设施等,确保施工过程中的安全。
三、施工流程1. 钻孔施工:根据设计要求,使用钻机进行钻孔,控制钻孔的直径和深度,并进行土样采集和测试。
2. 灌注桩施工:根据设计要求,将水泥、砂、石等材料按一定比例搅拌均匀,利用泵车将混凝土灌注至钻孔中,同时进行振捣以排除空隙。
3. 灌注桩固化:等待灌注桩固化时间,根据设计要求进行养护。
4. 检测与验收:对已完成的钻孔灌注桩进行质量检测,包括桩身的强度、垂直度、水平度等指标,确保施工质量。
5. 施工记录与报告:记录施工过程中的关键数据和问题,并形成施工报告,作为后续工程的参考。
四、施工机械与设备1. 钻机:根据设计要求,选择适合的钻机进行钻孔作业,确保钻孔的直径和深度满足设计要求。
2. 搅拌机:用于将水泥、砂、石等材料按一定比例搅拌均匀,保证灌注桩的质量。
3. 泵车:将混凝土泵送至钻孔中,确保灌注桩的充实度和均匀性。
4. 振捣器:用于在灌注桩施工过程中进行振捣,排除空隙,提高桩身的密实度。
五、工程质量控制1. 施工监理:礼聘专业的施工监理人员进行监督和检查,确保施工过程符合设计要求和施工规范。
钻孔灌注桩工程施工组织设计钻孔灌注桩基础施工XX投资有限公司综艺金融港项目钻孔灌注桩工程施工组织设计批准:审核:编写:XX工程有限公司二0XX年七月目录1、工程概况2、工程质量、工期、安全、文明管理目标3、施工方案4、资源配置计划5、施工进度计划及工期保证措施6、质量保证组织机构及主要职责7、安全生产保证措施8、工程竣工验收及资料收集1 工程概况1.1 工程简介:南通综艺投资有限公司综艺金融港项目钻孔灌注桩工程位于南通市通州区金沙镇世纪大道西侧,星源大厦南侧。
由南通综艺投资有限公司开发,本工程地下室部分采用钻孔灌注桩,商住楼部分采用桩端后压浆钻孔灌注桩,由南通市建筑设计研究院有限公司设计。
1.2 工程地质:详见江苏省地质工程勘察院提供的南通市通州区金融街工程项目岩土工程勘察报告(地质报告编号:NT*****)。
1.3 桩基工程设计参数: 本工程±0.000相当于85国家高程4.950m。
商品混凝土等级为C35(水下)。
1、地下室部分桩径均为φ600mm,工程桩抗压桩桩长21.0m,单桩抗压承载力特征值1100KN,试桩桩长30.0m,单桩抗压承载力特征值1375KN;工程桩抗拔桩桩长21.0-21.5m,单桩抗压承载力特征值1100KN,单桩抗拔承载力特征值690KN,试桩桩长30.0m,单桩抗拔承载力特征值910KN。
2、商住楼部分桩径为φ700mm,桩长19.4m、21.0m,采用桩端后压浆施工工艺,单桩抗压承载力特征值2050KN,压浆材料为PO42.5级硅酸盐水泥。
3、商品混凝土等级为C35,钢筋的保护层为50mm。
1.4 施工组织设计编制依据:1.4.1业主相关图纸及地质情况。
1.4.2《中华人民共和国工程建设标准强制性条文》(房屋建筑部分)。
1.4.3《建筑桩基技术规范》(JGJ94-2008)。
1.4.4《江苏省结构构件通用图集》(苏G9701)1.4.5《建筑工程施工质量验收统一标准》(GB*****-2002)。
钻孔灌注桩施工组织设计一、引言钻孔灌注桩是一种常用的地基处理方法,适合于各种土质条件下的建造工程。
本文将详细介绍钻孔灌注桩施工组织设计的要求和步骤。
二、施工前的准备工作1. 确定施工区域:根据设计要求和地质勘察报告,确定钻孔灌注桩的位置和数量。
2. 选择施工设备:根据钻孔灌注桩的直径和深度,选择适当的钻机和灌注设备。
3. 确定施工工艺:根据设计要求和施工条件,确定钻孔灌注桩的施工工艺,包括钻孔、清孔、灌注等步骤。
4. 制定施工方案:根据施工工艺和施工条件,制定详细的施工方案,包括施工顺序、施工方法、施工时间等。
三、施工过程1. 钻孔施工:a. 根据设计要求和施工方案,确定钻孔的直径和深度。
b. 使用钻机进行钻孔,确保钻孔的垂直度和直径的准确性。
c. 钻孔过程中,及时清理孔内泥浆,保持孔内的清洁。
d. 钻孔完成后,进行孔内检查,确保孔壁的完整性和质量。
2. 清孔施工:a. 使用清孔设备清理孔内的泥浆和杂质,确保孔内的清洁。
b. 清孔过程中,注意控制清孔设备的下降速度,避免对孔壁造成损伤。
c. 清孔完成后,进行孔内检查,确保孔壁的光滑度和质量。
3. 灌注施工:a. 根据设计要求和施工方案,确定灌注混凝土的配合比和灌注方式。
b. 使用灌注设备将混凝土注入孔内,确保灌注均匀且不产生空隙。
c. 灌注过程中,及时检查混凝土的流动性和坍落度,调整灌注速度和压力。
d. 灌注完成后,进行灌注桩的标高测量和质量检查,确保灌注桩的几何尺寸和强度符合设计要求。
四、施工安全措施1. 施工现场要设置明显的安全警示标志,确保施工人员和周围人员的安全。
2. 施工人员必须穿戴符合要求的个人防护装备,如安全帽、安全鞋、手套等。
3. 施工设备必须符合安全标准,定期检查和维护,确保其正常运行和使用。
4. 施工过程中,要进行必要的安全培训和技术指导,提高施工人员的安全意识和技能。
五、施工质量控制1. 施工过程中,要进行必要的质量检查和测试,确保施工质量符合设计要求。
钻孔灌注桩桩基础施工组织设计方案一、工程概况本工程位于XX市XX区,为某商业综合体项目。
该项目总用地面积为xx亩,主要建筑总建筑面积为xx平方米,地下室建筑面积为xx平方米,建筑高度为xx米。
该项目新建地下室结构形式为钢筋混凝土框架结构,共有2个地下室,地下室板面高度为xx米。
本工程钻孔灌注桩桩基础共计约XX根,桩径为xx毫米,桩深为xx米。
二、设计依据1.《建筑地基与基础设计规范》(GB50007-2011)2.《建设工程施工安全技术标准》(JGJ/T268-2011)三、施工组织设计方案1. 建立现场施工安全管理机制施工现场应划定禁止区域和安全通道,标明警示标志,配备安全警卫,做好路面平整及排水设施。
严格查验安全防护措施,检查索具使用情况,防范吊装事故发生。
各单位应按规定做好安全技术交底工作,各班组应按规定使用安全生产措施。
2. 确定施工工艺方案钻孔桩灌注桩施工工艺策划包括隧道施工方法、钻具之选定、工序分解、钻头寿命检查等。
3. 选择施工设备在施工开始之前,应选择良好的钻具和其他设备。
确保施工安全和效果。
定时、定轨、定点作业。
4. 施工平面定位控制根据设计方案要求,施工现场应根据桩基科学研究与钻探数据测量确定施工平面定位,做好测量记录,并进行考核。
5. 施工孔径控制在施工期间,必须控制孔径大小和水泥灌注效果,确保灌注的水泥、砂浆等与孔壁结合。
对于土层较松、灌浆后沉降量大的桩位,应采用泡沫灌浆方法,增加桩基的强度和稳定性。
6. 施工过程控制在施工过程中,必须严格控制钻孔进度、深度、直径、桩身波动、桩身振动等参数,确保桩基质量和安全。
7. 桩基检验控制施工完成后,必须进行桩基验收工作。
验收标准需要按照GB50007-2011的规定进行验收,验收结果应填写验收报告,确保桩基质量合格,符合设计要求。
四、安全措施1. 确保设备完好施工前,必须确保各种设备完好,司机和驾驶员必须持有合法证件并接受相关培训。
桥梁钻孔灌注桩施工方案一、编译依据1.《公路桥涵施工技术规范》(JTG/T F50-2011)。
2、项目部编制的《实施施工组织设计》和《总体施工进度计划》。
3.《建筑工地临时用电安全技术规范》JGJ46-2005。
4. 《公路工程质量检验评价标准》(JTG F80/1-2004)。
5.《公路工程施工安全技术规程》(JTJ 076-95)。
6 、省道204线泸泾至县城西主干道改线提升工程设计文件七、现有机械设备条件、现场施工条件及施工准备情况。
二、项目概况及地质介绍K0+150桥采用简支体系预应力T梁,桥跨布置为2X 25米,上部结构采用预应力混凝土T梁;)根据。
该桥共有桩40根,其中:0#平台桩基16根,桩长、桩15米径1.0米; 1#墩8个桩基,桩长、桩20米径1.8米; 2#平台16个桩基,桩长、桩16米径1.0米。
根据桥梁桩基设计规范,桥梁桩基应嵌入不小于4米45度的中风化泥岩中,相邻基础底部连接线的倾角应小于45度。
根据本项目设计文件结合实地调查分析:0#粉质粘土位于桩顶0以下-4米,强风化泥岩位于桩顶4-9米以下,下方为中风化泥岩。
1#粉质粘土位于桩顶以下0处,桩顶-2米以下2处为强风化泥岩-6米,下方为中风化泥岩。
2#粉质粘土位于桩顶以下0 -2米,饱和沼泽土在桩顶以下2 -11米,强风化泥岩在桩顶以下11 -12米,以下为中风化泥岩。
该桥0#平台末端有高压线跨。
根据《公路工程施工安全技术规程》,最小安全距离为3米,被测桩位与高压线投影的最小距离为4.2米,可保证正常施工需要。
三、钻具的选择根据桥梁设计,穿过地层的桩基以粉质粘土、泥质土、强风化和中风化泥板为主,结合施工组织实施的设计布置,本次标段计划为CF20冲击钻。
4、施工进度表K0+150桥梁桩基计划工期为3个月。
五、施工技术方案一、施工准备1.1 技术准备①掌握场地的工程地质和水文地质资料;②了解桩基设计图纸及技术要求,编写施工方案,进行技术交底,送检原材料,申请混凝土配比。
钻孔灌注桩施工组织设计引言概述:钻孔灌注桩是一种常用的地基处理方法,广泛应用于建造工程中。
为了保证钻孔灌注桩施工的顺利进行,需要进行合理的组织设计。
本文将详细介绍钻孔灌注桩施工组织设计的内容和要点。
一、施工前准备1.1 地质勘察:进行详细的地质勘察,了解地下情况,包括土层、岩层、地下水位等信息,以便合理设计桩基参数。
1.2 设计参数确定:根据地质勘察结果,确定钻孔灌注桩的直径、长度、桩间距等参数,以及灌注混凝土的配合比和强度等要求。
1.3 设备准备:准备钻机、搅拌机、输送泵等施工设备,并进行检查、保养和调试,确保施工设备的正常运行。
二、施工方案制定2.1 钻孔方案:根据设计要求和地质情况,制定钻孔方案,包括钻孔位置、孔径、孔深、孔壁稳定措施等。
2.2 灌注方案:根据设计要求和混凝土的配合比,制定灌注方案,包括灌注顺序、灌注速度、灌注压力等。
2.3 桩顶处理方案:根据设计要求和桩顶的使用要求,制定桩顶处理方案,包括桩顶修整、加固等。
三、施工组织安排3.1 人员安排:根据施工任务和工期,合理安排施工人员,包括钻机操作人员、搅拌机操作人员、泵车操作人员等。
3.2 施工队伍协调:加强施工队伍之间的协调配合,确保施工进度和质量的控制。
3.3 安全措施:制定安全操作规程,加强安全教育和培训,确保施工安全。
四、施工质量控制4.1 施工过程监控:对钻孔、灌注等施工过程进行监控,确保施工质量。
4.2 施工质量检验:对灌注桩进行质量检验,包括强度检测、灌注质量检查等。
4.3 质量整改措施:对发现的施工质量问题及时整改,确保施工质量符合要求。
综上所述,钻孔灌注桩施工组织设计是保证施工质量和进度的重要环节。
通过合理的施工前准备、施工方案制定、施工组织安排和施工质量控制,可以确保钻孔灌注桩施工的顺利进行,为建造工程的安全和稳定提供可靠的基础支撑。
钻孔灌注桩施工组
织设计
1
钻孔灌注桩施工组织设计
一、工程概况
本工程位于绍兴市上虞区城北,建设单位为绍兴市上虞天越置业有限公司;设计单位为华升建设集团浙江建筑设计有限公司;监理单位为浙江智杰建设管理有限公司;施工单位为浙江海滨建设集团有限公司。
本工程地基基础设计原桩基采用预应力管桩及方桩,因桩检测存在三类桩,根据桩基检测报告及甲方提供三类桩编号图,对三类桩部位进行补桩处理。
二、施工组织设计编制依据
《地质工程勘察报告》
《建筑桩基技术规范》JGJ94- ;
《钢筋焊接及验收规程》JGJ18- ;
《建筑地基基础工程施工质量验收规范》GB50202- ;
《建筑地基基础技术规范》DB42/242- ;
《钻孔灌注桩》浙G23
设计补桩说明、施工图;
三、设计工作量及技术要求
1、设计桩型及工作量
本工程设计为钻孔灌注桩,桩径为Φ600,7#楼9根、9#楼7根、10#楼8根,共计桩数为24根,设计有效桩长约38m。
桩顶标高7#楼为-7.150m,9#楼、10#楼为-7.750 m。
2、设计技术要求
(1)本工程桩为钻孔灌注桩,施工必须保证设计桩长,终孔标高的
决定以设计桩长为主,已成孔的进尺速度为辅。
(2)桩端持力层为第6-4层圆砾层,桩端进入持力层不小于2.0D。
桩身砼灌注充盈系数不应小于1.1,泛浆高度为1米,确保成桩的质量。
(3)桩成孔后必须清除孔底虚土(沉渣),孔底沉渣厚度应不大于50mm,并立即灌注水下混凝土。
(4)桩身混凝土强度等级ZKZ-D600-38-38(A2)-C35
(5)单桩竖向承载力特征值:1800KN
四、机械钻孔灌注桩施工
1、机械钻孔灌注桩施工工艺流程
2、施工技术准备
(1)、施工组织设计编制与审批
(2)、开工前,甲方已组织相关部门进行技术交底,解决施工疑难问题。
(3)、根据Ⅲ类桩补桩设计图,确定标志与高程水准点,根据要求放出桩位并进行交接复核。
(4)、开工前应将有关技术要求及时传达到机台班组。
3、放样定位
工程开工前,根据轴线及桩位布置情况,在场地内建立测量控制网,然后依据控制网测放各桩位点。
放线完成报监理工程师复验符合要求后进行下道工序施工;
4、钻孔机位
本工程选用自身履带爬行式钻机,钻机定位,由钻机自身配置电脑控制系统进行钻机桅杆与机身水平和垂直调整定位,钻机就位时必须稳固、竖直、水平,定位准确,钻头中心与桩位中心误差不大于10mm。
5、埋设护筒
钻机就位后,在测量和施工人员的指导下,钻尖对准桩位中心,钻机旋挖至一定深度取出土后下放护筒。
选用护筒直径比桩孔直径大100mm 钢护筒,长度1.0~1.5m,应满足护筒底进入黏土层不少于0.5m的要求,护筒顶端高出地面0.3m,护筒埋设的倾斜度控制在1%以内,护筒埋设偏差不超过20mm,护筒四周用黏土回填,分层夯实;
护筒埋设应复测、校正桩位与护筒中心偏差:护筒埋设好后,由测量人员进行桩位复核校正。
报和监理工程师确认后,进行钻进成孔。
6、钻孔机钻土石成孔
(1)对于孔深大于30m的端承型桩,宜采用反循环工艺成孔和清孔,开孔时必须用水平尺四方校正转盘,保持水平、交接班时每班需用水平尺进行检查,发现倾斜立即纠正。
(2)在钻进过程中,如发现孔斜、缩径、塌孔现象或卡钻等情况应立即停止钻进。
(3)成孔施工应一次不间断地完成,成孔完毕至灌注混凝土的间隔。
