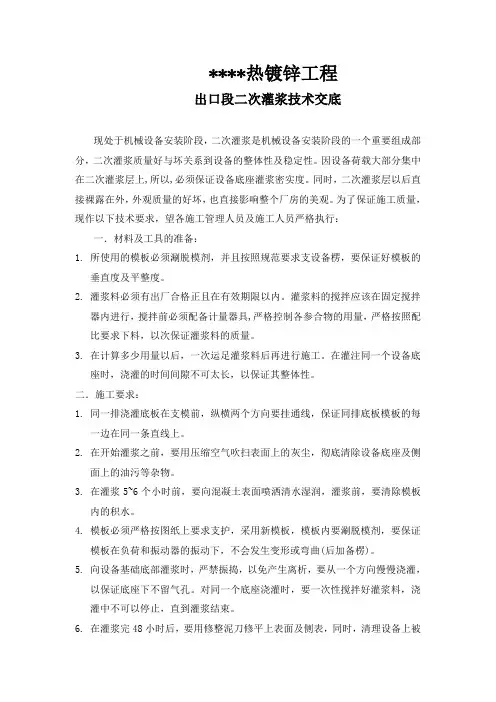

****热镀锌工程出口段二次灌浆技术交底现处于机械设备安装阶段,二次灌浆是机械设备安装阶段的一个重要组成部分,二次灌浆质量好与坏关系到设备的整体性及稳定性。
因设备荷载大部分集中在二次灌浆层上,所以,必须保证设备底座灌浆密实度。
同时,二次灌浆层以后直接裸露在外,外观质量的好坏,也直接影响整个厂房的美观。
为了保证施工质量,现作以下技术要求,望各施工管理人员及施工人员严格执行:一.材料及工具的准备:1.所使用的模板必须涮脱模剂,并且按照规范要求支设备楞,要保证好模板的垂直度及平整度。
2.灌浆料必须有出厂合格正且在有效期限以内。
灌浆料的搅拌应该在固定搅拌器内进行,搅拌前必须配备计量器具,严格控制各参合物的用量,严格按照配比要求下料,以次保证灌浆料的质量。
3.在计算多少用量以后,一次运足灌浆料后再进行施工。
在灌注同一个设备底座时,浇灌的时间间隙不可太长,以保证其整体性。
二.施工要求:1.同一排浇灌底板在支模前,纵横两个方向要挂通线,保证同排底板模板的每一边在同一条直线上。
2.在开始灌浆之前,要用压缩空气吹扫表面上的灰尘,彻底清除设备底座及侧面上的油污等杂物。
3.在灌浆5~6个小时前,要向混凝土表面喷洒清水湿润,灌浆前,要清除模板内的积水。
4.模板必须严格按图纸上要求支护,采用新模板,模板内要涮脱模剂,要保证模板在负荷和振动器的振动下,不会发生变形或弯曲(后加备楞)。
5.向设备基础底部灌浆时,严禁振捣,以免产生离析,要从一个方向慢慢浇灌,以保证底座下不留气孔。
对同一个底座浇灌时,要一次性搅拌好灌浆料,浇灌中不可以停止,直到灌浆结束。
6.在灌浆完48小时后,要用修整泥刀修平上表面及侧表,同时,清理设备上被灌浆料污染的部位。
7.灌浆完后,要及时进行养护,现处于多雨季节,灌浆完后要及时进行覆盖,防止灌浆料没有结凝就被雨水冲涮。
要定期进行浇水,养护时间不得少于7天。
请各处严格按以上交底要求进行施工,保证施工质量,以满足设备安装、业主及监理的要求。
交底内容:
本交底用于盾构区间二次注浆施工。
一、注浆材料
注浆材料水泥—水玻璃双液型浆液。
根据以往的施工经验,水泥浆所用材料及配比如下:
水泥浆配比为水泥:水=1:1(重量比),水玻璃液配比为水:水玻璃=1:1(重量比),水泥浆:水玻璃液=1:1(重量比),凝结时间为23s~30s。
二、注浆设备
注浆设备安放在连接桥上,主要由一个水泥浆搅拌筒、一个水玻璃储存筒、一个注浆泵。
注浆泵采用双液注浆泵,安有两个控制阀和两个压力表,可以控制每种浆液的压力和流量,水玻璃和水泥浆液通过两个高压软管在混合阀处混合。
当需要注同步注浆液时采用盾构同步注浆设备将注浆管接到同步注浆设备注浆管上,通过高压软管和球阀连接到管片注浆头上。
当注浆停止10分钟以后将注浆头拆下循环利用。
三、注浆位置

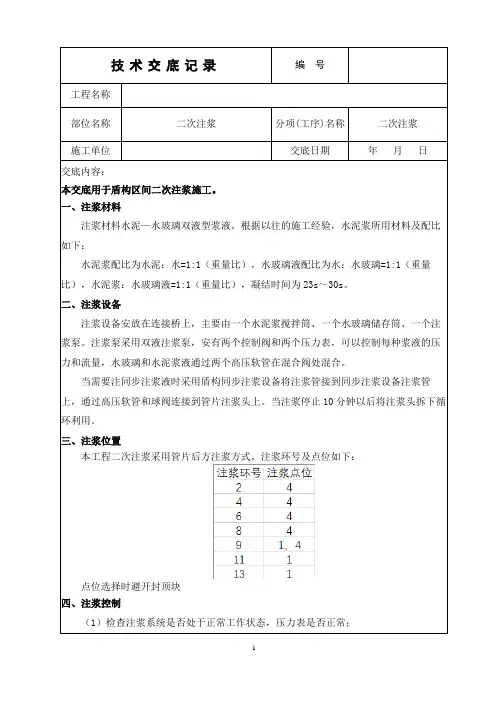

本工程二次注浆采用管片后方注浆方式,注浆环号及点位如下:
点位选择时避开封顶块
四、注浆控制
(1)检查注浆系统是否处于正常工作状态,压力表是否正常;。
一、工程概况1. 项目名称:____________________2. 编号:____________________3. 单位工程:____________________4. 分项工程:____________________5. 作业内容:盾构掘进二次注浆6. 实施班组:____________________二、交底内容1. 工程概况和施工参数- 本区间左线长:____________________m;右线长:____________________m。
- 采用盾构法施工,二次注浆作为盾构掘进过程中的关键环节,对隧道结构的稳定性和防水性能至关重要。
2. 安全注意事项1)进入施工现场的人员必须按要求正确佩戴安全帽、防护眼镜、防尘口罩等劳动保护用品。
2)施工前,对施工人员进行安全教育培训,确保其掌握二次注浆施工的安全操作规程。
3)施工现场临时用电必须符合一机、一闸、一漏、一箱规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。
4)施工场地应有充足的照明,确保作业人员视线清晰。
5)同步作业、交叉作业应提前互相联系协调,作业中经常性保持沟通,必要时一方应停止作业。
3. 设备与材料安全1)注浆设备、材料应存放整齐,不得随意堆放,防止滑倒、碰撞等事故发生。
2)高压水管管路/接头等要保持完好,防止滑脱或破裂伤人。
3)注浆后先卸压才能拆卸管路/接头,严禁在注浆过程中或没有卸压的情况下进行拆卸管路/接头等作业。
4. 作业安全1)注浆作业时,要观察注浆工作是否正常,控制注浆压力,不能超过规定的压力值。
2)详细记录注浆点位、压力和压浆量,并与盾构操作人员保持联系。
3)注浆人员必须经过专门培训,熟练掌握有关作业规程。
4)严禁在不停泵的情况下进行任何修理,注浆泵及管路内压力未降至零时,不准拆除管路或松开管路接头。
5. 环境保护1)施工现场应做好文明施工,物品摆放应整齐有序。
2)泥浆、污水等必须按施工技术交底处理,严禁随意排放污染环境。
技术交底记录A3.12
交底内容:
(2)、同步注浆的速度与压力应与盾构机的掘进速度相匹配,压力过低不能保证注浆质量,压力过高容易导致盾尾刷被击穿造成漏浆。
4根同步注浆管路必须保持畅通,注浆时1、3对角两路或2、4对角两路必须同时对称注浆,注浆管如被堵塞,必须在12小时内疏通完毕。
(3)、同步注浆注浆方量要结合土的渗透系数、土方超方量及地面沉降,综合考虑。
本区间注浆方量控制在2.6~3.6方,如发生出土超方根据具体超方量适当加注,如发生地面隆起过大(隆起量>10mm),则降低注浆压力适当少注。
(4)、浆液下井前需对浆液的质量进行验收,浆液的稠度、和易性、均匀性、含粒状杂物的最大粒径均应符合规范的技术要求,不合格的浆液禁止下井。
(5)、浆液运输过程中不应离析和沉淀,运输到一号台车时需先开动搅拌装置,将浆液搅拌均匀再将其泵送到盾构机储浆罐,盾构机储浆罐里的搅拌装置要时刻保证运转。
(6)、每班工作结束后,压浆管道均须用水循环泵洗、清空。
如果停机间隔时间过长(超过2小时),应及时清洗注浆管后再停机,黑白班换班期间(停机超过12小时)还应注入膨润土防止注浆管被倒流浆液堵塞,严禁在同步注浆系统堵塞的情况下进行掘进。
(7)、如实填写盾构施工过程压浆记录表,并在换班时做好交接工作。
承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12承包单位:中铁十七局集团有限公司合同号:监理单位:上海三维工程建设咨询有限公司编号:技术交底记录A3.12下面的是2016年经典励志语录,需要的朋友可以欣赏,不需要的朋友下载后可以编辑删除!!谢谢!!1、有来路,没退路;留退路,是绝路。
2、为目标,晚卧夜半,梦别星辰,脚踏实地,凌云舍我其谁!3、做一题会一题,一题决定命运。
4、静下来,铸我实力;拼上去,亮我风采。
5、拼一载春秋,搏一生无悔。
6、狠抓基础是成功的基础,持之以恒是胜利的保证。
7、把汗水变成珍珠,把梦想变成现实!8、拧成一股绳,搏尽一份力,狠下一条心,共圆一个梦。
9、每天都是一个起点,每天都有一点进步,每天都有一点收获!10、22.对命运承诺,对承诺负责11、我自信,故我成功,我行,我一定能行。
12、不敢高声语,恐惊读书人。
13、高三高考高目标,苦学善学上好学。
14、争分夺秒巧复习,勤学苦练创佳绩、攀蟾折桂,舍我其谁。
15、眼泪不是我们的答案,拼搏才是我们的选择。
16、站在新起点,迎接新挑战,创造新成绩。
17、遇难心不慌,遇易心更细。
18、乐学实学,挑战高考;勤勉向上,成就自我。
19、努力造就实力,态度决定高度20、忘时,忘物,忘我。
诚实,朴实,踏实。
21、精神成人,知识成才,态度成全。
22、作业考试化,考试高考化,将平时考试当高考,高考考试当平时。
23、我高考我自信我成功!24、23.再苦再累不掉队,再难再险不放弃25、拼搏高考,今生无悔;越过高三,追求卓越!26、挑战人生是我无悔的选择,决胜高考是我不懈的追求。
二次灌浆技术交底一、工程概述在本次工程项目中,二次灌浆是一项关键的施工环节,其质量直接影响到设备的安装精度和运行稳定性。
为了确保二次灌浆施工的顺利进行,特进行本次技术交底。
二、施工准备1、材料准备(1)水泥:应采用强度等级不低于 425 的普通硅酸盐水泥,水泥必须有出厂合格证和复试报告,且质量应符合国家现行标准的规定。
(2)细骨料:宜采用中砂,其含泥量不应大于 3%。
(3)水:应采用清洁的自来水。
2、主要机具准备(1)搅拌设备:强制式搅拌机或砂浆搅拌机。
(2)运输工具:手推车、料斗等。
(3)振捣工具:插入式振捣器、平板振捣器等。
3、作业条件准备(1)设备基础表面应凿毛,并清除油污、浮浆、浮灰和松动的石子等杂物,表面应提前浇水湿润,但不得有积水。
(2)预留孔洞、地脚螺栓等应清理干净,并进行妥善保护。
(3)在灌浆前 24 小时,应将设备基础表面充分湿润。
三、施工工艺流程1、基础处理(1)将基础表面的杂物、灰尘等清理干净,确保基础表面平整、粗糙。
(2)对基础表面进行凿毛处理,以增加灌浆料与基础的粘结力。
2、支模(1)根据灌浆部位的形状和尺寸,选择合适的模板进行支设。
(2)模板应严密、牢固,防止灌浆时漏浆。
3、灌浆料搅拌(1)按照产品说明书的要求,确定灌浆料的配合比。
(2)先将水加入搅拌桶中,然后逐渐加入灌浆料,搅拌均匀。
(3)搅拌时间应符合产品说明书的要求,一般为 3-5 分钟。
4、灌浆(1)将搅拌好的灌浆料从一侧倒入模板内,直至灌满。
(2)灌浆过程中应适当振捣,以排除气泡,保证灌浆密实。
5、养护(1)灌浆完毕后,应及时进行养护。
(2)养护时间不少于 7 天,养护期间应保持灌浆部位湿润。
四、施工质量控制要点1、原材料质量控制(1)严格检查水泥、砂等原材料的质量,确保其符合设计和规范要求。
(2)对进场的灌浆料进行检验,检查其产品合格证、出厂检验报告等质量证明文件。
2、配合比控制(1)严格按照设计要求和产品说明书确定灌浆料的配合比。
图3-1 二次注浆施工工艺流程图
3.2 注浆配合比
本区间二次注浆根据不同地段采用两种浆液形式,单液浆和双液浆,注浆配合比如下表所示,其中双液浆按下表配合比初凝时间约为15~20s,施工中根据现场实际情况可以微调配合比,但必须经现场旁站技术员同意。
表3-1单液浆浆液配比
材料水水泥
配比 1 1
表3-2 双液浆浆液配比
A液B液
材料水水泥水水玻璃
配比 1 1 2 1
双液浆 1 0.25
注:本工程采用的水玻璃溶液波美比40°。
3.3 注浆施工
(1)注浆距离要求
南宁角砾岩层地层稳定,开挖以后管片具备上浮空间,管片脱出盾尾后容易出现上浮现象。
根据以往施工经验,考虑浆液凝固时间对盾尾刷的影响,二次注浆一般紧跟盾
技术交底签认表。
同步注浆及二次注浆技术交底
技术交底记录
(轨道交通工程)
编号:
(2)注浆的方式
采用盾构壁后同步注浆的方式,当盾构机掘进时,注浆可根据预先设定的注浆压力,由控制程序自动调整注浆速度,当注浆压力达到设定值时,自行停止注浆。
(3)砂浆质量控制及配比
针对本盾构隧道针对本盾构隧道洞身地质水文情况,采用8h、10h两种具有不同凝结时间的浆液配比。
对材料计量进行严格控制。
材料允许计量误差:水泥、粉煤灰、膨润土、减水和水±2%,砂±3%。
适当延长搅拌时间,以增加浆液的和易性(流动性)。
经过多次试配实验确定采用以下经试验室试配的配合比,其比例和性能如下:。
二次灌浆安全技术交底(总3页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除工程名称:连江黄岐风电场工程项目专业:电气工程名称连江黄岐风电场工程主持人杨建民施工项目风机基础地锚笼二次灌浆交底人唐士会施工负责人谭小林交底时间2015年 8 月28 日安全及技术交底内容本次安全交底针对风机基础地锚笼二次灌浆。
交底内容 ;一、技术1、灌注基础表面应基本平整。
2、模板表面应高出设备底座下表面标高5cm左右。
3、灌注前,要把填充空间清理干净,基础表面和设备底座下底表面不可有油污、泥土等附着物和石块、砼渣等杂物。
4、灌浆前6~12小时,洒水将基础表面充分、全面润湿,要特别注意坑凹、拐角和地脚螺栓等处不可有积水。
5、在模板支设完毕,而且基础表面充分、全面润湿之后,检验确认模板不漏浆后开始灌浆。
6、为防止灌浆过程中窝住空气而产生空洞:(1)应从一侧灌浆,不允许从二侧、三侧、四侧同时灌浆。
(2)一旦灌浆开始后,必须连续进行,不得间断。
(3)要求设备底座有位置合理、大小适宜的排气孔。
排气孔直径最小应在30mm。
7、灌浆层顶标高应不低于上法兰下表面。
8、抹面之后1小时,开始覆盖潮湿养护。
灌浆后24小时内,灌浆层不可受到振动。
9、灌浆示意图:10、灌浆料应存放在库房内,按需用量领取,每班施工完以后,多余材料及时中国能源建设集团浙江火电建设有限公司Zhejiang Thermal Power Construction Company施工安全及技术交底记录(项目、专业级)参加交底人员签名表(项目、班组级)。
中建隧道建设有限公司安全技术交底
单位工程
分项工程 作业内容
盾构掘进二次注浆
实施班组
交底内容
1、工程概况和施工参数
本区间左线长2319.621m ;右线长2319.621m 。
采用盾构法施工,管片外径6m 、内径5.4m 、宽1.5m ,刀盘直径6.28m,管片壁后注浆理论空隙14cm 。
2、工程数量
本次交底范围为区间隧道二次注浆,工程数量按实际材料使用量按配比折算成方量计,计量方式按照合同约定以注浆方量计量。
(未按技术交底配比施工造成超耗的不予计量)
3、工序及工艺
3.1 二次注浆工艺流程
二次注浆工艺流程
3.2 注浆参数
注浆压力:一般控制在≯0.5MPa ; 注浆速度:10~20L/min ; 注浆量:≯2m3。
浆液基准配比:
重量比A 液:水:水泥=1:1; B 液:水玻璃:35Be ′; 体积比A :B =1:1;
施工准备
1:1拌制水泥浆 注浆孔钻孔
配置水玻璃液
1:1双液浆
安装注浆阀
连接注浆管
压浆
注:本表一式三份,由项目技术负责人签发,后附交底过程照片。
所有参加交底的人员必须履行签字手续,班组、交底人、安全员三方各留执一份,并记录存档。
