一级建造师施工进度计划网络图_练习题(附答案)
- 格式:doc
- 大小:131.50 KB
- 文档页数:8
2021年一级建造师考试《建筑工程》章节题:施工进度计划含答案1[.单选题]项目进度控制的目标为()。
A.实现合同约定的竣工日期B.编制施工进度计划C.申请开工并按指令日期开工D.进度控制总结并编写施工进度控制报告[答案]A[解析]2020教材P219/2019教材P221项目进度控制的目标就是确保项目按既定工期目标实现,或在实现项目目标的前提下适当缩短工期。
2[.多选题]施工进度计划的检查方法主要有()。
A.横道计划法B.网络计划法C.函询调查法D.S形曲线法E.实际进度前锋线法[答案]ABDE[解析]2020教材P220/2019教材P222施工进度计划实施监测的方法有:横道计划比较法,网络计划法,实际进度前锋线法,S形曲线法,香蕉型曲线比较法等。
3[.多选题]关于施工进度计划的调整方式的说法,正确的有()。
A.关键工作的调整B.优化最佳施工成本C.改变某些工作间的逻辑关系D.剩余工作重新编制进度计划E.非关键工作调整[答案]ACDE[解析]2020教材P220/2019教材P222进度计划的调整,一般有以下几种方法:(1)关键工作的调整—本方法是进度计划调整的重点,也是最常用的方法之一。
(2)改变某些工作间的逻辑关系—此种方法效果明显,但应在允许改变关系的前提之下才能进行。
(3)剩余工作重新编制进度计划—当采用其他方法不能解决时,应根据工期要求,将剩余工作重新编制进度计划。
(4)非关键工作调整—为了更充分地利用资源,降低成本,必要时可对非关键工作的时差作适当调整。
(5)资源调整—若资源供应发生异常,或某些工作只能由某特殊资源来完成时,应进行资源调整,在条件允许的前提下将优势资源用于关键工作的实施,资源调整的方法实际上也就是进行资源优化。
4[.多选题]关于项目单位工程施工进度计划编制步骤包括()。
A.分解单项工程,列出每个单项工程的单位工程和每个单位工程的分部工程B.确定施工顺序C.计算工程量D.计算劳动量或机械台班需用量E.收集编制依据[答案]BCDE[解析]2020教材P219/2019教材P2212.单位工程进度计划的编制步骤(1)收集编制依据;(2)划分施工过程、施工段和施工层;(3)确定施工顺序;(4)计算工程量;(5)计算劳动量或机械台班需用量;(6)确定持续时间;(7)绘制可行的施工进度计划图;(8)优化并绘制正式施工进度计划图。

2019一级建造师建筑工程章节练习题:网络计划图网络计划图【练习题】【案例】【背景资料】某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能体系,根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。
在合同履行过程中,发生了下列事件:事件一:工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核、施工单位技术负责人审批后,报项目监理机构审查。
监理工程师认为该施工组织设计的编制、审核(批)手续不妥,要求改正;同事,要求补充建筑节能工程施工的内容。
施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能施工技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。
事件二:建筑节能施工前,施工单位上报了建筑节能工程施工技术专项方案,其中包括如下内容:(1)考虑到冬期施工气温较低,规定外墙外保温层只能在每日气温高于5℃的11:00-17:00之间进行施工,其他气温低于5℃的时间段均不施工;(2)工程竣工验收后,施工单位项目经理组织建筑节能分部工程验收。
事件三:施工单位提交了室内装饰装修工期进度计划网络图(如下图所示),经监理工程师确认后按此图组织施工。
事件四:在室内装饰装修工程施工过程中,因设计变更导致工作B的持续时间延长了3天,施工单位以设计变更影响施工进度为由,提出工期索赔。
【问题】1.分别指出事件一中施工组织设计编制、审批程序的不妥之处,并写出正确做法、施工单位关系与建筑节能工程的说法是否正确?说明理由。
2.分别指出事件二中建筑节能工程施工安排的不妥之处,并说明理由。
3.针对事件三的进度计划网络图,列式计算工作C和工作F时间参数并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)。
4.事件四中,施工单位提出的工期索赔是否成立?说明理由。
2023一级建造师《建筑工程管理与实务》考试真题答案及解析(案例题)案例(一)【背景资料】某新建住宅小区,单位工程分别为地下2层,地上9~12层,总建筑面积15.5万平方米。
各单位为贯彻落实《建设工程质量检测管理办法》(住房和城乡建设部令)要求,在工程施工质量检测管理中做了以下工作:1.建设单位委托具有相应资质的检测机构负责本工程质量检测工作;2.监理工程师对混凝土试件制作与送样进行了见证。
试验员如实记录了其取样、现场检测等情况,制作了见证记录;3.混凝土试样送检时,试验员向检测机构填报了检测委托单;4.总包项目部按照建设单位要求,每月向检测机构支付当期检测费用。
地下室混凝土模板拆除后,发现混凝土墙体、楼板面存在蜂窝、麻面、露筋、裂缝、孔洞和层间错台等质量缺陷。
质量缺陷图片资料详见图1-1~图1-6。
项目按要求制定了质量缺陷处理专项方案,按照“凿除孔洞松散混凝土—……—剔除多余混凝土”工艺流程进行孔洞质量缺陷治理。
项目部编制的基础底板混凝土施工方案中确定了底板混凝土后浇带留设的位置,明确了后浇带处的基础垫层、卷材防水层、防水加强层、防水找平层、防水保护层,止水钢板、外贴止水带等防水构造要求见图1-7。
图1-7问题:1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?2.写出图1-1~图1-6显示的质量缺陷名称。
(表示为图1-1麻面)3.写出图1-7中防水构造层编号的构造名称。
(表示为1—基础垫层)4.补充完整混凝土表面孔洞质量缺陷处理工艺流程内容?【参考答案】1.指出工程施工质量检测管理工作中的不妥之处,并写出正确做法。
(本题2项不妥,多答不得分)混凝土试件制作与取样见证记录内容还有哪些?答:(1)不妥之处一:混凝试样送检时,试验员向检测机构填报了检测委托单。
正确做法:试验室在接受委托试验任务时,须由送检单位填写委托单。

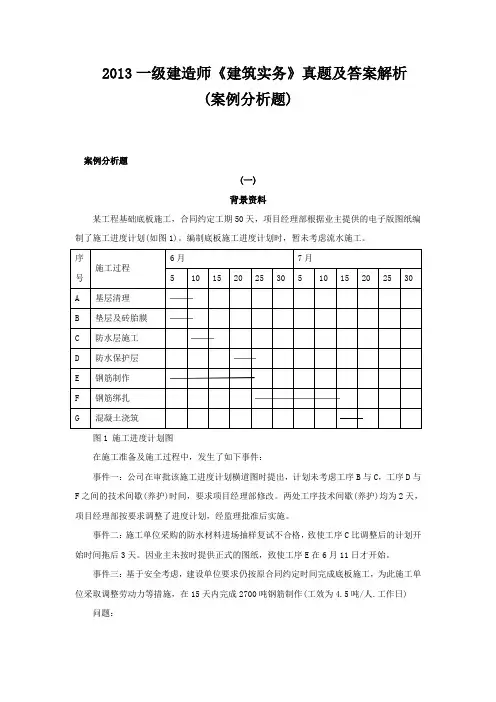

2013一级建造师《建筑实务》真题及答案解析(案例分析题)案例分析题(一)背景资料某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(如图1)。
编制底板施工进度计划时,暂未考虑流水施工。
图1 施工进度计划图在施工准备及施工过程中,发生了如下事件:事件一:公司在审批该施工进度计划横道图时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。
两处工序技术间歇(养护)均为2天,项目经理部按要求调整了进度计划,经监理批准后实施。
事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C比调整后的计划开始时间拖后3天。
因业主未按时提供正式的图纸,致使工序E在6月11日才开始。
事件三:基于安全考虑,建设单位要求仍按原合同约定时间完成底板施工,为此施工单位采取调整劳动力等措施,在15天内完成2700吨钢筋制作(工效为4.5吨/人.工作日) 问题:1.在答题卡上绘制事件一中调整后的施工进度计划网络图(双代号),并用双线表示出关键线路。
2.考虑事件一、二的影响,计算总工期(假定各工序持续时间不变)。
如果钢筋制作、钢筋绑扎、混凝土浇筑按两个流水段组织等节拍流水施工,其总工期将变为多少天?是否满足原合同约定的工期?3.计算事件三中钢筋制作的劳动力投入量。
编制劳动力需求计划时,需要考虑哪些参数?4.根据本案例的施工过程,总承包单位依法可以进行哪些专业分包和劳务分包?(二)背景资料某商业建筑工程,地上六层,砂石地基,砖混结构,建筑面积24000㎡。
外窗采用铝合金窗,内门采用金属门。
在施工过程中发生了如下事件:事件一:砂石地基础施工中,施工单位采用细砂(掺入30%的碎石)进行铺垫。
监理工程师检查发现其分层铺设厚度和分段施工的上下层搭接长度不符合规范要求,令其整改。
事件二:二层现浇混凝土楼板出现收缩裂缝,经项目经理部分析认为原因是混凝土原材料质量不合格(骨料含泥量大),水泥和掺合料用量超出规定。
练习题_施工进度计划网络图一、单项选择题)。
1、单代号网络计划中工作与其紧后工作之间的时间间隔应等于(、紧后工作的最早开始时间与该工作的最早结束时间之差 A、其紧后工作的最早开始时间与该工作的最早完成时间之差 B、其紧后工作的最迟开始时间与该工作的最迟完成时间之差 CD、其紧后工作的最早完成时间与该工作的最早完成时间之差、在费用优化时,如果被压缩对象的直接费用率或组合费用率等于工程间接 2)。
费用率时(、应压缩关键工作A、应压缩非关键工作的持续时间 B 、停止缩短关键工作 C、停止缩短非关键工作的持续时间 D),此偏、在进度计划实施中,若某工作的进度偏差小于或等于该工作的( 3 差将不会影响总工期。
、自由时差 A B、紧前工作最迟完成时间、总时差 C 、紧后工作最早开始时间 D- 1 -天,监理5、在某工程网络计划中,已知工作M没有自由时差,但总时差为 4的实际M 工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作进度()。
A 、既不影响总工期,也不影响其后续工作的正常进行、不影响总工期,但将其紧后工作的开始时间推迟4天 B 、将使总工期延长4天,但不影响其后续工作的正常进行 C 1天 D、将其后续工作的开始时间推迟4天,并使总工期延长)。
5、某分部工程的双代号网络图如下图所示,错误之处是(A、节点编号不对B、有多余虚工作C、存在循环回路D、有多个起点节点天,该工46 、对某网络计划在某时刻进行检查,发现工作A尚需作业天数为天,则该工作()。
作到计划最迟完成时间尚需3 、可提前1天完成AB、正常C 、影响总工期1天、影响总工期 D3天- 2 -)。
、在工程建设中,通货膨胀属于进度控制常见因素的( 7 、政策因素 AB、社会环境因素C、资金因素D、组织管理因素)。
8、关于双代号网络计划中的虚箭线,下列说法中不正确的是(A、虚箭线主要用来表达相关工作的逻辑关系B、虚箭线所代表的工作不消耗时间、虚箭线代表的可能是虚工作也可能是实工作 C 、虚箭线所代表的工作不消耗资源D )。

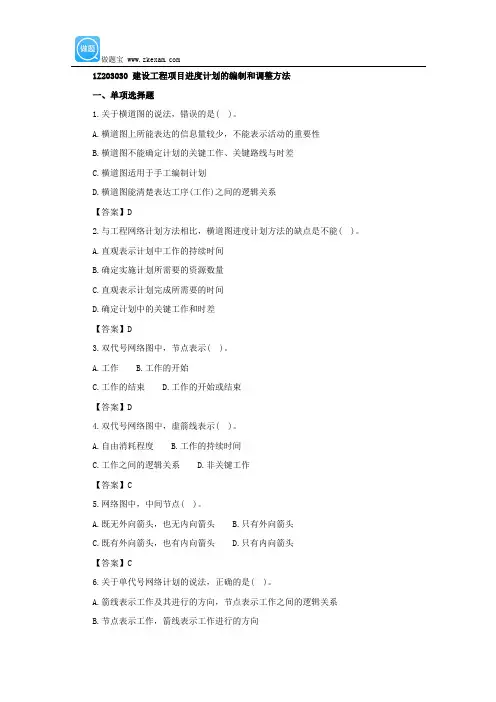

1Z203030 建设工程项目进度计划的编制和调整方法一、单项选择题1.关于横道图的说法,错误的是( )。
A.横道图上所能表达的信息量较少,不能表示活动的重要性B.横道图不能确定计划的关键工作、关键路线与时差C.横道图适用于手工编制计划D.横道图能清楚表达工序(工作)之间的逻辑关系【答案】D2.与工程网络计划方法相比,横道图进度计划方法的缺点是不能( )。
A.直观表示计划中工作的持续时间B.确定实施计划所需要的资源数量C.直观表示计划完成所需要的时间D.确定计划中的关键工作和时差【答案】D3.双代号网络图中,节点表示( )。
A.工作B.工作的开始C.工作的结束D.工作的开始或结束【答案】D4.双代号网络图中,虚箭线表示( )。
A.自由消耗程度B.工作的持续时间C.工作之间的逻辑关系D.非关键工作【答案】C5.网络图中,中间节点( )。
A.既无外向箭头,也无内向箭头B.只有外向箭头C.既有外向箭头,也有内向箭头D.只有内向箭头【答案】C6.关于单代号网络计划的说法,正确的是( )。
A.箭线表示工作及其进行的方向,节点表示工作之间的逻辑关系B.节点表示工作,箭线表示工作进行的方向C.箭线表示工作及其进行的方向,节点表示工作的开始或结束D.节点及其编号表示工作,箭线表示工作之间的逻辑关系【答案】D7.关于工程网络计划的说法,正确的是( )。
A.单代号搭接网络计划属于肯定型网络计划B.双代号网络计划属于非肯定型网络计划C.双代号时标网络计划属于非肯定型网络计划D.单代号网络计划属于事件网络计划【答案】A8.在工程网络计划执行过程中,如果某工作进度拖后,则受影响的工作一定是该工作的( )。
A.平行工作B.后续工作C.先行工作D.紧前工作【答案】B9.根据表中给定的逻辑关系所绘制的双代号网络计划如下图所示,其作图错误的是( )。
A.节点编号不对B.逻辑关系不对C.有多个起点节点D.有多个终点节点【答案】D10.总时差指的是在不影响( )的前提下,本工作可利用的机动时间。
2018年一级建造师考试《建筑工程》真题及答案解析2018年一级建造师考试《建筑工程》真题及答案解析.一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.某厂房在经历强烈地震后,其结构仍能保持必要的整体性而不发生倒塌,此项功能属于结构的()。
A.安全性B.适用性C.耐久性D.稳定性A2.某构件受力简图如右图,则点O的力矩M为()A.P·aB.P·bC.P·cD.P·dB3.关于一般环境条件下建筑结构混凝土板构造要求的说法,错误的是()A.屋面板厚度一般不小于60mmB.楼板厚度一般不小于80mm C.楼板的保护层厚度不小于35mm D.楼板受力钢筋间距不宜大于250mmC4.代号为XXX的通用硅酸盐水泥是()。
A.硅酸盐水泥B.普通硅酸盐水泥C.粉煤灰硅酸盐水泥D.复合硅酸盐水泥B5.在工程应用中,钢筋的塑性指标通常用()表示。
A.抗拉强度B.屈服强度C.强屈比D.伸长率D6.下列混凝土外加剂中,不能显著改善混凝土拌合物流变性能的是()。
A.减水剂B.引气剂C.膨胀剂D.泵送剂C7.木材的干缩湿胀变形在各个方向上有所不同,变形量从小到大依次是()。
A.顺纹、径向、弦向B.径向、顺纹、弦向C.径向、弦向、顺纹D.弦向、径向、顺纹A8.在进行土方平衡调配时,需要重点考虑的性能参数是()。
A.天然含水量B.天然密度C.密实度D.XXX性D9.针对渗透系数较大的图层,适宜采用的降水技术是()降水。
A.真空井点B.轻型井点C.喷射井点D.管井井点D10.某跨度8m的混凝土楼板,设计强度等级C30,模板采用快拆支架体系,支架立杆间距2m,拆模时混凝土的最低强度是(C)MPa。
A.15B.22.5C.25.5D.30A11.冬期浇筑的没有抗冻耐久性要求的C50混凝土,其受冻临界强度不宜低于设计强度品级的()。
A.20%B.30%C.40%D.50%B12.关于砖砌体施工要求的说法,正确的是()。
流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1) T=(m+n-1)K=(3+3-1)×2=10天(2) T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σ bi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σ bi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
施工进度计划网络图_练习题
一、单项选择题
1、单代号网络计划中工作与其紧后工作之间的时间间隔应等于()。
A、紧后工作的最早开始时间与该工作的最早结束时间之差
B、其紧后工作的最早开始时间与该工作的最早完成时间之差
C、其紧后工作的最迟开始时间与该工作的最迟完成时间之差
D、其紧后工作的最早完成时间与该工作的最早完成时间之差
2、在费用优化时,如果被压缩对象的直接费用率或组合费用率等于工程间接费用率时()。
A、应压缩关键工作
B、应压缩非关键工作的持续时间
C、停止缩短关键工作
D、停止缩短非关键工作的持续时间
3、在进度计划实施中,若某工作的进度偏差小于或等于该工作的(),此偏差将不会影响总工期。
A、自由时差
B、紧前工作最迟完成时间
C、总时差
D、紧后工作最早开始时间
4、在某工程网络计划中,已知工作M没有自由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作M的实际进度()。
A、既不影响总工期,也不影响其后续工作的正常进行
B、不影响总工期,但将其紧后工作的开始时间推迟4天
C、将使总工期延长4天,但不影响其后续工作的正常进行
D、将其后续工作的开始时间推迟4天,并使总工期延长1天
5、某分部工程的双代号网络图如下图所示,错误之处是()。
A、节点编号不对
B、有多余虚工作
C、存在循环回路
D、有多个起点节点
6、对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4天,该工作到计划最迟完成时间尚需3天,则该工作()。
A、可提前1天完成
B、正常
C、影响总工期1天
D、影响总工期3天
7、在工程建设中,通货膨胀属于进度控制常见因素的()。
A、政策因素
B、社会环境因素
C、资金因素
D、组织管理因素
8、关于双代号网络计划中的虚箭线,下列说法中不正确的是()。
A、虚箭线主要用来表达相关工作的逻辑关系
B、虚箭线所代表的工作不消耗时间
C、虚箭线代表的可能是虚工作也可能是实工作
D、虚箭线所代表的工作不消耗资源
9、关于自由时差和总时差,下列说法错误的是()。
A、自由时差为零,总时差必定为零
B、总时差为零,自由时差必定为零
C、在不影响总工期的前提下,工作的机动时间为总时差
D、在不影响紧后工作最早开始的前提下,工作的机动时间为自由时差
10、网络计划比横道图计划先进的主要特征是()。
A、可以找出关键线路
B、可以明确各项工作的机动时间
C、可以利用电子计算机进行
D、能够明确表达各项工作之间的逻辑关系
答案:1:B| 2:A| 3:C| 4:B| 5:C| 6:C| 7:C| 8:C| 9:A| 10:D|
16、工作A的工作持续时间为3天,该工作有三项紧后工作,工作持续时间分别为4天、6天、3天;最迟完成时间分别为16天、12天、11天,则工作A的最迟开始时间为第()天。
A、6
B、3
C、8
D、12
17、在工程双代号网络计划中,某项工作的最早完成时间是指其( )。
A、开始节点的最早时间与工作总时差之和
B、开始节点的最早时间与工作持续时间之和
C、完成节点的最迟时间与工作持续时间之差
D、完成节点的最迟时间与工作自由时差之差
18、工程网络计划“资源有限,工期最短”优化的目的是为了寻求( )。
A、资源有限条件下的最短工期安排
B、资源均衡使用时的最短工期安排
C、最低成本时的最短工期安排
D、最短工期条件下的资源均衡安排
21、某分部工程双代号网络计划如下图所示,其关键线路有()条。
A、5
B、4
C、3
D、2
24、为了判定工作实际进度偏差并能预测后期工程项目进度,可利用的实际进度与计划进度比较方法是( )。
A、匀速进展横道图比较法
B、非匀速进展横道图比较法
C、S型曲线比较法
D、前锋线比较法
答案:21:B| 22:D| 23:D| 24:D|
二、多项选择题
3、某分部工程双代号网络计划如下图所示。
图中已标出每个节点的最早时间和最迟时间,该计划表明()。
A、工作1—3为关键工作
B、工作1—4的总时差为1
C、工作3—6的自由时差为1
D、工作4—8的自由时差为1
E、工作6—10的总时差为3
5、某分部工程双代号网络计划如下图所示。
图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A、工作1-3为关键工作
B、工作1-4的总时差为1
C、工作3-6的自由时差为1
D、工作4—8的自由时差为0
E、工作6—10的总时差为3
7、在网络计划的工期优化过程中,为了有效地缩短工期,应选择()的关键工作作为压缩对象。
A、持续时间最长
B、缩短时间对质量影响不大
C、直接费用最小
D、直接费用率最小
E、有充足备用资源
9、某分部工程双代号网络计划如下图所示(时间单位:天),图中已标出每个节点的最早时间和最迟时间,该计划表明( )。
A、所有节点均为关键节点
B、所有工作均为关键工作
C、计算工期为15天且关键线路有两条
D、工作1---3与工作1--4的总时差相等
E、工作2--7的总时差和自由时差相等
10、某工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如下图前锋线所示,检查结果表明()。
A、第4周末检查时工作B拖后1周,但不影响工期
B、第4周末检查时工作A拖后1周,影响工期1周
C、第10周末检查时工作I提前1周,可使工期提前1周
D、第10周末检查时工作G拖后1周,但不影响工期
E、在第5周到第10周内,工作F和工作I的实际进度正常
11、在某单位工程双代号时标网络计划中( )。
A、工作箭线左端节点所对应的时标值为该工作的最早开始时间
B、工作箭线右端节点所对应的时标值为该工作的最早完成时间
C、终点节点所对应的时标值为该网络计划的计算工期
D、波形线表示工作与其紧后工作之间的时间间隔
E、各项工作按其最早开始时间绘制。
