三背回填安全技术交底
- 格式:doc
- 大小:251.50 KB
- 文档页数:7

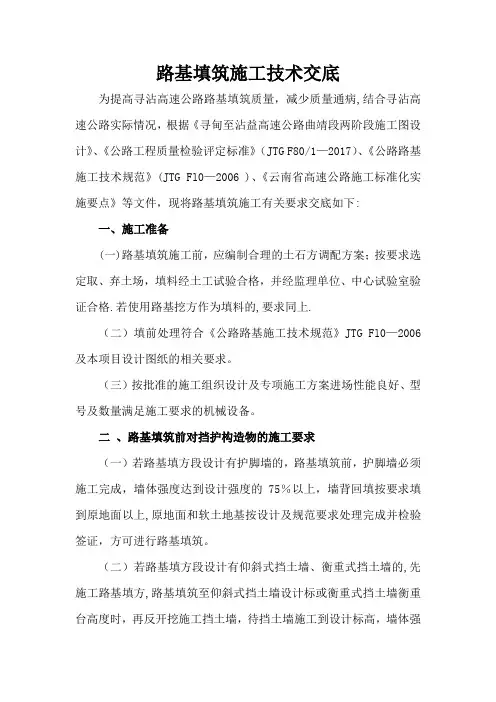

路基填筑施工技术交底为提高寻沾高速公路路基填筑质量,减少质量通病,结合寻沾高速公路实际情况,根据《寻甸至沾益高速公路曲靖段两阶段施工图设计》、《公路工程质量检验评定标准》(JTG F80/1—2017)、《公路路基施工技术规范》(JTG Fl0—2006 )、《云南省高速公路施工标准化实施要点》等文件,现将路基填筑施工有关要求交底如下:一、施工准备(一)路基填筑施工前,应编制合理的土石方调配方案;按要求选定取、弃土场,填料经土工试验合格,并经监理单位、中心试验室验证合格.若使用路基挖方作为填料的,要求同上.(二)填前处理符合《公路路基施工技术规范》JTG Fl0—2006及本项目设计图纸的相关要求。
(三)按批准的施工组织设计及专项施工方案进场性能良好、型号及数量满足施工要求的机械设备。
二、路基填筑前对挡护构造物的施工要求(一)若路基填方段设计有护脚墙的,路基填筑前,护脚墙必须施工完成,墙体强度达到设计强度的75%以上,墙背回填按要求填到原地面以上,原地面和软土地基按设计及规范要求处理完成并检验签证,方可进行路基填筑。
(二)若路基填方段设计有仰斜式挡土墙、衡重式挡土墙的,先施工路基填方,路基填筑至仰斜式挡土墙设计标或衡重式挡土墙衡重台高度时,再反开挖施工挡土墙,待挡土墙施工到设计标高,墙体强度达到设计强度的75%以上后方可再次进行路基填筑.(三)为确保路基工程质量,避免造成人为搭接,应合理组织涵洞通道、构筑物优先施工.严禁涵洞通道、构筑物未施工完成先行路基填筑。
(四)路基填方施工前提前做好路基排水保证排水通畅,注意永临结合。
三、填筑工艺试验路基填筑前各种填料均应进行现场填筑工艺试验(试验路段),试验段位置应选择在地质条件、断面形式等工程特点具有代表性的地段或部位,路段长度不得小于100m,以确定采用不同压实机械、不同填料的施工方法及工艺参数。
四、路堤填筑路堤填料中石料含量≥70%时,应按填石路堤施工;30%≤运石料含量<70%,按土石混填路堤施工;石料含量<30%时按填土路堤施工.路基填筑施工,须根据设计断面,分层填筑、分层压实,压实度满足相关要求,路床顶层压实厚度不得小于10cm。
箱涵工程安全技术交底一、背景介绍箱涵工程是一种常见的交通基础设施,用于解决道路、铁路等交通线路与河道、渠道等水体的交叉问题。
为了确保箱涵工程的施工和使用过程中的安全,进行安全技术交底是必要的。
二、安全技术交底的目的安全技术交底旨在向参与箱涵工程的相关人员交代工程的安全要求、施工流程、安全措施等内容,以确保施工过程中的安全,并提醒相关人员注意潜在的风险和应对措施。
三、安全技术交底的内容1. 工程概况:介绍箱涵工程的基本信息,包括工程位置、规模、设计要求等。
2. 安全要求:明确施工过程中的安全要求,如工地管理、施工人员的安全防护措施、施工设备的安全操作等。
3. 施工流程:详细说明箱涵工程的施工流程,包括基坑开挖、箱涵安装、回填等各个施工阶段的操作步骤和注意事项。
4. 安全措施:列举施工过程中需要采取的安全措施,如防护网的设置、施工现场的警示标识、施工人员的安全培训等。
5. 风险提示:提醒施工人员注意可能存在的风险,如地质条件不稳定、施工设备故障等,并说明相应的应对措施。
6. 紧急预案:制定箱涵工程施工过程中可能发生的紧急情况的应急预案,包括火灾、塌方等,并指导相关人员如何正确应对。
四、安全技术交底的实施方式1. 会议形式:组织相关人员进行集中培训,由专业人员进行讲解和答疑。
2. 文件形式:编写详细的安全技术交底文件,包括文字说明、图片示意、流程图等,发放给相关人员并要求阅读并签字确认。
3. 现场指导:在施工现场进行现场指导,由专业人员亲自演示和讲解,确保相关人员理解并正确操作。
五、安全技术交底的效果评估1. 考核评估:对参与安全技术交底的相关人员进行考核评估,包括理论知识考核和实际操作考核。
2. 反馈意见:收集相关人员的反馈意见,了解他们对安全技术交底的理解程度和实施效果,及时进行改进和调整。
六、总结箱涵工程安全技术交底是确保施工过程中安全的重要环节,通过详细的交底内容和实施方式,可以提高施工人员的安全意识和操作技能,降低施工事故的发生概率,保障箱涵工程的顺利进行。

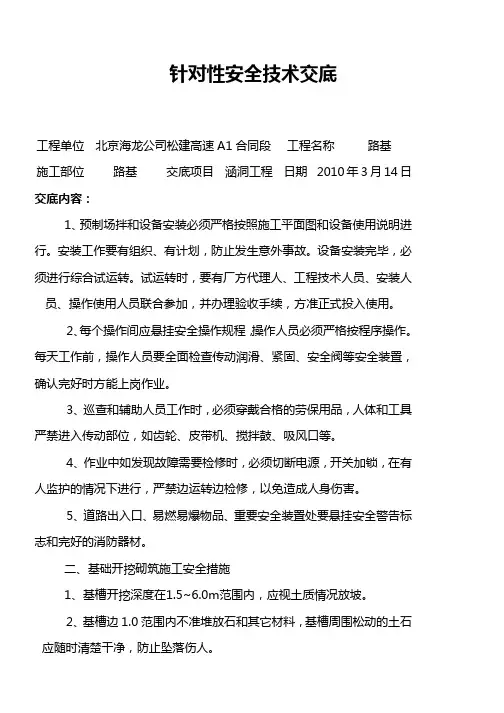

针对性安全技术交底工程单位北京海龙公司松建高速A1合同段工程名称路基施工部位路基交底项目涵洞工程日期2010年3月14日交底内容:1、预制场拌和设备安装必须严格按照施工平面图和设备使用说明进行。
安装工作要有组织、有计划,防止发生意外事故。
设备安装完毕,必须进行综合试运转。
试运转时,要有厂方代理人、工程技术人员、安装人员、操作使用人员联合参加,并办理验收手续,方准正式投入使用。
2、每个操作间应悬挂安全操作规程,操作人员必须严格按程序操作。
每天工作前,操作人员要全面检查传动润滑、紧固、安全阀等安全装置,确认完好时方能上岗作业。
3、巡查和辅助人员工作时,必须穿戴合格的劳保用品,人体和工具严禁进入传动部位,如齿轮、皮带机、搅拌鼓、吸风口等。
4、作业中如发现故障需要检修时,必须切断电源,开关加锁,在有人监护的情况下进行,严禁边运转边检修,以免造成人身伤害。
5、道路出入口、易燃易爆物品、重要安全装置处要悬挂安全警告标志和完好的消防器材。
二、基础开挖砌筑施工安全措施1、基槽开挖深度在1.5~6.0m范围内,应视土质情况放坡。
2、基槽边1.0范围内不准堆放石和其它材料,基槽周围松动的土石应随时清楚干净,防止坠落伤人。
3、砌体高度超过过去1.5米时,应搭设作业平台,高度超过2.0米时,应搭设垂直运输设施和脚手架。
4、石料装饰运输过程中,防止超载和遗洒,搬运时要量力而行,防止砸伤。
三、其他安全措施1、作好施工用水、用电及防火安全工作,住宅配备相应的消防器材。
2、在夏季炎热天气,严禁下河游泳,避免造成溺水事故的发生。
3、作好施工人员的安全教育工作。
4、变压器处要悬挂安全警告标志,并用栏杆进行围护,禁止任何人员进入。
5、做好施工人员的安全教育工作。
6、设备安全操作规程应挂于设备的明显处。
被交底人:注:本表一式2份,交底人、被交底人各一份。
针对性安全技术交底工程单位北京海龙公司松建高速A1合同段工程名称路基施工部位路基交底项目护坡工程日期2010年3月14日交底内容:1、边坡发过户作业,必须搭设牢固的脚手架。

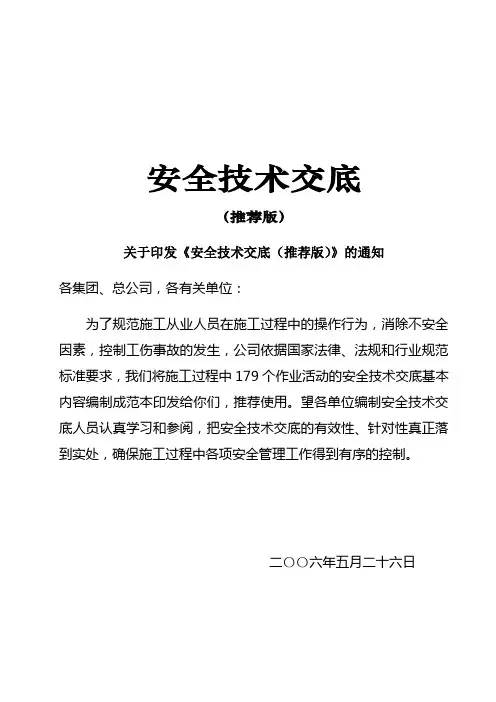

安全技术交底(推荐版)关于印发《安全技术交底(推荐版)》的通知各集团、总公司,各有关单位:为了规范施工从业人员在施工过程中的操作行为,消除不安全因素,控制工伤事故的发生,公司依据国家法律、法规和行业规范标准要求,我们将施工过程中179个作业活动的安全技术交底基本内容编制成范本印发给你们,推荐使用。
望各单位编制安全技术交底人员认真学习和参阅,把安全技术交底的有效性、针对性真正落到实处,确保施工过程中各项安全管理工作得到有序的控制。
二〇〇六年五月二十六日使用说明1.公司组织编制的《安全技术交底范本》可作为各单位在安排安全生产工作前编写分部、分项工程交底的参考资料;2.各单位在编写安全技术交底时,要根据分部、分项工程的工作内容、部位、作业环境以及天气情况编写,不可照抄照搬范本中的内容;3.参考资料中相关条款根据具体工程情况参考使用,与上级规定有违背之处执行上级规定;4.每一个作业活动的安全技术交底必须细致、全面、有针对性,需要绘制示意图时,须由编制交底人依据规范和现场实际情况绘制;5.交底程序:项目部主任工程师作现场总交底,分部、分项工程交底由技术主管向生产副经理或栋号长、工长交底,栋号长、工长向劳务队长或班组长交底,班组长依据书面交底口头向施工人员进行交底。
交底完成后,所有接交底人员必须在交底书背面签字并交由项目部安全管理员存档;6.安全技术交底的执行原则是谁交底谁负责监控交底的运行情况,做到及时跟踪检查;7.安全技术交底须根据工程实际需要编写,由交底人填写齐全,并一式多份,其中交底人、接交底人、安全员必须人手一份;8.各工种安全操作规程附后,编写交底时可随时参阅;目录一、安全技术交底(范样)²²²²²²²²²²²²²²²²101、钢筋作业安全技术交底²²²²²²²²²²²²²²²²102、砼施工作业安全技术交底²²²²²²²²²²²²²²²143、木工支模作业安全技术交底²²²²²²²²²²²²²²164、砌筑工程作业安全技术交底²²²²²²²²²²²²²²175、脚手架搭设、拆除作业安全技术交底²²²²²²²²²²206、土方开挖作业安全技术交底²²²²²²²²²²²²²²217、马道、护头棚安全技术交底²²²²²²²²²²²²²²228、卸料平台搭设作业安全技术交底²²²²²²²²²²²²239、防水作业安全技术交底²²²²²²²²²²²²²²²²2510、库房防水材料管理安全技术交底²²²²²²²²²²²²2611、调漆作业安全技术交底²²²²²²²²²²²²²²²2712、喷漆作业安全技术交底²²²²²²²²²²²²²²²2813、屋面防水作业安全技术交底²²²²²²²²²²²²²2914、油漆作业安全技术交底²²²²²²²²²²²²²²²3015、大模板施工作业安全技术交底²²²²²²²²²²²²3316、钢结构施工作业安全技术交底²²²²²²²²²²²²3617、清理、清运作业安全技术交底²²²²²²²²²²²²3718、钢管、料具码放作业安全技术交底²²²²²²²²²²²3819、安全网支搭作业安全技术交底²²²²²²²²²²²²3920、抹灰技术作业安全交底²²²²²²²²²²²²²²²4021、吊顶作业安全技术交底²²²²²²²²²²²²²²²4322、玻璃安装作业安全技术交底²²²²²²²²²²²²²4423、大理石干挂作业安全技术交底²²²²²²²²²²²²4524、玻璃幕墙安装作业安全技术交底²²²²²²²²²²²²4625、外墙抹灰作业安全技术交底²²²²²²²²²²²²²4726、外墙涂料作业安全技术交底²²²²²²²²²²²²²4827、外爬架作业安全技术交底²²²²²²²²²²²²²²4928、外挂架作业安全技术交底²²²²²²²²²²²²²²5029、挑脚手架作业安全技术交底²²²²²²²²²²²²²5330、拆除工程作业安全技术交底²²²²²²²²²²²²²5531、回填土作业安全技术交底²²²²²²²²²²²²²²5632、内外墙面砖、地砖粘贴作业安全技术交底²²²²²²²²5833、井字架搭拆作业安全技术交底²²²²²²²²²²²²5934、管道施工、水暖工作业安全技术交底²²²²²²²²²²6635、外电线路防护架搭拆作业安全技术交底²²²²²²²²²6836、电焊作业安全技术交底²²²²²²²²²²²²²²²7037、现场临时用电作业安全技术交底²²²²²²²²²²²²7138、冬季施工用电作业安全技术交底²²²²²²²²²²²²7339、一级(A)配电柜安装作业安全技术交底²²²²²²²²²7540、二级(B)配电箱安装作业安全技术交底²²²²²²²²²7741、三级(C)配电线安装作业安全技术交底²²²²²²²²²7942、塔吊上镝灯安装作业安全技术交底²²²²²²²²²²²8043、木工设备照明安装作业安全技术交底²²²²²²²²²²8144、流动箱、手提箱安装使用安全技术交底²²²²²²²²²8245、砼振捣器接线使用安全技术交底²²²²²²²²²²²²8346、低变照明安装作业安全技术交底²²²²²²²²²²²²8447、办公区、生活区食堂用电设备安装作业安全技术交底²²²8548、雨季施工用电作业安全技术交底²²²²²²²²²²²²8649、打夯机使用作业安全技术交底²²²²²²²²²²²²8950、消防水泵安装作业安全技术交底²²²²²²²²²²²²9051、气焊、气割作业安全技术交底²²²²²²²²²²²²9152、电焊机的安装搬运和使用作业安全技术交底²²²²²²²9353、塔吊作业(含群塔作业)安全技术交底²²²²²²²²²9554、外用电梯安装使用作业安全技术交底²²²²²²²²²²9755、电动吊篮的安装、调试、使用安全技术交底²²²²²²²9856、无齿切割机切割作业安全技术交底²²²²²²²²²²²11057、圆盘锯使用安全技术交底²²²²²²²²²²²²²²11158、车、机床加工操作作业安全技术交底²²²²²²²²²²11259、塔吊、外用电梯的拆立作业安全技术交底²²²²²²²²11360、汽车吊吊装作业安全技术交底²²²²²²²²²²²²11561、信号指挥作业安全技术交底²²²²²²²²²²²²²11662、机具切割作业安全技术交底²²²²²²²²²²²²²11763、通风及设备安装作业安全技术交底²²²²²²²²²²²11864、路基工程作业安全技术交底²²²²²²²²²²²²²12065、路面工程作业安全技术交底²²²²²²²²²²²²²12466、旧路面凿除作业安全技术交底²²²²²²²²²²²²12667、推土机、安装机作业安全技术交底²²²²²²²²²²²12768、炊事作业安全技术交底²²²²²²²²²²²²²²²13069、大临设施施工作业安全技术交底²²²²²²²²²²²²13170、库房保管安全技术交底²²²²²²²²²²²²²²²13371、铁件加工作业安全技术交底²²²²²²²²²²²²²13472、暗挖作业安全技术交底²²²²²²²²²²²²²²²13673、物料装卸作业安全技术交底²²²²²²²²²²²²²14174、绿化作业安全技术交底²²²²²²²²²²²²²²²14275、砼地泵(含布料杆)安全技术交底²²²²²²²²²²²14376、塔机操作安全技术交底²²²²²²²²²²²²²²²14477、搅拌作业安全技术交底²²²²²²²²²²²²²²²14578、放线测量作业安全技术交底²²²²²²²²²²²²²14679、挂勾工操作安全技术交底²²²²²²²²²²²²²²14780、场内运输作业安全技术交底²²²²²²²²²²²²²14881、木工(模板工)施工安全技术交底²²²²²²²²²²²14982、木工机械安全使用交底²²²²²²²²²²²²²²² 15283、壮工施工安全技术交底²²²²²²²²²²²²²²²15584、钢筋工施工安全技术交底²²²²²²²²²²²²²²15985、预应力钢筋张拉工安全技术交底²²²²²²²²²²²²16186、焊工施工安全技术交底²²²²²²²²²²²²²²²16387、混凝土工施工安全技术交底²²²²²²²²²²²²²16988、架子工施工安全技术交底²²²²²²²²²²²²²²17189、起重工(挂钩工、信号工)施工安全技术交底²²²²²²17990、瓦工、抹灰工施工安全技术交底²²²²²²²²²²²²18391、防水工施工安全技术交底²²²²²²²²²²²²²²18592、油漆工、玻璃工施工安全技术交底²²²²²²²²²²²18693、测量工施工安全技术交底²²²²²²²²²²²²²²18794、动力机械操作工操作安全技术交底²²²²²²²²²²²18895、铲土运输机械和基础施工机械操作人员安全技术交底²²²18996、混凝土机械操作工安全技术交底²²²²²²²²²²²²19297、起重运输机械操作工操作安全技术交底²²²²²²²²²19698、内燃机操作安全技术交底²²²²²²²²²²²²²²20399、发电机操作安全技术交底²²²²²²²²²²²²²²204 100、空气压缩机操作安全技术交底²²²²²²²²²²²²205 101、10KV以下配电装置安全技术交底²²²²²²²²²²²206 102、手持电动工具操作安全技术交底²²²²²²²²²²²208 103、履带式起重机操作安全技术交底²²²²²²²²²²²210 104、汽车、轮胎式起重机操作安全技术交底²²²²²²²²212 105、门式、桥式起重机与电动葫芦操作安全技术交底²²²²214 106、卷扬机操作安全技术交底²²²²²²²²²²²²²²215 107、土石方机械操作安全技术交底²²²²²²²²²²²²216 108、单斗挖掘机械操作安全技术交底²²²²²²²²²²²217 109、挖掘装载机操作安全技术交底²²²²²²²²²²²²219 110、推土机操作安全技术交底²²²²²²²²²²²²²²220 111、拖式铲运机操作安全技术交底²²²²²²²²²²²²222 112、自行式铲运机操作安全技术交底²²²²²²²²²²²223 113、轮胎式装载机操作安全技术交底²²²²²²²²²²²224114、蛙式夯实机操作安全技术交底²²²²²²²²²²²²226 115、振动冲击夯操作操作安全技术交底²²²²²²²²²²227 116、载重汽车安全技术交底²²²²²²²²²²²²²²²228 117、自卸汽车安全技术交底²²²²²²²²²²²²²²²230 118、平板拖车安全技术交底²²²²²²²²²²²²²²²232 119、油罐车安全技术交底²²²²²²²²²²²²²²²²234 120、散装水泥车安全技术交底²²²²²²²²²²²²²²235 121、机动翻斗车安全技术交底²²²²²²²²²²²²²²236 122、皮带输送机安全技术交底²²²²²²²²²²²²²²237 123、叉车安全技术交底²²²²²²²²²²²²²²²²²238 124、桩工机械操作安全技术交底²²²²²²²²²²²²²239 125、柴油打桩锤操作安全技术交底²²²²²²²²²²²²240 126、履带式打桩机(三支点式)操作安全技术交底²²²²²241 127、螺旋钻孔机操作安全技术交底²²²²²²²²²²²²242 128、混凝土搅拌机操作安全技术交底²²²²²²²²²²²243 129、混凝土搅拌站操作安全技术交底²²²²²²²²²²²245 130、混凝土搅拌输送车操作安全技术交底²²²²²²²²²246 131、混凝土泵操作安全技术交底²²²²²²²²²²²²²247 132、混凝土泵车操作安全技术交底²²²²²²²²²²²²249 133、插入式振动器操作安全技术交底²²²²²²²²²²²250 134、附着式、平板式振动器操作安全技术交底²²²²²²²251 135、钣金和管工机械操作安全技术交底²²²²²²²²²²252 136、电焊工具和使用安全技术交底²²²²²²²²²²²²254 137、气焊与气割器具使用安全技术交底²²²²²²²²²²256 138、材料堆放和仓贮安全技术交底²²²²²²²²²²²²257 139、施工机械使用安全技术交底(通用)²²²²²²²²²258 140、深基础施工的安全技术交底²²²²²²²²²²²²²259 141、高层建筑施工安全技术交底²²²²²²²²²²²²²260 142、排水和降低地下水位安全技术交底²²²²²²²²²²261143、基坑支护施工安全技术交底²²²²²²²²²²²²²264 144、爆破工程安全技术交底²²²²²²²²²²²²²²²272 145、爆破材料运输及储存安全技术交底²²²²²²²²²²274 146、爆破工程炮眼施工安全技术交底²²²²²²²²²²²276 147、爆破施工安全技术交底²²²²²²²²²²²²²²²277 148、瞎炮处理安全技术交底²²²²²²²²²²²²²²²278 149、拆除工程安全技术交底²²²²²²²²²²²²²²²279 150、桩基工程施工安全技术交底²²²²²²²²²²²²²280 151、人工挖孔灌注桩施工安全技术交底²²²²²²²²²²283 152、深井和地下连续墙施工安全技术交底²²²²²²²²²285 153、木模板(含木夹板)安装、拆除安全技术交底²²²²²286 154、定型组合钢模板安装与拆除安全技术交底²²²²²²²287 155、大模板安装与拆除安全技术交底²²²²²²²²²²²289 156、滑动模板安装与拆除安全技术交底²²²²²²²²²²290 157、爬模安装与拆除安全技术交底²²²²²²²²²²²²291 158、电热张拉法施工安全技术交底²²²²²²²²²²²²292 159、钢筋混凝土预制构件装运、推放、吊装安全技术交底²²293 160、锻压机械使用安全技术交底²²²²²²²²²²²²²300 161、钳工操作安全技术交底²²²²²²²²²²²²²²²303 162、屋面工程施工安全技术交底²²²²²²²²²²²²²304 163、脚手架工程施工安全技术交底²²²²²²²²²²²²306 164、扣件式钢筋脚手架搭设与拆除安全要求²²²²²²²²309 165、门式钢管脚手架搭拆安全技术交底²²²²²²²²²²313 166、碗扣式钢管脚手架搭拆安全技术交底²²²²²²²²²316 167、附墙升降脚手架安全技术交底²²²²²²²²²²²²318 168、抹灰、饰面施工安全技术交底²²²²²²²²²²²²326 169、油漆、喷涂、刷浆施工安全技术交底²²²²²²²²²328 170、玻璃安装安全要求²²²²²²²²²²²²²²²²²331 171、铝合金玻璃幕墙安装的安全技术交底²²²²²²²²²332172、烟囱工程施工安全技术交底²²²²²²²²²²²²²333 173、高处作业安全技术交底²²²²²²²²²²²²²²²336 174、临边作业安全技术交底²²²²²²²²²²²²²²²337 175、洞口作业安全技术交底²²²²²²²²²²²²²²²338 176、攀登作业安全技术交底²²²²²²²²²²²²²²²340 177、悬空作业安全技术交底²²²²²²²²²²²²²²²341 178、操作平台安全技术交底²²²²²²²²²²²²²²²343 179、现场临时用电接地与防雷安全技术交底²²²²²²²²34412、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。

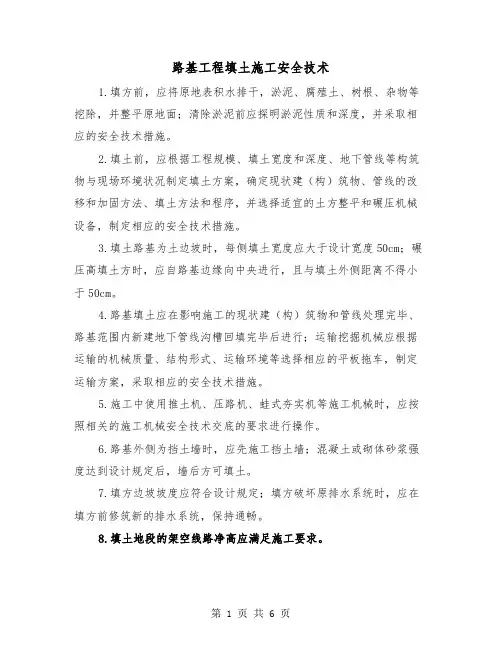

路基工程填土施工安全技术1.填方前,应将原地表积水排干,淤泥、腐殖土、树根、杂物等挖除,并整平原地面;清除淤泥前应探明淤泥性质和深度,并采取相应的安全技术措施。
2.填土前,应根据工程规模、填土宽度和深度、地下管线等构筑物与现场环境状况制定填土方案,确定现状建(构)筑物、管线的改移和加固方法、填土方法和程序,并选择适宜的土方整平和碾压机械设备,制定相应的安全技术措施。
3.填土路基为土边坡时,每侧填土宽度应大于设计宽度50cm;碾压高填土方时,应自路基边缘向中央进行,且与填土外侧距离不得小于50cm。
4.路基填土应在影响施工的现状建(构)筑物和管线处理完毕、路基范围内新建地下管线沟槽回填完毕后进行;运输挖掘机械应根据运输的机械质量、结构形式、运输环境等选择相应的平板拖车,制定运输方案,采取相应的安全技术措施。
5.施工中使用推土机、压路机、蛙式夯实机等施工机械时,应按照相关的施工机械安全技术交底的要求进行操作。
6.路基外侧为挡土墙时,应先施工挡土墙;混凝土或砌体砂浆强度达到设计规定后,墙后方可填土。
7.填方边坡坡度应符合设计规定;填方破坏原排水系统时,应在填方前修筑新的排水系统,保持通畅。
8.填土地段的架空线路净高应满足施工要求。
9.路基下有管线时,管顶以上50cm范围内不得用压路机碾压;采用重型压实机械压实或有较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应根据机械和车辆的质量与管道的设计承载力等情况,经计算确定。
10.使用振动压路机碾压路基前,应对附近地上和地下建(构)筑物、管线可能造成的振动影响进行分析,确认安全。
11.借土填筑路基时,取土场应符合下列要求:(1)取土场地宜选择在空旷、远离建(构)筑物、地势较高、不积水且不影响原有排水系统功能的地方。
(2)场地上有架空线时,应对线杆和拉线采取预留土台等防护措施。
土台半径应依线杆(拉线)结构、埋入深度和土质而定:线杆不得小于1m;拉线不得小于1.5m,并应根据土质情况设土台边坡。

一、基本信息1. 交底日期:____年____月____日2. 交底地点:____地点3. 交底单位:____单位4. 交底人员:____人员5. 接收人员:____人员二、项目背景1. 项目名称:____项目2. 项目地点:____地点3. 施工单位:____单位4. 施工负责人:____负责人三、动土作业安全技术交底内容1. 动土作业办理手续(1)动土作业前,必须办理《动土安全作业证》。
(2)未经批准,不得擅自进行动土作业。
2. 动土作业现场安全管理(1)施工现场应设置安全警示标志,包括警示牌、警戒线、围栏等。
(2)夜间施工时,应悬挂红灯示警,确保施工现场安全。
(3)施工现场应设置必要的防护设施,如护栏、盖板、安全网等。
3. 动土作业人员安全要求(1)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(2)严禁酒后作业,确保人员精神状态良好。
(3)作业人员必须经过专业培训,掌握动土作业安全操作技能。
4. 动土作业操作注意事项(1)严格按照施工方案进行作业,不得擅自更改。
(2)挖掘土方时,注意观察土质变化,发现异常情况立即停止作业。
(3)挖土时,应从上至下逐层挖掘,不得超深挖掘。
(4)堆放土方时,高度不得超过1.5米,堆放距离不得小于2米。
(5)机械作业时,操作人员必须遵守操作规程,确保设备安全运行。
5. 土方开挖安全措施(1)开挖前,应编制开挖方案,并报相关部门审批。
(2)开挖过程中,应密切关注土壁稳定性,发现裂缝、倾倒等异常情况,立即采取措施。
(3)开挖时,严禁在管道、电缆等埋设物下方作业。
(4)开挖结束后,应及时回填土方,恢复场地原状。
6. 应急处理(1)发生安全事故时,立即停止作业,迅速组织救援。
(2)及时上报事故情况,按照相关规定进行处理。
四、总结1. 施工单位、施工负责人和作业人员应认真执行本交底内容,确保动土作业安全。
2. 本交底记录作为动土作业安全管理的依据,如有变更,应及时更新。

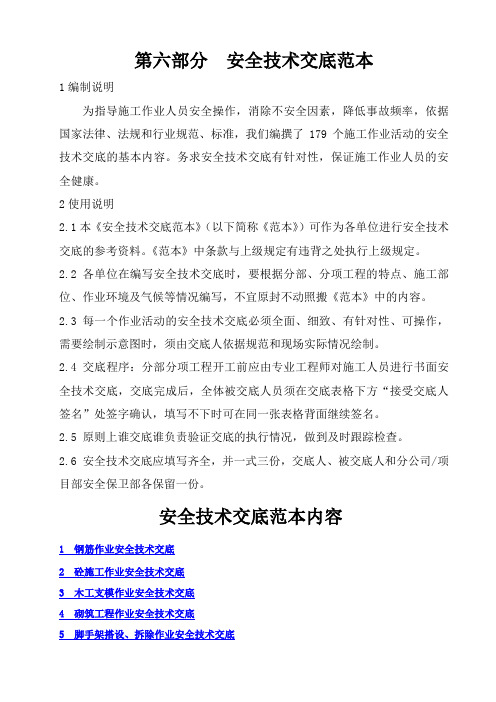

第六部分安全技术交底范本1编制说明为指导施工作业人员安全操作,消除不安全因素,降低事故频率,依据国家法律、法规和行业规范、标准,我们编撰了179个施工作业活动的安全技术交底的基本内容。
务求安全技术交底有针对性,保证施工作业人员的安全健康。
2使用说明2.1本《安全技术交底范本》(以下简称《范本》)可作为各单位进行安全技术交底的参考资料。
《范本》中条款与上级规定有违背之处执行上级规定。
2.2 各单位在编写安全技术交底时,要根据分部、分项工程的特点、施工部位、作业环境及气候等情况编写,不宜原封不动照搬《范本》中的内容。
2.3 每一个作业活动的安全技术交底必须全面、细致、有针对性、可操作,需要绘制示意图时,须由交底人依据规范和现场实际情况绘制。
2.4 交底程序:分部分项工程开工前应由专业工程师对施工人员进行书面安全技术交底,交底完成后,全体被交底人员须在交底表格下方“接受交底人签名”处签字确认,填写不下时可在同一张表格背面继续签名。
2.5 原则上谁交底谁负责验证交底的执行情况,做到及时跟踪检查。
2.6 安全技术交底应填写齐全,并一式三份,交底人、被交底人和分公司/项目部安全保卫部各保留一份。

安全技术交底范本内容1 钢筋作业安全技术交底2 砼施工作业安全技术交底3 木工支模作业安全技术交底4 砌筑工程作业安全技术交底5 脚手架搭设、拆除作业安全技术交底6 土方开挖作业安全技术交底7 马道、护头棚安全技术交底8 卸料平台搭设作业安全技术交底9 防水作业安全技术交底10 库房防水材料管理安全技术交底11 调漆作业安全技术交底12 喷漆作业安全技术交底13 屋面防水作业安全技术交底14 油漆作业安全技术交底15 大模板施工作业安全技术交底16 钢结构施工作业安全技术交底17 清理、清运作业安全技术交底18 钢管、料具码放作业安全技术交底19 安全网支搭作业安全技术交底20 抹灰作业安全技术交底21 吊顶作业安全技术交底22 玻璃安装作业安全技术交底23 大理石干挂作业安全技术交底24 玻璃幕墙安装作业安全技术交底25 外墙抹灰作业安全技术交底26 外墙涂料作业安全技术交底27 外爬架作业安全技术交底28 外挂架作业安全技术交底29 挑脚手架作业安全技术交底30 拆除工程作业安全技术交底31 回填土作业安全技术交底32 内外墙面砖、地砖粘贴作业安全技术交底33 井字架搭拆作业安全技术交底35 外电线路防护架搭拆作业安全技术交底36 电焊作业安全技术交底37 现场临时用电作业安全技术交底38 冬季施工用电作业安全技术交底39 一级(A)配电柜安装作业安全技术交底40 二级(B)配电箱安装作业安全技术交底41 三级(C)配电线安装作业安全技术交底42 塔吊上镝灯安装作业安全技术交底43 木工设备照明安装作业安全技术交底44 流动箱、手提箱安装使用安全技术交底45 砼振捣器接线使用安全技术交底46 低变照明安装作业安全技术交底47 办公区、生活区食堂用电设备安装作业安全技术交底48 雨季施工用电作业安全技术交底49 打夯机使用作业安全技术交底50 消防水泵安装作业安全技术交底51 气焊、气割作业安全技术交底52 电焊机的安装搬运和使用作业安全技术交底53 塔吊作业(含群塔作业)安全技术交底54 外用电梯安装使用作业安全技术交底55 电动吊篮的安装、调试、使用安全技术交底56 无齿切割机切割作业安全技术交底57 圆盘锯使用安全技术交底58 车、机床加工操作作业安全技术交底59 塔吊、外用电梯的拆立作业安全技术交底60 汽车吊吊装作业安全技术交底61 信号指挥作业安全技术交底62 机具切割作业安全技术交底65 路面工程作业安全技术交底66 旧路面凿除作业安全技术交底67 推土机、安装机作业安全技术交底68 炊事作业安全技术交底69 大临设施施工作业安全技术交底70 库房保管安全技术交底71 铁件加工作业安全技术交底72 暗挖作业安全技术交底73 物料装卸作业安全技术交底74 绿化作业安全技术交底75 砼地泵(含布料杆)安全技术交底76 塔机操作安全技术交底77 搅拌作业安全技术交底78 放线测量作业安全技术交底79 挂勾工操作安全技术交底80 场内运输作业安全技术交底81 木工(模板工)施工安全技术交底82 木工机械安全使用交底83 壮工施工安全技术交底84 钢筋工施工安全技术交底85 预应力钢筋张拉工安全技术交底86 焊工施工安全技术交底87 混凝土工施工安全技术交底88 架子工施工安全技术交底89 起重工(挂钩工、信号工)施工安全技术交底90 瓦工、抹灰工施工安全技术交底91 防水工施工安全技术交底94 动力机械操作工操作安全技术交底95 铲土运输机械和基础施工机械操作人员安全技术交底96 混凝土机械操作工安全技术交底97 起重运输机械操作工操作安全技术交底98 内燃机操作安全技术交底99 发电机操作安全技术交底100 空气压缩机操作安全技术交底101 10KV以下配电装置安全技术交底102 手持电动工具操作安全技术交底103 履带式起重机操作安全技术交底104 汽车、轮胎式起重机操作安全技术交底105 门式、桥式起重机与电动葫芦操作安全技术交底106 卷扬机操作安全技术交底107 土石方机械操作安全技术交底108 单斗挖掘机械操作安全技术交底109 挖掘装载机操作安全技术交底110 推土机操作安全技术交底111 拖式铲运机操作安全技术交底112 自行式铲运机操作安全技术交底113 轮胎式装载机操作安全技术交底114 蛙式夯实机操作安全技术交底115 振动冲击夯操作操作安全技术交底116 载重汽车安全技术交底117 自卸汽车安全技术交底118 平板拖车安全技术交底119 油罐车安全技术交底120 散装水泥车安全技术交底122 皮带输送机安全技术交底123 叉车安全技术交底124 桩工机械操作安全技术交底125 柴油打桩锤操作安全技术交底126 履带式打桩机(三支点式)操作安全技术交底127 螺旋钻孔机操作安全技术交底128 混凝土搅拌机操作安全技术交底129 混凝土搅拌站操作安全技术交底130 混凝土搅拌输送车操作安全技术交底131 混凝土泵操作安全技术交底132 混凝土泵车操作安全技术交底133 插入式振动器操作安全技术交底134 附着式、平板式振动器操作安全技术交底135 钣金和管工机械操作安全技术交底136 电焊工具和使用安全技术交底137 气焊与气割器具使用安全技术交底138 材料堆放和仓贮安全技术交底139 施工机械使用安全技术交底(通用)140 深基础施工的安全技术交底141 高层建筑施工安全技术交底142 排水和降低地下水位安全技术交底143 基坑支护施工安全技术交底144 爆破工程安全技术交底145 爆破材料运输及储存安全技术交底146 爆破工程炮眼施工安全技术交底147 爆破施工安全技术交底148 瞎炮处理安全技术交底149 拆除工程安全技术交底151 人工挖孔灌注桩施工安全技术交底152 沉井和地下连续墙施工安全技术交底153 木模板(含木夹板)安装、拆除安全技术交底154 定型组合钢模板安装与拆除安全技术交底155 大模板安装与拆除安全技术交底156 滑动模板安装与拆除安全技术交底157 爬模安装与拆除安全技术交底158 电热张拉法施工安全技术交底159 钢筋混凝土预制构件装运、推放、吊装安全技术交底160 锻压机械使用安全技术交底161 钳工操作安全技术交底162 屋面工程施工安全技术交底163 脚手架工程施工安全技术交底164 扣件式钢筋脚手架搭设与拆除安全要求165 门式钢管脚手架搭拆安全技术交底166 碗扣式钢管脚手架搭拆安全技术交底167 附墙升降脚手架安全技术交底168 抹灰、饰面施工安全技术交底169 油漆、喷涂、刷浆施工安全技术交底170 玻璃安装安全要求171 铝合金玻璃幕墙安装的安全技术交底172 烟囱工程施工安全技术交底173 高处作业安全技术交底174 临边作业安全技术交底175 洞口作业安全技术交底176 攀登作业安全技术交底177 悬空作业安全技术交底178 操作平台安全技术交底注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
一、交底背景为确保项目施工过程中的水土保持工作顺利进行,预防水土流失,保障生态环境和人民群众的生命财产安全,根据国家相关法律法规和行业标准,特制定本安全技术交底。
二、交底目的1. 提高施工人员对水土保持工作的认识,明确水土保持的重要性。
2. 使施工人员掌握水土保持施工技术,提高施工质量。
3. 确保施工过程中水土保持措施落实到位,预防水土流失。
三、交底内容1. 水土保持法律法规及政策要求(1)国家有关水土保持的法律、法规、规章和政策;(2)地方性水土保持法规、规章和政策;(3)项目所在地的水土保持相关要求。
2. 水土保持施工技术要求(1)施工前应进行水土保持方案编制,明确水土保持措施;(2)施工过程中,严格按照水土保持方案执行;(3)施工结束后,及时进行水土保持工程验收。
3. 施工过程中水土保持措施(1)表土剥离与保存:在施工过程中,应将表土剥离并妥善保存,待施工结束后,按照设计要求进行回填;(2)植被保护与恢复:在施工过程中,应保护现有植被,对于受损植被,要及时进行恢复;(3)临时占地与弃土处理:临时占地应采取临时防护措施,弃土应堆放在指定地点,并采取防风、防水、防流失措施;(4)临时道路与临时构筑物:临时道路和临时构筑物应采用生态型材料,减少对环境的影响;(5)施工废水处理:施工废水应进行处理,达到排放标准后方可排放。
4. 施工现场管理(1)施工现场应设置明显的警示标志,提醒施工人员注意水土保持;(2)施工现场应设置专人负责水土保持工作,监督施工人员落实水土保持措施;(3)施工人员应接受水土保持培训,提高水土保持意识。
四、交底要求1. 施工单位应将本安全技术交底文件作为施工技术文件,认真贯彻执行;2. 施工单位应将本安全技术交底文件分发给所有施工人员,确保每位施工人员了解水土保持安全技术要求;3. 施工单位应定期对施工人员进行水土保持安全技术培训,提高施工人员的水保意识;4. 施工单位应定期对施工现场进行巡查,确保水土保持措施落实到位。
边坡工程安全技术交底一、项目背景边坡工程是指在山体、岩土体或河道等自然地质环境中进行的土石方工程。
由于地质条件的复杂性和施工过程中的各种不确定因素,边坡工程的安全问题备受关注。
为了确保边坡工程的安全性和稳定性,需要进行安全技术交底,明确相关责任人的职责和工作要求。
二、安全技术交底的目的边坡工程安全技术交底的目的是确保工程施工过程中的安全性和质量,明确相关责任人的职责和工作要求,提高工作人员的安全意识和技术水平,减少事故的发生,保障工程的顺利进行。
三、安全技术交底的内容1. 工程背景和目标:交底会首先介绍边坡工程的背景和目标,包括工程的位置、规模、施工内容等,让参与交底的人员了解工程的整体情况。
2. 工程方案和设计要求:交底会详细介绍边坡工程的方案和设计要求,包括边坡的坡度、高度、坡面处理等,让参与交底的人员了解工程的具体要求。
3. 施工工艺和方法:交底会介绍边坡工程的施工工艺和方法,包括挖掘、支护、回填等具体步骤,让参与交底的人员了解工程的施工过程。
4. 安全措施和风险防控:交底会详细介绍边坡工程的安全措施和风险防控措施,包括施工期间的安全防护、施工设备的使用安全、施工人员的安全培训等,让参与交底的人员了解工程施工中的安全风险和应对措施。
5. 质量要求和验收标准:交底会明确边坡工程的质量要求和验收标准,包括土石方的密实度、边坡的坡面平整度等,让参与交底的人员了解工程的质量要求和验收标准。
6. 监督检查和责任追究:交底会强调边坡工程的监督检查和责任追究,明确相关责任人的职责和工作要求,提高工作人员的安全意识和责任意识。
四、安全技术交底的方式1. 会议形式:可以通过召开会议的方式进行安全技术交底,邀请相关责任人和施工人员参加,由专业人员进行交底。
2. 文件形式:可以通过编写交底文件的方式进行安全技术交底,将交底内容详细写入文件,并由相关责任人签字确认。
3. 现场指导:可以通过现场指导的方式进行安全技术交底,由专业人员亲自到现场进行指导和交底。
市政工程安全技术交底制度篇一:市政工程通用安全技术交底市政工程通用安全技术交底1、作业人员必须经过安全技术培训,掌握本工种安全生产知识和技能。
2、汽车司机必须取得交通管理部门颁发的驾驶证后方可上岗。
3、沟槽边、作业点、道路口必须设明显安全标志,夜间必须设红色警示灯。
4、新工人或转岗工人必须经入场或转岗培训,考核合格后方可上岗,实习期间必须在有经验的工人带领下进行作业。
5、作业前必须检查工具、设备、现场环境等,确认安全后方可作业。
6、严禁在高压线下堆土、堆料、支搭临时设施和进行机械吊装作业。
7、非机械操作工和非电工严禁进行需专业人员操作的机械、电气作业。
8、特种作业人员必须经过安全技术培训,取得主管单位颁发的资质证后方可持证上岗。
9、作业前必须听取安全技术交底,掌握交底内容。
作业中必须执行安全技术交底。
没有安全技术交底严禁作业。
10、作业时必须按规定使用防护用品。
进入施工现场的人员必须戴安全帽,严禁赤脚,严禁穿拖鞋。
11、大雨、大雪、大雾及风力六级(含)以上等恶劣天气时,应停止露天的起重、打桩、高处等作业。
12、水中筑围堰时,作业人员必须视水深、流速情况穿皮衩、救生衣,并佩戴安全绳等防护用品。
13、作业时应保持作业道路通畅、作业环境整洁。
在雨、雪后和冬期,露天作业时必须先清除水、雪、霜、冰,并采取防滑措施。
14、临边作业时必须在作业区采取防坠落的措施。
施工现场的井、洞、坑、池必须有防护栏或防护篦等防护设施和警示标志。
15、施工过程中必须保护现场管线、杆线、人防、消防设施和文物。
16、作业中出现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。
未经施工技术管理人员批准,严禁恢复作业。
紧急处理时,必须在施工技术管理人员的指挥下进行作业。
17、雨期或春融季节深槽(坑)作业时,必须经常检查槽(坑)壁的稳定状况,确认安全。
18、下沟槽(坑)作业前必须检查槽(坑)壁的稳定状况和环境,确认安全。
上下沟槽(坑)必须走马道或安全梯,通过沟槽必须走便桥。
G0613云南香格里拉至丽江高速公路
第十一工区项目部
K94+200~K102+140
第三级施工安全技术交底
云南建投香丽高速公路土建施工第十一工区项目部
二0一七年5月11日
G0613云南省香格里拉至丽江高速第十一工区项目部第三级施工安全技术交底记录单
工作准备→回填部位排水→测量放线以控制换填长度、宽度、高度→回填部位清理→开挖纵向搭接台阶→确认回填尺寸→基底夯实→检测合格→机械配合人工铺料→小型夯实机配合压路机碾压→检验合格→上层铺料
1、涵洞桥台回填施工方法
(1)填料宜选用天然砂砾、二灰土、水泥稳定土或粉煤灰等轻质透水性良好的材料,不得采用含泥草、腐殖质或冻土。
非透水性材料不得用于回填,填料粒径宜小于50mm。
(2)隐蔽工程验收合格后,根据设计图纸及施工规范要求,放出台背回填范围及标高范围。
使用白灰洒出台背施工范围。
(3)根据回填范围进行开挖,开挖使用挖掘机配合人工进行,结构物50cm范围内使用人工进行开挖,避免机械对结构物造成破坏。
将台背回填施工范围内的杂物及地表有机土等非适用性材料清理干净。
并开挖好临时排水沟,将地表水引至施工范围外。
(4)场地清理完后,对原地面进行碾压,压实度要求为不小于94%。
当地形坡率陡于1:5时,清除原地面植被后,用推土机或人工挖台阶,台阶宽度不小于2m,并能给机械作业提供充分工作面,做成不小于4%的向内倾斜横坡,且开挖台阶、压实与路堤填筑应同步进行,以确保台阶稳定。
如图1、图2、图3;
(5)对于涵台基础施工开挖的基坑,应使用透水性材料回填至涵台结构物基础顶面高程,其压实度不得小于94%。
(6)在台身上标示出压实后分层厚度控制线,台背回填分层的压实厚度控制为15cm 一层。
使用油漆在墙面画出水平横线,每15cm一道,并在横线上标注出填筑层次。
(7)所有材料进场前应进行严格的检验,不合格的填料坚决不予使用。
图1涵背回填示意图
(8)分层摊铺,分层碾压。
采用机械辅以人工进行摊铺,不平的部位人工进行找平,个别粗粒料集中处要人工加铺细料拌和均匀。
整平过程中露出的超粒径石块要及时挖除,大
石块挖除后留下的坑洞,要填补至略高于整平层的表面。
(9)使用压路机进行碾压,每次要求错轮1/3轮宽。
宜采用多遍静压至碾压密实,靠近结构物1m范围内采用小型夯实机械进行人工夯实。
图2肋板式桥台回填示意图
图3挡土式桥台回填示意图
(10)台背回填应顺路线方向,自台身起,其填土的长度在顶面应不小于桥台高度加2m,在底面不小于2m,锥坡填土应与台背回填同时进行,并按照设计宽度一次填足。
(11)台背回填的压实度要求为从构造物基础顶面至顶面的压实度不小于96%。
(11)每层施工完成后报监理工程师进行检验,检验合格后方可进行下一道工序的施工。
(12)涵洞顶面回填土超过50cm后才能通行施工机械。
2、挡土墙回填施工方法
(1)挡土墙回填时,必须待结构物强度达到75%以上,否则会对结构物造成损害,导致墙体开裂。
(2)回填前必须将原地面或者已填筑路基表面挖松,清理坑洞内杂物及表层浮土,待
监理工程师验收后开始填筑。
如图4所示。
图4 挡土墙回填示意图
(3)填筑时检查填料是否含有杂质,严禁腐殖土,清表土等不满足填筑要求的土作为回填材料。
(4)检查填料的含水量,如果填料含水量太大,则可以添加干土搅拌,或者翻晒,如果含水量偏小,则可以在填筑前适当加水搅拌均匀。
(5)每层压实厚度不大于15cm,压实后监测压实度,合格后填筑下一层。
(6)分段分层填筑,交接处应填成阶梯形,搭接长度不小于每层填土厚度的2倍,上下层错缝不小于1m。
(7)碾压痕迹或夯实痕迹应重叠交叉,防止漏压。
(8)每层回填时,在挡土墙墙背地面与路面中间填筑不小于0.3m厚的沙砾石反滤层,反滤层下设0.3m厚0.5m高的粘土隔水层
(二)、质量保证措施
1、每步工序施工完毕之后,必须经施工队自检、经质检部复检、监理工程师终检,合格后方可进入下步工序施工。
2、项目部委派专业路基施工工程师对现场进行控制,并以试验工程师检测结果为施工依据。
