承台土方回填安全技术交底
- 格式:xlsx
- 大小:15.58 KB
- 文档页数:1
施工技术交交底单位编号接底单位日期工程名称承台施工技术交底技术交底内容:一、注意事项:1、6〜10号墩基础施工采用编织袋裝土围堰筑岛。
施工完成后应拆除围堰。
2、桩基础采用瞬态激振时域频域分析法进行检测。
3、6〜12号墩(台)承台底位于软土中,承台底铺设10cm厚碎石垫层。
、承台施工工艺流程:绑扎承台钢筋钢筋加工模板加工支撑承台模板混凝土配合比设计混凝土拌制运输养护、质量评定浇筑承台混凝土1、开挖承台及凿除、清理桩头承台最后一根桩基浇筑7天后可进行基坑开挖,根据现场地质情况采取相应的边坡防护措施:砂层较厚的基坑,底部采用沙袋装土支挡防护,防护高度不小于1m,上部按1:1.5的坡率放坡,放坡不能满足要求的,插打工字钢护桩,护桩连续布置,伸入土层不小于2.5m;—般地段按1:1坡率放坡开挖。
承台采用挖掘机开挖,开挖时注意开挖位置,尽量不要碰到桩头,以免碰弯钢筋,在基坑的四周设置20cm宽水沟,基坑旁开挖一个60*60*60cm的集水井,使基坑的水顺利的流入集水井,然后排出基坑。
桩头凿除时,采取环切工艺,技术人员在桩头上承台底标高以上10cm 位置做出标记,在标识处用切割机绕桩头环向一周切割V型槽,深度3-4cm,注意不得损伤主筋。
使用风镐将桩顶以上钻孔桩钢筋凿出,在桩顶标高以上5〜10cm处水平环向人工凿出4个以上V型槽,相互间距为20〜25cm。
使用钢钎打入各个V型槽中,来回反复敲击钢钎,使混凝土在V型槽处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
最后对桩头进行修整,确保桩顶面平整、密实、并与桩轴线垂直,保证桩头嵌入承台10cm。
2、孔桩检测桩基由第三方检桩单位进行检测,现场需安排人员配合。
检桩前需要做如下准备工作:桩基采用瞬态激振时域频域分析(低应变)检测时,均需提前在桩顶位置打磨4个检测点,即在桩中心往外2/3半径处设置3处传感器安装点(3点夹角为1200,在桩基中心设置1处激振点,传感器安装点和激振点要提前打磨光滑,打磨平面直径不小于10cm。

承台施工安全技术交底一、前言本文档旨在对承台施工安全技术进行详细的交底,以确保施工过程中的安全。
在承台施工过程中,严格按照相关安全规范和操作规程进行,以确保施工人员的人身安全,同时保护设备设施的完好。
本文将从施工前的准备工作、施工过程中的注意事项和紧急情况处理等方面进行交底。
二、施工前的准备工作1.安全防护:在施工现场周围设置明显的安全警示标志,并搭建好围挡网,以防止物品坠落和施工现场尘土飞扬。
2.安全培训:施工人员必须具备相应的安全技能和操作证书,并定期进行安全培训,提高安全意识。
3.承台检查:在施工前,对承台的稳定性和承重能力进行全面检查,确保施工所需的承台符合要求。
4.设备检查:对使用的施工设备进行检查和维护,并确保其正常运转。
5.物料准备:准备好所需的施工材料,并确保其质量符合要求。
三、施工过程中的注意事项1.安全帽和防护服:所有参与施工的人员必须佩戴合格的安全帽和防护服,以防止因坠落物或其他因素导致的伤害。
2.严禁吸烟:施工现场属于易燃易爆区域,禁止在施工现场吸烟,以防止火灾事故的发生。
3.环境整洁:保持施工现场的整洁,定期清理碎石和垃圾,减少跌倒和绊倒的风险。
4.禁止乱堆放物品:在施工现场,禁止乱堆放杂物和材料,保持通道畅通,以确保施工人员的顺利施工和撤离安全。
5.安全作业:在承台施工过程中,必须依照安全操作规程进行,并采取相应安全措施,如固定收束、设置操作平台等,以确保施工人员的安全。
6.高处作业:对于高处作业,施工人员必须正确使用安全绳具,并经过相应的培训,如吊篮操作、安全绳固定等,以确保高处作业的安全进行。
四、紧急情况处理1.火灾事故:如发生火灾,立即拨打火警电话,并按照应急预案进行疏散和灭火。
在施工现场周围设置足够数量的灭火器,并定期检查保证其正常使用。
2.意外伤害:如发生意外伤害事故,立即采取相应救护措施,并及时上报,同时根据情况拨打急救电话。
3.施工设备故障:如发生施工设备故障,立即停止使用,进行安全维修或更换,并及时上报。

承台回填技术交底
一、准备工作
振动打夯机、挖掘机、装载机、铁锹、水泵、氧气、乙炔、拔桩机,吊车、铸铁锤等等。
二、施工步骤
1、回填前如有积水先用水泵抽干基坑内的积水,清除槽底一切杂物,初步整平槽底。
2、用装载机铲运素土到承台坑边,要求素土不能有生活和建筑垃圾;不能有大于5cm的石块;回填土无淤泥、无湿泥。
3、用挖掘机回填土,人工配合整平,回填土每层不超过30cm,承台边40cm范围内不得有任何杂物和石块。
4、用振动打夯机夯实回填土,压实度不得小于90%以上。
5、大开挖放坡的承台分层夯实至设计标高以下40cm时,回填10%灰土,并夯实至承台顶。
6、有钢板桩支护的承台,分层夯实至腰梁下口后,用氧气焊将腰梁及斜撑切割开,然后用吊车的快勾起吊铸铁锤进行夯实,起吊高度不小于2m,回填土厚度不得大于50cm,密实度不得小于95%。
7、有钢板桩支护的承台,回填土到设计标高后,开始拔钢板桩。
铁路一侧钢板桩先间隔拔出一半,补充回填土,用铸铁锤夯实后,再间隔拔出剩下的一半,然后再补充回填土夯实,如此循环,直至拔出所有钢板桩。
承台其余三面一次性全部拔出钢板桩后一次性回填夯实。
8、承台回填施工由专人负责,特别是拔铁路一侧钢板桩时,仔细观察路基边坡情况,如有开裂、滑坡等情况发生,立即停止拔桩,通知铁路工务段,及时并采取紧急补救措施。
9、施工中一定做好承台成品保护工作,任何机械、设备、工具不得随意碰撞承台混凝土。
10、承台回填一定注意安全,施工人员、机械一定听从统一指挥,配合默契,每完成一步由项目部,质量人员检查验收合格后方可进行下一步回填。
一分部一工区工程部
2006年5月28日。

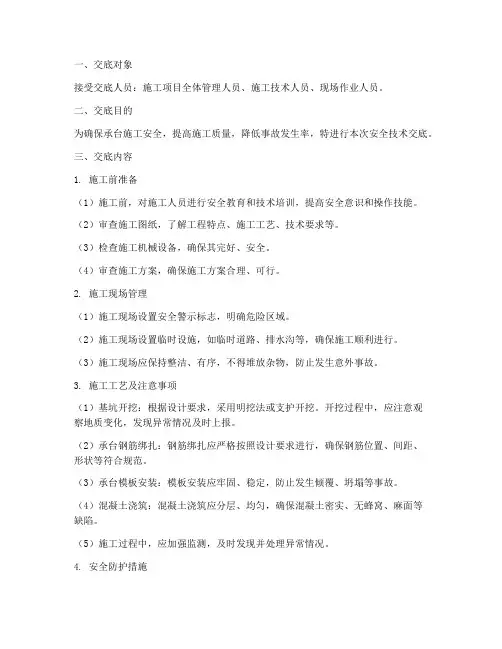

一、交底对象接受交底人员:施工项目全体管理人员、施工技术人员、现场作业人员。
二、交底目的为确保承台施工安全,提高施工质量,降低事故发生率,特进行本次安全技术交底。
三、交底内容1. 施工前准备(1)施工前,对施工人员进行安全教育和技术培训,提高安全意识和操作技能。
(2)审查施工图纸,了解工程特点、施工工艺、技术要求等。
(3)检查施工机械设备,确保其完好、安全。
(4)审查施工方案,确保施工方案合理、可行。
2. 施工现场管理(1)施工现场设置安全警示标志,明确危险区域。
(2)施工现场设置临时设施,如临时道路、排水沟等,确保施工顺利进行。
(3)施工现场应保持整洁、有序,不得堆放杂物,防止发生意外事故。
3. 施工工艺及注意事项(1)基坑开挖:根据设计要求,采用明挖法或支护开挖。
开挖过程中,应注意观察地质变化,发现异常情况及时上报。
(2)承台钢筋绑扎:钢筋绑扎应严格按照设计要求进行,确保钢筋位置、间距、形状等符合规范。
(3)承台模板安装:模板安装应牢固、稳定,防止发生倾覆、坍塌等事故。
(4)混凝土浇筑:混凝土浇筑应分层、均匀,确保混凝土密实、无蜂窝、麻面等缺陷。
(5)施工过程中,应加强监测,及时发现并处理异常情况。
4. 安全防护措施(1)施工现场应设置安全防护设施,如安全网、防护栏杆、警示标志等。
(2)施工现场应配备应急救援器材,如急救箱、灭火器等。
(3)施工人员应佩戴安全帽、安全带等个人防护用品。
(4)施工现场应加强消防安全管理,防止火灾事故发生。
5. 应急预案(1)制定应急预案,明确事故发生时的应急措施和责任人。
(2)组织应急演练,提高应急处置能力。
(3)事故发生后,应立即启动应急预案,采取有效措施,降低事故损失。
四、交底要求(1)接受交底人员应认真听取交底内容,如有疑问,应及时提出。
(2)接受交底人员应掌握安全技术交底内容,并将其应用到实际施工中。
(3)接受交底人员应定期进行安全教育培训,提高安全意识和操作技能。

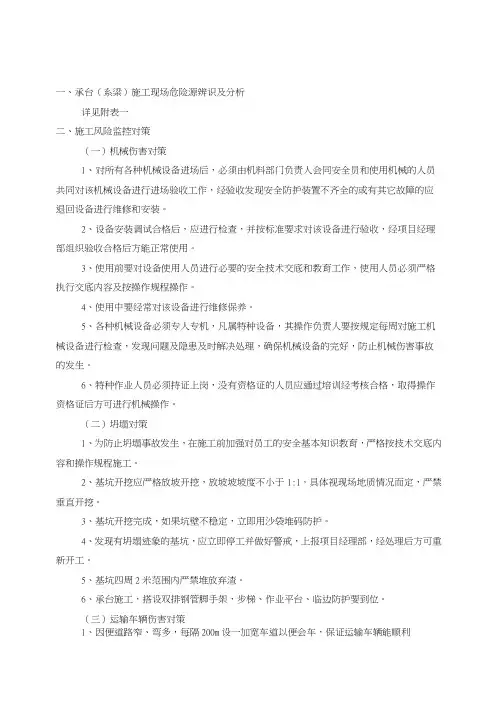

一、承台(系梁)施工现场危险源辨识及分析详见附表一二、施工风险监控对策(一)机械伤害对策1、对所有各种机械设备进场后,必须由机料部门负责人会同安全员和使用机械的人员共同对该机械设备进行进场验收工作,经验收发现安全防护装置不齐全的或有其它故障的应退回设备进行维修和安装。
2、设备安装调试合格后,应进行检查,并按标准要求对该设备进行验收,经项目经理部组织验收合格后方能正常使用。
3、使用前要对设备使用人员进行必要的安全技术交底和教育工作,使用人员必须严格执行交底内容及按操作规程操作。
4、使用中要经常对该设备进行维修保养。
5、各种机械设备必须专人专机,凡属特种设备,其操作负责人要按规定每周对施工机械设备进行检查,发现问题及隐患及时解决处理,确保机械设备的完好,防止机械伤害事故的发生。
6、特种作业人员必须持证上岗,没有资格证的人员应通过培训经考核合格,取得操作资格证后方可进行机械操作。
(二)坍塌对策1、为防止坍塌事故发生,在施工前加强对员工的安全基本知识教育,严格按技术交底内容和操作规程施工。
2、基坑开挖应严格放坡开挖,放坡坡坡度不小于1:1,具体视现场地质情况而定,严禁垂直开挖。
3、基坑开挖完成,如果坑壁不稳定,立即用沙袋堆码防护。
4、发现有坍塌迹象的基坑,应立即停工并做好警戒,上报项目经理部,经处理后方可重新开工。
5、基坑四周2米范围内严禁堆放弃渣。
6、承台施工,搭设双排钢管脚手架,步梯、作业平台、临边防护要到位。
(三)运输车辆伤害对策1、因便道路窄、弯多,每隔200m设一加宽车道以便会车,保证运输车辆能顺利通过。
2、运输车辆操作人员,必须持证上岗。
3、运输车辆在临近基坑边倒车时,必须安全员侧面指挥倒车。
4、混凝土罐车及运土车辆,在作业前后都要进行认真检查,加强保养,使车辆作业时刻保持良好的状况;司机要有良好的精神状态,谨慎操作,严禁疲劳或带病操作。
5、因路窄,弯急,在已建好的便道上设置各种必要的醒目的警示标志,时刻提醒司机注意。

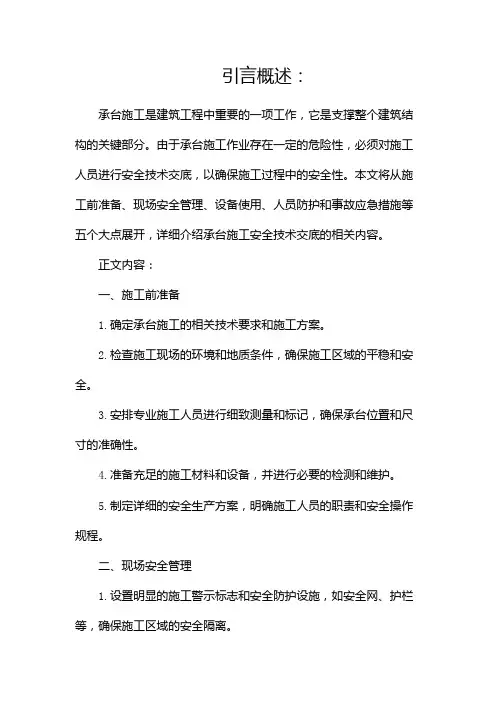

引言概述:承台施工是建筑工程中重要的一项工作,它是支撑整个建筑结构的关键部分。
由于承台施工作业存在一定的危险性,必须对施工人员进行安全技术交底,以确保施工过程中的安全性。
本文将从施工前准备、现场安全管理、设备使用、人员防护和事故应急措施等五个大点展开,详细介绍承台施工安全技术交底的相关内容。
正文内容:一、施工前准备1.确定承台施工的相关技术要求和施工方案。
2.检查施工现场的环境和地质条件,确保施工区域的平稳和安全。
3.安排专业施工人员进行细致测量和标记,确保承台位置和尺寸的准确性。
4.准备充足的施工材料和设备,并进行必要的检测和维护。
5.制定详细的安全生产方案,明确施工人员的职责和安全操作规程。
二、现场安全管理1.设置明显的施工警示标志和安全防护设施,如安全网、护栏等,确保施工区域的安全隔离。
2.安排专人对施工现场进行巡视和监控,及时发现和处理潜在的安全隐患。
3.建立施工人员的安全教育培训制度,确保工人熟悉并遵守安全操作规程。
4.严格执行施工现场的安全管理制度,落实岗位责任制和安全考核制度。
5.定期组织安全生产会议和演练,提高施工人员的安全意识和应急处理能力。
三、设备使用1.确保施工设备的正常运行和安全可靠,严禁使用损坏或过期的设备。
2.根据施工工艺要求,合理选择和配置施工设备,确保施工过程的顺利进行。
3.定期对施工设备进行检测和维护,及时修理和更换老化、失效的设备部件。
4.对施工设备的操作人员进行专业培训,提高其操作技能和安全意识。
5.在设备使用过程中,注意设备的稳定性和平衡性,避免操作失误导致的意外事故。
四、人员防护1.施工人员必须佩戴符合要求的个人防护装备,如安全帽、安全鞋、防护眼镜等。
2.在高空作业或有坠落危险的地方,要使用安全带和安全绳,确保人员的安全固定。
3.严禁施工人员在设备运转和工作状态下进行维修和调整,避免发生夹伤、触电等事故。
4.提供适当的通风和防护措施,避免施工人员接触有害气体和粉尘。

项目名称SS项目交底部位土方回填工程技术交底交底编号日期X年X月X日500mm范围内采用蛙式或振动式打夯机分层夯实;承台及基础梁500mm范围以外土方采用挖机碾压密实。
(4)回填土每层至少夯打三遍。
打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。
(5)深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。
(6)承台回填应在相对两侧或四周同时进行。
(7)回填房心时如遇管道,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实,并应由管道两侧同时进行,直至管顶0.5m以上时,在不损坏管道的情况下,方可采用振动式打夯机夯实。
(8)回填土每层填土夯实后,应按规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。
采用环刀法取样时,基坑和室内回填,每层按100m²~500m²取样1组,且每层不少于1组;柱基回填,每层抽样柱基总数的10%,且不少于5组:基槽或管沟回填,每层按长度20m~50m 取样1组,且每层不少于1组;室外回填,每层按400m²~900m²取样1组,且每层不少于1组,取样部位应在每层压实后的下半部。
(9)修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高层的地方,及时依线铲平,凡低于标准高层的地方应补土夯实。
(10)回填土应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。
5、质量标准回填土压实系数不小于0.94,回填质量检验标准见下表。
项目名称SS项目交底部位土方回填工程技术交底交底编号日期X年X月X日6、施工注意事项6.1按要求测定土的最大干密度:回填土每层都应测定夯实后的最大干密度,检验其密实度,符合设计要求才能铺摊上层土。
试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。
未达到设计要求的部位应有处理方法和复验结果。

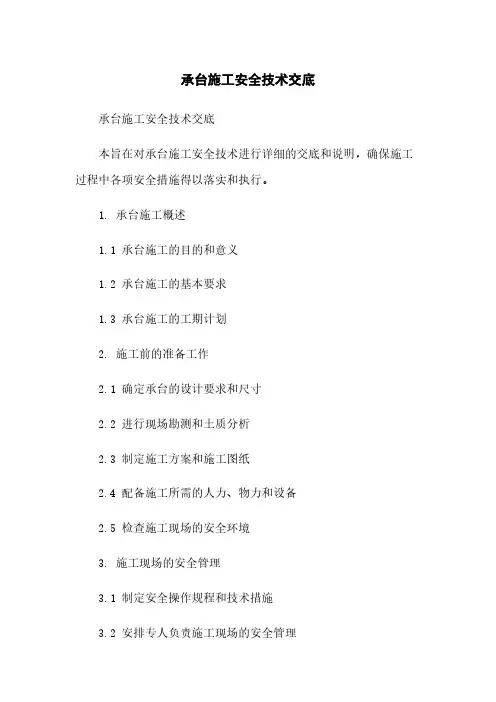

承台施工安全技术交底承台施工安全技术交底本旨在对承台施工安全技术进行详细的交底和说明,确保施工过程中各项安全措施得以落实和执行。
1. 承台施工概述1.1 承台施工的目的和意义1.2 承台施工的基本要求1.3 承台施工的工期计划2. 施工前的准备工作2.1 确定承台的设计要求和尺寸2.2 进行现场勘测和土质分析2.3 制定施工方案和施工图纸2.4 配备施工所需的人力、物力和设备2.5 检查施工现场的安全环境3. 施工现场的安全管理3.1 制定安全操作规程和技术措施3.2 安排专人负责施工现场的安全管理3.3 设置合理的警示标识和安全警戒线3.4 进行安全培训和教育4. 施工过程中的安全措施4.1 保证承台施工人员的安全作业4.2 采取措施保护工人的个人防护4.3 检查和维护施工设备的安全状态4.4 定期检测承台结构的安全性能4.5 防护措施与危险源5. 施工后的安全控制5.1 进行承台的验收和评估5.2 做好施工记录和数据整理5.3 组织施工总结会议,总结经验教训5.4 提出下一步的改进和完善意见附件:1. 承台施工方案2. 承台施工图纸3. 安全操作规程4. 安全培训材料法律名词及注释:1. 建筑法:指中国建筑法规定的有关建筑工程的法律规定,包括建筑工程的安全、质量、环境保护等方面的规定。
2. 建筑安全监督法:指中国建筑安全监督法规定的有关建筑安全监督的法律规定,包括建筑工程的监察、检验、鉴定等方面的规定。
3. 劳动法:指中国劳动法规定的有关劳动者权益保护的法律规定,包括劳动合同、劳动保障、工时、休假等方面的规定。
----------------------------------------------------------------------------------------------------------------承台施工安全技术交底本旨在对承台施工过程中的安全技术进行详细说明和交底,确保施工过程安全可靠,减少人员伤害和事故发生的风险。
(完整版)承台施工技术交底第一篇风格的范本:一:施工前准备1.项目名称:承台施工技术交底2.项目位置:(填写具体地址)3.项目背景:(简单介绍项目背景及目的)二:施工方案1.承台施工方案:(详细描述承台施工的方法、步骤、工艺等)2.施工材料选择:(说明使用的材料种类、标准、质量要求等)3.施工设备和工具:(需要的设备和工具,并说明使用方法)三:施工流程1.施工准备阶段:(描述准备工作的步骤,如场地平整、材料配置等)2.主体施工阶段:(按照顺序描述主要施工工序的执行,如基础浇筑、模板安装、钢筋绑扎等)3.施工质量控制:(说明如何进行施工质量的检查和控制措施)四:施工安全与环保1.施工安全措施:(需要遵守的安全措施,如穿戴安全防护装备、防止高空坠落等)2.施工环保要求:(阐述施工过程中的环境保护要求,如噪音控制、废料处理等)五:验收与竣工1.施工过程验收:(说明施工过程中的验收标准和方法)2.竣工验收:(详细描述竣工验收的步骤、要求和标准)附件:1. 施工图纸2. 相关规范标准3. 施工合同等相关文件注释:(列出本文档中涉及到的法律名词及其注释)第二篇风格的范本:一:施工前准备1.项目名称:承台施工技术交底2.项目位置:(填写具体地址)3.项目背景:(简单介绍项目背景及目的)二:施工方案1.承台施工方案:(详细描述承台施工的方法、步骤、工艺等)2.施工材料选择:(说明使用的材料种类、标准、质量要求等)3.施工设备和工具:(需要的设备和工具,并说明使用方法)三:施工流程1.施工准备阶段:(描述准备工作的步骤,如场地平整、材料配置等)2.主体施工阶段:(按照顺序描述主要施工工序的执行,如基础浇筑、模板安装、钢筋绑扎等)3.施工质量控制:(说明如何进行施工质量的检查和控制措施)四:施工安全与环保1.施工安全措施:(需要遵守的安全措施,如穿戴安全防护装备、防止高空坠落等)2.施工环保要求:(阐述施工过程中的环境保护要求,如噪音控制、废料处理等)五:验收与竣工1.施工过程验收:(说明施工过程中的验收标准和方法)2.竣工验收:(详细描述竣工验收的步骤、要求和标准)附件:1. 施工图纸2. 相关规范标准3. 施工合同等相关文件注释:(列出本文档中涉及到的法律名词及其注释)。
承台施工安全技术交底交底内容:一、承台基坑开挖1、基坑开挖对邻近建(构)筑物或临时设施(电力线干)有影响时,应提前采取安全防护措施。
2、基坑顶面应提前做好地面防、排水设施。
3、基坑开挖时,不得采用局部开挖深坑及从底层向四周掏土。
4、基坑顶有动载时,坑口边缘与动载间的安全距离应根据基坑深度、坡度、地质和水文条件及动载大小等情况确定,且不小于 1.0m。
必要时应采取其他措施。
6、在土石松动地层或在粉、细砂层中开挖基坑时,应先做好安全防护;当基坑开挖需要爆破时,应执行现行国家标准《爆破安全规程》(GB6722)中的有关规定;土质松软层基坑开挖必须进行支护。
7、基坑开挖时,应观测坡面稳定情况。
当发现坑沿顶面出现裂缝、坑壁松塌或遇涌水、涌砂时,应立即停止施工,加固处理后,方可继续施工。
8、基坑采用排水法降低水位时,对降低水位区域的建(构)筑物可能产生沉降,应加强观测,必要时采取防范措施。
二、凿桩头1、凿除桩头前应先检查基坑防护,看坑壁是否稳定;2、工人下去作业必须佩戴好安全帽和配备便于上下的梯子或在基坑坑壁挖设踏步;3、松散颗粒或砼块以上的部分(包括松散颗粒或砼块)须全部凿除。
4、桩孔上口四周挖排水沟,及时排除地表水、雨水,搭设防雨棚,安装提升设备,铺好出渣道路,合理堆放材料和机具。
不准增加孔壁四周压力,保证施工安全。
5、基坑上口围护要求:围护高度应高出地面150厘米,护圈直径应比基坑径大20厘米,6、破除桩头采用空压机,空压机的内燃机和电动机的使用应符合内燃机和电动机的有关规定。
7、空气压缩机作业区应保持清洁和干燥。
贮气罐应放在通风良好处,距贮气罐15m以内不得进行焊接或热加工作业。
8、作业前应先检查:燃、润油料均添加充足;各连接部位紧固,各运动机构及各部位阀门开闭灵活;各防护装置齐全良好,贮气罐内无存水;电动空气压缩机的电动机及启动器外壳接地良好,接地电阻不大于4Ω。
9、桩基砼在凿除时严禁进行爆破施工扰动桩周土,以免影响摩阻力。
承台回填技术交底
填前准备:必须在承台混凝土强度达到设计强度的75%,并在隐蔽工程验收合格后才能进行。
回填前排除基坑积水,并保证基底无非适用性材料。
2、回填材料:采用透水性能良好的级配碎石,粒料最大粒径不超过3.75cm;压碎值不应大于35%;集料中有机质含量不应超过2%;集料中硫酸盐含量不应超过0.25%。
参入4%的水泥和级配碎石拌均匀。
3、回填范围:根据现场情况。
回填至承台高度。
4、分层松铺厚度:回填设备采用能保证压实度电动冲击夯,每层松铺厚度在30cm以内。
以红色记号为松铺厚度。
5、回填顺序:承台浇筑完成后,并达到设计强度的75%时,才可以两侧对称回填。
6、回填过程中,应防止水的浸害。
回填结束后,顶部应及时封闭。
7、严格报验程序,报验合格后,方可进行下道工序施工。
电动冲击夯、质量要求1、施工过程中,建立健全各项规章制度;2、各关键施工工序设立专职负责人,并认真做好工序的自检和互检;3、各工序施工人员严格按照本方案制定的施工操作规程施工;4、所有施工用机械、材料、配件必须进行详细检查;5、施工过程中认真做好施工记录,将各参数认真填入记录表中。
七、安全要求1、严格按各工序安全操作规程施工;2、设立专职安全检查员;3、进入现场必须佩戴安全帽;4、现场电器设备和电路由专人负责并经常检查。
承台施工安全技术交底承台施工安全技术交底一、前言在承台施工中,为了保障工人的安全和施工质量,必须进行安全技术交底。
本文档详细介绍了承台施工中的安全注意事项和技术要求,旨在提供指导和参考。
请施工人员严格按照本文档的要求进行施工,确保安全和质量。
二、施工前准备工作1. 确定施工人员名单,并进行安全培训;2. 检查所有施工设备和工具的完好性,并及时修复或更换损坏的设备;3. 确保施工区域周边的安全措施已经完善,包括围栏、防护网等;4. 清理施工区域,确保无杂物和障碍物。
三、承台施工安全技术要求1. 环境要求:(1) 承台施工区域应干燥、通风良好;(2) 禁止在施工区域内堆放易燃、易爆、有毒或腐蚀性物品;(3) 施工现场应保持整洁,防止滑倒和绊倒。
2. 施工设备要求:(1) 承台施工所使用的设备应经过检测合格,并定期进行维护保养;(2) 禁止在施工中使用损坏或失效的设备;(3) 操作人员必须熟悉设备的使用方法和安全操作规程。
3. 安全防护要求:(1) 所有施工人员应佩戴符合标准的个人防护装备;(2) 安全帽、安全鞋、防尘口罩等个人防护装备必须随时佩戴;(3) 施工现场应设置明显的警示标志,并划定安全区域。
4. 施工过程控制要求:(1) 承台施工过程中应严格按照工艺流程进行操作;(2) 定期检查施工现场的安全状况,及时处理安全隐患;(3) 施工过程中的危险源应得到有效的控制,如高空坠落、电击等。
5. 特殊情况处置要求:(1) 如发生紧急情况,施工人员应立即停止工作,并按照应急预案处理;(2) 施工单位应具备应急救援设备和人员,并参加相关的培训和演练。
四、本文档所涉及附件如下:1. 承台施工安全技术交底签订记录表;2. 承台施工安全操作规程;3. 承台施工现场示意图;4. 承台施工安全培训材料。
五、本文档所涉及的法律名词及注释:1. 建筑法:指中华人民共和国《中华人民共和国建筑法》;2. 建筑施工安全技术规程:指中华人民共和国《建筑施工安全技术规程》。
站房基础土方回填–施工技术交底记录一、施工背景本次工程为某地区的一座站房基础项目,项目总建筑面积为1000平方米,位于该地区的市中心地带。
项目设计方案已经确定,根据设计方案,站房的地基需要进行土方回填。
土方回填的目的是为了尽量达到平整,同时防止基础承台超出设计高程。
二、施工准备1. 施工计划在施工前,需要编制详细的施工计划,包括施工的工序、施工方法、工期、质量要求等。
在编制施工计划时,需要充分考虑现场实际情况,同时协调各个工种的施工。
2. 总体布置为了保证施工现场安全有序,需要在施工现场对总体布置进行规划。
根据站房基础项目的实际情况,需要对施工现场进行围挡、交通标识、通风、照明等方面的设置。
在施工现场必须配备专业人员进行管理。
3. 设备、材料、人力准备需要配备相应的机械设备,如推土机、挖掘机、压路机等,同时需要准备足够的土方、砂石等材料以及作业人员。
三、施工技术1. 土方回填高程的确定在进行土方回填之前,需要通过水准测量确定回填的高程。
2. 土方回填前的可塑性变形测试土方回填前需要进行可塑性变形测试,测试样品需要由标准土进行模拟,对土方进行变形性能测试,以确定土方回填时的坍落度及最大压实度。
3. 土方回填施工要求(1)回填土方应该顺着基础的主轴线进行。
(2)原则上,每次回填的高度不能超过5cm。
(3)每回填30cm左右的土方需要进行压实,压实等级应不小于97%。
4. 首层土方回填检查在回填第一层土方时,需要先进行分层检查。
首层回填完毕后,需要用板尺对土方高度进行检查,以确定回填高度是否符合要求。
5. 大块岩石回填处理在进入基础爆破部分时,需要进行大块岩石回填处理。
处理时需要将大块岩石击碎,调整高程,确保基础平整。
6. 土方回填施工完成验收土方回填工程完成后,需要进行全面检查。
主要检查项包括土方高度、压实程度、回填数量等。
四、现场安全与质量控制1. 现场安全在施工现场,需要注意施工现场的安全,确保施工人员的人身安全。
承台施工安全技术交底第一部分:工程概况与施工安全要求一、工程概况1.1 工程名称:XXX项目承台施工1.2 工程地点:XXX地区1.3 工程规模:本工程包括XXX个承台,承台尺寸分别为XXX米×XXX米,承台混凝土强度等级为CXXX。
1.4 施工单位:XXX公司1.5 施工期限:自XXXX年XX月XX日至XXXX年XX月XX日二、施工安全要求2.1 施工安全目标(1)杜绝重大安全事故,确保施工过程中人员、设备、环境安全;(2)严格遵守国家和地方有关安全生产的法律、法规、规范和标准;(3)建立健全安全生产责任制,明确各级管理人员、施工人员的安全职责;(4)提高全体员工的安全意识和安全技能,降低安全事故发生率。
2.2 施工安全措施(1)现场安全防护1. 设置符合国家标准的安全防护设施,如安全网、防护栏杆、警示标志等;2. 定期检查、维修、更换安全防护设施,确保其正常使用;3. 施工现场设置明显的安全警示标志,提醒施工人员注意安全;4. 施工现场禁止非施工人员进入,特殊情况需办理相关手续,并接受安全教育。
(2)施工人员管理1. 施工人员进场前需进行安全教育培训,考核合格后方可上岗;2. 施工人员应严格遵守施工现场的安全规定,服从管理,穿戴个人防护用品;3. 定期组织施工人员进行安全演练,提高应对突发事故的能力;4. 建立健全施工人员的安全档案,记录其安全教育培训、考核、奖惩等情况。
(3)施工设备管理1. 施工设备应定期检查、维修、保养,确保设备安全运行;2. 特种设备操作人员应持有相关证件,严格按照操作规程进行作业;3. 施工现场禁止使用不符合国家标准的设备;4. 施工设备应设置明显的安全警示标志,提醒操作人员注意安全。
(4)施工现场环境管理1. 施工现场应保持干净整洁,及时清理建筑垃圾;2. 现场严禁吸烟、饮酒,禁止使用明火;3. 做好施工现场的排水、防雷、防暑、防寒等措施,确保施工环境安全;4. 加强施工现场的消防设施配置,定期检查、维护、更换消防设施。
