地下室外墙土方回填技术交底
- 格式:doc
- 大小:40.00 KB
- 文档页数:2

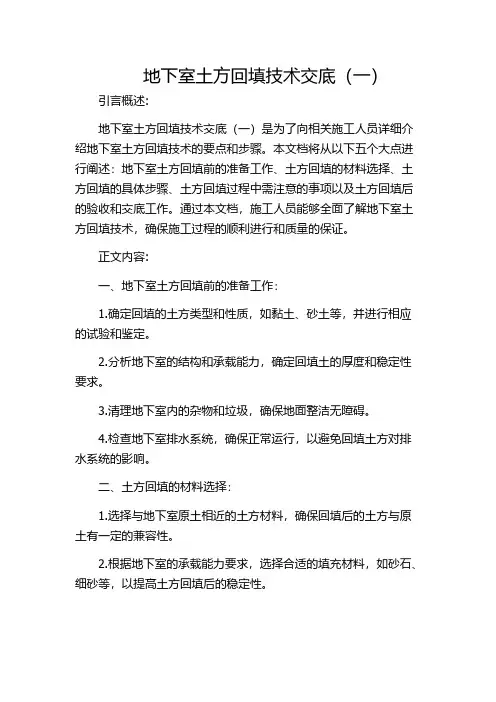

地下室土方回填技术交底(一)引言概述:地下室土方回填技术交底(一)是为了向相关施工人员详细介绍地下室土方回填技术的要点和步骤。
本文档将从以下五个大点进行阐述:地下室土方回填前的准备工作、土方回填的材料选择、土方回填的具体步骤、土方回填过程中需注意的事项以及土方回填后的验收和交底工作。
通过本文档,施工人员能够全面了解地下室土方回填技术,确保施工过程的顺利进行和质量的保证。
正文内容:一、地下室土方回填前的准备工作:1.确定回填的土方类型和性质,如黏土、砂土等,并进行相应的试验和鉴定。
2.分析地下室的结构和承载能力,确定回填土的厚度和稳定性要求。
3.清理地下室内的杂物和垃圾,确保地面整洁无障碍。
4.检查地下室排水系统,确保正常运行,以避免回填土方对排水系统的影响。
二、土方回填的材料选择:1.选择与地下室原土相近的土方材料,确保回填后的土方与原土有一定的兼容性。
2.根据地下室的承载能力要求,选择合适的填充材料,如砂石、细砂等,以提高土方回填后的稳定性。
3.考虑回填土方的水分含量,并进行适当的调整,以保证土方的密实性和稠度。
三、土方回填的具体步骤:1.分区域进行土方回填,避免一次性回填过量土方导致不均匀沉降。
2.使用合适的机械设备进行土方回填,确保土方的均匀分布和适当的压实。
3.根据预设的回填层数和层厚,逐层进行土方回填,进行适当的压实和修整。
4.定期检查土方回填的质量和承载能力,及时调整回填材料和压实措施。
四、土方回填过程中需注意的事项:1.在土方回填过程中,做好现场安全防护工作,确保工人的人身安全。
2.避免土方回填时造成地下室墙体和结构的损坏,采取适当的支护措施。
3.根据地下室的结构和设计要求,设置合适的土方回填坡度和边坡,防止土方滑坡和坍塌。
4.定期检查土方回填过程中的沉降情况,及时进行修补和调整。
五、土方回填后的验收和交底工作:1.根据地下室土方回填的设计和要求,进行土方回填后的验收工作,确保回填质量符合标准。

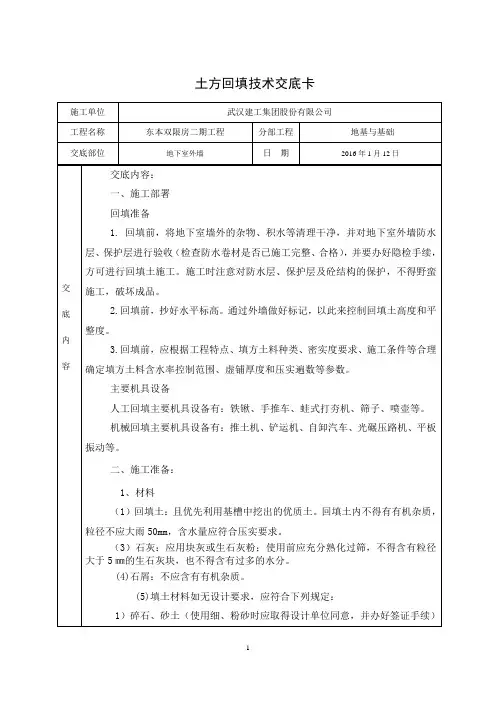

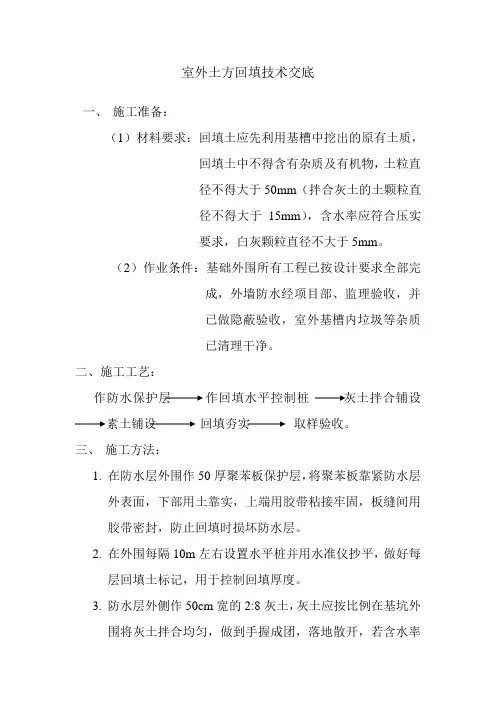

室外土方回填技术交底一、施工准备:(1)材料要求:回填土应先利用基槽中挖出的原有土质,回填土中不得含有杂质及有机物,土粒直径不得大于50mm(拌合灰土的土颗粒直径不得大于15mm),含水率应符合压实要求,白灰颗粒直径不大于5mm。
(2)作业条件:基础外围所有工程已按设计要求全部完成,外墙防水经项目部、监理验收,并已做隐蔽验收,室外基槽内垃圾等杂质已清理干净。
二、施工工艺:作防水保护层作回填水平控制桩灰土拌合铺设素土铺设回填夯实取样验收。
三、施工方法:1.在防水层外围作50厚聚苯板保护层,将聚苯板靠紧防水层外表面,下部用土靠实,上端用胶带粘接牢固,板缝间用胶带密封,防止回填时损坏防水层。
2.在外围每隔10m左右设置水平桩并用水准仪抄平,做好每层回填土标记,用于控制回填厚度。
3.防水层外侧作50cm宽的2:8灰土,灰土应按比例在基坑外围将灰土拌合均匀,做到手握成团,落地散开,若含水率过高,需将土晾晒,过低则适当加水。
将灰土铺设后,再在其外侧铺素土,虚铺厚度20cm,并整平。
4.铺设完成后用电夯夯实,夯实遍数不得少于三遍,并做到夯实相互搭接,不得满夯或漏夯,回填时最好同层同时进行,分段分层回填时,交接处要做成梯形每层互相搭接,其搭接长度不应小于每层填土厚度的两倍,上下层错缝距离不少于1m。
5.每层回填土压实后按干容重试验,用环刀法取样,每20-50m长取样一组,合格后方可进行上层回填。
6.回填土最上一层应按2%做成坡形,内高外低,防止雨水倒流。
四、质量要求:1.基底处理,必须符合设计及施工规范要求。
2.回填土的土料及白灰等材料必须符合设计及施工规范的规定。
3.回填土必须分层回填压实,严实系数不得小于0.95。
4.回填土表面标高允许偏差 50mm,表面平整度允许偏差20mm。
五、安全交底:1.进入现场的施工人员应遵守项目部的各项安全制度。
2.临时用电必须由工地专职电工负责,其他人员一律不得乱接乱挂。
3.电夯应由专人负责操作。

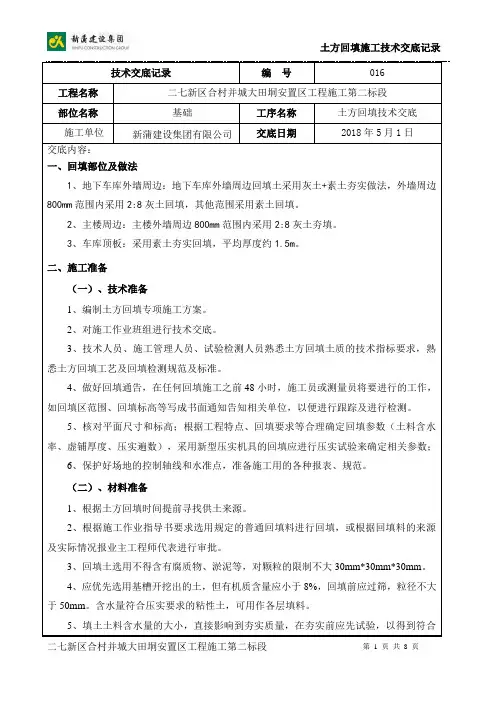

技术交底记录编号016 工程名称二七新区合村并城大田垌安置区工程施工第二标段部位名称基础工序名称土方回填技术交底施工单位新蒲建设集团有限公司交底日期2018年5月1日交底内容:一、回填部位及做法1、地下车库外墙周边:地下车库外墙周边回填土采用灰土+素土夯实做法,外墙周边800mm范围内采用2:8灰土回填,其他范围采用素土回填。
2、主楼周边:主楼外墙周边800mm范围内采用2:8灰土夯填。
3、车库顶板:采用素土夯实回填,平均厚度约1.5m。
二、施工准备(一)、技术准备1、编制土方回填专项施工方案。
2、对施工作业班组进行技术交底。
3、技术人员、施工管理人员、试验检测人员熟悉土方回填土质的技术指标要求,熟悉土方回填工艺及回填检测规范及标准。
4、做好回填通告,在任何回填施工之前48小时,施工员或测量员将要进行的工作,如回填区范围、回填标高等写成书面通知告知相关单位,以便进行跟踪及进行检测。
5、核对平面尺寸和标高;根据工程特点、回填要求等合理确定回填参数(土料含水率、虚铺厚度、压实遍数),采用新型压实机具的回填应进行压实试验来确定相关参数;6、保护好场地的控制轴线和水准点,准备施工用的各种报表、规范。
(二)、材料准备1、根据土方回填时间提前寻找供土来源。
2、根据施工作业指导书要求选用规定的普通回填料进行回填,或根据回填料的来源及实际情况报业主工程师代表进行审批。
3、回填土选用不得含有腐质物、淤泥等,对颗粒的限制不大30mm*30mm*30mm。
4、应优先选用基槽开挖出的土,但有机质含量应小于8%,回填前应过筛,粒径不大于50mm。
含水量符合压实要求的粘性土,可用作各层填料。
5、填土土料含水量的大小,直接影响到夯实质量,在夯实前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数。
含水量过小,夯压不实;含水量过大,则易成橡皮土。
各种土的最优含水量和最大密实度参考数值见下表。
粘性土料施工含水量与最优含水量之差可控制-4%~+2%范围内。

一、施工材料(1)土:粘性土,但不得含有有机杂物,使用前应先过筛,其颗粒不得大于15mm。
土料含水量以手握成团,落地开花为适宜。
(2)白灰:应用熟石灰粉,其颗粒不得大于5mm。
二、主要机具根据现场施工的工程量,需要进场以下的机具。
机具准备表三、(1)施工前根据回填部位、填方土料种类、密实度要求等,根据土方击实报告确定填方土料含水率控制范围,根据使用的打夯机械确定虚铺厚度。
(2)施工前,地下室外墙混凝土强度等级达到75%,并应做好水平标志,以控制回填土的高度或厚度,在外墙上弹出标高控制线。
(3)基坑回填前防水及保护层均已施工完毕并验收合格;车库顶面回填前强度等级达到100%,车辆可直接到车库顶面。
四、操作工艺(1)工艺流程:二八灰土:由于场地限制,灰土在施工现场进行搅拌。
用土方车运至现场后,用小翻斗车运至基坑内,然后人工进行铺平、夯实。
回填二八灰土按体积比拌合,在施工现场采用人工按2铲灰土8铲素土的比例拌合,至少翻拌2次,拌合好的灰土颜色应一致。
土料含水量以手握成团,落地开花为适宜。
每层灰土回填压实后,现场随机进行环刀取样,取样数量每层沿基坑长度10~20m取一点,取完土样送往试验室,测出灰土的压实系数,达到设计要求后,才能进行上一层灰土的铺摊。
回填土自-12.13m至-0.60m,总计约6400方。
素土:素土回填每层虚铺厚度200mm至250mm。
基坑800mm范围外从-12.13m至-0.60m回填素土,总计约为40000方;车库顶板从-3.2m至-0.60m回填素土,总计约为60000方。
素土回填时土方可用小型的翻斗车运至基坑,采用蛙式打夯机进行夯实。
车库顶板用土方车直接运至回填处,采用机械碾压,局部狭小处小型机械和人工配合夯实,回填时自南向北进行。
打夯时要按一定方向进行,一夯压半夯,夯夯相接,行行相连,两遍纵横交错分层夯打。
碾压过程中,轨迹的搭接宽度为150~200mm。
每层土回填压实后,现场随机取样,按每100㎡取一点进行环刀取样,取完土样送往试验室,测出素土的压实系数,才能进行上一层素土的铺摊。

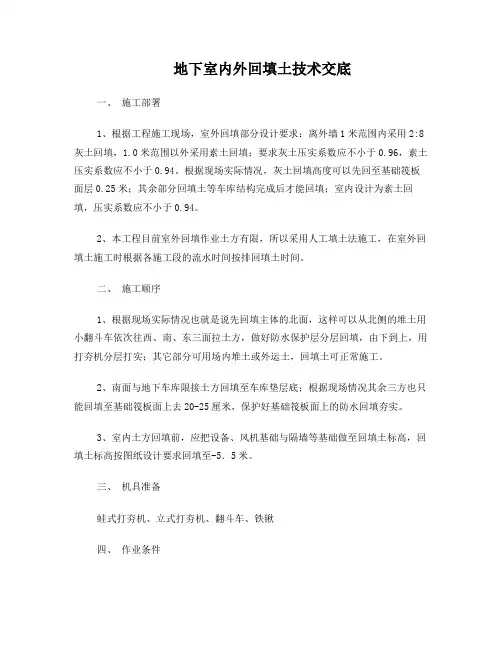

地下室内外回填土技术交底一、施工部署1、根据工程施工现场,室外回填部分设计要求:离外墙1米范围内采用2:8灰土回填,1.0米范围以外采用素土回填;要求灰土压实系数应不小于0.96,素土压实系数应不小于0.94。
根据现场实际情况,灰土回填高度可以先回至基础筏板面层0.25米;其余部分回填土等车库结构完成后才能回填;室内设计为素土回填,压实系数应不小于0.94。
2、本工程目前室外回填作业土方有限,所以采用人工填土法施工,在室外回填土施工时根据各施工段的流水时间按排回填土时间。
二、施工顺序1、根据现场实际情况也就是说先回填主体的北面,这样可以从北侧的堆土用小翻斗车依次往西、南、东三面拉土方,做好防水保护层分层回填,由下到上,用打夯机分层打实;其它部分可用场内堆土或外运土,回填土可正常施工。
2、南面与地下车库限接土方回填至车库垫层底;根据现场情况其余三方也只能回填至基础筏板面上去20-25厘米,保护好基础筏板面上的防水回填夯实。
3、室内土方回填前,应把设备、风机基础与隔墙等基础做至回填土标高,回填土标高按图纸设计要求回填至-5.5米。
三、机具准备蛙式打夯机、立式打夯机、翻斗车、铁锹四、作业条件1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。
2、回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
3、回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
4、施工前,应做好水平标志,地下室内弹好墨线,以控制回填土的高度或厚度。
如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。
五、回填土施工1、工艺流程:2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。

地下室回填土技术交底一、工程概述本工程地下室部分需要进行回填土施工,以确保地下室的稳定性和功能性。
回填土的范围包括地下室周边、内部的空地等。
为保证回填土施工的质量和安全,特进行本次技术交底。
二、施工准备1、材料准备选用符合要求的土料,优先选用粘性土或粉质粘土,土内不得含有有机杂质,使用前应过筛,其粒径不大于 15mm。
确保土料的含水量在控制范围内,一般以手握成团,落地开花为宜。
2、主要机具装载机、推土机、压路机(小型)、蛙式打夯机、手推车、铁锹、筛子等。
3、作业条件地下室结构及防水工程已完成,并验收合格。
地下室周边的防水保护层已施工完毕。
清除基底的垃圾、杂物等,排除积水。
做好水平高程的测设,在基槽边上每隔 3m 钉水平桩。
三、施工工艺流程1、基底清理清理基底表面的垃圾、杂物、积水等。
对基底进行平整,确保基底平整坚实。
2、检验土质对土料的含水量、粒径等进行检验,确保符合要求。
如土料含水量过高,可采取翻松、晾晒等措施;如含水量过低,可适当洒水湿润。
3、分层填土回填土应分层铺摊,每层铺土厚度应根据土质、压实机具和压实要求确定,一般为 200 250mm。
填土时应从低处开始,由下向上整个宽度分层铺填。
4、分层压实采用蛙式打夯机、小型压路机等压实机具进行压实。
打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。
每层压实遍数不少于 3 4 遍。
5、检验密实度每层填土压实后,应按规范要求进行环刀法取样,测定土的干密度,达到要求后,再进行上一层的铺土。
6、修整找平填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
四、质量标准1、主控项目基底处理必须符合设计要求和施工规范的规定。
回填的土料必须符合设计要求和施工规范的规定。
回填土必须按规定分层夯实,取样测定压实后的干土质量密度,其合格率不应小于90%,不合格的干土质量密度的最低值与设计值的差,不应大于 008g/cm³,且不应集中。
