600MW发电机组闭式水泵大修作业文件包批准:审定:审核:编写:XXXX公司XX发电分公司2011年3月XXXXXX分公司# 机闭式水泵检修作业文件包版次:3目录序号内容页码1 前言 22 概述 33 检修文件包附件目录 44 修前设备状态检查与诊断 55 工作所需工作人员计划 66 工作所需备品配件准备 67 工作所需消耗性材料准备 68 检修所需工器具准备79 检修所需测量用具准备710 检修所需试验器具及电动工器具准备811 检修所需参考图纸资料912 反事故技术措施计划1013 质量检验验收及技术监督计划 1114 安全风险分析以及预防措施 12-1315 检修程序 14-1816 设备品质再鉴定单1917 检修报告 20-2118 检修情况说明 2219 更换备品配件统计2320 消耗材料统计2421 检修实际所用工时 2422 检修记录清单 2523 检修记录26-2724 检修文件包附件28-32XXXXXX分公司# 机闭式水泵检修作业文件包版次:3前言为认真贯彻执行《发电企业设备检修导则》、《中国XX集团公司燃煤机组检修管理办法(A版)》,落实“预防为主,计划检修”的方针,强化检修过程控制,实现检修作业标准化、规范化、程序化、高效化的要求,以全面提升检修管理水平,特制定本检修作业文件包。
1. 编制说明:1.1 本检修作业文件包包括了“前言、概述、检修资源准备、质量检验验收及技术监督计划、安全风险分析与预防措施、检修工序及质量要求、设备再鉴定、检修报告、设备质量缺陷报告、不符合项报告”等内容,为检修实现全过程规范化管理提供支持材料。
1.2本检修作业文件包适用于600MW机组闭式水泵的标准大修及类似于大修性质的抢修。
1.3 本检修作业文件包的消耗材料计划根据《发电设备标准大修材料消耗》并结合设备修前状态诊断编制。
1.4 本检修作业文件包的危险点分析以及防范措施根据《电业安全工作规程》、《现场安全规程》、《火力发电厂危险点分析及预控措施》,并结合现场实际情况编制而成。
1000MW机组设备检修文件包编制:初审:审核:审定:批准:设备名称:工业水泵检修文件包编号:二○一○年七月日第版发布二○一○年月日起实施上海上电漕泾发电有限公司上电漕泾目录页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修序号文件清单打“√”页数份数1 工作指令2 质量安全计划表3 危险点分析及预控措施4 检修作业指导书5 检修记录6 不符合项处置单7 试验/试转记录8 完工报告上电漕泾工作指令页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修工作描述:1.水泵拆卸准备工作2.泵浦解体检修3.水泵清理检查4.水泵装复前的准备工作5.水泵装复6.水泵找中7.水泵试转先决条件:(根据不同设备,填写不同内容)动火:Y□N■拆除保温:Y□N■吊车使用:Y■N□脚手架:Y□N■其它(具体说明):检修危险点是否有预控措施:Y■N□(具体措施见危险点分析及预控措施表)试验/试转:Y■N□描述(试验/试转的条件、要求):质量控制页:Y□N ■备品材料页:Y□N■开工时间:完工时间:预计总工日:预计检修工日:预计土建工日:预计其它工日:检修(施工)单位:工作负责人:准备审核批准姓名签字日期姓名签字日期姓名签字日期上电漕泾质量安全计划表页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修初步条件:机组退出运行特殊措施:R:修前准备点W:见证点H:停工待检点检修单位:独立检查公司独立检查序号工作内容适用文件版本工作负责人授权姓名签字日期授权姓名签字日期01 文件准备R R02 工器具、备件准备R R03 检修场地准备、验证工作票R R04 水泵拆卸前工作W W05 泵浦解体检修W W06 水泵清理检查W W07 水泵装复前的准备工作R R08 水泵装复W W09 水泵找中H H10 水泵试转H H11 清理现场、总结工作票R R版本编写人签字审核人签字批准人签字工作票类型/编号:□动火■热力机械□热控□电气一次□电气二次□高压试验特殊说明:日期公司# 机级检修上电漕泾危险点分析及预控措施页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修作业内容危险点控制措施执行情况及签证办理工作票无票作业办理工作票,确认安全措施执行完善,组织人员宣读,签字方可开工。

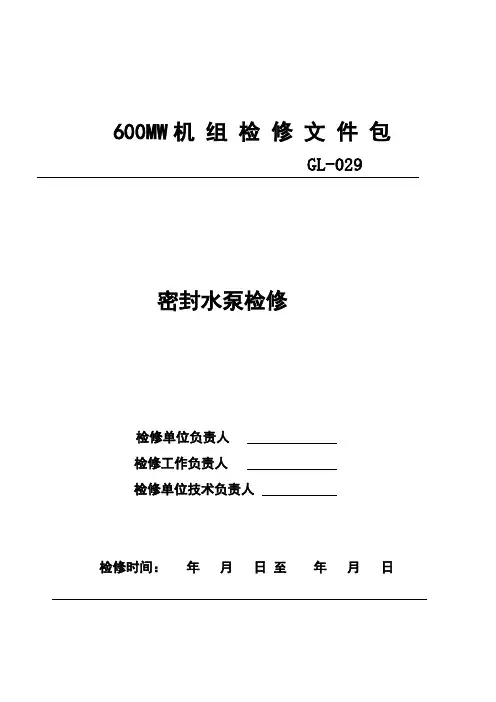

600MW机组检修文件包GL-029密封水泵检修检修单位负责人检修工作负责人检修单位技术负责人检修时间:年月日至年月日600MW 机组检修程序GL-029密封水泵检修编制审核批准年月日版次1********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:检修总结报告单位年月日,1检修工期:计划:年月日到年月日,共计:天实际:年月日到年月日,共计:天2人工:计划:工时,实际:工时。
3检修费用:计划:万元,实际:万元。
4备品备件、材料消耗情况:5检修中进行的主要工作:6检修中发现并消除的主要缺陷:7设备的变更或改进情况,8质量控制点执行情况:9尚未消除的缺陷及未消除原因:10验收意见和评价:11其他:不合格品报告处置单不合格品评审记录。
检修文件包
编号:U4**********--*** #4机#*************
姚孟第二发电有限公司2013年06月30日
检修文件包
1、A列由“设备检修部QC”设点,B列由“安全专责”设点,C列由“监理”设点,D列由“生技部QC”设点,E列由“姚电公司QA”设点,在相对应列验收签名。
2、SW点定义为安全见证点,涉及安全控制工序的设置。
由设备检修部专工或生技部点检\专工设点,在对应的”“A列”或“D列”见证、签字。
3、ⅡSH点定义为安全停工控制点。
ⅡSH点由施工单位安全员见证、签字。
4、ⅠSH点定义为安全停工控制点。
ⅠSH点由安监部的安全专工\副主任\主任见证、签字。
5、遇到W\H\SW\ⅠSH\ⅡSH见证点时,应提前30分钟通知各级检查人员,按照约定时间到达现场进行验收、签证。
6、见证结论栏由最高一级见证QC签见证结论。
8
12
姚孟第二发电有限公司
检修文件包修改建议表
建议修改检修内容:
□工作指令□质量安全计划□检修规程□再鉴定程序。
循环水泵检修文件包 WTD standardization office【WTD 5AB- WTDK 08- WTD 2C】15MW机组检修文件包鑫玛通河热电有限公司#1循环水泵检修单位负责人检修工作负责人检修技术负责人检修时间:年月日至年月日15MW 机组检修程序循环水泵检修编制审核批准年月日版次1********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:********辅助设备修后再鉴定申请表设备再鉴定组:今有所属工作负责人检修的设备已完成程序文件的要求的检修任务,设备已恢复至可以投入运行状态,文明生产工作已经做好,检修程序文件已填写齐全,可以进行修后再鉴定工作,请安排于进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位:。
再鉴定组收到时间:,接收人:再鉴定组答复时间:,批准人:检修总结报告单位年月日,1检修工期:计划:年月日到年月日,共计:天实际:年月日到年月日,共计:天2人工:计划:工时,实际:工时。
3检修费用:计划:万元,实际:万元。
4备品备件、材料消耗情况:5检修中进行的主要工作:6检修中发现并消除的主要缺陷:7设备的变更或改进情况,8质量控制点执行情况:9尚未消除的缺陷及未消除原因:10验收意见和评价:11其他:不合格品报告处置单不合格品评审记录。
600MW机组检修文件包QJ-013闭式水泵检修检修单位负责人检修工作负责人检修单位技术负责人检修时间暑年月日至年月日工作内容及要求:□工作票编号:作业人员姓名:备注600MW机组检修程序QJ-013闭式水泵检修编制___________审核___________批准___________年月日版次1风险评估页:15/21版次:1 设备名称闭式水泵设备代码□轴弯曲度■少r|^ r|^辅助设备修后再鉴定申请表设备再鉴定组:今有 _______________________________________ 所属___________ 工作负责人 _________ 检修的设备己完成程序文件的要求的检修任务,设备己恢复至可以投入运行状态,文明生产工作己经做好,检修程序文件己填写齐全,可以进行修后再鉴定工作,请安排于___________ 进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位: _______________________ o再鉴定组收到时间: _______ ,接收人:____________ 再鉴定组答复时间: _______ ,批准人:____________辅助设备修后再鉴定申请表设备再鉴定组:今有 _______________________________________ 所属____________ 工作负责人 _________ 检修的设备己完成程序文件的要求的检修任务,设备己恢复至可以投入运行状态,文明生产工作己经做好,检修程序文件己填写齐全,可以进行修后再鉴定工作,请安排于__________ 进行再鉴定,我方设备检修工作负责人和质量控制人员将准时到达再鉴定现场。
请答复。
谢谢!检修单位: _______________________ 0再鉴定组收到时间:,接收人:再鉴定组答复时间:rp rjw rjw ^p rj%转动设备品质再鉴定记录表设备编码:_____________________设备名称:_____________________1.0检修工作全部结束,可以试运行。
工业水泵检修文件包一、文件包概述工业水泵检修文件包是为了对工业水泵进行定期检修和维护而设计的一套文件集合。
该文件包包含了检修前的准备工作、检修过程中的操作指南、检修后的记录表格等内容,旨在确保工业水泵的正常运行和延长其使用寿命。
二、文件包内容1. 检修前准备工作在进行工业水泵的检修之前,需要进行一系列的准备工作,以确保检修过程的顺利进行。
该部分文件包括以下内容:- 检修计划:包括检修时间、地点、责任人等信息。
- 工具和设备清单:列出进行水泵检修所需的工具和设备,并确保其齐全。
- 安全措施:包括检修过程中需要注意的安全事项和防护措施。
2. 检修操作指南该部分文件包括了对工业水泵进行检修的详细操作指南,以确保操作的规范和正确性。
具体内容包括:- 拆卸水泵:包括拆卸水泵的步骤和注意事项。
- 清洗水泵零件:介绍清洗水泵零件的方法和工具。
- 更换损坏零件:包括更换损坏零件的步骤和注意事项。
- 润滑和密封:介绍润滑和密封工作的方法和要求。
- 安装水泵:包括安装水泵的步骤和注意事项。
该部分文件包括了检修过程中需要填写的记录表格,用于记录检修的详细信息和结果。
具体内容包括:- 检修日期和时间:记录检修的日期和时间。
- 检修人员:记录参与检修的人员姓名和职务。
- 检修内容:记录检修过程中进行的具体操作和维护工作。
- 检修结果:记录检修后水泵的运行状态和效果。
三、示例数据1. 检修前准备工作- 检修计划:2022年5月1日至5月5日,位于XX工厂的水泵检修,由工程师李明负责。
- 工具和设备清单:扳手、螺丝刀、润滑油、密封胶等。
- 安全措施:佩戴防护眼镜、手套和安全帽,确保电源已切断。
2. 检修操作指南- 拆卸水泵:先切断电源,然后依次拆卸进出口管道和电机连接等部件。
- 清洗水泵零件:使用清洁剂和刷子清洗水泵叶轮和壳体等零件。
- 更换损坏零件:根据需要更换叶轮、轴承等损坏的零件。
- 润滑和密封:使用润滑油对轴承进行润滑,并使用密封胶封闭连接处。
华能烟台电厂#5机组脱硫系统泵类A级检修典型文件包批准:审定:审核:编制:二○一五年四月检修文件包清单序号名称页次备注一检修工作任务单 1二危险点分析及预控措施 2三环境因素分析与预控措施 3四检修准备工作 4五检修工序(验收)卡 6六检修技术记录卡28七完工报告单40八文件包附件检修文件包附录清单序号名称页数备注一、检修工作任务单1、检修计划设备名称#1吸收塔循环泵、脉冲悬浮泵、石膏排出泵、石灰石供浆泵、氧化风机检修级别√ A修□B修□C修□其它检修时间 2015 年 3月 15日至 2015 年 5月 3日接收单位湿法脱硫工作负责人牟洪展单位名称三融环保工作联系人2、检修项目序号检修项目1.1 检修#5机组脱硫#1浆液循环泵1.2 检修#5机组脱硫#2浆液循环泵1.3 检修#5机组脱硫#3浆液循环泵1.4 检修#5机组脱硫#1脉冲悬浮泵1.5 检修#5机组脱硫#2脉冲悬浮泵1.6 检修#5机组脱硫#1石膏排出泵1.7 检修#5机组脱硫#2石膏排出泵1.8 检修#5机组脱硫#1石灰石供浆泵1.9 检修#5机组脱硫#2石灰石供浆泵1.10 检修#5机组脱硫#1氧化风机1.11 检修#5机组脱硫#2氧化风机3、安全见证点清单编号工序及安全待检内容完成时间1 办理工作票,安全措施确认。
2 检修工器具及特种作业人员确认。
3 起重工器具检查4、质量见证点清单编号工序及质检点内容完成时间1 三台循环泵泵体与叶轮检查检修。
(H)2 三台循环泵泵盖与机械密封的检查与检修。
(W)3 三台循环泵轴与轴承的检查检修。
(W)4 三台循环泵整体试运转。
(W)5 两台脉冲悬浮泵泵体与叶轮检查检修。
(W)6 两台脉冲悬浮泵泵盖与机械密封的检查与检修。
(W)7 两台脉冲悬浮泵整体试运转。
(W)8 两台氧化风机主动齿轮与从动齿轮磨损情况检查(W)9 两台氧化风机轴与轴承检查(W)10 两台氧化风机整体试运转(W)二、危险点分析及预控措施作业内容危险因素及可能导致的后果控制措施控制措施执行确认泵体与叶轮检查检修抽出叶轮时需起吊泵体如起吊工具不合格可能导致设备损坏及人生安全。
1000MW机组设备检修文件包编制:初审:审核:审定:批准:设备名称:工业水泵检修文件包编号:二○一○年七月日第版发布二○一○年月日起实施上海上电漕泾发电有限公司上电漕泾目录页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修序号文件清单打“√”页数份数1 工作指令2 质量安全计划表3 危险点分析及预控措施4检修作业指导书5 检修记录6 不符合项处置单上电漕泾目录页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修7 试验/试转记录8 完工报告上电漕泾工作指令页设备编码文件编号版次A设备/项目工业水泵检修作业名称A级检修工作描述:1.水泵拆卸准备工作2.泵浦解体检修3.水泵清理检查4.水泵装复前得准备工作5.水泵装复6.水泵找中7.水泵试转先决条件:(根据不同设备,填写不同内容)动火:Y□N■拆除保温:Y□N■吊车使用:Y■N□脚手架:Y□N■其它(具体说明):检修危险点就是否有预控措施:Y■N□(具体措施见危险点分析及预控措施表)试验/试转:Y■N□描述(试验/试转得条件、要求):质量控制页:Y□N ■备品材料页:Y□N■开工时间: 完工时间:预计总工日:预计检修工日:预计土建工日:预计其它工日:检修(施工)单位:工作负责人:准备审核批准姓名签字日期姓名签字日期姓名签字日期上电漕泾质量安全计划表页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修初步条件:机组退出运行特殊措施:R:修前准备点W:见证点H:停工待检点检修单位:独立检查公司独立检查序号工作内容适用文件版本工作负责人授权姓名签字日期授权姓名签字日期01 文件准备R R02 工器具、备件准备R R03检修场地准备、验证工作票R R04水泵拆卸前工作WW05泵浦解体检修W W06 水泵清理检查W W07 水泵装复前得准备工作R R08 水泵装复WW09水泵找中H H 10 水泵试转H H11清理现场、总结工作票R R版本编写人签字审核人签字批准人签字工作票类型/编号:□动火■热力机械□热控□电气一次□电气二次□高压试验特殊说明:日期公司#机级检修上电漕泾危险点分析及预控措施页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修作业内容危险点控制措施执行情况及签证办理工作票无票作业办理工作票,确认安全措施执行完善,组织人员宣读,签字方可开工。
就是否执行:就是□否□工作负责人:转动部分检修服装要求1、工作服不应有可能被转动得机器绞住得部分。
2、衣服与袖口必须扣好.就是否执行:就是□否□工作负责人:转动部分伤人1、在机器完全停止以前,不准进行修理工作,并做好防止转机得措施.2、检修工作人员不准自己进行试运行得操作。
ﻫ3、转机机械检修完毕,转动部分得防护装置应牢固地装复.ﻫ4、试运时,应站在转动机械得轴向位置。
就是否执行:就是□否□工作负责人:起吊工作防高空落物1、吊物下不要站立或通过,防止高空落物伤人。
就是否执行:就是□否□工作负责人:吊具使用1、起重工作须专人指挥,吊、索具完好,装设正确.就是否执行:就是□否□工作负责人:电机电机带电1、解体工业水泵前必须确认电机停电、系统可靠隔绝等安全措施已经执行.就是否执行:就是□否□工作负责人:使用工具大锤飞出1、使用大锤时,严禁单手操作、严禁戴手套操作,使用前检查锤头得固定情况,防止飞出伤人.就是否执行:就是□否□工作负责人:触电事故1、使用电动工器具必须配用漏电保护器。
就是否执行:就是□否□工作负责人:上电漕泾检修作业指导书页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修上电漕泾 检修作业指导书 设备编码 文件编号版次A 设备/项目工业水泵检修 作业名称 A 级检修1修前准备 办理工作票 □1、1 检修场地准备.放拆下得轴承部件处,地面铺橡皮,周围有围栏.□1、2 在专人监护下,核对工作票得安全措施已经全部执行,具备开工条件。
□1、3 备品备件□1、4 检修专用工器具名称型号 数量□1、5 常用工器具 序号名 称 KKS/部件号 规格/型号 数量 图号 1泵轴 1根 2填料套 2件 3密封环 2件 4叶轮 150YSB75 1件 5轴承 SKF6307c3 2套 6骨架油封 50*72*8 2件 7骨架油封 35*52*8 2件 8O型圈 35*2、3 2件 91011121314上电漕泾检修作业指导书设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修名称型号数量十字螺丝刀6”1把十字螺丝刀8”1把一字螺丝刀6”1把一字螺丝刀8”1把铁柄改锥2把铜棒细2个平锉细齿2把手锤1kg 2把三角锉6”1把活络扳手10”2把活络扳手12”2把活络扳手15”2把管子钳300 1把撬棍2把刮刀平面2把梅花扳手5-32mm 2套敲击扳手46㎜2把布剪刀1把外径千分尺25-50㎜1个塞尺200㎜1个百分表架2个百分表0-10mm 2块深度尺0—300㎜1把游标卡尺0—300㎜1把□1、6 消耗材料名称型号数量不锈钢片δ0、5mm 1㎏生料带1卷砂布#280 10张包布6㎏保险丝5A 1卷松动剂2瓶密封胶587 1瓶瞬干胶406 1瓶煤油2kg清洗剂755 1瓶二硫化目膏0、5kg盘根0、5kg石棉垫1mm 20 kg上电漕泾检修作业指导书设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修2.工业水泵检修□2、1水泵拆卸准备工作□2、1、1关闭泵进出口管路隔离阀,系统内剩水放尽□2、1、2 电机马达拉电□2、2 泵浦解体检修□2、2、1拆联轴器罩接合面螺栓,卸下联轴器罩□2、2、2拆除对轮螺栓,复查中心。
□2、2、3拆除电机地脚螺栓后,将电机拆除。
□2、2、4拆除泵水封管及冷却水管。
□2、2、5松开泵体两侧密封体螺栓,松开盘根压盖。
□2、2、6拆除泵两侧轴承压盖及轴承端盖螺栓,□2、2、7拔出泵结合面销钉,拆除泵结合面螺栓后,起吊泵盖。
□2、2、8检查确认无任何联接后,起吊转子部件,放于检修场地内,进行解体。
□2、3水泵清理检查□2、3、1检查轴套磨损量。
□2、3、2检查轴承.用汽油清理轴承及轴承室,码放整齐并用干净砂布盖好,用砂布清理干净所有密封面,止口,检查密封面垫片.光洁、无贯通性沟痕□2、3、3转子零部件检查.零件清洁,无裂纹,砂眼,汽蚀等缺陷。
□2、3、4检查泵轴磨损、冲刷.应无明显冲刷沟痕□2、3、5如发现有严重缺陷得零部件应更换。
更换得部件应无裂纹,砂眼,汽蚀等缺陷。
见证点W-1工程公司(签字、日期) 监理方(签字、日期) 点检方(签字、日期)一级验收□2、4 工业水泵装复前得准备工作装复前,所有配合部件或接触面已清理干净,缺陷都已清除,记录完整。
所有垫片等密封件均需更换,更换部件得备品备件都已准备好。
所有滑动面、接触面与轴得配合部件、有运行间隙得表面、螺纹等都须涂上二硫化钼,以防卡涩与易于拆装。
□2、5工业水泵泵体装复□2、5、1在泵体中开面上装上所有得螺栓,在中开密封面上铺上一层青壳纸。
上电漕泾检修作业指导书设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修□2、5、2轴中部嵌入平键,装上叶轮,两端装上轴套,拧上左、右轴套螺母,两端顺次装上填料套,填料环与填料压盖,套上双吸密封环.□2、5、3在泵轴上装轴承挡套、轴端盖、滚动动轴承,拧上圆螺母.再把轴承装入轴承体中,装上两端轴承端盖。
□2、5、4把已装好得转子部件放到泵体上,用轴承压盖将轴承体固定在泵体上,双吸密封环得半圆环嵌入泵体凹槽内,用轴套螺母调整叶轮中心对正泵体流道中心,然后拧紧轴套螺母与轴承得圆螺母□2、5、5检查泵盖上得水封管就是否畅通,然后盖在泵体上,装上圆锥定位销后,上好泵盖与两端填料压盖□2、5、6对轮找中心,合格后将电机地脚螺栓紧固.停工待检点H-1工程公司(签字、日期) 监理方(签字、日期) 点检方(签字、日期)一级验收□2、5、9做好设备认真检查与设备现场清理等工作。
3、调整及试运行记录:□3、1 试转停工待检点H-1工程公司(签字、日期) 监理方(签字、日期) 点检方(签字、日期)一级验收□3、2 拆除所有专用支架、脚手架等.□3、3现场遗留物及卫生清理。
□4、工作票终结。
上电漕泾检修(试验)记录页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修□2、3水泵清理检查□2、3、1检查轴套磨损量。
□2、3、2检查轴承.用汽油清理轴承及轴承室,码放整齐并用干净砂布盖好,用砂布清理干净所有密封面,止口,检查密封面垫片。
光洁、无贯通性沟痕□2、3、3转子零部件检查。
零件清洁,无裂纹,砂眼,汽蚀等缺陷。
□2、3、4检查泵轴磨损、冲刷。
应无明显冲刷沟痕□2、3、5如发现有严重缺陷得零部件应更换。
更换得部件应无裂纹,砂眼,汽蚀等缺陷。
见证点W-1工程公司(签字、日期) 监理方(签字、日期) 点检方(签字、日期) 一级验收检修(试验)记录页上电漕泾设备编码文件编号版次 A 设备/项目工业水泵检修作业名称A级检修泵装配各部件配合测量:名称修前数值修后数值设计值计量器具出厂编号测量人轴承与轴间隙 (自由端) -0、03-0、01轴承与轴承室间隙(自由端) 0、05-0、10叶轮与轴间隙0-0、02轴承与轴间隙 (传动端) -0、03-0、01轴承与轴承室间隙(传动端)>0、30联轴器与轴间隙0-0、02轴套与轴配合(自由端)0-0、02轴套与轴配合(传动端0-0、02密封环径向紧力0-0、02填料函径向紧力0-0、02见证点W-1工程公司(签字、日期) 监理方(签字、日期) 点检方(签字、日期) 一级验收上电漕泾检修(试验)记录页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修□泵轴幌度测量:单位:mm光轴序号部位修前修后标准计量器具编号测量人101 ≤0、03 mm202 ≤0、03 mm3叶轮处≤0、03 mm403 ≤0、03 mm504 ≤0、03 mm6联轴器处≤0、03 mm7叶轮口环与密封环间隙名称修前数值修后数值设计值计量器具编号测量人叶轮口环与密封环间隙0、45~0、60 mm叶轮口环处晃度≤0、05 mm停工待检点H-1工程公司(签字、日期) 监理方(签字、日期) 点检方(签字、日期) 一级验收上电漕泾检修(试验)记录页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修中心数据修前修后靠背轮找中心,上下与左右间隙误差≤0、05mm注:对中完毕,拆除对中心用得中间轴以备电机试转.□找中心名称修前数值修后数值设计值计量器具出厂编号测量人找中心圆≤0、05mm面≤0、05mm停工待检点H-1工程公司(签字、日期) 监理方(签字、日期) 点检方(签字、日期)一级验收上电漕泾不符合项报告单页设备编码文件编号版次A设备/项目工业水泵检修作业名称A级检修报告班组:时间:设备名称:工作票号:不符合项描述:工作负责人/时间:建议采取纠正措施:建议人/时间: 审核人/时间:批准人/时间:纠正措施得验证:验证人/时间:上电漕泾试验/试转记录页设备编码文件编号版次 A设备/项目工业水泵检修作业名称A级检修试验项目条件确认□试转申请单。
