施工缝留置及处理措施(建工)
- 格式:ppt
- 大小:1.84 MB
- 文档页数:7
施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并非一种真实存在的“缝〞,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
施工缝的位置应设置在构造受剪力较小和便于施工的部位,且应符合以下规定:柱应留水平缝,梁、板、墙应留垂直缝。
( 1) 施工缝应留置在根抵的顶面、梁或者吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下 20mm~30mm 处。
当板下有梁托时,留置在梁托下部。
( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间 1/3 的围。
( 5) 墙上的施工缝应留置在门洞口过梁跨中 1/3 围,也可留在纵横墙的交接处。
( 6) 楼梯上的施工缝应留在踏步板的 1/3 处。
楼梯的混凝土宜连续浇注。
假设为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的 1/3 部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
〔施工中存在争执原因是旧规规定了楼梯施工缝必须留置在中间 1/3 区段,传统施工留置在向上、下 3 步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑〞,反而不利于构件的质量控制。
〕( 7) 水池池壁的施工缝宜留在高出底板外表 200mm~500mm 的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备根抵、多层刚架及其他复杂构造,施工缝位置应按设计要求留设。
1、施工规中规定的“柱应留水平缝、梁板墙应留垂直缝〞比拟片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或者垂直缝都是不适宜的。
应规定为:使施工缝接缝面与构造的纵向轴线垂直。
施工§1的留设与处理措施
工程支撑施工时会遇到不能连续将整体结构浇注完成。
故应适当选择设置施工缝。
1施工缝的设置
施工缝留设在格构柱和节点之间即梁板跨中1/3处;相邻两跨支撑的
对撑不得留设二条以上施工缝;上下层环梁、支撑施工缝不得在同一垂直面上留设。
2、施工缝的处理
在施工缝处继续浇注混凝土时,已浇注的混凝土抗压强度不应小于
1.2N∕mm20混凝土达到1.2N∕mm2的时间,可通过试验决定,同时,必
须对施工缝进行必要的处理。
在已硬化的混凝土表面上继续浇混凝土之前,应清除垃圾、水泥薄膜、表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24h,残留在混凝土表面的积水应予清除。
注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏。
钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。
从施工缝处开始继续浇注时,要注意避免直接靠近缝边下料。
机械振捣前,宜向施缝处逐渐推进,并距80〜100处停止振捣,但应加强对施工缝接缝的捣实工作,使其紧密结合。

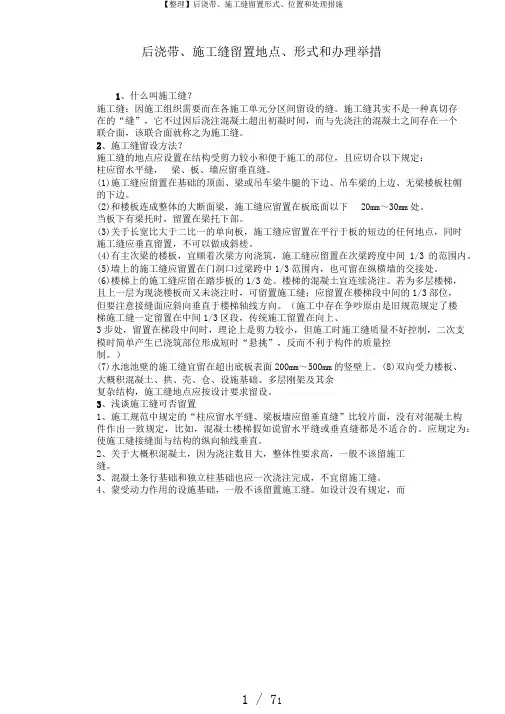

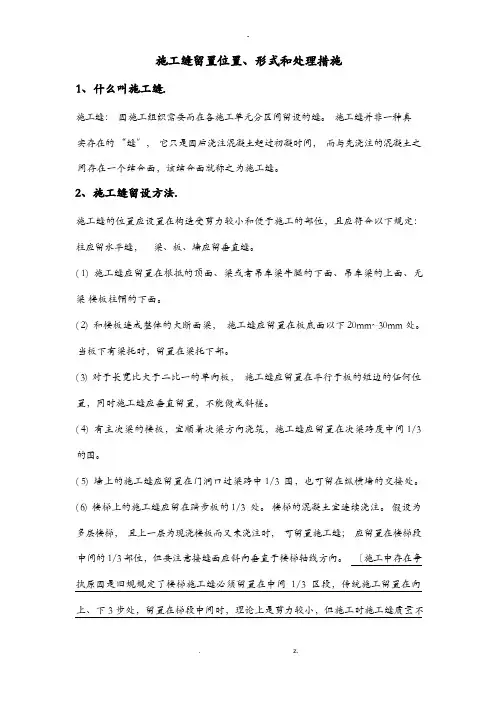

后浇带、施工缝留置地点、形式和办理举措1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝其实不是一种真切存在的“缝”,它不过因后浇注混凝土超出初凝时间,而与先浇注的混凝土之间存在一个联合面,该联合面就称之为施工缝。
2、施工缝留设方法?施工缝的地点应设置在结构受剪力较小和便于施工的部位,且应切合以下规定:柱应留水平缝,梁、板、墙应留垂直缝。
(1)施工缝应留置在基础的顶面、梁或吊车梁牛腿的下边、吊车梁的上边、无梁楼板柱帽的下边。
(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。
当板下有梁托时,留置在梁托下部。
(3)关于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何地点,同时施工缝应垂直留置,不可以做成斜槎。
(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3的范围内。
(5)墙上的施工缝应留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。
(6)楼梯上的施工缝应留在踏步板的1/3处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争吵原由是旧规范规定了楼梯施工缝一定留置在中间1/3区段,传统施工留置在向上、3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时简单产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。
)(7)水池池壁的施工缝宜留在超出底板表面200mm~500mm的竖壁上。
(8)双向受力楼板、大概积混凝土、拱、壳、仓、设施基础、多层刚架及其余复杂结构,施工缝地点应按设计要求留设。
3、浅谈施工缝可否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出一致规定,比如,混凝土楼梯假如说留水平缝或垂直缝都是不适合的。

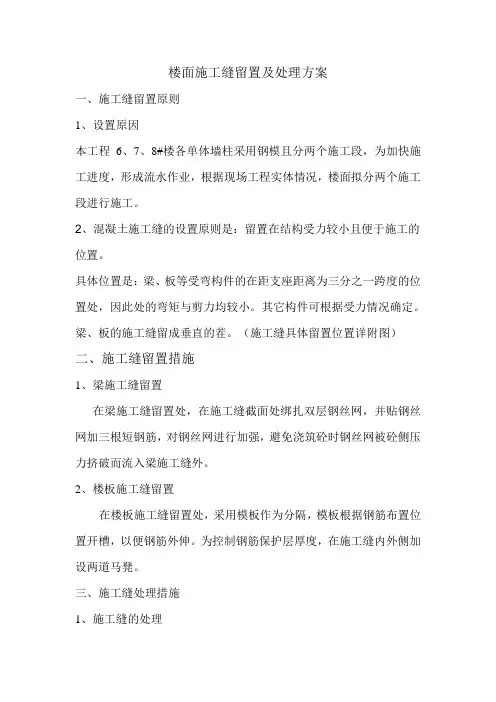

楼面施工缝留置及处理方案
一、施工缝留置原则
1、设置原因
本工程6、7、8#楼各单体墙柱采用钢模且分两个施工段,为加快施工进度,形成流水作业,根据现场工程实体情况,楼面拟分两个施工段进行施工。
2、混凝土施工缝的设置原则是:留置在结构受力较小且便于施工的位置。
具体位置是:梁、板等受弯构件的在距支座距离为三分之一跨度的位置处,因此处的弯矩与剪力均较小。
其它构件可根据受力情况确定。
梁、板的施工缝留成垂直的茬。
(施工缝具体留置位置详附图)
二、施工缝留置措施
1、梁施工缝留置
在梁施工缝留置处,在施工缝截面处绑扎双层钢丝网,并贴钢丝网加三根短钢筋,对钢丝网进行加强,避免浇筑砼时钢丝网被砼侧压力挤破而流入梁施工缝外。
2、楼板施工缝留置
在楼板施工缝留置处,采用模板作为分隔,模板根据钢筋布置位置开槽,以便钢筋外伸。
为控制钢筋保护层厚度,在施工缝内外侧加设两道马凳。
三、施工缝处理措施
1、施工缝的处理
板施工缝处理时先凿毛,剔凿后清除松动石子并冲洗干净,浇筑前洒水湿润。
四、在施工缝处继续浇筑混凝土时,注意以下问题:
1.已浇筑混凝土的抗压强度不应小于
2.5MP;
2.在已硬化的混凝土表面上,应凿毛和冲洗干净,并保持湿润,但不得积水;
3.混凝土应细致捣实,使新旧混凝土紧密结合。
施工缝留置形式位置和处理措施施工缝留置是指在建筑施工过程中,为了应对建筑材料的收缩、膨胀、变形等因素,以及后续维护和维修的需要,而在建筑物内外或构件之间设置的缝隙。
施工缝的留置形式、位置和处理措施对建筑物的性能、安全和美观具有重要影响。
以下是关于施工缝留置形式、位置和处理措施的详细介绍。
一、施工缝留置形式:1.普通缝隙留置:即在建筑物或构件的预定位置上直接留置缝隙。
这种形式适用于需要固定尺寸的构件之间或墙体内外的分隔,常见于钢结构建筑的构件连接缝。
2.弹性缝隙留置:即在建筑物或构件的预定位置上设置底层挡板或背胶,并利用柔性材料(如聚氨酯胶、硅胶等)填充缝隙。
这种形式适用于需要抵抗震动、振动或温度变化的建筑物和构件,如地板与墙体、板岩与石材的连接缝。
3.隐形缝隙留置:即在建筑物或构件的内部设置缝隙,以达到无缝的外观效果。
这种形式适用于需要保持建筑物整体外观的玻璃幕墙、装饰板块和其他特殊构件。
二、施工缝留置位置:1.结构缝隙留置:主要用于分割建筑物主体结构的承重墙、柱子、梁和楼板等结构构件之间的缝隙。
结构缝留置位置的确定需要考虑到结构的应力、变形等因素,以保证建筑物的稳定性和安全性。
2.装饰缝隙留置:主要用于分割建筑物的外墙、内墙、地面、天花板等装饰面板或装饰材料之间的缝隙。
装饰缝留置位置的确定需要考虑到装饰面板的材料性能、变形等因素,以保证建筑物的美观和维护。
3.工程缝隙留置:主要用于分割建筑物内外部分的缝隙,如地板与墙体的连接缝、门窗与墙体的连接缝等。
工程缝留置位置的确定需要考虑到建筑物不同部位的变形、承重等因素,以保证建筑物的质量和功能。
三、施工缝留置处理措施:1.缝隙尺寸的确定:缝隙尺寸的确定需要根据建筑物的预期变形量、收缩率、材料性能等因素进行计算和分析。
通常情况下,缝隙的宽度应根据材料的膨胀和收缩系数来决定,以达到缝隙的正常移动和伸缩。
2.缝隙材料的选择:缝隙材料的选择需要根据建筑物的特点、使用环境、材料性能等因素进行考虑。

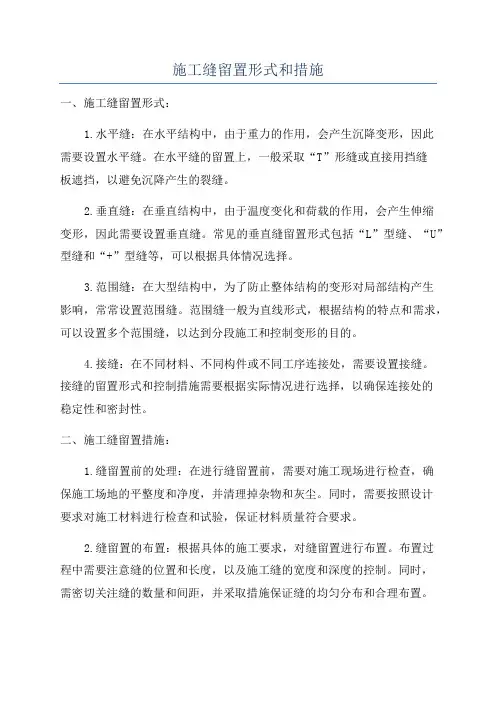

施工缝留置形式和措施一、施工缝留置形式:1.水平缝:在水平结构中,由于重力的作用,会产生沉降变形,因此需要设置水平缝。
在水平缝的留置上,一般采取“T”形缝或直接用挡缝板遮挡,以避免沉降产生的裂缝。
2.垂直缝:在垂直结构中,由于温度变化和荷载的作用,会产生伸缩变形,因此需要设置垂直缝。
常见的垂直缝留置形式包括“L”型缝、“U”型缝和“+”型缝等,可以根据具体情况选择。
3.范围缝:在大型结构中,为了防止整体结构的变形对局部结构产生影响,常常设置范围缝。
范围缝一般为直线形式,根据结构的特点和需求,可以设置多个范围缝,以达到分段施工和控制变形的目的。
4.接缝:在不同材料、不同构件或不同工序连接处,需要设置接缝。
接缝的留置形式和控制措施需要根据实际情况进行选择,以确保连接处的稳定性和密封性。
二、施工缝留置措施:1.缝留置前的处理:在进行缝留置前,需要对施工现场进行检查,确保施工场地的平整度和净度,并清理掉杂物和灰尘。
同时,需要按照设计要求对施工材料进行检查和试验,保证材料质量符合要求。
2.缝留置的布置:根据具体的施工要求,对缝留置进行布置。
布置过程中需要注意缝的位置和长度,以及施工缝的宽度和深度的控制。
同时,需密切关注缝的数量和间距,并采取措施保证缝的均匀分布和合理布置。
3.缝留置材料的选择:根据施工缝的特点和要求,选择适合的缝留置材料。
常用的材料包括缝封胶、缝充填胶、挡缝板等。
在选择材料时,需要考虑材料的耐候性、耐高温性、耐酸碱性等性能,以及施工材料的施工性能和施工要求。
4.缝留置的施工技术:在进行缝留置施工时,需要采取相应的施工措施。
包括控制施工缝的宽度和深度、采用适当的施工方法和施工顺序、确保施工材料的充填和涂抹均匀等。
5.缝留置后的处理:在完成缝留置后,需要对留置处进行检查和记录,并做好相应的标示。
同时,需要进行清理和修整,确保施工缝的表面平整,美观和密封性好。
以上是施工缝留置形式和措施的一些常见内容。
建筑工程施工缝留置1.引言在建筑工程施工中,缝留置是一个非常重要的环节,它关系到建筑物的结构安全、美观和使用寿命。
适当的缝留置可以有效地控制建筑物的裂缝和变形,提高建筑物的整体质量和耐久性。
2. 缝留置的概念缝留置是指在建筑物的构件之间或构件与基础之间留置一定的缝隙或伸缩缝,以容许由于温度、湿度、蓄积变位等引起的变形、位移和应力而产生的水平和垂直位移。
通常情况下,缝留置是在建筑物的混凝土结构中进行的,以减轻混凝土和钢筋的收缩变形、温度变形及外力作用引起的变形,以防止裂缝的出现,确保结构的安全性和耐久性。
3. 缝留置的分类根据施工对象的不同,缝留置可以分为水平缝留置和垂直缝留置两种。
3.1 水平缝留置水平缝留置是在建筑物的水平面上进行的缝留置处理。
它主要用于处理地面、屋面、楼板等水平构件的变形问题。
因为地面和楼板等水平构件往往面积较大,受力较多,所以水平缝留置的施工和设计要求相对更高一些。
3.2 垂直缝留置垂直缝留置是在建筑物的垂直面上进行的缝留置处理。
它主要用于处理墙体、柱子等垂直构件的变形问题。
由于垂直构件在建筑结构中承担着不同的作用,所以垂直缝留置的施工和设计也有其独特的要求。
4. 缝留置的原则4.1 结构上的原则缝留置的设计和施工必须符合建筑物的整体结构计划,不得破坏建筑物的整体稳定性和安全性。
在进行缝留置设计和施工时,必须充分考虑建筑物的结构和荷载情况,遵循相关的结构设计规范和标准。
4.2 合理布局原则缝留置的位置和布局要合理,不能与建筑物的荷载传递路径和结构集中部位相冲突。
缝留置的布置要满足建筑物结构的变形规定,保证建筑物各部分的变形均匀、受力协调。
4.3 施工质量原则缝留置的施工必须符合相关的施工规范和标准要求,保持施工质量良好。
在进行缝留置施工前,必须对施工现场进行充分的准备工作和检查工作,并采取相应的施工措施保证施工质量。
4.4 材料选择原则进行缝留置时,应选择符合设计要求、性能稳定、质量可靠的材料。

施工缝留置及处理措施汇报人:日期:contents•施工缝概述•施工缝留置原因目录•施工缝处理方法•施工缝处理注意事项•工程实例分析施工缝概述01施工缝留置的位置应符合设计要求和施工技术方案,并应综合考虑结构受力和施工方便等因素。
水平施工缝:根据结构形式和施工组织需要,在水平方向上设置的施工缝。
它可以分为外墙水平施工缝和内墙水平施工缝。
垂直施工缝:根据结构形式和施工组织需要,在垂直方向上设置的施工缝。
它可以分为纵向施工缝和横向施工缝。
外墙水平施工缝通常留置在板与板之间的缝隙,内墙水平施工缝通常留置在墙体与楼板交接处。
纵向施工缝通常留置在墙体上,横向施工缝通常留置在梁、楼板等水平构件上。
施工缝应设置在便于施工的位置,如梁、板的端部或柱子的中部,这些位置易于进行钢筋的绑扎和混凝土的浇筑。
施工缝的设置还应考虑施工组织的需求,如分段流水施工的需要,以方便施工作业的进行。
施工缝应避开受力较大的部位,如梁、板的跨中部位,因为这些部位的受力较大,留置施工缝可能会影响结构安全。
施工缝的设置原则施工缝留置原因02混凝土在硬化的过程中,由于水化作用会产生自收缩现象,导致混凝土的体积减小。
这种现象会导致施工缝的形成,因为为了防止裂缝的产生,需要设置施工缝来适应这种自收缩现象。
施工缝的留置可以减少混凝土自收缩现象对结构稳定性的影响,保证结构的整体性和耐久性。
混凝土自收缩现象在施工过程中,由于混凝土内部温度的变化,会产生温度应力。
这种应力可能导致混凝土产生裂缝。
为了避免这种情况,需要在适当的部位留置施工缝,以减少温度应力对结构的影响。
施工缝的留置可以有效地减少温度应力对结构的影响,保证结构的稳定性。
温度应力影响防止结构产生裂缝在一些大型或复杂的结构中,由于施工条件、材料特性等因素的影响,结构容易产生裂缝。
为了防止这种情况,需要在适当的部位设置施工缝,以减少裂缝的产生。
施工缝的留置可以有效地防止结构产生裂缝,保证结构的整体性和稳定性。
施工缝的留置与处理现浇板施工缝留置不当会有一定的结构危害性,因此,提出设计一种施工缝:首先,保证通过施工能达到现浇板结构计算力学假定,确保结构安全;其次,方便施工.现浇楼板施工缝的设置,应该严格按照规定,认真处理.如果其位置不当或处理不好,就会改变原设计的受力假设,从而引起质量事故,轻则开裂渗漏,影响建筑物的寿命;重则存在结构隐患,危及结构安全,直接影响使用.因此,我们必须给予高度重视。
一、施工缝设置的时间界定大面积的楼层现浇板施工过程中,往往会因为施工技术和劳动力组织上的原因,或者是分段考虑流水施工,不能连续地将每层楼上的现浇板整体浇筑完成,当间歇时间预计超过规定的时间时,应预先选定适当的部位设置施工缝。
二、施工缝的设置位置探讨砖混结构的住宅楼、办公楼等楼房的楼层现浇板大多数是双向板,而施工缝的留置位置从调查情况来看,在设计的施工图纸中,大多数图纸并没有单独注明现浇板施工缝的设计要求。
现阶段主要有以下几种留置方法:1.第一种留置方法:现浇板施工缝沿着横向设置在现浇板跨中1/3范围内,虽然留置在结构受剪力较小处,但是很难保证结构计算时的力学假定(即不能完全保证楼板的整体性),由于混凝土楼板的收缩或者在长期荷载作用下,往往会在这种施工缝处产生裂缝,甚至会出现贯通缝,将地板砖拉裂,既影响美观,又会渗水,引起钢筋锈蚀。
重者影响结构安全,影响楼房使用寿命。
这种现浇楼板产生裂缝的主要原因,是因为砖混结构楼房的砖墙刚度太大,限制着现浇板混凝土的自由收缩,(实质上是因为混凝土的线膨胀系数与砖砌体的线膨胀系数相差太大引起的)。
当收缩达到一定程度时,首先在现浇板的施工缝处产生裂缝,因为这个截面上新旧混凝土粘结力差,结合不牢固。
这种非自由收缩不象框架结构楼房楼层现浇板那样自由,因为框架柱相对于砖墙来说柔性较大,刚度较小。
由同一种材料(钢筋混凝土)的柱、梁、板构成的框架结构.楼房整体基本上是各向同性的.因此,框架结构基本楼房现浇板的施工缝即使留设在跨中1/3范围内,只要按规范规定处理。
