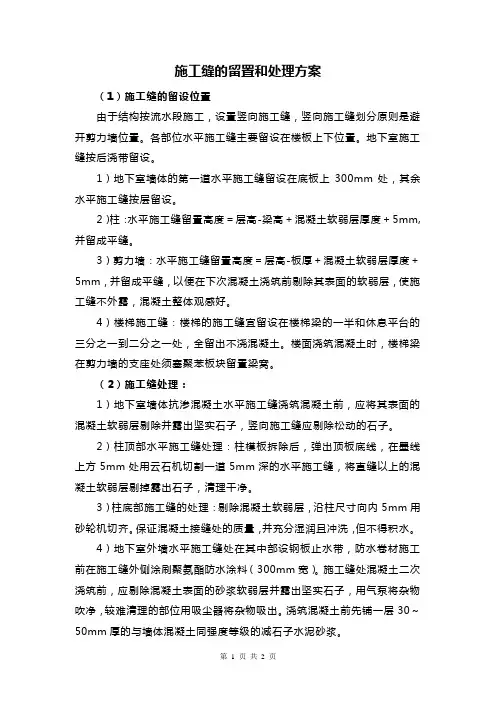

施工缝的留置和处理方案(1)施工缝的留设位置由于结构按流水段施工,设置竖向施工缝,竖向施工缝划分原则是避开剪力墙位置。
各部位水平施工缝主要留设在楼板上下位置。
地下室施工缝按后浇带留设。
1)地下室墙体的第一道水平施工缝留设在底板上300mm处,其余水平施工缝按层留设。
2)柱:水平施工缝留置高度=层高-梁高+混凝土软弱层厚度+5mm,并留成平缝。
3)剪力墙:水平施工缝留置高度=层高-板厚+混凝土软弱层厚度+5mm,并留成平缝,以便在下次混凝土浇筑前剔除其表面的软弱层,使施工缝不外露,混凝土整体观感好。
4)楼梯施工缝:楼梯的施工缝宜留设在楼梯梁的一半和休息平台的三分之一到二分之一处,全留出不浇混凝土。
楼面浇筑混凝土时,楼梯梁在剪力墙的支座处须塞聚苯板块留置梁窝。
(2)施工缝处理:1)地下室墙体抗渗混凝土水平施工缝浇筑混凝土前,应将其表面的混凝土软弱层剔除并露出坚实石子,竖向施工缝应剔除松动的石子。
2)柱顶部水平施工缝处理:柱模板拆除后,弹出顶板底线,在墨线上方5mm处用云石机切割一道5mm深的水平施工缝,将直缝以上的混凝土软弱层剔掉露出石子,清理干净。
3)柱底部施工缝的处理:剔除混凝土软弱层,沿柱尺寸向内5mm用砂轮机切齐。
保证混凝土接缝处的质量,并充分湿润且冲洗,但不得积水。
4)地下室外墙水平施工缝处在其中部设钢板止水带,防水卷材施工前在施工缝外侧涂刷聚氨酯防水涂料(300mm宽)。
施工缝处混凝土二次浇筑前,应剔除混凝土表面的砂浆软弱层并露出坚实石子,用气泵将杂物吹净,较难清理的部位用吸尘器将杂物吸出。
浇筑混凝土前先铺一层30~50mm厚的与墙体混凝土同强度等级的减石子水泥砂浆。
5)后浇带施工缝:当混凝土浇筑完毕后,在距施工缝50mm处两侧均匀弹线,用云石机沿墨线切一道5mm深的直缝,清除松动的石子,保证混凝土接槎质量。
后浇带处加膨胀止水条。
6)剪力墙顶部水平施工缝处理:剪力墙模板拆除后,弹出顶板底线,在墨线上方5mm处用云石机切割一道5mm深的水平施工缝,将直缝以上的混凝土软弱层剔掉露出坚硬石子,用压力水清理干净。
第1篇在建筑工程施工过程中,施工缝是不可避免的。
施工缝是指在混凝土浇筑过程中,因施工需要而暂时中断浇筑而形成的接缝。
合理留置施工缝,对保证结构质量、施工安全和工期进度具有重要意义。
以下是几种常见的工程施工缝留置方法:一、施工缝位置的选择1. 柱子:施工缝宜留置在基础与柱子的交接处、框架梁的下面及上面(楼面处)、无梁楼盖柱帽的下面、吊车梁牛腿的下面、吊车梁的上面等。
2. 梁与板:施工缝宜留置在板底面以下20~30mm处,当板下有梁托时,留置在梁托下部。
3. 单向板:施工缝宜留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
4. 双向板:施工缝应按设计要求留置。
5. 墙:施工缝宜留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。
6. 楼梯:楼梯施工缝宜留置在1/3跑的位置,也有的将楼梯施工缝留置在平台梁上。
7. 大体积混凝土结构、拱、薄壳、蓄水池、多层钢架等,应按设计要求留置浇筑混凝土施工缝。
二、施工缝处理方法1. 清理:在继续浇筑混凝土前,应清除施工缝处的垃圾、水泥薄膜、表面上松动砂石和软弱混凝土层。
2. 凿毛:用斩斧或钢杆将施工缝表面凿毛,清理松动石子,凿深20~30mm。
3. 湿润:用水冲洗干净并充分湿润,一般不宜少于24小时,残留在混凝土表面的积水应予清除。
4. 浇筑:从施工缝处开始继续浇筑混凝土,注意避免直接靠近缝边下料。
5. 振捣:机械振捣前,宜向施工缝处逐渐推进,并距80~100cm处停止振捣,加强对施工缝接缝的捣实工作。
6. 钢筋处理:注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动的损坏。
钢筋上的油污、水泥砂浆和浮锈等也应清除。
三、注意事项1. 施工缝位置应选择在结构受剪力较小且便于施工的部位。
2. 施工缝处理应保证新旧混凝土紧密结合,避免出现裂缝、渗漏等质量问题。
3. 施工缝处理过程中,应确保施工安全,防止人员伤亡和设备损坏。
4. 施工缝处理方法应根据具体工程情况进行选择,确保施工质量。

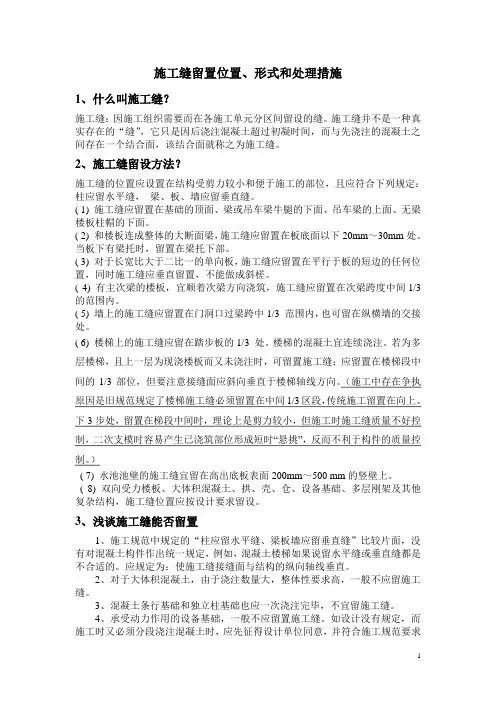

施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。
当板下有梁托时,留置在梁托下部。
( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
( 6) 楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。
)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

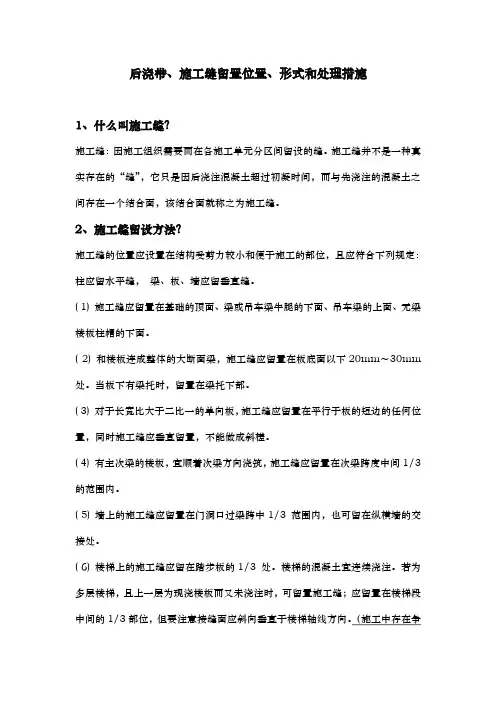

后浇带、施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处。
当板下有梁托时,留置在梁托下部。
( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
( 6) 楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。
)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。
施工缝的留置原则及留置位置规范篇一:施工缝留置位置施工缝留置位置应符合下列规定:1、柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面:2、与板连成整体的大截面梁(高超过1m),留置在底板面以下20-30咂处。
当板下有梁托时,留置在梁托下部:3、单向板:留置在平行于板的短边的位置;4、有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;5、墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;6、双向受力板、大体积混凝土结构、拱、穹拱、薄壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。
在施工缝处继续浇筑混凝土时,应符合下列规定:1、已浇筑的混凝土,其抗压强度不应小于/mm 2; 2、在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;3、在浇筑混凝土前,宜先在施工缝处铺一层水泥浆(可掺适量界面剂)或与混凝土内成分相同的水泥砂浆:4、混凝土应细致捣实,使新旧混凝土紧密结合。
篇二:施工缝留置形式、位置和处理措施施工缝留置位置、形式和处理措施1、什么叫施工缝施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
(1)施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm〜30mm 处。
当板下有梁托时,留置在梁托下部。
(3)对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间的范围内。
施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝",它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝, 梁、板、墙应留垂直缝。
( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面.(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处.当板下有梁托时,留置在梁托下部。
(3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎.(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
(5)墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处.(6)楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。
)(7)水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设.3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。
后浇带、施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处。
当板下有梁托时,留置在梁托下部。
( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
( 6) 楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。
)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。
施工缝留置形式位置和处理措施施工缝留置是指在建筑施工过程中,为了应对建筑材料的收缩、膨胀、变形等因素,以及后续维护和维修的需要,而在建筑物内外或构件之间设置的缝隙。
施工缝的留置形式、位置和处理措施对建筑物的性能、安全和美观具有重要影响。
以下是关于施工缝留置形式、位置和处理措施的详细介绍。
一、施工缝留置形式:1.普通缝隙留置:即在建筑物或构件的预定位置上直接留置缝隙。
这种形式适用于需要固定尺寸的构件之间或墙体内外的分隔,常见于钢结构建筑的构件连接缝。
2.弹性缝隙留置:即在建筑物或构件的预定位置上设置底层挡板或背胶,并利用柔性材料(如聚氨酯胶、硅胶等)填充缝隙。
这种形式适用于需要抵抗震动、振动或温度变化的建筑物和构件,如地板与墙体、板岩与石材的连接缝。
3.隐形缝隙留置:即在建筑物或构件的内部设置缝隙,以达到无缝的外观效果。
这种形式适用于需要保持建筑物整体外观的玻璃幕墙、装饰板块和其他特殊构件。
二、施工缝留置位置:1.结构缝隙留置:主要用于分割建筑物主体结构的承重墙、柱子、梁和楼板等结构构件之间的缝隙。
结构缝留置位置的确定需要考虑到结构的应力、变形等因素,以保证建筑物的稳定性和安全性。
2.装饰缝隙留置:主要用于分割建筑物的外墙、内墙、地面、天花板等装饰面板或装饰材料之间的缝隙。
装饰缝留置位置的确定需要考虑到装饰面板的材料性能、变形等因素,以保证建筑物的美观和维护。
3.工程缝隙留置:主要用于分割建筑物内外部分的缝隙,如地板与墙体的连接缝、门窗与墙体的连接缝等。
工程缝留置位置的确定需要考虑到建筑物不同部位的变形、承重等因素,以保证建筑物的质量和功能。
三、施工缝留置处理措施:1.缝隙尺寸的确定:缝隙尺寸的确定需要根据建筑物的预期变形量、收缩率、材料性能等因素进行计算和分析。
通常情况下,缝隙的宽度应根据材料的膨胀和收缩系数来决定,以达到缝隙的正常移动和伸缩。
2.缝隙材料的选择:缝隙材料的选择需要根据建筑物的特点、使用环境、材料性能等因素进行考虑。

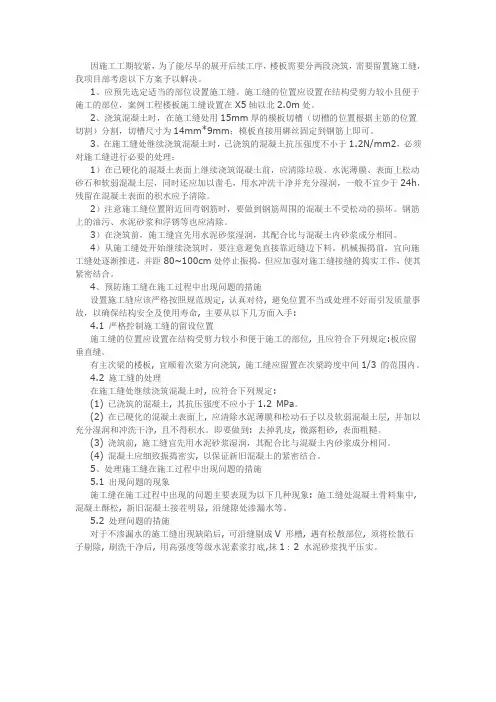

因施工工期较紧,为了能尽早的展开后续工序,楼板需要分两段浇筑,需要留置施工缝,我项目部考虑以下方案予以解决。
1、应预先选定适当的部位设置施工缝。
施工缝的位置应设置在结构受剪力较小且便于施工的部位,案例工程楼板施工缝设置在X5轴以北2.0m处。
2、浇筑混凝土时,在施工缝处用15mm厚的模板切槽(切槽的位置根据主筋的位置切割)分割,切槽尺寸为14mm*9mm;模板直接用綁丝固定到钢筋上即可。
3、在施工缝处继续浇筑混凝土时,已浇筑的混凝土抗压强度不小于1.2N/mm2,必须对施工缝进行必要的处理:1)在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜、表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24h,残留在混凝土表面的积水应予清除。
2)注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动的损坏。
钢筋上的油污、水泥砂浆和浮锈等也应清除。
3)在浇筑前,施工缝宜先用水泥砂浆湿润,其配合比与混凝土内砂浆成分相同。
4)从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料。
机械振捣前,宜向施工缝处逐渐推进,并距80~100cm处停止振捣,但应加强对施工缝接缝的捣实工作,使其紧密结合。
4、预防施工缝在施工过程中出现问题的措施设置施工缝应该严格按照规范规定, 认真对待, 避免位置不当或处理不好而引发质量事故,以确保结构安全及使用寿命, 主要从以下几方面入手:4.1 严格控制施工缝的留设位置施工缝的位置应设置在结构受剪力较小和便于施工的部位, 且应符合下列规定:板应留垂直缝。
有主次梁的楼板, 宜顺着次梁方向浇筑, 施工缝应留置在次梁跨度中间1/3 的范围内。
4.2 施工缝的处理在施工缝处继续浇筑混凝土时, 应符合下列规定:(1) 已浇筑的混凝土, 其抗压强度不应小于1.2 MPa。
(2) 在已硬化的混凝土表面上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充分湿润和冲洗干净, 且不得积水。
施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。
当板下有梁托时,留置在梁托下部。
( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
( 6) 楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。
)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。
施工缝留置形式和措施一、施工缝留置形式:1.水平缝:在水平结构中,由于重力的作用,会产生沉降变形,因此需要设置水平缝。
在水平缝的留置上,一般采取“T”形缝或直接用挡缝板遮挡,以避免沉降产生的裂缝。
2.垂直缝:在垂直结构中,由于温度变化和荷载的作用,会产生伸缩变形,因此需要设置垂直缝。
常见的垂直缝留置形式包括“L”型缝、“U”型缝和“+”型缝等,可以根据具体情况选择。
3.范围缝:在大型结构中,为了防止整体结构的变形对局部结构产生影响,常常设置范围缝。
范围缝一般为直线形式,根据结构的特点和需求,可以设置多个范围缝,以达到分段施工和控制变形的目的。
4.接缝:在不同材料、不同构件或不同工序连接处,需要设置接缝。
接缝的留置形式和控制措施需要根据实际情况进行选择,以确保连接处的稳定性和密封性。
二、施工缝留置措施:1.缝留置前的处理:在进行缝留置前,需要对施工现场进行检查,确保施工场地的平整度和净度,并清理掉杂物和灰尘。
同时,需要按照设计要求对施工材料进行检查和试验,保证材料质量符合要求。
2.缝留置的布置:根据具体的施工要求,对缝留置进行布置。
布置过程中需要注意缝的位置和长度,以及施工缝的宽度和深度的控制。
同时,需密切关注缝的数量和间距,并采取措施保证缝的均匀分布和合理布置。
3.缝留置材料的选择:根据施工缝的特点和要求,选择适合的缝留置材料。
常用的材料包括缝封胶、缝充填胶、挡缝板等。
在选择材料时,需要考虑材料的耐候性、耐高温性、耐酸碱性等性能,以及施工材料的施工性能和施工要求。
4.缝留置的施工技术:在进行缝留置施工时,需要采取相应的施工措施。
包括控制施工缝的宽度和深度、采用适当的施工方法和施工顺序、确保施工材料的充填和涂抹均匀等。
5.缝留置后的处理:在完成缝留置后,需要对留置处进行检查和记录,并做好相应的标示。
同时,需要进行清理和修整,确保施工缝的表面平整,美观和密封性好。
以上是施工缝留置形式和措施的一些常见内容。
后浇带、施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝.施工缝并不是一种真实存在的“缝",它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝, 梁、板、墙应留垂直缝。
(1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面.(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处.当板下有梁托时,留置在梁托下部。
( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内.(5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处.( 6)楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑",反而不利于构件的质量控制。
)(7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
( 8)双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。
施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝.2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
(1)施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处。
当板下有梁托时,留置在梁托下部.( 3)对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
( 4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
( 5)墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
(6)楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注.若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑",反而不利于构件的质量控制。
)(7)水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝"比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。
施工缝的留置原则及留置位置规范篇一:施工缝留置位置施工缝留置位置应符合下列规定:1、柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面:2、与板连成整体的大截面梁(高超过1m),留置在底板面以下20-30㎜处。
当板下有梁托时,留置在梁托下部:3、单向板:留置在平行于板的短边的位置;4、有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;5、墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;6、双向受力板、大体积混凝土结构、拱、穹拱、薄壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。
在施工缝处继续浇筑混凝土时,应符合下列规定:1、已浇筑的混凝土,其抗压强度不应小于/㎜2;2、在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;3、在浇筑混凝土前,宜先在施工缝处铺一层水泥浆(可掺适量界面剂)或与混凝土内成分相同的水泥砂浆:4、混凝土应细致捣实,使新旧混凝土紧密结合。
篇二:施工缝留置形式、位置和处理措施施工缝留置位置、形式和处理措施1、什么叫施工缝施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
(1)施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处。
当板下有梁托时,留置在梁托下部。
(3)对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间的范围内。
施工缝的留置原则及留置位置规范篇一:施工缝留置位置施工缝留置位置应符合下列规定:1、柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面:2、与板连成整体的大截面梁(高超过1m),留置在底板面以下20-30㎜处。
当板下有梁托时,留置在梁托下部:3、单向板:留置在平行于板的短边的位置;4、有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;5、墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;6、双向受力板、大体积混凝土结构、拱、穹拱、薄壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。
在施工缝处继续浇筑混凝土时,应符合下列规定:1、已浇筑的混凝土,其抗压强度不应小于/㎜2;2、在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;3、在浇筑混凝土前,宜先在施工缝处铺一层水泥浆(可掺适量界面剂)或与混凝土内成分相同的水泥砂浆:4、混凝土应细致捣实,使新旧混凝土紧密结合。
篇二:施工缝留置形式、位置和处理措施施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。
当板下有梁托时,留置在梁托下部。
( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
施工缝的留置原则及留置位置规范篇一:施工缝留置位置施工缝留置位置应符合下列规定:1、柱:宜留置在基础、楼板、梁的顶面,梁和吊车梁牛腿、无梁楼板柱帽的下面:2、与板连成整体的大截面梁(高超过1m),留置在底板面以下20-30㎜处。
当板下有梁托时,留置在梁托下部:3、单向板:留置在平行于板的短边的位置;4、有主次梁的楼板,施工缝应留置在次梁跨中1/3范围内;5、墙:留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处;6、双向受力板、大体积混凝土结构、拱、穹拱、薄壳、蓄水池、斗仓、多层钢架及其他结构复杂的工程,施工缝的位置应按设计要求留置。
在施工缝处继续浇筑混凝土时,应符合下列规定:1、已浇筑的混凝土,其抗压强度不应小于1.2N/㎜2;2、在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水;3、在浇筑混凝土前,宜先在施工缝处铺一层水泥浆(可掺适量界面剂)或与混凝土内成分相同的水泥砂浆:4、混凝土应细致捣实,使新旧混凝土紧密结合。
篇二:施工缝留置形式、位置和处理措施施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
(1)施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm 处。
当板下有梁托时,留置在梁托下部。
(3)对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3的范围内。
施工缝留置位置、形式和处理措施
1、什么叫施工缝?
施工缝:因施工组织需要而在各施工单元分区间留设的缝。
施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。
2、施工缝留设方法?
施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。
(1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
(2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。
当板下有梁托时,留置在梁托下部。
(3) 对于长宽比大于二比一的单向板,施工缝应留置在
平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。
(4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。
(5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。
(6) 楼梯上的施工缝应留在踏步板的1/3 处。
楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。
(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。
)
(7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。
(8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。
3、浅谈施工缝能否留置
1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。
应规定为:使施工缝接缝面与结构的纵向轴线垂直。
2、对于大体积混凝土,由于浇注数量大,整体性要求高,一般不应留施工缝。
3、混凝土条行基础和独立柱基础也应一次浇注完毕,不宜留施工缝。
4、承受动力作用的设备基础,一般不应留置施工缝。
如设计没有规定,而施工时又必须分段浇注混凝土时,应先征得设计单位同意,并符合施工规范要求方可设置。
但在同一设备机座的地脚螺栓之间,在重要机座之下和用轴连接传动的设备机座之间不得留置垂直缝。
5、基础的薄壁或悬壁部位以及被孔洞削弱部位不应留置施工缝。
6、施工规范规定:“和板连成整体的大断面梁,施工缝应留置在板底面以下20-30mm,当板下有梁托时,留在梁托下部。
”大断面梁,没有具体规定端面尺寸,一般认为和板连成整体的梁应和板同时浇注,只有当梁的高度大于1m 时,才允许将梁单独浇注并按规范规定留置施工缝。
7、对简支梁作受力分析,在荷载作用下跨中的剪力较小,施工也比较方便,施工缝应留置在跨度中间1/3的范围内。
8、浇注圈梁时,由于砖墙的十字、丁字、转角墙垛、门窗洞、预留洞的上部以及圈梁与其他混凝土构件交接处如带有雨蓬、阳台、天沟板等的圈梁属于薄弱环节或关键部位,都应连续浇注混凝土,除此之外的部位均可留置施工缝。
9、楼梯的混凝土宜连续浇注。
若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方
向。
10、雨蓬由于浇注量少且属于悬臂构件,应一次浇注混凝土完毕,不能留施工缝。
11、有分阶的独立柱基础各阶应连续施工、各阶之间禁止留水平施工缝。
a。
在独立基础(假设分3阶,从底往上分别是1、2、3阶,其厚度分别是h1、h2、h3)设计计算时,依据有关计算理论确定每阶的计算高度时是这样考虑的:第3阶厚度=h3、第2阶厚度=h3+h2、第1阶厚度=h1+h2+h3。
b。
设计受力计算、冲切验算、独立基础底板的配钢筋计算都是按这个方法确定的厚度(高度)去设计。
如果施工时,每阶之间留水平施工缝,他们互相之间就不是一个相对匀质的结构体、够不成一个整体,结构抵御荷载的能力就会大打折扣,甚至由于各阶互相分离,很早就被破坏退出工作,受力达不到设计要求最终形成结构安全事故。
你说各阶分开施工(留施工缝)的危害有多大!
c.因此,在独立柱基础施工时三阶要连续施工,安装柱
基模板时第1阶模板直接放置在砼垫层上、其他两阶(第2、3阶)采用吊模,浇筑混凝土时必须同时三阶一次性连续施工、保证混凝土初凝前浇筑并振动完毕、禁止各阶之间留水平施工缝。
4、常出现问题的现象
施工缝处混凝土骨料集中, 混凝土酥松, 新旧混凝土接茬明显, 沿缝隙处渗漏水
5、提出几点具体处理措施
(1)、立缝表面凿毛法
砼终凝后,挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。
(2)、增加粗骨料法
梁、板体积较大造成留置缝厚大,表面的浮浆层、泌水
层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中。
这样会使缝处浇筑砼在体积较大处时粗细骨料均匀,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力。
(3)、清除浮浆法
当砼体量较小,简单的方法是铁抹子将表面的浮浆刮去一层,深度<25MM,并挖压出条纹状,可以提高水平施工缝的粘结质量,对新旧砼结合有利。
(4)、二次开发振捣法
掌握好时间,在砼初凝后,终凝前进行二次重振,这样会对沉下的石子和上浮浆水重新搅拌组合一次,使之更均匀密实,缝的重新振捣实践表明是有效措施之一。
(5)、在施工缝处继续浇筑混凝土时, 应符合下列规定:
①已浇筑的混凝土, 其抗压强度不应小于1.2 MPa。
②在已硬化的混凝土表面上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充分湿润和冲洗干净, 且不得积水。
即要做到: 去掉乳皮, 微露粗砂, 表面粗糙。
③浇筑前, 水平施工缝宜先铺上10 mm~15 mm 厚的水泥砂浆一层, 其配合比与混凝土内的砂浆成分相同。
④混凝土应细致振捣密实, 以保证新旧混凝土的紧密结合。
⑤防水混凝土结构设计, 其钢筋的布置和墙体厚度均应考虑方便施工, 易于保证施工质量。
⑥防水混凝土应连续浇筑, 宜少留置施工缝。
当需留置施工缝时,应遵守下列规定: 第一, 底板、顶板不宜留施工缝, 底拱、顶拱不宜留纵向施工缝。
第二, 墙体不应留垂直施工缝。
水平施工缝不应留在剪力与弯矩最大处或底板与侧墙交接处, 应留在高出底板表面不小于300 mm 的墙体上。
当墙体有孔洞时, 施工缝距孔洞边缘不应小于300 mm。
拱墙结合的水平施工缝, 宜留在拱( 板) 墙接缝线以下150 mm~300 mm 处, 先拱后墙的施工缝可留在起拱线处, 但必须注意加强防水措施。
缝的迎水面采取外贴防水止水带, 外涂抹防水
涂料和砂浆等做法。
第三, 承受动力作用的设备基础不应留置施工缝。
⑦地下室大承台由于施工难度原因先于底板和其他承台浇筑,由于基础竖直方向存在着极大的剪应力,跟据剪应力互等定理可知,在其水平方向也存在着同样大小的剪应力。
要想设置水平施工缝,就必须在施工缝上设置抗剪凹槽和抗剪筋,因在定量分析上还存在一定困难,故对此未作出明确规定。
