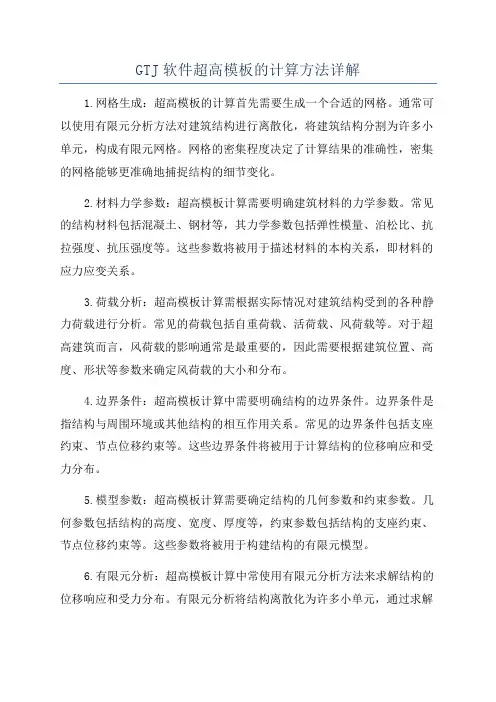

GTJ软件超高模板的计算方法详解1.网格生成:超高模板的计算首先需要生成一个合适的网格。
通常可以使用有限元分析方法对建筑结构进行离散化,将建筑结构分割为许多小单元,构成有限元网格。
网格的密集程度决定了计算结果的准确性,密集的网格能够更准确地捕捉结构的细节变化。
2.材料力学参数:超高模板计算需要明确建筑材料的力学参数。
常见的结构材料包括混凝土、钢材等,其力学参数包括弹性模量、泊松比、抗拉强度、抗压强度等。
这些参数将被用于描述材料的本构关系,即材料的应力应变关系。
3.荷载分析:超高模板计算需根据实际情况对建筑结构受到的各种静力荷载进行分析。
常见的荷载包括自重荷载、活荷载、风荷载等。
对于超高建筑而言,风荷载的影响通常是最重要的,因此需要根据建筑位置、高度、形状等参数来确定风荷载的大小和分布。
4.边界条件:超高模板计算中需要明确结构的边界条件。
边界条件是指结构与周围环境或其他结构的相互作用关系。
常见的边界条件包括支座约束、节点位移约束等。
这些边界条件将被用于计算结构的位移响应和受力分布。
5.模型参数:超高模板计算需要确定结构的几何参数和约束参数。
几何参数包括结构的高度、宽度、厚度等,约束参数包括结构的支座约束、节点位移约束等。
这些参数将被用于构建结构的有限元模型。
6.有限元分析:超高模板计算中常使用有限元分析方法来求解结构的位移响应和受力分布。
有限元分析将结构离散化为许多小单元,通过求解单元之间的位移和力的平衡方程来计算结构的整体响应。
有限元分析方法通常需要借助计算机进行计算,利用数值算法对大型矩阵方程进行求解。
7.结果分析:对于超高模板计算的结果,可以进行各种分析和评价。
常见的分析包括结构的位移分析、受力分析、破坏形态分析等。
结果分析可以帮助工程师进一步优化结构设计,提高结构的安全性和经济性。
以上是关于GTJ软件超高模板的计算方法的详细说明。
这些方法的具体应用需要根据具体情况来确定,同时还需要考虑结构的实际要求和限制,确保计算结果的准确性和可靠性。
超高设置与超高加宽计算说明一、超高设置1、《JTG D20-2006公路路线设计规范》取消了《JTJ 011-94公路路线设计规范》中的“圆曲线半径与超高值”表,各圆曲线半径所设置的超高值应根据设计速度、圆曲线半径、公路条件、自然条件等经计算确定。
路线程序根据《JTG D20-2006公路路线设计规范》送审稿提供的“圆曲线半径与超高值”表编制了圆曲线半径、设计速度等计算超高值的表格模板。
用户可以结合项目情况修改表格模板,该表格模板存储在路线程序安装目录下的“superelevation”文件夹中。
表5 最大超高值10%2、在超高自动计算前,用户可以先进行超高设置,程序中的命令:[数据处理]→[超高分段] →[超高值设置],设置窗体如图1图1 超高值设置3、路线程序根据最大超高值自动选用相应的表,若用户需要修改表格模板可点击“浏览”按钮弹出表格模板,然后修改表格模板。
点击“确定”按钮后,程序就会把用户设置的超高值存入数据库,超高自计算就会以用户设置的超高值进行计算。
若用户不进行超高设置,程序会按程序内默认的超高值进行计算。
4、表格模板格式不能修改,只能修改模板中的数据。
二、超高计算命令:[数据处理]→[超高分段] →[自动计算]图2 超高自动计算1、超高自动计算窗体说明(如图2)1、1 当选中窗体中的“全缓和曲线范围内超高”,程序不考虑渐变率计算的超高缓和长度,默认超高在缓和曲线上完成;反之考虑渐变率计算的超高缓和长度。
1、2 当选中窗体中的“S型曲线YH(HY)全超高”,程序认为S型曲线YH(HY)刚好达到全超高,然后向GQ点推;反之由GQ点向YH(HY)推。
1.3 当选中窗体中的“S型曲线公切点横坡0%”,则公切点超高为0%,若未选中,则公切点为正常路拱。
2、超高自动计算时,线元划分成如下单元进行计算:2、1直线——圆曲线和圆曲线——直线(1)中间没有缓和曲线,超高缓和长度直线和圆曲线上各一半。
建筑物超高增加费说明(问题总结三)1、建筑物超高费用是指:在高层建筑物施工时,由于施工人员垂直交通时间以及休息时间的延长造成了人工降效,以及与施工人员配合使用的施工机械也随之产生了降效的原因,需在相应分部分项工程或措施项目的综合单价中增加的费用。
其中包括了由于水压不足所发生的加压水泵台班费用。
2、适用于建筑物高度8层或24米以上的工程,室外地坪标高至建筑物屋顶板面的结构标高的高度。
突出屋顶的楼梯间、设备房平面面积大雨屋顶平面面积的1/3时,高度计至突出的屋顶结构。
当设计地坪不等时,按平均标高计算。
3、建筑物不同高度区段的人工、机械降效系数值(j)如下表所示:人工、机械降效系数表4、加权平均降效系数按以下方法计算:1)、确定建筑物各自然层的人、机降效系数值:根据第i自然层的高度(地坪至该层板面结构高度)所在的高度区间,按照上表分别确定该楼层的人工、机械降效系数(j i)。
2)、按以下公式计算建筑物超高人、机加权平均降效系数(J):人、机加权平均降效系数J=(S1*J1+…Si*Ji+…SnJn)/(S1+…Si+…Sn)式中:S1、Si、Sn分别为第1、i、n自然层的建筑面积;J1、Ji、Jn分别为第1、i、n自然层的人、机降效系数;5、超高费计算方法:1)、楼层整体发包时:将室外地坪以上楼层的全部工程项目(不包括垂直运输及外墙脚手架项目)综合单价中的人、机费之和乘以该建筑物的人、机加权平均降效系数J计算超高费用。
2)、仅发包地坪以上部分楼层时:将该部分楼层的全部工程项目(不包括垂直运输及外墙脚手架项目)综合单价中的人、机费之和乘以该部分楼层的人、机加权平均降效系数J’计算超高费用。
3)、发包某一层时:将该楼层的全部工程项目(不包括垂直运输及外墙脚手架项目)综合单价中的人、机费之和乘以该楼层的人、机加权平均降效系数J计算超高费用。
4)、整体发包或部分楼层发包时,建筑物超高费增加费用不得分层分解计算。

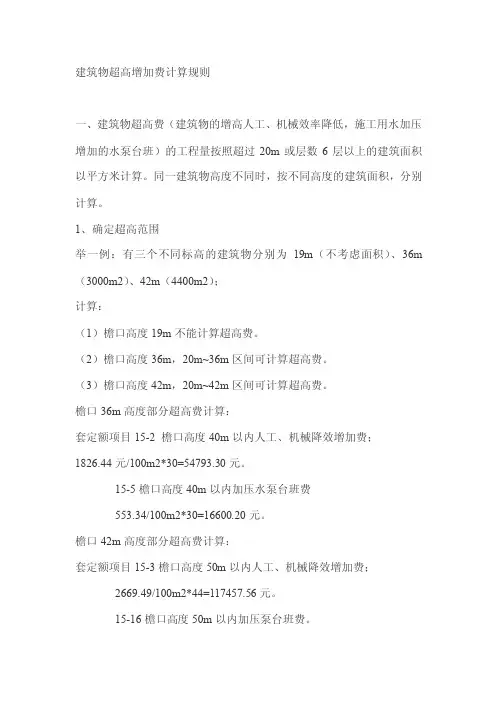

建筑物超高增加费计算规则一、建筑物超高费(建筑物的增高人工、机械效率降低,施工用水加压增加的水泵台班)的工程量按照超过20m或层数6层以上的建筑面积以平方米计算。
同一建筑物高度不同时,按不同高度的建筑面积,分别计算。
1、确定超高范围举一例:有三个不同标高的建筑物分别为19m(不考虑面积)、36m (3000m2)、42m(4400m2);计算:(1)檐口高度19m不能计算超高费。
(2)檐口高度36m,20m~36m区间可计算超高费。
(3)檐口高度42m,20m~42m区间可计算超高费。
檐口36m高度部分超高费计算:套定额项目15-2 檐口高度40m以内人工、机械降效增加费;1826.44元/100m2*30=54793.30元。
15-5檐口高度40m以内加压水泵台班费553.34/100m2*30=16600.20元。
檐口42m高度部分超高费计算:套定额项目15-3檐口高度50m以内人工、机械降效增加费;2669.49/100m2*44=117457.56元。
15-16檐口高度50m以内加压泵台班费。
680.54/100m2*44=29943.76元。
2、建筑物檐高的确定檐高是指设计室外地坪至檐口的高度。
突出主体建筑屋顶的独立的楼梯、电梯、水箱间等不计入檐高。
(1)平屋面檐口高度是指屋面板顶面结构标高。
(2)坡屋面檐口高度按坡屋面平均高度计算。
再举一例:某建筑物为18层,每层面积550m2,房顶上楼梯间30m2,电梯井机房25m2,水箱房15m2.檐高57.4m。
计算其建筑物超高增加费。
计算:(1)可计算建筑物超高增加费范围为7-18层(2)房上建筑物不计算高度,计算面积。
工程量S=550*(18-6)+30+25+15=6670m2;套定额项目15-4檐口高度60m以内人工、机械降效增加费4227.15*66.7=281950.91元15-7檐口高度60m以内加压台班费788.66/100m2*66.7=52603.66元3、檐高20m以上无楼隔层时,工程量折算建筑面积套用相应的定额项目。
“超高降效费用计取助手”功能的使用针对装饰装修定额,软件增加了“超高降效费用计取助手”功能,根据装饰定额计算规则,需计取“垂直运输费”和“超高增加费”,其规则如下:垂直运输工程量:1.装饰装修楼层(包括楼层所有装饰装修工程量)区别不同垂直运输高度(单层建筑物系檐口高度)按项目工日分别计算。
2.地下层超过二层或层高超过3.6m 时,计取垂直运输费,其工程量按地下层全部工程量计算。
超高增加费工程量: 装饰装修楼层(包括楼层所有装饰装修工程量)区别不同的垂直运输高度(单层建筑物系檐口高度)以人工费与机械费之和分别计算。

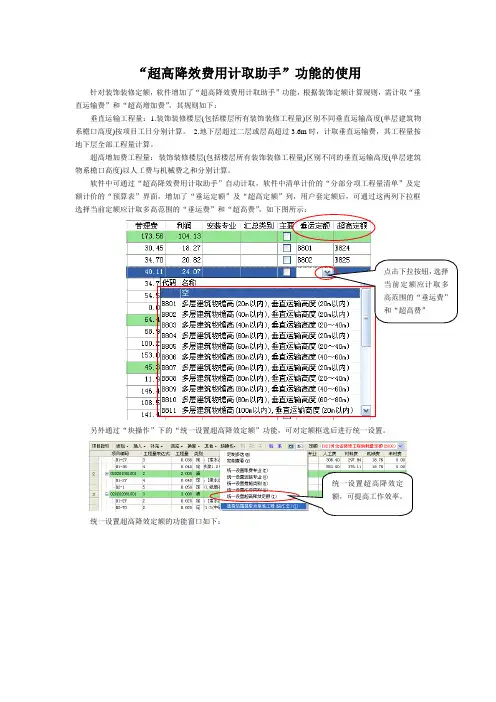

软件中可通过“超高降效费用计取助手”自动计取,软件中清单计价的“分部分项工程量清单”及定额计价的“预算表”界面,增加了“垂运定额”及“超高定额”列,用户套定额后,可通过这两列下拉框选择当前定额应计取多高范围的“垂运费”和“超高费”,如下图所示:另外通过“块操作”下的“统一设置超高降效定额”功能,可对定额框选后进行统一设置。
点击下拉按钮,选择当前定额应计取多高范围的“垂运费”和“超高费”“垂运定额”与“超高定额”标志设置完毕后,如下图:相关标志设置完成后,点击“其他”菜单下的“超高降效费用计取助手”命令,如下图所示:执行该命令,弹出如下窗口,应计取的超高及垂运费用定额将变成红色,其计取基数变成蓝色。
应计取的费用定额字体颜色变为红色。
直接双击红色定额行或点击“单条添加”按钮,可实现单条添加该项费用定额到当前选择的位置。
点击“自动完成”按钮,将自动添加当前工程所有的“垂运费”和“超高费”定额,点击“自动完成”按钮后,弹出如下提示窗口:点击“确定”按钮,由于当前工程为清单工程,系统自动将费用定额添加到措施页面中对应措施项目下,如下图:垂运费用定额超高费用定额需要注意的是,执行“自动完成”功能时,系统自动检测工程中是否已经存在相关费用定额,如下图:执行该命令后,如是单条增加将在实体页面增加相应垂运及超高措施定额,如是通过“自动完成”命令添加,将自动添加到措施页面相应措施项目下(定额计价传统模式除外)。
定位适用人群做过1-3个工程能够独立绘制工程,但对软件规则不甚了解课程目标了解超高模板设置对工程量的影响掌握软件计算设置/ 规则,并在实际工程中灵活应用一、计算超高的原因当建筑物超出一定高度时,就会引起人工、机械施工效率的降低,而定额是以建筑物一般高度计算人工机械费用的,所以就要计算超高增加费。
计算超高的背景①定额中模板的支撑是按3.6m 以内综合考虑的;②当模板支撑超过3.6m 时,模板定额内的支撑材料、人工、机械用量不足;③定额中的超高模板子目主要是补充超过3.6m 时支撑材料、人工、机械费的不足,所以定额单独呈列了超高模板子目。
二、需要考虑超高的构件:墙、梁、板、柱等混凝土构件。
超高计算方式1.超高高度2.超高面积(大部分地区)、超高体积(如陕西)3.不计算(四川09定额竖向构件不计算超高)模板面积是否包含超高模板?超高底面、顶面的计算方法是什么?软件是怎么算超高模板的?你是否有这些烦恼软件是怎么算超高模板的?超高底面、顶面的计算方法是什么?模板面积是否包含超高模板?计算设置类问题处理核心:计算模板超高关键点:1.底面与顶面的计算方法2.模板面积与超高模板面积关系3.超高分段长度、分段原则12超高起点计算方法超高终点计算方法柱、梁、板、墙的超高底面计算方法是什么?柱超高顶面计算方法是什么?柱超高底面和顶面的计算方法软件设置梁超高顶面计算方法是什么?梁超高顶面计算方法是什么?梁超高顶面的计算方法软件设置板超高顶面计算方法是什么?板超高顶面计算方法是什么?板超高底面和顶面的计算方法软件设置柱、墙、梁、板超高底面、顶面的计算方法小结奖品:现金5元红包抢答:工程中,无地下室时,首层底面按_______高度计算?室外地坪答案以问答列表中回复顺序,取前三名清晰模板和超高模板的概念 明确超高高度的规定 计算超高模板模板面积与超高模板面积关系模板:按接触面积计算,计算是接触面积计算支撑的总量超高模板:是超高支撑的工程量具体超高各地差异大,意味着大部分要通过定额规则详细计量地区现浇混凝土构件模板定额计量规则辽宁(1)现浇混凝土构件模板,除另有规定者外,均按模板与混凝土的接触面积(不扣除后浇带所占面积)计算。
一点智慧软件说明第一篇:一点智慧软件说明软件说明:软件是在总结公司多年造价软件开发经验的基础上,经过详细的分析设计,采用了更加灵活高效的计算方法开发出来的清单造价平台。
在这个软件中可以使用任何一个时期、任何一个专业的定额,从而真正实现了清单计价中自主报价的规定。
软件还针对各个专业,增加了许多特定的功能,方便用户实现各种复杂的计算和汇总功能,如各种超高费、大型机械进退场的计算等等。
软件在2006年4月20日顺利通过了安徽省定额总站的认证,成为安徽省首批通过认证的清单软件。
更新记录: 2011-5-9更新内容: 1.修改招投标工具2.增加09综合费报表和08规范报表3.计价规范中提示费率范围2011-4-19更新内容:1.修改招投标工具2.清单辅助中新增工程项目总价表(合肥)2011-3-15更新内容:1.清单辅助报表中增加综合单价分析表(芜湖3);2.清单辅助报表中增加人工材料机械汇总表;3.安徽2000安装定额勘误。
2011-1-4更新内容: 1.修改软件备注界面; 2.修改个别清单指引问题。
2010-12-16更新内容:1.修改软件启动界面;2.新增芜湖招投标报表; 3.修改材料信息价录入; 4.新增合肥人工费47汇总表。
2010-10-11更新内容:1.增加单位工程汇总表马鞍山;2.修正安徽05装饰定额勘误.2010-8-31更新内容:1.修改newprint中toexcel功能,只设置excel单元格中的数据但不设置格式;2.添加机械费(大型机械)项目变量;3.增加全费用综合单价分析表(清单子目);4.增加全费用综合单价分析表(清单)。
2010-6-9更新内容:1.新增清单辅助报表中措施项目分析表(池州);2.新增全费用单价分析表-09(清单), 全费用单价分析表-09(子目), 全费用单价分析表-09(清单子目);3.新增清单辅助报表中主要材料价格表(宣城),需评审的材料表(宣城);4.新增09综合费招标控制价汇总表取费模板;5.更正安徽定额;6..修改分部分项工程工程量清单综合单价计算表数据错误。
GTJ软件超高模板的计算方法详解基本思路一、为何要计算超高?超高的计算原因:当建筑物超出一定高度时,就会引起人工、机械施工效率的降低,而定额是以建筑物一般高度计算人工机械费用的,所以就要计算超高增加费。
一般情况定额中模板的支撑是按 3.6m 以内综合考虑的;当模板支撑超过 3.6m 时,模板定额内的支撑材料、人工、机械用量不足;定额中的超高模板子目主要是补充超过 3.6m 时支撑材料、人工、机械费的不足,所以定额单独呈列了超高模板子目。
工作中常涉及到计算超高的有墙、梁、板、柱等混凝土构件。
二、大部分地区是如何计算的?经查阅各地计算规则,总结有如下的计算方式:1、超高高度2、超高面积(大部分地区)、超高体积(如陕西)3、不计算(四川09 定额竖向构件不计算超高)三、从实际工作中,总结了三个广联达用户最关心的问题:1、模板面积和超高模板的关系?2、超高的底面、顶面计算方法?3、超高模板如何计算?具体计算方法一、超高底、顶面的计算方法实际工程中涉及到计算超高模板的主要有柱、墙、梁、板几类构件,而这几类构架的超高底面计算方法是一致的。
1、底面计算方法:从实际工程入手进行思考,在超高计算时,底面的计算涉及到两个方面,第一,有地下室,第二,无地下室(如下图第三个节点)。
有地下室情况底面计算方法:第一种和构件所在楼层一致,第二种是首层会有特殊规定(如下图第二个节点),有地下室时情况略复杂,可按室外地坪,也可按地下室底标高,如图三右侧,建议在应用时参照定额规定进行调整。
二、顶面计算方法:1、柱顶面计算方法解析在柱子顶面计算时,我们会考虑和柱子相关的构件,例如梁、板,柱子和梁、板之间的关系决定了柱子的顶面计算方法,而实际工程中,一般分三种情况,最常见的情况如图一,柱子高度按着通长计算,不考虑梁与板重叠部分,这种的计算结果柱子超高高度应该是最高的,图二,柱子是考虑了板重叠部分,将重叠部分扣减,在板下计算柱子长度,较第一种略短,图三,是梁和板全部考虑,在梁下进行柱子的计算。
超高建筑面积计算规则
超高建筑面积计算规则是指在测量和计算超高建筑的总建筑面
积时所遵循的规则和标准。
由于超高建筑通常具有复杂的结构和不规则的形状,因此面积计算需要考虑各种因素,如建筑的高度、楼层布局、凸出部分、阳台、外挑和其他附属结构等。
首先,计算超高建筑的总建筑面积时,一般将地面以上的建筑部分纳入计算范围。
这包括主体建筑、附属建筑和其他室外空间,如露台、阳台、走廊等。
地下室通常不计入总建筑面积,因为它们被认为是地下空间。
其次,针对超高建筑的高度,有两种常见的计算方式。
一种是按照建筑的实际高度计算,即从地面到建筑的最高点的垂直距离。
另一种是按照建筑的净高度计算,即从地面到建筑顶部层面的垂直距离,不包括任何凸出部分。
此外,在计算超高建筑的总建筑面积时,还需要考虑楼层布局和凸出部分。
对于多层建筑,通常计算每个楼层的面积,然后将其相加。
对于凸出部分,如窗户、外墙和其他结构的凸出部分,也需要单独计算并加入总建筑面积。
另外,一些特殊的结构和附属空间也需要单独计算并加入总建筑面积。
例如,超高建筑的阳台、露台和室外花园等外部空间,以及楼梯、电梯井、机房、管道等内部空间,都需要计入总建筑面积。
总之,超高建筑面积的计算规则涉及多个方面,包括建筑的高度、楼层布局、凸出部分和其他附属结构。
根据这些规则,可以准确地计算出超高建筑的总建筑面积,为设计、规划和管理提供有价值的参考数据。
一、文件菜单功能1、在编制预算的时候,一开始选择是杭州投标报价模板,但是实际上需要的是杭州的招标控制价模板,那要如何操作答:首先打开做好的文件,之后点击软件上方的【文件】菜单,选择【替换工程模板】按钮,选择正确的模板,之后确定,在弹出的窗口里面点击【全选】按钮,之后【开始更新】-【确定】。
将文件另存一个名称保存2、在做工程的时候遇到专业节点或者类型比较多的文件时,如果分成两人或者多人制作,完成之后如何将文件合并成一份文件答:首先点击软件菜单栏的【文件】—【合并工程文件】功能,在跳出的窗口里。
对应的选择基准文件,被合并文件及生成新的合并后文件。
基准文件一般选择主编制人的工程文件,基准文件结构必须是完整的,要有空专业结构来防止被合并过来的专业节点。
之后先点击校验按钮,对文件进行检查,提示可以合并后,在右边选择需要合并的专业工程,拖拉到左边相应的专业节点进行覆盖,提示合并成功后在对下一个专业节点进行合并操作。
全部合并内容操作完成后,点【确定】按钮完成工程合并操作3、擎洲广达软件审计审核功能怎么操作?答:审计审核功能只有在我们专业版的软件里面才有此功能,打开擎洲广达软件,之后点击左上角文件菜单下面的【导入送审文件】,之后,选择送审的文件,打开。
在跳出的模板窗口里面一定要选择【审计审核】--【审计模板】,之后下一步导入文件完成。
自动打开的文件左边为审定内容,右边是送审内容二、工程参数菜单功能1、? 擎洲广达软件里面定额人工费用如何修改答:首先将软件上方功能菜单栏里面【工程参数】菜单下方的【允许修改定额价】打上勾,之后回到【工料机汇总界面】直接修改人工费的定额价即可2、? 在制作非电子标的工程时,导入excel文档,工程量都是三位的,可是导入软件之后发现有些清单的工程量变成两位,有些变成一位,如何解决?答:导入excel之后看一下在【工程参数】菜单下面的【量小数】是否是打勾的,如果打上勾,将这个勾去掉。
量小数主要是表示按照我们国标规范来保留小数位3、? 导入excel清单之后,如何将清单锁定不被修改掉答:导入excel清单后,点击软件上方【工程参数】按钮,将这个菜单下面的【锁清单】按钮打上勾,之后的清单就不会被修改了4、? 在安装专业里面,想将定额的单位设置成基本单位(一单位),如何操作?答:在套定额之前先将【工程参数】下方的【一单位】打上勾,再输入定额默认就是一单位的;对于之前已经套好的定额就先将需要设置的定额用shift键全部选中,之后点击软件上方的【功能菜单】下面的【将定额设置为一单位】5、? 当定额的单位是以100或者10为单位时,输入工程量,如何让他自动的去除以100或者10答:在输入工程量之前先将【工程参数】菜单下面的【单位换】打上勾,之后再输入工程量6、? 有一份工料单价的excel文件,定额里面是没有编号的,只有定额名称,单位跟工程量,那么导入之后,如何输入定额的编号跟单价呢?答:在导入这份excel的定额之后,首先将【工程参数】下方的【保名特单】打上勾,之后直接在定额编号那边输入需要的编号回车,那么定额的名称跟单位、工程量都不会变动的,而编号跟单位则会自动出现(但是输入的编号仅限于正规的编号,如:2-89)三、取费设置1、? 管理费、利润等费用的参考费率如何查看答:在取费设置界面,各项费用名称的右边有默认费率列,在绿色的单元格里面双击就有参考费率2、? 税金软件默认是按照市区的3.577,若要换成城镇的费率在哪里修改?答:首先点击到整体结构的取费设置界面,在这边有税金的费率直接改成城镇的费率,或者双击绿色单元格选择3、? 工程文件里面的专业节点有很多,基本上都属于同一类专业,那么设置费率的时候如何快速的将同专业类型的费率都设置上答:首先将其中一个专业设置好,之后在这个专业的取费设置这边右键选择【取费定额拷贝到】之后在弹出的窗口里面点击左下角的【应用到同专业】之后确定四、工程量项目1、10定额里面的干混砂浆(成品砂浆)如何换算答:在擎洲广达1.10.1的版本里面已经有干混砂浆的换算方法:首先点中需要换算的混凝土定额,之后右键,选择【混凝土\砂浆换算】点击现浇换算为干混砂浆,在跳出的窗口里面选择砂浆的级别确定2、擎洲广达软件里面如何重新排列清单序号答:任意点中一条清单,之后右键选择【重刷清单顺序号】在弹出的窗口里面选择调整范围,之后确定3、一个工程中有多个相同清单设置的专业工程或原先已编制完成一份类似工程的组价文件,软件里面如何引用这个工程做好的定额(清单匹配组价功能)答:在工程量项目界面点击右键【导入导出】-【从其他工程导入】,打开所要引用的那个计价文件,之后在弹出的窗口里面,左边结构是正在编制工程的项目结构,右边结构是所要引用的文件结构,在右边点击需要引用的专业的分部分项,下方区域会显示该专业节点下的清单定额组成,之后在左边点击到需要载入的专业的分部分项节点。
GC高精度科学计算器使用操作说明一、计算器面板数字:0 1 2 3 4 5 6 7 8 9符号:+/- ( 正负号)Exp (E 指数x10n科学记忆法). 小数点(左括号)右括号运算符号:+-×÷(加减乘除)= (等于)累加器:M+ M- MS MR MC(累加累减首数取值清值)寄存器:A B C D E F G H I J K L M N O P Q R T U V W X Y Z (数值寄存器)αβγξ(角度寄存)专用寄存器:a b c d h R r (用于计算常用图形的面积和体积)[函数类]三角函数:Sin 正弦Cos 余弦Tan 正切反三角函数:2nd Sin 反正弦2nd Cos 反余弦2nd Tan 反正切对数函数: (x e log 自然对数) (x 10log 常用对数)e x :e 的x 次方) (10x :10的x 次方)指数函数:y x x 的y 次方) (yx y 的开y 次方)双曲正弦(反双曲正弦)(反双曲余弦)(反双曲正切)组合: (r n c n 个中取r 个的组合)排列: (r n p n 个中取r 个的排列 )勾股弦: (弦22B A +) (勾股αCos R ⨯)伽玛函数:Γx阶乘: (阶乘1x2x3x…..)(重阶乘 2x4x6x8x….或1x3x5x7x…)(平方2x ) (开平方x )(立方3x ) (开立方3x )(x1)角度转换: 度分秒 →度度 →度分秒角度制设置: (DEG 度→RAD 弧度→GRAD 冈)(浮点: 如3.14……) →(科学:如113.14…..x1048)退格:删除最后一位输入的数字当前数值与前一数值交换(将当前数据存到A……寄存器)(用于指数、排列和组合计算)(用于当前面积和体积计算公式的记忆,重复计算)按设定的计算精度在展开窗口中以科学记忆方式显示所有计算的结果)(在屏幕上显示设定位数的数值,显示32位有效数字)。
基于Casio计算器的中文测量计算系统道路之星V1.22操作手册2013年8月目录第一章概述- 1 -第二章系统安装- 3 -第一节电脑端程序- 3 -第二节计算器与电脑交换数据- 5 -第三节计算器程序- 7 -第四节计算器程序基本操作- 11 -第五节简易操作指南- 14 - 第三章常规计算- 15 -第四章水准网记录及平差- 19 -第五章控制测量记录与平差- 25 -第六章道路测设- 29 - 第一节项目管理- 29 -第二节道路正反算- 35 -第三节路基路面控制- 43 -第四节边坡计算- 48 -第五节结构物及桥梁计算及检测- 52 -第六节隧道超欠挖计算- 59 - 第七章计算器数据输入- 67 -为了感谢广大测友长期以来对测工之家网(/)的支持,同时也是庆祝道路之星软件与本站合作顺利,凡在2014年1月28日之前通过测工之家网店/ ; 购买卡西欧FX-9860GII SD/FX-9750GII 编程计算器+认证版《道路之星》可以享受优惠,购买《道路之星》注册文件程序包(卡西欧计算器中文测量计算系统)享受优惠。
QQ744430266 欢迎咨询购买。
道路之星用户手册第一章概述第一章概述一、功能和特点道路之星适用于公路、铁路、城市道路主线、立交匝道、隧道的勘测设计与施工放样工作。
软件分为两个部分:a.电脑端数据处理负责设计输入输出、设计成果的复核、现场采集数据的分析计算以及与计算器进行文件传输;b.计算器端施工现场计算基于Casio fx9750、fx9860、fxCG20计算器设计,负责现场的施工指导和相关数据的采集。
(一)、道路全线测设系统:将道路全线或一个标段所有数据一次性输入,主线、匝道可以存入一个文件,用路线名进行标识,一个项目文件可以包含任意多条路线。
统一计算中边桩平面坐标及高程,进行一致的查询、放样等计算。
1、支持任意多级断链,支持任意道路断面形式。
2、平面。
支持点法或线元法,都可适用于对称或不对称基本形、S或C形、拱(凸)形、复曲线、卵形线、回头曲线等各种线形。
定额规范说明及相应软件操作一、通用部分:::1、税前项目费(税内独立费)和税后项目费(税外独立费)的输入(1)通过索引分部库,双击选择“税前项目工程”或“税后项目工程”,在该分段下输入相应的税前项目或税后项目;(2)输入的项目不收取管理费和利润,可将光标定位在“税前项目工程”或“税后项目工程”行,再点选右边功能按钮[ 取费率] ,点选[ 清空] 按钮,点选[ 保存] 即可。
2、结算工程的“合同外项目”输入(1)合同外项目:指投标文件中没有规定的签证项目,一般在做工程结算或审计的时候产生。
(2)通过索引分部库,双击“合同外项目工程”,在该分段下输入相应的项目。
3、材料结算或审计的差价处理规范规定:工程施工阶段的风险内容及其范围(幅度)合同有约定按约定,合同没约定的采用如下分摊原则:对于主要由市场价格波动导致的价格风险,承包人可承担5%以内(含5%)的材料基期价格风险,发包人承担5%幅度以外的材料基期价格风险。
如果存在价格调整的,调整部分仅计算差额及相应的税金。
(计入税前项目费用)材料差额计算公式:材料涨价:材料差额=市场价- 投标报价* (1+约定的风险系数5%)材料跌价:材料差额=市场价*(1+约定的风险系数)- 投标价清单2012 版做结算:需在档案管理点鼠标右键选择“导出结算工程”,然后在“材料信息”窗输入材料的结算价,软件自动计算结算价与投标价的差额,并计入取费表的“税前项目费”。
清单2012 版做审计:做审计前,必须先做结算,然后在档案管理点结算工程,用鼠标右键选择“导出审计工程”,然后在“材料信息”窗输入材料的审定价,软件自动计算结算价与投标价的差额,并计入取费表的“税前项目费”。
4、大型机械设备进出场及安拆费定额书中没有对应的“大型机械设备进出场费”的定额,仅规定套取相应的机械台班;软件已把相应的机械台班补充到定额库中,只需在技术措施中索引定额库找到“大型机械设备”分类,套取相应编号的机械定额即可。
