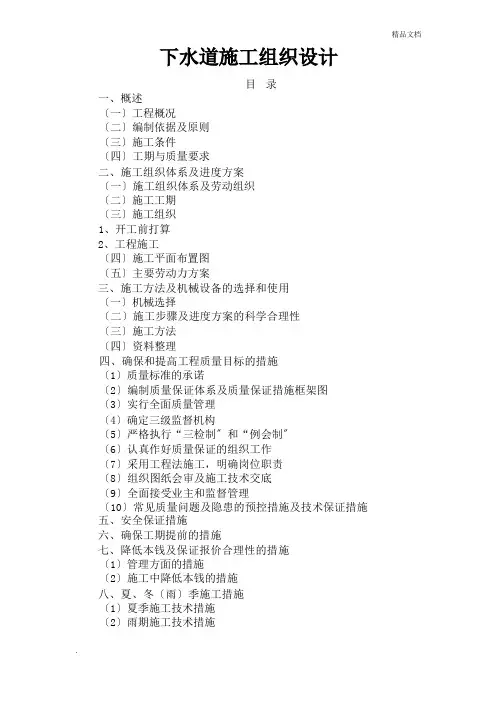

上下水道建筑施工组织设计及对策
- 格式:doc
- 大小:62.50 KB
- 文档页数:9
下水道工程施工组织设计Revised by Chen Zhen in 2021霸州市南孟镇106国道段两侧(罗卜营至王村)下水道、地面硬化工程施工组织设计廊坊宏杰路桥工程有限公司、编制说明本施工组织设计为下水道工程施工组织设计,是施工组织总设计的一部分。
为了有效的指导下水道工程的施工,同时也为了保质量、保工期、保安全、保文明施工,结合现场的具体实际情况,本着经济、合理、操作可行的原则进行编制。
本施工组织设计中统计的有关工程量仅作为编制计划和施工备料的参考,不得作为结算的依据。
出于经济及工期因素的考虑,对于沟槽开挖本方案主张采用横列板支护及上部放坡与下部横列板支护相结合的形式,在施工过程中可能会根据土质情况和地下水位情况作相应的调整,若出现较大的方案变更,将及时编制补充方案。
2、编制依据及执行标准、编制依据本工程编制依据河北省霸州市政府关于霸州市南孟镇106国道段两侧(罗卜营至王村)下水道、地面硬化工程采购文件及相关规定。
3、工程概况、地理条件:本工程沿线主要为村庄、公路地形较为平坦。
、管道布置:下水道管道布置在106国道王村段路西侧边沟内、管道埋深、下水管道按就近排放的原则接入规划保留河道,起点埋深左右,纵向坡度为~‰。
、主要工程特点、因此工程为霸州市南孟镇重点建设项目,因此在施工过程中应严格控制施工质量,下水道工程属于隐蔽型工程,对各道工序的检验更应该严把关、高要求,保证工程质量全面达优,确保市政金奖并争创鲁班奖。
、为了确保本工程在2015年9月一日以前竣工,根据本标段总进度计划的安排,因前期受到诸多因素的影响,无法正常开展施工,所以施工工期比较紧张。
、施工场地范围内工厂商户较多,下水道沟槽的开挖会对商户出行营业和工厂产生较大的影响,为了保证正常、连续施工,需要加大与当地政府和村委的沟通与协调。
、下水管道的埋深较深,施工过程中若措施不当可能会产生一定的流砂和塌方,为了确保文明施工和安全施工,需要采取必要的预防和处理措施。

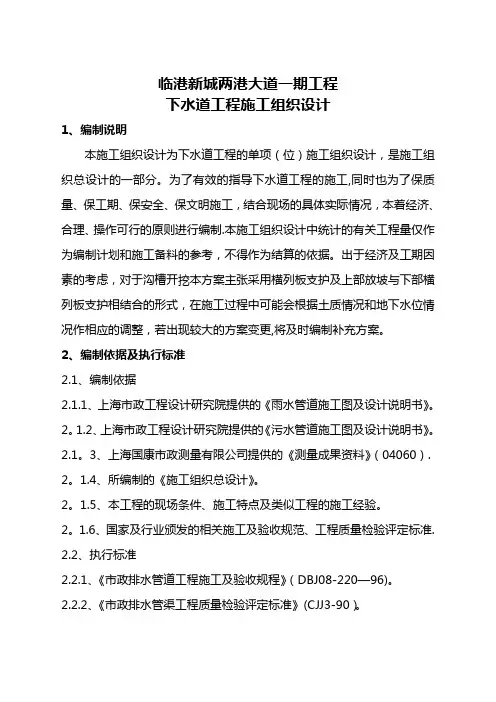

临港新城两港大道一期工程下水道工程施工组织设计1、编制说明本施工组织设计为下水道工程的单项(位)施工组织设计,是施工组织总设计的一部分。
为了有效的指导下水道工程的施工,同时也为了保质量、保工期、保安全、保文明施工,结合现场的具体实际情况,本着经济、合理、操作可行的原则进行编制.本施工组织设计中统计的有关工程量仅作为编制计划和施工备料的参考,不得作为结算的依据。
出于经济及工期因素的考虑,对于沟槽开挖本方案主张采用横列板支护及上部放坡与下部横列板支护相结合的形式,在施工过程中可能会根据土质情况和地下水位情况作相应的调整,若出现较大的方案变更,将及时编制补充方案。
2、编制依据及执行标准2.1、编制依据2.1.1、上海市政工程设计研究院提供的《雨水管道施工图及设计说明书》。
2。
1.2、上海市政工程设计研究院提供的《污水管道施工图及设计说明书》。
2.1。
3、上海国康市政测量有限公司提供的《测量成果资料》(04060). 2。
1.4、所编制的《施工组织总设计》。
2。
1.5、本工程的现场条件、施工特点及类似工程的施工经验。
2。
1.6、国家及行业颁发的相关施工及验收规范、工程质量检验评定标准.2.2、执行标准2.2.1、《市政排水管道工程施工及验收规程》(DBJ08-220—96)。
2.2.2、《市政排水管渠工程质量检验评定标准》(CJJ3-90)。
2。
2.3、《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)。
2。
2.4、《上海市排水管道通用图》(1992年)。
2.2。
5、《硬聚氯乙烯UPVC加筋管室外排水管道工程设计通用图》. 2。
2.6、《玻璃纤维增强塑料夹砂排水管道施工及验收规程》(DGJ08—234-2001)。
2。
2.7、《市政道路、排水管道成品与半成品施工及验收规程》(DGJ08—87-2000)等。
3、工程概况3。
1、地理条件:本工程沿线主要为农田、村庄,河网交错、河塘密布,地形较为平坦,地面标高在3.5m~5.5m。
下水道工程专项施工方案一、工程概况1.1 工程名称:某市下水道改造工程1.2 工程地址:某市市区1.3 工程概况:该工程包括对某市市区下水道管网进行改造升级,以解决城市排水不畅、污水处理不完善的问题,提高城市环境质量和居民生活质量。
改造范围涵盖了市区主要街道和居民区域,计划总长度约为5000米。
1.4 工程内容:改造包括更换老化管道、增设排水管道、提升污水处理设施等。
二、工程施工组织2.1 施工组织结构:按照工程任务量和职责分工,施工组织结构分为总指挥部、工程管理部、施工部、质量监督部、安全管理部等。
其中,总指挥部负责协调各部门工作,确保施工任务按期完成,工程管理部负责制定施工计划和管理施工进度,施工部负责具体施工工作,质量监督部负责对施工质量进行监督检查,安全管理部负责保障施工过程中的安全。
2.2 施工队伍:施工队伍由经验丰富的工程技术人员和熟练操作人员组成,保证施工质量和进度。
2.3 施工设备:根据工程需要,确定施工所需机械设备和工具,包括挖掘机、起重机、焊接设备、检测仪器等。
2.4 施工材料:根据施工计划和工程要求,确定所需施工材料,确保材料质量和供应及时。
三、施工工艺流程3.1 原有管道拆除:对老化和损坏的管道进行拆除,清理现场,为新管道的安装做好准备。
3.2 新管道安装:根据设计要求和地形情况,对新管道进行布置和安装,确保排水系统通畅。
3.3 排水管道铺设:对新建的排水管道进行铺设,根据地势情况和周边环境选择适当的铺设方式。
3.4 检测和调试:对铺设完成的排水管道进行检测和调试,确保管道系统正常运行。
3.5 环境保护:在施工过程中,注重对施工环境的保护,采取措施减少对周边环境的影响。
四、施工质量管理4.1 施工质量目标:本工程的施工质量目标是保证施工过程中的工程质量和施工质量达到设计要求,确保排水系统的安全运行。
4.2 质量管理措施:制定质量管理计划,包括工艺流程控制、材料质量控制、施工现场管理等,保证施工过程中各项控制措施得以实施。
下水道工程施工组织设计方案下水道工程施工组织设计方案一、引言下水道工程是城市基础设施的重要组成部分,其施工质量直接影响到城市的正常运转。
随着城市规模的不断扩大和人口数量的不断增加,下水道工程的重要性日益凸显。
为了提高下水道工程的施工效率和质量,本文将提出一套科学合理的施工组织设计方案。
二、关键词下水道工程、施工组织、设计方案、施工效率、施工质量三、背景随着城市化进程的加快,下水道工程所处的环境日益复杂,施工难度不断加大。
同时,人们对下水道工程的质量和功能要求也越来越高。
因此,制定一套切实可行的施工组织设计方案,确保下水道工程的施工效率和施工质量,对于城市的正常运转和发展具有重要意义。
四、目的和意义本文的目的是制定一套科学合理的下水道工程施工组织设计方案,以提高施工效率和质量,降低施工成本,为城市的正常运转和发展提供有力保障。
该方案的意义在于,通过优化施工流程,选择适当的施工机具和材料,加强现场安全管理等措施,实现下水道工程施工的高效、优质、安全和可靠。
五、方案1、优化施工流程根据工程实际情况,对施工流程进行优化,减少不必要的环节和工序,提高施工效率。
2、选择适当的施工机具和材料根据工程需求,选择适合的施工机具和材料,提高施工质量和效率。
3、加强现场安全管理加强施工现场的安全管理,防止安全事故的发生,确保施工人员的生命安全。
4、采用新型施工技术积极引进新型施工技术,提高施工效率和质量,减少施工成本。
5、培训专业施工人员对施工人员进行专业培训,提高他们的专业技能和素质,确保施工质量和安全。
六、总结本文提出的下水道工程施工组织设计方案,旨在提高施工效率和质量,降低施工成本,为城市的正常运转和发展提供有力保障。
该方案充分考虑了实际情况和需求,提出了切实可行的解决方案,具有较高的实用性和可操作性。
实施该方案将有助于提高下水道工程的施工效率和施工质量,为城市的正常运转和发展做出积极贡献。
第1篇一、项目背景随着城市化进程的加快,城市人口不断增加,城市基础设施需求日益增长。
下水道作为城市基础设施的重要组成部分,对于城市的排水、防洪、环境保护等具有重要作用。
本方案旨在制定一套科学、合理、高效的下水道施工方案,确保工程顺利进行,提高施工质量,降低施工成本。
二、施工范围及内容1. 施工范围:本工程包括新建、改建、扩建的下水道工程,涉及城市排水管网、雨水管网、污水管网等。
2. 施工内容:(1)管网设计:根据城市排水需求,进行管网设计,包括管网布局、管材选择、管径计算、坡度设计等;(2)施工准备:施工现场的平整、排水、临时设施搭建、材料设备准备等;(3)管网施工:包括管道铺设、检查井施工、连接、验收等;(4)附属设施施工:包括泵站、雨水口、检查井、阀门井等;(5)施工质量控制:确保施工质量达到设计要求;(6)施工安全管理:确保施工安全,预防事故发生。
三、施工组织与管理1. 施工组织:(1)项目经理部:负责整个工程的组织、协调、指挥和监督;(2)施工队:负责具体的施工任务;(3)技术质量部:负责施工过程中的技术指导和质量监督;(4)安全环保部:负责施工过程中的安全管理和环境保护。
2. 管理措施:(1)建立健全施工组织机构,明确各部门职责;(2)制定施工方案、技术措施和操作规程;(3)加强施工过程中的质量控制,确保工程质量;(4)加强施工安全管理,预防事故发生;(5)加强环境保护,减少施工对环境的影响。
四、施工技术1. 管网设计:(1)管网布局:根据城市排水需求,合理规划管网布局,确保排水畅通;(2)管材选择:根据工程特点、地质条件、环境要求等因素,选择合适的管材;(3)管径计算:根据排水量、流速、坡度等因素,计算管道管径;(4)坡度设计:根据排水要求,设计合理的坡度,确保排水畅通。
2. 施工准备:(1)施工现场平整:确保施工现场平整,便于施工;(2)排水设施:设置排水设施,确保施工过程中排水畅通;(3)临时设施搭建:搭建临时设施,如工棚、材料堆场等;(4)材料设备准备:准备充足的施工材料、设备,确保施工顺利进行。

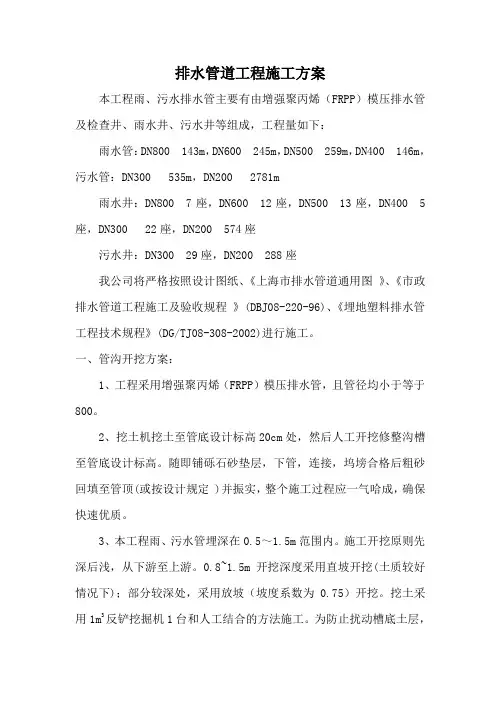

排水管道工程施工方案本工程雨、污水排水管主要有由增强聚丙烯(FRPP)模压排水管及检查井、雨水井、污水井等组成,工程量如下:雨水管:DN800 143m,DN600 245m,DN500 259m,DN400 146m,污水管:DN300 535m,DN200 2781m雨水井:DN800 7座,DN600 12座,DN500 13座,DN400 5座,DN300 22座,DN200 574座污水井:DN300 29座,DN200 288座我公司将严格按照设计图纸、《上海市排水管道通用图》、《市政排水管道工程施工及验收规程》(DBJ08-220-96)、《埋地塑料排水管工程技术规程》(DG/TJ08-308-2002)进行施工。
一、管沟开挖方案:1、工程采用增强聚丙烯(FRPP)模压排水管,且管径均小于等于800。
2、挖土机挖土至管底设计标高20cm处,然后人工开挖修整沟槽至管底设计标高。
随即铺砾石砂垫层,下管,连接,坞塝合格后粗砂回填至管顶(或按设计规定 )并振实,整个施工过程应一气哈成,确保快速优质。
3、本工程雨、污水管埋深在0.5~1.5m范围内。
施工开挖原则先深后浅,从下游至上游。
0.8~1.5m开挖深度采用直坡开挖(土质较好情况下);部分较深处,采用放坡(坡度系数为0.75)开挖。
挖土采用1m3反铲挖掘机1台和人工结合的方法施工。
为防止扰动槽底土层,机械挖除控制在距槽底土基标高20㎝处采用人工挖土、修整槽底。
沟槽挖出的土就近堆在沟槽边1m范围以外。
为保证槽底土的强度和稳定,施工时不得超挖,也不能扰动;当发生超挖时,严禁用土回填。
春季为多雨季节,必须尽快施工管道垫层,以免槽底受水浸泡。
二、施工工序流程放样→开挖沟槽→垫层基础→安管、护管→接口、管座施工→检查井、雨水井等构造物砌筑→闭水试验→回填夯实。
三、排水管道施工主要技术措施(一)管材质量要求:1、各类管材、胶粘剂、橡胶圈等附件材料,应符合《建筑排水硬聚氯乙烯加筋管室外埋地工程技术规程》中要求,具有质量检验部门的产品合格证和产品性能说明书、准用证等,并具有永久性(机械喷墨打印)的产品标识。
版市政管网下水道建设工程施工组织设计方案一、项目概况下水道建设工程位于xx市,总长度为xx千米,涉及xx个行政区域。
工程目的是完善城市排水系统,提高城市防洪和环境保护能力。
本方案旨在确保工期、质量和安全,合理组织施工工序,保证施工进度,遵守相关法规和标准。
二、工程实施方案1.施工内容(1)下水管道铺设:根据设计要求和地形条件,在城市各个区域铺设下水道管道。
(2)井和检修孔设置:在管道交汇处、变向处、管道起止点等位置设置井和检修孔,方便后期管道维护和检修。
(3)雨水设施建设:建设雨水篦子、雨水检查井等设施,确保雨水正常排放。
(4)污水泵站建设:根据需求在合适的位置建设污水泵站。
2.施工方法(1)管道铺设:根据设计要求选择合适的铺设方法,包括开挖、管道敷设和回填。
采用机械设备进行开挖和回填工作,确保施工效率和质量。
(2)井和检修孔设置:在管道交汇处和变向处进行较为复杂的井施工,采用人工开挖和机械设备帮助安装井体。
(3)雨水设施建设:根据设计要求施工雨水篦子和雨水检查井,确保雨水可以顺畅排放。
(4)污水泵站建设:根据设计要求和需要,在合适位置建设污水泵站,采用机械设备进行施工。
三、施工组织1.组织机构(1)项目经理:负责项目整体管理,制定施工计划和目标。
2.施工队伍(1)施工人员:包括开挖机械操作人员、管道敷设工、井体安装工、泵站施工人员等。
(2)质检人员:负责施工质量检查和记录。
(3)安全员:负责施工现场安全管理和教育。
四、施工进度计划1.总体计划(1)准备阶段:包括施工图纸和施工方案的准备、材料的准备、机械设备的购买和组织等。
(2)施工阶段:按照设计方案的要求进行施工,确保施工质量。
(3)竣工验收:完成施工后,进行竣工验收,确保工程符合要求。
2.施工时间进度根据总体计划,制定施工时间进度,明确每个阶段的工期要求,确保施工按时完成。
五、质量和安全措施1.质量控制(1)编制并执行施工质量验收标准,确保施工质量符合设计要求和相关标准。
目录一、概述〔一〕工程概况〔二〕编制依据及原则〔三〕施工条件〔四〕工期与质量要求二、施工组织体系及进度方案〔一〕施工组织体系及劳动组织〔二〕施工工期〔三〕施工组织1、开工前打算2、工程施工〔四〕施工平面布置图〔五〕主要劳动力方案三、施工方法及机械设备的选择和使用〔一〕机械选择〔二〕施工步骤及进度方案的科学合理性〔三〕施工方法〔四〕资料整理四、确保和提高工程质量目标的措施〔1〕质量标准的承诺〔2〕编制质量保证体系及质量保证措施框架图〔3〕实行全面质量管理〔4〕确定三级监督机构〔5〕严格执行“三检制〞和“例会制〞〔6〕认真作好质量保证的组织工作〔7〕采用工程法施工,明确岗位职责〔8〕组织图纸会审及施工技术交底〔9〕全面接受业主和监督管理〔10〕常见质量问题及隐患的预控措施及技术保证措施五、安全保证措施六、确保工期提前的措施七、降低本钱及保证报价合理性的措施〔1〕管理方面的措施〔2〕施工中降低本钱的措施八、夏、冬〔雨〕季施工措施〔1〕夏季施工技术措施〔2〕雨期施工技术措施九、施工中的排水措施十、现场文明施工措施十一、控制噪声等其他措施一、概述××0.06,黑颜色为主,根抵采用 15cm3%灰土,两侧安装路牙石。
〔二〕编制依据及原则新河镇彩砖及下水道工程施工组织设计编制依据及原则如下:1、新河镇彩砖及下水道工程招标文件为主要编制依据,严格按照招标文件编制投标书。
2、认真贯彻党和国家对工程建设的各项方针、政策和各项法律、法规,严格执行建设程序。
3、遵循建造施工工艺及其技术标准,坚持合理的施工程序和施工顺序。
4、采用流水施工方法,组织有节奏、均衡和连续地施工。
5、科学地安排雨、夏〔冬〕季施工工程。
保证施工生产的均衡性和连续性。
6、充分利用现有机械设备,扩大机械化施工范围,提高机械化程度,改善劳动条件,提高劳动生产率。
7、采用国内外先进施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短施工工期,降低工程本钱。

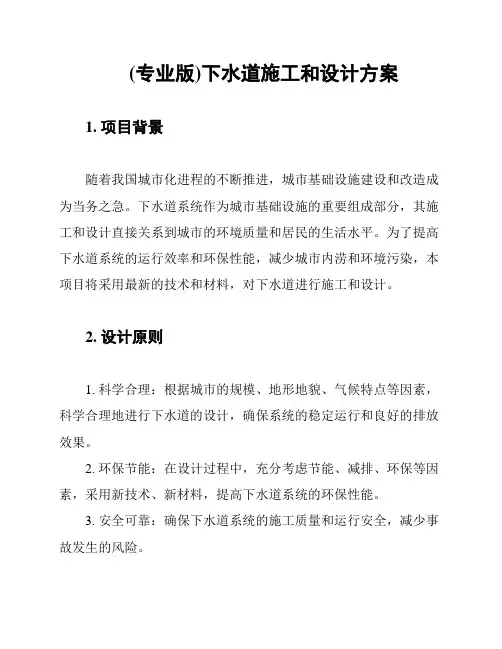

(专业版)下水道施工和设计方案1. 项目背景随着我国城市化进程的不断推进,城市基础设施建设和改造成为当务之急。
下水道系统作为城市基础设施的重要组成部分,其施工和设计直接关系到城市的环境质量和居民的生活水平。
为了提高下水道系统的运行效率和环保性能,减少城市内涝和环境污染,本项目将采用最新的技术和材料,对下水道进行施工和设计。
2. 设计原则1. 科学合理:根据城市的规模、地形地貌、气候特点等因素,科学合理地进行下水道的设计,确保系统的稳定运行和良好的排放效果。
2. 环保节能:在设计过程中,充分考虑节能、减排、环保等因素,采用新技术、新材料,提高下水道系统的环保性能。
3. 安全可靠:确保下水道系统的施工质量和运行安全,减少事故发生的风险。
4. 易于维护:下水道系统的设计应便于日常维护和管理,降低运营成本。
3. 设计方案3.1 管道选材本项目推荐使用高密度聚乙烯(HDPE)管道,该材料具有抗腐蚀、抗老化、抗冲击、耐高温等优点,使用寿命可达50年以上。
同时,HDPE管道具有较好的强度和韧性,能够适应各种复杂地层和环境条件。
3.2 管道布局根据城市地形地貌和排水需求,进行科学合理的管道布局。
采用重力流排水方式,设置合适的坡度,确保水流畅通。
同时,在关键节点设置检查井,便于日常维护和管理。
3.3 排水设施本项目将采用全包式雨水收集井,该设施具有防淤、防堵、防漏等功能,有效提高排水效率。
同时,采用生态透水砖进行路面铺设,提高城市地表水的下渗能力,减轻下水道系统的负担。
3.4 环保措施1. 在下水道系统中设置气体收集和处理装置,减少有害气体排放,保护城市空气质量。
2. 采用生物滤池等技术,对下水道中的有机物进行降解和处理,减少污染物排放。
3. 设置水质监测系统,实时监测下水道水质,确保排放达标。
4. 施工要求1. 严格按照设计图纸进行施工,确保工程质量。
2. 施工过程中,做好安全防护措施,防止事故发生。
3. 选用优质材料,确保施工质量。

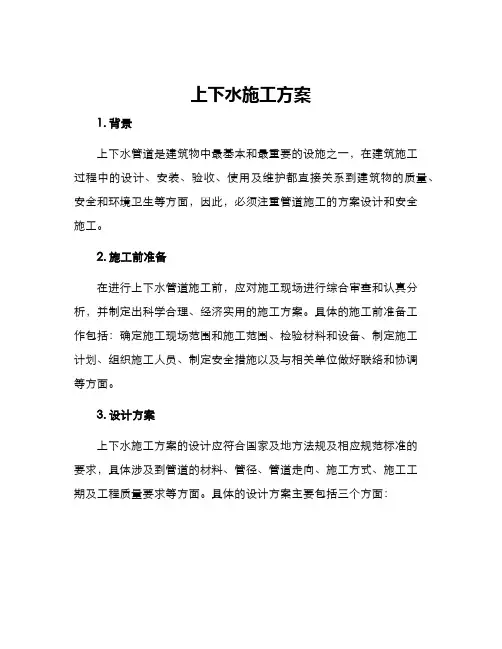

上下水施工方案1. 背景上下水管道是建筑物中最基本和最重要的设施之一,在建筑施工过程中的设计、安装、验收、使用及维护都直接关系到建筑物的质量、安全和环境卫生等方面,因此,必须注重管道施工的方案设计和安全施工。
2. 施工前准备在进行上下水管道施工前,应对施工现场进行综合审查和认真分析,并制定出科学合理、经济实用的施工方案。
具体的施工前准备工作包括:确定施工现场范围和施工范围、检验材料和设备、制定施工计划、组织施工人员、制定安全措施以及与相关单位做好联络和协调等方面。
3. 设计方案上下水施工方案的设计应符合国家及地方法规及相应规范标准的要求,具体涉及到管道的材料、管径、管道走向、施工方式、施工工期及工程质量要求等方面。
具体的设计方案主要包括三个方面:3.1 上下水管道系统的设计上下水管道系统是建筑物内最为基础的设施之一,它直接关系到建筑物的使用功能和环境卫生等方面,必须根据建筑物使用功能和用户数量来确定管道的数量、长度、规格等方面。
3.2 材料的选择上下水管道材料的质量和选材直接关系到管道的使用寿命和安全性,必须选择正规品牌的高质量材料,特别是防腐、耐磨、耐高温、耐低温、抗老化、阻燃等要求。
3.3 施工方案的设计上下水施工方案的设计应根据具体情况制定,考虑材料、施工条件等方面因素,包括开挖、安装、试验和验收等方面4. 施工中注意事项上下水管道施工过程中要注意以下几点:4.1 安全施工上下水施工中要做好安全措施工作,要保证施工现场秩序良好,在进行高空、深坑等特殊工作时,要使用专业的安全装备,严格遵守安全操作规程,确保施工人员的人身安全。
4.2 质量控制上下水管道施工过程中要进行全过程的质量控制,按照施工图纸和设计方案进行严格的管理,确保材料选用和施工质量满足建设标准和使用要求。
4.3 环境卫生上下水施工过程中要保证环境卫生,工艺流程要严格按照规定操作,保证施工过程中不会影响周边居民的正常生活。
5. 结论上下水管道的施工方案是管道施工过程中的重要环节,方案的设计和实施需要科学、合理,具有较强的可实施性和可操作性。

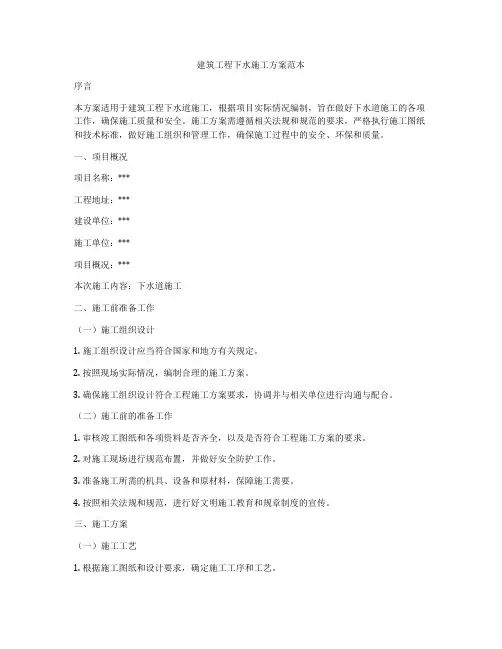

建筑工程下水施工方案范本序言本方案适用于建筑工程下水道施工,根据项目实际情况编制,旨在做好下水道施工的各项工作,确保施工质量和安全。
施工方案需遵循相关法规和规范的要求,严格执行施工图纸和技术标准,做好施工组织和管理工作,确保施工过程中的安全、环保和质量。
一、项目概况项目名称:***工程地址:***建设单位:***施工单位:***项目概况:***本次施工内容:下水道施工二、施工前准备工作(一)施工组织设计1. 施工组织设计应当符合国家和地方有关规定。
2. 按照现场实际情况,编制合理的施工方案。
3. 确保施工组织设计符合工程施工方案要求,协调并与相关单位进行沟通与配合。
(二)施工前的准备工作1. 审核竣工图纸和各项资料是否齐全,以及是否符合工程施工方案的要求。
2. 对施工现场进行规范布置,并做好安全防护工作。
3. 准备施工所需的机具、设备和原材料,保障施工需要。
4. 按照相关法规和规范,进行好文明施工教育和规章制度的宣传。
三、施工方案(一)施工工艺1. 根据施工图纸和设计要求,确定施工工序和工艺。
2. 确定下水道施工的具体方案和施工细节,并与监理单位和设计单位进行沟通。
3. 根据地质勘察报告和现场实际情况,确定合理的基坑开挖方法和支护措施。
4. 根据下水道的布置情况,制定好施工排水方案和应急预案。
(二)施工步骤1. 确定好施工队伍的分工和责任,安排好施工人员的作业计划。
2. 对施工现场进行认真勘查和测量,确定好施工时的场地限界和标高控制点。
3. 根据现场实际情况,做好施工现场防护和排水工作,在挖掘和基坑支护时,提前采取好相应的安全预防措施。
(三)施工要点1. 在挖掘基坑时,根据相关规范和施工图纸的要求,合理施工。
并检查基坑的土方开挖情况及支护结构是否符合要求。
2. 做好下水道管道的铺设和连接,确保管道的质量和密封性。
3. 在下水道管道安装过程中,严格按照管道的标高和坡度要求进行施工。
4. 在管道安装完成后,进行好水密性试验,确保管道的安装质量。
下水道工程主要施工方案一、工程前期准备1.方案设计:根据工程规模、地质条件等因素,由专业设计团队制定下水道工程的施工方案。
方案中应包括施工流程、施工技术要求、材料选用等。
2.设备准备:根据方案的要求,准备相应的施工设备和工具。
包括挖掘机、搅拌机、输送机等大型设备,以及铲子、锤子、钢筋等小型工具。
3.材料准备:根据方案的要求,准备相应的建筑材料。
包括水泥、沙子、砂石、钢筋等。
4.人员组织:组织施工人员,进行培训和安全教育,确保施工人员掌握相关知识和技能,做好安全防护措施。
二、基坑开挖1.开挖区域确定:根据方案的要求,确定下水道工程的基坑开挖区域。
确保开挖区域安全,需要考虑周围建筑物、地下管线等因素。
2.开挖施工:使用挖掘机等大型设备进行基坑开挖。
按照方案要求的深度和宽度进行开挖,确保基坑的稳定性。
3.基坑支护:在基坑开挖过程中,根据土壤情况和方案要求,及时进行基坑支护。
常用的支护方法有钢板桩、水泥桩等。
三、管道敷设1.管道制作:根据方案的要求,采用预制管道或现场制作管道。
保证管道质量,符合相关标准和规范。
2.管道敷设:在基坑中进行管道敷设。
根据方案要求的倾斜度和深度,通过挖掘机等设备进行管道敷设。
3.管道连接:根据方案要求,进行管道的连接。
采用焊接、螺纹连接等方法,保证连接的牢固性和密封性。
四、管道固定与测试1.管道固定:在管道敷设完成后,进行固定。
使用支架、卡子等固定管道,保证管道的稳固性。
2.管道测试:在管道敷设完成后,进行测试。
通过注水、加压等方法,检测管道的密封性和耐压性,确保管道质量。
五、工程竣工1.工程验收:工程完成后,进行验收。
由相关部门对工程质量进行检查,确保符合相关标准和规范。
2.工程交付:工程验收合格后,进行交付。
将工程移交给业主或管理部门,负责日常维护和清洁工作。
六、安全保障1.安全教育:在施工前,进行安全教育。
对施工人员进行安全培训,强调施工过程中的安全注意事项。
2.安全检查:在施工过程中,定期进行安全检查。
排水排污管建筑施工组织设计及对策一、项目概况在建筑施工过程中,排水、排污管的建设是非常重要的一项工作。
它们的设计和施工质量直接关系到建筑物的使用效果和后续维护管理的便捷程度。
排水、排污管建筑施工组织设计及对策是确保排水、排污系统畅通有效运行的重要环节。
本文将详细介绍排水、排污管建筑施工组织设计及对策。
二、建筑施工组织设计1.设计原则(1)合理布局:根据建筑物的平面和立面设计,合理布置排水、排污管线,使其与建筑物内外布局相契合,方便后续施工和维护管理。
(2)标准材料:选择符合国家标准的排水、排污管材料,确保其质量和可靠性。
(3)流量计算:对于建筑物内的排水、排污系统,要进行合理的流量计算,保证排水量能够满足日常使用的需求。
2.施工步骤(1)确定施工范围:根据设计要求,确定排水、排污管线的施工范围和要求。
(2)材料采购:根据设计要求,及时采购所需排水、排污管材料。
(3)施工准备:安排施工队伍和工具设备,进行施工前的准备工作。
(4)施工过程:a.排水、排污管线敷设:先进行地面的排水、排污管线敷设,再进行墙面、地下室等部位的排水、排污管线敷设。
b.排水、排污管支管连接:将排水、排污管线与建筑物内外的排水、排污设备连接起来。
c.测试检验:在施工完成后,进行排水、排污管线的测试和检验,确保其正常使用。
d.收尾工作:完成施工后的清理和整理工作,确保工地的安全和整洁。
3.安全措施(1)施工前的安全检查:确保施工现场的安全,排除潜在的危险因素。
(2)人员培训:对施工人员进行相关的培训,确保其具备施工的基本知识和技能。
(3)防护措施:对施工现场进行安全防护措施,如设置警示标识、安装护栏等。
三、施工对策1.施工过程中应加强沟通,确保对设计要求的理解准确。
在施工队伍中设立相关岗位,负责监督施工过程中的质量控制。
2.施工过程中要加强材料的检验,严禁使用质量不合格的材料。
3.在施工前进行必要的测量和调整,确保排水、排污管线的坡度和高度符合要求。
房屋上下水施工方案模板1. 引言本文档旨在提供一个房屋上下水施工方案模板,以便施工团队根据具体的项目需求和环境条件编写详细的施工方案。
本模板包含了施工方案的基本要素和内容,供施工团队参考和使用。
2. 施工方案概述本施工方案旨在描述房屋的上下水施工流程、施工计划和所需资源,确保施工过程安全、高效进行。
以下是本施工方案的基本概述:•施工范围:本施工方案适用于房屋的上下水系统施工,包括给水系统、排水系统以及相关设备的安装和调试。
•施工目标:确保房屋的上下水系统设计合理、安装正确,达到良好运行状态。
•施工时间:根据具体的项目需求和工期安排编制施工计划。
•所需资源:列出施工所需的人力、物资、设备等资源。
3. 施工方案详细内容3.1 项目概述项目概述部分应包含以下内容:•项目名称:房屋上下水施工项目的名称。
•项目地点:项目所在地区或具体地址。
•项目背景:对项目的背景和目的进行简要描述。
3.2 施工流程施工流程部分应详细描述房屋上下水系统的施工流程,包括但不限于以下内容:•给水管道施工流程:包括给水管道的布置、连接方式、安装顺序和工艺要求等。
•排水管道施工流程:包括排水管道的布置、安装顺序、施工工艺和检验要点等。
•设备安装和调试流程:包括给水设备和排水设备的安装步骤、调试方法和验收标准等。
3.3 施工计划施工计划部分应根据具体的项目需求和工期安排编制,内容包括但不限于以下内容:•工期安排:根据项目的规模和施工难度,合理安排施工工期,确保施工进度合理和施工质量稳定。
•人力配置:确定施工所需的人力数量和资质要求,合理分配工作任务,确保施工进度和质量。
•物资采购:确定所需的施工材料和设备,合理采购和调配,确保施工不受物资供应问题影响。
3.4 施工资源施工资源部分应列出所需的人力、物资和设备等资源清单,包括但不限于以下内容:•人力资源:列出所需的施工人员数量和各类岗位要求。
•施工材料:列出所需的施工材料清单,包括给水管道、排水管道、配件等。
给排施工方案一、工艺流程1、室给水管道安装工艺流程安装准备→预制加工→干管安装→立管安装→支管安装→洁具安装→管道试压→管道冲洗→系统调试。
2、室排水管道安装工艺流程安装准备→锻制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验。
3、室外排水管安装工艺流程安装准备→预制加工→管基素土夯实→管基垫块放置→排水管放置、固定→浇灌管座→管道接口、检查口施工→管侧、管顶施工4、卫生洁具安装工艺流程安装准备→卫生洁具及配件检验→卫生洁具安装→卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝隙处理→卫生洁具外观检查→通水试验。
二、施工方法1、材料要求〔1〕、排水管材为柔性铸铁管及硬质聚氯乙烯(UPVC),所有用的粘结剂应是同一厂家配套产品,并且与卫生洁具连接相适宜。
〔2〕、管材外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。
承口应有梢度,并与插口配套。
2、操作方法〔1〕、选择管材及粘结剂。
〔2〕、切割管材的工具应用手用钢锯或细木手工锯。
不可使用砂轮管机切割;〔3〕、切割后的管口,应平整垂直管轴线。
管口外无毛边。
管口外边应倒100~150的角,倒角长度为2.5~3.0 mm;〔4〕、在管端(插口)上作一插入深度标志;〔5〕、用砂布将粘结面打磨成毛面;〔6〕、清洁承口和插口的粘结面,并凉干;〔7〕、专用粘结剂应浓度适中,用干净的毛刷将粘合剂均匀涂抹在粘结面上,并涂二遍;〔8〕、粘合剂涂好后,立即插入承接口,并向轴向向承口方向施加推进,保持1~2min;3、室外排水管道〔1〕、先在铺设管道的地面上根据管道大小及深度坡度开挖土方并夯实,再放置相应于混凝土垫层厚度的垫块,垫块面的标高通过拉线控制,排水管铺设固定在垫块上,然后浇灌混凝土管基,管接口位置根据实际情况预留位置结合。
〔2〕、排水管道采用承插接口,对口时,将插口插入承口底部时要听到顶撞声,停顿顶插时的反弹可以使对口留有空隙。
接口材料有水泥砂浆和沥青油膏。
上下⽔道⼯程施⼯组织设计⽅案1.⼯程概况***变电站站区上下⽔道含括:给⽔管道、污⽔管道、⾬⽔管道和事故排油管道。
管沟回填不允许含有直径⼤于100mm的砖头、⽯块及冻⼟块。
管道安装完毕后,应做⽔压试验或灌⽔试验。
2.编制依据(1)***变电站《站区给排⽔设备安装施⼯图纸》及图纸会检纪要。
(2)《给⽔排⽔管道⼯程施⼯及验收规范》GB50268-2008(3)《110kV-1000kV变电(换流)站⼟建⼯程施⼯质量验收及评定规程》(Q/GDW 183—2008)3.施⼯布署(1)施⼯现场组织机构本⼯程是由⽔电施⼯队负责施⼯,各业务⼈员配置齐全,与甲⽅、监理管理部门业务对⼝。
⽔电专业安装队下设三个施⼯班组。
(2)施⼯技术准备1)认真学习施⼯图纸、《图纸会审纪要》和施⼯⽅案,领会设计意图,明确施⼯⼯艺和技术质量要求,并做好技术交底和安全交底⼯作。
2)测量⼈员应先将管沟中⼼线及沟边线放出,经质检员和施⼯员复验⽆误后⽅可进⾏下道⼯序施⼯。
(3)施⼯劳动⼒计划本⼯程专业性较强,在施⼯中择优引进⾼素质的专业施⼯队伍。
施⼯采⽤流⽔段作业,安装队⼟⽅组侧重于挖填沟槽⼟⽅及沟底⼟⽅清理;安装队⼆组侧重于管道基础及⾮⾦属管道安装;⽔电队统⼀协调调配三组劳动⼒,保证施⼯过程的施⼯连续性、速度的均衡性与节奏性,合理充分地利⽤施⼯管段的作业⾯,争取时间,加快速度。
为保证⼯程⼯艺标准,特殊⼯种必须持证上岗。
主要劳动⼒需⽤量见下表:主要⼯种劳动⼒需⽤计划表序号⼯种⼈数序号⼯种⼈数1 电⼯2⼈ 4 电焊⼯ 1 ⼈2 管道⼯8⼈ 5 油漆⼯ 4 ⼈3 ⼒⼯15⼈(4)施⼯机具配备根据施⼯⽣产需要,主要施⼯机具配备见下表,机具进场前要进⾏全⾯检修,保证机械设备的良好运⾏。
主要施⼯机具⼀览表序号机具设备名称型号规格单位数量1 反铲挖掘机60-7 台 13 平板式夯机台 37 电动试压泵台 18 ⼿动葫芦5T 个 19 ⼿动葫芦3T 个 4(5)材料准备与供应根据⼯期要求科学、合理排出施⼯进度计划,并据此组织材料进场,做到早⽤的先进场,晚⽤的后进场,尽量少占⽤施⼯场地和资⾦,并对进场材料合理堆放和贮存。
下水道给排水工程施工方案与技术措施1. 前言本文档旨在提供下水道给排水工程施工方案和相关的技术措施。
下水道给排水工程是城市建设中重要的基础设施工程,它涉及到城市的卫生环境和公共安全。
因此,施工方案的制定和技术措施的实施至关重要。
2. 施工方案2.1 工程规划在施工方案中,首先需要进行工程规划。
工程规划包括确定施工范围、施工地点、施工时间以及施工顺序等。
同时,需要对施工过程中可能遇到的问题进行充分的预测和评估,以制定解决方案。
2.2 施工组织施工组织是保证施工工作有序进行的重要环节。
在施工组织中,需要确定施工的组织结构、人员分工以及施工设备和材料的准备等。
同时,需要制定有效的安全管理制度,确保工程施工过程中的安全。
3. 技术措施3.1 土方开挖土方开挖是下水道给排水工程的重要环节。
在土方开挖过程中,需要根据工程设计要求进行合理的挖掘和回填。
同时,需要对挖掘施工现场进行有效的防护和控制,确保施工过程中的安全。
3.2 管道敷设管道敷设是下水道给排水工程的核心工作。
在管道敷设中,需要确保管道的正确铺设和连接,保证管道的质量和密封性。
同时,需要进行管道的防腐蚀处理,以延长管道的使用寿命。
3.3 排水系统测试在工程施工完成后,需要进行排水系统的测试。
测试的目的是验证排水系统的正常运行和稳定性。
测试包括水密性测试、压力测试等,确保排水系统的可靠性和安全性。
4. 总结通过制定合理的施工方案和实施有效的技术措施,下水道给排水工程的施工质量可以得到有效的保证。
同时,需要加强施工过程中的安全管理,确保施工人员和周围环境的安全。
只有这样,我们才能建设出安全可靠的下水道给排水工程,为城市的发展和居民的生活提供良好的环境。
以上是下水道给排水工程施工方案与技术措施的简要介绍。
如有需要,可进一步深入了解和研究相关内容。
1.工程概况***变电站站区上下水道含括:给水管道、污水管道、雨水管道和事故排油管道。
管沟回填不允许含有直径大于100mm的砖头、石块及冻土块。
管道安装完毕后,应做水压试验或灌水试验。
2.编制依据(1)***变电站《站区给排水设备安装施工图纸》及图纸会检纪要。
(2)《给水排水管道工程施工及验收规》GB50268-2008(3)《110kV-1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 183—2008)3.施工布署(1)施工现场组织机构本工程是由水电施工队负责施工,各业务人员配置齐全,与甲方、监理管理部门业务对口。
水电专业安装队下设三个施工班组。
(2)施工技术准备1)认真学习施工图纸、《图纸会审纪要》和施工方案,领会设计意图,明确施工工艺和技术质量要求,并做好技术交底和安全交底工作。
2)测量人员应先将管沟中心线及沟边线放出,经质检员和施工员复验无误后方可进行下道工序施工。
(3)施工劳动力计划本工程专业性较强,在施工中择优引进高素质的专业施工队伍。
施工采用流水段作业,安装队土方组侧重于挖填沟槽土方及沟底土方清理;安装队二组侧重于管道基础及非金属管道安装;水电队统一协调调配三组劳动力,保证施工过程的施工连续性、速度的均衡性与节奏性,合理充分地利用施工管段的作业面,争取时间,加快速度。
为保证工程工艺标准,特殊工种必须持证上岗。
主要劳动力需用量见下表:主要工种劳动力需用计划表(4)施工机具配备根据施工生产需要,主要施工机具配备见下表,机具进场前要进行全面检修,保证机械设备的良好运行。
主要施工机具一览表(5)材料准备与供应根据工期要求科学、合理排出施工进度计划,并据此组织材料进场,做到早用的先进场,晚用的后进场,尽量少占用施工场地和资金,并对进场材料合理堆放和贮存。
4.施工方法和质量控制4.1测量放线4.1.1测量(1)找出固定水准点,根据固定水准点,在沿管道线路设临时水准点,临时水准点距沟边大于10m。
(2)测定出管道线路的中心和转弯处的中心点,把施工区域的与管线位置冲突的固定水准点移位。
(3)临时水准点、管道轴线控制桩、高程桩,应经过复核无误后方可使用,并经常校核。
4.1.2放线(1)根据导线桩测定管道中心线,在管线的起点、终点和转角处,钉一较长木桩作中心控制桩。
(2)根据管道设计标高、地面标高、管道外径、工作面宽度及放坡系数计算出挖槽深度及上开口挖槽线。
(3)测定出各类检查井,阀门井等附属构筑物的位置。
(4)在井中心设水平桩,以便控制管沟坡度,对水平桩要注意保护和复测。
(5)挖至沟底时,在沟底补钉临时桩,以便控制标高,防止多挖而破坏土层。
4.2沟槽开挖(1)管沟槽底开挖宽度按下式计算:B=D1+2bB ——管道沟槽底部的开挖宽度D1——管道外径b ——管道一侧的工作面宽度(可按下表采用)管道一侧的工作面宽度(2)管道沟槽开挖深度上水H=h1-h2+0.5D1+h下水H=h1-h3+δ+hH ——沟槽开挖深度h1——地面标高h2——上水管道管中心设计标高D1——管道外径h ——垫层厚度h3——下水管道管底标高δ——下水管道壁厚(3)管道沟槽放坡系数为1:1.25(4)在并列管道并沟开挖沟槽时,因沟槽开挖较宽,采用机械开挖。
开挖深度按最浅管沟深度控制,确保槽底土层结构不被破坏,其他管道沟进行人工开挖。
(5)管沟的临边防护,在管沟宽度超过4米,沟深超过2米的沟槽两侧采用钢质的临时围栏围护,围护时要考虑出土和运土空间。
(6)沟底要求为自然土层,如果为松散的回填土或块石时,要进行夯实或填土处理。
(7)沟槽验槽合格后,即可开挖工作坑,管沟铺设200mm砂垫层。
(8)根据沟槽的土质、断面、荷载条件等因素,在局部设沟槽支撑,支撑的材质、布置方式要符合规,并经常检查,发现异常及时处理。
(9)在沟槽管道不能及时施工完毕回填时,要收集天气预报,做好施工排水。
在沟槽开挖至设计高程后采用盲沟排水,集水坑设在管段标高最低处,采用人工抽水,保证在下道工序进行前将水排除。
4.3室外给水附属设备(阀门)安装检查准备安装的阀门是否灵活严密,是否符合设计的型号、规格,止回阀还应注意安装方向;阀门止回阀安装应在管道水压试验、水冲洗后进行。
在紧固法兰螺栓时要使用合适的板手。
4.4管道安装按施工图对铺设好的管道坐标、标高及预留管口尺寸进行自检,确认准确无误后,即可在预留管口处灌水试验,水满后观察水位不下降,各接口及管道无渗漏,经有关人员进行检查并填写隐蔽工程验收记录,办理隐蔽工程验收手续。
4.5排水附属物施工(1)井底基础与管道基础同时浇灌。
(2)井流槽与井壁同时进行砌筑,表面用砂浆分层压实抹光,流槽与上下游管道底部顺接。
(3)在井室砌筑的同时安装爬梯,检查井接入管的管口与井壁平齐,井壁收口时每层收进不大于30mm。
(4)井壁采用水泥砂浆抹面,外壁用水泥砂浆搓缝挤压密实。
(5)井外壁按照设计要求进行抹灰。
4.6管道水压试验及闭水试验(1)对各类管道的压力试验值按设计要求进行。
(2)在管道水压试验、闭水试验前,应做好水源引接及排水疏导路线的设计。
(3)管道灌水应从下游缓慢灌入,在试验管段的上游管顶应设排气装置,将管道的气体排除。
(4)管道水压试验分段长度小于1000m。
水压试验时不准对管身接口进行敲打或修补。
遇有缺陷时,应做出标记,卸压后修补,水压升至试验压力后,保持恒压10min,检查接口,管身有无漏水,10min压力降不大于0.05MPa为试验合格。
(5)管道闭水试验带井试验,试验时进行外观检查,不得有漏水现象。
实测渗水量小于允许渗水量为合格。
在管径大于700mm时,可按井段数量抽验。
4.7管沟回填(1)管道经验收合格后,方可进行回填。
(2)管沟回填时,以两侧相对同时用掺30%碎石的素土回填,水平方向均匀摊铺,在两侧用木夯夯实,直至管顶0.5m以上,用平板夯机夯实,回填时,应分层回填,分层夯实,每层厚度30cm。
(3)沟底至管顶以上50cm围不得含有直径大于100mm的石块砖头,回填土每层的压实遍数,应按要求的密实度现场试验确定。
5.施工质量及进度管理措施(1)建立现场质保体系加强现场管理。
(2)及时编制各专业、专项施工方案及技术交底书,认真向班组宣讲及技术交底。
(3)根据工程情况编制本工程的质量策划。
(4)现场设专职质检员,班组设兼职质检员,对施工的每一个分项工程进行检验、评定质量等容。
(5)确保按图施工,按规程操作,按施工及验收规、质量评定标准进行检验,控制好每一个分项工程质量。
(6)现场设专职材料员,把好原材料、配件、设备进场质量验收关,不合格的不予进场,不准使用。
(7)制定出各项工程的细部处理措施,搞好所有分项的细部处理工作。
(8)狠抓各专业质量通病的治理,发现问题及时处理。
(9)做好安装与土建及安装各专业工种之间的交叉配合工作,在保证质量的基础上,确保工程进度。
(10)经常与建设单位、设计单位、监理单位联系,及时办理工程设计变更技术签证工作。
(11)及时做好各分项工程、隐蔽工程验收记录,为工程验收提供原始资料以及办理交工验收和工程资料归档。
(12)加强全面质量意识教育、组织现场施工班组开展以“质量”、“工期”、“安全”为主题的小组活动,开展质量竞赛和评比活动。
6.施工安全危险源分析及安全管理措施(1)建立现场安全生产保证体系,项目设专职安全员,班组设兼职安全员,对施工全过程进行安全生产管理。
(2)施工现场临时用电必须按《JGS46-2005技术规》进行。
(3)做好井洞、沟边安全防护设施,在危险地段设安全警示牌。
(4)在施工现场使用电前必须检查周围环境,防止火灾发生做好明火作业区的防火工作。
(5)定期(每周一次)向全体施工人员讲评安全生产情况,进行安全意识、自我防护教育工作,做到警钟长鸣。
(6)定期(每月一次)进行安全检查,发现安全隐患要及时处理,坚决整改。
(7)针对该工程配合交叉面广,现场必须抓好防物体打击、防塌方、防触电措施。
(8)做到文明施工,及时清理现场,物料堆放整齐,安全通道畅通。
搞好与土建等施工单位的关系,共同做好安全防护设施。
7.文明施工及成品保护(1)文明施工1)建立现场文明施工保证体系,加强现场管理。
2)施工现场必须在醒目位置设施工标牌,施工现场的配电柜必须挂警示标志牌,地埋电缆必须标出敷设位置及走向。
3)施工现场必须做到精心施工,文明操作,严禁乱开挖,乱接电线。
4)各种施工机具保持清洁,且经常维护,保证施工机具的正常使用。
5)随时清理建筑垃圾,做到工完场清,保持场貌整洁。
(2)产品保护1)给水管、排水管、管件、阀门、水泵接合器、井盖运放要避免碰撞损伤。
2)各种阀门井要及时砌好,以保证管件安装后不要损坏。
3)地下管回填时,为防止管道中心线位移或损坏管道,应先在管子周围填土夯实,并应在管道两边同时进行,直至管顶0.5米以上时在不损坏管道的情况下,方可用蛙式打夯机夯实。
在管道安装过程中,及时对管口进行临时封堵,以免污物进入管道。
