密闭墙采用罗克休封闭施工安全技术措施实用版
- 格式:docx
- 大小:60.54 KB
- 文档页数:15
密闭墙采用罗克休封闭施工安全技术措施密闭墙是工业建筑中常见的结构形式,在一些高要求的工业生产环境中,密闭墙的作用尤为重要。
作为密闭墙的施工技术之一,罗克休封闭施工,能够在施工过程中起到加强密闭效果、提升安全性的作用。
罗克休封闭施工的定义罗克休是一种可搅拌性粉末物质,由无机水泥、细沙和草酸铵等组成。
在施工过程中,将罗克休、水和用于控制凝固时间的普通硫酸铵按一定比例搅拌均匀,随后在注浆管中压入密闭墙的缝隙中,通过反应凝固并生成化学镁砂砂浆。
在罗克休封闭施工的过程中,控制水分和硫酸铵的掺量是关键,这样可以在合适的时间生成一定强度的砂浆,从而确保施工效果。
罗克休封闭施工在密闭墙施工中的应用密闭墙施工是一项高难度的工程,施工过程对机械设备、操作人员和现场环境的要求都非常严格。
而罗克休封闭施工能够加强密闭墙的密闭性能,降低施工过程中的尘土飞扬、噪音扰动等对现场环境的影响。
具体来说,罗克休封闭施工需要注入的砂浆能够填补密闭墙的缝隙,从而增加墙体连通性;随着施工材料的凝固,砂浆能够形成一层坚硬的膜层,有效提升结构的密闭性能。
而且,罗克休封闭施工过程中不会产生振动和噪音,对施工现场周边环境影响较小,因此能够得到广泛应用。
罗克休封闭施工的安全技术措施罗克休封闭施工需要操作人员在墙体内进行施工,往往需要在狭小的空间中对注浆设备进行操作,因此施工的安全性和操作人员的经验和技能水平有很大的关系。
1. 做好施工前准备罗克休封闭施工前需要对施工现场进行清理、整理,保证工作区域的空间足够,并采取必要的防护措施。
对施工现场进行检查,保证任何开口或缺陷都已被发现并补救,确保施工可以在安全、卫生和清洁的环境中进行。
2. 熟悉设备的运行原理和操作方法罗克休封闭施工需要注入砂浆,因此需要操作注浆设备。
在进行罗克休封闭施工前,应先了解注浆设备的运行原理和操作方法,并熟悉其特点和注意事项。
在操作设备时,需要根据砂浆的性质进行调整,以避免出现操作不当等风险。

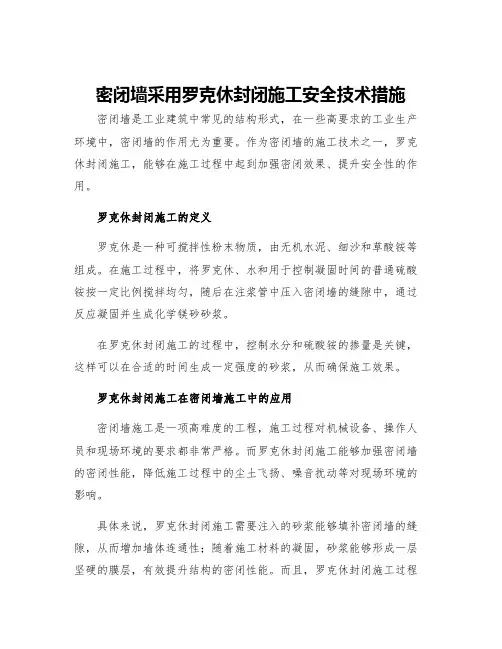

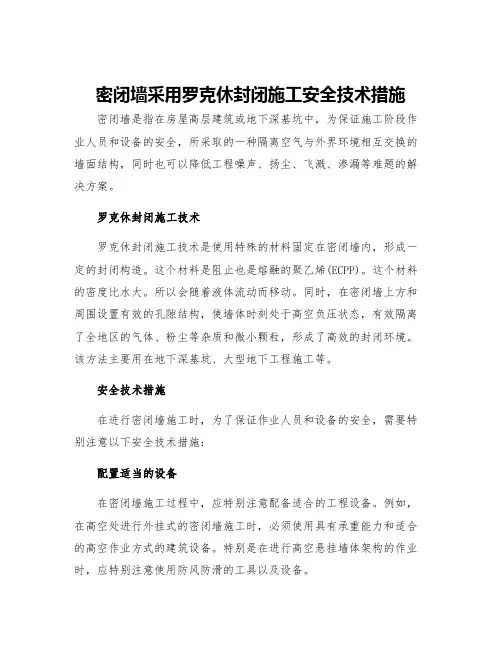

密闭墙采用罗克休封闭施工安全技术措施密闭墙是指在房屋高层建筑或地下深基坑中,为保证施工阶段作业人员和设备的安全,所采取的一种隔离空气与外界环境相互交换的墙面结构,同时也可以降低工程噪声、扬尘、飞溅、渗漏等难题的解决方案。
罗克休封闭施工技术罗克休封闭施工技术是使用特殊的材料固定在密闭墙内,形成一定的封闭构造。
这个材料是阻止也是熔融的聚乙烯(ECPP)。
这个材料的密度比水大。
所以会随着液体流动而移动。
同时,在密闭墙上方和周围设置有效的孔隙结构,使墙体时刻处于高空负压状态,有效隔离了全地区的气体、粉尘等杂质和微小颗粒,形成了高效的封闭环境。
该方法主要用在地下深基坑、大型地下工程施工等。
安全技术措施在进行密闭墙施工时,为了保证作业人员和设备的安全,需要特别注意以下安全技术措施:配置适当的设备在密闭墙施工过程中,应特别注意配备适合的工程设备。
例如,在高空处进行外挂式的密闭墙施工时,必须使用具有承重能力和适合的高空作业方式的建筑设备。
特别是在进行高空悬挂墙体架构的作业时,应特别注意使用防风防滑的工具以及设备。
做好便捷通道在密闭墙的施工过程中,应设有便捷通道,方便作业人员及应急人员进出区域。
特别在作业突发意外时,应尽快迅速疏散人员。
防止墙面崩塌为防止密闭墙面崩塌,施工过程中应特别注意锚杆的钻孔、打孔、固定用于固定密闭墙的支撑架结构。
提高施工人员注意事项在密闭墙施工过程中,需要加强施工人员的安全意识,加强对施工场地的巡逻监控、防范隐患。
在进行高空作业时,应着安全带、选配合适的安全工具。
总结密闭墙采用罗克休封闭施工技术,是近年来大型地下工程和高层建筑施工中增加的安全防护措施。
在实际施工过程中,为保证作业人员安全和施工质量,应特别注意配置适当的设备、做好便捷通道、防止墙面崩塌,同时提高施工人员安全意识和注意事项。
密闭墙采用罗克休封闭施工技术,可以充分保证施工作业的安全,减少对环境的污染和困扰,是一种实用、有效的施工安全措施。
密闭施工管理安全技术措施1. 概述在建筑施工现场中,由于施工过程中产生的尘埃、噪音、废气等因素对施工作业者、周边居民及环境均产生了较大的危害,为降低安全风险,保障施工作业者和居民的安全健康,密闭施工管理技术措施应运而生。
本文将针对密闭施工中存在的安全风险,提出一些管控措施,以倡导施工企业重视密闭施工管理安全技术措施的实施。
2. 关键问题密闭施工是指施工作业区域将封闭围住,从而实现施工现场与周边环境、气体、液体或固体物质的隔离。
但密闭施工不存在安全隐患吗?明显不是这样的,下面是密闭施工安全风险问题:2.1 高浓度有毒气体和甲醛等有害物质的积聚密闭施工现场内空间相对密闭,施工过程中产生的工业废气无法自由散发,导致有毒气体浓度积聚,对作业人员造成严重伤害。
2.2 空气氧气含量不足密闭施工现场内空间相对密闭,施工过程中会消耗大量氧气,在空气流通不畅的条件下可能引起有毒气体积聚和空气氧气含量不足,从而对作业人员的身体健康造成危害。
2.3 难以有效开展应急处置密闭施工现场中,一旦发生意外事故,由于施工区域的封闭性质,往往在救援和处理事故过程中存在着明显的难度和风险。
3. 对策针对密闭施工中存在的安全隐患,本文提出以下措施,以降低安全风险,并保障施工人员和居民的身体健康。
3.1 空气质量监测施工现场应该在密闭施工开始之前进行空气质量检测(包括氧气含量、有毒气体浓度、甲醛等有害物质浓度),以及密闭施工的过程中定期地对施工现场进行监测,如果空气质量达不到安全标准,则应及时采取措施。
3.2 通风密闭施工过程中应在施工现场设置 ventilation 系统,确保空气流通,保障作业人员的安全和健康。
涉及有毒气体的施工仪器,如焊接机、喷漆机等要与这些系统连接,以确保有害气体能够及时排出。
3.3 紧急救援物资施工现场应配备必要的紧急救援物资,包括防毒面具、救生器具、急救药品等,以便在紧急情况下自救。
3.4 环保监测密闭施工过程中应定期对施工现场周边环境进行监测,对一些不合格的环保指标进行及时的处置和整改,避免环境污染对周边居民和环境造成影响。
密闭墙维修安全技术措施、工程概况矿井密闭墙随着时间的推移或者由于受采掘活动的影响,会出现或导致密闭墙体和周边出现不同程度的受损现象。
为了确保通风系统稳定可靠,避免因密闭墙受损造成漏风、风流短路、瓦斯超限、积聚、自然发火等不安全隐患,须及时对受损的密闭进行维修加固,特编制密闭墙维修安全技术措施。
二、技术方案(一)准备工作1、预先将维修材料准备齐全,运至巷道的施工地点两侧,不得影响人、车通行。
2、施工前清理施工地点附近及安全撤退路线上的杂物,保证安全撤退路线畅通。
3、施工前组织施工人员,认真贯彻学习本安全技术措施。
4、施工前,施工负责人必须对施工地点、设施规格、标准了解清楚,并掌握安全技术措施和施工要求。
5、预先排查施工地点顶、帮情况和密闭墙受损情况。
6、根据顶、帮情况和密闭墙受损情况,准备足够数量顶、帮和密闭墙的临时加强支护材料。
7、准备临时加强支护所需的物料,并运至施工地点。
8、预先准备好维修所需的器械,并检查器械完好情况。
9、根据密闭墙受损情况和维修工程量,合理确定施工作业人员数量。
10、预先通知相关部门,配备专职安检员、瓦检员。

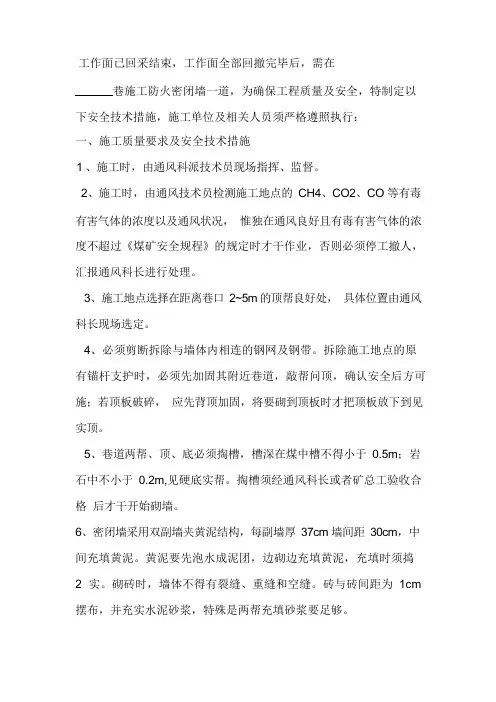

(二)技术方案1、首先对维修的密闭墙顶、帮进行临时加强支护,采用圆木 + 木板(铁板)或利用枕木支设木垛。
2、若密闭墙有鼓包现象时,需在密闭墙前设置护身板。
利用木板(铁板)+圆木,圆木以倾斜的方式支设,与底板接触处挖坑掩埋,使圆木嵌入底板200mm。
3、待临时支护和护身板支设完成后,由带班长和安检员检查确认施工地点处的支护和安全设施情况,发现问题及时处理,只有经检查确认支护和安全设施后,方可进行其他作业。
4、瓦检员检查施工地点甲烷、二氧化碳浓度,进风巷道中甲烷浓度不得超过0.5%、二氧化碳浓度不得超过0.5%,回风巷道中甲烷浓度不得超过1.0%、二氧化碳浓度不得超过1.5%。
5、接着检查密闭墙前的甲烷、二氧化碳浓度,甲烷浓度不得超过1.0%、二氧化碳浓度不得超过1.5%。
编订:__________________单位:__________________时间:__________________密闭施工安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9073-59 密闭施工安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
101工作面已回采结束,工作面全部回撤完毕后,需在上下巷各施工闭墙一道,另4101下顺、4101-4103联巷也需施工闭墙,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:一、质量标准闭墙用砖沙水泥等不然性材料建筑,厚度不低于500mm,闭墙两帮和底都要掏槽,掏槽深度不得低于300mm,并要与煤岩结实,墙垛平整、无裂缝、重缝和空缝,不漏风。
外部要用水泥抹面,施工完必须做到工完料净,文明施工。
二、准备工作1、施工前,通风队要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在窝工现象。
2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。
3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。
4、下料时,料车入井前必须与矿调度室、机电队等单位联系,严格按照有关运输规定执行。
5、在斜巷中运输时,绞车司机必须持证上岗,严格按照操作规程操作。
使用绞车前,绞车工必须首先检查斜巷中的声光信号系统是否齐全灵敏可靠,挡车器、保险杠是否可靠;若不符合要求,严禁使用。
密闭施工安全技术措施在建筑施工中,一些作业需要采用密闭空间施工的方式。
但这种方式同时也存在安全隐患,必须采取相应的技术措施来确保施工作业的安全。
本文将针对密闭施工的风险、安全技术措施、施工准入及应急处理等方面进行介绍。
密闭施工风险1.化学品泄露风险在密闭空间施工中,若使用化学品,一旦泄露,化学品易在密闭空间内积聚形成恶性循环,危害健康。
有毒有害气体积聚容易导致呼吸系统、神经系统和消化系统等器官受损。
2.氧气不足风险在密闭的工作间,由于氧气只能从外部通风进入,如果通风不良,空气中的氧气就会被消耗殆尽,导致作业人员缺氧而窒息。
3.个人行动不便风险密闭空间的面积有限,作业人员行动受到限制,特别是在出现紧急情况时,往往难以逃离。
4.劳动强度大风险在密闭空间施工中,由于呼吸空气缺乏流通,身体会不断地排出二氧化碳,产生大量的热量,从而增加了身体的负担和劳动强度。
5.意外伤害风险密闭工作环境下,容易发生物品落下、跌倒、伤害等意外事件,造成劳动者事故伤害的事例不在少数。
密闭施工安全技术措施1.应选择合适的施工材料在选择施工材料时,要尽可能选用低毒、低挥发、韧性好的材料,降低物料带来的危害。
2.作业前进行充分的通风施工前需要对施工区域进行充分通风或采用「局部通风」的技术措施,保证空气中氧气含量达到标准,避免人体缺氧。
3.空气质量监测密闭施工期间需要定时检测空气质量,特别是毒气浓度、温度、湿度和氧气含量等关键指标,并根据检测结果调整通风措施,确保施工现场环境安全。
4.选择专业人员作业为保证密闭施工环境的安全和施工质量,施工前要对作业人员进行专业培训,掌握必要的技术和自救逃生知识。
5.配备安全防护设备在密闭工作环境中,作业人员需要配备合适的防护设备,如防毒面具、防护手套、护目镜等。
6.安全警示标识对于密闭施工现场,工地应当设置明显的安全标识,指示施工区域的安全注意事项,减少人员误操作造成的危险。
密闭施工准入及应急处理1.准入管理为了保证密闭施工操作的安全,需要进行严格的准入管理,监测施工区域的环境,确保工作人员安全进入或离开施工区域,以及施工区域封闭完备。
密闭施工管理安全技术措施前言密闭施工是常见的施工方式,广泛应用于地下工程、地铁、化工、生产等领域。
在高度关注环保和安全的当今社会,密闭施工不仅能够保障工作区域内的空气质量和作业安全,同时也能够避免一些化学反应对外界环境的污染。
然而,密闭施工也存在一些潜在的安全问题,比如爆炸、中毒、窒息等。
为了保障工人的安全和工程的顺利开展,必须采取必要的安全技术措施。
下面,我们将介绍一些常见的密闭施工管理安全技术措施。
确定安全责任人在密闭施工之前,必须明确安全责任人,并制定相关的安全管理方案。
安全责任人不仅要对施工现场进行检查,还要针对施工中的安全问题和应急情况进行预案制定和培训。
安全责任人要督促管理人员和工人遵守相关规定,确保施工现场安全无事故。
同时,安全责任人还需要随时关注现场情况,对不符合安全规定的行为及时进行制止并处理。
建立安全监测系统在密闭施工中,由于气体、液体等因素,很容易出现危险物质的超标现象。
为了防止这种情况的发生,可以采用安全监测系统进行实时监测,在出现问题时及时预警,保障施工人员的安全。
安全监测系统一般由气体监测、液位监测、温度监测等组成。
这些监测装置应该安装在密闭施工区域,以便在发生危险现象时能够及时采取应对措施。
同时,在使用安全监测系统时,也应该进行培训,让工人和管理人员都能够正确掌握设备使用方法,确保监测准确性。
确定警戒区域和进出口为了保障现场安全,必须设立警戒区域。
在施工现场设置安全警戒标志,明确非工作人员禁止进入。
同时,还需要建立进出口,在进入施工区域时必须进行认证和验明身份,以防止未经授权的人员进入施工现场。
进出口应考虑到通风、安全出口和应急出口等,以确保在危机发生时能够快速疏散人员。
采用防护措施密闭施工需要采用多种防护措施,比如防护服、呼吸器等。
工人在施工前应测量环境中的气体浓度,根据实际情况选择防护措施。
同时,在施工现场,应摆放充足的应急救援物资和工具。
工人在施工中应严格按照作业步骤和作业规范操作,保持清醒和警觉,避免不必要的伤害和事故的发生。
文件编号:TP-AR-L6163In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________密闭墙采用罗克休封闭施工安全技术措施正式样本密闭墙采用罗克休封闭施工安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
为保证井下防火密闭墙的密封性,需对密闭墙夹层中注入罗克休(高分子材料),为保证注入罗克休的安全施工,特编制本安全技术措施。
一、产品规格罗克休为快速发泡空洞填充材料,是一种由两种组分组成的注射泡沫,用于中空填充,隔绝空气和密闭瓦斯。
适用于快速充填岩层与煤层的空洞和封堵漏风及建立防火隔离墙。
能够适应不同环境。
产品为A、B双组份。
A组分24kg/桶,B组分28kg/桶,A/B组分体积比为3.5:1(A:B)。
罗克的两种组分(树脂、催化剂)以3.5:1的体积比相混合后迅速反应生成泡沫,接着会快速膨胀到原体积的20~40倍。
膨胀完毕后,罗克休泡沫在几分钟内硬化。
二、施工方案密闭墙砌筑完成后,密闭墙为双层且留有3个注罗克休的注入管。
首先准备好专用注浆泵及罗克休材料,再使用专用注浆泵和混合枪,将罗克休通过注浆机→混合枪→注入管注入密闭墙内。
直到墙体边缘冒出罗克休气泡停止,从左到右依次注完3个注入管。
密闭墙采用罗克休封闭施工安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月密闭墙采用罗克休封闭施工安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
为保证井下防火密闭墙的密封性,需对密闭墙夹层中注入罗克休(高分子材料),为保证注入罗克休的安全施工,特编制本安全技术措施。
一、产品规格罗克休为快速发泡空洞填充材料,是一种由两种组分组成的注射泡沫,用于中空填充,隔绝空气和密闭瓦斯。
适用于快速充填岩层与煤层的空洞和封堵漏风及建立防火隔离墙。
能够适应不同环境。
产品为A、B双组份。
A组分24kg/桶,B组分28kg/桶,A/B组分体积比为3.5:1(A:B)。
罗克的两种组分(树脂、催化剂)以3.5:1的体积比相混合后迅速反应生成泡沫,接着会快速膨胀到原体积的20~40倍。
膨胀完毕后,罗克休泡沫在几分钟内硬化。
二、施工方案密闭墙砌筑完成后,密闭墙为双层且留有3个注罗克休的注入管。
首先准备好专用注浆泵及罗克休材料,再使用专用注浆泵和混合枪,将罗克休通过注浆机→混合枪→注入管注入密闭墙内。
直到墙体边缘冒出罗克休气泡停止,从左到右依次注完3个注入管。
施工完毕后,立即采用清洗剂清洗注浆泵,将未使用完的罗克休密封,运输至地面安全地点。
整体解决方案系列密闭施工:安全技术措施(标准、完整、实用、可修改)编号:FS-QG-63311密闭施工:安全技术措施Confined construction: safety technical measures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定密闭施工安全技术措施9101工作面已回采结束,工作面全部回撤完毕后,需在上下巷各施工闭墙一道,另4101下顺、4101-4103联巷也需施工闭墙,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:一、质量标准闭墙用砖沙水泥等不然性材料建筑,厚度不低于500mm,闭墙两帮和底都要掏槽,掏槽深度不得低于300mm,并要与煤岩结实,墙垛平整、无裂缝、重缝和空缝,不漏风。
外部要用水泥抹面,施工完必须做到工完料净,文明施工。
二、准备工作1、施工前,通风队要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在窝工现象。
2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。
3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。
4、下料时,料车入井前必须与矿调度室、机电队等单位联系,严格按照有关运输规定执行。
5、在斜巷中运输时,绞车司机必须持证上岗,严格按照操作规程操作。
使用绞车前,绞车工必须首先检查斜巷中的声光信号系统是否齐全灵敏可靠,挡车器、保险杠是否可靠;若不符合要求,严禁使用。
斜巷运输时,要坚持“行车不行人,行人不行车”原则,严禁放飞车。
6、需要人力推车时,1次只准推1辆车,严禁在矿车两侧推车。
推车时必须注意前方,发现前方有人或有障碍物以及推车接近道岔、弯道、巷道口时,推车人必须及时发出警告。
7、物料运送到卸料点后,要先将矿车固定牢固;卸料时,要相互照应、靠巷帮堆放的材料要码放整齐,不得影响行人。
9、施工前,施工负责人必须对施工地点、规格、要求了解清楚,并掌握有关安全技术措施和施工要求,要做到安全施工。
工作面已回采结束,工作面全部回撤完毕后,需在巷施工防火密闭墙一道,为确保工程质量及安全,特制定以下安全技术措施,施工单位及相关人员须严格遵照执行:一、施工质量要求及安全技术措施1 、施工时,由通风科派技术员现场指挥、监督。
2、施工时,由通风技术员检测施工地点的CH4、CO2、CO 等有毒有害气体的浓度以及通风状况,惟独在通风良好且有毒有害气体的浓度不超过《煤矿安全规程》的规定时才干作业,否则必须停工撤人,汇报通风科长进行处理。
3、施工地点选择在距离巷口2~5m 的顶帮良好处,具体位置由通风科长现场选定。
4、必须剪断拆除与墙体内相连的钢网及钢带。
拆除施工地点的原有锚杆支护时,必须先加固其附近巷道,敲帮问顶,确认安全后方可施;若顶板破碎,应先背顶加固,将要砌到顶板时才把顶板放下到见实顶。
5、巷道两帮、顶、底必须掏槽,槽深在煤中槽不得小于0.5m;岩石中不小于0.2m,见硬底实帮。
掏槽须经通风科长或者矿总工验收合格后才干开始砌墙。
6、密闭墙采用双副墙夹黄泥结构,每副墙厚37cm 墙间距30cm,中间充填黄泥。
黄泥要先泡水成泥团,边砌边充填黄泥,充填时须捣2 实。
砌砖时,墙体不得有裂缝、重缝和空缝。
砖与砖间距为1cm 摆布,并充实水泥砂浆,特殊是两帮充填砂浆要足够。
7、在密闭墙的上部和下部份别设观测管、措施管和U 型反水管,观测管、措施管口设阀门。
措施管距离顶板30~40cm,CH4、CO 观测管距离顶板30cm,反水管距离底板20~30cm,CO2 观测管距离底板40cm。
观测管直径为20mm,措施管直径为50mm,反水管直径为80mm。
密闭完成后要在U 型反水管注水进行水封,保证所有管孔不漏风。
8、密闭墙砌完后要批浆抹面,墙四周要抹裙边,其宽度不小于0. 1m, 厚度不小于2cm。
如漏风较大,必须在两帮砌筑24cm 厚的砖墙,并充填黄泥。
抹面时,要抹平,打光压实,确保墙面严实、平整、不漏风,做到耳听无声音、眼看无光亮、手摸无感觉。
2102运输顺槽迎头处施工密闭墙安全技术措施一、编制说明:根据施工安排,2102运输顺槽598m处为切眼中心线,向北调向90°施工2102切眼。
因此,2102运输顺槽迎头段需进行密闭,为规范施工标准,特制定本安全措施。
二、施工组织机构:2、安装组织(1)单位负责人:荣念军(2)现场负责及安全监督:胡方果(4)技术负责:常北三、准备工作1、施工前,必须将施工所需材料运送到施工地点。
2、施工时,带齐所需工具(掀、镐、瓦刀、抹子、灰板、风镐、风管等)。
四、具体施工措施1、密闭构筑位置:2102切眼东帮以里3-5米处。
2、闭墙类型:砖墙(抹面)3、构筑标准:永久砖墙的建筑厚度要大于0.5m,四周掏槽不小于300mm外墙抹面(喷浆)0.1m,裙边不小于100mm4、施工密闭前应按要求进行“三断”且前距离不小于1米。
5、材料规格:建造砖墙材料为红砖、水泥、黄沙,灰沙比例为1:2,巷道断面10.8m2。
具体参数根据现场实际情况定。
6、反水装置:密闭墙要设反水池。
反水池标准为200mM 200m M 200mn,在底部。
五、运输安全技术措施1、运料过程中,要注意自身的劳动保护,必须戴手套。
2、运输构建材料时严格执行绞车运输的规定。
①绞车司机必须控制好行车速度。
②运输材料时,各运输区段必须严格执行清人拉线设警戒。
③运输设备时,严格执行“行人不行车,行车不行人”规定。
④提升设备时,必须配备两名绞车司机,一人监护,一人操作。
运输过程中如发生矿车掉道事故,应立即停止绞车,先将矿车固定好,防止矿车失控下滑,然后用倒链和起道器将矿车安全上道。
3、卸料时要注意周围情况,不得蛮卸,以防伤人或碰砸现场设施。
4、施工用料应靠帮堆放整齐,不得乱堆乱放六、施工安全技术措施1、施工前必须安排测风员检查该处风量,符合《煤矿安全规程》规定,方可进入施工地点进行施工作业。
2、安排一名瓦检员负责施工区域20m范围瓦斯及其他气体的检查监测,瓦斯浓度低于0.8%时,方可进入施工地点施工作业;施工过程中,瓦斯检查员必须不间断检查施工地点瓦斯及其他气体,瓦斯浓度超过0.8%时,必须停止作业,撤出人员,采取措施进行处理,并汇报通风部和调度室。
密闭施工管理安全技术措施在建筑工程中,随着人们对运营场所环境的要求越来越高,采用密闭施工方式的建筑工程逐渐增多。
为保证密闭施工的安全进行,必须采取一系列的安全技术措施,以提高安全保障水平。
什么是密闭施工?密闭施工是指在施工过程中将施工现场封闭起来,达到防止灰尘、噪音、异味、甲醛等污染物质扩散到周围环境的施工方式。
密闭施工能够有效避免建筑施工和装修油漆、地面摆放材料、工业生产异味等对周围环境的污染和影响,十分重要。
密闭施工需要遵循的规定为保证密闭施工时的安全和质量,国家及相关部门配合制定了一些相关规定。
如:《建筑工程施工现场作业环境质量规定》、《建筑工程开工预告备案表》等。
在密闭施工的过程中,必须严格遵守规定,做好场地防护和施工质量管理,以达到保证密闭施工环境的污染控制和施工安全的标准。
密闭施工安全技术措施1. 外部和内部通风密闭施工时,必须给施工现场和其周围的环境提供足够的通风,以保证室内空气质量和施工人员的生命安全。
要利用防护设备和防尘系统来防范和控制气体、灰尘的扩散。
对于已经扩散到外部环境的污染物质,必须及时采取措施防止其对周围环境造成影响。
2. 电气安全电气设备在施工室内的摆放位置和用电方式都应制定详细安全标准,并在施工过程中进行严格管理。
必须在使用电气设备前,仔细检查设备的安全装置是否有效。
要定期对整个电气系统进行检查,以发现存在的问题并及时处理,以免影响施工安全。
3. 建立清洁区域在珍视施工人员和外部环境的安全和卫生的前提下,要在施工现场建立专门的清洁区域。
保持清洁区域干净整洁,及时清扫施工现场和分散在施工现场的杂物和异味,以减少不可预见的安全问题。
4. 严格现场管理施工现场的管理一定要十分严格,各项规定必须得到严格遵守。
施工人员要按照施工计划的要求,参与各项施工工作。
其加工、吊装、装配和安装的各个环节都要有质量控制和安全保障。
同时,要提高操作人员的注意力和责任心,加强职工的熟练水平,以达到安全的施工、保证施工质量的要求。
密闭墙维修安全技术措施一、工程概况矿井密闭墙随着时间的推移或者由于受采掘活动的影响,会出现或导致密闭墙体和周边出现不同程度的受损现象。
为了确保通风系统稳定可靠,避免因密闭墙受损造成漏风、风流短路、瓦斯超限、积聚、自然发火等不安全隐患,须及时对受损的密闭进行维修加固,特编制密闭墙维修安全技术措施。
二、技术方案(一)准备工作1、预先将维修材料准备齐全,运至巷道的施工地点两侧,不得影响人、车通行。
2、施工前清理施工地点附近及安全撤退路线上的杂物,保证安全撤退路线畅通。
3、施工前组织施工人员,认真贯彻学习本安全技术措施。
4、施工前,施工负责人必须对施工地点、设施规格、标准了解清楚,并掌握安全技术措施和施工要求。
5、预先排查施工地点顶、帮情况和密闭墙受损情况。
6、根据顶、帮情况和密闭墙受损情况,准备足够数量顶、帮和密闭墙的临时加强支护材料。
7、准备临时加强支护所需的物料,并运至施工地点。
8、预先准备好维修所需的器械,并检查器械完好情况。
9、根据密闭墙受损情况和维修工程量,合理确定施工作业人员数量。
10、预先通知相关部门,配备专职安检员、瓦检员。
(二)技术方案1、首先对维修的密闭墙顶、帮进行临时加强支护,采用圆木+木板(铁板)或利用枕木支设木垛。
2、若密闭墙有鼓包现象时,需在密闭墙前设置护身板。
利用木板(铁板)+圆木,圆木以倾斜的方式支设,与底板接触处挖坑掩埋,使圆木嵌入底板200mm。
3、待临时支护和护身板支设完成后,由带班长和安检员检查确认施工地点处的支护和安全设施情况,发现问题及时处理,只有经检查确认支护和安全设施后,方可进行其他作业。
4、瓦检员检查施工地点甲烷、二氧化碳浓度,进风巷道中甲烷浓度不得超过0.5%、二氧化碳浓度不得超过0.5%,回风巷道中甲烷浓度不得超过1.0%、二氧化碳浓度不得超过1.5%。
5、接着检查密闭墙前的甲烷、二氧化碳浓度,甲烷浓度不得超过1.0%、二氧化碳浓度不得超过1.5%。
YF-ED-J8899可按资料类型定义编号密闭墙采用罗克休封闭施工安全技术措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日密闭墙采用罗克休封闭施工安全技术措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
为保证井下防火密闭墙的密封性,需对密闭墙夹层中注入罗克休(高分子材料),为保证注入罗克休的安全施工,特编制本安全技术措施。
一、产品规格罗克休为快速发泡空洞填充材料,是一种由两种组分组成的注射泡沫,用于中空填充,隔绝空气和密闭瓦斯。
适用于快速充填岩层与煤层的空洞和封堵漏风及建立防火隔离墙。
能够适应不同环境。
产品为A、B双组份。
A组分24kg/桶,B组分28kg/桶,A/B组分体积比为3.5:1(A:B)。
罗克的两种组分(树脂、催化剂)以3.5:1的体积比相混合后迅速反应生成泡沫,接着会快速膨胀到原体积的20~40倍。
膨胀完毕后,罗克休泡沫在几分钟内硬化。
二、施工方案密闭墙砌筑完成后,密闭墙为双层且留有3个注罗克休的注入管。
首先准备好专用注浆泵及罗克休材料,再使用专用注浆泵和混合枪,将罗克休通过注浆机→混合枪→注入管注入密闭墙内。
直到墙体边缘冒出罗克休气泡停止,从左到右依次注完3个注入管。
施工完毕后,立即采用清洗剂清洗注浆泵,将未使用完的罗克休密封,运输至地面安全地点。
三、安全技术措施(一)防爆胶轮车运送物料安全技术措施1.施工前根据密闭体积计算出罗克休A、B 两种组分的使用量,派专人装车。
装车时最高可二层叠放,装好后检查桶盖是否紧闭,并采用麻绳捆绑。
2.运输过程中车厢严禁乘坐人员,遇道路颠簸路段,车辆要尽量减速慢行,防止料桶颠落及料液溢出。
在通过颠簸路段后,要及时停车,检查车厢中料液有无溢出,绳索是否紧固,在确认无问题时方可前行。
3.途中如遇载人车辆或其他车辆时,要及时鸣笛,并靠一侧停车,待其他车辆顺利通过后,方可继续行驶。
4.车辆行驶至施工地点后,要靠一侧停放。
卸车前,要去掉绳索,检查料桶是否有破损情况,若有破损料桶要单独放置。
5.A、B两种组分卸车后分别放置,不准混合。
卸料完毕后,若不能及时使用,要悬挂警示牌板。
防止其他车辆碰撞及人员搬运并打开包装。
6.严禁任何人随意蹬、扒车,对于规定不准乘人的车辆,严禁乘坐。
7.车辆起步前、倒车时必须鸣笛示警,确认周边无人和障碍物后方可起步,速度不超过5km/h。
8. 防爆车在井下直行巷道车速不超过20km/h;巷道交叉口,转弯、会车时、行车区域内视线不清时、下坡时应鸣笛,减速慢行,速度不超过5km/h。
9.同向行驶车辆安全运行间距不得小于50m,严禁空档滑行。
10.规定单向行驶的巷道内车辆禁止逆行。
11.车辆由调车硐室、躲避硐室、非主干线进入主行车道时,鸣号、变光,确认主车道无车辆通过时再慢速驶入。
12.遇参观车辆时应及时靠右停车或进入躲避硐室(调车硐室)让行。
13.会车时相距50m开始变光减速,让行车辆必须停车并关闭大灯,等待对面车辆通过后方可通行。
14.在交叉路口、急弯处、陡坡以及距离上述地点30m以内的路段,不得停车。
驾驶员离开时,必须熄火,拉紧手刹车,挂档。
15.车辆故障停车时,前后30m以外设置明显的警示牌,并立即向调度中心汇报,调度中心及时通知相关部门,积极组织处理。
16.防爆胶轮车运输要严格执行“行车不行人,行人不行车”、“口手示意法”等相关规定,防暴车必须保证完好,制动灵敏、可靠,防爆车内的淤泥高度不得超过车箱上沿并用塑料布做好防护措施避免污染路面。
(二)电气、通讯一般规定1.井下不得带电检修、搬迁电气设备、电缆和电线。
检修或搬迁前,必须切断电源,检查瓦斯,在其巷道风流中瓦斯浓度低于1.0%时,再用与电源电压相适应的验电笔检验;检验无电后,方可进行导体对地放电。
控制设备内部安有放电装置的,不受此限。
所有开关的闭锁装置必须能可靠地防止擅自送电,防止擅自开盖操作,开关把手在切断电源时必须闭锁,并悬挂“有人工作,不准送电”字样的警示牌,只有执行这项工作的人员才有权取下此牌送电。
2.操作井下电气设备应遵守下列规定:(1)非专职人员或非值班电气人员不得擅自操作电气设备。
(2)操作高压电气设备主回路时,操作人员必须戴绝缘手套,并穿电工绝缘靴或站在绝缘台上。
(3)手持式电气设备的操作手柄和工作中必须接触的部分必须有良好绝缘。
3.井下供电应做到;无鸡爪子,无羊尾巴,无明接头;有过流和漏电保护装置,有螺钉和弹簧垫,有密封圈和挡板,有接地装置;电缆悬挂整齐,设备硐室清洁整齐;防护装置全,绝缘用具全,图纸资料全;坚持使用检漏继电器,坚持使用照明和信号综合保护,坚持使用风电闭锁。
4.电气设备要有严格的维护、检修制度,并确保电气设备防爆性能良好。
5.电缆不应悬挂在风管或水管上,不得遭受淋水。
电缆上严禁悬挂任何物件。
电缆与压风管、供水管在巷道同一侧敷设时,必须敷设在管子上方,并保持0.3m以上的距离。
盘圈或盘“8”字形的电缆不得带电。
巷道内的通信和信号电缆应与电力电缆分挂在井巷的两侧,如果受条件所限,应敷设在电力电缆上方0.1m以上的地方。
高低压电力电缆敷设在巷道同一侧时,高、低压电缆之间的距离应大于0.1m。
高压电缆之间、低压电缆之间的距离不得小于50mm。
井下巷道内的电缆,沿线每隔一定距离、拐弯或分支点以及连接不同直径电缆的接线盒两端、穿墙电缆的墙的两边都应设置注有编号、用途、电压和截面的标志牌。
6.电缆的连接应符合下列要求:(1)电缆与电气设备的连接,必须用与电气设备性能相符的接线盒。
电缆线芯必须使用齿形压线板(卡爪)或线鼻子与电气设备进行连接。
(2)不同型电缆之间严禁直接连接,必须经过符合要求的接线盒、连接器或母线盒进行连接。
(3)同型电缆之间直接连接时必须遵守下列规定:橡胶电缆的修补连接(包括绝缘、护套已损坏的橡胶电缆的修补)必须采用阻燃材料进行硫化热补或与热补有同等效能的冷补。
在地面热补或冷补后的橡胶电缆,必须经浸水耐压试验,合格后方可下井使用。
在井下冷补的电缆必须定期升井试验。
7.井下防爆电气设备的运行、维护和修理,必须符合防爆性能的各项技术要求。
防爆性能遭受破坏的电气设备,必须立即处理或更换,严禁继续使用。
8.操作机械设备必须由经过专门培训,取得合格证的专职人员担任,并持证上岗。
9.所有电气设备的保护接地装置(包括电缆的铠装、铅皮、接地芯线)和局部接地装置,应与主接地极连接成1个总接地网。
10.建立井下领导防爆小组,对井下的电气设备进行定期检查、维护、保修,并做好记录。
(三)施工安全技术措施1.凡参加罗克休注浆施工作业人员需学习本措施及有关规定,并严格按照本措施施工。
2.施工过程中,矿方通风部门要派专职瓦检员负责现场瓦斯检测工作,只当风流中瓦斯浓度低于1%,且无局部瓦斯积聚时,方可允许施工,当瓦斯浓度超过1%时,必须停止施工,切断电源后及时撤离现场,待瓦斯浓度降到1%以下后,方可继续施工。
3.施工作业人员必须佩带防护眼罩,防护手套,严禁直接接触罗克休料液,若有料液溅到皮肤上,要用清水反复清洗。
4.注浆前,施工人员要对机器进行全面检查,各部位螺栓及混合枪接头是否完整、紧固。
操作手把是否灵活可靠。
5.注浆时,若有罗克休料液溢出时,及时采用清水冲洗,将液料稀释。
6.注浆后和罗克休料液接触过的防护用品升井后及时销毁。
7.注浆后将盛装罗克休的废桶及采用空桶回收的清洗注浆泵的清洗液,及时运输至地面仓库,码放在一起,设置围栏并悬挂警示牌,及时联系厂家回收。
(四)文明施工文明施工不仅是圆满完成工程重要的组成部分,还要体现出施工队伍的管理水平和文化素质,为此本公司从以下方面搞好文明施工。
1.坚决执行国家、地方和业主制订有关文明施工的规定,对全体职工进行文明施工重要性及意义的教育,使之成为自觉行为。
2.施工人员需持证上岗。
3.施工场地保持清洁,钻机设备应根据现场情况合理摆放,业务做到齐整有序。
4.电缆路线架设要整齐,开关上架,标示清楚。
严格执行停送电管理制度,避免漏电事故,严禁带电检修和搬迁电气设备,避免撞击及磨擦火花,杜绝明火作业,消灭电器失爆。
5.入井人员必须随身携带自救器,并会熟练使用。
6.施工洞室内要设置逃生路线标牌,以备危急时使用。
7.管理好宿舍、食堂等场所,保证职工有良好的生产生活条件。
其他未尽事宜严格按《煤矿安全规程》执行四、避灾路线1. 3103回风顺槽→3103回风绕道→+931m水平井底车场→副井→地面2. 3101辅助运输顺槽→联络巷→3101设备列车顺槽→+931m水平井底车场→副井→地面。
