开关 插座安装施工工艺
- 格式:docx
- 大小:14.56 KB
- 文档页数:5
电源开关、插座安装施工工艺
1. 引言
电源开关和插座是现代建筑中必不可少的电气设施。
正确的安装施工工艺能够确保这些设备的正常运行和使用安全。
2. 工艺步骤
以下是电源开关和插座的安装施工工艺步骤:
2.1 规划与准备
在进行安装施工之前,需要进行规划与准备工作,包括:
- 确定需要安装的电源开关和插座的数量和位置。
- 联系供应商购买所需的电源开关和插座设备。
- 准备必要的工具和材料,如电缆、导线、接线端子等。
2.2 布线和安装定位盒
根据规划确定的位置,进行电源开关和插座的布线和安装定位盒的工作,具体包括:
- 使用合适的工具在墙壁上开孔,安装定位盒。
- 按照规定的走线方式进行电缆和导线的布线,确保走向合理、美观。
- 将电缆和导线连接到定位盒内,确保连接牢固。
2.3 连接与安装设备
连接与安装设备是安装施工的核心环节,包括:
- 根据电路连接原理图,将电缆和导线连接到电源开关和插座上。
- 使用绝缘工具进行电线的绝缘处理,确保使用安全。
- 将安装好的电源开关和插座固定到定位盒上,确保稳固。
2.4 安全测试和调试
安装完成后,需要进行安全测试和调试工作,以确保设备正常
运行和使用安全,具体包括:
- 使用合适的测试工具进行电压、电流的检测。
- 测试各个开关和插座的功能是否正常。
- 全面检查安装后的设备和线路,确保没有安全隐患。
3. 结论
电源开关和插座的安装施工工艺是一个繁琐而重要的过程,需要合理规划、认真执行。
正确的安装施工能够确保设备的正常运行和使用安全,为现代建筑提供便利和保障。
开关插座安装工艺
1、安装前清理
应将盒内异物、积尘除去,铁管管口应戴上护口,再进行导线接头和与开关、插座连接,开关、插座的接线应有明显的标识,相线用黄、绿、红色表示,单相负荷开关的二次线也可专用红色表示,零线用淡蓝色,保护线用黄绿相间色表示等,如不用颜色表示,也可用端子牌以符号或文字标注。
2、导线预留长度
盒内导线应有足够的预留长度。
在开关、插座上压接的导线预留长度从墙面算起,不应少于100mm o
3、安装
1)如插座与邻近插座的导线需要在盒分支,应采用导线接头的方法,不应将根分支导线共同压接在压线螺丝上,这样容易松动、脱落,造成导电不良、断路或短路。
2)开关、插座的导线压接螺丝,每只宜接一根导线,最多不得超过两根导线。
在压接一根导线时,如接线孔孔过大,不易压牢,可以将导线线芯折回并在一起,再插入接线孔内,以增加螺丝的压接面积。
如果采用导线挪环,压接环直径的大小应以螺丝帽压接牢固为准,被压接的线芯长度,应不小于圆环周长的3/4o
3 )装开关、插座应固定在底台上,底台要固定在暗埋盒上。
圆形底台可用直
径75mm或100mm的方形底台,可根据需要采用双联或三联等。
底台安装固定均不得少于2个螺钉。
面板开关均直接固定在暗设盒上。
固定用的螺钉必须用镀操或镀锌的。
4 )开关、插座安装在墙面上要平贴,端正周边不得缺灰,有洞或有壁纸,涂料的毛边、毛茬。
开关插座安装施工方法与技术措施开关和插座的安装施工方法和技术措施是电气工程中非常重要的一部分,它关系到家庭和建筑物的用电安全和便利性。
以下是开关和插座安装的一些常见方法和技术措施:一、开关和插座的安装施工方法:1. 首先确定开关和插座的位置:根据使用需求和设计布局,确定开关和插座的具体位置。
通常情况下,插座应距离地面50~60cm,开关应距离地面120cm以上。
2.预埋电线管:在墙体内使用电线管预埋电线,这样可以更方便地将电线引入开关和插座位置。
根据具体情况,选择合适的电线管规格,注意管道的保护和固定。
3.铺设电线:在预埋电线管中铺设电线,并进行合适的连接和接地。
电线应根据规定使用合适的橡皮套、绝缘管等材料进行绝缘处理,避免可能的电击风险。
4.安装开关和插座:在预先确定的位置上开孔,安装开关和插座。
注意开关和插座的尺寸和规格要与孔洞匹配,安装时要合理固定,确保牢固和稳定。
5.连接电线:将电线与开关和插座连接,确保接线正确、牢固和可靠。
根据不同的连接方式和需求,选择合适的接线端子和连接方法。
6.进行试验和验收:完成安装后,进行电气试验,确保开关和插座的正常使用。
同时要进行验收,确保施工质量和符合安全标准。
二、开关和插座安装的技术措施:1.合理规划电气布线:在进行开关和插座的安装前,要进行合理的电气布线规划。
根据不同的用电需求和安全标准,确定合适的电线管径和板线规格,确保电气系统的正常运行和安全使用。
2.选择合适的材料和设备:在开关和插座的安装中,选择合适的材料和设备是非常重要的。
要选择符合国家标准和质量认证的产品,确保产品的质量和安全性能。
3.注意电线的敷设和固定:在安装过程中,要注意电线的敷设和固定。
电线应按照要求进行固定,避免过于松散或过于紧绷,以免影响电线的绝缘和导电性能。
4.电压等级和用电负荷匹配:在选择开关和插座时,要根据实际用电负荷和电压等级进行匹配。
过高或过低的电压等级都会影响电器的正常运行和安全性。
1、开关插座安装施工方法(1)接线盒检查清理用錾子轻轻地将盒子内残留的水泥、灰块等杂物剔除,用小号油漆刷将接线盒内杂物清理干净。
清理时注意检查有无接线盒预进安装位置错位(即螺丝安装孔错位)、螺丝安装孔耳缺失、相邻接线盒高差超标等现象,应及时修整。
如接线盒埋入较深,超过1.5㎜时,应加装套盒。
(2)接线先将盒内导线留出维修长度后剪除余线,用剥线钳剥出适宜长度,以刚好能完全插入接线孔的长度为宜。
1. 对于多联开关需分支连接的应采用安全型压接帽压接分支。
2. 应注意区分相线、零线及保护地线,不得混乱。
3. 开关、插座、吊扇的相线应经开关关断。
4. 插座接线。
5. 单相两孔插座有横状和竖装两种。
横状时,面对插座的右极接相线,左极接零线;竖装时,面对插座的上极接相线,下级接零线。
安装时应注意插座内的接线标识。
(3)安装开关、插座1. 按接线要求,将盒内导线与开关、插座的面板连接好后,将面板推入,对正安装孔,用镀锌机螺丝固定牢固。
固定时使面板端正,与墙面平齐。
对附在面板上的安装孔装饰帽应事先取下备用,在面板安装调整完毕后再盖上,以免多次拆卸划损面板。
2. 安装在室外的开关、插座应为防水型,面板与墙面之间应有防水措施。
3. 安装在装饰材料(木装饰或软包等)上的开关、插座与装饰材料间设置隔热阻燃制品如石棉布等。
(4)通电试验开关、插座安装完毕后,且各条支路的绝缘电阻摇测合格后,方允许通电试运行。
通电后应仔细检查和巡视,检查灯具的控制是否灵活、准确;开关与灯具控制顺序相对应,吊扇的转向、运行声音及调速开关是否正常,如发现问题必须先断电,然后查找原因进行修复。
开关插座面板施工方法及施工工艺1.规划:在进行开关插座面板的施工之前,需要对布线的位置和开关插座的数量进行规划。
在规划时要考虑家居设计和布线的安全合理性,并与业主进行沟通确认。
2.准备材料:准备开关插座、面板、面板盒、导线、工具箱等所需材料和工具。
确保材料的品质符合国家标准,并根据设计要求选购合适的规格和型号。
3.布线:在进行布线前,首先需要确定开关、插座和照明的位置,根据设计图纸或现场实际需求进行定位标记。
然后按照规划好的位置进行电缆管道或隐蔽布线,保证线路的美观和安全。
隐蔽布线施工工艺:(1) 打墙槽:根据设计要求和标记,在墙壁上开槽,一般深度为20mm,宽度为40-50mm,槽内角度开圆弧,墙面平整度要求达到国家标准。
(2)铺设电缆:将电缆放入槽内并与配管连接,保留足够的电缆长度,避免拉力过大导致电缆短路或损坏。
(3)固定电缆:使用电缆固定器将电缆固定在槽内,保证电缆平整、整齐、固定可靠。
(4)封槽:使用石膏板、水泥或壁纸等材料对墙板槽口进行封闭,封闭后要保持墙面平整、美观。
4.安装面板:在墙体布线完成后,根据开关插座的类型和数量在合适的位置安装面板盒。
注意安装时要保持水平、垂直,并使用水平仪进行调整。
然后将开关插座安装到面板盒中,确保插座与面板紧密连接。
5.连接导线:根据电路连接要求,将导线连接到开关和插座上。
在连接导线时要保持导线端部的铜线整齐、齐平,与开关和插座的接线端适当地剥去绝缘外皮,扭紧、固定连接。
6.测试和验收:安装完成后,需要进行电器设备的测试和验收。
首先打开开关,测试插座是否正常供电。
然后使用电压表、电流表等仪器进行电路的测试,确保线路连接正确、电流稳定、不漏电等。
注意事项:-在施工过程中要严格按照电气安装规范进行施工,不得擅自修改电路和线路布置。
-布线时要进行良好的防护,避免电缆损坏或短路。
-安装面板时要保持墙面整洁、平整,面板安装牢固。
-在连接导线时要注意导线的规格和颜色,保证连接正确、可靠。
开关插座安装施工方案一、施工前准备工作1.确定开关和插座的位置和数量,根据设计图纸确定施工区域。
2.清理施工区域,确保周围没有杂物和障碍物。
3.检查供电线路,确保供电安全可靠。
4.准备所需工具和材料,如电钻、电线、插座、开关等。
二、施工步骤1.安装开关(1)根据设计图纸确定开关位置,使用电钻在墙壁上打孔,孔的大小要与开关底座相匹配。
(2)将开关底座插入墙壁孔中,并用螺丝固定。
(3)将开关底座上的开关盖板插入底座中。
(4)将开关连接线与电线连接,确保连接牢固。
(5)将开关盖板扣在开关底座上,确保盖板与底座紧密贴合。
2.安装插座(1)根据设计图纸确定插座位置,使用电钻在墙壁上打孔,孔的大小要与插座底座相匹配。
(2)将插座底座插入墙壁孔中,并用螺丝固定。
(3)将插座连接线与电线连接,确保连接牢固。
(4)将插座外壳盖在插座底座上,确保插座外壳与底座紧密贴合。
3.接线工作(1)根据设计图纸确定电线的布线路径,使用电钻在墙壁上打线槽,将电线放入线槽中。
(2)将电线剥去一定长度的绝缘层,将导线插入开关或插座的插座孔中,并用螺丝固定。
(3)使用绝缘胶带将电线与墙壁固定,确保电线牢固而整齐。
4.示例测试(1)测试开关是否能够正常开关灯光。
(2)测试插座是否能够正常供电。
(3)测试插座的接地是否正常。
三、施工安全注意事项1.在进行插座和开关安装时,务必切断电源,确保施工过程中不会有电击风险。
2.在进行电线连接时,务必确保连接牢固,并做好绝缘处理,防止短路和火灾。
3.在进行电线敷设时,要注意不要弯曲或损坏电线,避免电气故障。
4.在进行开关和插座的固定时,要选择合适的螺丝和孔位,确保稳定牢固。
5.在进行电器设备测试时,要小心操作,避免触电风险。
6.施工结束后,要进行全面的检查和测试,确保所有设备正常运作,并清理施工区域。
开关插座安装施工方案一、项目概述为了满足电力需求,我们将进行开关插座的安装施工。
本文将详细介绍施工步骤、材料准备、施工流程以及安全措施,确保施工过程的准确性和安全性。
二、施工准备1. 工具准备:- 扳手- 螺丝刀- 塑料锤- 钳子- 测量工具(卷尺、水平仪等)2. 材料准备:- 插座- 开关- 电线- 漏电保护器- 空壳线管- 电线管- 接线盒- 固定螺丝- 绝缘胶带三、施工步骤1. 安全措施:在施工开始之前,确保断开电源,以避免电触点造成触电危险。
2. 开关安装:(1)测量并标记开关位置,确保位置准确。
(2)使用钻孔机在标记位置打孔,注意与钢筋等结构物保持距离。
(3)将电线从电线管中穿过墙面,与开关相连。
(4)将开关固定在墙面上,并使用扳手将螺丝拧紧。
3. 插座安装:(1)测量并标记插座位置,确保位置准确。
(2)使用钻孔机在标记位置打孔,注意与钢筋等结构物保持距离。
(3)将电线从电线管中穿过墙面,与插座相连。
(4)将插座固定在墙面上,并使用扳手将螺丝拧紧。
4. 接线处理:(1)打开接线盒,将插座线与电源线连接,确保接线正确无误。
(2)使用绝缘胶带将接线盒封好,避免电线暴露在外。
5. 安全检查:(1)确认每个开关和插座的连接牢固,并排除松动的可能性。
(2)使用电压测试仪检查电线是否连接正确,有无电流泄露。
四、施工流程1. 规划布线路径:根据实际需要,合理规划开关和插座的布线路径,避免线缆过长或过短。
2. 安装插座盒:根据布线路径,在墙壁上安装插座盒,确保盒子固定稳妥。
3. 布线:在插座盒旁的墙壁上,划线用于电线管的铺设。
根据划线,将电线管安装在墙壁上。
4. 连接电线:将电线通过电线管引入插座盒,并正确连接插座。
5. 安装开关:在墙壁上安装开关盒,并将电线与开关相连。
6. 连接电源:将电源线接入插座盒,确保连接可靠。
五、安全措施1. 戴好绝缘手套,以免触电。
2. 在施工过程中,尽量避免与水等导电物接触。
第五章主要分项工程施工方案和技术措施六、开关、插座安装工程施工工艺标准1、适用范围本工艺标准适用于室内电气照明的开关、插座安装工程。
2、施工准备(1)材料要求:(A)各型开关:规格型号必须符合设计要求,并有产品合格证。
(B)各型插座:规格型号必须符合设计要求,并有产品合格证。
(C)其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
(2)主要机具:(A)红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋。
高凳等。
(B)手锤、錾子、剥线错、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
(3)作业条件:(A)各种管路、盒子已经敷设完毕。
盒子收口平整。
(B)线路的导线已穿完,并已做完绝缘摇测。
(C)墙面的浆活、油漆及壁纸等内装修工作均已完成。
3、操作工艺(1)工艺流程:(2)清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
(3)结线:A、一般结线规定:(A)开关结线:同一场所的开关切断位置应一致,且操作灵活,接点接触可靠。
电器,灯具的相线应经开关控制。
多联开关不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支连接。
(B)插座接线:单相三孔及三相交、直流或不同电压的插座安装在同一场所时,应有明显区别,且其插头与插座配套,均不能互相代用。
插座箱多个插座导线连接时,不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支线连接。
(4)安装开关、插座准备:先将盒内甩出的导线留出维修长度,削出线芯,注意不要碰伤线芯。
将导线按顺时针方向盘绕在开关,插座对应的接线柱上,然后旋紧压头。
如果是独芯导线,也可将线芯直接插入接线孔内,再用顶丝将其压紧。
注意线芯不得外露。
A、开关、插座安装:(A)一般安装规定:开关安装规定:距门口为150~200mm;且拉线的出口应向下。
扳把开关距地面的高度为1.4m,距门口为150~200mm;开关不得置于单扇门后。
暗装开关的面板应端正、严密并与墙面平;开关位置应与灯位相对应,同一室内开关方向应一致;(B)插座安装规定:暗装和工业用插座距地面不应低于30cm;同一室内安装的插座高低差不应大于5mm;成排安装的插座高低差不应大于2mm;暗装的插座应有专用盒,盖板应端正严密并与墙面平;落地插座应有保护盖板;C、开关、插座安装:暗装开关、插座:按接线要求,将盒内甩出的导线与开关、插座的面板连接好,将开关或插座推入盒内(如果盒子较深,大于2.5cm时,应加装套盒),对正盒眼,用机螺丝固定牢固。
开关插座安装施工工艺
一、引言
开关插座作为日常生活中必不可少的电器装置,其安装施工工艺的准确与否,直接关系到家庭电力设备的正常使用和用户的生活质量。
本文将详细介绍开关插座的安装施工工艺,包括前期准备工作、材料选购、电路布线、安装步骤及注意事项等方面。
二、前期准备工作
1. 工具准备:扎丝刀、电钻、电锤、压线钳、螺丝刀、螺丝批等。
2. 建材准备:开关插座、导线、插座盒、开关面板、线管、螺丝等。
三、材料选购
1. 开关插座:选择正规品牌、合格产品,确保质量可靠、安全耐用。
2. 导线:选择规格合适、绝缘性能良好的导线,如BV线或RV 线等。
3. 插座盒:选择质量好、外观美观的插座盒,材质可选塑料或金属盒。
4. 开关面板:选用符合个人喜好、材质坚固、防火、耐磨损的开关面板。
四、电路布线
1. 确定插座的位置:根据家庭电器的布局及用电需求确定插座的位置,要考虑家具摆放、电器使用等因素。
2. 导线敷设:根据插座位置,利用线管进行导线敷设,保证导线安全可靠,并做好隐蔽工作。
3. 布线连接:根据插座的电气特性,正确连接导线和插座,确保接线牢固、接触良好。
4. 保护措施:对于易受潮或受损的电线,应采取保护措施,如使用绝缘胶带进行包裹等。
五、安装步骤
1. 定位开关插座位置:根据电路布线图进行定位,用标线铅笔或胶带标识出插座位置。
开关、插座安装施工工艺一、施工准备1.作业条件(1)各种管路、盒子已经敷设完毕,损坏的盒子已换掉。
(2)盒子缩进装饰面超过20mm的已加套盒,且套盒与原盒有可靠的措施,拨插时不能将套盒与面板一起拨出。
(3)盒子缩进装饰面不够20mni已用高标号砂浆外口抹平齐,内口抹方正。
(4)线路的导线已穿完,并已对各支路完成绝缘摇测。
(5)墙面抹灰、油漆及壁纸等内装修工作均已完成。
(6)为防止土建施工污染插座面板,水泥地面、铺砖地面、水磨石、大理石地面等工作应已完成。
2.材质要求(1)各型开关、插座的规格、型号必须符合设计要求,并应有电工产品合格证。
产品必须经过中国电工产品认证委员会的安全认证,产品上应带有安全认证标志(长城标志)。
合格证、安全认证证书复印件同规格、同型号应各备一张。
(2)塑料(台)板应具有足够强度,应平整、无弯翘变形等现象, 并有产品合格证。
(3)各厂家产品应有两部认可证书的复印件。
(4)进口的电工产品必须附有国家商检局的质量检定证书(检定证书可代替产品合格证)。
3.施工器具红铅笔、卷尺、水平尺、线坠、绝缘手套等。
二、工艺流程清理一接线一安装一通电试运行三、施工工艺(一)清理用塞子轻轻地将盒内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
(二)接线1.开关接线规定:电器、灯具的相线应经开关控制。
开关接线时, 应将盒内导线理顺,依次接线后,将盒内导线盘成圆圈,放置于开关盒内。
2.插座接线规定:(1)单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接零线;竖装时,面对插座的上极接相线,下极接零线。
(2)单相三孔及三相四孔的接地或接零线均应在上方。
(3)交、直流或不同电压的插座安装在同一场所时,应有明显的区别,且其插头与插座配套,均不能互相代用。
3.接线:先将盒内甩出的导线留出维修长度(15 —20CM)削去绝缘层,注意不要碰伤线芯,如开关、插座内为接线柱,将导线按顺时针方向盘绕在开关、插座对应的接线柱上,然后旋紧压头。
开关插座灯具安装施工方法及工艺流程一、工艺流程1.施工前准备首先,需要对施工区域进行测量和布线规划。
根据实际需要,确定开关、插座和灯具的数量和位置,并编制详细的布线图纸。
同时,准备好所需的工具和材料,如螺丝刀、电钳、绝缘胶带、电线、开关、插座、灯座等。
2.线槽安装根据布线图纸的要求,在墙壁上划线并用电钻打孔,然后安装线槽。
线槽要与墙壁平整并固定好,确保线路可以顺利通过。
3.接线盒安装根据布线图纸的指示,在合适的位置打孔并安装接线盒,应确保接线盒与墙面平齐,并用螺丝固定好。
在接线盒内安装好接线板,并将预留好的电线从线槽引入接线盒内。
4.开关插座安装根据布线图纸的要求,连接好电线与开关插座。
首先,使用电钳剥去电线末端的绝缘层,然后按照开关插座的接线顺序进行连接。
连接完成后,用绝缘胶带将接线部分进行包扎,确保安全可靠。
5.灯具安装根据布线图纸的指示,安装好灯具。
首先,连接好灯具的电线,再将灯具固定在预定位置上。
安装完成后,将电线从灯座中引入接线盒内,并进行接线。
6.安全检查在施工完成后,需要对所有接线进行仔细检查,确保接线可靠、没有松动或短路等隐患。
同时,还需检查开关、插座和灯具的工作情况,确保正常使用。
7.结束清理施工结束后,对施工现场进行清理,清除掉施工过程中产生的垃圾和杂物。
确保施工现场的整洁和安全。
二、施工方法1.先进行准备工作:包括测量和布线规划、准备工具和材料等。
2.安装线槽:根据布线图纸,在墙壁上划线并用电钻打孔,然后安装线槽。
3.安装接线盒:根据布线图纸,在合适的位置打孔并安装接线盒,并用螺丝固定好。
在接线盒内安装好接线板,并将预留好的电线从线槽引入接线盒内。
4.安装开关和插座:根据布线图纸的要求,连接好电线与开关插座,然后用绝缘胶带将接线部分进行包扎。
5.安装灯具:根据布线图纸的指示,连接好灯具的电线,然后将灯具固定在预定位置上。
6.进行安全检查:对所有接线进行仔细检查,确保接线可靠、没有松动或短路等隐患。
开关、插座安装、灯具安装施工工艺第一节施工准备1. 材料准备:根据设计要求及施工图纸,提前预订开关、插座、灯具所需材料,确保材料质量符合国家标准。
材料包括开关、插座、灯具、电线、电缆、胶粘剂、螺丝等。
2. 主要设备:电钻、螺丝刀、扳手、卷尺、水平尺、墨斗、裁刀等。
3. 作业条件:开关、插座、灯具安装施工前,应确保施工现场安全、整洁。
对基层进行处理,弹出中线,为施工提供基准。
第二节工艺流程基层处理→ 安装开关、插座→ 安装灯具→ 接线→ 检查验收第三节施工工艺1. 基层处理:(1)对基层进行清理,去除灰尘、油污、松动的旧开关、插座等。
(2)对基层进行修补,填补裂缝、孔洞等缺陷。
(3)打磨基层,确保基层平整、光滑。
2. 安装开关、插座:(1)根据设计要求,安装开关、插座,确保开关、插座平整、牢固。
(2)使用胶粘剂固定开关、插座,确保开关、插座与基层结合紧密。
(3)接线:将开关、插座与电线连接,确保接线牢固、无松动。
3. 安装灯具:(1)根据设计要求,安装灯具,确保灯具平整、牢固。
(2)使用螺丝固定灯具,确保灯具与基层结合紧密。
(3)接线:将灯具与电线连接,确保接线牢固、无松动。
4. 接线:(1)按照电路图接线,确保接线正确、无差错。
(2)检查接线是否牢固,无松动现象。
5. 检查验收:(1)对开关、插座、灯具进行全面检查,确保施工质量符合要求。
(2)对施工过程中发现的问题进行整改,直至达到设计要求。
第四节质量标准1. 主控项目:开关、插座、灯具安装施工平整、牢固;开关、插座、灯具与基层结合紧密;接线牢固、无松动。
2. 一般项目:施工过程中,确保施工工具干净、施工环境整洁;灯具表面无损伤、无明显色差。
第五节施工注意事项1. 严格遵守安全操作规程,确保施工人员安全。
2. 施工现场应保持整洁,防止环境污染。
3. 施工过程中,应采取措施降低噪音,减轻对周围环境的影响。
4. 施工废弃物应分类处理,严禁随意丢弃。
开关、插座安装1 范围本工艺标准适用于室内电气照明的开关、插座安装工程。
2 施工准备2.1 材料要求:2.1.1 各型开关:规格型号必须符合设计要求,并有产品合格证。
2.1.2 各型插座:规格型号必须符合设计要求,并有产品合格证。
2.1.3 塑料(台)板:应具有足够的强度。
塑料(台)板应平整,无弯翘变形等现象,并有产品合格证。
2.1.4 木制(台)板:其厚度应符合设计要求和施工验收规范的规定。
其板面应平整,无劈裂和弯翘变形现象,油漆层完好无脱落。
2.1.5 其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
2.2 主要机具:2.2.1 红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋。
高凳等。
2.2.2 手锤、錾子、剥线错、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
2.3 作业条件:2.3.1 各种管路、盒子已经敷设完毕。
盒子收口平整。
2.3.2 线路的导线已穿完,并已做完绝缘摇测。
2.3.3 墙面的浆活、油漆及壁纸等内装修工作均已完成。
3 操作工艺→→3.2 清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
3.3 结线:3.3.1 一般结线规定:3.3.1.1 开关结线:a 同一场所的开关切断位置应一致,且操作灵活,接点接触可靠。
b 电器,灯具的相线应经开关控制。
c 多联开关不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支连接。
3.3.1.2 插座接线:a 单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接中性线;竖装时,面对插座的上极接相线,下极接中性线,见图3-67和图3-68所示。
b 单相三孔及三相四孔插座结线示意,见图3-69和图3-70保护接地线注意应接在上方。
c 交、直流或不同电压的插座安装在同一场所时,应有明显区别,且其插头与插座配套,均不能互相代用。
d 插座箱多个插座导线连接时,不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支线连接。
开关插座安装施工工艺一.施工准备(一)技术准备1.熟悉施工图纸;2.施工前应进行技术交底工作;3.配备相应的施工质量验收规范。
(二)材料要求1.各型开关:规格型号必须符合设计要求,并有产品合格证和“CCC”认证标志。
2.各种插座:规格型号必须符合设计要求,并有产品合格证和“CCC'’认证标志。
3.其他辅材:安全型压接帽、开关插座安装用镀锌机螺丝等均有合格证。
(三)主要机具手锤、錾子、剥线钳、尖嘴钳、电钻、电锤、钻头、人字梯、数字式万用表、绝缘摇表(500V)等(四)作业条件1.施工图纸及技术资料齐全。
2.土建墙面装饰施工应全部结束,门窗齐全。
3.各种管路、盒子已经敷设完毕、部分内陷较大及错位严重无法调整的接线盒已整改完毕。
4.线路的导线已穿线完毕,并已做好绝缘摇测。
二.质量要点(一)开关应关断相线。
(二)插座接线相序应符合规范规定。
三.操作流程接线盒检查清理---接线---安装---通电试验四.施工工艺(一)接线盒检查清理用錾子轻轻地将盒子内残留的水泥、灰块等杂物剔除,用小号油漆刷将接线盒内杂物清埋十净。
清理时注意检查有无接线盒预埋安装位置错位(即螺圣幺安装孔错位900)、螺丝安装孔耳缺失、相邻接线盒高差超标等现象,应及时修整。
如接线盒埋入较深,超过1.5cm时,应加装套盒。
(二)接线1.先将盒内导线留出修理长度后剪除余线,用剥线钳剥出相宜长度,以恰好能完全插入接线孔的长度为宜。
2.对于多联开关需分支连接的应接纳安全型压接帽压接支。
3.应注意区分相线、零线及保护地线,不得混乱。
4.开关、插座的相线应经开关关断。
5.单相两孔插座有横状和竖装两种:横状时,面对插座的右极接相线,左极接零线;竖装时,面对插座的上极接相线,下极接零线。
装置时应注意插座内的接线标识。
(三)安装1.开关、插座安装:按接线要求,将盒内导线与开关、插座的面板连接好后,将面板推人,对正安装孔,用镀锌机螺丝固定牢固。
固定时使面板端正,与墙面平齐。
机房灯具、开关、插座安装施工工艺安装开关、插座的暗盒埋设应与装饰施工密切配合,与粉刷后的墙面平,盒内杂务要清除干净,锈蚀要进行防锈处理。
开关、插座的标高必须按装修施工的基准线确定,用塑料水平管进行复测,以求统一,标高偏差允许±2mm。
开关并列安装时,偏差不得大于1mm。
开关同一场所安装时,偏差值不得大于5mm。
开关不宜装于门后,一般装于距门框150~200mm 处。
单相三孔插座安装时,应按插座上标明的相别来接相线、中性线和地线即左零右火。
有金属外壳的开关插座均需作有效的保护接地。
灯具安装筒灯和格栅灯可以直接卡装在吊顶板上或吊顶龙骨上,保证灯具安装的可靠性。
技术措施1)灯具检查:灯具的型号、规格必须符合设计要求和国家标准的规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪翘等现象。
所有灯具应有产品合格证。
2)灯内配线检查:灯内配线应符合设计要求及有关规定;穿入灯箱的导线在分支连接处不得承受额外应力和磨损,多股软线的端头需盘圈、涮锡;灯箱内的导线不应过于靠近热光源,并应采取隔热措施。
3)灯具组装:首先将灯具的托板放平,然后按照说明书及示意图把各个灯口装好。
确定出线和走线的位置,将端子板用机螺丝固定在托板上,根据已固定好的端子板至各灯口的距离掐线,把掐好的导线削出线芯,盘好圈后,进行涮锡。
然后压入各个灯口,理顺各灯头的相线和零线,用线卡子分别固定,并且按供电要求分别压入端子板。
4)灯具安装:根据灯的位置,在灯具的托板上用电钻开好安装孔和出线孔,安装时将托板托起,将电源线和从灯具甩出的导线连接并包扎严密。
应尽可能的把导线塞入灯头盒内用锁母锁紧,防止导线明露,然后把托板的安装孔对准预埋螺栓,使托板四周和顶棚贴紧,用螺母将其拧紧,调整好各个灯口,悬挂好灯具的各种饰物,并上好灯管或灯泡。
吸顶日光灯安装:根据设计图确定出日光灯的位置,将日光灯贴紧吊顶面,日光灯的灯箱应完全遮盖住灯头盒,对着灯头盒的位置打好进线孔,将电源线甩入灯箱,在进线孔处应套上塑料管以保护导线。
开关、插座安装工程施工方案依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-20021、范围本施工工艺标准适用于国家环保总局履约中心业务用房精装修工程室内电气照明的开关插座安装工程。
2、施工准备2.1材料要求:2.1.1各型开关:规格型号必须符合设计要求,并有产品合格证。
2。
1.2各型插座:规格型号必须符合设计要求,并有产品合格证.2。
1.3其他材料:金属膨胀螺栓、塑料胀管、镀锌木螺丝、镀锌机螺丝、木砖等。
2。
2主要机具:2.2.1红铅笔、卷尺、水平尺、线坠、绝缘手套、工具袋、高凳等。
2.2。
2手锤、錾子、剥线钳、尖嘴钳、扎锥、丝锥、套管、电钻、电锤、钻头、射钉枪等。
2.3作业条件:2.3.1各种管路、盒子已经敷设完毕。
盒子收口平整。
2。
3。
2线路的导线已穿完,并已做完绝缘摇测.2。
3。
3墙面的浆活、油漆及壁纸等内装修工作均已完成。

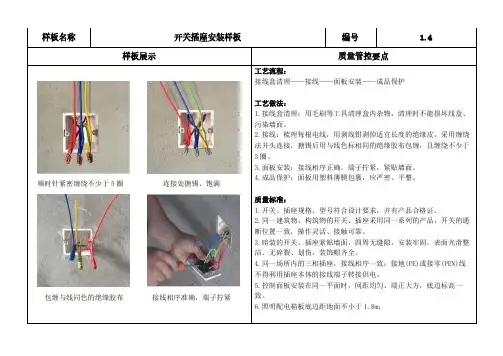

3、操作工艺3.1工艺流程:清理——接线--安装3.2清理:用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
3.3结线:3。
3。
1一般结线规定:3。
3。
1.1开关结线:a同一场所的开关切断位置应一致,且操作灵活,接点接触可靠.b电器,灯具的相线应经开关控制。
3.3。
1。
2插座连线:a单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接中性;竖装时,面对插座的上极接相线,下极接中性,见图3。
3.1.2.1和图3。
3.1.2.2所示.图3.3。
1.2.a.1插座横装示意图图3.3。
1.2.。
a。
2插座竖装示意图b单相三孔及三个四孔插座结线示意,见图3.3。
1.2。
b.1和图3。
3.1。
2.b.2保护接地线注意应接在上方。
图3.3.1.2。
b。
1单相三孔插座示意图图3。
3。
1.2.b.2三相四孔插座示意图c交、直流或不同电压的插座安装在同一场所时,应有尽有明显区别,且其插头与插座配套,均不能互相代用。
开关、插座安装施工工艺1范围
本工艺标准适用于室内电气照明的开关、插座安装工程。
2施工准备
2.1材料要求:
规范的规定。
其板面应平整,无劈裂和弯翘变形现象,油漆层完好无脱落。
2.2主要机具:
2.3作业条件:
3操作工艺
3.1工艺流程:
3.2清理:
用錾子轻轻地将盒子内残存的灰块剔掉,同时将其它杂物一并清出盒外,再用湿布将盒内灰尘擦净。
3.3结线:
a同一场所的开关切断位置应一致,且操作灵活,接点接触可靠。
b电器,灯具的相线应经开关控制。
c多联开关不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支连接。
a单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接中性线;竖装时,面对插座的上极接相线,下极接中性线。
b单相三孔及三相四孔插座结线示意,见图3-69和图3-70保护接地线注意应接在上方。
c交、直流或不同电压的插座安装在同一场所时,应有明显区别,且其插头与插座配套,均不能互相代用。
d插座箱多个插座导线连接时,不允许拱头连接,应采用LC型压接帽压接总头后,再进行分支线连接。
3.4安装开关、插座准备:
先将盒内甩出的导线留出维修长度,削出线芯,注意不要碰伤线芯。
将导线按顺时针方向盘绕在开关,插座对应的接线柱上,然后旋紧压头。
如果是独芯导线,也可将线芯直接插入接线孔内,再用顶丝将其压紧。
注意线芯不得外露。
开关安装规定:(a)拉线开关距地面的高度一般为2~3m;距门口为150~200mm;且拉线的出口应向下。
(b)扳把开关距地面的高度为1.4m,距门口为150~200mm;开关不得置于单扇门后。
(c)暗装开关的面板应端正、严密并与墙面平;(d)开关位置应与灯位相对应,同一室内开关方向应一致;(e)成排安装的开关高度应一致,高低差不大于2mm,拉线开关相邻间距一般不小于20mm;(f)多尘潮湿场所和户外应选用防水瓷制拉线开关或加装保护箱;(g)在易燃、易爆和特别潮湿的场所,开关应分别采用防
爆型、密闭型,或安装在其它处所控制;(h)民用住宅严禁装设床头开关,(i)明线敷设的开关应安装在不少于15mm厚的木台上。
按接线要求,将盒内甩出的导线与开关、插座的面板连接好,将开关或插座推入盒内(如果盒子较深,大于2.5cm时,应加装套盒),对正盒眼,用机螺丝固定牢固。
固定时要使面板端正,并与墙面平齐。
先将从盒内甩出的导线由塑料(木)台的出线孔中穿出,再将塑料(木)台紧贴于墙面用螺丝固定在盒子或木砖上,如果是明配线,木台上的隐线槽应先顺对导线方向,再用螺丝固定牢固。
塑料(木)台固定后,将甩出的相线、中性线、保护地线按各自的位置从开关、插座的线孔中穿出,按接线要求将导线压牢。
然后将开关或插座贴于塑料(木)台上,对中找正,用木螺丝固定牢。
最后再把开关、插座的盖板上好。
4质量标准
4.1保证项目:
插座连接的保护接地线措施及相线与中性线的连接导线位置必须符合施工
验收规范有关规定。
插座使用的漏电开关动作应灵敏可靠。
检验方法:观察检查和检查安装记录。
4.2基本项目:
检验方法:观察和通电检查。
4.3允许偏差项目:
检验方法:吊线、尺量检查。
5成品保护
5.1安装开关、插座时不得碰坏墙面,要保持墙面的清洁。
5.2开关、插座安装完毕后,不得再次进行喷浆,以保持面板的清洁。
5.3其它工种在施工时,不要碰坏和碰歪开关、插座。
6应注意的质量问题
6.1开关、插座的面板不平整,与建筑物表面之间有缝隙,应调整面板后再拧紧固定螺丝,使其紧贴建筑物表面。
6.2开关未断相线,插座的相线、零线及地线压接混乱,应按要求进行改正。
6.3多灯房间开关与控制灯具顺序不对应。
在接线时应仔细分清各路灯具的导线,依次压接,并保证开关方向一致。
6.4固定面板的螺丝不统一(有一字和十字螺丝)。
为了美观,应选用统一的螺丝。
6.5同一房间的开关、插座的安装高度之差超出允许偏差范围,应及时更正。
6.6铁管进盒护口脱落或遗漏。
安装开关、插座接线时,应注意把护口带好。
6.7开关、插座面板已经上好,但盒子过深(大于2.5cm),未加套盒处理,应及时补上。
6.8开关、插销箱内拱头接线,应改为鸡爪接导线总头,再分支导线接各开关或插座端头。
或者采用LC安全型压线帽压接总头后,再分支进行导线连接。
7应具备的质量记录
7.1各型开关、插座及绝缘导线产品合格证。
7.2开关、插座安装工程、预检、自检、互检记录。
