开关插座安装施工技术交底
- 格式:docx
- 大小:12.34 KB
- 文档页数:6
工程名称陈巴尔虎旗森林草原防火工作站及林业工作站业务用房附属设施工程规划2号楼交底日期年月日施工单位安徽省宿州市建筑安装工程总公司分项工程名称灯具、开关、插座安装交底提要灯具、开关、插座安装分项工程技术交底交底内容:4)对开关、插座、接线盒及其面板等塑料绝缘材料阻燃性能有异议时,按批抽样送有资质的试验室检测。
塑料台板应具有足够的强度,且平整,无弯翘变形等现象,并有产品合格证书。
木台应完好,无劈裂,油漆完好无脱落。
胀管、木螺丝、螺栓、螺母、圈垫、灯头铁件、吊链、粘塑料带、黑胶布、金属膨胀螺栓、镀锌机螺丝等。
3机具准备:红铅笔、卷尺、线坠、程度尺、绝缘手套、高凳等。
2手锤、錾子、剥线钳、尖嘴钳、活扳子、电烙铁、电钻、万用表等。
1.4劳动力安排:根据工程的实际情况合理科学地安排劳动力。
1.5 作业条件:对灯具来说,在构造施工中做好预埋工作〔包括预埋螺栓、预下吊杆〕。
对灯具安装有影响的模板、脚手架已撤除,顶棚墙面的抹灰工作、室内装饰浆活及地面清理工作均已完毕。
墙面的浆活油漆及壁纸等内装修工作均已完成。
各种管路盒子已经敷设完毕,盒子收口平整。
线路的导线已穿完,并已做好绝缘摇测。
2.操作工艺:2.1 灯具安装的工艺流程:灯具检查:检查灯具是否符合安装场所的要求及灯内配线是否符合设计要求及有关规定,对于特殊灯具那么检查各种标志灯的指向是否正确;应急灯是否灵敏可靠;事故照明灯是否有特殊标志等。
携带式局部照明灯具用的导线宜采用橡套导线,接地或接零线应在同一护套内。
灯具安装:同一室内或场所成排安装的灯具,其中心线偏向不应大于5mm。
灯具固定应结实可靠。
每个灯具固定用的螺钉或螺栓不应少于2个;当绝缘台直径为75mm及以下时可采用1个审核人交底人承受交底人工程名称陈巴尔虎旗森林草原防火工作站及林业工作站业务用房附属设施工程规划2号楼交底日期年月日施工单位安徽省宿州市建筑安装工程总公司分项工程名称灯具、开关、插座安装交底提要灯具、开关、插座安装分项工程技术交底交底内容:螺钉或螺栓固定。
水电安装全套技术交底水电安装是建筑工程中的重要环节,其质量直接关系到建筑物的使用功能和安全性。
为了确保水电安装工程的顺利进行,现将全套技术交底内容详述如下。
一、施工准备1、技术准备施工前,施工人员应熟悉施工图纸,了解设计意图,明确各类水电设备的位置、规格、型号等技术参数。
同时,要进行技术交底,确保施工人员掌握施工工艺和质量标准。
2、材料准备根据施工图纸和施工进度计划,提前准备好所需的水电材料,如电线、电缆、管材、管件、配电箱、灯具、开关、插座等。
材料应符合国家标准和设计要求,并有质量合格证明文件。
3、工具准备准备好施工所需的工具,如电钻、电锤、电焊机、切割机、弯管器、试压泵等。
工具应性能良好,安全可靠。
4、现场准备施工现场应清理干净,保持道路畅通,具备良好的施工条件。
预留孔洞、预埋件应位置准确,符合设计要求。
二、管道安装1、给水管安装(1)给水管采用 PPR 管,热熔连接。
(2)管道安装前,应清除管内杂物,测量管段长度,进行断管。
断管应采用专用工具,切口应平齐。
(3)热熔连接时,应将管材和管件同时插入热熔器的模头中加热,加热时间应符合要求,达到规定时间后迅速将管材和管件拔出,无旋转地直线插入,使接头处形成均匀凸缘。
(4)管道安装应横平竖直,支架间距应符合规范要求。
(5)给水管应进行水压试验,试验压力为工作压力的 15 倍,但不得小于 06MPa。
试验时间为 1 小时,压力降不得超过 005MPa,然后降至工作压力进行检查,不渗不漏为合格。
2、排水管安装(1)排水管采用 UPVC 管,粘接连接。
(2)管道安装前,应检查管材和管件的质量,如有损坏、变形等缺陷,不得使用。
(3)管道安装应按设计要求设置坡度,一般排水坡度为2%~3%。
(4)粘接连接时,应先将管材和管件的承插口擦拭干净,然后涂抹胶粘剂,插入深度应符合要求,保持一定时间后方可移动。
(5)排水管道应进行通球试验,通球球径不小于排水管道管径的2/3,通球率应达到 100%。
普通插座安装技术交底插座的正确安装是确保家庭电路安全运行的关键步骤之一。
以下是普通插座的安装技术交底,以确保正确、安全地安装插座。
所需材料- 插座- 打孔工具(例如电钻)- 打孔器具(例如孔锯)- 电线- 手套和护目镜- 打孔塞子和螺丝步骤1. 选择安装位置:确定插座的安装位置。
通常,在墙壁上选择一个离地面约15至18英寸的高度是一个不错的选择。
2. 关闭电源:在进行插座安装前,务必关闭电源。
找到家庭电路的电源盒,将相关的电路开关或保险丝关闭。
3. 打孔:使用电钻和相应的孔锯,根据插座的尺寸,选择合适的孔锯来打孔。
确保穿戴好手套和护目镜,将插座所需的孔锯对准墙壁,开始打孔。
4. 安装电线:使用电钻将墙壁上打好的孔打通到电源盒所在的区域。
将电线从盒子中拉出,通过墙壁上的孔,连接到插座的相应接线端。
5. 连接插座:根据插座厂商提供的说明书,正确地将电线连接到插座的对应引脚上。
确保电线连接紧固并没有松动。
6. 安装插座:将插座轻轻地插入之前打好的孔中,确保插座与墙壁紧密贴合。
7. 固定插座:使用打孔塞子和螺丝,将插座固定在墙壁上。
确保固定牢固,插座不会松动。
8. 恢复电源:在确认插座安装完毕并牢固后,重新打开电源盒中相应的电路开关或保险丝。
安全注意事项- 在进行插座安装时,务必关闭电源,确保自己的安全。
- 穿戴手套和护目镜,以防止意外伤害。
- 使用合适的工具和材料进行插座安装,确保安装质量。
- 对于对插座安装不熟悉的人员,建议请专业电工进行安装。
请谨记插座安装需要严谨和谨慎,如果您对电力工作不熟悉或缺乏相关经验,请咨询专业电工来完成安装任务。
开关、插座安装施工技术交底一、施工准备(一)作业条件1、各种管路、盒子已经敷设完毕,损坏的盒子已换掉。
2、盒子缩进装饰在超过20mm的已加套盒,且套盒与原有可靠的措施,拔插时不能将套盒与面板一起拔出。
3、盒子缩进装饰面不够20mm已用高强度水泥砂浆外口抹平齐,内口抹方正。
4、线路的导线已穿完,并已对各支路完成绝缘摇测。
5、墙面抹灰、油漆及壁纸等内装修工作均已完成。
6、为防止土建施工污染插座面板,水泥地面、铺砖地面、水磨石、大理石地面等工作应已完成。
(二)材料要求1、各类开关、插座的规格、型号必须符合设计要求,并应有出厂合格证、“CCC”认证标志和认证证书复印件。
合格证、认证证书复印年同规格、同型号应各备一张。
2、塑料(台)板应有足够强度、应平整、无弯翘变形等现象,并有产品合格证。
3、进口的电工产品和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外),中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
(三)施工器具1、红铅笔、卷尺、水平尺、线坠、绝缘手套电工常用工具等。
二、质量要求表三、工艺流程清理→接线→安装→通电试运行四、操作工艺(一)清理用錾子轻轻地将盒内残存的灰块剔掉,同时将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净。
如导线上有污物也应一起清理干净。
(二)接线1、开关接线规定:电器、灯具的相线应经开关控制。
开关接线时,应将盒内导线理顺,依次接线后,将盒内导线盘成圆圈,放置于开关盒内。
2、插座接线规定:(1)单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接零线;竖接时,面对插座的上极接相线,下极接零线。
(2)单相三孔及三相四孔的接地或接零线均应在上方。
(3)交、直流或不同电压的插座安装在同一场所时,应有明显的区别,且其插头与插座配套,均不能互相代用。
3、接线:先将盒内甩出导线的留出维修长度(15~20cm)削去绝缘层,注意不要碰伤线芯,如开关、插座内为接线柱,将导线按顺时针方向盘绕在开关、插座对应的接线柱上,然后旋紧压头。
1、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
3、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
4、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
5、本表有施工单位,填写交底单位与接受交底单位各存一份。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
开关插座安装技术交底关键信息1、安装项目名称:____________________________2、安装地点:____________________________3、安装开始时间:____________________________4、安装预计完成时间:____________________________5、安装质量标准:____________________________6、安装费用:____________________________7、验收标准:____________________________8、质保期限:____________________________11 协议目的本协议旨在明确开关插座安装的技术要求、施工流程、质量标准以及双方的责任和义务,确保开关插座安装工作的顺利进行和安装质量的合格。
111 适用范围本协议适用于指定安装地点内的所有开关插座安装工程。
112 安装准备1121 施工人员应熟悉施工图纸,了解开关插座的型号、规格、数量及安装位置。
1122 检查安装现场的电源线路是否符合安装要求,如有不符合的应及时整改。
1123 准备好所需的安装工具和材料,如电钻、螺丝刀、电线、开关插座等。
12 施工流程121 定位根据施工图纸,在墙面上确定开关插座的安装位置,并做好标记。
122 开槽使用电钻或开槽工具,在标记处开槽,槽的深度和宽度应符合电线敷设和开关插座安装的要求。
123 布管穿线将电线管敷设在槽内,并将电线穿过电线管。
电线的规格和型号应符合设计要求。
124 安装底盒将开关插座底盒安装在槽内,并用水泥砂浆固定。
底盒应安装平整、牢固,与墙面平齐。
125 连接电线将电线与开关插座的接线端子连接牢固,注意连接的正确性和可靠性。
126 安装面板将开关插座面板安装在底盒上,并用螺丝固定。
面板应安装端正、美观,与墙面贴合紧密。
13 质量标准131 开关插座的安装位置应符合设计要求,偏差不应超过 5mm。

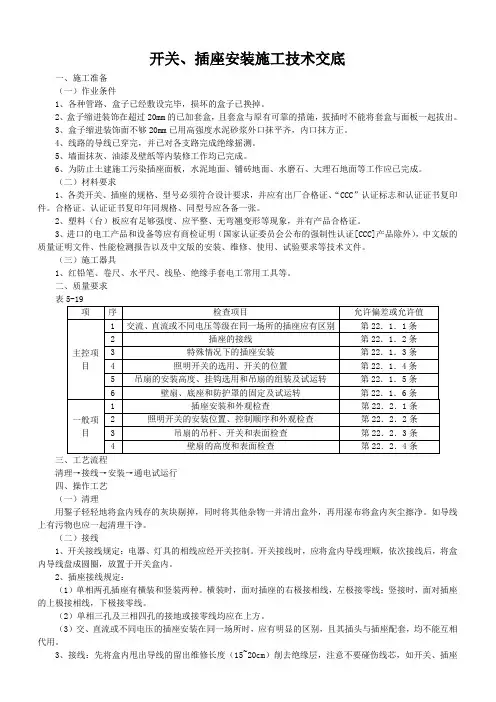

开关、插座安装施工技术交底
一、施工准备
(一)作业条件
1、各种管路、盒子已经敷设完毕,损坏的盒子已换掉。
2、盒子缩进装饰在超过20mm的已加套盒,且套盒与原有可靠的措施,拔插时不能将套盒与面板一起拔出。
3、盒子缩进装饰面不够20mm已用高强度水泥砂浆外口抹平齐,内口抹方正。
4、线路的导线已穿完,并已对各支路完成绝缘摇测。
5、墙面抹灰、油漆及壁纸等内装修工作均已完成。
6、为防止土建施工污染插座面板,水泥地面、铺砖地面、水磨石、大理石地面等工作应已完成。
(二)材料要求
1、各类开关、插座的规格、型号必须符合设计要求,并应有出厂合格证、“CCC”认证标志和认证证书复印件。
合格证、认证证书复印年同规格、同型号应各备一张。
2、塑料(台)板应有足够强度、应平整、无弯翘变形等现象,并有产品合格证。
3、进口的电工产品和设备等应有商检证明(国家认证委员会公布的强制性认证[CCC]产品除外),中文版的质量证明文件、性能检测报告以及中文版的安装、维修、使用、试验要求等技术文件。
(三)施工器具
1、红铅笔、卷尺、水平尺、线坠、绝缘手套电工常用工具等。
二、质量要求
表5-19
三、工艺流程
清理→接线→安装→通电试运行
四、操作工艺
(一)清理
用錾子轻轻地将盒内残存的灰块剔掉,同时将其他杂物一并清出盒外,再用湿布将盒内灰尘擦净。
如导线上有污物也应一起清理干净。
(二)接线
1、开关接线规定:电器、灯具的相线应经开关控制。
开关接线时,应将盒内导线理顺,依次接线后,将盒内导线盘成圆圈,放置于开关盒内。
2、插座接线规定:
(1)单相两孔插座有横装和竖装两种。
横装时,面对插座的右极接相线,左极接零线;竖接时,面对插座的上极接相线,下极接零线。
(2)单相三孔及三相四孔的接地或接零线均应在上方。
(3)交、直流或不同电压的插座安装在同一场所时,应有明显的区别,且其插头与插座配套,均不能互相代用。
3、接线:先将盒内甩出导线的留出维修长度(15~20cm)削去绝缘层,注意不要碰伤线芯,如开关、插座内为接线柱,将导线按顺时针方向盘绕在开关、插座对应的接线柱上,然后旋紧压头。
如开关、插座内为插接端子,将线芯折回头插入圆孔接线端子内(孔径允许压双线时),再用顶丝将其压紧,注意线芯不得外露。
4、接线时应特别注意:为了保证安全和使用功能,在配电回路中的各种导线连接,均不得在开关、插座的端子处以套接压线方式连接其他支路。
(三)开关、插座安装
1、开关安装规定
(1)安装在同一建筑物,构筑物内的开关,宜采用同一系列的产品;开关的位置应与灯位相对应;同一单位工程其跷板开关的开、关方向应一致,
且操作灵活,接触可靠。
(2)开关安装的位置应便于操作,开关边缘距门框的距离为~0.2m;若设计无特殊要求,扳把开关下底距地面高度为1.3m;拉线开关距地面高度为2~3m,且拉线出口应垂直向下。
(3)并列安装的拉线开关的相邻间距不应小于20mm。
(4)相线应经开关控制;民用住宅严禁装设床头开关。
(5)为了安全和使用方便,任何场所的窗、镜箱、吊柜上方及管道背后、单扇门后均不应装有控制灯具的开关。
(6)多尘潮湿场所和户外应选用防水瓷质拉线开关或加装保护层箱;在易燃、易爆和特别潮湿的场所,开关应分别采用防爆型、密闭型或安装在其他场所控制。
2、插座安装规定。
(1)插座的安装高度应符合设计的规定,当设计无规定时,应符合下列要求:暗装和工业用插座距地面不应低于0.3m,特殊场所暗装插座不应小于0.15m。
在儿童活动场所应采用安全插座。
采用普通插座时,其安装高度不应低于1.8m.。
(2)当插座上方有暖气管时,其间距应大于0.2m,下方有暖气管时,其间距应大于0.3m,不符进应移位或采取技术处理
(3)为了避免交流电源对电视信号的干拢,电视馈线线管、插座与交流电源线管、插座之间应有0.5m以上的距离。
(4)落地插座应具有牢固可靠的保护盖板。
(5)在潮湿场所,应采用密封良好的防水防溅插座。
在有易燃、易爆气
体及粉尘的场所应装设专用插座。
3、开关、插座安装
(1)暗装:按接线要求,将盒内甩出的导线与开关、插座的面板连接好,将开关或插座推入盒内,对正盒眼,用机螺丝固定牢固。
固定时要使面板端正,并与墙面平齐。
面板安装孔上有装饰帽的应一并装好。
(2)明装:先将从盒内甩出的导线由塑料台的出线孔中穿出,再将塑料台紧贴于墙面用螺丝固定在盒子或木砖上,如果是明配线,木台上的隐线槽应先顺对导线方向,再用螺丝固定牢固。
塑料台固定后,将甩出的相线、地(零)线按各自的位置从开关、插座的线孔中穿出,按接线要求将导线压牢。
然后将开关或插座贴于塑料台上,对中找正,用木螺丝固定牢。
最后再把开关、插座的盖板上好。
(四)通电试运行
1、开关、插座安装完毕,送电试运行前再按系统按单元按户摇测一次线路的绝缘电阻并做好记录。
2、各支路的绝缘电阻摇测合格后通电试运行,通电后仔细检查和巡视,检查漏电开关是否掉闸,插座接线是否正确,面板是否水平,是否被污染等。
检查插座时,最好用验电器,检查时应逐个检查,如有问题断电后及时进行修复,并做好记录。
五、成品保护
1、安装开关、插座时不得碰坏墙面,要保持墙面清洁。
2、开关插座安装完毕后,不得再次进行喷浆,以保持面板清洁。
3、其他工种在施工时,不要碰坏和碰歪开关、插座。
交底人:接受交底人:
2013年月日。
