建造师备考心得:挣值法快速记忆挣值法一、三个费用值:1、计划完成工作预算费用BCWS =计划工程量×预算单价2、已完成工作预算费用BCWP(挣值)=已完工程量×预算单价3、已完成工作实际费用ACWP 二、四个评价指标:费用节支超支 1 费用偏差CV=BCWP-ACWP >0 <0 2 费用绩效指数CPI=BCWP/ACWP >1 <1 进度提前拖延 1 进度偏差SV=BCWP-BCWS >0 <0 2 进度绩效指数SPI=BCWP/BCWS >1 <1挣值法一、三个费用值:1、计划完成工作预算费用BCWS =计划工程量×预算单价2、已完成工作预算费用BCWP(挣值)=已完工程量×预算单价3、已完成工作实际费用ACWP 二、四个评价指标:费用节支超支 1 费用偏差CV=BCWP-ACWP >0 <0 2 费用绩效指数CPI=BCWP/ACWP >1 <1 进度提前拖延 1 进度偏差SV=BCWP-BCWS >0 <0 2 进度绩效指数SPI=BCWP/BCWS >1 <1挣值法一、三个费用值:1、计划完成工作预算费用BCWS =计划工程量×预算单价2、已完成工作预算费用BCWP(挣值)=已完工程量×预算单价3、已完成工作实际费用ACWP 二、四个评价指标:费用节支超支 1 费用偏差CV=BCWP-ACWP >0 <0 2 费用绩效指数CPI=BCWP/ACWP >1 <1 进度提前拖延 1 进度偏差SV=BCWP-BCWS >0 <0 2 进度绩效指数SPI=BCWP/BCWS >1 <12011年一级建造师考试备考心得1.考生在答选择题型时,填涂有哪些技巧?答:标准化考试考生最易出现的问题是填涂不规范,以致在机器阅卷中产生误差。
填涂技巧是首先把铅笔选择好,最好选择2B铅芯的铅笔;然后把铅笔削好,铅笔不能削尖削细,而应相对粗些,应把铅笔尖削磨成马蹄状或者直接把铅笔削成方形,这样一个答案信息点最多只涂两笔就可以涂好,既快又标准。

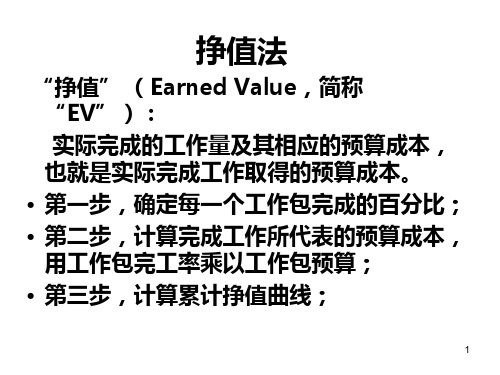

1 挣值法简介挣得值分析法(简称挣值法)是在工程项目实施中使用较多的,对项目进度和费用进行综合控制的一种有效方法。
挣值法将进度转化为货币或人月,核心是将项目在任一时间的计划指标,完成状况和资源耗费进行综合度量。
下面简要介绍挣值分析的基本原理以及如何计算挣值分析的关键指标值。
1.1 挣值分析原理挣值分析是在对范围、进度和成本进行综合测量的基础上评价项目绩效的一种方法,涉及3个关键值:⌝计划值(PV):在规定的时间内在各项工作(WBS)上将要花费的获得批准的成本估算部分;⌝实际成本(AC):在规定时间内完成各项工作(WBS)所花费的实际成本(直接和间接成本的总额);⌝挣值(EV):实际完成各项工作(WBS)的价值。
这三个值的使用可以提供衡量工作绩效好坏的尺度。
常用的尺度有:⌝成本偏差(CV)=EV-AC。
当CV<0时表示执行效果不佳,即实际消费费用超过预算值即超支。
反之当CV>0时表示实际消耗费用低于预算值,表示有节余或效率高。
若CV=0,表示项目按计划执行。
⌝进度偏差(SV)=EV-PV。
当SV>0表示进度提前,SV为负值表示进度延误。
若SV=0,表明进度按计划执行。
CV和SV这两个值,可以转化为生产效率指标,反映成本与进度计划绩效:⌝成本绩效指数(CPI)=EV/AC。
当CPI>1表示低于预算,CPI<1表示超出预算,CPI=1表示实际费用与预算费用吻合。
若CPI=1,表明项目费用按计划进行。
⌝进度绩效指数(SPI)=EV/PV。
当SPI>1表示进度提前,SPI<1表示进度延误,SPI=1表示实际进度等于计划进度。
CPI被广泛用于预测完工时的项目成本。
SPI有时与CPI一起被用于预测项目完工估算。
完工估算(完成全部工作所需的成本)的计算公式如下:⌝完工估算(EAC)=项目预算/CPI (不考虑进度因素)完工估算(EAC)=项目预算/(CPI*SPI)⌝(考虑进度因素)一般来说,项目均需要考虑进度因素,因而计算EAC时通常使用的是第二条公式。
