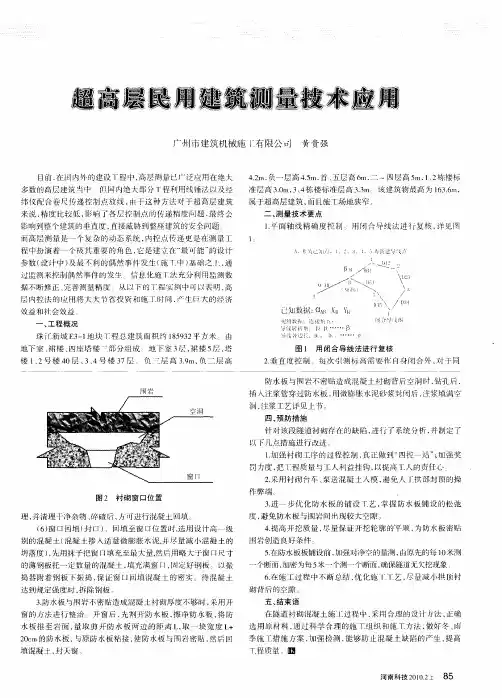

高层建筑施工测量方案流程高层建筑施工测量方案流程对于高层及超高层建筑的划分,建筑设计规范、建筑抗震设计规范、建筑防火设计规范没有一个统一规定,一般认为建筑总高度超过24m为高层建筑,建筑总高度超过60m为超高层建筑。
那么,下面是由店铺为大家提供高层建筑施工测量方案流程,欢迎大家参考学习。
编制依据(一) 《工程测量规范》(GB 50026—93);(二) 《建筑工程施工测量规程》(DBJ 01-21-95);(三) 《建筑安装工程资料管理规程》(DBJ 01-51-2003);(四) 《建设工程监理规程》(DBJ 01-41-2002);(五) 《国家一、二等水准测量规范》 GB 12897—91;(六) 设计图纸。
根据以上规范、规程关于混凝土结构的工程设计施工验收对施工精度的有关要求,本着“技术先进,确保质量”的原则,制定本施工测量方案,确保圆满完成本工程的施工测量任务。
测量准备施工测量准备工作是保证施工测量全过程顺利进行的重要环节,包括图纸的审核,测量定位依据点的交接与校核,测量仪器的检定与校核,测量方案的编制与数据准备,施工场地测量等;1.检查各专业图的平面位置标高是否有矛盾,预留洞口是否有冲突,发现问题及时向有关人员反映,以便及时纠正。
2.对所有进场的仪器设备及人员进行初步调配;3.复印预定人员的上岗证书,由总工程师组织进行技术交底。
4.根据图纸条件及工程内部结构特征确定轴线控制网形式。
场区平面控制网的测设(一)场区平面控制网布设原则及要求1. 平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则。
2. 轴线控制网的布设根据总平面图、基础结构平面图等进行布设。
3. 控制点应选在通视条件良好、安全、易保护的地点。
4. 控制桩位必须用混凝土保护,需要时用钢管进行围护,涂上红油漆作好警示标识;(二)平面控制网的布设测量人员接到业主提供的北京市测绘设计研究院的场区控制点测量成果后,使用2″级拓普康电子全站仪对控制点进行校测,复测结果证明基准控制点符合相关规范要求后方可使用。

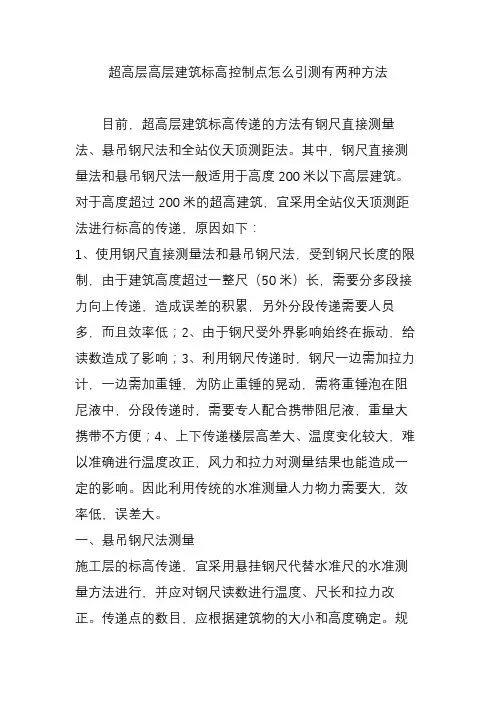

超高层高层建筑标高控制点怎么引测有两种方法目前,超高层建筑标高传递的方法有钢尺直接测量法、悬吊钢尺法和全站仪天顶测距法。
其中,钢尺直接测量法和悬吊钢尺法一般适用于高度200米以下高层建筑。
对于高度超过200米的超高建筑,宜采用全站仪天顶测距法进行标高的传递,原因如下:1、使用钢尺直接测量法和悬吊钢尺法,受到钢尺长度的限制,由于建筑高度超过一整尺(50米)长,需要分多段接力向上传递,造成误差的积累,另外分段传递需要人员多,而且效率低;2、由于钢尺受外界影响始终在振动,给读数造成了影响;3、利用钢尺传递时,钢尺一边需加拉力计,一边需加重锤,为防止重锤的晃动,需将重锤泡在阻尼液中,分段传递时,需要专人配合携带阻尼液,重量大携带不方便;4、上下传递楼层高差大、温度变化较大,难以准确进行温度改正,风力和拉力对测量结果也能造成一定的影响。
因此利用传统的水准测量人力物力需要大,效率低,误差大。
一、悬吊钢尺法测量施工层的标高传递,宜采用悬挂钢尺代替水准尺的水准测量方法进行,并应对钢尺读数进行温度、尺长和拉力改正。
传递点的数目,应根据建筑物的大小和高度确定。
规模较大的工业建筑或高层民用建筑,宜从3处分别向上传递。
传递的标高较差小于3mm时,可取其平均值作为施工层的标高基准,否则,应重新传递。
在目前超高建筑标高传递过程中,应使用100米的Ⅰ级钢尺采用悬吊钢尺法。
依据首层标高控制点,悬吊检定合格的钢尺,钢尺应使用标准拉力,并进行尺长和温度改正。
每次至少传递三个点,并相互校对。
现场必须实测出当时环境的大气温度、构件温度、钢尺温度。
每次测量均应从基准点传递,不得使用下一层的标高点,传递上来以后,应和下一层标高点进行比对。
二、全站仪天顶测距法对于200米以上超高层建筑,悬吊钢尺有困难的,可以在底层投测点或电梯井安置全站仪,通过对天顶方向测距的方法引测高程。
首先将望远镜处于水平位置,读取竖立在底层+1.000m,测出全站仪的仪器标高,然后将望远镜指向天项,在需传递高程的第i层楼面垂准孔放置一块预制的圆孔铁板,并将棱镜平放在圆孔上。

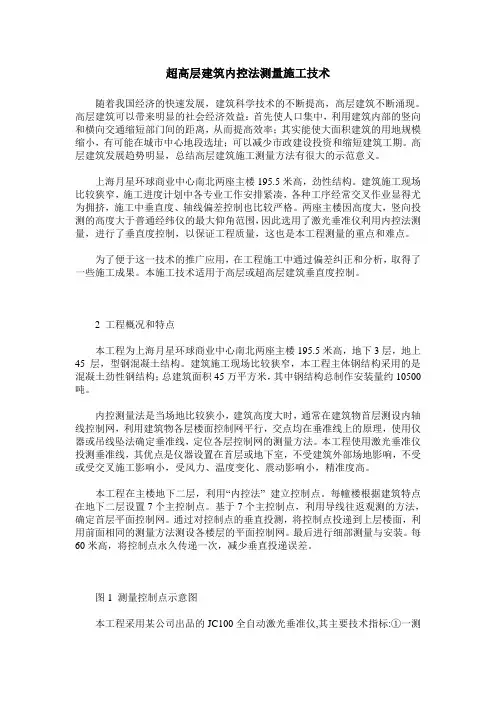

超高层建筑内控法测量施工技术随着我国经济的快速发展,建筑科学技术的不断提高,高层建筑不断涌现。
高层建筑可以带来明显的社会经济效益:首先使人口集中,利用建筑内部的竖向和横向交通缩短部门间的距离,从而提高效率;其实能使大面积建筑的用地规模缩小,有可能在城市中心地段选址;可以减少市政建设投资和缩短建筑工期。
高层建筑发展趋势明显,总结高层建筑施工测量方法有很大的示范意义。
上海月星环球商业中心南北两座主楼195.5米高,劲性结构。
建筑施工现场比较狭窄,施工进度计划中各专业工作安排紧凑,各种工序经常交叉作业显得尤为拥挤,施工中垂直度、轴线偏差控制也比较严格。
两座主楼因高度大,竖向投测的高度大于普通经纬仪的最大仰角范围,因此选用了激光垂准仪利用内控法测量,进行了垂直度控制,以保证工程质量,这也是本工程测量的重点和难点。
为了便于这一技术的推广应用,在工程施工中通过偏差纠正和分析,取得了一些施工成果。
本施工技术适用于高层或超高层建筑垂直度控制。
2 工程概况和特点本工程为上海月星环球商业中心南北两座主楼195.5米高,地下3层,地上45层,型钢混凝土结构。
建筑施工现场比较狭窄,本工程主体钢结构采用的是混凝土劲性钢结构;总建筑面积45万平方米,其中钢结构总制作安装量约10500吨。
内控测量法是当场地比较狭小,建筑高度大时,通常在建筑物首层测设内轴线控制网,利用建筑物各层楼面控制网平行,交点均在垂准线上的原理,使用仪器或吊线坠法确定垂准线,定位各层控制网的测量方法。
本工程使用激光垂准仪投测垂准线,其优点是仪器设置在首层或地下室,不受建筑外部场地影响,不受或受交叉施工影响小,受风力、温度变化、震动影响小,精准度高。
本工程在主楼地下二层,利用“内控法” 建立控制点。
每幢楼根据建筑特点在地下二层设置7个主控制点。
基于7个主控制点,利用导线往返观测的方法,确定首层平面控制网。
通过对控制点的垂直投测,将控制点投递到上层楼面,利用前面相同的测量方法测设各楼层的平面控制网。
超高层建筑垂直度测量方案超高层建筑的垂直度测量是指对建筑物竖直方向的精确度进行测量和校正的过程。
在建筑行业中,垂直度的合格和精确度对建筑物的结构和安全性至关重要。
因此,制定一套科学合理的垂直度测量方案是十分重要的,下面将详细介绍一个1000字的超高层建筑垂直度测量方案。
首先,垂直度测量方案的前期准备工作是关键。
在测量前要充分了解建筑物的结构和设计图纸,特别是建筑物的垂直结构,确定主要的垂直参考线。
然后确定测量仪器的类型和规格,确保测量仪器的准确性和灵敏度。
在选择仪器时,要考虑到预计的测量高度和测量准确度,确保仪器的性能能够满足要求。
其次,针对超高层建筑的垂直度测量,可以采用多种方法,包括传统的水平仪和现代的全站仪、激光仪等先进测量仪器。
在选择具体测量方法时,要根据实际情况选择最适合的方法。
对于比较简单和紧凑的建筑结构,可以使用传统的水平仪进行测量;对于复杂的建筑结构或者需要高精度的测量,可以选择全站仪或者激光仪进行测量。
然后,垂直度测量方案要综合考虑测量的时间和条件。
由于超高层建筑对气象条件和自然环境的要求较高,测量时要尽量选择天气晴朗、风速较低的时段进行。
对于高层建筑,一般会选择夜间或者拂晓时段进行测量,以减少周围环境的干扰。
同时,要确保测量仪器的稳定性和测量现场的安全,采取必要的措施防止仪器的晃动和建筑物内外的干扰。
最后,垂直度测量方案还需要对测量结果进行处理和分析。
在测量过程中要保持仪器的稳定性和准确度,根据测量数据进行适当的校正和修正。
对于不同仪器和方法,要按照标准的程序进行数据处理,计算并确定建筑物的垂直度误差。
测量结果和误差分析将有助于评估建筑物的垂直度,并根据需要采取相应的修正措施。
综上所述,一个科学合理的超高层建筑垂直度测量方案应包括前期准备、测量方法选择、测量时间和条件的考虑以及测量结果处理和分析等步骤。
只有建立一套系统完善的垂直度测量方案并按照规定的程序进行测量,才能确保测量结果准确可靠,同时提高建筑物的垂直度和安全性。
多层高层钢结构施工测量多层、高层钢结构是现代工业和民用建筑中常见的结构形式,具有承重能力强、抗震性好、施工周期短等优势。
在多层、高层钢结构的施工过程中,测量是非常重要的一环。
准确的测量结果可以保证结构的精确性和安全性,提高施工效率,降低工程质量问题的发生概率。
1.基础测量:多层、高层钢结构建筑的基础是整个结构的基础,基础测量的准确性直接关系到整个建筑的安全性和稳定性。
基础测量主要包括基坑开挖前的地面测量,基础的竖向和水平面测量等。
2.立柱测量:立柱是多层、高层钢结构的主要承重部件,其准确的安装位置和竖直度对整个结构的稳定性和安全性至关重要。
立柱测量的内容包括立柱的中心线位置测量、竖直度测量等。
3.梁、檩测量:梁和檩是连接多个立柱的水平承载构件,梁檩间的准确位置和水平度对结构的稳定性和均匀性有重要影响。
梁、檩测量的内容包括梁、檩的位置测量、尺寸测量等。
4.波纹板和楼层板测量:波纹板和楼层板是多层、高层钢结构的铺设层,其水平度和尺寸的准确性对整个楼层的平整度和使用性能有重要影响。
波纹板和楼层板测量的内容包括波纹板间距测量、水平度测量等。
5.框架测量:多层、高层钢结构的框架承载着整个结构的荷载,框架的准确性和稳定性关系到整个结构的安全性。
框架测量的内容包括框架的位置测量、尺寸测量、竖直度测量等。
钢结构施工测量的方法主要有传统的测量仪器和现代的全站仪、激光扫描仪等先进测量技术。
传统的测量仪器包括水平仪、经纬仪、划线尺等,可以满足日常常规测量的需求。
全站仪和激光扫描仪具有高精度、高效率、非接触测量等优点,可以快速准确地完成复杂的测量任务。
综上所述,多层、高层钢结构施工测量是保证结构的精确性和安全性的重要环节。
准确的测量结果可以提高施工效率,降低工程质量问题的发生概率,对于实现高质量、高效率的钢结构施工具有重要意义。
超高层建筑结构施工测量控制方法摘要:众所周知,超高层建筑的施工难度和技术要求相比一般建筑工程要高些,故对超高层施工技术的研究不仅对整个社会还是对建筑行业都具有重要的意义。
其中,测量工作是超高层建筑工程施工的先导性工作,它贯穿于整个超高层建筑施工的全过程,是衔接各分部、分项工程之间空间位置关系的重要手段。
然而,由于测量精度要求高、高空架设仪器设备困难、通视条件受限、气象因素对超高层建筑摆动影响等诸多因素均会对施工测量工作造成影响,故研究应用特殊的、恰当的测量方法对其施工过程进行控制是超高层测量工作的重难点。
关键词:超高层建筑结构;施工测量;控制方法1、工程概况本文主要是龙岗天安数码创业园项目的结构测量控制问题。
该项目施工测量控制特点和难点是在温度、风荷载等影响下高层的测量精确定位问题。
核心筒与外框结构施工不同步及凹凸型平面布置,导致测量控制的要求很高,超高层测量累积误差的控制难度较大。
由于每根钢构件下锚栓数量多致使外框钢柱、核心筒剪力墙内钢骨柱精度控制很难达到要求。
保证预埋锚栓的精确测量及定位是保证本工程首节构件顺利实施的关键。
为了满足上述测量要求,本文综合利用改进支架的全站仪和激光垂准仪组合测量,从而保证了该项目的顺利进行。
2、超高层结构施工控制测量实现方法2.1平面控制网建立结合本工程的特点,为方便施工测量,提高测量效率,施工测量采用内控制的方法。
内控网建立:从首层(±0.000以上)开始向上的每一层,需要在首层主轴线向内平移1m处做测量控制轴线。
根据主轴线的交点组建本工程的内控网,核心筒内每层楼板上预留6个15cm×15cm的激光垂准仪使用的放线孔,作为激光垂准仪向上传递各层轴线的光线通道。
2.2高程控制网建立2.2.1高程控制网的布设原则1)为保证超高层施工测量的精度要求,在施工场地周围稳固的位置建立高程控制网,以此作为保证超高层施工测量精度的首要条件,并定期复测。
2)根据给定的高程点,在施工场地周围稳固的位置建立高程控制点。
上海金茂大厦施工测量实例1概述金茂大厦主体建筑地下3层,地上88层,总建筑面积289500m2,总高度420.50m。
主楼1~52层为办公室,总面积115438m2,53~87层为五星级宾馆,88层为观光层,距地面340.10m,如图4-165所示。
裙房长150.40m,宽45.70m,六层。
地下三层,面积57151m2。
主楼有电梯55台,外墙以不锈钢管为装饰线条的玻璃幕墙,在主楼24层,51层和85层高度范围内有三道外伸桁架将核心筒与外部钢结构相连接。
图4-165在塔楼顶部中央有一座高约51m的塔尖,其底部标高为369.50m,顶部标高为420.50m。
塔尖于1997年8月8日开始安装第一段,次日进行后三段的组装,到14日上午正式提升,仅用了35min,塔尖就稳稳地坐到了383.50m高的位置上,同时宣告了中华第一高楼金茂大厦塔楼结构工程的基本完成。
2 建筑施工对测量精度要求在大厦建筑施工和安装过程中,测量工作极为重要,它是保证施工质量和建筑物安全的重要手段。
由于结构的特殊性,塔楼核心筒内的控制点与筒外控制点不能直接通视,又因筒内楼板浇捣滞后,以及56层以上筒中心块圆弧内为空洞,给测量工作带来很大困难。
设计施工对测量精度要求:竣工后塔楼中心垂直方向偏差不大于30mm,塔筒五个垂准基点相对于塔筒中心点,点位误差小于2mm,楼层四边形控制点小于3mm,垂直投点误差小于3mm。
长度精度量距相对误差为1:20000,在玻璃幕墙安装中,要求轴线控制点误差在3mm以内,高程点误差在3mm以内。
3 施工特点和测量难度1.施工特点:塔楼分四踏步施工,分别是核心筒、巨型钢柱、复合巨型柱和筒内外楼板。
主楼核心筒为钢筋混凝土结构,采用分体组合式钢平台模板系统,复合巨型柱采用爬模施工工艺。
塔楼共有45节钢柱子连接而成,其中1~36节为主体楼层,每层有8根巨型钢柱和16根复合巨型钢柱,在其层间,每根巨型钢柱向核心筒方向共收缩12次,每根钢柱要转换12个坐标位置。
【引用】建筑物垂直度、标高、全高测量记录1.相关规范:《建筑变形测量规程》JGJ/T 8—97《工程测量规范》GB 50026—93。
2.在土木工程施工中,测量工作是贯穿整个施工过程各个阶段的基础性技术工作。
施工测量工作的内容及其完成情况的准确程度,对工程能否顺利施工及其质量水平起着至关重要的作用。
为此,国家颁布了系统的工程测量和施工验收规范、规程,以指导和规范工程测量技术工作。
应高度的重视施工测量技术、测量管理。
3.施工测量的主要内容:(1)工程场地施工控制测量,主要包括建立建筑平面控制网和高程控制网。
(2)建筑主轴线测量及定位放线。
(3)主体施工测量,包括轴线投测及高程传递。
高层(超高层)建筑物主体施工测量中的主要问题是控制垂直度,即是须将基准轴线准确地向高层引测,要求各层相应轴线位于同一竖直平面内。
因此,控制轴线投测的竖向偏差,并使其偏差值不超过规范、规程允许的限值,是高层建筑施工测量中一件很重要的工作。
(4)建筑变形测量。
其主要内容包括对建筑物实体的沉降观测、倾斜观测、位移观测及裂缝观测等。
(5)施工偏差检测。
各种结构构件及建筑设备,其就位、垂直度、标高等状态,难免会因施工及环境等原因出现偏差。
因此,施工规范、规程及质量验评标准都规定了要对结构施工偏差情况进行检查,并规定了允许偏差值。
4.关于高层建筑施工竖向(垂直度)控制的规定要求。
从以上对建筑施工测量有关内容分类可看出,对于建筑物施工过程,其施工过程的竖向(垂直度)控制,也即轴线投测的控制是非常重要的一环。
轴线投测的准确度直接关系到建筑结构施工质量及安全性。
对于超高层建筑物来讲尤其重要。
因此,《高层建筑混凝土结构技术规程》(JGJ 3—2002)对高层建筑结构施工的测量放线作业及其允许误差作了明确的规定。
其中第7.2.3条,规定了测量竖向垂直度时,必须根据建筑平面布置的具体情况确定若干竖向控制轴线,并应由初始控制线向上投测。
对于轴线投测的误差,规定了层间测量偏差不应超过3mm;建筑全高垂直度测量偏差不应超过3H/10000(H为建筑总高度),且对应于不同高度范围的建筑物,其总高轴线投测偏差有不同的规定。
超高层办公楼施工测量与监测施工方案一、背景介绍随着城市化进程不断加速,超高层建筑作为一种现代城市的标志性建筑,逐渐成为城市发展的重要组成部分。
超高层建筑的施工需要精密的测量与监测工作,以确保建筑的安全和质量。
本文将探讨超高层办公楼施工测量与监测的施工方案。
二、测量方案1. 前期准备在施工前,需要进行详细的现场勘测和测量。
首先要确定施工区域的地形及地貌情况,分析建筑周边环境。
然后根据设计图纸,确定建筑的整体结构和布置,并编制相关测量方案。
2. 测量方法对于超高层建筑的测量,可以采用全站仪、GPS定位仪、激光测距仪等高精度测量工具。
通过在建筑物周围设置控制点,进行水平、垂直方向的测量,以确定建筑结构的准确位置和高度。
3. 测量内容测量内容包括建筑物的平面布置、立面尺寸、结构高度、地基沉降等方面。
需要对建筑物的各个部位进行精确测量,确保建筑在施工过程中的准确性和稳定性。
三、监测方案1. 监测内容在建筑施工过程中,需要对建筑结构、地基沉降、风荷载等因素进行监测。
通过实时监测建筑结构的变化,可以及时发现问题并采取措施进行调整,确保建筑物的安全性。
2. 监测方法监测方法包括传感器监测法、振动监测法、可视化监测法等。
通过安装各种监测设备,监测建筑结构的变化和周围环境的影响,从而及时采取措施进行调整。
3. 监测周期监测周期一般为24小时,需要定期对建筑进行监测,并及时记录数据、分析结果。
在施工过程中,可以根据实际情况调整监测周期,保障建筑的安全性。
四、总结超高层办公楼的施工测量与监测是建筑施工过程中至关重要的一环。
通过科学的测量方案和监测方案,可以确保建筑施工的准确性和安全性,为城市的发展贡献力量。
以上是针对超高层办公楼施工测量与监测的施工方案介绍,希望对相关工程人员有所帮助。
超高层建筑施工测量方案1 控制网布设1.1高精度整体控制网布设根据场区平面规划和雇主提供的测量基准点为依据,建立闭合导线场区平面控制网。
首级高程控制借用平面控制网的桩点进行布设,这两个控制网是工程整体控制和变型监测的依据和基准,以保证各分部分项工程之间的连贯性和统一性。
1)工程测量控制网布设及等级划分按三级控制,即首级控制网、二级控制网(主轴线控制)三级控制网(细部结构控制线),如下图所示。
2)分项工程施工控制网的布设分项工程施工控制网根据施工进度分不同阶段进行测设。
它的布设原则要满足相关施工细部测量或施工控制的要求,全面覆盖。
其网形依具体使用情况而定。
施工平面控制网为附合导线网,采用场地坐标系。
3)施工坐标系的建立为了与设计图纸坐标一致,选择主楼轴线网中④轴与①轴交点为坐标原点建立施工相对坐标系坐标(笛卡尔坐标),并将轴线点和其他平面控制点坐标换算成施工坐标系坐标,换算公式为:Y=(x—x0)COSθ+(y-y0)SINθX=- (x-x0)SINθ+(y—y0)COSθx、Y——施工相对坐标系坐标;x、y——天津市城市坐标系坐标;x0、y0——中心点坐标,θ为换算角。
1.2施工平面控制网布设1)首级控制网测设平面控制网测设在满足规划主要条件的前提下,以甲方提供的基准点为基点,首级控制网沿主体结构周围布设成附合导线控制网,以国家一级导线网精度指标进行施测,以用全圆归零测法依次测量相邻两点的距离和角度值,并与城市坐标点进行联测。
如控制网平面图,以GPl4与GP10为起始边依次经过控制点CPl,CP2,…,CP10测至GP14GP10边,闭合至GP14GP10已知边,另外现场施测时可根据测点的实际情况进行必要的多余观测,并根据观测数据对控制网进行严密平差、改正。
另外,考虑到因工程施工后期原有基准点可能被破坏,在进行平面控制网的布设时,采用GPS卫星定位系统测量的方法,在附近固定高层建筑物楼顶布设控制点CP11,CPl2,CP13,CP14,并长期保留,定期复测、平差,以满足工程后期施工的需要。
超高层建筑垂直度内控测量方法及纠偏措施随着时代的发展,人类的进步,社会的需求,城市拥挤现象越来越彰显突出,为节省土地,扩展空间,各地高楼拔地而起;也受近年来各地自然灾害频发影响,对建筑业的施工质量也越来越高,做为万丈高楼平地起的基础,工程测量越显起重要性,尤其垂直度的控制,内控测量方法做为首选。
一般情况下受工程施工场地的限制,±0.000mm以上轴线投测大多采用内控法。
一、内控法的主要优点:1、不受空间限制;2、不受外界环境影响(能见度低时也可进行放线);3、经济、使用价值高(人力、物力投入少);4、方法简单,便于操作;5、施测精度高;二、内控基准点的布设:在建筑物首层测设室内控制网,基准点设在距各轴线平移2m后的交叉点上,用激光垂准仪竖向投测,以保证竖直投测精度,布设基准点时要注意尽量避开混凝土梁、柱。
内控基准点埋设方法依据施工前布设的控制网基准点来布设。
基准点的埋设采用100×100mm钢板用钢针刻划十字线,钢板通过锚脚与板筋焊牢,基准点周围要保持畅通,2㎡范围内严禁堆放杂物以避免破坏原有控制基准点。
三、内控点的投测及精度要求:1、在浇注上升的各层楼面时使用激光垂准仪由首层作为基准点直接向各施工层投测,投测后用测距仪检测该控制点是否有误差,并对误差情况进行适当调整后方可作为该层放线的依据,在每层楼面基准点处均预留200×200mm与首层控制点相对应小方孔洞(洞口处用砂浆作成20mm的防水斜坡)以便于基准点的竖向投测。
2、控制网轴线的精度等级及测量方法依据《工程测量规程》执行,要求控制网的技术指标必须符合下表的规定:等级适用范围测角中误差(″)边长相对中误差一级钢结构\连续程度高的建筑+9″1/24000二级框架、高层、连续程度一般的建筑+12″1/150003、内控基点竖向投测将激光垂准仪架设在首层平面控制基准点上,接收靶放在投测楼层面的相应预留洞。
调置仪器对中整平后,启动电源使激光垂准仪发射出可见的红色光束,投测到接收靶上,用对讲机上下配合指挥上方查看,红色光斑点调整激光束得到最小光斑,把光斑移至接收靶的“十”字交点上,仪器转动360°观察光斑是否在接收靶的“十”字交点上,如不在十字丝上,要求上面人员沿光斑旋转轨迹进行画圆,最终的圆心即为基准点,这样可以不用担心铅垂仪本身存在的误差。
超高层建筑测量方案超高层建筑的测量方案是指在建筑物高度超过150米时,对建筑物的测量方案进行设计和实施的过程。
这个过程需要依靠先进的技术工具和高精度测量仪器,为建筑物的施工、监理、验收等环节提供精确的测量数据和可靠的技术支持。
本篇文章将从建筑物结构、地形环境、测量技术和数据处理等四个方面阐述超高层建筑的测量方案。
一、建筑物结构超高层建筑在结构设计上与传统建筑有很大区别,需要加强对建筑物稳定性和结构安全的测量监测。
首先要确定建筑物的基点和高度基准面,以便进行精确的高度测量。
其次,要对整个建筑物的结构形式、主体结构的构件和节点等进行详细的测量,包括测量各层的高度、墙壁、柱子、楼板等构件的尺寸和位置,以及构件的强度、刚度和变形等参数。
此外,还要对纵向、横向和附加荷载等因素对建筑物的影响进行实时监测,及时发现和处理结构变形和破坏等问题,确保建筑物在使用过程中的安全可靠性。
二、地形环境超高层建筑往往处在地形高差较大的地段,同时建筑物周围也存在大量的道路、铁路、地铁和管线等地下设施,因此需要进行全面的地形环境的测量和分析。
具体来说,要测量其所处地区的相对高度差、绝对高程、地形特征图等,分析地质地形等对建筑物的影响。
同时,还要对地下管线、隧道、地铁等地下设施进行探测和定位,了解其精确位置和深度,以便合理布置建筑物的基础和施工道路,避免对地下设施造成影响。
三、测量技术超高层建筑的测量需要使用一系列的高科技仪器和技术手段,例如全站仪、高精度GPS、激光扫描仪、三维摄影仪等。
其中,全站仪是一种高精度测量设备,可实现建筑物高度、倾角和位置等参数的测量和记录。
高精度GPS则可用于测量建筑物的绝对空间位置,激光扫描仪和三维摄影仪则可用于对建筑物立面和内部进行三维测量和建模等。
此外,还需要采用高速数据传输和云计算等技术手段,对测量数据进行实时的处理和分析,提高测量效率和准确性。
四、数据处理测量得到的数据是进行建筑物设计、施工和验收等环节的重要依据,因此需要进行科学的数据处理和管理。
超高层建筑第三方测量关键技术分析随着我国社会经济的快速发展和科学技术水平的不断提高,我国的建筑事业也随之繁荣发展起来。
我国的土地资源在不断的减少,同时人口數量在不断的增多,这也就导致了现如今在我国诸多城市内部早已普遍起高层建筑,高层建筑的设计以及施工手段也有了明显的改变。
在高层建筑数量不断增多的情况下,社会大众越来越注重高层建筑的建筑质量以及使用寿命。
本文笔者以高层建筑和测量关键技术为切入点,积极探索超高层建筑第三方测量关键技术。
标签:超高层建筑;第三方测量;关键技术引言所谓的超高层建筑,其实就是指楼层在四十层以上或者是更高层的建筑。
一般来说,超高层建筑的建筑工序是比较复杂麻烦的,建筑的过程中需要大量的人工力量和相关的技术设备作为支撑。
随着时代的不断进步与发展,超高层建筑对于建筑测量技术有着越来越规范性的要求,超高层建筑的测量工作一般都是在高空中进行的,在这样情况下对于测量技术人员的工作来说是有着一定困难的,因此相关的测量单位和建筑方需要科学合理的制定测量计划。
1 超高层建筑第三方测量关键技术的现状对于现在的社会来说,社会上的超高层建筑的高度越来越高,建筑结构也相比之前来说较为复杂,在这种情况下超高层建筑的施工时期就会有所延长,同时如果要对超高层建筑进行第三方测量,测量的时间也会比较长的,并且在这个过程中是需要大量的机器设备以及人工力量作为测量基本要素的。
因此许多的超高层建筑,在进行第三方测量的时候,常常会有着十分严格的要求,会受到多种标准参数的限制。
超高层建筑的高度是超级高的,在对超高层建筑进行第三方测量的时候需要搭建高空架子,这些高空架子的搭设是比较困难的,这在一定程度上就意味着超高层建筑第三方测量工作是有着一定难度的。
2 超高层建筑第三方测量关键技术的实际应用2.1 超高层建筑物测量的施工控制网布设技术。
在超高层建筑五的建筑工作积极推进的过程中,相关的施工人员应该充分的了解建筑工程的实体建筑情况,建立起足够完善的施工控制网络。
超高层建筑测量的控制规定
随着超大规模超高层建筑的逐渐兴起,其建设过程中施工测量作业逐渐引起人们的重视。
能否在超高层建筑施工过程中准确的进行测量直接关系到建筑物工程质量的好坏。
其中,超高层建筑测量的控制规定有哪些?下面是下面带来的关于超高层建筑测量的控制规定的内容介绍以供参考。
超高层建筑测量的控制有哪些规定?
测量的控制是高层建筑施工的一大难点。
关键是对高层建筑的轴线、标高、垂直度的控制。
轴线的控制,高层建筑基础施工一般多为深基坑大开挖施工。
垂直度是测量工作的关键之一。
在进行二层及以上转角边墙柱装模施工时,采用吊线的方法测定转角边墙柱模板垂直度。
在四周二层及以上转角边墙柱定位、支撑、加固后,以此为基准,在转角边墙柱模板上下口外侧,沿纵横两向向外钉二块挂线板(挑出150 mm的50 mm× 70 mm木枋),并在其模板上下口各挂二道线,以此控制外边墙柱与转角边墙柱在同一轴线与垂直度上。
标高线的控制,必须确保引测点的可靠性,加强洞口处模板支撑,同时辅以Φ12钢筋控制该部位楼面厚度,确保标高的准确。
超高层建筑的测量
超高层建筑施工测量一般应遵循“从整体到局部、先高级后低级、先控制后碎部”的原则,首先要建立场区控制网再建立建筑物施工控制网,控制测量又分平面控制测量与高程控制测量。
业主移交的平面控制点或红线桩点是建筑物定位的依据,平面控制点或建筑红线桩点使用前,应进行内业校算与外业校测,定位依据桩点数量不应少于3个。
校测红线桩的允许误差:角度误差为±60″,边长相对误差为1/2500,点位误差为50mm。
校测平面控制点的允许误差:角度误差为±30″,边长相对误差为1/4000,点位误差为50mm。
确定建筑物高程水准点数量不应少于2个,使用前应按附合水准路线进行校测,允许闭合差为:
测量控制点做好后,应在点位周边做好临时围栏或围墙保护起来,确保控制点不受到外界任何干预破坏。
控制点附近插上彩旗、围栏或围墙刷上醒目颜色的油漆,起到警示和标识作用。
特别要注意在施工期间,防止遭施工机械等损坏,对现场工作人员进行测量基准点保护的宣传教育工作,增强施工人员保护测量基准点的意识。
1超高层建筑平面控制测量
一、场区平面控制网
场区平面控制网,可根据场区的地形条件和建(构)筑物的布置情况,布设成GNSS网、导线网等形式。
GNSS网更适用于视野开阔、障碍物少的场区,当场区周边环境较复杂时,卫星信号不稳定,不宜采用GNSS 网。
场区平面控制网,应根据工程规模和工程需要分级布设。
对于建
筑场地大于1km2的工程项目或重要工业区,应建立一级或一级以上精度等级的平面控制网;对于场地面积小于1km2的工程项目或一般建筑区,可建立二级精度的平面控制网。
场区平面控制网相对于勘察阶段控制点的定位精度,不应大于5cm。
控制网点位,应选在通视良好、土质坚实、便于施测、利于长期保存的地方,并应埋设相应的标石,必要时还应增加强制对中装置。
标石的埋设深度,应根据地冻线和场地设计标高确定。
1)当采用GNSS控制网时,应采用静态测量方法进行,主要技术指标,应符合下表规定。
场区GNSS测量的主要技术要求(表格出自工程测量规范(GB50026)):2)当采用导线及导线网作为场区控制网时,导线边长应大致相等,相邻边的长度之比不宜超过1:3,其主要技术要求如下:导线网的主要技术要求(表格出自工程测量规范(GB50026)):
二、建筑物施工平面控制网
建筑物施工控制网,应根据建筑物的设计形式和特点布设成十字轴线或矩形控制网。
建筑物施工控制网,应根据场区控制网进行定位、定向和起算;控制网的坐标轴,应与工程设计所采用的主副轴线一致。
民用建筑物施工控制网也可根据建筑红线定位。
1)建筑物施工平面控制网的建立,应符合下列规定:
控制点,应选在通视良好、土质坚实、利于长期保存、便于施工放样的地方。
控制网加密的指示桩,宜选在建筑物行列线或主要设备中心
线方向上。
主要控制网点和主要设备中心线端点,应埋设固定标桩。
控制网轴线起始点的定位误差,不应大于2cm;两建筑物间有联动关系时,不应大于1cm,定位点不得少于3个。
2)建筑物施工平面控制网的主要技术要求:
建筑物施工平面控制网,应根据建筑物的分布、结构、高度、基础埋深和机械设备传动的连接方式、生产工艺的连续程度,分别布设一级或二级网。
一般钢结构、超高层、连续程度高的建筑宜布设成一级网,框架、高层、连续程度一般的建筑宜布设成二级网。
其主要技术要求,应符合下表规定。
建筑物施工平面控制网的主要技术要求(表格出自工程测量规范(GB50026)):
3)平面施工控制网的测设
采用全站仪以极坐标和直角坐标定位的方法测设轴线控制网,经角度、距离校测符合点位限差要求后,作为该建筑的轴线控制网。
4)内部控制网的建立
待基础底板施工完成,预埋件埋设完毕后,以场区平面控制网为基准,利用全站仪将控制点引测到建筑物内部,并和建筑物外围控制网联测。
引测的投点误差,一级不应超过2mm,二级不应超过3mm。
内部布置控制网的布设及选型必须结合建筑物的平面几何形状,组成相应图形,为保证轴线投测点的精度,内控点要形成闭合几何图形,以提高边角关系,根据施工组织设计中施工流水段图的划分进行,每一流水段至少布设4个点,并相互之间衔接,作为该流水段的测量内控点。
2超高层建筑高程控制测量一、水准测量
水准测量的主要技术要求(表格出自工程测量规范(GB50026)):
水准测量的主要技术要求(表格出自工程测量规范(GB50026)):
二、场区高程控制网
场区高程控制网,应布设成闭合环线、附合路线或结点网。
大中型施工项目的场区高程控制测量宜采用二等水准。
场区水准点,可单独布设在场地相对稳定的区域,也可设置在平面控制点的标石上。
水准点间距宜小于1km。
距离建(构)筑物不宜小于25m,距离回填土边线不宜小于15m。
施工中,当少数高程控制点标石不能保存时,应将其高程引测至稳固(构)筑物上,引测的精度,不应低于原高程点的精度等级。
三、建筑物高程控制网建筑物高程控制宜采用三等水准。
水准点可设置在平面控制网的标桩或外围的固定物上,也可单独埋设。
水准点的个数,不应少于3个。
当场地高程控制点距离施工建筑物小于200m时,可直接利用。
当施工中高程控制点标桩不能保存时,应将其高程引测至稳固的建(构)筑物上,引测的精度,不应低于三等水准。
