填充墙砌体施工方案
- 格式:docx
- 大小:233.77 KB
- 文档页数:22
砌体专项施工方案编制:审核:批准:鹤壁市格瑞特建设有限公司2013年12月10日填充墙砌体专项施工方案一、工程概况鹤壁市格瑞特小区1#2#楼为剪力墙结构。
其中,地下室墙体全部采用煤矸石烧结普通砖砌筑;其他墙体使用材料为蒸压加气砌块。
+0.000以下墙体采用M5.0水泥砂浆砌筑,+0.000以上墙体采用M5.0混合砂浆砌筑,构造柱、圈梁、压顶混凝土设计强度等级为C25。
二、施工部署1、人员组织组织专业的浆砌工程作业组,来负责浆砌作业施工,各班组具体施工组织见下表一2、材料机具组织(1)砌体工程主要施工材料机具计划见下页表二(2)各主要材料的要求:①蒸压加气砌块及煤矸石普通砖:蒸压加气砌块选用主规格为300×600×200,要求要求强度等级A3.5,B06级,并以同生产厂家、同规格、每0.5万块为一检验批进行原材料复试,试验合格后方可使用;使用时,其产品龄期应超过28天。
煤矸石普通砖选用规格为240×115×53,要求等级为MU10,并以同生产厂家、同规格不超过5万块为一检验批进行材料复试,满足要求后方可使用。
加气混凝土砌块及煤矸石普通砖在运输、装卸过程中,严禁抛掷和倾倒;产品进场后应按品种、规格分别堆放整齐,堆置高度不得超过2米。
蒸压加气砌块应防止雨淋。
②水泥:水泥使用京鹤同力32.5级复合硅酸盐散装水泥。
水泥进场时由质检员、试验员和保管员对其品种、级别、散装包号、出厂日期等进行检查。
并以同厂家、同等级、同品种、同批号、且连续进场的散装水泥不超过30T为一检验批按规定抽取试样,对其强度、安定性进行复验,复验合格后由试验员填写材料报验单,经监理工程师检查认可后方可使用。
③砂:砂选用河北中砂。
其含泥量不得超过5%,按同一产地、同一规格、不超过100m3按一批取样试验,合格后方可使用。
④白灰:使用石灰膏。
使用时,脱水硬化的石灰膏不得使用。
⑤水:使用可饮用水。
⑥砌筑砂浆:地下室墙体使用M5.0水泥砂浆砌筑;其他墙体使用M5.0混合砂浆砌筑。
填充墙砌体施工方案目录1.1 墙砌体施工方案1.1.1 施工前准备1.1.2 墙体布局和定位1.1.3 砌体砌筑技术1.1.4 砌筑质量控制1.1.5 砌体施工注意事项1.1.6 砌体施工常见问题及解决方法1.1.7 施工完工验收1.1.1 施工前准备在进行墙砌体施工前,首先需要做好充分的准备工作。
这包括准备所需的材料、工具,清理施工现场,了解工程要求等。
施工前准备工作做好后,可以提高施工效率,保证施工质量。
1.1.2 墙体布局和定位在进行墙砌体施工时,要根据设计图纸确定墙体的布局和定位。
合理的布局和准确的定位是保证墙体施工准确的关键,可以避免后期的调整和修正,提高施工效率。
1.1.3 砌体砌筑技术砌体砌筑技术是墙砌体施工的核心环节。
在进行砌筑时,要注意砖块的摆放、砂浆的搅拌、墙体的垂直和水平度等方面,确保砌体的牢固和整齐。
熟练的砌筑技术可以提高施工效率,保证施工质量。
1.1.4 砌筑质量控制在墙砌体施工过程中,要对砌筑质量进行严格控制。
通过验收、检测等方式,及时发现和处理施工中出现的质量问题,确保墙体施工符合相关标准和要求。
1.1.5 砌体施工注意事项在进行墙砌体施工时,要注意施工过程中的安全、环保、文明施工等方面。
同时,要留意天气的变化,合理安排施工进度,确保施工的顺利进行。
1.1.6 砌体施工常见问题及解决方法在墙砌体施工过程中,常常会遇到一些问题,比如砖块断裂、砂浆浓度不足等。
针对这些常见问题,需要及时采取有效的解决方法,保证施工的顺利进行。
1.1.7 施工完工验收墙砌体施工完成后,需要进行完工验收。
验收工作主要包括对施工质量、工程安全、环保等方面进行检查,确保墙体施工符合相关标准和规定。
通过验收,可以保证施工质量和工程进度。
填充墙砌体施工方案第1篇填充墙砌体施工方案一、项目背景随着我国城市化进程的不断推进,各类建筑工程如雨后春笋般涌现。
填充墙砌体作为建筑结构中的一部分,其施工质量直接影响到整个建筑物的安全、舒适性和美观。
为确保填充墙砌体施工质量,依据相关法律法规和行业标准,结合本项目实际情况,特制定本施工方案。
二、施工目标1. 确保填充墙砌体施工质量符合国家相关标准和设计要求。
2. 保障施工现场安全,降低安全事故发生概率。
3. 提高施工效率,缩短施工周期。
4. 减少施工过程中的环境污染和资源浪费。
三、施工准备1. 技术准备:组织项目技术负责人、施工员等相关人员学习施工图纸、施工方案及国家、地方和行业的相关标准、规范。
2. 材料准备:提前采购合格的砌体材料,包括砖、砌筑砂浆、拉结筋等,并确保材料供应及时。
3. 施工机具准备:配置必要的施工机具,如搅拌机、运输车辆、砌筑工具等。
4. 人员准备:选派具有丰富施工经验的施工队伍,进行技术培训和安全教育。
四、施工工艺1. 施工流程:基层处理→放线→砌筑→抹灰→验收。
2. 基层处理:清理基层杂物、油污等,确保基层平整、干净。
3. 放线:根据施工图纸,采用弹线法进行放线,确保砌体位置准确。
4. 砌筑:a. 采用挤浆法进行砌筑,确保砂浆饱满、密实。
b. 砌筑过程中应严格控制砌体垂直度、平整度和灰缝厚度,灰缝厚度宜为10mm左右。
c. 墙体转角处、纵横交接处应设置拉结筋,拉结筋应沿墙高每隔500mm设置一道,并伸入填充墙不小于100mm。
d. 填充墙与主体结构连接处应采用拉结筋或钢丝网片连接,确保连接牢固。
e. 遇有预留洞口、预埋件等,应按照设计要求进行预留和预埋。
5. 抹灰:砌筑完成后进行抹灰施工,抹灰应分层进行,每层厚度宜为5-10mm。
6. 验收:施工完成后,组织相关人员进行验收,确保施工质量符合国家相关标准和设计要求。
五、质量保证措施1. 严格把控材料关,确保所用材料合格、质量稳定。

填充墙砌体施工方案一、工程概况君安花园7#楼工程,本工程为带商网住宅。
建筑高度53.70m;结构型式为框架剪力墙;建筑层高4.4m、4.2m、2.8m;200㎜厚度加气混凝土砌块;100㎜加气混凝土砌块。
标高-0.030m以上,采用M5加气混凝土砌块,M5混合砂浆砌筑。
砌体施工质量控制等级为B级,砌块应采用一等砖。
二、设计砌体填充墙构造要点1、当砌体填充墙长度>5m时,墙间应加构造柱,构造柱截面边长同墙厚,配筋4Φ12、Φ6@200。
2、当砌体填充墙净高Hn>4米时,须在砌体墙中部设拉梁一道,梁宽同墙宽,梁高150,主筋4Φ10,箍筋Φ6@200。
主筋锚固长度为420.构造柱定位:内外墙交接处,墙尽端处,墙长大于5米时两轴线点1/2处,女儿墙GZ间距≤3000处,>2400的门窗洞边。
3、砌体填充墙过梁≤1000,洞口宽+500。
错误!未找到引用源。
2Φ12;错误!未找到引用源。
2Φ10、Φ6@150,过梁遇柱时改为现浇,过梁截面及配筋不变,主筋伸入柱内满足相应锚固长度。
4、填充墙顶部与梁或板应顶紧。
卫生间1.5米以下用实心小砖砌筑。
三、砌体工程要点1、材质检验,砌体所用的材料应有产品合格证,产品性能检测报告,砌块、水泥、钢筋、外加剂等材料进行复检。
2、砌块进场分类堆放整齐,高度不得超过2米,并防止雨淋。
3、砌块砌筑前应提前浇水湿润,砌筑时含水率应小于15%,在高温季节,砌筑时宜向砌筑面适量浇水,砌筑前应校核放线尺寸。
4、砌体的转角处和交接处应同时砌筑,当不能同时砌筑时,应按规定留槎。
5、在墙上留置临时施工洞时,其侧边离交接处墙面不应小于500㎜.洞口净宽度不应超过1米,上部必须设置过梁,设置拉接筋,并要做好后期补砌。
6、设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和墙体上开凿水平沟槽,宽度超过300㎜的洞口上部应设计过梁。
7、搁置预制梁、砌体顶面应找平,安装时应座浆,楼面和屋面堆载不得超过楼板的允许荷载。

填充墙砌体施工方案一、施工前准备1.1编制施工组织设计和施工方案,根据设计图纸和施工要求确定施工计划。
1.2购买所需材料,包括砖块、砂浆、水泥等,并进行验收。
1.3准备施工工具和设备,如砖刀、泥斗、抹子、量具、扬尘设施等。
1.4组织施工人员进行安全教育和技术培训,确保施工安全和施工质量。
1.5清理施工现场,保持施工场地整洁有序。
二、基础处理2.1根据设计要求进行基础开挖,确保基础的平整和牢固。
2.2进行基础防水处理,采用防水涂料或防水卷材进行基础防水,以防止墙体渗水。
2.3打基础砖,将砖块按照设计要求和墙体形状进行砌筑,固定在基础上,保证墙体的垂直度和稳定性。
三、墙体砌筑3.1根据设计要求确定墙体厚度、砖墙类型和砖块尺寸。
3.2刷湿墙体,用水将墙体湿润,以提高砂浆的粘结性和墙体的牢固性。
3.3配制砂浆,按照一定比例将水泥、砂子和适量的水进行搅拌,形成均匀的砂浆。
3.4按照设计要求砌砖,采用搭砌或者交错砌筑的方式进行,确保墙体的垂直度和水平度。
3.5用抹子将砂浆均匀的涂抹在砖块上,填满缝隙,并将墙面抹平,使其达到设计要求的光滑度。
3.6在墙体砌筑过程中,要及时清除多余的砂浆和杂物,保持施工现场的整洁。
四、墙体加固处理4.1根据需要,对墙体进行加固处理,可以采用垂直加固、水平加固、斜向加固等方式。
4.2对墙体进行加固时,要注意断墙的及时处理,确保墙体的连续性和稳定性。
4.3加固材料可以采用钢筋、钢梁、钢板等,根据设计要求和墙体结构进行选择。
4.4加固材料的连接方式应采用焊接、螺栓等可靠连接方式,确保加固效果。
五、墙体验收和保护5.1完成墙体砌筑后,进行验收,对墙体的垂直度、水平度、平整度、光滑度进行检查。
5.2对于不合格的墙体,要及时进行修补或者重砌,确保墙体质量。
5.3围挡墙体施工完成后,应采取措施进行保护,防止人为或自然因素对墙体的损坏和破坏。
5.4在施工过程中,要严格执行安全操作规程,做好施工现场的安全管理和环境保护工作。
目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (3)1、材料准备 (3)2、机具准备 (3)3、施工准备 (3)四、作业条件 (4)五、操作工艺 (4)1、工艺流程 (4)2、构造要求 (5)3、施工要求 (7)六、质量要求 (8)1、加气混凝土砌块原材要求 (8)2、砌筑质量要求 (9)七、成品保护措施 (11)八、质量注意事项 (11)九、安全注意事项 (12)十、环保措施 (13)填充墙砌体砌筑工程施工方案一、工程概况本工程为xxx二期工程,位于xx市开发区发展大道东侧。
本工程的建设单位为xxx房地产开发有限公司;设计单位为xxx研究设计院有限公司设计;监理单位为xxx建设监理有限公司;勘察单位为xxx工程有限公司;施工单位为xxx建设集团有限公司。
本项目为xxx项目二期,由16栋多层高级住宅和6栋高层住宅附带地下车库及商业用房组成,总建筑面积为154675.82㎡,建筑工程等级二级;抗震设防烈度为6度,设计使用年限50年,结构形式多层高级住宅为框架结构,高层住宅17# .18# .19# .20# .21# .22# 楼为现浇钢筋混凝土剪力墙结构,楼板均为现浇钢筋砼板;基础形式多层住宅为墩基础和柱下独立基础,高层住宅为筏板基础,车库为独立基础。
填充墙采用200厚加气混凝土砌块,部分隔墙为100厚加气混凝土砌块。
二、编制依据依据标准:《建筑工程施工质量验收统一标准》《砌体工程施工质量验收规范》《砌体结构设计规范》《建筑地基基础工程施工质量验收规范》《砌筑砂浆配合比设计规程》《建筑施工手册》本工程施工图纸、《施工组织设计》。
三、施工准备1、材料准备加气混凝土砌块600*300*200,600*300*100, 600*300*200(长*宽*高)、烧结煤矸石实心砖、水泥、砂、掺合料、拉结钢筋等。
1)、加气混凝土砌块、实心砖:品种、规格、强度等级必须符合设计要求,规格应一致。
有出厂证明、试验报告单。
一、编制依据:1、***********(二期)施工组织设计2、《砌体工程施工质量验收规范》GB 50203-20113、《建筑工程施工质量验收统一标准》GB50300-20014、《框架轻质填充墙构造图集》西南05G701(四)5、《混凝土结构工程施工质量验收规范》GB50204-20116、《非承重节能型烧结页岩空心砌块墙体工程技术规程》DBJ50-127-20117、***********(二期)施工图纸二、工程概况:1、工程名称:***********(二期)2、工程地址:**********3、结构类型:框架剪力墙结构,地下1层,地上13层,本工程建筑设计使用年限:二类、50年,抗震设防烈度为:6度,建筑耐火等级为:二级。
4、建设单位:**********************司5、设计单位:***********计研究院6、监理单位:***********有限公司7、施工单位:***********限公司三、施工图纸设计要求1、材料要求(1)本工程所用材料为烧结页岩多孔砖,强度等级MU10,干容重≤14.0KN/m3;烧结空心砖MU3.5,干容重≤8.0KN/m3;JN节能型烧结页岩空心砌块MU5.0,干容重≤8.0KN/m3;耐火砖。
(2)砌筑砂浆均采用水泥砂浆,强度为M5。
(4)填充墙厚度为:100mm、200mm、220mm。
(5)构造柱、过梁、圈梁、采用C20混凝土。
2、结构要求(1)构造柱①构造柱位置详建筑平面图。
②宽度 >2100的洞口两侧;电梯井筒四角。
③窗洞≥3000的窗下墙中部及窗洞口两侧,间距≤2000。
④构造柱截面尺寸为墙厚×200mm,其配筋为主筋4φ10,箍筋φ6@200/100,加密区为楼面及顶棚上下500mm。
纵向钢筋采用植筋,植筋孔深入结构混凝土≥100mm,混凝土强度等级为C20。
砌体在构造柱部位应留成马牙槎,上下皮错开马牙槎宽度为≥60mm,从根部按先退后进的原则留置,每250mm错槎。
填充墙砌体工程施工方案1、项目概况填充墙砌体工程指在建筑物墙体内部填充石头、砖块、混凝土等材料的施工工艺。
填充墙是承受垂直荷载和防火的一种墙体结构,其稳定性和抗震性能对建筑物的安全具有重要影响。
本次施工的项目为xx建筑的填充墙砌体工程,包括墙体结构设计、材料选取、施工工艺等。
2、施工前准备2.1 施工图纸审查:根据设计图纸对施工方案进行审查,确保施工方案与设计图纸一致。
2.2 现场勘察:对施工现场进行勘察,研究周边环境和地质条件,了解地下管线及其它设备的分布情况。
2.3 施工人员培训:对施工人员进行安全培训和技术培训,提高施工人员的安全意识和技术水平。
3、施工材料3.1 石头或砖块:选择合适的石头或砖块作为填充墙体的填充材料,保证填充墙的承重和稳定性。
3.2 混凝土:根据设计要求配置混凝土,用于填充墙体的浇筑。
3.3 钢筋:根据设计要求配置钢筋,用于填充墙体的加固。
4、施工工艺4.1 材料搬运:与材料供应商协商确定合理的搬运方案,确保施工现场材料供应及时。
4.2 基层处理:对填充墙体的基层进行清理和处理,保持基层表面平整、干净。
4.3 砌筑墙体:按照设计要求,采用石头或砖块进行填充墙体的砌筑,保证墙体结构稳定。
4.4 浇筑混凝土:根据设计要求,采用混凝土对填充墙体进行浇筑,加固墙体结构。
4.5 钢筋加固:根据设计要求,对填充墙体进行钢筋加固,提高墙体的承重能力和抗震性能。
4.6 保护层施工:对填充墙体进行保护层的施工,保证填充墙体的防水、防火性能。
5、施工安全5.1 安全告知:对施工人员进行工程安全交底,讲解施工现场的安全注意事项及紧急处理措施。
5.2 安全防护:配备必要的安全防护设备,包括安全帽、安全鞋、安全绳等,确保施工人员的安全。
5.3 现场监测:对施工现场进行定期巡视和监测,发现安全隐患及时采取措施进行处理。
6、施工质量6.1 工艺要求:确保施工工艺符合设计要求,保证填充墙体的结构稳定、承重能力和抗震性能。

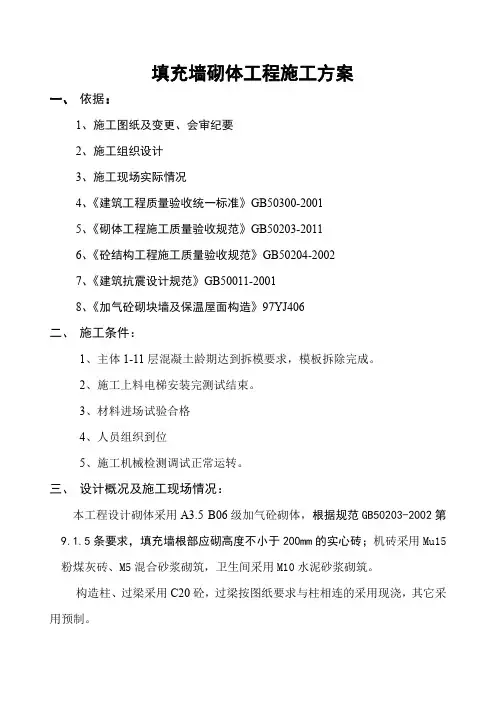

填充墙砌体工程施工方案一、依据:1、施工图纸及变更、会审纪要2、施工组织设计3、施工现场实际情况4、《建筑工程质量验收统一标准》GB50300-20015、《砌体工程施工质量验收规范》GB50203-20116、《砼结构工程施工质量验收规范》GB50204-20027、《建筑抗震设计规范》GB50011-20018、《加气砼砌块墙及保温屋面构造》97YJ406二、施工条件:1、主体1-11层混凝土龄期达到拆模要求,模板拆除完成。
2、施工上料电梯安装完测试结束。
3、材料进场试验合格4、人员组织到位5、施工机械检测调试正常运转。
三、设计概况及施工现场情况:本工程设计砌体采用A3.5 B06级加气砼砌体,根据规范GB50203-2002第9.1.5条要求,填充墙根部应砌高度不小于200mm的实心砖;机砖采用Mu15粉煤灰砖、M5混合砂浆砌筑,卫生间采用M10水泥砂浆砌筑。
构造柱、过梁采用C20砼,过梁按图纸要求与柱相连的采用现浇,其它采用预制。
施工现场情况,目前主体已完成,1-11层已拆模并清理完毕,植筋队伍已进场。
材料准备,加气块厂家已订货,粉煤灰砖已进场送检,砂浆已送实验室配比,其它材料均已能满足供应。
四、劳动力组织情况:目前砌体施工队伍已确定,拟投入本工程施工人员60人,其中,技术人员2人,瓦工20人,普工8人,木工6人,砼工10人,机械操作4人,电工1人,机修1人,项目部配备专业工长1人。
五、施工机械投入:350砼搅拌机壹台,砂浆搅拌机壹台,振动棒3根,振动棒电机2台,圆盘锯壹台。
六、施工方案与施工方法:本工程计划主体分一次验收,30#、32#楼同时投入砌体工程施工。
垂直运输采用施工电梯,水平运输采用斗车人工运输,砼采用现场搅拌。
施工方向,自下而上,逐层施工。
砌体:1、砌体施工工艺流程,墙体放线,砌块浇水制备砂浆排砖摆缝铺砂浆砌块就位校正砌筑镶砖勾缝2、放线、砌体施工前,应按平面图位置,放出墙体轴线或控制线,洞口位置等。
泗县城市之光安置房工程填充墙砌体施工方案中国十七冶集团泗县城市之光安置房工程项目经理部2017年6月10日目录一、编制依据1、泗县城市之光安置房工程施工组织设计及图纸2、《砌体工程施工质量验收规范》GB50203-20113、《建筑工程施工质量验收统一标准》GB50300-20014、《混凝土结构工程施工质量验收规范》(GB50204-2015)5、《建筑抗震设计规范》(GB50011-2010)6、《砌体结构设计规范》GB50003-20117、12G614-1《砌体填充墙结构构造》二、工程概况1、工程名称:泗县城市之光安置房工程2、工程建设地点:安徽省宿州市泗县花园路与虹乡路交口3、概况:泗县城市之光安置房工程总建筑面积约万平方米,地上建筑为1-27#栋楼,其中1、2、5、6、7、8、9、10、11、13、14、15、19、20、21、22、24#楼为18层住宅楼,3、4、17、18#楼为22层住宅楼,12、16、23、25#楼为15层住宅楼,住宅楼地基为CFG桩复合地基,剪力墙结构,26#楼为6层商业用房,框架结构,27#楼为3层幼儿园,框架结构。
整个区域包括两个地下车库,分为东西两块,地下一层,总建筑面积约56000平方米。
4、建设单位:泗县城市建设投资有限公司5、设计单位:安徽省城建设计研究总院有限公司6、监理单位:安徽天翰工程咨询有限责任公司7、勘察单位:安徽水文工程勘察研究院8、施工单位:中国十七冶集团有限公司9、监督单位:泗县建筑安装工程质量监督站三、施工要求1、材料要求(1)本工程砌体±以上:采用MU5煤矸石空心砖,用M5混合砂浆砌筑;二层的电梯井道四周应采用MU10煤矸石实心砖,M10混合砂浆砌筑,砌块干容重≤m3。
±以下:采用MU10混凝土实心砖,用M5水泥砂浆砌筑。
墙体厚度:±以下为240mm厚,±以上外墙为200mm厚,内墙为200/120mm厚。
(2)厨房、卫生间除门洞外,应在根部浇筑250高C25混凝土止水坎,厚度与墙相同。
(3)构造柱、门边柱、过梁、圈梁、系梁、板带采用C25混凝土浇筑。
(4)当有门窗洞口的填充墙尽端距离门窗洞口边小于240mm时,需按12G614-1第九页大样11设置门窗框。
(5)门窗洞口尺寸大于等于且小于2m时,应在门窗洞口两侧设钢筋混凝土边框,做法参照12G614-1第十七页。
2、结构要求(1)构造柱①当填充墙长超过5m或层高的2倍时,需在填充墙中部设置构造柱。
②当填充墙顶部为自由端时,构造柱间距不应大于2m。
③当填充墙端部无主体结构或垂直墙体与之拉结时,端部应设置构造柱。
④当洞口宽度不小于2m时,洞口两侧需设置构造柱。
⑤建筑外墙的阴阳角、楼电梯间四角、内纵横墙交界处需设置构造柱。
⑥外墙上所有带雨篷的门洞两侧均应设置通高构造柱,且与雨篷梁可靠拉结。
⑦窗洞口宽度大于3m,需在窗裙墙中间设置构造柱,间距不大于,窗间墙小于360mm时应采用加宽钢筋混凝土构造柱代替窗间墙体。
⑧女儿墙和阳台栏板构造柱设置:转角处应设构造柱。
女儿墙构造柱中距不应大于,阳台开间尺寸大于时,应在中间加设钢筋混凝土构造柱。
⑨构造柱混凝土应浇筑密实,在构造柱顶端宜采用喇叭口支模一次浇筑成型。
⑩构造柱纵筋在梁、板或基础中锚固做法参见12G614-1第10、15页。
11纵向钢筋采用植筋,植筋孔深入结构混凝土≥100mm,构造柱箍筋采用C6@200,混凝土强度等级为C25。
砌体在构造柱部位应留成马牙槎,上下皮错开马牙槎宽度为60~100mm,从根部按先退后进的原则留置,马牙槎高度200~300mm。
12填充墙与构造柱拉结做法参照12G614-1第16页,设置如下图:(2)过梁①门、窗洞口宽度超过700mm时,设置钢筋混凝土过梁,如图一所示,具体参数如下表:洞口宽度L 梁高底筋面筋搁置长度a L≦1000 120 2C8 2C8 300 1000<L≦1500 120 2C10 2C8 300 1500<L≦2100 180 2C12 2C8 300 2100<L≦2700 180 2C14 2C10 370 2700<L≦3300 240 3C14 2C10 370 3300<L≦4200 300 3C16 2C12 370②当洞顶距梁底净高h小于h+120时,改用下挂板代替过梁,下挂板宜后浇,如下图二所示。
③当洞侧与柱、抗震墙距离小于过梁支撑长度a时,柱、墙应在相应位置预留连接钢筋。
图一图二(3)系梁、窗台梁及板带①填充墙高超过4m时,应在墙体半高处(或门洞上皮)设置于框架柱、剪力墙以及构造柱拉结的,且沿墙全长贯通的钢筋混凝土水平系梁,水平系梁截面尺寸为墙厚×100mm,纵筋2C10,当墙后大于240mm 厚时,纵筋3C10,横向钢筋C6@300。
②当水平系梁与门窗洞顶过梁标高相近时,应与过梁合并设置,截面尺寸及配筋取水平系梁与过梁之大值做法参见国标图集12G614-1第19、20页,当水平系梁被门窗洞口切断时,水平系梁应锚入洞边构造柱中或与洞边抱框拉结牢固。
③无特殊说明时,当墙体顶部为自由端时,应在墙体顶部设置一道压顶圈梁。
圈梁截面尺寸墙厚×60,纵筋为3C10,分布筋为C6@200。
④外墙窗台处,设置钢筋混凝土压顶梁,做法如图三所示。
⑤框架柱或剪力墙预留的水平系梁钢筋做法如图四所示。
图三图四(4)填充墙拉接筋①拉结钢筋通长设置②填充墙与结构混凝土柱、墙连接处设置墙体拉结筋,拉筋从结构板面200mm高度起按间距500mm,设置2C6拉筋,拉筋沿墙全长贯通,大于240mm厚时,设3C6,拉结筋深入墙体≥100mm,拉筋采用植筋与结构混凝土拉结,植筋按要求做拉拔试验,合格后方可砌筑墙体。
③框架柱或剪力墙预留的拉结筋做法参照12G614-1第八、九页。
④后砌填充墙拉结筋与框架柱或剪力墙的拉结方式详见国标图集12G614-1第11~13页。
(5)构造柱与梁、板的构造图:(6)女儿墙①对于砌体结构屋顶女儿墙及外墙设置通长窗的窗台,应设钢筋混凝土压顶及抗裂柱,抗裂柱间距不大于,抗裂柱内配4φ12纵筋及C6@200箍筋;压顶和抗裂柱搭接、锚固长度不小于500mm。
(7)墙面防裂措施砌体填充墙与钢筋混凝土梁、柱、剪力墙墙肢等两种不同基体交接处,外、内墙面应采用钢丝网做加强抗裂处理,加强带距接缝部位的宽度:每边不应小于150mm。
楼梯间和人流通道的砌体填充墙应满铺20号10mm×10mm钢丝网做砂浆面层加强,砂浆层厚度为20mm。
填充墙、轻质隔墙板等易产生裂缝的墙体,应采用满铺钢丝网抹聚合物砂浆并锚固的抗裂处理。
四、施工准备4.1、技术准备1、熟悉施工图纸、图纸会审记录及施工组织设计对现场专业工长进行书面形式技术交底。
2、根据施工图纸总说明、安徽省住宅工程质量通病防治技术措施、砌体结构工程质量验收规范、墙体大样图、12G614-1图纸要求,确定构造柱、墙体水平筋、洞口过梁、系梁、门洞口包框等的位置及钢筋规格、型号。
3、现场砂浆严格按配合比报告拌制。
4.2、材料准备1、根据施工图纸计算工程量,确定材料种类及各阶段材料用量,确定供货厂家,确保材料和工程进度同步。
2、本工程砌体±以上:采用MU5煤矸石空心砖,用M5混合砂浆砌筑;二层的电梯井道四周应采用MU10煤矸石实心砖,M10混合砂浆砌筑,砌块干容重≤m3。
±以下:采用MU10混凝土实心砖,用M5水泥砂浆砌筑。
混凝土实心砖尺寸:240*115*53;煤矸石空心砖尺寸:240*200*115;煤矸石实心砖(配砖)尺寸:200*90*50。
3、根据图纸中以及规范,构造柱、系梁、板带、墙体拉墙筋、洞口过梁箍筋采用三级钢筋,主筋采用三级钢筋。
4、本工程砌筑砂浆采用现场自拌砂浆,砂浆强度等级为M10、M5。
5、本工程砌筑结构的构造柱、过梁、圈梁、板带、腰梁混凝土采用商品混凝土,混凝土强度等级为C25,坍落度要求为120±20mm。
4.3、劳动力准备根据本工程争创“黄山杯”的目标。
砌体施工班组要求劳务选择高素质的施工作业队伍及有经验的专业工种人员,分级签定劳务合同,施工前由项目安全员进行入场三级教育。
本项目部配备为专业砌筑工长。
劳动力需用计划表工种砌筑工木工钢筋工混凝土工普工架子工机操工合计人数200 100 100 50 50 50 50 600 4.4、施工机具准备本工程每个单位工程砌体施工采用以下施工机具,其他施工班组自带。
机械名称单位数量备注施工电梯台25 垂直运输施工塔吊台19 配合施工干混砂浆灌台 2 砂浆供应设备名称单位数量备注振捣器台20冲击钻台40小型切割机台30磅称台 5手锯把20手推车辆20灰桶只100五、施工部署施工顺序根据本工程实际施工情况,施工电梯安装调试好后开始砌筑。
因此在砌体工程大面积展开之前,在每栋楼2层砌筑样板层,待建设、设计、监理、施工单位验收合格后再大面展开,首先砌筑地下室砌体,然后随混凝土结构施工进度逐层施工。
卫生间、厨房墙体底部、水管井均在板面处上翻浇筑250mm高C25混凝土挡墙,宽度同墙厚。
在突出外墙的线条、空调板、雨篷、屋面露台等部位上口及女儿墙根部的墙体中,如果图中大样钢筋混凝土翻边小于300mm,构造如下图所示:六、施工方案砌筑前准备1、基层处理将楼地面上的泥土、混凝土浮浆、碎渣用铁锹、凿子铲除,并用水冲洗干净,除去浮尘。
2、定位放线(1)根据施工图纸和施工实际情况,在结构墙或柱上弹好1000mm 的建筑标高线,在楼地面上弹好墙身线、门洞口线、填充墙立边线,并将洞口边线标高控制在梁柱上。
(2)制作皮数杆,在结构墙、柱上弹好过梁、腰梁、圈梁或板带梁位置线、墙体拉接筋位置线。
3、砌体植筋采用符合所需植筋的钢筋规格的冲击钻钻眼成孔,孔深不小于100mm,除去孔内碎屑,用吹风机将孔内灰尘吹干净,再用水将孔内冲洗干净,等待24小时干燥以后,再将钢筋上植筋胶后,慢慢塞进孔内,静置24小时后,经检拉拔试验合格后开始砌筑。
具体要求详见植筋施工方案。
4、砂浆的拌制在砂浆拌制前,将原材料送于质检单位,并由质检单位出具配合比报告,现场拌制砂浆严格按照配合比拌制。
5、材料准备及搬运(1)煤矸石砖等材料采用斗车通过施工电梯垂直运输至施工楼层,按照施工图纸要求,将不同规格的砌块沿墙两边堆码整齐,与墙边线应留余一定的操作距离;堆码高度不应大于20皮砖的高度且不大于2m,砌体材料的堆放不宜过于集中。
(2)砌筑砂浆搅拌好后用斗车运至施工楼层,砂浆应随拌随用。
砂浆倒在楼面上使用时,底部应采用旧模板垫起,严禁直接倾倒在楼面上。
6、填充墙砌筑(1)砌块组砌①立面排块:根据墙体净高度、砖的高度及灰缝厚度计算皮数,并立皮数杆,选择合适的组合排砖方法,确定砖块的层数。
