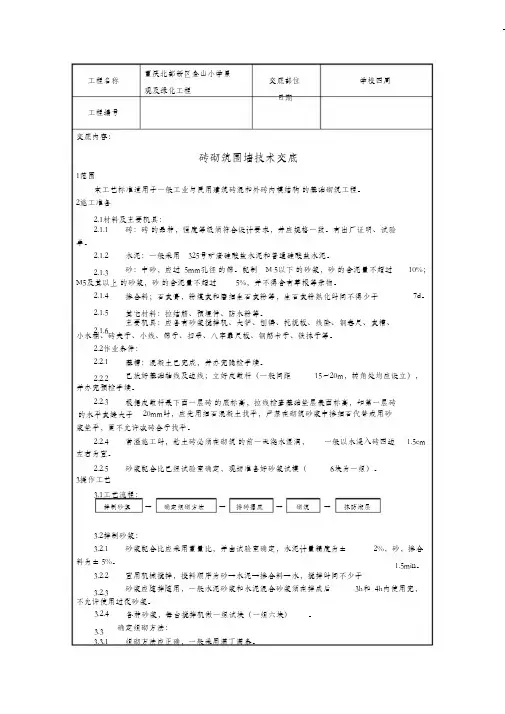

重庆北部新区金山小学景 观及绿化工程工程名称交底部位 日期学校四周工程编号 交底内容:砖砌筑围墙技术交底1范围本工艺标准适用于一般工业与民用建筑砖混和外砖内模结构 的基础砌筑工程。
2施工准备2.1材料及主要机具: 2.1.1 砖:砖 的品种,强度等级须符合设计要求,并应规格一致。
有出厂证明、试验 单。
2.1.22.1.3水泥:一般采用 325号矿渣硅酸盐水泥和普通硅酸盐水泥。
砂:中砂,应过 5mm 孔径 的筛。
配制 M 5以下 的砂浆,砂 的含泥量不超过 10%; M5及其以上 的砂浆,砂 的含泥量不超过 5%,并不得含有草根等杂物。
2.1.4 2.1.52.1.6掺合料;石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于 其它材料:拉结筋、预埋件、防水粉等。
7d 。
主要机具:应备有砂浆搅拌机、大铲、刨锛、托统板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子、铁抹子等。
2.2作业条件: 2.2.12.2.2基槽:混凝土已完成,并办完隐检手续。
已放好基础轴线及边线;立好皮数杆(一般间距 15~20m ,转角处均应设立),并办完预检手续。
2.2.3根据皮数杆最下面一层砖 的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于 20mm 时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂 浆垫平,更不允许砍砖合子找平。
2.2.4 常温施工时,粘土砖必须在砌筑 的前一天浇水湿润,一般以水浸入砖四边1.5cm左右为宜。
2.2.5 砂浆配合比已经试验室确定,现场准备好砂浆试模(6块为一组)。
3操作工艺3.1工艺流程:拌制砂浆→确定组砌方法→排砖撂底→砌筑→抹防潮层3.2拌制砂浆: 3.2.1 砂浆配合比应采用重量比,并由试验室确定,水泥计量精度为±2%,砂,掺合1.5min 。
料为± 5%。
3.2.23.2.3宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后 3h 和 4h 内使用完,不允许使用过夜砂浆。
砌筑工程安全技术交底
砖、石、混凝土等材料的使用是砌筑工程的重要组成部分,而这些材料的使用与处理涉及到工程安全问题。
为了确保砌筑工程安全有序进行,本篇文档将从工程安全管理、材料安全使用、安全防护措施等方面进行详细介绍。
工程安全管理
•全面规划工程安全措施,保证安全施工
•将安全措施列入合同和付款申请文件
•与施工单位及时通讯,分享和检查安全措施
材料安全使用
砖块
•防止砖块被砸碎:在建构的顶部安装悬挂索具或者用砖头覆盖顶部以防止砸碎
•确保砖块堆的稳定:堆砖时使用水平板或者大木板改善砖块堆的稳定性
•防止砖块滑落:不要将砖块放置在位置不佳的地方和倾斜的表面
石材
•防止解体或破碎:使用上下挂式三夹夹住石材
•加牢:每秒15秒打开和关闭的全寄存器应该按拥有额外的加固,以保证其他工人无法进入到该区域。
•防止石材滑落: 积木以及框架须要在任何石材的左右边缘确立好,防止石材滑落或砸伤他人
混凝土
•分阶段浇灌混凝土
•安装固定支架
安全防护措施
护栏
在围墙、梯子、钢架等高空作业区域的四周引导式竹帘围成的护栏,并在人们经过的地方设有门。
安全带
在施工过程中,所有工人都必须穿好安全带。
在临时搭建的建筑物中,建议对安全带的使用进行监督和指导。
灭火器
通常在施工现场都会配备灭火器,并确保平时修缮好,随时保持工作状态。
结论
砌筑工程安全技术交底是确保砌筑工程安全有序进行的关键。
通过强化工程安全管理、材料安全使用和安全防护措施,可以最大程度地降低事故发生的风险,从而保障工程施工的安全和顺利进行。

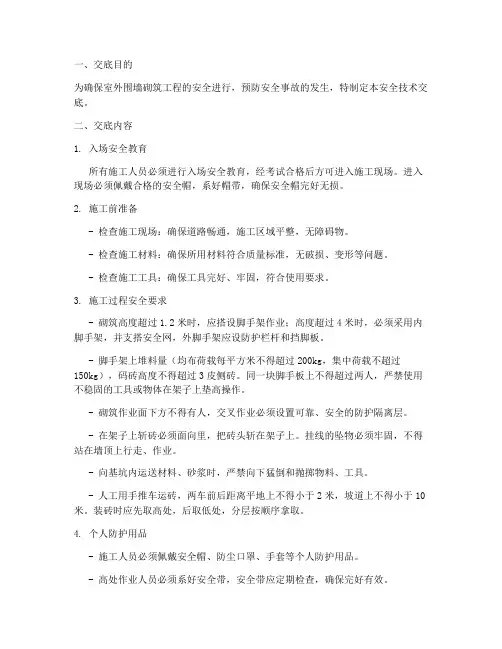

一、交底目的为确保室外围墙砌筑工程的安全进行,预防安全事故的发生,特制定本安全技术交底。
二、交底内容1. 入场安全教育所有施工人员必须进行入场安全教育,经考试合格后方可进入施工现场。
进入现场必须佩戴合格的安全帽,系好帽带,确保安全帽完好无损。
2. 施工前准备- 检查施工现场:确保道路畅通,施工区域平整,无障碍物。
- 检查施工材料:确保所用材料符合质量标准,无破损、变形等问题。
- 检查施工工具:确保工具完好、牢固,符合使用要求。
3. 施工过程安全要求- 砌筑高度超过1.2米时,应搭设脚手架作业;高度超过4米时,必须采用内脚手架,并支搭安全网,外脚手架应设防护栏杆和挡脚板。
- 脚手架上堆料量(均布荷载每平方米不得超过200kg,集中荷载不超过150kg),码砖高度不得超过3皮侧砖。
同一块脚手板上不得超过两人,严禁使用不稳固的工具或物体在架子上垫高操作。
- 砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层。
- 在架子上斩砖必须面向里,把砖头斩在架子上。
挂线的坠物必须牢固,不得站在墙顶上行走、作业。
- 向基坑内运送材料、砂浆时,严禁向下猛倒和抛掷物料、工具。
- 人工用手推车运砖,两车前后距离平地上不得小于2米,坡道上不得小于10米。
装砖时应先取高处,后取低处,分层按顺序拿取。
4. 个人防护用品- 施工人员必须佩戴安全帽、防尘口罩、手套等个人防护用品。
- 高处作业人员必须系好安全带,安全带应定期检查,确保完好有效。
5. 应急预案- 施工现场应配备必要的应急救援器材,如急救箱、消防器材等。
- 施工人员应熟悉应急预案,掌握基本的急救知识和操作技能。
三、注意事项1. 施工过程中,施工人员应严格遵守操作规程,不得违章作业。
2. 施工现场应保持整洁,及时清理废弃物料,防止滑倒、绊倒等事故发生。
3. 施工现场应设置明显的警示标志,提醒施工人员注意安全。
4. 施工单位应定期对施工现场进行安全检查,及时发现和消除安全隐患。
围墙砌筑技术交底工程名称交底部位围墙砌筑工程编号日期2017 年07 月11 日交底内容:一、作业条件1、完成基槽开挖且垫层已浇筑完成,并经相关单位验收合格。
2、弹好墙、砖轴线3、按标高立好皮数杆,皮数杆的间距以20m为标准二、操作工艺1、墙体工程本工程砌筑材料:墙体用砖:实心红砖:M7.5 水泥砂浆砌筑围墙,外饰采用外墙涂料;(1)砌筑工程所用材料必须使用合格的材料。
(2)砌筑砂浆:砂浆品种,标号必须符合设计要求,黄砂不得含有杂物,采用自来水,黄砂杂质含量控制在低于3%的范围以内。
(3)施工准备,砌筑前砖或砌块必须用水湿透,但不能过湿或湿润不匀现场。
(4)砌筑前必须先将基层表面的砂浆杂物清理干净,并浇水湿润,同时应试摆。
(5)应严格按砖砌工程施工规范操作,根据高度计算出砖的皮数,灰缝厚度等数据,在施工部位弹出墙身轴线,立好皮数杆,控制好灰缝厚度,以控制砌筑高度,并用七分砖或小规格砌块配合整砖砌筑转角和墙端部,以达错缝的目的。
(6)砌体接槎时,必须将接槎处的表面清理干净、浇水湿润,并应填实砂浆,保持灰缝平直。
(7)补砌墙体时,应检查拉结筋的锈蚀情况,如锈蚀较重的,必须用钢丝刷等工具除锈后,方可砌筑隐蔽。
(8)按规范要求做砂浆试块,并按期试验。
(9)内、外脚手架采用移动式临时脚手架。
2、工艺流程:围墙工程(铁艺围墙)放线→支模→浇捣砼基座→养护、拆模→砌筑地梁底部砖→浇筑混凝土柱→浇筑圈梁→抹灰→涂料→安装及固定铁艺栏杆(砖砌围墙)放线→支模→浇捣砼基座→养护、拆模→砌筑地梁底部砖→浇筑混凝土柱→浇筑圈梁→砌筑砖墙→压顶→抹灰→涂料砌砖墙:1、组砌方法:砌体一般采用一顺一丁式(满顺、满条)、梅花丁式或三顺一丁式砌法2、砌砖:砌砖宜采用“三一”砌砖法,即一块砖、一铲灰、一揉压。
砖墙的水平灰缝和竖向灰缝宽度一般为10mm,但不应小于 8mm, 也不应大于 12mm。
在砌砖过程中,砌筑砂浆应随拌随用,一般水泥砂浆必须在 3h 内使用完,水泥混合砂浆必须在 4h 内使用完,不得使用过夜砂浆。

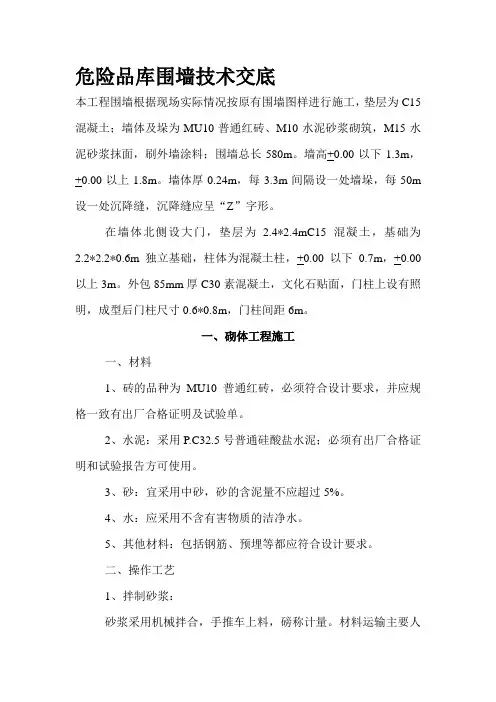

危险品库围墙技术交底本工程围墙根据现场实际情况按原有围墙图样进行施工,垫层为C15混凝土;墙体及垛为MU10普通红砖、M10水泥砂浆砌筑,M15水泥砂浆抹面,刷外墙涂料;围墙总长580m。
墙高+0.00以下1.3m,+0.00以上1.8m。
墙体厚0.24m,每3.3m间隔设一处墙垛,每50m 设一处沉降缝,沉降缝应呈“Z”字形。
在墙体北侧设大门,垫层为 2.4*2.4mC15混凝土,基础为2.2*2.2*0.6m独立基础,柱体为混凝土柱,+0.00以下0.7m,+0.00以上3m。
外包85mm厚C30素混凝土,文化石贴面,门柱上设有照明,成型后门柱尺寸0.6*0.8m,门柱间距6m。
一、砌体工程施工一、材料1、砖的品种为MU10普通红砖,必须符合设计要求,并应规格一致有出厂合格证明及试验单。
2、水泥:采用P.C32.5号普通硅酸盐水泥;必须有出厂合格证明和试验报告方可使用。
3、砂:宜采用中砂,砂的含泥量不应超过5%。
4、水:应采用不含有害物质的洁净水。
5、其他材料:包括钢筋、预埋等都应符合设计要求。
二、操作工艺1、拌制砂浆:砂浆采用机械拌合,手推车上料,磅称计量。
材料运输主要人工手推车作水平运输。
(1)、根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂等配料精确度控制在±5%以内。
(2)、砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。
拌和时间自投料完毕算起,不得少于1.5min。
(3)、砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4 小时内使用完毕。
2、组砌方法(1)、砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
砌体一般采用一顺一丁砌法。
砖柱不得采用先砌四周后填心的包心砌法。
(2)、排砖撂底:根据弹好的构造柱尺寸,认真核对垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将位置左右移动。

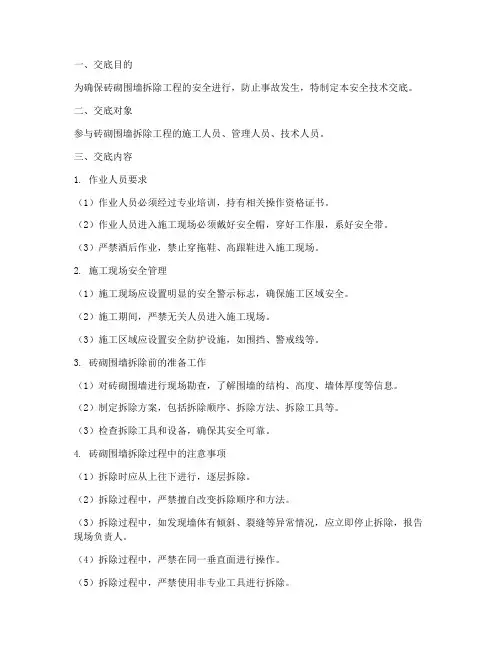

一、交底目的为确保砖砌围墙拆除工程的安全进行,防止事故发生,特制定本安全技术交底。
二、交底对象参与砖砌围墙拆除工程的施工人员、管理人员、技术人员。
三、交底内容1. 作业人员要求(1)作业人员必须经过专业培训,持有相关操作资格证书。
(2)作业人员进入施工现场必须戴好安全帽,穿好工作服,系好安全带。
(3)严禁酒后作业,禁止穿拖鞋、高跟鞋进入施工现场。
2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工期间,严禁无关人员进入施工现场。
(3)施工区域应设置安全防护设施,如围挡、警戒线等。
3. 砖砌围墙拆除前的准备工作(1)对砖砌围墙进行现场勘查,了解围墙的结构、高度、墙体厚度等信息。
(2)制定拆除方案,包括拆除顺序、拆除方法、拆除工具等。
(3)检查拆除工具和设备,确保其安全可靠。
4. 砖砌围墙拆除过程中的注意事项(1)拆除时应从上往下进行,逐层拆除。
(2)拆除过程中,严禁擅自改变拆除顺序和方法。
(3)拆除过程中,如发现墙体有倾斜、裂缝等异常情况,应立即停止拆除,报告现场负责人。
(4)拆除过程中,严禁在同一垂直面进行操作。
(5)拆除过程中,严禁使用非专业工具进行拆除。
5. 砖砌围墙拆除后的清理工作(1)拆除完成后,应对现场进行清理,清理过程中注意安全。
(2)清理出的砖块、石块等杂物应分类堆放,不得随意丢弃。
(3)清理过程中,如发现有害物质,应立即采取措施进行处理。
四、安全措施1. 施工现场设置安全警示标志,提醒作业人员注意安全。
2. 作业人员必须佩戴安全帽、安全带等防护用品。
3. 拆除过程中,设置安全防护设施,确保施工区域安全。
4. 加强现场巡查,及时发现并消除安全隐患。
5. 定期对施工人员进行安全教育,提高安全意识。
五、应急措施1. 发生安全事故时,立即启动应急预案。
2. 立即组织救援,救治受伤人员。
3. 保护现场,配合相关部门进行调查。
4. 对事故原因进行彻底分析,制定整改措施。
一、交底目的为确保围墙施工质量,提高施工人员的安全意识,特进行围墙质量安全技术交底。
二、交底对象全体施工人员、监理人员、甲方代表。
三、交底时间围墙施工前。
四、交底内容1. 工程概况(1)工程名称:围墙施工(2)工程地点:XX市XX区XX街道(3)建设单位:XX公司(4)施工单位:XX建筑公司2. 施工方案及要求(1)施工方法:采用砖混结构,水泥砂浆砌筑,混凝土浇筑。
(2)施工材料:红砖、水泥、砂、石子、钢筋等。
(3)施工工艺:基础施工、墙体砌筑、门窗安装、防水处理等。
3. 施工质量要求(1)基础施工:基础必须坚实、平整,尺寸符合设计要求。
(2)墙体砌筑:墙体垂直度、平整度、高度、厚度等符合设计要求。
(3)门窗安装:门窗安装牢固,开启灵活,密封性能良好。
(4)防水处理:防水层施工质量符合规范要求,无渗漏现象。
4. 施工安全要求(1)施工人员必须穿戴好安全帽、安全带等个人防护用品。
(2)施工过程中,注意高处作业、高空坠落、物体打击等安全隐患。
(3)施工机械操作人员必须持有操作证,确保操作安全。
(4)施工现场临时用电必须符合规范要求,确保用电安全。
5. 施工进度要求(1)按照施工进度计划,确保工程按期完成。
(2)施工过程中,加强现场管理,确保施工质量。
(3)加强沟通协调,确保工程顺利进行。
五、交底人及日期交底人:项目经理交底日期:XX年XX月XX日六、接受人及签名接受人:1. 施工单位项目负责人2. 施工单位技术负责人3. 施工单位质量负责人4. 施工单位安全负责人5. 监理单位项目负责人6. 甲方代表签名:七、注意事项1. 施工过程中,如遇特殊情况,应及时报告项目负责人,并采取相应措施。
2. 施工过程中,发现质量问题,应及时整改,确保工程质量。
3. 施工过程中,加强安全生产教育,提高施工人员安全意识。
4. 施工过程中,做好环境保护工作,减少对周边环境的影响。
5. 施工完成后,及时进行验收,确保工程质量合格。

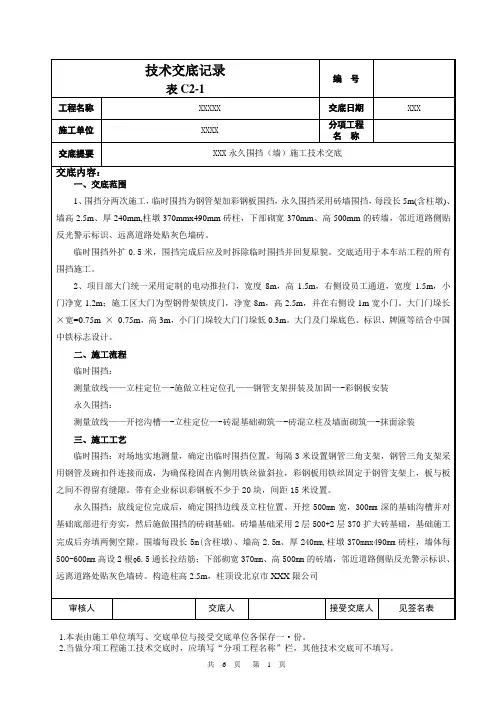

表C2-1
编号
工程名称XX 交底日期XXX
施工单位XX 分项工程名称
交底提要XXX永久围挡(墙)施工技术交底
交底内容:
图3-2 基底标高不同时,砖基础的搭砌
注:砖基础底标高不同时,应从低处砌起,并应有高处向低处搭砌,搭砌长度不应小于砖基础放大角的高度
(3)砖基础大放角一般采用一顺一丁砌筑形式,即一皮顺砖与一皮丁砖相见,上下皮垂直灰缝相互错开60mm。
水平灰缝厚度和垂直灰缝宽度宜为10mm,水平灰缝的砂浆饱满度不得小于80%。
(4)砖基础转角处、交界处,为错缝需要应加砌配砖(3/4砖、半砖或1/4砖)。
4.4围墙砌筑
(1)围墙每段长5m(含柱墩)、墙高2.5m、厚240mm,柱墩370mmx490mm砖柱,墙体每500-600mm 高设2根ɸ6.5通长拉结筋;下部砌宽370mm、高500mm的砖墙;构造柱高2.5m,柱顶设公司企业LOGO顶灯,柱面造型包边采用砖砌,宽度60mm,较原柱面突出30mm,并采用涂料涂刷,包边喷涂采用天蓝色涂料,中间为米黄色涂料,上面喷涂分别喷涂北京市轨道建设管理有限公司、施工单位企业名称及LOGO。
墙面压顶200mm及墙面边框200mm造型为天蓝色涂料,造型四角为半径200mm弧形,中间贴宣传海报。
详图见附件。
(2)砖墙的水平灰缝厚度和垂直灰缝宜为10mm。
砖墙的水平灰缝砂浆饱满度不得小于80%,垂直灰缝宜采用挤浆或加浆方法,不得出现透明缝、假缝。
(3)砖柱应选用整砖砌筑,砖柱砌筑应保证砖柱外表面上下皮垂直灰缝相互错开1/4砖长,砖柱内部少通缝,为错缝需要加砌配砖,不得采用包心砌法。
审核人交底人接受交底人见签名表。

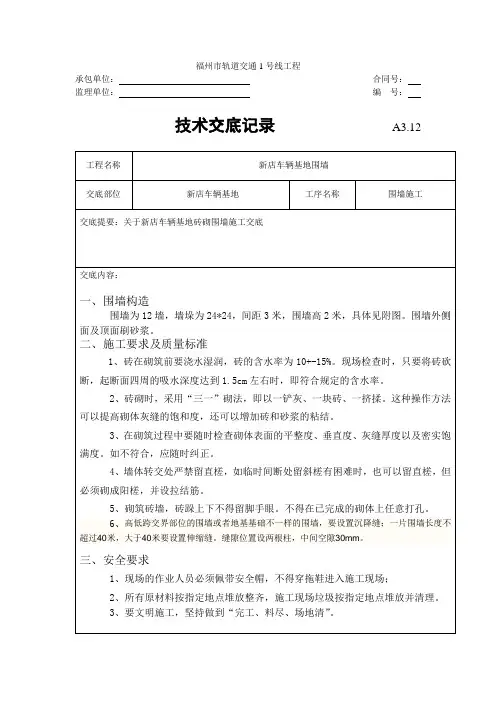

砖砌围墙技术交底施工技术交底记录2017年01月06日工程名称砖砌筑围墙技术交底交底内容:1范围本技术交底适用于铁艺围墙工程。
2施工准备2.1材料及主要机具:2.1.1砖:砖的品种,强度等级须符合要求,并应规格一致。
2.1.2水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐水泥。
2.1.3砂:中砂,应过5mm孔径的筛。
配制M5以下的砂浆,砂的含泥量不超过10%;M5及其以上的砂浆,砂的含泥量不超过5%,并不得含有草根等杂物。
2.1.4掺合料;石灰膏,粉煤灰和磨细生石灰粉等,生石灰粉熟化时间不得少于7d。
2.1.5铁艺栏杆:高1.5米,栏杆横管为40mm×40mm,钢材壁厚0.9mm,竖管为19mm×196mm,壁厚0.7mm,每3米设50mm×50mm方钢立柱,壁厚1.2mm。
2.1.5其它材料:拉结筋、预埋件、防水粉、防腐漆等。
2.1.6主要机具:应备有电焊机、切割机、角磨机、沙浆搅拌机、大铲、托统板、线坠、钢卷尺、灰槽、小线、八字靠尺板、钢筋卡子、铁抹子等。
2.2作业条件:2.2.1基槽:墙体基础采用机械开挖,局部人工修理基础底层为素土夯实,再用3:7灰土垫层电夯夯实,深度50mm,混凝土垫层采用C20。
2.2.2已放好基础轴线及边线,并办完预检手续。
2.2.3根据最上面一层砖的底标高,拉线检查根蒂根基垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖合子找平。
2.2.4常温施工时,粘土砖必须在砌筑的前一天浇水湿润,一般以水浸入砖四边1.5cm左右为宜。
2.2.5砂浆配合比确定。
3操作工艺3.1工艺流程:拌制砂浆→确定组砌方法→排砖撂底→砌筑→安装铁栏杆3.2拌制沙浆:3.2.1砂浆配合比应采用重量比,水泥计量精度为±2%,砂,掺合料为±5%。
3.2.2宜用机器搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于1.5min。
一、交底日期:____年__月__日二、施工单位:____________________三、工程名称:____________________四、分项工程名称:围墙施工五、交底内容:1. 工程概况本工程围墙施工采用砖混结构,高度为____米,总长度为____米,分为____段。
施工过程中,需注意以下安全事项:2. 施工前的准备工作(1)场地平整:施工前应对施工现场进行平整,确保地面坚实,排水畅通。
(2)材料准备:备齐所需材料,如砖、水泥、砂、钢筋等,并确保质量合格。
(3)工具准备:准备好砌筑工具,如瓦刀、水平尺、线锤等。
3. 施工过程中的安全措施(1)高处作业:施工人员在高处作业时,必须佩戴安全带,并设置安全防护网,防止坠落。
(2)用电安全:施工现场用电设备必须符合安全要求,使用前进行安全检查,并配备漏电保护器。
(3)机械操作:操作机械人员必须持证上岗,严格遵守操作规程,确保机械运行安全。
(4)物料堆放:材料堆放应整齐有序,避免倾倒、滑落等事故发生。
(5)施工通道:施工通道应保持畅通,不得堆放杂物,防止人员受伤。
4. 施工中的注意事项(1)砌筑时,砖块要摆正,砂浆饱满,确保砌体牢固。
(2)钢筋绑扎要符合设计要求,绑扎牢固,防止脱落。
(3)混凝土浇筑前,要清除模板内的杂物,确保浇筑质量。
(4)施工过程中,要密切关注天气变化,做好防雨、防冻、防暑降温等措施。
5. 施工过程中的应急措施(1)高处坠落:发生高处坠落事故时,立即停止施工,组织救援,并向上级报告。
(2)触电事故:发现触电事故,立即切断电源,进行急救,并向上级报告。
(3)机械伤害:发生机械伤害事故,立即停止机械运行,组织救援,并向上级报告。
六、交底人:____________________七、被交底人:____________________八、签字确认:交底人签字:____________________被交底人签字:____________________九、备注:1. 本安全技术交底适用于本工程围墙施工全过程。
围墙施工技术交底
一、前期准备工作
在进行围墙施工之前,需要进行一系列的前期准备工作,确保
施工顺利进行。
以下是围墙施工前的准备工作内容:
1. 工程测量:在施工现场进行实地测量,确定围墙的施工范围、高度和长度,并标注出墙体的位置。
2. 设计和图纸审核:对设计图纸进行审核,确保符合规范要求,包括围墙的结构、材料和施工方法等。
3. 地基处理:对施工区域的地基进行处理,确保地基平整、坚
固并具备承重能力。
4. 材料准备:根据设计要求,准备好所需的墙体材料,包括砖块、沙子、水泥等。
二、施工步骤
1. 建立基础:根据设计要求,在围墙的施工位置挖掘基坑,然
后倒入混凝土,建立墙体的基础。
2. 砌筑墙体:将砖块用水泥砂浆紧密地砌筑起来,注意砖缝的
均匀和墙体的垂直度。
3. 砌筑门洞:如果围墙需要门洞,需要在适当的位置进行砌筑,确保门洞的尺寸和位置准确。
4. 防水处理:在围墙顶部添加防水层,以防止水渗入墙体,可
以使用防水涂料或防水胶带。
5. 补齐墙体:对墙体进行检查,如果有裂缝或不平的地方,需
要及时进行修补和整平。
6. 涂装和装饰:根据设计要求,对围墙进行涂料或装饰材料的
处理,使其外观更美观。
三、施工技术要点
1. 围墙基础施工技术:基础是围墙的承重和稳定基础,应采用
适当的混凝土配比、正确的浇筑方式和充足的固化时间。
2. 砌筑技术:使用水泥砂浆将砖块牢固地砌筑在一起,保证墙
体的强度和整体性。
一、工程名称:[项目名称]二、分部分项工程名称:砖砌围墙拆除工程三、交底日期:[日期]四、参与人员:拆除工、安全员、现场管理人员五、交底内容:一、安全注意事项1. 作业人员入场前必须接受入场教育考试,合格后方可上岗作业。
2. 作业人员进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带口;严禁赤背、穿拖鞋。
3. 作业人员严禁酒后作业,严禁吸烟,禁止追逐打闹,禁止私自动用明火。
4. 特殊工种持证上岗,衣着要灵便。
5. 禁止私自拆除、移动防护设备、电器设备。
6. 禁止操作与自己无关的机械设备。
二、施工准备1. 拆除工程在开工前,要编制施工组织设计和施工方案,并按照《建筑拆除工程安全技术规范》等相关规范进行安全技术交底。
2. 拆除工程施工前,应仔细检查周围环境,如外电线路等,必要时进行隔离。
3. 操作人员必须详细了解砖砌围墙结构,制定相应的防护措施、施工计划,严格按照安全施工规范操作。
三、施工过程安全措施1. 拆除作业前,应先清除作业范围内的杂物,确保作业面安全。
2. 拆除作业过程中,应随时检查墙体结构,发现异常情况,立即停止作业,采取相应措施。
3. 拆除作业过程中,严禁高处抛掷砖块、石子等杂物,防止伤人。
4. 拆除作业过程中,如需临时堆放材料,应选择稳固的场地,并做好防护措施。
5. 拆除作业过程中,操作人员应佩戴安全帽、安全带等防护用品。
6. 拆除作业过程中,严禁酒后作业、违章指挥、违章操作。
四、紧急情况处理1. 如遇突发状况,如墙体突然倒塌、触电等,应立即停止作业,迅速撤离现场,并及时报告现场管理人员。
2. 紧急情况下,现场管理人员应迅速组织人员疏散,确保人员安全。
五、清理与验收1. 拆除工程完成后,应对现场进行清理,确保无残留物。
2. 现场管理人员应组织相关人员对拆除工程进行验收,确保拆除工程符合要求。
六、总结本次安全技术交底,旨在提高作业人员的安全意识,确保砖砌围墙拆除工程安全顺利进行。
请各位参与人员认真学习,严格遵守安全操作规程,共同维护施工现场的安全。
围墙施工技术交底一、引言围墙是城市建设中常见的隔离和装饰材料,其施工质量直接关系到围墙的牢固性、美观性以及使用寿命。
为了确保围墙施工过程中的质量和安全,本文将对围墙施工技术进行详细交底,包括施工前准备、基础施工、主体墙体施工、饰面施工等内容。
二、施工前准备1. 地基检查在围墙施工前,必须对地基进行充分的检查,确保其承载能力符合设计要求。
检查地基的方法包括地质勘察、土壤探测等,通过这些方法可以了解地质情况、土壤层位、承载力等重要指标。
2. 施工图纸在施工前,必须仔细研究设计图纸,了解墙体结构、尺寸、纵横断面等要求,明确围墙施工的具体工艺和流程。
3. 施工材料和设备准备根据设计要求,提前准备好所需的施工材料和设备,包括水泥、砂子、砖块、钢筋、钢材、脚手架等。
确保施工过程中材料的合理使用和设备的及时供应。
三、基础施工1. 打地基根据设计要求,进行围墙地基的挖掘和填筑,确保地基的平整度和密实度。
地基的深度和宽度应符合设计和施工要求,且要保证地基的稳定性和承载能力。
2. 浇筑混凝土基础对于高墙或重墙,需要在地基上浇筑混凝土基础,以增加围墙的稳定性。
在浇筑混凝土基础前,必须根据设计要求进行模板的搭建和钢筋的布置。
四、主体墙体施工1. 砌体墙体根据设计要求,将砖块和水泥按照一定的比例拌合后,进行砌筑墙体。
墙体砌筑过程中,要注意保持墙体的垂直度和水平度,保证墙体的整齐美观和结构稳定。
2. 钢筋混凝土墙体对于高墙或抗震要求较高的围墙,可以采用钢筋混凝土墙体结构。
在施工前,必须按照设计要求进行钢筋的预埋和支模的搭建,确保墙体施工的质量和稳定性。
五、饰面施工1. 刷涂料墙体竣工后,可以进行刷涂料等饰面处理,以提升围墙的美观性和保护性。
在刷涂料前,必须对墙体进行清洗和修补,确保涂料的附着力和均匀性。
2. 贴瓷砖对于特殊要求的围墙,可以选择贴瓷砖进行饰面,以增加围墙的装饰效果。
在贴瓷砖前,必须预先处理墙体表面,确保墙体的平整度和粘接力。
砌体工程施工安全技术交底引言概述:砌体工程是建造工程中的重要组成部份,其施工安全技术交底是确保工程施工过程中安全生产的重要环节。
本文将从五个方面详细介绍砌体工程施工安全技术交底的内容。
一、施工人员安全防护交底1.1 确保施工人员佩戴合格的安全帽、安全鞋等个人防护用品;1.2 强调施工人员在高空作业时必须系好安全带,并进行安全培训;1.3 提醒施工人员在施工现场注意安全标识,遵守相关安全规定。
二、施工设备安全操作交底2.1 确保施工设备经过检测合格并定期维护保养;2.2 强调施工设备操作人员必须持证上岗,并定期进行安全培训;2.3 提醒施工设备操作人员在操作过程中注意周围环境安全,避免事故发生。
三、材料使用安全交底3.1 确保使用的砖块、水泥等建造材料符合国家标准,并进行质量检测;3.2 强调材料搬运过程中要注意人身安全,避免因材料倾斜导致伤害;3.3 提醒施工人员在使用化学材料时要注意防护措施,避免接触皮肤。
四、施工现场安全管理交底4.1 确保施工现场周边设置明显的安全警示标识,避免外来人员进入;4.2 强调施工现场保持整洁,定期清理杂物,避免绊倒或者其他安全事故;4.3 提醒施工现场人员遵守施工安全规定,定期进行安全演练,提高应急处置能力。
五、施工过程中安全事故处理交底5.1 确保施工现场配备完善的急救设备和急救人员;5.2 强调施工人员要及时报告和处理施工中发生的安全事故;5.3 提醒施工人员在事故发生时要保持镇静,采取有效措施进行应急处置,避免事故扩大。
结语:通过对砌体工程施工安全技术交底的详细介绍,可以有效提高施工现场的安全生产水平,保障工程施工过程中的安全稳定。
希翼施工人员能够严格遵守相关规定,做好施工安全管理工作,共同营造一个安全、和谐的施工环境。
一、工程名称:[请填写工程名称]二、交底日期:[请填写年月日]三、施工单位:[请填写施工单位名称]四、项目负责人:[请填写项目负责人姓名]五、参与人员:[请填写参与施工的所有人员名单]六、交底内容:一、施工前的准备工作1. 材料及设备检查:- 检查所有砌筑材料,如砖块、砂浆、钢筋等是否符合设计要求和质量标准。
- 检查施工设备,如砂浆搅拌机、砖夹、水平尺、线锤等是否完好。
2. 场地平整:- 确保施工场地平整、坚实,如有必要进行基础处理。
3. 施工图纸及规范学习:- 施工人员需熟悉施工图纸和施工规范,了解砌体结构的设计要求。
二、施工过程中的安全技术措施1. 人员安全培训:- 对施工人员进行安全操作规程培训,确保其了解并遵守安全操作规范。
2. 个人防护:- 施工人员必须佩戴安全帽、手套、眼镜等个人防护用品。
3. 高空作业安全:- 对于高于2米的高空作业,必须使用安全带,并设置安全网。
- 高空作业平台必须稳固可靠,并有专人负责监护。
4. 机械操作安全:- 使用砂浆搅拌机等机械设备时,操作人员必须了解设备操作规程,并严格遵守。
5. 砌体结构安全:- 砌体结构施工过程中,注意砖块堆放整齐,防止倾倒。
- 定期检查砌体结构,确保其稳固。
三、施工后的检查与验收1. 施工质量检查:- 施工完成后,对砌体结构进行质量检查,确保其符合设计要求。
2. 安全验收:- 在砌体结构施工完成后,进行安全验收,确保其符合安全标准。
四、应急措施1. 事故预防:- 制定事故预防措施,如防滑、防坠落等。
2. 事故处理:- 发生事故时,立即启动应急预案,进行现场处理。
五、注意事项1. 环境监测:- 定期监测施工环境,确保施工人员健康。
2. 信息反馈:- 施工过程中,及时向项目负责人反馈施工情况。
六、附则1. 本安全技术交底自交底之日起生效。
2. 施工单位及施工人员必须严格执行本安全技术交底内容。
3. 本安全技术交底如有未尽事宜,由施工单位与项目负责人协商解决。
一、交底目的为确保围墙砖砌筑工程的安全进行,防止事故发生,特制定本安全技术交底。
二、交底内容1. 施工人员入场教育(1)所有施工人员必须进行入场安全教育,考试合格后方可进入施工现场。
(2)进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。
2. 施工现场安全要求(1)施工现场应设置明显的警示标志,并保持道路畅通。
(2)施工区域应进行围挡,防止非施工人员进入。
(3)施工过程中,应随时清理现场,保持环境整洁。
3. 施工操作安全(1)砌筑基础前,应检查基坑土壁的稳定性和支撑结构的完好情况。
(2)砌筑过程中,应经常检查基坑土壁变化情况,发现异常立即采取加固措施。
(3)堆放砖块、材料应距坑边1m以外,深基坑设有挡板支撑时,作业人员由梯子上下,禁止跳、踩踏砌体和支撑上下。
(4)严禁站在墙顶上划线、刮缝、清扫墙面和检查大角垂直等工作。
(5)砍砖时应面向墙面,碎砖应落在脚手架上,以免碎砖下落飞出伤人。
4. 脚手架安全(1)超过1.2m以上的墙面,应搭设脚手架。
(2)脚手架应搭设牢固,架板铺设应满铺、稳定,无探头板。
(3)脚手架上堆放材料、设备不得超过规定荷载,堆砖高度不超过四皮砖,同一块脚手板上操作不应超过2人。
(4)上脚手架前,首先检查脚手架搭设是否稳定,架板铺设是否满铺、稳定,有无探头板。
(5)检查护身栏杆、安全网(立、平、兜)有无不严密、固定不好之处,如发现及时解决。
5. 高处作业安全(1)超过3m的高处作业,必须系好安全带。
(2)高处作业时,下方不得有人,如在同一垂直作业面上上下交叉作业,必须设置可靠、安全的防护隔离层。
(3)在架子上斩砖必须面向里,把砖头斩在架子上。
6. 物料运输安全(1)人工用手推车运砖,两车前后距离平地上不得小于2m,坡道上不得小于10m。
(2)装砖时应先取高处,后取低处,分层按顺序拿取。
(3)采用垂直运输,严禁超载;采用砖笼往楼板上放砖时,要均匀分布;砖笼严禁直接吊放在脚手架上。
