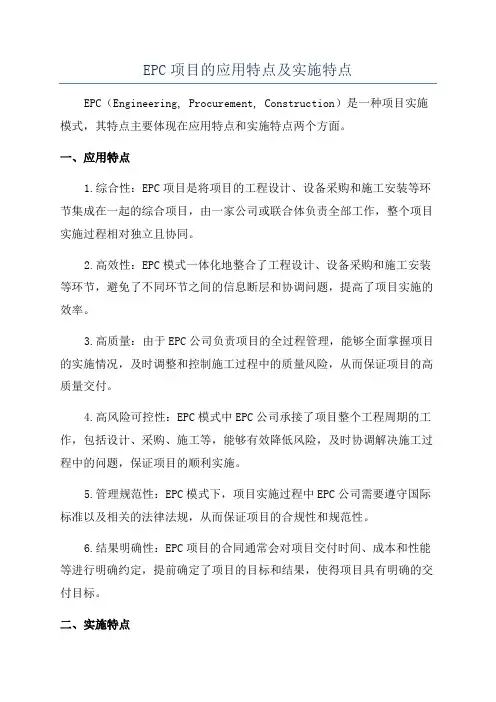

EPC项目的应用特点及实施特点EPC(Engineering, Procurement, Construction)是一种项目实施模式,其特点主要体现在应用特点和实施特点两个方面。
一、应用特点1.综合性:EPC项目是将项目的工程设计、设备采购和施工安装等环节集成在一起的综合项目,由一家公司或联合体负责全部工作,整个项目实施过程相对独立且协同。
2.高效性:EPC模式一体化地整合了工程设计、设备采购和施工安装等环节,避免了不同环节之间的信息断层和协调问题,提高了项目实施的效率。
3.高质量:由于EPC公司负责项目的全过程管理,能够全面掌握项目的实施情况,及时调整和控制施工过程中的质量风险,从而保证项目的高质量交付。
4.高风险可控性:EPC模式中EPC公司承接了项目整个工程周期的工作,包括设计、采购、施工等,能够有效降低风险,及时协调解决施工过程中的问题,保证项目的顺利实施。
5.管理规范性:EPC模式下,项目实施过程中EPC公司需要遵守国际标准以及相关的法律法规,从而保证项目的合规性和规范性。
6.结果明确性:EPC项目的合同通常会对项目交付时间、成本和性能等进行明确约定,提前确定了项目的目标和结果,使得项目具有明确的交付目标。
二、实施特点1.项目全过程管理:EPC公司在项目实施过程中承担了项目的全过程管理责任,包括设计、采购、施工、调试等环节的统筹协调和配合工作,确保项目的高效实施。
2.设计与施工一体化:在EPC项目中,设计和施工环节紧密集成,从设计阶段就要考虑施工的可行性,以便及时发现和解决问题,提高项目实施的效率和质量。
3.信息交流的重要性:EPC项目中,信息的流动和沟通至关重要,各个环节之间需要及时共享设计、采购和施工等相关信息,以便准确地进行协调和调整。
4.风险管理:EPC模式下,由于EPC公司承担了项目全过程的责任,需要及时发现和评估项目风险,并采取相应的措施进行控制和处置,确保项目能够顺利实施。
工程总承包是指从事工程总承包的企业受业主委托,按照合同约定对工程项目的可行性研究、勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或若干阶段的承包。
工程总承包企业对承包工程的质量、安全、工期、造价全面负责.工程总承包企业必须取得国家住建部或省市级颁发的相应资质证书。
工程总承包模式可按照过程内容与融资运营两种方式分:过程内容:1、E+P+C模式(设计采购施工)/交钥匙总承包设计采购施工总承包(EPC:即Engineering(设计)、Procurement(采购)、Construction(施工)的组合)是指工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责,是我国目前推行总承包模式最主要的一种.交钥匙总承包是设计采购施工总承包业务和责任的延伸,最终是向业主提交一个满足使用功能、具备使用条件的工程项目.2、E+P+CM模式设计采购与施工管理总承包(EPCM:即Engineering(设计) 、procurement (采购)、Construction management(施工管理)的组合)是国际建筑市场较为通行的项目支付与管理模式之一,也是我国目前推行总承包模式的一种.EPCM 承包商是通过业主委托或招标而确定的,承包商与业主直接签订合同,对工程的设计、材料设备供应、施工管理进行全面的负责.根据业主提出的投资意图和要求,通过招标为业主选择、推荐最合适的分包商来完成设计、采购、施工任务.设计、采购分包商对EPCM承包商负责,而施工分包商则不与EPCM承包商签订合同,但其接受EPCM承包商的管理,施工分包商直接与业主具有合同关系。
因此,EPCM承包商无需承担施工合同风险和经济风险。
当EPCM总承包模式实施一次性总报价方式支付时,EPCM承包商的经济风险被控制在一定的范围内,承包商承担的经济风险相对较小,获利较为稳定。
3、设计+施工总承包(D+B)设计—施工总承包是指工程总承包企业按照合同约定,承担工程项目设计和施工,并对承包工程的质量、安全、工期、造价全面负责。
EPC总承包管理模式总结随着现代工程项目的日益复杂和综合性,EPC总承包管理模式在工程建设领域得到了越来越广泛的应用。
本文将对EPC总承包管理模式进行总结,从概念、特点、优势、存在的问题和解决方案等方面进行探讨。
一、EPC总承包管理模式的概念EPC总承包管理模式是指业主将工程的设计、采购、施工、试运行等全部委托给一家工程总承包商来负责组织实施的一种工程项目管理模式。
这种管理模式下,总承包商需要对工程项目的整个过程进行统一规划、统一设计、统一采购、统一施工和统一试运行,以确保工程项目的顺利实施。
二、EPC总承包管理模式的特点1. 统一管理:EPC总承包管理模式强调对工程项目的整体性管理,通过对设计、采购、施工等各个环节的统一规划和协调,实现项目整体的优化。
2. 风险承担:总承包商需要对工程项目的整个过程负责,包括设计、采购、施工、试运行等环节的风险,因此需要具备较高的风险管理能力。
3. 利润空间:由于EPC总承包管理模式下的工程项目规模较大,涉及的环节较多,因此总承包商可以通过对各个环节的优化和整合,获取较大的利润空间。
4. 合同关系:业主与总承包商之间为固定总价合同关系,业主只需要对总承包商进行管理,减少了与多个施工单位之间的协调工作。
5. 降低成本:通过优化设计、集中采购、合理安排施工等措施,可以降低工程成本,提高投资效益。
三、EPC总承包管理模式的优势1. 有利于业主方的项目管理:采用EPC总承包管理模式,业主只需要与一个总承包商进行协调管理,减少了与多个施工单位之间的协调工作,降低了项目管理难度和成本。
2. 有利于工程项目的整体效益:EPC总承包管理模式强调对工程项目的整体性管理,可以优化设计、采购、施工等各个环节,提高工程项目的整体效益。
3. 有利于总承包商的利润空间:由于EPC总承包管理模式下的工程项目规模较大,涉及的环节较多,总承包商可以通过对各个环节的优化和整合,获取较大的利润空间。
EPC总承包模式下工程造价审计的重点和方法EPC总承包模式是指工程设计、采购和施工都由一个承包商负责完成的模式。
在EPC总承包模式下,工程造价审计是确保工程项目按照合同要求进行,控制项目预算和成本的重要环节。
下面将重点介绍EPC总承包模式下工程造价审计的重点和方法。
重点一:合同审核合同审核是工程造价审计的第一步,主要是审查工程合同的内容是否清晰、完整,是否符合法律法规的要求。
审查合同可以确定工程范围、标准、工期、质量要求等,同时也可以发现合同是否存在模糊、矛盾、不合理之处,从而及时采取措施避免后期施工变更、索赔等问题。
重点二:设计和采购审查设计和采购是工程项目的重要阶段,也是造价监控的重点。
审查设计方案和采购清单时,需要关注设计方案的合理性、采购价格的合理性是否符合市场价等。
同时,还需要审查设计变更和采购变更是否符合变更程序和变更原因的要求,避免无谓的变更导致造价的增加。
重点三:施工过程审计施工过程审计是工程造价审计的核心环节,主要是审查施工现场的实际情况和工程量的真实性。
审查施工产值、进度和质量时,需要参考相关的施工图纸、工程量清单以及施工报告等资料,与实际情况进行比对。
审计还要关注施工过程中的质量安全管理、施工组织设计和项目管理等方面是否符合合同要求和规范,确保工程质量和进度控制在可控范围内。
重点四:成本审计成本审计是控制工程项目成本的重要手段。
在成本审计中,首先需要审查工程投资预算的合理性和科学性,与类似工程的成本进行比较,找出成本的合理性与否。
其次,还需要审查施工过程中的成本支出,确保采购和施工过程中的成本符合合同要求和预算控制。
最后,还需要审查施工结算和支付款项的合理性,避免发生虚报、重复报销等问题。
重点五:索赔审计索赔审计是防范和处理合同索赔的重要环节。
在索赔审计中,需要审查索赔的合理性,确保索赔的内容符合合同约定和法律法规的要求。
同时,还需要审查索赔的计算方法和证明材料的准确性和完整性,避免索赔款项的过高或低估。
EPC模式特点优劣势造价确定EPC模式,即工程设计(Engineering)、采购(Procurement)和施工(Construction)模式,是一种常见的工程项目合作模式。
在EPC模式中,一个公司或组织(通常是总承包商)负责整个项目的工程设计、材料采购和施工,以完成整个项目。
1.一站式解决方案:EPC模式将工程设计、采购和施工集成在一起,由一个承包商负责整个项目的实施。
这意味着业主只需要与一个承包商进行合作,简化了合作关系,减少了沟通和协调的成本。
2.高效率:EPC模式可以实现项目的快速实施,因为整个项目由一个承包商掌控,减少了分包过程中的等待时间和协调成本。
同时,通过合并不同阶段的工作,可以减少项目的总体工期。
3.降低风险:在EPC模式下,承包商承担着整个项目的责任,包括设计、采购、施工和质量保证等。
这可以减轻业主的风险压力,因为承包商需要确保项目在预算内、按时交付,并满足相关标准和要求。
4.管理集中化:在EPC模式下,整个项目的管理由总承包商负责,包括项目计划、资源分配、进度控制等等。
这种集中化的管理方式可以提高项目的执行效率,减少沟通和协调的困难。
然而,EPC模式也存在一些不足之处:1.对承包商要求高:作为EPC总承包商,除了需要掌握工程设计、采购和施工等技术能力外,还需要具备项目管理和风险控制的经验。
这对于一些中小型公司来说可能是一个挑战。
2.缺乏业主控制权:在EPC模式下,业主将整个项目的执行权交给了总承包商,对项目的控制力度相对较低。
虽然这可以减轻业主的工作量,但也可能导致一些决策不能得到充分的参与和控制。
3.工期风险:由于EPC模式将不同阶段的工作集中在一起,如果在其中一个阶段出现问题,可能会导致整个项目的工期延迟。
特别是在项目规模较大、复杂度较高的情况下,风险更加明显。
对于EPC模式的造价确定,通常有以下几个步骤:1.设计阶段:在EPC模式下,设计阶段的造价是在项目设计阶段确定的。
最新EPC总承包模式下工程造价审计的重点和方法在最新的EPC总承包模式下,工程造价审计仍然扮演着重要的角色。
工程造价审计的重点和方法需要根据实际情况来确定,但一般可以从以下几个方面入手。
首先,审计重点可以放在工程合同的约定和费用支付方面。
EPC总承包模式下,工程合同的约定尤为重要,审计人员可以通过查阅合同,核对合同约定的各项费用和支付方式是否与实际相符。
特别需要关注的是变更合同的费用和支付方式,以及合同约定的索赔事项。
此外,还需要审视合同约定的各项扣款事项是否符合合同精神和当地法规。
其次,审计重点可以放在工程项目的投入产出情况上。
审计人员可以通过对工程项目的投入产出情况进行分析,评估工程项目的效益。
具体来说,可以关注工程项目的成本控制情况、进度控制情况和质量控制情况等。
此外,还可以对工程项目的风险进行评估,着重关注可能对工程造价产生重大影响的风险因素。
再次,审计重点可以放在工程项目的支付情况上。
审计人员可以对工程项目的支付情况进行核对,检查支付台账的真实性和准确性。
特别需要关注的是是否存在虚报、冒领和挪用资金等情况。
通过对支付情况的审计,可以及时发现和纠正不合规的资金使用行为,保障资金的安全和合理使用。
最后,审计重点还可以放在工程项目的节能环保情况上。
节能环保是当前社会发展的重要方向,审计人员可以对工程项目的节能环保情况进行评估和监督。
具体来说,可以关注工程项目的能源消耗情况、环境污染情况和节能环保措施的实施情况等。
通过对节能环保情况的审计,可以促进工程项目的可持续发展,提高资源利用效率和环境保护水平。
在具体的审计方法上,可以采取以下几种方式。
首先,可以进行文件审计,即对工程合同、支付台账和相关报表等文件进行细致的核对和分析。
其次,可以进行现场实地审计,即对工程项目的实际情况进行考察和检查。
再次,可以采用数据审计,即对工程项目的数据进行筛选、整理和分析,从中找出不合规的情况。
最后,可以进行风险评估和管理,即对工程项目的风险进行评估,采取相应的管理措施,以保障工程造价的安全和合理性。

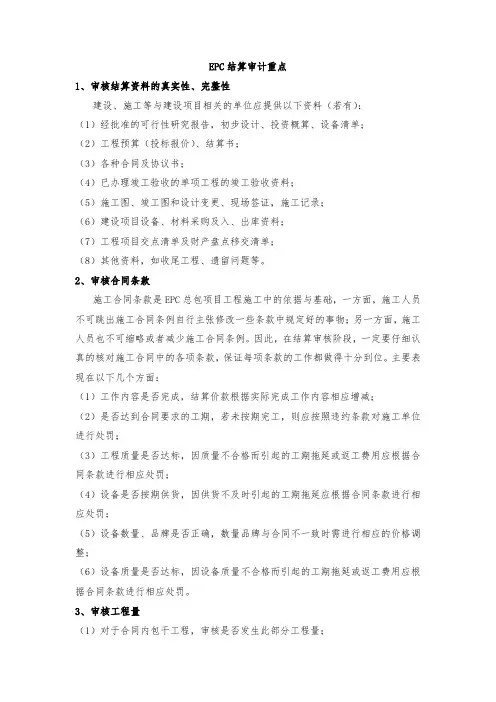

EPC结算审计重点1、审核结算资料的真实性、完整性建设、施工等与建设项目相关的单位应提供以下资料(若有):(1)经批准的可行性研究报告,初步设计、投资概算、设备清单;(2)工程预算(投标报价)、结算书;(3)各种合同及协议书;(4)已办理竣工验收的单项工程的竣工验收资料;(5)施工图、竣工图和设计变更、现场签证,施工记录;(6)建设项目设备、材料采购及入、出库资料;(7)工程项目交点清单及财产盘点移交清单;(8)其他资料,如收尾工程、遗留问题等。
2、审核合同条款施工合同条款是EPC总包项目工程施工中的依据与基础,一方面,施工人员不可跳出施工合同条例自行主张修改一些条款中规定好的事物;另一方面,施工人员也不可缩略或者减少施工合同条例。
因此,在结算审核阶段,一定要仔细认真的核对施工合同中的各项条款,保证每项条款的工作都做得十分到位。
主要表现在以下几个方面:(1)工作内容是否完成,结算价款根据实际完成工作内容相应增减;(2)是否达到合同要求的工期,若未按期完工,则应按照违约条款对施工单位进行处罚;(3)工程质量是否达标,因质量不合格而引起的工期拖延或返工费用应根据合同条款进行相应处罚;(4)设备是否按期供货,因供货不及时引起的工期拖延应根据合同条款进行相应处罚;(5)设备数量、品牌是否正确,数量品牌与合同不一致时需进行相应的价格调整;(6)设备质量是否达标,因设备质量不合格而引起的工期拖延或返工费用应根据合同条款进行相应处罚。
3、审核工程量(1)对于合同内包干工程,审核是否发生此部分工程量;(2)对于合同内非包干工程,审核工程量是否属实,是否达到合同约定的调整标准;(3)着重审查变更签证部分,这部分的内容弹性比较大,施工单位经查在其中夸大真实情况,或者通过分解工程项,分别对人材机进行报量和报价,而EPC 总包方现场专业工程师确认时也比较抽象,通常出现如“情况属实”等比较含糊的字眼。
对于这种情况,我方首先审查此变更签证是否与合同工作内容冲突,如若合同已包含,则直接扣减。
EPC总承包模式的特点及适用条件EPC总承包模式是一种工程项目执行方式,包括设计(Engineering)、采购(Procurement)和建造(Construction)三个环节,由同一家公司或团队负责整个项目的实施。
该模式在工程领域得到广泛应用,具有以下特点及适用条件:特点:1.一站式服务:EPC总承包模式由一家公司或团队负责整个项目的执行,包括项目的设计、采购和建造等各个环节。
客户只需与一个承包商打交道,简化了项目管理的复杂性。
2.责任明确:EPC总包商负责整个项目的执行,对项目的成功与失败承担责任。
这种责任明确的模式有利于提高项目执行的效率和质量。
3.时间成本控制:EPC总承包模式能够集中资源,提高项目执行的效率,缩短工程周期,降低项目成本。
同时,该模式注重项目进度和质量控制,有利于项目的成功交付。
4.技术整合:EPC总承包模式由同一家公司或团队负责整个项目的执行,有利于技术的整合和协调,提高项目的执行效率和质量。
5.风险分担:EPC总承包模式能够将风险合理分配给承包商,降低客户的风险承担。
承包商在项目中承担更多的风险,从而激励其提高项目的执行效率和质量。
适用条件:1.工程项目规模较大:EPC总承包模式适用于工程项目规模较大、工程内容较为复杂的项目。
只有规模较大的项目,才能够吸引EPC总包商为其提供全方位的一站式服务。
2.项目执行周期紧迫:EPC总承包模式能够集中资源,提高项目执行的效率,缩短工程周期。
因此,当项目执行周期紧迫时,采用EPC总承包模式能够更好地满足项目的执行要求。
3.技术要求较高:EPC总承包模式由同一家公司或团队负责整个项目的执行,有利于技术的整合和协调。
当工程项目技术要求较高,需要多个专业领域的协同工作时,EPC总承包模式能够更好地满足项目的执行要求。
4.客户需求简单明确:EPC总承包模式适用于客户需求简单明确的项目。
客户只需提供项目需求和目标,由承包商负责整个项目的执行,简化了客户的管理工作。
EPC总承包模式的特点EPC总承包模式(Engineering, Procurement, and Construction,工程、采购和施工总承包模式)是一种将工程设计、设备采购和施工总承包整合为一个包的项目管理方式。
它在工程建设领域得到广泛应用,具有以下特点:1.整合性:EPC总承包模式将工程设计、设备采购和施工总承包相互整合,由一个承包商或联合体负责整个项目的实施。
这种模式的核心是协调和管理各种资源,以确保项目能够按照预定的目标和时间表顺利进行。
2.高度专业化:EPC总承包商通常是由多家具有不同专业技术和经验的公司组成,以确保项目各个环节的专业性和高质量。
他们能够提供全面的工程设计、设备采购和施工总承包服务,有效地整合各种资源和技术,提高项目的执行效率和质量。
3.分包管理:EPC总承包商通常会将项目的一部分工作分包给其他专业承包商,以完成项目的策划、设计、采购、建设等各个阶段。
这样可以最大限度地发挥各个专业承包商的优势,提高项目执行效率和质量。
4.明确责任:EPC总承包模式中,承包商对整个项目的设计、采购和施工负有责任。
这意味着承包商需要对项目的执行效果和质量负责,并承担相应的风险。
因此,他们通常会采取一系列措施,如严格控制项目成本、质量和安全,确保项目的顺利实施。
5.风险分担:EPC总承包模式中,风险通常是由总承包商承担的。
他们需要对项目的成本、质量和安全进行合理的评估和管理,并与其他参与者进行合理的风险分担。
这可以降低各方的风险承担和管理成本,提高项目的执行效率和质量。
6.一体化管理:EPC总承包模式强调项目管理的一体化,即将项目的各个方面,如设计、采购、建设、质量管控和安全管理等相互关联起来,形成一个有机的整体。
这可以使得项目各阶段之间的衔接更加紧密,提高项目的执行效率和质量。
7.时间和成本控制:EPC总承包模式中,承包商通常会制定详细的项目计划和执行方案,以确保项目能够按时完成,并且在预算范围内。
EPC总承包模式下工程造价审计的重点和方法研究摘要:EPC总承包模式是一种新型建设合同执行方案,集合了项目工程设计、材料工具采购、组织施工、构件安装和项目调试,一直持续到项目工程竣工移交。
EPC总承包模式最为突出的特点是在项目工程初始阶段有机整合了设计、采购和施工等多个环节,并对项目工程做出全方位、全过程的考量,从而控制施工成本。
本文则基于EPC总承包模式,概述在该模式下推行全过程工程造价跟踪审计的意义,归纳EPC总承包模式下存在的定位不准、风险较大、落实要求难度大等方面的问题。
探究EPC总承包模式下工程造价审计的重点与措施。
关键词:EPC总承包;工程造价;审计EPC工程模式本质上是总承包管理模式,在我国大型建筑工程施工建设与管理以前,该模式凭借其管理方面的优势被逐渐普及应用,成为我国积极倡导的新型管理模式,也是我国与国际接轨的接口。
想要在建筑工程EPC总承包模式下做好全过程跟踪审计工作,就必须要对这种管理模式的特点有所掌握,在此基础上展开剖析,才可以使得审计工作符合标准。
一、EPC总承包模式下工程造价审计的意义项目工程在组织实施管理期间选择应用EPC总承包模式,业主较为容易的失去对工程造价风险管理的能力,所以在项目工程跟踪监督与管理环节中,审计工作的重要性尤为凸显。
基于EPC总承包模式展开工程造价审计工作,一方面可全面监督与管理负责项目工程的责任人员,保证其在工作阶段可以忠其责,尽其事,另一方面还可以在最短时间内发现项目存在的管理弊端,并提出相应的应对方案,保证项目工程管理效率获得显著提高。
EPC总承包模式下的工程造价审计工作可全方位、多层次的展开,另外还能够有效的管理和控制材料采购、投标招标等源头上的风险问题,增加项目工程的经济效益,提高工程造价质量[1]。
二、EPC总承包模式下工程造价审计的问题(一)跟踪审计定位欠缺准确性建筑工程在组织实施管理的时候选择应用EPC总承包模式,各项目工程需要分包给众多的供应商和分包商,在践行管理期间面临着多层级、长链条的问题,并且拥有复杂的管理关系。

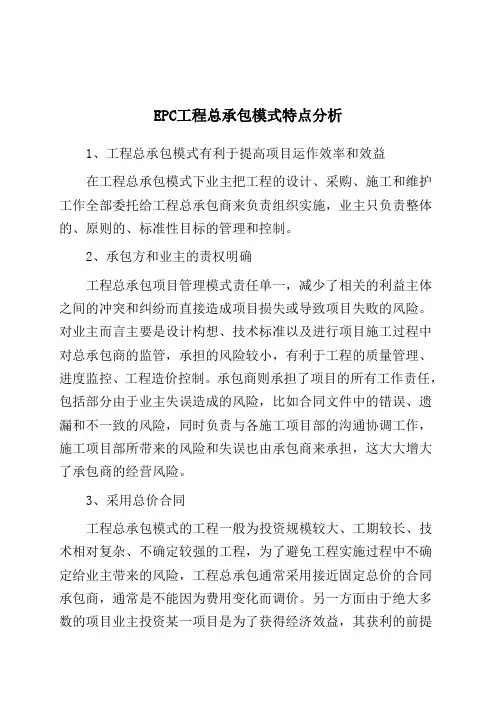

EPC工程总承包模式特点分析
1、工程总承包模式有利于提高项目运作效率和效益
在工程总承包模式下业主把工程的设计、采购、施工和维护工作全部委托给工程总承包商来负责组织实施,业主只负责整体的、原则的、标准性目标的管理和控制。
2、承包方和业主的责权明确
工程总承包项目管理模式责任单一,减少了相关的利益主体之间的冲突和纠纷而直接造成项目损失或导致项目失败的风险。
对业主而言主要是设计构想、技术标准以及进行项目施工过程中对总承包商的监管,承担的风险较小,有利于工程的质量管理、进度监控、工程造价控制。
承包商则承担了项目的所有工作责任,包括部分由于业主失误造成的风险,比如合同文件中的错误、遗漏和不一致的风险,同时负责与各施工项目部的沟通协调工作,施工项目部所带来的风险和失误也由承包商来承担,这大大增大了承包商的经营风险。
3、采用总价合同
工程总承包模式的工程一般为投资规模较大、工期较长、技术相对复杂、不确定较强的工程,为了避免工程实施过程中不确定给业主带来的风险,工程总承包通常采用接近固定总价的合同承包商,通常是不能因为费用变化而调价。
另一方面由于绝大多数的项目业主投资某一项目是为了获得经济效益,其获利的前提
是能将项目的投资金额和投产时间控制在一定的范围内,所以业主希望承包商投标价格是固定不变的。
因此尽管总价合同并不是工程总承包模式独有的,但这种方式在工程总承包中更具有代表性。
4、总承包企业对分包商结果负责
工程总承包商可以把部分设计、采购、施工或维护工作委托给相应的具有资质的分包商完成,分包商与总承包商签订分包合同,而不是与业主签订合同,分包商的全部工作由总承包商对业主负责。
EPC总承包模式下工程造价审计的重点和方法发布时间:2022-09-15T15:50:23.579Z 来源:《新型城镇化》2022年18期作者:崔进强[导读] EPC总承包是一种特殊的工程承包模式,它包含了整个项目开展过程中的设计环节、采购环节、施工环节以及安装和试运行环节,是一种交钥匙工程。
总承包模式的一大特点是能够将整个建设环节作为一个统一的整体承包给符合条件的总承包单位,避免了分包过程中的沟通不畅、设计建设思路不一致等问题,有效的提升了项目建设的效率,极大的保障了项目开展的稳定性和协调性。
本文针对EPC总承包模式及其存在的问题进行了分析和研究,对于该承包模式下工程造价审计的重点和方法进行了探究,力求通过各阶段合理有效的审计环节促进EPC总承包模式更好地发展。
崔进强盐城润恒工程项目管理有限公司江苏盐城 224100摘要:EPC总承包是一种特殊的工程承包模式,它包含了整个项目开展过程中的设计环节、采购环节、施工环节以及安装和试运行环节,是一种交钥匙工程。
总承包模式的一大特点是能够将整个建设环节作为一个统一的整体承包给符合条件的总承包单位,避免了分包过程中的沟通不畅、设计建设思路不一致等问题,有效的提升了项目建设的效率,极大的保障了项目开展的稳定性和协调性。
本文针对EPC 总承包模式及其存在的问题进行了分析和研究,对于该承包模式下工程造价审计的重点和方法进行了探究,力求通过各阶段合理有效的审计环节促进EPC总承包模式更好地发展。
关键词:EPC总承包模式;工程造价审计;重点和方法EPC总承包模式是一种设计、采购、施工、试运行为一体的承包模式,具有非常强的整体性,其在项目整个的运营过程中具有非常明显的优势,避免了单项委托合同各方工作配合不到位、纠纷难处理等问题,其整体性和统一性是其他分包模式不能比拟的。
经过长期的探索,我国对EPC总承包模式已经有了有效的发展和完善,承包效果的整体性不断提升,对我国工程建设模式的改变起到了积极的促进作用。
EPC模式下工程造价审计的重点及方法在EPC(Engineering, Procurement, and Construction)模式下,工程造价审计是指对工程项目的造价进行全面、系统地审查和评估,以控制和管理工程项目的成本。
其重点是确定项目的成本核算准则,评估项目的成本管理状况,发现造价管理的问题和风险,提出相应的改进措施,确保工程项目的经济效益。
工程造价审计的重点主要包括以下几个方面:1.工程投资的合理性审计:主要是对工程项目的投资计划进行审查和评估,包括项目可行性研究、投资估算、投资预算等,以确定工程项目的投资是否符合经济效益要求,是否具备可行性。
2.成本核算的准确性审计:主要是对工程项目的成本核算依据、核算方法进行审查和评估,以确定企业的成本核算是否符合相关法规规定,是否具有相应的准确性和可靠性。
3.成本控制与计划管理审计:主要是对工程项目的成本控制和计划管理进行审查和评估,包括预算控制、进度控制、变更管理等,以确定工程项目的成本控制是否有效,是否符合预期目标。
4.风险评估与管理审计:主要是对工程项目中存在的风险进行审查和评估,包括技术风险、市场风险、环境风险等,以确定项目的风险管理措施是否合理,是否能够有效降低风险。
在进行工程造价审计时,可以采用以下方法:1.文件审核法:主要是通过审查相关文件和资料,如投资计划、成本核算报表、工程进度计划等,来评估工程项目的成本管理情况。
2.对比分析法:主要是通过比较工程项目的实际成本与预算成本、计划进度与实际进度等进行分析,以确定工程项目的成本控制和管理效果。
3.业务调查法:主要是通过实地考察和与相关人员的交流,了解工程项目的具体情况,发现潜在的问题和风险,并提出相应的改进意见。
4.专家评估法:可以邀请相关的专家进行评估和审查,通过专家的意见和建议,提供针对性的改进措施。
5.数据分析法:通过对工程项目的相关数据进行收集、整理和统计分析,来评估工程项目的成本情况,帮助发现问题并提出改进措施。
EPC总承包制的现状、存在问题以及审计要点EPC总承包制,即“Engineering, Procurement and Construction”,在工程建设领域非常流行。
这一模式整合了工程设计、采购和施工等环节,使工程承包商负责整个工程周期的全部工作,从而能够减轻业主的负担,降低管理成本和风险,并大大缩短工期,提升效率,节约成本。
在EPC总承包制下,业主将工程的设计、采购、施工委托给一家总承包商,由总承包商全面负责工程的安全、质量、进度和造价。
总承包商可以将设计、采购和施工工作的一部分分包给分包商,但分包商对工程项目所需承担的义务仍由总承包商对业主负责。
业主对工程总承包项目有整体、原则、目标的协调与控制,但对具体实施工作参与不多。
最终,业主按合同支付合同价款,承包商按合同要求完成工程,双方进行验收和结算。
一、EPC总承包制的优势EPC总承包制在工程建设领域具有显著的优势,这些优势主要体现在以下几个方面:1.成本控制:EPC总承包模式能够实现设计阶段、采购阶段和施工阶段的深度融合,使三者之间能够更有效地协调与配合。
这有助于减少设计变更、材料浪费和返工等问题,从而有效控制工程成本。
同时,总承包商凭借其规模经济和专业知识,在设备采购方面通常能够获得更好的价格和条件,进一步降低项目成本。
2.工期控制:EPC总承包模式强调项目前期的整体规划和设计,这有助于减少设计阶段和施工阶段的反复调整和协调。
设计、采购和施工可以同时进行,从而大大加快项目进度,缩短工期。
此外,总承包商通过项目管控和信息化技术,能够进一步提高项目的管理效率,减少人力和时间成本。
3.质量控制:EPC总承包模式对整个项目的设计、采购和施工质量负有全面责任。
总承包商通过严格的质量控制和监督,能够确保项目的整体质量符合合同要求。
同时,由于设计、采购和施工环节的紧密配合,有助于减少质量问题的发生,提高工程质量。
4.风险降低:EPC总承包模式通过集中管理项目设计、采购和施工的全过程,能够减少资源浪费和风险分散。
EPC总承包项目模式下审计方法的探索EPC总承包是一种新型的工程承包模式,不仅仅是传统的工程承包模式简单的施工,更是将设计、采购、施工、调试、验收等一系列工程活动集成到一个项目中,公司在整个过程中承担全部责任。
而EPC总承包涉及的项目种类广泛,每个项目的风险情况和项目周期都不相同,如何进行有效的审计,对于公司的发展和项目的安全都是至关重要的。
一、 EPC总承包的特点1.综合性:EPC总承包涉及的项目范围广泛,涵盖了从设计、采购、施工到调试等全过程的实施,并且由一家公司负责整个项目的实施和管理。
这种模式可以高效的解决各阶段之间的协调和沟通问题,提高工程的整体效率。
2.风险可控性:EPC总承包可以将各方的风险转移给承包商,均衡风险,在整个项目生命周期中实施风险管理。
3.合同约束性强:EPC总承包的项目都有详细的合同约定,明确各方的权利和义务。
这种模式可以减少工程方面的纠纷,更好的维护各方的利益。
二、审计方法的探索1. 风险管理EPC总承包项目涉及到的风险种类繁多,内部审计需要明确各个环节的风险点,并分析风险的影响,制定风险管理策略。
2. 合同约束EPC总承包在合同约束方面的特点是详细,需要审计人员对合同内容进行审核,确认实施方案是否完备,足够的保障合同的实施。
3. 设计管理在EPC总承包模式中,设计是整个项目的基础,其影响程度不亚于采购和施工环节,审计人员需要对设计文件进行详细审查,确认设计的合理性和实施方案是否可行。
4. 施工管理EPC总承包的施工过程不仅要求施工质量,同时还要“按期完工、保证安全、保证施工质量”。
审计人员需要关注施工过程中的各个环节,确保施工进度符合合同要求,质量符合施工规范。
5. 技术调试与验收EPC总承包的技术调试和验收环节,决定了项目能否顺利投产,审计人员需要关注这一环节,确保技术调试的结果符合设计要求,投产后能够达到合同指标。
三、结论EPC总承包在国内的应用越来越广泛,该承包模式下的审计方法也必须随着不断改进。
EPC总承包项目模式下审计方法的探索EPC总承包项目模式是一种由工程(Engineering)、采购(Procurement)、施工(Construction)三个环节的综合承包模式。
在这种模式下,一家公司负责设计、采购、施工和验收全部工程,项目的所有风险和责任均由该公司承担。
随着EPC总承包项目模式在建筑行业中的广泛应用,对于审计方法的探索成为了一个重要课题。
一、EPC总承包项目模式的特点1. 集成化管理:EPC总承包项目模式将工程设计、采购和施工集成在一起,由一家公司统一进行管理,整个项目具有高度的一体化。
这意味着项目的各个环节之间的协调和合作,以及各方面数据的一致性都将受到更高的要求。
2. 风险承担:在EPC总承包项目模式下,一家公司将承担项目的全部风险和责任。
这就需要对项目的各个方面进行全面的、细致的审计,以保证项目的质量和进度。
3. 资金控制:EPC总承包项目模式下,项目的资金来源、资金使用以及资金回报等方面的管理都十分重要。
审计在资金控制方面的作用也非常突出。
以上就是EPC总承包项目模式的主要特点。
由于这种模式具有工程、采购、施工三个环节的综合性,因此其审计方法也必须具备综合性和系统性,以保证项目的正常进行和最终实现优质、高效、安全的目标。
1. 数据一致性审核EPC总承包项目模式下,由于各个环节的集成化,项目数据的一致性将成为审计的首要任务。
审计人员需要对项目中的各个数据进行审核,包括工程设计文件、采购清单、施工计划等,以确保它们之间的一致性和准确性。
这需要审计人员具备较强的专业技能,熟悉项目的各个环节和相关规范标准,以便能够对这些数据进行准确的判断和评估。
2. 风险评估与控制在EPC总承包项目模式下,风险承担是一家公司的责任。
审计人员需要对项目的各个环节进行风险评估和控制。
这包括对工程设计的合理性评估、对采购的供应商审核、对施工的进度和质量控制等方面。
审计人员需要根据项目的实际情况,采取不同的审计方法和手段,以保证项目的风险得到有效地控制。
EPC工程总承包审计各阶段审什么内容EPC总承包,是仅对建设工程产品建造而言的总承包方式,总承包企业按照合同约定,承担建设工程项目的设计、采购、施工等工作,并对承包工程的质量,安全、工期、造价等方面全面负责。
为了让工程项目设计、采购、施工等环节衔接更密切,防范和转移工程建设风险,许多单位选择采用EPC总承包方式进行项目建设。
EPC工程总承包项目过程审计是对EPC工程总承包项目管理活动全过程进行的审计,是现代审计制度在工程建设领域的探索。
一、EPC总承包项目审计与传统事后竣工决算审计的不同与传统事后竣工决算审计相比,EPC总承包项目审计关注重点不同,是更重视过程的跟踪审计。
EPC模式的审计将整个建设过程合理划分成若干阶段或期间,审计次数比传统的事后竣工决算审计增加,审计介入时间也由工程竣工以后提前到工程建设过程之中;传统的事后竣工决算审计主要体现为报送审计,根据提交的工程结算书等资料进行审核,对有疑问的采取建设现场观察、测试,而EPC总承包项目审计主要体现为就地审计,需要审计人员再现场对组成工程项目的各单位工程根据实施的先后分别进行审计;EPC总承包模式下的投资成本的构成是比传统方式来比更清晰的,主要是EPC总承包合同价款、业主的待摊投资支出、项目贷款利息支出、铺底流动资金等。
二、EPC总承包项目审计的方法一是采取联合审计方式。
这种方法中,由于审计人员的专业结构及综合素质存在单一性等问题,审计部门应组织工程技术、经营计划、物资管理等相关部门的专业人员组成联合审计组,对整个工程项目实施全过程的审计,规避审计风险。
二要加强内部沟通与协调。
一般来说EPC项目投资额度大,涉及范围广,常牵涉到征地拆迁、环保、文物保护等多个方面,审计组应细化成多个小组分别审查,同时加强内部沟通协调。
三是以成本费用为重要审计内容。
这种方法要加强对人工、材料、机械等价格的审查,确保项目实施过程中发生成本真实、合理。
三、EPC总承包项目审计需要重点存眷的时间段 1.审计前期准备期间一是要求审计机构在进驻现场前最少一周时间内,需要提供本阶段的审计施行方案,包括本阶段审计打算、重点审计内容、审计目标、审计职员组成、需要提供或准备的审计资料清单等相关事项。
工程总承包是指从事工程总承包的企业受业主委托,按照合同约定对工程项目的可行性研究、勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或若干阶段的承包。
工程总承包企业对承包工程的质量、安全、工期、造价全面负责。
工程总承包企业必须取得国家住建部或省市级颁发的相应资质证书。
工程总承包模式可按照过程内容与融资运营两种方式分:过程内容:1、E+P+C模式(设计采购施工)/交钥匙总承包设计采购施工总承包(EPC:即Engineering(设计)、Procurement(采购)、Construction(施工)的组合)是指工程总承包企业按照合同约定,承担工程项目的设计、采购、施工、试运行服务等工作,并对承包工程的质量、安全、工期、造价全面负责,是我国目前推行总承包模式最主要的一种。
交钥匙总承包是设计采购施工总承包业务和责任的延伸,最终是向业主提交一个满足使用功能、具备使用条件的工程项目。
2、E+P+CM模式设计采购与施工管理总承包(EPCM:即Engineering(设计) 、procurement (采购)、Construction management(施工管理)的组合)是国际建筑市场较为通行的项目支付与管理模式之一,也是我国目前推行总承包模式的一种。
EPCM 承包商是通过业主委托或招标而确定的,承包商与业主直接签订合同,对工程的设计、材料设备供应、施工管理进行全面的负责。
根据业主提出的投资意图和要求,通过招标为业主选择、推荐最合适的分包商来完成设计、采购、施工任务。
设计、采购分包商对EPCM承包商负责,而施工分包商则不与EPCM承包商签订合同,但其接受EPCM承包商的管理,施工分包商直接与业主具有合同关系。
因此,EPCM承包商无需承担施工合同风险和经济风险。
当EPCM总承包模式实施一次性总报价方式支付时,EPCM承包商的经济风险被控制在一定的范围内,承包商承担的经济风险相对较小,获利较为稳定。
3、设计+施工总承包(D+B)设计—施工总承包是指工程总承包企业按照合同约定,承担工程项目设计和施工,并对承包工程的质量、安全、工期、造价全面负责。
4、根据工程项目的不同规模、类型和业主要求,工程总承包还可采用设计—采购总承包(E-P)、采购—施工总承包(P-C)等方式。
融资运营1、项目BOT模式BOT(Build-Operation-Transfer的缩写)即建设-经营-移交,指一国政府或其授权的政府部门经过一定程序并签订特许协议将专属国家的特定的基础设施、公用事业或工业项目的筹资、投资、建设、营运、管理和使用的权利在一定时期内赋予给本国或/和外国民民间企业,政府保留该项目、设施以及其相关的自然资源永久所有权;由民间企业建立项目公司并按照政府与项目公司签订的特许协议投资、开发、建设、营运和管理特许项目,以营运所得清偿项目债务、收回投资、获得利润,在特许权期限届满时将该项目、设施无偿移交给政府。
有时,BOT 模式被称为“暂时私有化”过程(Tempo- rary Privatization)。
而国家体育馆、国家会议中心、位于五棵松的北京奥林匹克篮球馆等项目实践了BOT模式,由政府对项目建设、经营提供特许权协议,投资者需全部承担项目的设计、投资、建设和运营,在有限时间内获得商业利润,期满后需将场馆交付政府。
BOT可演化的方向:1)、BOO(build—own—operate)即:建设—拥有—经营。
项目一旦建成,项目公司对其拥有所有权,当地政府只是购买项目服务。
2)、BOOT(build—own—operate—transfer)即:建设—拥有—经营—转让。
项目公司对所建项目设施拥有所有权并负责经营,经过一定期限后,再将该项目移交给政府。
3)、BLT(build—lease—transfer)即:建设—租赁—转让。
项目完工后一定期限内出租给第三者,以租赁分期付款方式收回工程投资和运营收益,以后再行将所有权转让给政府。
4)、BTO(build—transfer—operate)即:建设—转让—经营。
项目的公共性很强,不宜让私营企业在运营期间享有所有权,须在项目完工后转让所有权,其后再由项目公司进行维护经营。
5)、ROT(rehabilitate—operate—transfer)即:修复—经营—转让项目在使用后,发现损毁,项目设施的所有人进行修复恢复整顿—经营—转让。
6)、DBFO(design—build—finance—operate)即:设计—建设—融资—经营。
7)、BT(build--transfer)即:建设—转让8)、BOOST(build—own—operate—subsidy—transfer)即:建设—拥有—经营—补贴—转让9)、ROMT(rehabilitate—operate—maintain—transfer)即:修复—经营—维修—转让10)、ROO(rehabilitate—own—operate)即:修复—拥有—经营2、项目BT模式BT是英文Build(建设)和Transfer(移交)缩写形式,意即“建设--移交”,是政府或开发商利用承包商资金来进行融资建设项目的一种模式。
BT模式是BOT模式的一种变换形式,指一个项目的运作通过项目公司总承包,融资、建设验收合格后移交给业主,业主向投资方支付项目总投资加上合理回报的过程。
采用BT模式筹集建设资金成了项目融资的一种新模式。
特点:工程总承包并不是一般意义上施工承包的重复式叠加,它是区别于一般土建承包、专业承包,具有独特内涵的一种建设方式。
它是一种以向业主交付最终产品服务为目的,对整个工程项目实行整体构思,全面安排,协调运行的前后衔接的承包体系。
它将过去分阶段分别管理的模式变为各阶段通盘考虑的系统化管理,使工程建设项目管理更加符合建设规律。
发达国家建筑市场有近一半的工程项目采取工程总承包的方式。
工程总承包方式的推广基于其本身具有如下优点:第一、设计和施工深度交叉,降低了工程造价;设计阶段是对工程造价影响最大的环节。
工程造价的90%在设计阶段就已经确定,施工阶段影响项目投资仅占5%左右。
因此在设计阶段实行限额设计,通过优化方案降低工程造价的效果十分显著。
在传统承包模式下,施工和设计是分离的,双方难以及时协调,常常产生造价和使用功能上的损失。
设计和施工过程的深度交叉,能够在保证工程质量的前提下,最大幅度地降低成本。
同时,设计阶段属于案头工作,进行设计修改优化的成本是很低的,但是对项目投资的影响确是决定性的。
第二、工程总承包方式有利于缩短建设周期,提高工程质量;实现设计、采购、施工、试运行全过程的质量控制,能够在很大程度上消除了质量不稳定因素。
同时设计、采购、施工、试运行各阶段的深度合理交叉,在设计阶段就积极引用新技术、新工艺,考虑到施工的便于操作性,最大限度地在施工前发现图纸存在的问题,有利于保证工程质量,对于缩短建设周期也大有裨益。
工程总承包反映了市场专业化分工的必然趋势和业主规避风险的客观要求,必将得到业主的认同和市场的认同,将成为未来建筑业的一种重要的承包模式。
大量的实践证明,工程总承包有利于解决设计、采购、施工、开车相互制约和脱节的问题,把设计、采购、施工、开车等工作合理交叉,有机地组织在一起。
进行整体统筹安排、系统优化设计方案,能有效地对质量、成本、进度进行综合控制,提高工程建设水平,缩短建设总工期,降低工程投资。
规章制度,但不够完善和详细,管理与执行力度也不够,导致在工作实践中,违背预算管理和内部控制制度,降低企业盈利水平,主要表现有以下几个方面:1.采购部内部岗位分工不符合内部控制制度的要求,很多人同时进行采购量的确定、招标组织、合同签定、到货验收、款项支付手续办理等一缆子业务,从事了采购部门绝大部分环节的工作,缺乏必要的审核环节,增大了工作失误的可能性。
同时,由于各管一摊,没有对设备或材料的需要量、采购量、发放量、库存量的全面统计汇总,无法反映物资收、发、存的整体情况,很有可能造成多购、少购、错购现象的发生,造成物资的损失和积压。
所以,在岗位分工上,应尊循不相容职务相互分离控制的原则,以上列举的各个环节应由不同的人员分工管理,互相制约;专设全面分类、汇总岗位,并根据总体预算和实际已采购量为下次采购的种类、数量的确认提供正确的依据;2.工程总承包模式下的施工项目结构复杂、规模较大,很难做到一次设计到位,设计变更十分频繁;现场突发事件的概率大大增加,各种技术经济签证不可避免。
这样,势必增加工程费用支出,提高工程造价。
分包结算设计变更单、现场签证单审批手续不完备,仅有一人签字审批,缺少监督约束机制,缺乏客观真实性。
首先,各种变更、签证的签字审批手续应当真实完备。
其签字审批程序必须经施工技术员、施工部经理、项目负责人三方签字齐全并加盖签发部门公章;其次,对于影响较大的变更费用必须有设计部门的变更为依据,同时还要进一步查对施工验收记录,实地勘察设计变更的部位,以此判别设计变更的真伪;审计重点:(一)项目前期策划、设计阶段审计在EPC模式的工程项目中,往往是初步设计进行概算,以此作为投资控制来进行招投标,如果初步设计的深度不够,造成概算不真实、不规范、那么对工程项目的投资将会带来较大影响;相应的,概算投资额度增大,造成设计、监理等费用的增加,从而造成整个工程项目成本的增加。
审计人员要对可研报告及估算、项目初步设计的相关文件和编制单位的资质等资料进行全面审计。
以审计有效性、全面性、周密性、经济性为出发点,从项目的规模、结构、选材等多个方面入手,对项目的设计深度、广度进行周密细致的分析,审计初步设计及概算程序是否合规,是否可以为EPC招投标和总包价款提供准确依据。
(二)项目实施阶段跟踪审计一是对项目实施过程中施工图设计的审计。
由于EPC模式是一个将设计、施工有机结合的一个模式,业主单位不应该过多的干预总包单位的设计工作。
所以,审计人员要以招投标文件及EPC合同为依据,对施工图的合法、合规性,是否存在影响工程进度及质量的风险,是否在合理优化设计范围内等方面来进行审计。
二是工程施工阶段的跟踪审计。
首先是要根据承建项目的特点,结合质量控制管理制度对承建项目划分合理的质量控制点,对工程的质量及进度进行阶段性审计。
其次在施工阶段要审查工程监理工作是否规范;隐蔽工程是否进行了验收;签证管理是否规范,有无事后签证,签证内容是否真实等。
三是物资采购审计。
物资采购是EPC项目建设的一个核心环节,是控制项目总投资的一个重要因素。
审计人员要以经济政策、市场价格变动为指导,从物资采购招、投标环节,采购合同签订环节,采购材料的验收等方面对所采购物资进行全面审计。
(三)项目竣工结算审计由于EPC模式下项目总价款及工期都比较确定,所以审计人员由过去的由双方签订施工合同、施工图纸、预算定额、取费标准进行工程量核实,变成对总承包单位招投标范围内工程实际完工情况的核查,同时核查工程变更、施工所赔的成因、合理性等。
