epc总承包合同审查注意事项
- 格式:doc
- 大小:26.29 KB
- 文档页数:8

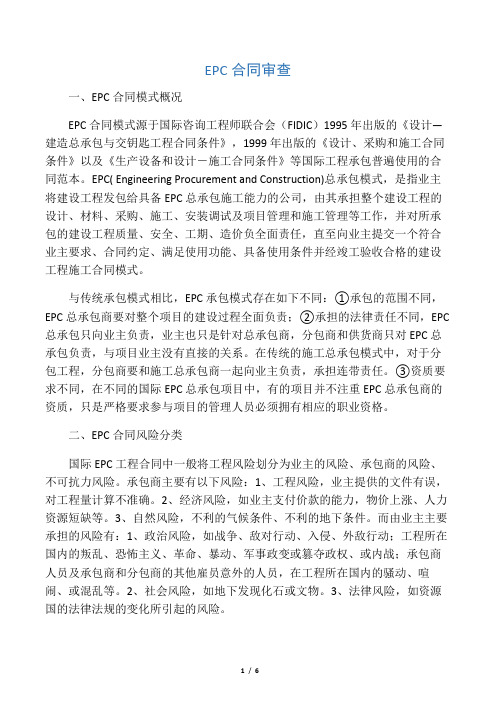

EPC合同审查一、EPC合同模式概况EPC合同模式源于国际咨询工程师联合会(FIDIC)1995年出版的《设计—建造总承包与交钥匙工程合同条件》,1999年出版的《设计、采购和施工合同条件》以及《生产设备和设计-施工合同条件》等国际工程承包普遍使用的合同范本。
EPC( Engineering Procurement and Construction)总承包模式,是指业主将建设工程发包给具备EPC总承包施工能力的公司,由其承担整个建设工程的设计、材料、采购、施工、安装调试及项目管理和施工管理等工作,并对所承包的建设工程质量、安全、工期、造价负全面责任,直至向业主提交一个符合业主要求、合同约定、满足使用功能、具备使用条件并经竣工验收合格的建设工程施工合同模式。
与传统承包模式相比,EPC承包模式存在如下不同:①承包的范围不同,EPC总承包商要对整个项目的建设过程全面负责;②承担的法律责任不同,EPC 总承包只向业主负责,业主也只是针对总承包商,分包商和供货商只对EPC总承包负责,与项目业主没有直接的关系。
在传统的施工总承包模式中,对于分包工程,分包商要和施工总承包商一起向业主负责,承担连带责任。
③资质要求不同,在不同的国际EPC总承包项目中,有的项目并不注重EPC总承包商的资质,只是严格要求参与项目的管理人员必须拥有相应的职业资格。
二、EPC合同风险分类国际EPC工程合同中一般将工程风险划分为业主的风险、承包商的风险、不可抗力风险。
承包商主要有以下风险:1、工程风险,业主提供的文件有误,对工程量计算不准确。
2、经济风险,如业主支付价款的能力,物价上涨、人力资源短缺等。
3、自然风险,不利的气候条件、不利的地下条件。
而由业主主要承担的风险有:1、政治风险,如战争、敌对行动、入侵、外敌行动;工程所在国内的叛乱、恐怖主义、革命、暴动、军事政变或篡夺政权、或内战;承包商人员及承包商和分包商的其他雇员意外的人员,在工程所在国内的骚动、喧闹、或混乱等。
epc项目结算审核要点和注意事项
嘿呀!今天咱们就来好好聊聊EPC 项目结算审核要点和注意事项!
首先呢,咱们得搞清楚啥是EPC 项目,这可重要啦!EPC 就是设计、采购、施工一体化的项目模式呀。
第一要点,合同条款那可得仔细研究!哎呀呀,合同里的各项规定,比如价格调整机制、付款方式、违约责任等等,都要瞪大眼睛看清楚呢!要是不注意,后面可就麻烦啦!
第二点,设计变更的审核要严格把关!哇,这设计要是变来变去,费用可就不好说了。
所以每一次变更都得有充分的理由和相关的文件支持,不然怎么能行呢!
第三点,采购成本的核算不能马虎!材料设备的价格是不是合理?质量是不是过关?这都关系到结算的准确性呀!
还有呀,施工过程中的费用也要算明白。
像人工费用、机械费用、临时设施费用等等,一个都不能漏!
注意事项也不少呢!比如说,审核人员得有足够的专业知识和经验,不然怎么能发现问题呢?还有,与各方的沟通协调要及时有效,不然信息不对称,不是容易出错嘛!
再者,审核的依据必须充分可靠,不能凭感觉来呀!
哎呀呀,总之,EPC 项目结算审核可不是一件简单的事儿,每个环节都要小心谨慎,才能保证审核结果的准确和公正!大家可都得记住这些要点和注意事项哦!。
EPC总承包项目的合同控制要点及措施*请注意,本文档旨在提供EPC总承包项目合同控制的要点和措施。
任何实际合同操作都应根据具体情况以及法律和合同的规定来确定。
*概述EPC总承包项目是指工程、采购和施工(Engineering, Procurement, and Construction)的总承包项目。
在此类项目中,合同控制起着至关重要的作用,以确保项目能按计划进行并达到预期目标。
以下是一些合同控制的要点和措施。
要点1. 合同明确性合同应明确规定双方当事人的权利和义务,包括项目的范围、工期、价格、支付方式等。
合同应该具备明确性和详尽性,以避免产生歧义和争议。
2. 变更管理变更是EPC总承包项目中常见的情况。
合同应明确规定变更管理的程序和要求,包括变更的审批机制、合同价款的调整方式等。
变更管理应严格按照合同约定执行,以防止未经授权的变更导致纠纷。
3. 进度管理合同应建立完善的进度管理机制,确保项目按照预定的时间表进行。
合同应规定进度报告的要求,包括报告频率、内容和格式等。
同时,合同还应明确双方在进度延误或加速情况下的权利和责任。
4. 质量控制合同应包含质量控制要求,明确项目的质量标准和验收标准。
合同还应规定双方在质量问题出现时的处理方式,包括修复、替换或赔偿等。
质量控制的要求应详细具体,以确保项目按照要求交付。
5. 付款管理付款管理是合同控制中至关重要的一部分。
合同应明确规定付款的时间、方式和条件。
此外,合同应规定支付请求的提交程序和要求,以确保合理的付款流程和支付的及时性。
措施1. 合同审查在签署合同之前,进行仔细的合同审查是至关重要的。
确保合同条款符合双方当事人的要求,并能够满足项目的实际需求。
有需要时,可以寻求法律专业人士的意见以确保合同的合法性和执行性。
2. 沟通与协商合同控制过程中,及时的沟通与协商是必不可少的。
双方当事人应保持密切的沟通,及时解决合同履行中的问题和纠纷,以避免事态升级和影响项目进展。
总承包合同审核的重点及注意事项
1. 一定要仔细看合同金额啊!比如说,你买个东西都得看清价格吧,这总承包合同的金额那可比买个东西重要多了呀!要是没看清楚,后面出了问题咋办呢!
2. 条款是否明确可不能马虎!就好比你要去个地方,路线得清晰吧,合同里的各项条款就得像清晰的路线一样,含糊不得呀!如果不明确,那不就像在迷雾中走路,容易栽跟头啊!
3. 双方的权利义务可得搞清楚啊!这就像是一场游戏,你得知道自己和对方分别能做什么、该做什么,不然怎么玩得转呢!不弄明白这个,到时候出了纠纷,想哭都没地哭去!
4. 违约责任的规定得重视啊!这就好像是给双方都上了一道保险,一旦出问题,有个依据来处理呀!如果忽视了,等真有麻烦了,那就傻眼啦!
5. 争议解决方式也很关键呀!好比两个人吵架得有个公正的评判方法吧,合同里的争议解决方式就是那个评判的规则呀!不选好,以后怎么解决矛盾呢!
6. 审查合同的时效性也别忽略啊!时间可是不等人的哟,过了这个村可没这个店啦!要是没及时审查,等过期了再后悔就来不及啦!
我觉得总承包合同审核真的太重要啦,每一个点都得认真对待,不能有丝毫马虎呀!。
EPC工程总承包合同需注意的内容2020年8月14日学习思考1、项目的建设需求应明确,技术标准和要求尽可能详细,尽可能将项目的深度要求了解详细,例如外墙面做法要详细到基层的类型、基础处理的要求、保温防水的要求、墙面装饰层的要求。
2、要求报价中考虑本地区适用的质量通病防治方案和技术要求。
3、针对不同的项目要求考虑不同的联合体牵头人,不云分解设计方和施工方的责任。
4、EPC合同中应约定工程总承包的计量规则和计价办法,应考虑合同非正常解约情况下的结算方式。
5、项目报价中应考虑项目的价格清单,并写明“价格清单列出的任何数量仅为估算的工程量,不得将其视为要求承包人实施的工程实际或准确工作量。
在价格清单中列出的任何工作量和价格数据应仅限用于变更和支付的参考资料,而不能用于其他目的。
“6、建议将合同价格中分成设计费用、施工费用、设备采购费用、其他费用四个部分组成,每个部分分别列出项目的不含税价和税率及税金,汇总后作为EPC合同总价。
7、变更估价的方式,建议采用成本加利润的方式来调整,项目的成本应由实际发生的票据、施工记录等数据资料作为支撑,承包人在投标报价中要报利润率(一般在5%左右,新版EPC合同已有此项)。
8、项目的控制价格应按经批准的设计概算或投资估算作为控制,将费用中的第一类费用建安工程费(建筑工程费、设备购置费、安装工程费)和第二类费用工程建设其他费中的(设计费)作为控制价的组成,也可以将概算中扩大的综合单价作为分项目报价的控制价偏差控制要点,避免不平衡报价。
9、关于EPC的可调价格合同(一般用于施工周期较长、合同金额非常大的项目),合同可调的因素,(1)材料市场价的波动,(2)人工费政策性调整,(3)非预期情况发生的调整,(4)不可抗力发生的调整招标文件中可以约定用调价公式法来调整,招标文件中应约定可调项目的内容与比例区间,投标报价应报可调价格的比例,例如项目中可选(人工18~22%、钢材8~12%、商品砼10~15%、不可调价部分64%~51%),约定根据基期与施工约定可调整期,来使用调价公司进行合同价调整。
EPC合同审核的12个要点一、在工程实践中,EPC合同模式深受建设单位的青睐。
这是因为EPC合同对于建设方而言,有它突出的优点:1)单一权责界面:法律关系清晰,责任主体明确,建设单位的利益损害赔偿更有保障。
2)工程系统整合:目标统一明确,设计、采购、施工优化整合,建设单位成最大受益方。
3)投资效益确定:工程成本、工期相对固定,建设单位的投资效益更具确定性。
4)风险合理转移:建设单位风险合理转移,总承包商承担更多风险。
5)交付质量保障:最低性能保障、实现合同目的,建设单位项目管理水平要求相对放低,对总承包商的项目管理能力提出更高要求。
然而对于总承包商而言以上优点均有可能成为缺点。
与传统的模式相比,EPC承包模式下的承包商承担了更大的风险,其风险可能隐藏在每一个合同条款合同附件中。
在审核合同正文条款以及有关附件时,应抓住关键审核要点,梳理潜在风险。
从合同本身层面把控住EPC项目风险。
在此,笔者个人粗浅的将EPC合同关键审核要点分为了两大类:与责有关的审核要点、与钱有关的审核要点,总共12个要点。
二、与责有关的审核要点1、合同标的条款审核须核实投标报价的项目工作范围与合同中表述的内容是否一致,合同工作范围描述是否准确,切忌出现诸如“另有规定外的一切工程”、“承包人可以合理推知需要提供的为本工程实施所需的一切辅助工程”之类含糊不清的工程范围描述。
此外应注意承包商的责任范围与业主的责任范围之间的明确界限划分。
有的业主将一个完整的项目分段招标,此时应特别注意各分段招标的工程范围之间的界限划分和接口。
2、建设单位责任条款审核主要审查逾期付款违约金、建设单位对施工场地的移交义务、建设单位完成其他发包工程的责任、其他承包单位影响施工的责任、招标文件中有关设计要求技术参数准确性的责任等。
3、承包商责任条款审核主要审核有无排除“间接损失”的条款,其次注意审核有无承包商最高责任限额的规定。
4、缺陷责任条款审核缺陷责任条款对于承办商而言不仅仅是一种义务,也是一种权力。
EPC总承包合同审查要点01\引言实践中,EPC总承包合同通常与中标通知书、投标文件、价格清单、技术协议等组成一个完整的合同文件,共同对项目施工相关事项进行约定。
根据市场监管总局于2020年11月25日发布的《建设项目工程总承包合同(示范文本)》,EPC总承包合同又分为合同协议书、通用合同条款和专用合同条款三个部分。
上述关系如下图所示:本文将聚焦EPC总承包合同,带大家详细了解EPC总承包合同的内容、相互关系与审查要点。
02、EPC总承包合同各部分的内容与相互关系根据市场监管总局于2020年11月25日发布的《建设项目工程总承包合同(示范文本)》以及实践中项目公司与EPC总承包方签订合同的经验,对EPC合同各部分具体内容以及相互关系总结如下:EPC总承包合同中,专用合同条款效力优先于通用条款,主要是对通用合同条款的内容进行细化、完善、补充、修改或另行约定。
专用合同条款部分也是经过双方当事人措施,对当事人权利义务影响最大的一部分,因此在审查EPC合同时,应当将专用条款部分作为审查重点,当专用没有相关约定时,再回到通用条款部分对当事人的相关约定进行审查。
03、合同主要权利义务审查要点审查EPC合同主要权利义务时,对以下几点内容需要进行着重审查:(一)承包范围承包范围即总承包方依据EPC合同的全部工作范围,审查时需要注意的内容包括:1、招投标时招标文件中的工作范围与合同中约定的工作范围应当一致。
2、总承包方工作范围的约定应当清晰、准确,避免出现“总承包方应当承担的一切工程”“可以推断应由总承包方承担的工程”“与上述工作范围相关的辅助工程”等含糊表述,避免日后产生争议。
3、当承包范围包含用地租赁时,应当注意租地费用和违约责任的约定。
新能源项目用地主要通过出让、划拨、租赁三种方式取得,其中,通过租赁方式取得土地使用权可以包含在承包范围内,由承包方负责(具体可以通过租赁方式使用的土地类型可参见能源实务复合型与非复合型光伏用地的区别。
工程总承包合同审查注意事项一、明确合同主体需要确认合同双方的身份信息是否准确无误。
这包括但不限于双方的名称、地址、法定代表人或授权代表人等信息。
确保这些信息的准确无误是避免未来可能出现的法律纠纷的第一步。
二、详细审查合同范围合同范围是定义工程项目的核心内容,包括工作内容、交付物、技术标准等。
审查时需仔细核对这些内容是否详尽清晰,特别是对于特殊要求和技术规范的描述,必须确保没有遗漏或模糊之处。
三、关注价格条款价格条款是工程总承包合同中最为敏感的部分之一。
审查时,不仅要关注合同金额是否合理,还要仔细分析支付方式、付款条件、违约金及赔偿等细节。
对于可能产生的变更订单及其定价机制也应有明确的约定。
四、工期与交付工期的合理安排对于保证工程质量和控制成本都至关重要。
因此,在审查合同时,需要重点关注工程的开工日期、各阶段完成时间以及最终的竣工日期。
同时,对于延期交付的责任和后果也要有清晰的约定。
五、质量保证和售后服务质量保证条款是保护业主权益的重要手段。
审查时需确保合同中有明确的质量保证期限、标准以及违反保证时的处理措施。
同时,对于售后服务的内容、范围和期限也应有具体的说明。
六、解决争议的方式在合同执行过程中,可能会出现各种争议。
因此,合同中应包含解决争议的条款,明确双方在出现分歧时的解决途径,如协商、调解、仲裁或诉讼等。
这对于维护双方的合法权益具有重要意义。
七、附加条款的审查除了上述基本内容外,还应注意审查合同中的附加条款,如保密协议、知识产权归属、保险要求等。
这些条款虽小,但往往关系到合同的整体利益平衡。

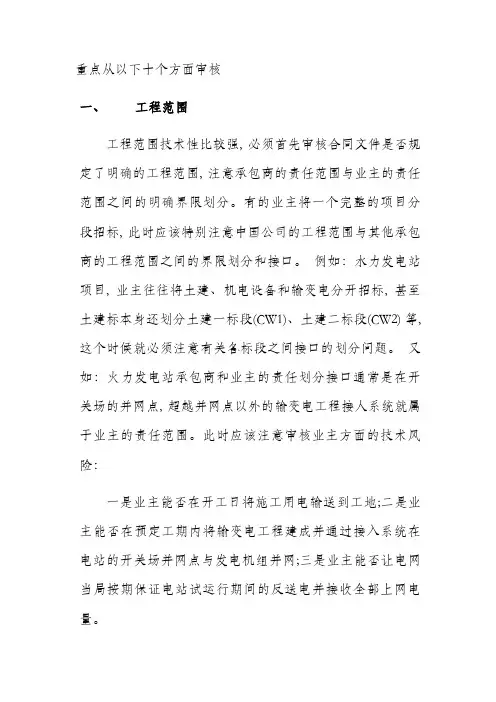

重点从以下十个方面审核一、工程范围工程范围技术性比较强, 必须首先审核合同文件是否规定了明确的工程范围, 注意承包商的责任范围与业主的责任范围之间的明确界限划分。
有的业主将一个完整的项目分段招标, 此时应该特别注意中国公司的工程范围与其他承包商的工程范围之间的界限划分和接口。
例如:水力发电站项目, 业主往往将土建、机电设备和输变电分开招标, 甚至土建标本身还划分土建一标段(CW1)、土建二标段(CW2) 等, 这个时候就必须注意有关各标段之间接口的划分问题。
又如:火力发电站承包商和业主的责任划分接口通常是在开关场的并网点, 超越并网点以外的输变电工程接人系统就属于业主的责任范围。
此时应该注意审核业主方面的技术风险:一是业主能否在开工日将施工用电输送到工地;二是业主能否在预定工期内将输变电工程建成并通过接入系统在电站的开关场并网点与发电机组并网;三是业主能否让电网当局按期保证电站试运行期间的反送电并接收全部上网电量。
二、合同价款EPC 合同的合同价款通常是固定的封顶价款。
关于合同价款, 重点应审核以下两个方面:首先, 合同价款的构成和计价货币。
此时应注意汇率风险和利率风险, 以及承包商和业主对汇率风险和利率风险的分担办法。
例如:在一些亚非国家承包项目, 合同价款往往分成外汇计价部分和当地货币计价部分。
由于这些国家的通货膨胀率通常会高于美元或欧元, 应考虑在合同中规定当地货币与美元或欧元之间的一个固定汇率, 并规定超过这一固定汇率如何处理。
其次, 合同价款的调整办法。
这里主要涉及到两个问题:一是延期开工的费用补偿。
有的项目签完合同后并不一定能够马上开工, 原因是业主筹措项目资金尚需时间, 这时就有必要规定一个调价条款。
例如:合同签订后如果6 个月内不能开工, 则价款上调××%;如果12 个月内不能开工, 则价款上调××%;超过12 个月不能开工, 则承包商有权选择放弃合同或者双方重新确定合同价款。
EPC施工合同审查EPC(工程设计、采购和施工)合同是项目总承包模式下的一种常见合同形式,它将工程的设计、采购和施工等工作全部委托给一家承包商负责。
在这种模式下,承包商需承担项目实施过程中的全部风险,因此合同条款的审查显得尤为重要。
本文将从工程范围、合同价款、支付方式、保函、违约责任、税收和保险条款、法律适用和争议解决等方面对EPC施工合同的审查要点进行详细分析。
一、工程范围1. 审查合同文件是否规定了明确的工程范围,包括工程项目的地理位置、规模、建设内容、工程量等。
2. 明确承包商的责任范围与业主的责任范围,审查二者之间的界限划分是否清晰。
3. 审查工程范围的技术性要求,如质量标准、技术规范、验收标准等。
二、合同价款1. 审查合同价款的确定方式,是否为固定总价或变动总价。
2. 审查合同价款是否包含了所有工程项目的设计和施工费用,以及材料和设备的采购费用。
3. 审查合同价款是否包含了合同履行过程中的变更、调整和索赔等费用。
三、支付方式1. 审查支付方式的合理性,如进度付款、完成付款、里程碑付款等。
2. 审查支付条件的设置,如是否符合工程实际进展和合同约定。
3. 审查支付金额和支付时间的安排,确保承包商合理获取工程款项。
四、保函1. 审查业主要求承包商提供的预付款保函、履约保函和质保金保函等三个银行保函的金额和有效期限。
2. 审查保函的格式和内容是否符合合同约定和法律法规要求。
3. 审查保函的释放和退还条件,确保承包商在合同履行完毕后能及时解除担保。
五、违约责任1. 审查承包商违约的情形和违约责任,如工程延期、质量不达标等。
2. 审查违约责任的赔偿方式和金额,确保违约责任的规定公平合理。
3. 审查业主的违约情形和违约责任,确保业主在合同履行过程中履行合同义务。
六、税收和保险条款1. 审查合同中税收条款的约定,确保承包商在合同履行过程中承担合理的税收责任。
2. 审查合同中保险条款的约定,确保承包商为工程项目购买合适的保险,如建筑工程保险、第三方责任保险等。
epc总承包项目的合同管理重点及措施
EPC总承包项目的合同管理重点及措施如下:
1. 合同风险管理:对合同文本进行全面审查,确保合同的明确性和一致性。
特别关注合同条款中的风险点,并制定相应的应对措施,确保项目的顺利进行。
2. 合同履约管理:设立履约管理团队,负责合同履约管理工作。
监督合同履行进度和质量,并及时处理合同履约中的问题和纠纷。
3. 变更管理:合同变更是项目过程中常见的情况,需要设立严格的变更管理机制。
确保变更事项得到及时协商和确认,并对合同条款进行相应的变更。
4. 质量管理:加强对合同质量的管理,确保项目达到合同约定的质量标准。
推行质量控制流程,进行质量检查和验收,并确保按时完成合同约定的交付物。
5. 成本管理:制定合理的成本计划,控制项目成本,并确保符合合同约定的成本限制。
进行成本监控和评估,并及时采取措施处理成本偏差。
6. 风险管理:对项目风险进行全面的识别、评估和控制。
制定风险管理计划,包括应对风险的措施和应急预案。
7. 供应商管理:与供应商建立良好的合作关系,并对供应商进
行绩效评估。
确保供应商的资质和能力符合合同要求,并及时处理供应商引起的问题。
8. 安全管理:重视合同工程的安全管理,制定安全管理计划,并执行相应的安全措施。
加强安全培训和监督,确保项目的安全运行。
以上措施可以帮助项目团队更好地管理EPC总承包项目的合同,保证项目能够按照合同约定的要求进行顺利实施。
epc合同审核要点
EPC合同审核要点。
在审核EPC(工程、采购和施工)合同时,需要特别注意以下
几个要点:
1. 工程范围和目标,确保合同清楚地定义了工程的范围、目标
和交付标准,包括工程的设计、采购和施工内容,以及相关的技术
规范和标准。
2. 价格和支付条款,审查合同中的价格和支付条款,包括工程
款项的支付方式、进度付款安排、索赔和变更订单等相关条款,确
保合同对双方的权利和义务有明确规定。
3. 保证和担保,查看合同中的保证和担保条款,包括履约保证、质量保证、性能保证等,确保合同对质量和性能的要求有明确规定,并了解相关的索赔和违约责任。
4. 交付和验收,审查合同中关于工程交付和验收的条款,包括
验收标准、验收程序、交付时间和责任转移等,确保合同对交付和
验收程序有明确规定。
5. 变更和索赔,审查合同中的变更和索赔条款,包括变更订单
的程序和责任、索赔的程序和时限等,确保合同对变更和索赔的处
理有明确规定。
以上是EPC合同审核的要点,作为合同范本专家,我会根据客
户的具体需求,为他们提供符合法律要求和业务实际的合同范本,
并解答他们在合同起草过程中的疑问,确保合同的合法性和有效性。
EPC项目合同审查要点引言EPC(工程设计+采购+施工)项目合同审查是非常重要的一项工作,可以确保项目的顺利实施以及双方的合法权益。
本文将介绍EPC项目合同审查的要点,以便合同起草和审查人员能够充分了解并确保合同的合法性和合理性。
合同基本要素合同名称合同名称应该明确、简洁、准确地表述项目名称、内容和类型,并与合同正文相符。
合作方式应该明确EPC项目的合作方式,即工程设计、采购和施工是否由同一家公司负责,还是由不同的公司进行分别承担。
工程范围应该详细列明EPC项目的工程范围,包括前期调查、设计、采购和施工等阶段。
合同价款应该明确项目的总价款、款项的支付方式以及付款期限等要素。
保证和赔偿合同应该明确项目实施中的保证要素,包括质量保证、履约保证和保证金等,并且应该确定因工程设计、采购或施工不符合要求而引起的损失的赔偿办法。
争议解决应该明确合同履行中可能发生的任何争议解决方式以及争议解决时间。
监督管理要点项目章程和进度计划EPC项目合同的监督管理应该总体规划项目进度和控制措施、关键节点和阶段目标,并确定项目管理人员,及时跟踪项目进展情况,保证进度的及时、准确和稳定。
工程设计审查和批准要点EPC项目中,工程设计是非常重要的一项工作,设计阶段的审查、批准和监督非常关键。
应该严格按照工程设计规范和标准进行审查和批准,以确保项目符合法律法规和相关标准要求。
采购管理要点EPC项目的采购管理应该明确采购方式、采购程序、采购时间节点和采购标准等,以确保采购的物资和设备符合要求、质量可靠、价格合理,同时保证采购过程的公平公正和透明度。
施工管理要点EPC项目的施工管理应该明确施工标准和要求,并规范施工程序和方法,防范和控制安全事故的发生,保证施工质量和效率。
后续管理要点工程记录和资料管理EPC项目的工程记录和资料管理应该规范和完善,包括工程设计、采购和施工过程中的所有文件和资料,以便项目后续的审查和管理工作。
项目验收和移交EPC项目的项目验收应该根据合同约定和标准要求进行,包括工程设计、采购和施工阶段的验收,以确保项目顺利移交和接收。
总承包合同审查注意事项一、甲方权益保护1.确保总承包合同中有明确规定的工程范围和质量要求,确保甲方的权益受到保护。
2.确保总承包合同中有与工程进度相关的条款,包括工期、竣工日期等,以确保工程按时完成。
3.检查总承包合同中是否明确约定乙方对工程质量的承诺,并要求乙方提供相应的保证。
二、乙方承包人的资质和信誉1.对乙方参与的工程项目进行审查,了解其施工技术和工程质量控制能力。
2.验证乙方是否具备相应的资质证书和工程经验。
3.调查乙方的信誉和声誉,了解其是否有不良的工程业绩或违约行为。
三、合同条款的合理性和完整性1.检查合同中是否明确了各方的权利和义务,确保合同条款完整、清晰。
2.验证合同中的价款支付方式和阶段,确保合同价格合理,支付方式安全合规。
3.检查合同中涉及的风险和责任分配,确保各方的利益得到保护。
四、合同履约和争议解决机制1.检查合同中是否包含履约保证金或履约担保的约定,以保障乙方履约能力。
2.确认合同中争议解决的方式和程序,包括裁决、调解等方式,并保证合同具备明确的争议解决途径。
五、合同附加条款和补充协议1.检查合同中是否有附加条款,如“索赔”、“变更”等。
确认这些条款是否与双方利益一致。
2.检查是否存在补充协议,如合同变更、工程范围的扩展等。
确认这些补充协议是否符合法律法规。
六、合同的法律效力和可执行性1.与法律、法规对照,确保合同条款符合相关的法律规定。
2.检查合同是否具备可执行性,即各项合同条款是否能够真正落地执行,并能够保障各方的权益。
以上是审查总承包合同的注意事项,通过仔细审查合同,可以有效地保护各方的利益,规避合同纠纷的风险。
EPC项目合同审查要点定稿一、引言EPC(Engineering, Procurement, Construction)项目合同是一种综合性的工程设计、采购和施工合同,广泛应用于能源、基础设施等领域。
在审查EPC项目合同时,需要重点关注以下几个要点。
二、项目范围1.明确工程范围及目标:合同中应准确描述项目的工程范围,包括设计、采购、建设和调试等全过程,并确保与相关文件一致。
2.明确工程规模和进度:合同中应明确项目的规模、容量或规格,并约定具体的工程进度计划。
三、责任与义务1.明确各方责任:合同中应明确甲方、乙方和丙方的责任与义务,包括设计、采购、施工等方面的责任划分。
2.明确项目实施流程:合同中应确立项目实施的流程和管理机构,明确各方的权限和责任。
四、合同价格与支付方式1.确定合同价格:合同中应明确工程总造价,包括各项工程费用和服务费用的计算公式和依据。
2.确定支付方式:合同中应明确各项工程款项的支付方式和时间,以及支付的条件和方式。
五、质量与技术标准1.确立质量标准:合同中应明确项目的质量标准和验收标准,确保工程质量符合要求。
2.确定技术要求:合同中应明确项目的技术要求和技术标准,确保工程技术符合规定。
六、变更管理1.约定变更程序:合同中应明确变更的申请、审批和实施程序,确保变更管理的规范性。
2.确定变更费用:合同中应明确变更的费用计算方法和支付方式,避免纠纷和争议。
七、保险与保证1.明确保险责任:合同中应明确各方的保险责任和保险金额,确保项目的风险得到适当的保障。
2.提供担保方式:合同中应明确甲方或乙方提供的担保方式和担保金额,以弥补违约风险。
八、争议解决1.选择争议解决方式:合同中应约定争议解决的方式,可以选择仲裁、诉讼等适合的方式。
2.明确争议解决机构:合同中应明确仲裁机构或法院的名称和地址,确保争议得到及时解决。
九、附则1.合同解释权:合同中应明确甲方或乙方拥有合同解释权的约定,避免解释上的争议。
EPC 合同审查要点EPC合同审查要点一、合同标的条款。
核实投标报价的项目工作范围与合同中表述的内容是否是一致~合同文字的描述是否准确。
力争不出现删除或修改合同中出现的诸如“除另有规定外的一切工程”~“承包人可以合理推知需要提供的为本工程实施所需的一切辅助工程”之类含混不清的词句。
二、合同价格条款。
1、很多合同规定“付款应该基于合同价格~由于通货膨胀、汇率变动、关税变动、税收的增加、其他各种税费的增加~或者由于新的税收、费用的出现......都不会对付款进行调整……”, 该条款的规定~极大地增大了工程成本的风险。
建议审查中明确合同价款可以变动的例外情况:,1,法律法规的变动,,2,双方协商一致的情况,(3)合同另有规定的情形~如因变更所引起的费用增减。
2、单价合同中~如业主在招标文件中未明确工程量变更部分的限度~建议共同确定一个“增减量幅度”~当超过该幅度时~承包商有权要求对工程单价进行调整。
三、支付条款。
1、审查项目合同中是否有对业主延迟付款责任的规定。
业主延迟付款时应向承包商支付延迟付款罚金~延迟付款超过一定的期限~承包商有权选择暂停或终止合同。
2、对于实行分段支付的合同~审核合同价款的分段支付是否合理。
通常~预付款应该不低于10%~质保金(或称“尾款”)应该为5%或者不高于10%~里程碑付款(即按工程进度支付的工程款)的分期划分及支付时间应该保证工程按进度用款~以免承包商垫资过多~既增加风险又增加利息负担。
要防止业主将里程碑付款过度押后延付的倾向。
四、误期罚款条款。
1、审查工期和罚款的计算方法是否合理。
2、罚款的费率是否合理~是否过高~是否重复计算。
3、罚款是否规定了累计最高限额。
为了限制承包商的风险~应争取规定累计最高限额~例如~“本合同项下对承包商的累计误期罚款的最高限额不得超过合同价款的,,%”。
五、承包商义务、责任条款。
一是注意审核有无排除“间接损失”的条款。
二是注意审核有无承包商最高责任限额的规定。
epc工程总承包合同需要注意的问题下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, suchas educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!EPC工程总承包合同需要注意的问题一、合同主体内容EPC工程总承包合同是指合同主体内容中包括工程设计、采购和施工等全部内容的合同形式。
至于议标项目, 承包商与业主谈判修改合同文件的余地较大。
无论哪一种情况, 通过风险审核, 至少可以对有关条件和条款做到心中有数, 在编写投标书时尽量防范或弥补这些风险,并且在商务澄清、技术澄清和合同文件谈判时予以落实。
在一份EPC 合同中, 承包商的风险其实贯穿了整个合同的每一个条款和每一份附件。
在审核合同正文条款以及有关附件时,应该从头到尾仔细审核, 不遗漏任何一个潜在的风险。
对于档案式的合同文件, 在招标文件(含通用条件和专用条件)、投标文件、技术澄清、商务澄清、合同协议书等文件之间, 还有一个合同文件构成和合同文件的优先顺序问题, 通常规定在具有最高合同文件效力的合同协议书中, 应该特别注意对优先顺序的规定是否合理。
我们可以重点从以下十个方面审核这些风险。
一、工程范围工程范围技术性比较强, 必须首先审核合同文件是否规定了明确的工程范围, 注意承包商的责任范围与业主的责任范围之间的明确界限划分。
有的业主将一个完整的项目分段招标, 此时应该特别注意中国公司的工程范围与其他承包商的工程范围之间的界限划分和接口。
例如:水力发电站项目, 业主往往将土建、机电设备和输变电分开招标, 甚至土建标本身还划分土建一标段(CW1)、土建二标段(CW2) 等, 这个时候就必须注意有关各标段之间接口的划分问题。
又如:火力发电站承包商和业主的责任划分接口通常是在开关场的并网点, 超越并网点以外的输变电工程接人系统就属于业主的责任范围。
此时应该注意审核业主方面的技术风险:一是业主能否在开工日将施工用电输送到工地;二是业主能否在预定工期内将输变电工程建成并通过接入系统在电站的开关场并网点与发电机组并网;三是业主能否让电网当局按期保证电站试运行期间的反送电并接收全部上网电量。
二、合同价款EPC 合同的合同价款通常是固定的封顶价款。
关于合同价款, 重点应审核以下两个方面:首先, 合同价款的构成和计价货币。
此时应注意汇率风险和利率风险, 以及承包商和业主对汇率风险和利率风险的分担办法。
例如:在一些亚非国家承包项目, 合同价款往往分成外汇计价部分和当地货币计价部分。
由于这些国家的通货膨胀率通常会高于美元或欧元, 应考虑在合同中规定当地货币与美元或欧元之间的一个固定汇率, 并规定超过这一固一是延期开工合同价款的调整办法。
这里主要涉及到两个问题:, 其次。
定汇率如何处理.原因是业主筹措项目资金尚需的费用补偿。
有的项目签完合同后并不一定能够马上开工,则价个月内不能开工, , 这时就有必要规定一个调价条款。
例如:合同签订后如果6 时间则承包, %;超过12 个月不能开工%;如果12 个月内不能开工, 则价款上调××款上调××商有权选择放弃合同或者双方重新确定合同价款。
投标书中更应该注意对投标价格规定有以防业主开标期限拖延或者在与第一中标人的合同), 个月, 用于业主评标效期限(例如4谈判失败后依次选择第二中标人、第三中标人使得实际中标日期顺延、物价上涨造成承包二是对于工程变更的费用补偿规定是否合理。
至少对于费用补偿有明确的程序商骑虎难。
承包商可, 业主有权指示工程变更, , 性规定以免日后出现纠纷。
有的业主在招标书中规定这是不公平的。
应该修改为根据具体情况承包, 不得提出造价补偿, 以提出工期补偿, 但是报业主确认, 并规定协商办法和程序。
商有权提出工期和造价补偿,、支付方式三应当重点由业主自筹资金加上业主自行解决的银行贷款), 首先, 如果是现汇付款项目(是政府贷款、国际金融机构, , 审核业主资金的来源是否可靠自筹资金和贷款比例是多少, , 必须审核业主的付款能力(例如世界银行、亚洲开发银行) 贷款还是商业银行贷款。
总之因为业主的付款能力问题将成为承包商的最大风险。
其次, 如果是延期付款项目(大部分付款是在项目建成后还本付息故需要承包商方面解决卖方信贷), 应当重点审核业主对延期付款提供什么样的保证, 是否有所在国政府的主权担保、商业银行担保、银行备用信用证或者银行远期信用证, 并注意审核这些文件草案的具体条款。
上述列举的付款保证可以是并用的(即同时采用其中两个), 也可以是选用的(即只采用其中一个)。
当然, 对承包商最有利的是并用的方法, 例如, 既有政府担保又有银行的远期信用证。
对于业主付款担保的审核, 应该注意是否为无条件的、独立的、见索即付的担保。
对于业主信用证的审核, 应该注意开证行是否承担不可撤销的付款义务, 并且信用证是否含有不合理的单据要求或者限制付款的条款。
此时还应该审核提供担保或者开立远期信用证的银行本身的资信是否可靠。
例如, 某中国公司曾经试图做一个非洲某国的电站项目, 业主提出由非洲进出口银行提供延期付款担保, 但是经作者调查非洲进出口银行的年报,发现该银行的净资产额不足以开立该项目所需的巨额银行担保。
.或称10%, 预付款应该不低于质保金(第三, 审核合同价款的分段支付是否合理。
通常,的分期划) (即按工程进度支付的工程款应该为“尾款”) 5% 或者不高于10%, 里程碑付款既增加风险又增加利息负, , 以免承包商垫资过多分及支付时间应该保证工程按进度用款或者开工令的担。
要防止业主将里程碑付款过度押后延付的倾向。
还要注意, 合同的生效,, 生效必须以承包商收到业主的全部预付款为前提, 否则承包商承担的风险极大。
业主的付款能力关键取第四, 应该审核业主项目的可行性。
除了其本身的经济实力外,如银行贷款、卖方信贷、股东贷款、企业债券等。
融资的前提除了技, 决于能否取得融资还有财务可行性。
财务可行性的关键则是项目的内部收益率能否保证投资术可行性之外,影响电站收入和运行, 主要涉及折旧) 确定的前提下回收和适当利润。
在电站建设投资额(燃气电站的上网电量、成本的主要因素涉及燃煤电站的上网电量、上网电价和燃煤成本,但需注意它的上网电量可能会受到枯水上网电价和燃气成本。
水电站虽然没有燃料成本,季节的制约。
根据我国合同法的规, 尽量不要放弃承包商对项目或已完成工程的优先受偿权第五。
在英国、美”“定, 承包商对建设工程的价款就该工程折价或者拍卖的价款享有优先受偿权承包商的留置优先受偿权国和实行英美法律体系的国家和地区, 承包商的这种“”被称为“包括已经交付。
有的业主在招标文件中规定权”, 承包商必须放弃对项目或已经完成的工程(业主承包商的留置权”。
对此, 应该提高警惕。
因为这往往意味着, 的到工地的机械设备) “抵押给贷款银行以取得贷准备将项目或已经完成的工程(包括已经交付到工地的机械设备)”, 势必面临一旦业主破产, 货款两空的风险。
款。
如果承包商放弃了“承包商的留置权四、承包商的三个银行保函通常业主会要求承包商在合同履行的不同阶段提供预付款保函、履约保函和质保金保, 不要盲目乐观), 函等三个银行保函。
如果业主只要求提供其中的两个(例如省略了履约担保例如:某中国公司在东南亚某国承包此时很可能仅仅是业主跟你玩了一个文字游戏而已。
该项目的预付款保函, , , 一个电站项目业主名义上没有要求承包商开具银行履约保函但是90%却规定该预付款保函的全部金额必须在合同项下的工程完成量的价值达到合同价款的.等于是一份预付款保函加一份变相的履约保函。
以下按照顺序分别介绍这三个, 时才失效银行保函。
一是预付款保函必须在承包商收到首先是预付款保函。
审核预付款保函的重点有三:二是应当而且生效的金额以实际收到的预付款金额为限;业主全部预付款之时才同时生效,规定担保金额递减条款, 即随着工程的进度用款, 预付款金额逐步递减直至为零(递减方法有许多变种可以采用, 包括按照预付款占合同价款的同等比例从里程碑付款中逐一扣减;按照设计图纸交付进度以及海运提单证明的已装运设备的发票金额逐一扣减;限定在海运提单证明主要设备已装运之后预付款保函失效等多种方法);三是预付款保函的失效越早越好, 尽量减少与履约保函相重叠的有效期限。
应该避免预付款保函与履约保函并行有效直至完工日。
如果对预付款保函的有效期作如此规定, 则无异于将预付款保函变成了第二个履约保函, 增加承包商的担保额度及风险。
尤其应当拒绝预付款保函超越完工期, 与质保金保函重叠。
其次是履约保函。
审核履约保函的重点有三:一是履约保函的生效尽量争取以承包商收到业主的全额预付款为前提。
二是履约保函的担保金额应该不超过合同价款的一定比例,如10%。
此时应注意, 通常现汇项目的业主会要求承包商提供较高的履约保函比例, 如20% 或30%。
但是, 对延期付款项目, 鉴于承包商已经承担了业主延期付款的风险, 应该严格将履约保函的比例限制在10% 以下。
三是履约保函的失效期应争取在完工日、可靠性试运行完成日或者商业运行日失效之前, 并避免与质保金保函发生重叠, 否则会增加承包商的风险。
也就是说, 在质保金保函生效之前, 履约保函必须失效。
否则, 等于在质保期内业主既拿着质保金保函, 又拿着履约保函, 两个保函的金额相加, 会增加承包商被扣保函额度的风险。
第三是质保金保函, 也称“滞留金保函”或“保留金保函”。
审核质保金保函的重点有三项:一是质保金保函的生效应该以尾款的支付为前提条件。
也就是说, 业主支付5% 的尾款, 承包商就交付5% 的质保金保函;业主支付10% 的尾款, 承包商就交付10% 的质保金保函。
应该避免在业主还未交付尾款的情况下, 承包商的质保金保函却提前生效的规定。
最10%, 或5% 通常为合同价款的二是质保金保函的金额不应该超过工程尾款的金额,为了。
三是质保金保函的失效应当争取不迟于最终接受证书签发之日。
多不能超过10%本质保金保函在消缺项目完成避免业主无限期推迟签发最终接受证书, 也可以争取规定:“月, , 以早发生者为准但无论如何不迟于××年××之日或者最终接受证书签发之日起失效。
××日”五、误期罚款, 一是工期和罚款的计算方法是否合理。
例如对误期罚款, 应重点审核以下三个方面:逾期则罚款。
有的, 燃煤电站项目应尽量争取从开工日到可靠性试运行的最后一天为工期还另行规定了同期并网的误期罚款。
此时应注意:如果项目规定除了上述工期罚款之外,并争取性能测试不计入工期考核。
应将每台机组的罚款工期分别计算, 有一台以上的机组,往往是将整个电站的所有机组合并考核工期和性能指由于是联合循环, 如果是燃气电站,并对商业运行设定, 规定从开工令发出之日到商业运行日为工期, 标。
也有的业主比较苛刻作为达到商业运行的先决条件之) (包括误期罚款了许多条件, 甚至将承包商付清违约罚款一。
应该尽量避免这种苛刻的规定。
二是罚款的费率是否合理, 是否过高, 是否重复计算。
