中铁五局哈大客运专线经理部轨道精调标准化作业手册哈大客运专线TJ-I标段轨道工程编号:ZYZDS-10-2010轨道精调标准化作业手册中铁五局哈大铁路客运专线工程项目经理部2010年10月5日发布 2010年10月15日实施目录1使用范围 (1)2施工作业准备 (1)3技术要求 (3)3.1主要技术标准 (2)3.2 轨道板编号 (4)3.3 工程特点 (4)4 施工程序 (4)5轨道静态精调施工 (5)5.1轨道静态精调工艺流程 (5)5.2 测量仪器检定 (6)5.3钢轨及扣件等检查 (7)5.4轨道静态精调施工工艺 (7)5.4.1施工准备 (8)5.4.2轨检小车复测轨道线型 (8)5.4.3 现场测量注意事项 (8)5.4.4 A测量数据评估及调整量计算 (9)5.4.5测量数据内业处理 (10)5.4.6内业调整计算 (10)5.4.7 现场调整 (16)5.4.8轨道静态调整量更换 (17)5.4.9轨检小车复测轨道线型 (17)6 轨道动态精调 (117)6.1主要技术指标 (18)6.2.轨道动态精调技术要点 (18)6.2.1资料分析 (18)6.2.2现场核对检测 (118)6.2.3现场调整 (18)7 劳动力及资源配置 (19)7.1劳动力配置 (19)7.2工机具配置 (20)8 施工注意事项 (21)轨道精调作业指导书1、适用范围适用于哈大客运专线沈大段TJ-1标范围内的无砟轨道精调施工。
2、施工作业准备2.1、轨道板的复测,为保证后期钢轨的铺设及精调,轨道板铺设完成后,应及时对灌浆后的轨道板进行复测,对复测结果进行统计分析,对偏差较大的轨道板在铺轨之前进行揭板处理。
2.2、扣件安装过程中严格控制安装精度,使用工装设备,减少后续精调工作量。
2.3、对现场焊接接头的平顺度进行检查整修,不合格的及时处理。
2.4、对全线的CPⅢ控制点进行调查,已经破坏的点位要进行恢复,并完成全线的复测。
小车行车轨道调整施工方案项目背景在小车行车轨道的使用过程中,由于长时间使用、外力影响或其他原因,轨道可能会出现磨损、偏移等问题,导致小车行驶不稳定或无法正常运行。
因此,对小车行车轨道进行调整施工是非常必要的。
本文档旨在提供一个小车行车轨道调整施工方案,以确保轨道的平稳运行和小车行驶的稳定性。
本施工方案将涵盖调整前的准备工作、调整过程中的注意事项以及调整后的维护措施。
准备工作在进行小车行车轨道调整施工之前,需要进行以下准备工作:1.确定调整的范围和目标:了解小车行车轨道的具体情况,包括磨损程度、偏移范围等,确定调整的目标和范围。
2.确定合适的调整工具和材料:根据轨道的情况和目标,选择合适的调整工具和材料,如砂轮、润滑剂等。
3.制定施工计划:根据项目的复杂度和施工时间的限制,合理制定施工计划,确保施工过程的顺利进行。
4.安全措施:在施工前,确保所有参与施工人员具备必要的安全知识和技能,并提供必要的个人防护设备,如手套、安全鞋等。
调整过程根据小车行车轨道的具体情况,调整的过程可能会有所不同。
下面是一个一般的调整流程:1.检查轨道磨损情况:首先,仔细检查轨道的磨损情况。
使用放大镜等工具可以更好地观察轨道的细节,并记录下磨损的情况和位置。
2.磨损修复:对于轨道表面的磨损,可以使用砂轮等工具进行修复。
根据轨道的材料和磨损程度,选择合适的砂轮,并按照其使用说明进行操作。
修复后,再次检查轨道表面的平整度。
3.调整轨道的偏移:如果轨道出现了偏移,需要进行偏移调整。
首先,确定偏移的位置和程度,并记录下来。
然后,使用合适的工具(如螺丝刀)进行调整,确保轨道与地面垂直,并且能够稳定地支撑小车行驶。
4.试行调整后的轨道:在调整完成后,进行试行。
放置小车于轨道上,进行行驶测试,确保轨道稳定,并且小车行驶平稳。
如果出现问题,需要进一步进行调整。
维护措施轨道调整完成后,为了保证轨道的持久稳定性,需要进行相应的维护措施。
以下是一些常见的维护措施:1.定期清洁:定期对轨道进行清洁,清除积尘和其他杂物,保持轨道的光滑度和平整度。

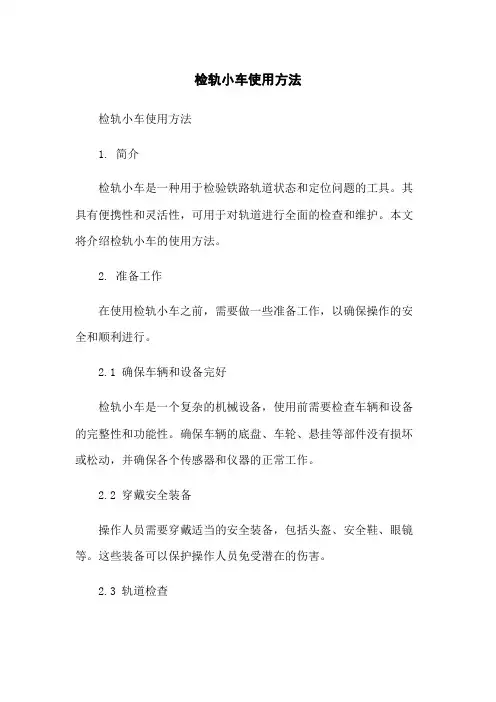

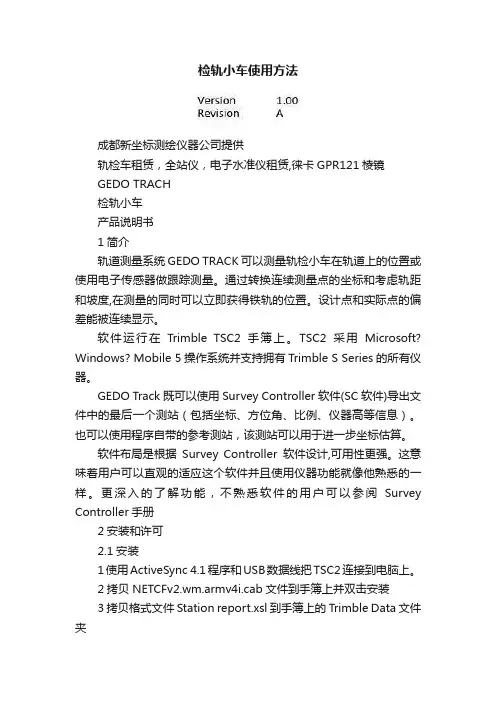

检轨小车使用方法检轨小车使用方法1. 简介检轨小车是一种用于检验铁路轨道状态和定位问题的工具。
其具有便携性和灵活性,可用于对轨道进行全面的检查和维护。
本文将介绍检轨小车的使用方法。
2. 准备工作在使用检轨小车之前,需要做一些准备工作,以确保操作的安全和顺利进行。
2.1 确保车辆和设备完好检轨小车是一个复杂的机械设备,使用前需要检查车辆和设备的完整性和功能性。
确保车辆的底盘、车轮、悬挂等部件没有损坏或松动,并确保各个传感器和仪器的正常工作。
2.2 穿戴安全装备操作人员需要穿戴适当的安全装备,包括头盔、安全鞋、眼镜等。
这些装备可以保护操作人员免受潜在的伤害。
2.3 轨道检查在开始使用检轨小车之前,需要对轨道进行检查。
检查轨道的平整度、水平度和垂直度,确保轨道符合要求。
3. 检轨小车的使用步骤3.1 设置小车参数在使用检轨小车之前,需要根据实际情况设置小车的参数。
参数包括检测速度、采样频率、传感器灵敏度等。
根据需要进行调整,以确保小车可以准确地进行轨道检测。
3.2 安装传感器和仪器根据需要,将各种传感器和仪器安装在小车上。
这些传感器和仪器可以用于检测轨道的各种参数,如轨距、轨高、轨向等。
安装时需要注意传感器的位置和角度,以确保其可以准确地采集数据。
3.3 开始检测在小车的控制面板上设置开始检测,并将小车放置在轨道上。
根据实际情况,选择合适的检测速度和检测路径。
小车会自动在轨道上行走,并采集数据。
3.4 数据分析和记录小车采集到的数据可以导出到电脑或其他设备上进行分析和记录。
根据需要,可以使用相应的分析软件对数据进行处理,检测报告和维护记录。
3.5 故障排除和维护在使用过程中,如果发现小车或传感器出现故障或异常,及时进行故障排除和维护。
检查传感器和连接线路是否松动或损坏,并及时更换损坏的部件。
4. 注意事项使用检轨小车时需要注意以下事项,以确保操作的安全和有效性。
- 在操作过程中,严禁超载或超速行驶。
- 在使用小车之前,应该对设备进行充足的检查和维护。
轨道精调轨道精调轨道精调主要是两项工作:轨道测量、扣件作业轨道精调总体分两个阶段:静态调整、动态调整轨道静态调整是在联调联试之前根据轨道静态测量数据对轨道进行全面、系统地调整,将轨道几何尺寸调整到允许范围内,对轨道线型进行优化调整,合理控制轨距、水平、轨向、高低等变化率,使轨道静态精度满足高速行车条件。
轨道动态调整是在联调联试期间根据轨道动态检测情况对轨道局部缺陷进行修复,对部分区段几何尺寸进行微调,对轨道线型进一步优化,使轮轨关系匹配良好,进一步提高高速行车的安全性、平稳性和乘座舒适度,是对轨道状态和精度进一步完善、提高的过程,使轨道动、静态精度全面达到高速行车条件。
轨道精调工作思路:1.明确标准2.作业程序3.计划安排4.现场调整5.验收复检6.考核机制一、轨道静态调整轨道静态调整流程:CPⅢ复测、扣件调查、焊缝检查、轨道测量、调整量计算、现场标示、轨道调整、轨道复检。
1.标准项目施工阶段轨排精调长轨锁定后轨道精调绝对精度中线±2mm,高程±2mm中线±10mm,高程+4、-6mm相对精度轨距、水平、高低、轨向满足规范要求同左调整方法调整轨排支撑/调幅0.3~0.5mm(不含轨距)更换扣件调整件/调幅1mm精度控制绝对精度、相对精度和平顺性以相对精度和平顺性为主平顺轨距:变化率1/1500,同左性相邻轨枕0.3~0.5mm水平:变化率2mm/2.5m,相邻轨枕0.3~0.5mm同左高程:变化率1/1000,相邻轨枕0.3~0.6mm同左中线:变化率1/1000,相邻轨枕0.3~0.6mm同左项目中国验标德国标准执行标准轨距(mm)±1 ±2 ±1 轨距变化率1/1500 1/151/150000水平(mm) 1 2 1三角坑(水平变化率)2mm/2.5m2mm/3m高低(m m) 5m/30m / 2 1 150m/300m/ 10 10 10m人工拉弦线2 / 1轨向(m m) 5m/30m / 2 1 150m/300m/ 10 10 10m人工拉弦线2 / 12.测量高度重视轨道测量工作,确保测量数据真实可靠。
无砟轨道精调作业指导书中铁十七局集团广深港项目部二〇一〇年九月目录一、作业内容 (1)二、作业标准 (1)三、作业流程 (2)四、工具配备 (3)五、作业细则 (4)六、注意事项 (14)无砟轨道精调作业指导书一、作业内容1、长轨应力放散锁定后对轨道的重新测量,对测量资料汇总整理和模拟调整并形成书面文件,同时统计扣件更换/调整的种类和数量并提报物资需求计划。
2、根据模拟调整文件报表,现场核对调整位置和调整项目,确认无误后更换相应种类的扣件。
3、扣件更换结束后,按规定扭力上紧螺栓,同时检查轨道调整效果和平顺性是否达到要求。
4、清理回收更换下来的扣件并分类存放,同时清理干净道床污染物。
二、作业标准1、重新测量前,认真核对CP3/4 坐标、轨道设计线型要素数输入正确,确保测量仪器校核无误,设站精度达到要求,钢轨、扣件干净无污染,无缺少和损坏,轨枕无空吊现象,焊缝平顺(<0.2mm),扣件扭矩和扣压力达到设计要求。
2、测量一般选在阴天或夜间进行,严禁在高温、雨天、大雾、大风等条件下测量,避免测量误差过大和出现假数据。
3、测量数据模拟调整前,必须保证数据的真实、可靠性。
调整原则:“先整体、后局部,先轨向、后轨距,先高低、后水平”,优先保证参考轨的平顺性,另外一股钢轨通过轨距和水平控制。
一般轨距控制在±1mm 以内;水平控制在1mm 以内;轨向和高低控制在2mm 以内,连续两根轨枕各指标的变化率控制在0.5~0.7mm。
特殊情况下,对于调整量突然变化较大的地段,需现场核对或重新测量后再做调整。
4、扣件更换前,认真核对现场轨道实际情况,找准需更换扣件的轨枕(结合枕木编号会使该项工作精确、高效),做出相应的标识,并用弦绳和道尺做必要的复核。
现场按既有线施工规定做好防护。
5、更换扣件时,每次拆除扣件不得连续超过5 根枕木(防止胀轨),并且在更换扣件区段两端各松开1~2 根轨枕扣件(只是松开,不拆除),确保扣件更换能达到预期目的和平滑过渡。
