1-17脚手架施工组织设计
- 格式:doc
- 大小:35.00 KB
- 文档页数:5
危险性较大的分部分项工程专项施工方案工程名称:专项名称:落地式脚手架专项施工方案江苏省华建建设股份有限公司二〇一四年月江苏省华建建设股份有限公司深圳分公司施工组织设计及专项方案会签页目录1、编制依据和说明 (XX)编制依据 (XX)编制说明 (XX)2、工程概况 (XX)总体概况 (XX)建筑概况 (XX)三施工布署及准备 (XX)1 方案选择 (XX)2 施工进度计划 (XX)3 材料计划 (XX)4 劳动力计划 (XX)四脚手架材料要求、搭设方法及检查验收 (XX)1 材料要求 (XX)2 搭设方法 (XX)3 检查验收 (XX)五脚手架安装和拆卸安全技术措施 (XX)1安装安全技术措施 (XX)2 拆卸安全技术措施 (XX)六质量保证及监测措施 (XX)1 质量保证措施 (XX)2 监测措施 (XX)七安全及文明施工管理措施 (XX)1 安全管理措施 (XX)2 文明施工管理措施 (XX)八脚手架使用及保护 (XX)九预防脚手架坍塌安全技术及应急救援预案 (XX)1预防坍塌的安全技术措施 (XX)2坍塌事故应急救援预案 (XX)十计算书 (XX)十一附图 (XX)1、编制依据和说明、编制依据为保证本工程脚手架工程的施工安全,脚手架工程的设计、施工和验收应满足但不限于下列文件、规范、标准和国家、企业的有关规定要求:1)××××××工程施工图;2)××××××工程招标文件、施工合同;3)规范、标准和国家、企业有关规定:4)××××××工程施工组织设计。
、编制说明1.2.1本方案所称脚手架工程是指用于工业与民用建筑施工中的落地式(底撑式)单、双排扣件式钢管脚手架。
1.2.2危险性较大的脚手架工程范围:是指搭设高度24m及以上的落地式钢管脚手架工程。
专项安全施工方案包括的主要内容根据《建设工程安全生产管理条例》第二十六条规定“施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,对下列达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:1、基坑支护与降水工程;2、土方开挖工程;3、模板工程;4、起重吊装工程;5、脚手架工程;6、拆除、爆破工程;7、国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
下面简要介绍几种主要专项安全施工组织设计(方案)包括的主要内容,供参考。
一、落地式外脚手架施工组织设计(方案)建筑物高度为24m以上,应编制脚手架专项安全施工组织设计,建筑物高度为2~24m应编制脚手架安全施工技术方案。
主要内容:1、工程概况:(1)工程规模,包括建筑面积、层数、结构形式及建筑平面、纵向长度、横向宽度和建筑物高度。
(2)基础处理情况。
(3)建筑物外型及四周的特殊情况。
2、搭设方案:(1)材料及规格选择:根据《建筑施工安全检查标准》要求,立杆、斜杆、大横杆有效部分的小头直径不小于7.0㎝,小横杆有效部分直径不小于8.0㎝。
建筑物高度25m以上要用钢管外脚手架,钢管尺寸为Ф48×3.5㎜,并使用钢扣件。
(2)搭设尺寸:①搭设总高度;②搭设要求;③构造要求。
包括立杆、大横杆、小横杆、剪刀撑、脚手板等构造要求。
(3)架体与建筑物拉结:3、设计计算书及绘制卸荷方法详图:根据《建筑施工安全检查标准》要求,外脚手架搭设高度超过50m时,应有设计计算书及卸荷方法详图,绘制搭设图纸。
4、脚手架的验收:(1)外脚手架必须由持有效上岗证的人员搭设,随楼层的增高逐层对其进行检查及分段验收,不符合要求的应迅速整改。
(2)外脚手架分段验收应按《建筑施工安全检查标准》中“外脚手架检查评分表”所列项目和施工方案要求的内容进行检查,填写验收记录单,并由搭设人员、安全员、施工员、项目经理签证,方能交付使用。
XXX脚手架施工方案目录一、工程概况∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙ 1二、编制依据∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙ 1三、安全技术设计∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙ 1四、施工要求∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙23五、脚手架质量检查与验收∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙26六、安全与日常维护管理∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙∙30X脚手架施工方案一、工程概况X二、编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《混凝土结构设计规范》GB50010-2002《建筑结构荷载规范》(GB 50009-2001)《钢结构设计规范》(GB 50017-2003)施工组织设计及施工图纸。
三、安全技术设计3.1 脚手架材料要求3.1.1 脚手架杆件采用外径48mm、壁厚3.5mm的焊接钢管,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2.1-2.3米,使用的钢管不得有弯曲、变形、开焊、裂纹等缺陷,并涂有防锈漆作防腐处理,不合格的钢管决不允许使用。
一、单位工程施工组织设计编制依据施工合同,施工图纸,主要规范、规程,主要图集,主要标准,主要法规,地质勘察报告,企业的各项管理手册、施工工艺标准、程序文件等。
宜用表格形式表达。
二、单位工程施工组织设计的内容编制依据;工程概况;施工部署;施工准备;主要施工方法及技术措施;主要管理措施;经济技术指标;施工总平面布置等。
三、单位工程施工组织设计的管理(1) 单位工程施工组织设计编制与审批:单位工程施工组织设计由项目技术负责人编制,项目负责人组织,项目经理部全体管理人员参加,企业主管部门审核,企业技术负责人或者其授权人审批。
(2) 单位工程施工组织设计经上级承包单位技术负责人或者其授权人审批后,应在工程开工前由项目负责人组织,对项目部全体管理人员及主要分包单位进行交底并做好交底记录。
( 3 ) 过程检查与验收过程检查通常划分为地基基础、主体结构、装饰装修三个阶。
过 程 检 查由 企 业 技 术 负 责 人 或者 相 关 部 门 负 责 人 主 持 并 提 出 修 改 意 见 。
11 真 题 25 在 工 程 实 施 过 程 中 , 单 位 工 程 施 工 组 织 设 计 通 常 按 ( ) 划 分 阶 段 进 行 检 查 。
P97 A. 地 基 基 础B. 主 体 结 构C. 二 次 结 构D. 装 饰 装 修E. 竣 工 交 付 答 案 :ABD1 、 施 工 部 署 应 包 括 以 下 内 容 :(1) 项 目 的 质 量 、 进 度 、 成 本 、 安 全 、 环 保 及 节 能 等 管 理 目 标 。
(2) 拟 投 入 的 最 高 人 数 和 平 均 人 数 。
(3) 分 包 计 划 , 劳 动 力 使 用计 划 , 材 料 供 应 计 划 , 机 械 设 备 供 应 计 划 。
(4) 施 工 程 序 。
(5) 项 目 管 理 总 体 安 排 。
2 、 一 般 工 程 的 施 工 程 序 :“先 准 备 、 后 开 工 ”,“先 地 下 、 后 地 上 ”,“先 主 体 、 后 围 护 ”,“先 结 构 、 后 装 饰 ”,“先 土 建 、 后 设 备 2A320013 掌 握 施 工 顺 序 和 施 工 方 法 的 确 定1 . 背 景某 施 工 单 位 承 接 了 一 车 间 厂 房 的 施 工 任 务 , 该 厂 房 为段装配式钢筋混凝土单层工业厂房,厂房内有 3 个设备基础,设备重量均为 5t ,厂房内设计安装 8t 桥式起重机。

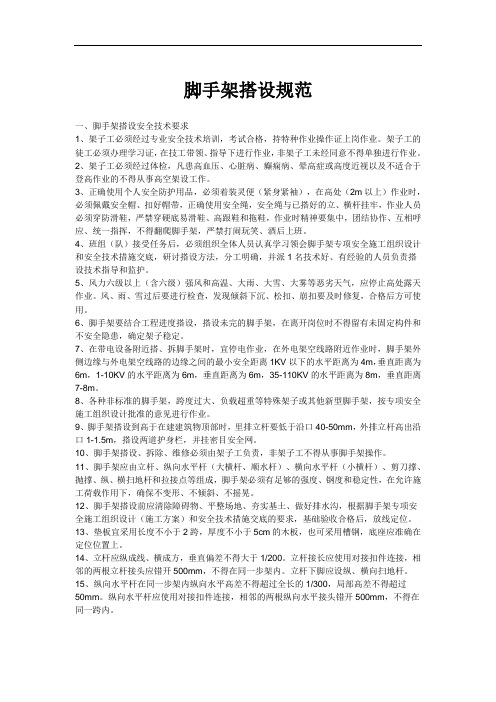

脚手架搭设规范一、脚手架搭设安全技术要求1、架子工必须经过专业安全技术培训,考试合格,持特种作业操作证上岗作业。
架子工的徒工必须办理学习证,在技工带领、指导下进行作业,非架子工未经同意不得单独进行作业。
2、架子工必须经过体检,凡患高血压、心脏病、癫痫病、晕高症或高度近视以及不适合于登高作业的不得从事高空架设工作。
3、正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全帽、扣好帽带,正确使用安全绳,安全绳与已搭好的立、横杆挂牢,作业人员必须穿防滑鞋,严禁穿硬底易滑鞋、高跟鞋和拖鞋,作业时精神要集中,团结协作、互相呼应、统一指挥,不得翻爬脚手架,严禁打闹玩笑、酒后上班。
4、班组(队)接受任务后,必须组织全体人员认真学习领会脚手架专项安全施工组织设计和安全技术措施交底,研讨搭设方法,分工明确,并派1名技术好、有经验的人员负责搭设技术指导和监护。
5、风力六级以上(含六级)强风和高温、大雨、大雪、大雾等恶劣天气,应停止高处露天作业。
风、雨、雪过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,合格后方可使用。
6、脚手架要结合工程进度搭设,搭设未完的脚手架,在离开岗位时不得留有未固定构件和不安全隐患,确定架子稳定。
7、在带电设备附近搭、拆脚手架时,宜停电作业,在外电架空线路附近作业时,脚手架外侧边缘与外电架空线路的边缘之间的最小安全距离1KV以下的水平距离为4m,垂直距离为6m,1-10KV的水平距离为6m,垂直距离为6m,35-110KV的水平距离为8m,垂直距离7-8m。
8、各种非标准的脚手架,跨度过大、负载超重等特殊架子或其他新型脚手架,按专项安全施工组织设计批准的意见进行作业。
9、脚手架搭设到高于在建建筑物顶部时,里排立杆要低于沿口40-50mm,外排立杆高出沿口1-1.5m,搭设两道护身栏,并挂密目安全网。
10、脚手架搭设、拆除、维修必须由架子工负责,非架子工不得从事脚手架操作。
教材内容1:脚手架底面底座标高宜高于自然地坪50-100mm分析:《建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)》中“每根立杆底部宜设置底座或垫板”,这里用的是“宜”,非强制性要求,如下图,垫板高度为50-100mm,使得脚手架底面底座标高高于自然地坪50-100mm。
教材内容2:单排脚手架的横向水平杆不应设置在下列部位1.设计上不许留脚手眼的地方;2.过梁上与过梁两端成60°的三角形范围内及过梁净跨度1/2的高度范围内;3.宽度小于1m的窗间墙;120mm厚墙、料石清水墙和独立柱;4.梁或梁垫下及其左右500mm范围内;-5.砖砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内;6.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;7.砌筑砂浆强度等级小于或等于M2.5的砖墙。
分析:如下图所示红色(方格)部分-教材内容3:脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。
分析:脚手架在无连墙件的情况下最高2步,或者说允许在连墙件之上无连墙件搭设最多2步高的架体。
教材内容4::纵向水平杆应设置在立杆内侧,其长度不应小于3跨。
分析:如图所示-教材内容5:两根相邻纵向水平杆的接头不应设置在同步内,不同步两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。
分析:如图所示-教材内容6:两根相邻纵向水平杆的接头不应设置在同跨内,不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不应大于纵距的1/3。
分析:如图所示-教材内容7:纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
分析:如图所示-教材内容8:主节点处必须设置一根横向水平杆(小横杆),用直角扣件扣接且严禁拆除。
脚手架施工方案一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(130-2012 )2、《建筑施工安全检查标准》(59-11 )3、建筑施工高处作业安全技术规范(80—91)4、密目式安全网(5725—2009)5、工程设计图纸6、施工组织设计二、工程概况该工程为胜利街棚户区改造1#楼,本工程位于焦作市烈士街与胜利街交叉口的西北角。
框剪结构,地下2 层,地上32 层,总建筑面积:31454.57m2,商业建筑面积:5813.62m2,地上住宅建筑面积:23043.51m2,,地下室建筑面积:2597.44m2,建筑物基底面积:1298.72m2,建筑高度96.4m。
建筑工程抗震设防类别为丙类,抗震烈度为7 度设防,设计使用年限为五十年。
三、脚手架搭设类型1#、2#、3#、5#、6#、7#楼地下室至六层顶板以下采用落地式双排扣件式钢管脚手架,六层顶板以上采用悬挑式外双排脚手架;15#、16#、17#楼双排落地式脚手架。
脚手架钢管选用ф48×3.;5外挑工字钢采用I160,长度为3.5 米,悬挑出楼面1.2m,间距为1.5m;在建筑物楼层正对脚手架立杆处设置三道预埋,一道设置在离外墙面0.3m处,另二道设置在离外墙面1.5m 处。
预埋材料采用直径为20(235)的圆钢环。
同时在工字钢端头斜拉Φ14 钢丝绳。
立杆的纵距1.5,水平步距1.8m。
内立杆距外墙0.30m,外立杆距外墙面为1.2 米,连墙件采用2步3跨,竖向间距为3.6m,水平间距按5.1m计算。
四、材料选用1、采用外径48厚3.5的A3钢管,其材料应符合10079-3的技术要求。
2、扣件采用3J 可锻铸铁的扣件,并有材料出厂合格证,扣件使用前必须做好检查验收工作。
3、钢管、扣件及其零配件的规格必须统一,材质优良,严禁使用不合格钢管,严禁锈蚀、弯曲、压扁以及有脆裂变形滑丝现象的扣件严禁使用。
4、工字钢进场时必须有合格证及材质检验报告。
脚手架组织施工方案
一、工程概况:
工程名称:湘龙住宅项目(紫晶城)B#栋
总建筑面积:43000㎡
结构类型:框剪结构
根据工程实际情况及材料采购,本工程部分采用扣件式双排钢管、双立杆落地式脚手架,外设密目式安全网,采用钢管式外墙粉灰。
二、外脚手架总体部署:
一~十七层设置落地式普通钢管扣件脚手架,十层至十七层设置钢丝绳斜拉脚手架,搭设总高度49.2米,双杆高度12米。
三、脚手架构配件及技术要求:
一、落地式钢丝绳斜拉脚手架组成:
脚手架主要构配件有钢管、扣件、悬挑钢梁、悬挑钢管、、吊环斜拉钢丝绳、吊环等组成。
1、钢管:采用Φ48×3.5无缝钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定,钢管尺寸及表面质量应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001(以下简称JGJ130-2001)的规定要求。
钢管上严禁打孔。
在搭设前将土方回填夯实,每根立杆处浇筑300×300×1200mm厚砼垫块后在进行搭设。
9、外脚手架的外立杆及小横杆全部采用黄色油漆涂刷,剪刀撑采用蓝黑油漆涂刷,进行区分并确保外架美观。
四、外脚手架搭设:
1、脚手架的搭设总体要求达到衡平竖直,整齐清晰,图形一致,平整通顺,连接牢固,受荷安全,不变形,不摇晃。
2、落地式脚手架搭设顺序为:摆放扫地杆-逐根树立立杆——随即与扫地杆扣紧——装扫地小横杆并与立杆或扫地杆扣紧——安第一步大横杆(与各立杆扣紧)——安第一步小横杆——第二步大横杆——第二步小横杆——加设临时斜撑杆(上端与第二步大横杆扣紧,在装设两道连墙杆后方可拆除)——第三、四步大横杆、小横杆——连墙杆——加设剪刀撑——铺脚手板——栏杆(1.0m高)——踢脚板——安全网。
3、脚手架的步距为1.5m,纵距1.5m,架宽1.5m,立杆离底部10cm处设置一道扫地杆,,并装设挡脚板,安全防护网,脚手架要始终超施工层一步架。
4、里立杆与建筑物距离为25cm,水平方向每隔四根立杆(4×1.5m=6m)设一道刚性连墙杆,内垂直方向每层设置连墙支撑连杆,且呈梅花点状布置,连墙支撑连杆水平与垂直方向上下错开,转角处每根立杆均应加固,设置连墙支撑连杆。
5、连墙件采用扣件式钢管脚手架的刚性连墙构造方式,垂直、水平方向的连墙件间距应符合规范要求。
6、沿脚手架纵向两侧及转角处起在脚手架侧面水平方向每隔9m自下而上循序连续设置剪刀撑,一组剪刀撑面积不得超过81m2,剪刀撑斜杆与地面成450-600夹角,剪刀撑
五、验收制度:
1、外架部分
施工负责人、作业队长,架子班组长和质安人员组织外架的底层和中间验收合格后填写验收表,并挂牌标识可以使用。
2、脚手架的验收和日常检查应按以下规定进行,检查合格后,方可投入使用或继续使用。
A、搭设完毕后
B、连续使用达到4个月;
C、体制使用超过15天,在重新使用前;
D、遭受暴风、大雨、大雪等强力因素作业之后;
E、在使用过程中,发现有显著的变形沉降、拆除杆件和拉接以及安全隐患存在的情况。
3、脚手架的验收标准规定
A、构件结构符合上述规定和设计要求,个别部位的尺寸变化应在允许的调整范围内;
B、节点连接可靠,其中扣件的拧紧程度应控制在扭力矩达到40-60N·M;
C、杆件的水平、垂直度均匀应在允许偏差之内;
D、作业层铺设安全防护措施符合上述要求。
4、防护部分
用于高处作业的防护设施,不得擅自拆除,确因作业需要临时拆除必须经项目技术负责人同意,并采取相应可靠的措施跟上,作业后应立即恢复。
六、安全要求:
1、搭设安全:
A、搭设作业必须在统一指挥下,严格按照规定程序的要求进行。
2、工人在架上进行大帅哥作业时,作业面上宜铺设必要数量的脚手板并予以固定。
3、戴安全帽、系安全带、穿软底鞋、严禁酒后上架作业。
4、不得单人进行装设较重配件和其它易发失稳、脱手、碰撞、滑等不安全的作业。
5、使用规定
A、
B、
C、
D、
E、
F、
湖南黄花建设集团股份有限公司
湘龙住宅紫晶城B#栋项目部 2010年6月28日。
