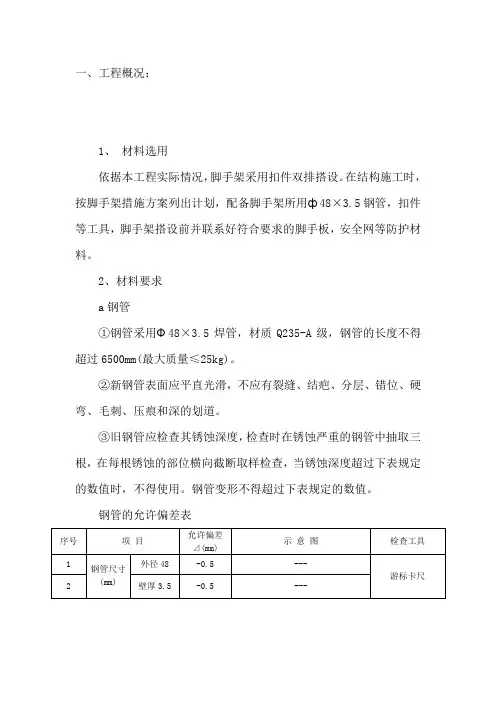

一、工程概况:1、材料选用依据本工程实际情况,脚手架采用扣件双排搭设。
在结构施工时,按脚手架措施方案列出计划,配备脚手架所用ф48×3.5钢管,扣件等工具,脚手架搭设前并联系好符合要求的脚手板,安全网等防护材料。
2、材料要求a钢管①钢管采用Ф48×3.5焊管,材质Q235-A级,钢管的长度不得超过6500mm(最大质量≤25kg)。
②新钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
③旧钢管应检查其锈蚀深度,检查时在锈蚀严重的钢管中抽取三根,在每根锈蚀的部位横向截断取样检查,当锈蚀深度超过下表规定的数值时,不得使用。
钢管变形不得超过下表规定的数值。
钢管的允许偏差表序号项目允许偏差⊿(mm)示意图检查工具1钢管尺寸(mm) 外径48 -0.5 ---游标卡尺2 壁厚3.5 -0.5 ---3 切斜偏差 1.7塞尺拐角尺4 锈蚀深度≤0.5 游标卡尺5 端部弯曲l≤1.5m≤5 钢板尺6立杆弯曲3m<l≤4m4m<l≤6.5m≤12≤20钢板尺7 水平杆、斜杆弯曲l≤6.5 m≤30b扣件①新扣件的生产许可证、测试报告和产品质量合格证数据应齐全。
②旧扣件应检查其外观,对有裂缝、变形的禁止使用,出现滑丝的螺栓必须更换。
③新旧扣件均应进行防锈处理。
c脚手板采用竹串片脚手板(墙体用)及木胶合板脚手板(作业层)两种。
规格:1830mm×915mm×20mm,两侧用铁钉固定在70mm×50mm的木方上。
3、脚手架搭设顺序材料准备及检查→地基处理→定位放线→竖立杆→扫地杆(先纵后横,横在纵下) →第一步横杆第一步纵杆→第X步横杆第X步纵杆(先纵后横,横在纵上) →设置连墙件、剪刀撑4、立杆垫板每根立杆底部设置面积≥0.15 m2的木垫板,垫板宽度20cm,厚度≥50mm,长度≥4m,每块垫板上可立不少于3根立杆,垫板的垫设方向一致。

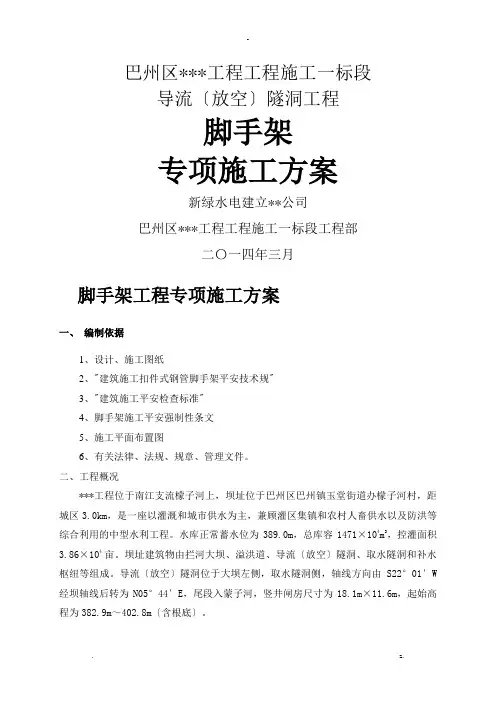

巴州区***工程工程施工一标段导流〔放空〕隧洞工程脚手架专项施工方案新绿水电建立**公司巴州区***工程工程施工一标段工程部二〇一四年三月脚手架工程专项施工方案一、编制依据1、设计、施工图纸2、"建筑施工扣件式钢管脚手架平安技术规"3、"建筑施工平安检查标准"4、脚手架施工平安强制性条文5、施工平面布置图6、有关法律、法规、规章、管理文件。
二、工程概况***工程位于南江支流檬子河上,坝址位于巴州区巴州镇玉堂街道办檬子河村,距城区3.0km,是一座以灌溉和城市供水为主,兼顾灌区集镇和农村人畜供水以及防洪等综合利用的中型水利工程。
水库正常蓄水位为389.0m,总库容1471×104m3,控灌面积3.86×104亩。
坝址建筑物由拦河大坝、溢洪道、导流〔放空〕隧洞、取水隧洞和补水枢纽等组成。
导流〔放空〕隧洞位于大坝左侧,取水隧洞侧,轴线方向由S22°01′W 经坝轴线后转为N05°44′E,尾段入蒙子河,竖井闸房尺寸为18.1m×11.6m,起始高程为382.9m~402.8m〔含根底〕。
三、脚手架方案构思因为基于总体施工方案考虑,在根底砼施工完毕后,即采取整个基坑先搭设满堂脚手架和外围双排脚手架施工排架柱及构造梁直至施工首层楼板;局部脚手架需要施工至二层楼板,再采用工字钢固定于3层楼板悬挑脚手架继续施工外围梁、柱,待首层构造楼板砼到达规强度撤除基坑满堂钢管脚手架及基坑建筑物外双排脚手架后再进展基坑全面回填。
土方回填时上部构造可同时在施工,这样方可保证整个构造施工工期不受回填土影响,确保施工主体工期。
回填土后约一个月后,从新搭设满堂脚手架进展砌筑及粗装修等施工。
二、施工准备施工准备包括技术准备、材料和机械准备以成熟的作业条件。
2.1 技术准备2.1.1 工程部技术人员和工长认真熟悉施工图纸,做到充分吃透图纸,并核对平面尺寸和标高,图纸相互间有无矛盾或错误,掌握设计容及各项技术要求,了解整工程规模、特点、工程量和质量要求。
施工组织设计工程名称:XXXXXXXXXX分部工程名称:脚手架工程地址:XXXXXXXX编制人:XXXXXXXXX审核部门负责人:XXXXXXX施工单位:XXXXXXXXXXXX建设单位:XXXXXXXXXXX设计单位:XXXXXXXX监理单位:XXXXXXXXX总监签字:年月日脚手架施工方案一、本工程脚手架采用落地式双排脚手架,对钢管、扣件的要求:1、脚手架钢管采用现行国家标准《直缝电焊钢管》或《低压流体输送电焊钢管》中规定的3号普通钢管,其质量符合国家标准《碳素结构钢》。
钢管的长度2—6.0m,质量一般不大于25kg,采用Φ48×3.5钢管,钢管上无打孔迹象。
2、扣件式钢管脚手架采用可锻铸铁制作的扣件,其材质符合现行国家标准《钢管脚手架扣件》的规定。
扣件在螺栓扭力距达65N/M时,未发生破坏。
3、脚手板采用竹脚手板,每块质量不大于20kg。
脚手板厚度不小于5cm,两端直径为4mm的镀锌钢丝箍两到。
三、脚手架计算QK值=3.0KN/㎡,立杆横距Lb=1.4m,纵距Lb=1.4m,步距h=1.4m,Wo=0.55KN/㎡,地面粗糙度无b 类。
采用竹脚手板,自重0.3KN/㎡,满铺两层,钢管采用4.8×3.5,查规范查得该钢管自重为0.038KN/㎡,A=4.89c ㎡,W=5.08cm3,I=12.19cm4,i=1.58cm,F=205N/m㎡,E=2.06×105N/mm2,扣件抗滑承载力设计值为8KW,施工层横向水平杆间距为0.6m。
一、横向水平计算:(按受均部荷载的简支梁计算)1、横向水平杆所承受荷载的标准值和设计值标准值Qk=(3+0.3)×0.6+0.038=2.02KN/M设计值Q=1.2×(0.3×0.6+0.038)+1.4×3×0.6=2.78KN/M2、横向水平杆抗弯强度计算M=ql2/8简支梁跨度L=l b+0.12=1.4+0.12=1.52跨中弯距最大设计值:Mmax=1/8×2.78×1.522=0.8KN/M验算抗弯强度δ=Mmax/W=0.8×106/5.08×103=157N/mm2规范规定F=205N/mm2∵157n/mm2<f=205 N/mm2∴横向水平杆抗弯强度符合设计要求变形计算:跨中最大挠度V=5qkl4/384EI=5×2.02×(1.52×102)4/384×2.06×105×12.19×104=5.6mmV/150=1520/150=10.1mm∵5.6<10<10.1∴横向水平杆变形满足要求又∵(1)横向水平杆强度满足要求(2)横向水平杆变形满足要求∴横向水平杆满足要求二、纵向水平杆计算,按受集中荷载的3跨连续梁计算1、由横向水平杆传给纵向水平杆的集中荷载标准值和设计值。
脚手架专项工程施工组织设计方案一、工程概况本项目为脚手架专项工程,总建筑面积为XXXX平方米。
工程施工地点位于XXXXX地区,周边交通便利,无特殊环境要求。
二、施工组织原则1.安全第一:在施工过程中,始终将安全工作放在首位,严格按照相关法规和标准进行操作,确保施工过程中人员和设备的安全。
2.环保优先:施工期间,严禁乱排乱倒污水和废弃物,按照相关规定进行垃圾分类和处理,保护施工现场周边环境。
3.资源合理利用:合理规划施工流程和资源调配,最大限度地利用现有资源,减少浪费。
4.效率提升:科学合理安排施工任务,提高施工效率,确保工程按计划完成。
三、组织机构1.总工程师:负责施工组织设计方案的编制和组织实施,对整个施工过程进行监督和指导。
3.安全员:负责施工现场的安全管理和检查,及时处理和报告安全事故,提醒施工人员注意安全操作。
4.环保专员:负责施工过程中的环境保护工作,对污水和废弃物进行妥善处理,确保施工现场环境符合相关要求。
5.脚手架专项施工组:包括脚手架搭设人员、检修人员、拆除人员等,负责三个阶段的相应工作。
四、施工组织流程1.脚手架搭设阶段(1)制定脚手架搭设方案:根据工程需要,设计脚手架搭设方案,明确脚手架的类型、规格和材料使用等要求。
(2)脚手架搭设准备工作:进行脚手架搭设所需要的材料的采购和准备,组织搭设人员接受相关培训。
(3)脚手架搭设操作:按照搭设方案进行搭设工作,确保脚手架牢固、安全可靠。
2.脚手架使用阶段(1)脚手架检修工作:定期对脚手架进行检修,发现问题及时修复,确保脚手架的稳定和可靠性。
(2)施工过程监测:对施工现场的脚手架使用情况进行监测,随时做好记录,及时处理异常情况。
3.脚手架拆除阶段(1)制定脚手架拆除方案:根据工程进度和安全要求,制定脚手架拆除方案,明确拆除顺序和安全措施。
(2)脚手架拆除操作:按照拆除方案进行操作,确保拆除过程安全、清理彻底。
五、安全措施1.搭设阶段:搭设人员必须经过专业培训合格后方可上岗,使用标准化的脚手架材料,严格按照搭设方案操作,确保脚手架的安全性。
脚手架搭建的施工方案和施工组织设计一、引言在建筑施工过程中,脚手架是一个重要的辅助工具。
脚手架的搭建方案和施工组织设计直接关系到施工的安全和效率。
本文将通过详细介绍脚手架搭建的施工方案和施工组织设计,以保证施工工作的顺利进行。
二、施工方案1. 设计要求脚手架搭建的施工方案需要满足以下设计要求:- 保证脚手架的稳定性和安全性,能够承受设计荷载;- 提供良好的工作平台,以便施工人员进行作业;- 考虑施工过程中的临时通道和安全出口。
2. 施工流程(这里可以用数字或者符号来表示)2.1 准备工作- 确定脚手架搭建的具体位置和范围;- 检查施工场地的地形、地质情况,并清理障碍物;- 编制脚手架搭建前的安全预案,包括紧急救援措施。
2.2 材料准备- 确定所需的脚手架材料和工具;- 检查材料的质量和数量,确保符合要求。
2.3 搭建脚手架- 按照设计要求,先搭建立柱和水平杆;- 安装斜杆和斜撑,保证脚手架的稳定性;- 搭建横梁和板面,构建工作平台;- 按照需要搭建临时通道和安全出口。
2.4 检验和调整- 检查脚手架的搭建是否符合设计要求;- 检查连接件和材料的紧固情况,确保牢固可靠;- 对脚手架进行必要的调整和加固。
2.5 完工验收- 完成脚手架搭建后,进行验收并填写相应的记录表;- 检查脚手架是否满足安全要求,如有不合格情况及时纠正。
三、施工组织设计1. 人员配备根据脚手架搭建的规模和复杂程度,合理配备具有相关经验和技能的施工人员,其中应包括脚手架搭建负责人、工人、安全检查员等。
2. 施工安排- 制定详细的施工计划,包括各个施工阶段的时间安排和工序顺序;- 合理安排施工人员的工作时间和工作内容,确保施工进度;- 加强施工现场的管理和协调,确保各个工作环节的顺利进行。
3. 安全措施- 建立施工现场的安全警示标识,包括脚手架的使用说明和安全注意事项;- 进行施工现场的安全巡查,发现问题及时整改;- 培训施工人员,提高其安全意识和操作技能。
脚手架施工组织设计某某工程脚手架施工组织设计一、脚手架基础设计情况该工程采取密目网式安全立网全封闭双排脚手架进行结构施工。
其挡风面积与迎风面积比值: An/Aw=0.623,脚手架采取∮48×3.5钢管搭设, 铺木脚手板。
连墙件连墙杆同脚手架, 连墙杆与建筑物连接(各连接点采取双扣件连接)采取扣件连接, 连墙部署2步3跨, 脚手架搭设尺寸为: 立杆横距L b=1.2米, 立杆纵距L a=1.5米, 步距h=1.5米脚手架搭设高度限值[H]=24米。
立杆下面用截面200×50㎜木垫板通长铺设, 下垫150×150×8㎜规格钢底座。
地基土为粘土分层扎实后浇筑C20素混凝土150㎜厚, 地基承载力标准值f gk=250kN/㎡。
二、脚手架基础要求要有足够牢靠性和稳定性, 确保在施工期间对所要求荷载或在气候条件影响下, 不变形、不摇摆、不倾斜, 能确保作业人员人身安全; 要有足够面积满足堆料、运输、操作和行走要求; 结构要简单, 搭设、拆除和搬运要方便, 使用要安全, 并能满足数次周转使用; 要因地制宜, 就地取材, 量材施用, 尽可能节省用料。
三、地基和立杆基础处理将地表面整平分层扎实; 依据设计尺寸, 在扎实后土层表面上浇筑15厘米厚C20素混凝土, 然后在混凝土含有应有强度后, 进行测量放线, 在混凝土之上平铺宽20厘米、厚5厘米、长6米通长木垫板; 通长垫板之上每根立杆底部垫以厚8毫米、15×15厘米规格钢板底座。
四、脚手架安装依据定位放线标识, 首优异行选料摆料, 然后依据立杆位置搭设, 脚手架立杆基础扎实、平整、硬化并能承受计算承载力后。
先在立杆底部用150×150×8mm规格钢板, 底座下垫以5cm厚, 20cm宽, 长6cm通长木垫板, 纵横向扫地杆应距地面200mm处连续设置, 架底四面外围挖(或砌)排水沟, 架底不得有积水。
脚手架工程施工组织设计范本1. 引言•脚手架工程施工组织设计是脚手架工程施工前必备的一项工作,旨在合理安排施工过程、保证施工质量、提高工作效率。
•本文档提供了一个脚手架工程施工组织设计的范本,供相关工作者参考和应用。
2. 施工组织设计原则脚手架工程施工组织设计应遵循以下原则:2.1 安全原则•确保脚手架的稳定性和结构完整性;•防止人员和物资的坠落;•加强安全教育和培训,提高工人的安全意识。
2.2 环保原则•合理利用材料,减少浪费;•做好垃圾分类和处理工作;•尽量采用可重复利用的脚手架材料。
2.3 效率原则•合理安排施工工序,提高施工效率;•配备适当的施工设备,减少施工时间;•确保施工人员的合理配备,避免工人闲置和短缺。
2.4 可维护性原则•脚手架施工完成后,要方便维护和检修;•定期对脚手架进行检查和维护,保证其安全性。
3. 脚手架工程施工组织设计内容脚手架工程施工组织设计应包括以下内容:3.1 施工基本情况•脚手架工程的位置、规模、施工时间等基本信息。
3.2 施工组织机构•设立施工组织机构,包括施工组织总负责人、技术负责人、安全负责人、质量负责人等,明确各人员职责和权限。
3.3 施工流程图•绘制施工流程图,明确各施工工序的顺序和关联。
3.4 施工设备和材料•列出所需的施工设备和材料清单,包括脚手架材料、起重机械、安全防护设备等。
3.5 施工进度计划•制定详细的施工进度计划,包括各工序的开始时间、结束时间和持续时间。
3.6 安全措施•制定详细的安全措施,包括脚手架的搭建和拆除、工人的安全防护、材料的堆放等。
3.7 质量控制措施•制定详细的质量控制措施,包括脚手架的检查和验收标准、施工过程中的质量监控等。
4. 施工组织设计实施步骤4.1 设计前准备•收集相关资料,了解脚手架工程的设计要求和施工条件;•组织相关人员进行会议,明确施工组织设计的目标和内容。
4.2 设计方案编制•根据施工条件和要求,编制脚手架工程施工组织设计方案;•方案要详细描述施工组织、工序流程、设备和材料清单、安全措施、质量控制措施等内容。

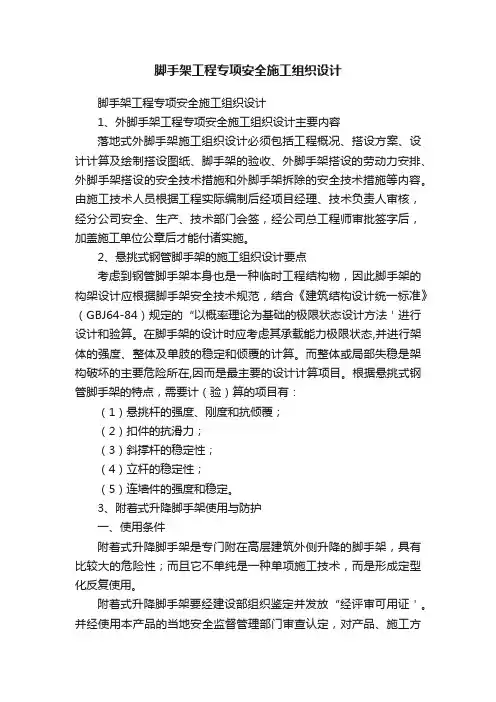

脚手架工程专项安全施工组织设计脚手架工程专项安全施工组织设计1、外脚手架工程专项安全施工组织设计主要内容落地式外脚手架施工组织设计必须包括工程概况、搭设方案、设计计算及绘制搭设图纸、脚手架的验收、外脚手架搭设的劳动力安排、外脚手架搭设的安全技术措施和外脚手架拆除的安全技术措施等内容。
由施工技术人员根据工程实际编制后经项目经理、技术负责人审核,经分公司安全、生产、技术部门会签,经公司总工程师审批签字后,加盖施工单位公章后才能付诸实施。
2、悬挑式钢管脚手架的施工组织设计要点考虑到钢管脚手架本身也是一种临时工程结构物,因此脚手架的构架设计应根据脚手架安全技术规范,结合《建筑结构设计统一标准》(GBJ64-84)规定的“以概率理论为基础的极限状态设计方法'进行设计和验算。
在脚手架的设计时应考虑其承载能力极限状态,并进行架体的强度、整体及单肢的稳定和倾覆的计算。
而整体或局部失稳是架构破坏的主要危险所在,因而是最主要的设计计算项目。
根据悬挑式钢管脚手架的特点,需要计(验)算的项目有:(1)悬挑杆的强度、刚度和抗倾覆;(2)扣件的抗滑力;(3)斜撑杆的稳定性;(4)立杆的稳定性;(5)连墙件的强度和稳定。
3、附着式升降脚手架使用与防护一、使用条件附着式升降脚手架是专门附在高层建筑外侧升降的脚手架,具有比较大的危险性;而且它不单纯是一种单项施工技术,而是形成定型化反复使用。
附着式升降脚手架要经建设部组织鉴定并发放“经评审可用证'。
并经使用本产品的当地安全监督管理部门审查认定,对产品、施工方案及专业施工队伍确认符合要求后,发放“准用证',方可使用。
二、防护1、附着式升降脚手架的外侧要用密目网进行全封闭,安全网的搭接处必须严密并与脚手架绑扎牢。
2、应视作业层的高度,搭设符合要求的防护栏杆(标准为:上杆距脚手板1.0-1.2m,下杆距脚手0.5-0.6m),防护栏杆里侧或外侧用密目网封闭。
3、每个作业层处脚手板与墙之间的空隙,也应用安全网等措施封严,防止落物。
脚手架工程专项施工组织设计一、项目概况脚手架工程是指在建筑施工过程中,为了方便施工人员操作、保障施工安全而搭设的临时支撑结构。
本项目大型建筑工程的脚手架施工设计,施工范围涉及建筑结构的外墙、天花板及内部承重结构等。
施工地点位于市区繁华地带,周边有人流密集区域,因此在施工过程中需要特别注意周边环境的保护以及行人通行的通畅。
二、组织管理1.项目经理:负责全面管理监督施工过程,并与施工单位、监理单位、设计单位等进行协调沟通,负责施工方案的编制和后续施工进度的把控。
2.施工队长:负责具体的脚手架搭设工作,指挥施工人员进行施工操作,保证施工质量和安全。
3.安全员:负责施工现场的安全管理,监督施工人员按照安全规范进行作业,并定期组织安全知识培训。
三、施工方案1.建立安全管理体系:制定安全操作规范,明确人员岗位职责,加强对施工人员的安全教育和培训,建立安全生产制度。
2.施工工艺:按照图纸要求,合理选择脚手架材料并编制材料清单,制定搭设工艺流程,确保施工过程中的质量和安全。
3.脚手架固定:采用悬挂式脚手架,根据建筑结构特点合理选择脚手架的支撑点和固定方式,确保脚手架的稳固性和承重能力。
4.监测与检验:在施工过程中,定期进行脚手架的监测和检验,保证其稳定性和安全性,并及时处理发现的问题。
四、安全措施1.安全防护:在施工现场周边设置围挡,并进行标识,确保行人不误闯施工区域。
同时,施工人员需要佩戴安全帽、安全鞋等个人防护用品,严禁违章作业。
2.梯子设置:根据脚手架搭设的高度和长度,合理设置上下脚手架的梯子,并确保梯子的稳固性和承重能力。
3.环境保护:对施工现场的噪音、粉尘等进行监测和控制,设置喷淋设备进行冲洗,确保施工过程中不对周围环境造成污染。
五、施工进度根据工程图纸和施工方案,制定详细的施工进度计划,明确各施工工序和时间节点,确保施工进度的顺利进行。
根据实际情况,及时调整施工计划,并与监理单位和设计单位进行沟通协调。
脚手架专项施工组织设计方案(专家论证)一、工程概况本项目为脚手架专项施工组织设计方案,旨在为某高层建筑提供安全、稳定、高效的施工脚手架系统。
工程位于我国某大城市中心区域,占地面积约10000平方米,总建筑面积约80000平方米,建筑高度为300米,共计60层。
工程主体结构为钢筋混凝土框架-核心筒结构,外立面采用玻璃幕墙和石材装饰。
本工程脚手架施工主要包括落地式双排钢管外脚手架的搭设,以及相应的一般规定、技术管理措施等。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目技术团队学习相关法规、标准及施工图纸,掌握工程特点及施工要求。
2. 编制脚手架施工专项方案,并组织专家论证,确保方案的科学性、合理性和可行性。
3. 制定详细的施工进度计划,明确各阶段施工内容、时间节点及人员分工。
4. 对施工人员进行安全技术交底,确保施工过程中严格遵循方案要求。
(二)、物资准备工作1. 根据施工图纸及工程量清单,计算主要材料需用量,如下:钢管:约200吨;扣件:约10万个;脚手板:约20000平方米;安全防护网:约10000平方米;水平拉杆、竖直拉杆、剪刀撑等辅助材料:根据实际需求采购。
2. 选择具备相应资质、质量可靠的材料供应商,确保材料质量符合国家标准。
3. 对进场材料进行验收,包括外观检查、尺寸测量、材质检测等,确保合格后方可使用。
4. 建立材料管理制度,合理堆放、标识清晰,防止材料损坏、丢失。
5. 定期对施工设备进行检查、维护,确保设备正常运行。
三、一般规定1. 脚手架施工应严格遵守国家相关法律法规、行业标准及施工图纸的要求,确保施工安全、质量。
2. 脚手架施工前,应编制详细的施工方案,并经专家论证、审批通过后方可实施。
3. 脚手架搭设过程中,应定期进行监督检查,发现问题及时整改,确保脚手架结构安全、稳定。
4. 脚手架施工前,应对施工人员进行安全技术交底,确保施工人员掌握施工要求及安全操作规程。
亚洲广场脚手架工程施工方案1、编制依据:2、工程概况:3、施工安排⒊1、施工进度安排:⒊2、管理人员组织及职责分工:⒊3、劳动力安排:4、施工准备⒋1、技术准备:组织熟练有资职的作业人员进场进行培训和技术交底⒋2、工具准备:⒋3、材料准备:5、主要施工方法本工程六层以上采用升降脚手架另做方案,此方案只涉及六层以下(大约25m)。
由于场地狭小本工程采用悬挑脚手架。
⒌1、脚手架的搭设拆除施工工艺:⒌1.1、挑梁及钢索的埋设:按照计算书在结构施工时埋设钢筋和钢丝绳⒌.2、搭设程序:⒌⒉1埋件的混凝土达到强度后按施工设计放立杆位置;⒌⒉2周边脚手架应从一个角部开始并向两边延伸交圈搭设;“一”字形脚手架应从一端开始并向另一端延伸搭设;⒌⒉3应按定位依次竖起立杆,将立杆与纵、横向扫地杆连接固定,然后装设第1步的纵向和横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上搭设;⒌⒉4在设置第一排连墙件前,“一”字形脚手架应设置必要数量的抛撑;以确保构架稳定和架上作业人员的安全。
边长≥20m的周边脚手架,亦应适量设置抛撑。
⒌⒉5剪刀撑、斜杆等整体拉结杆和连墙件应随搭升的架子一起及时设置。
⒌3、搭设要求:⒌⒊1立杆:横距为1.1m;纵距为1.8m。
相邻立杆的接头来用对接形式,其位置应错弄布置在不同的步距内,与相近大横杆的距离不宜大于50cm、立杆与大横杆必须用直角扣件扣紧,不得隔步设置和遗漏。
立杆的垂直偏差应不大于架高的1/300,并且其绝对偏差须控制在75mm内。
在立杆底端之上100-300mm处一律遍设纵向和横向扫地杆,并连接牢固。
⒌⒊2大横杆:步距为1.8m,上下横杆的接长采用对接形式,其位置应错开布置在不同的立杆纵距中,与相近立杆的距离≤50mm;相邻步架的大横杆应错开布置在立杆的里侧和外侧,以减少立杆偏心受载的情况。
⒌⒊3小横杆:贴近立杆或设于双立杆之间,搭于大横杆之上并用直角扣件扣紧。
在任何情况下,均不得拆除作为基本构架结构杆件的小横杆。
⒌⒊4剪刀撑:沿脚手架除在两端设置外,满搭设一道。
剪刀撑应联系3-4根立杆,斜杆与地面夹角为45°,其斜杆除两端用旋转扣件与脚手架的立杆或大横杆扣紧外,在其中间应增加2-4个扣结点。
⒌⒊5连墙件:按二步三跨设置,其垂直间距﹤6m,水平间距﹤6m,设置在框架柱上。
⒌⒊6水平斜拉杆:设置在有连墙杆的步架平面内,以加强脚手架的横向刚度。
⒌⒊7护栏和挡脚板:在铺脚手板的操作层上必须设2道护栏和挡脚板,上栏杆高度≥1.1m。
⒌4、脚手架拆除:⒌⒋1架子拆除时应划分作业区,周围设绳绑围栏或竖立警戒标志;地面应设专人指挥,禁止非作业人员入内。
⒌⒋2拆架子的高处作业人员应戴安全帽,系安全带,扎裹腿,穿软底鞋方允许上架作业。
⒌⒋3拆除顺序应遵守由上而下,先搭后拆、后搭先拆的原则。
即先拆栏杆、脚手板、剪刀撑、斜撑,而且小横杆、大横杆、立杆等,并按一步一清原则依次进行,要严禁上下同时进行拆除作业。
⒌⒋4拆立杆要先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。
⒌⒋5连墙杆应随拆除进度逐层拆除,拆抛撑前,应用临时撑支住,然后才能拆抛撑。
⒌⒋6拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
⒌⒋7大片架子拆除后所预留的斜道、上料平台、通道、小飞跳等,应在大片架子拆除前先进行加固,以便拆除后能确保其完整、安全和稳定。
⒌⒋8拆除时严禁撞碰脚手架附近电源线,以防止事故发生。
⒌⒋9拆除时不应碰坏门窗、玻璃、水落管、地下明沟等物品。
⒌⒋10拆下的材料,应用绳索栓住杆件利用滑轮徐徐下运,严禁抛掷,运至地面的材料应按指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件或铁丝要集中回收处理。
⒌⒋11在拆架过程中,不得中途换人,如必须换人时,应将拆除情况交待清楚后方可离开。
6脚手架承载能力计算:⒍1、计算参数见下表:⒍.2、双排悬挑脚手架的计算悬挑水平钢梁采用[12.6号槽钢U口水平,其中建筑物外悬挑段长度1.40米,建筑物内锚固段长度1.50米。
悬挑水平钢梁采用钢丝绳与建筑物拉结,最外面钢丝绳距离建筑物1.20m。
⒍2.1、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
A均布荷载值计算小横杆的自重标准值 P1=0.038kN/m脚手板的荷载标准值 P2=0.350×1.800/3=0.210kN/m活荷载标准值 Q=3.000×1.800/3=1.800kN/m荷载的计算值 q=1.2×0.038+1.2×0.210+1.4×1.800=2.818kN/m小横杆计算简图B.抗弯强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩计算公式如下:M=2.818×1.1002/8=0.426kN.m=0.426×106/5080.0=83.904N/mm2小横杆的计算强度小于205.0N/mm2,满足要求!C.挠度计算最大挠度考虑为简支梁均布荷载作用下的挠度计算公式如下:荷载标准值q=0.038+0.210+1.800=2.048kN/m简支梁均布荷载作用下的最大挠度V=5.0×2.048×1100.04/(384×2.06×105×121900.0)=1.555mm小横杆的最大挠度小于1100.0/150与10mm,满足要求!⒍2.2、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
用小横杆支座的最大反力计算值,在最不利荷载布置下计算大横杆的最大弯矩和变形。
A.荷载值计算小横杆的自重标准值 P1=0.038×1.100=0.042kN脚手板的荷载标准值 P2=0.350×1.100×1.800/3=0.231kN 活荷载标准值 Q=3.000×1.100×1.800/3=1.980kN荷载的计算值 P=(1.2×0.042+1.2×0.231+1.4×1.980)/2=1.550kN大横杆计算简图B.抗弯强度计算最大弯矩考虑为大横杆自重均布荷载与荷载的计算值最不利分配的弯矩和均布荷载最大弯矩计算公式如下:集中荷载最大弯矩计算公式如下:M=0.08×(1.2×0.038)×1.8002+0.267×1.550×1.800=0.757kN.m=0.757×106/5080.0=148.986N/mm2大横杆的计算强度小于205.0N/mm2,满足要求!C.挠度计算最大挠度考虑为大横杆自重均布荷载与荷载的计算值最不利分配的挠度和均布荷载最大挠度计算公式如下:集中荷载最大挠度计算公式如下:大横杆自重均布荷载引起的最大挠度V1=0.677×0.038×1800.004/(100×2.060×105×121900.000)=0.11mm集中荷载标准值P=0.042+0.231+1.980=2.253kN集中荷载标准值最不利分配引起的最大挠度V1=1.883×2253.240×1800.003/(100×2.060×105×121900.000)=9.85mm最大挠度和V=V1+V2=9.962mm大横杆的最大挠度小于1800.0/150与10mm,满足要求!⒍2.3、扣件抗滑力的计算:纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5):R ≤ Rc其中 Rc ——扣件抗滑承载力设计值,取8.0kN;R ——纵向或横向水平杆传给立杆的竖向作用力设计值;荷载值计算横杆的自重标准值 P1=0.038×1.800=0.069kN脚手板的荷载标准值 P2=0.350×1.100×1.800/2=0.346kN 活荷载标准值 Q=3.000×1.100×1.800/2=2.970kN荷载的计算值 R=1.2×0.069+1.2×0.346+1.4×2.970=4.657kN单扣件抗滑承载力的设计计算满足要求!当直角扣件的拧紧力矩达40--65N.m时,试验表明:单扣件在12kN的荷载下会滑动,其抗滑承载力可取8.0kN;双扣件在20kN的荷载下会滑动,其抗滑承载力可取12.0kN;⒍2.4、脚手架荷载标准值:作用于脚手架的荷载包括静荷载、活荷载和风荷载。
静荷载标准值包括以下内容:A、每米立杆承受的结构自重标准值(kN/m);本例为0.1337 NG1 = 0.134×25.000=3.343kNB、脚手板的自重标准值(kN/m2);本例采用竹串片脚手板,标准值为0.35NG2 = 0.350×2×1.800×(1.100+0.200)/2=0.819kN C、栏杆与挡脚手板自重标准值(kN/m);本例采用栏杆、竹串片脚手板挡板,标准值为0.14NG3 = 0.140×1.800×2/2=0.252kND、吊挂的安全设施荷载,包括安全网(kN/m2);0.005NG4 = 0.005×1.800×25.000=0.225kN经计算得到,静荷载标准值 NG = NG1+NG2+NG3+NG4 =4.638kN。
活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的1/2取值。
经计算得到,活荷载标准值 NQ = 3.000×2×1.800×1.100/2=5.940kN风荷载标准值应按照以下公式计算其中 W0 ——基本风压(kN/m2),按照《建筑结构荷载规范》(GB50009-2001)的规定采用:W0 = 0.350Uz ——风荷载高度变化系数,按照《建筑结构荷载规范》(GB50009-2001)的规定采用:Uz = 1.420Us ——风荷载体型系数:Us = 1.044经计算得到,风荷载标准值Wk = 0.7×0.350×1.420×1.044 = 0.363kN/m2。
考虑风荷载时,立杆的轴向压力设计值计算公式N = 1.2NG + 0.85×1.4NQ风荷载设计值产生的立杆段弯矩 MW计算公式MW = 0.85×1.4Wklah2/10其中 Wk ——风荷载基本风压值(kN/m2);la ——立杆的纵距 (m);h ——立杆的步距 (m)。
