物料提升机安装及拆除安全技术交底1. 引言物料提升机是一种用于垂直运输物料的设备,广泛应用于工业生产中。
在安装和拆除物料提升机时,必须严格遵循相关的安全技术要求,以确保工作人员的安全与设备的正常运行。
本文档旨在介绍物料提升机安装和拆除的安全技术交底内容。
2. 安装前准备工作在进行物料提升机安装前,需要进行以下准备工作:2.1. 安全区域划定确定物料提升机安装区域的安全范围,确保其周围没有其他人员或障碍物。
在安装过程中,必须保持安全区域的通畅。
2.2. 安全装备准备所有参与物料提升机安装的人员必须佩戴符合安全要求的工作服、安全帽、安全鞋等,并配备必要的个人防护设备,如手套、护目镜等。
2.3. 检查物料提升机及相关设备在安装物料提升机之前,必须对设备进行全面的检查,确保其完整性和操作性。
同时,还需要检查并准备好相关的工具和材料,以用于安装过程中的操作。
3. 物料提升机安装安全技术交底3.1. 安装步骤安装物料提升机时,必须按照以下步骤进行操作:1.确定物料提升机的安装位置,并确保其与周围设备的安全距离。
2.根据物料提升机的安装要求,进行基础的施工工作,包括打孔、布置钢筋等。
3.将物料提升机的主体部分与基础进行连接,并确保紧固牢固。
4.安装物料提升机的传动装置、限位装置、安全防护装置等。
5.进行电气设备的布线工作,并进行连接和测试。
6.进行物料提升机的调试工作,确保其正常运行并与周边设备协同工作。
3.2. 安全操作指南在物料提升机安装过程中,必须遵守以下安全操作指南:1.操作人员必须熟悉物料提升机的使用说明书,并按照说明书上的要求进行操作。
2.在操作物料提升机之前,必须对设备进行全面检查,并确保其各项功能正常。
3.禁止非授权人员操作物料提升机,只有经过培训并获得相关资质的人员才能操作。
4.在使用物料提升机时,必须远离运行的设备,确保人身安全。
5.禁止超载使用物料提升机,必须按照额定载荷进行操作。
6.在紧急情况下,应立即停止物料提升机的运行,并采取相应的安全措施。
钢井架物料提升机施工安全技术交底范本一、项目概述本项目是为了提升施工效率和安全性,使用钢井架物料提升机进行物料的提升作业。
为了保障员工的生命安全和设备的正常运行,特进行安全技术交底。
二、设备介绍钢井架物料提升机是专门用于高空作业和物料提升的设备,由主体架构、提升装置、控制系统等组成。
该设备具有提升速度快、效率高、自动化程度高等优点。
三、施工前准备1. 确保施工现场没有杂物和障碍物;2. 检查钢井架物料提升机各个部件是否完好;3. 确保提升机的起重量和高度符合施工需求;4. 确认提升机运行轨道与工作区域相吻合。
四、设备操作技术要求1. 操作前必须仔细阅读和熟悉设备操作手册;2. 操作人员必须持有相关操作证书,经过培训并具备一定的经验;3. 在操作过程中,必须严格按照操作手册规定的操作步骤进行操作;4. 使用钢井架物料提升机时,禁止超载操作;5. 在提升过程中,禁止在运行区域内停留或行走;6. 确保提升机上方没有人员或其他物体,以免发生意外伤害。
五、安全事项及应急措施1. 使用过程中,操作人员必须全程关注设备运行情况,及时发现操作异常并进行处理;2. 在停机状态下禁止将设备作为支撑物;3. 施工现场必须设置明显的安全警示标识,并设立专人负责安全监督;4. 如发生事故或设备故障,应立即停机并通知相关人员进行处理;5. 高温、低温、高风险作业环境下,必须采取相应的安全措施,如佩戴防护设备、合理安排作业时间等;6. 对于突发情况,如意外伤害事件等,应立即采取紧急救援措施,并及时报告相关部门。
六、员工培训及考核1. 新员工必须经过安全培训并通过考试,拿到相应的操作证书才能上岗;2. 已上岗员工每年必须进行安全知识培训,并且定期进行考核;3. 员工在作业前必须有足够的休息时间,保持良好的工作状态。
七、定期维护与检查1. 每个班次操作结束后,必须进行设备的清洁和维护;2. 定期对设备进行全面检查,如发现异常情况,及时进行维修或更换;3. 养护人员必须按照设备操作手册的要求进行日常维护和保养。
施工技术交底记录表项目名称:施工单位:监理单位:工程地址:交底日期:工程编号:1. 交底内容1.1 工程概况1.2 施工方案1.3 施工工艺与方法1.4 施工材料与设备1.5 施工质量要求1.6 安全预防措施1.7 工期计划1.8 合同约定事项1.9 其他重要内容(如特殊约定、变更事项、注意事项等)2. 交底人员2.1 施工单位交底人员: - 姓名:- 职责:- 联系方式:2.2 监理单位交底人员: - 姓名:- 职责:- 联系方式:3. 交底记录3.1 工程概况交底- 工程名称:- 工程位置:- 建筑规模:- 工程内容:3.2 施工方案交底- 施工方案名称:- 主要施工内容:- 相关图纸与设计文件:3.3 施工工艺与方法交底- 施工工艺说明:- 施工方法及步骤:- 特殊施工技术要求:- 施工工艺图纸:3.4 施工材料与设备交底- 材料名称及规格:- 材料使用位置:- 材料性能要求:- 设备的型号及使用方法:3.5 施工质量要求交底- 特殊质量要求及控制措施: - 质量检验及验收标准:- 质量记录表单:3.6 安全预防措施交底- 安全注意事项:- 施工现场安全设施:- 紧急事故应急预案:3.7 工期计划交底- 施工进度计划安排:- 重点工序及关键节点:- 工程交付时间要求:3.8 合同约定事项交底- 合同要求及约定:- 相关条款及计划:3.9 其他重要内容交底- 特殊约定或变更事项:- 注意事项及风险防控措施:4. 交底确认4.1 施工单位确认:- 姓名:- 职务:- 日期:4.2 监理单位确认:- 姓名:- 职务:- 日期:备注:- 本交底记录表需在交底会议结束后3个工作日内完成,并提交相关部门备案。
- 如有需要,可附上相关图纸、设计文件、技术规范等资料。
本交底记录表为施工技术交底的重要文件,请施工单位和监理单位严格按照要求填写、核对并签字确认。
交底内容经双方确认后,具有法律效力,并作为施工单位完成相应工程的依据。
物料提升机安装安全技术交底1. 概述物料提升机是一种用于将物料从一个低处输送到高处的设备。
它在不同行业中被广泛应用,包括建筑、矿山和工业制造等领域。
正确的安装和使用物料提升机非常重要,以确保工作场所的安全以及设备的正常运行。
2. 安装前的准备工作在进行物料提升机安装之前,需要做一些准备工作以确保安全性和顺利性。
以下是一些关键的准备步骤:•确定安装位置:根据工作场所的需求和物料提升机的规格,选择合适的安装位置。
确保该位置没有阻挡物,并且有足够的空间进行安装和维修。
•检查设备和零件:在安装之前,仔细检查物料提升机及其相应的零件,确保它们没有损坏或缺陷。
如果发现任何问题,应及时更换或修复。
•准备所需工具:根据安装说明和要求,准备好所需的工具和设备。
这些可能包括扳手、螺丝刀、电动工具等。
•调查并遵守相关法规和标准:在安装物料提升机之前,进行调查并了解适用的法规和标准要求。
确保安装过程符合这些要求,以确保设备的合规性和安全性。
3. 安装过程物料提升机的安装过程一般包括以下步骤:3.1 安装支架安装支架是物料提升机的基础结构,支撑整个设备。
以下是安装支架的步骤:•在事先确定的安装位置上标出支架的轮廓。
•根据支架设计和规格,使用合适的工具将支架组装起来。
•使用水平仪或其他工具确保支架是水平和垂直的。
3.2 连接电气部分物料提升机通常需要与电源和控制系统相连。
以下是连接电气部分的步骤:•根据提供的电气图纸和说明书,在支架上安装电气设备,如电动机和电线盒等。
•连接电源线和控制线,确保正确接线,并有效地保护绝缘。
3.3 安装升降机构物料提升机的升降机构是实现物料输送的关键部分。
以下是安装升降机构的步骤:•根据提供的说明书和图纸,在支架上安装升降机构的主要部件,包括传动装置、滑轮和导轨等。
•对升降机构进行调整和校正,确保它们能够平稳运行,并具有必要的安全保护措施。
3.4 测试和调试安装物料提升机之后,需要进行测试和调试以确保设备的正常运行和安全性。

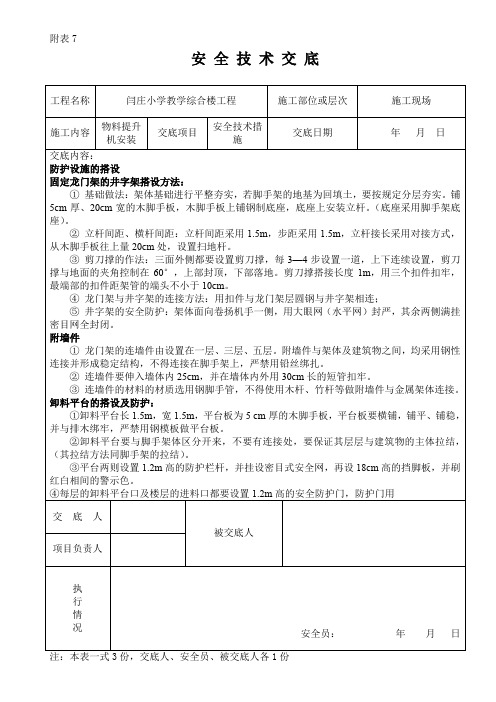

技术交底记录表
道附着,附着以上的架体自由高度最大不得超过6m。
(附示意图)
14、安装操作棚,视线良好便于观察升降工作,有防雨防落物防砸措施。
15、开机前卷扬机必须检查是否有油。
16、检查所属电路、电器是否安全正确。
17、安装防坠装置保护器、三防保护器。
18、卷场机筒上的钢绳必须顺序调整排列,吊篮处于工作最底位置时卷筒不少于三圈。
19、安装完毕后,断绳保护装置必须作荷载试验。
20、现场安装人员必须配备安全帽、安全带及安全保护用品,并配合安检人员搞好安全保护工作。
所用标准螺栓必须认真检查螺杆和螺帽的完整性,严禁使用损坏的螺杆和螺丝。
经现场技术负责人、安全员、机务员按照《建筑施工安全检查标准》JJG59-2011、《龙门架及井架物料提升机安全技术规范》JGJ88-2010的检查评分表逐项进行检查量化打分,综合检查得分90分以上,保证项目分值达到规定得分标准,并在施工升降机悬挂验收合格证后方允许使用。
六、技术措施
l、安装前,对联接螺栓、轴销、结合部位清洗润滑。
2、基础砼强度达到80%时,方准进行下道工序作业。
3、底座安装好,必须检测水平(误差≤1‰)。
4、井架安装到15m时,对垂直度检测校核,以后每隔9m检测校核。
