给水排水管道工程施工及验收规范
- 格式:doc
- 大小:165.00 KB
- 文档页数:7
给水排水管道工程施工及验收规范Revised by BLUE on the afternoon of December 12,2020.给水排水管道工程施工及验收规范GB50268-2008附录C 注水法试验压力升至试验压力后开始计时,每当压力下降,应及时向管道内补水,但最大压降不得大于,保持管道试验压力恒定,恒压延续时间不得少于2h,并计量恒压时间内补入试验管段内的水量;实测渗水量应按下列公式()计算:式中:q——实测渗水量(L/min·km)W——恒压时间内补入管道的水量(L)T——从开始计时至保持恒压结束的时间(min)L——试验管段的长度(m)。
q实测渗水量[L试验管长/min·m]=W补水量/T实测时间×L试验管长注水法试验应进行记录,记录表格可见表的规定。
表注水法试验记录表5折合平均实测渗水量[L/(min·km)]外观评语施工单位:试验负责人:监理单位:设计单位:使用单位:记录员:条文说明附录C 注水法试验本规范规定压力管道的水压试验应采用注水法试验,内容系在原“规范”附录A 基础上修订的。
无压管道闭水试验根据国家标准《给水排水管道工程施工及验收规范》GB50268-2008的强制规定“污水、污雨水合流至管道及湿陷土、膨胀土、流砂地区的雨水管道必须经严密性试验合格后方可投入运行。
”一、试验准备闭水试验应编制闭水试验方案主要内容应包括1、基本情况试验段排水管的性质污水、雨水或污雨水沟槽土质管材名称、型号、规格、直径试验段长度、标准井距、雨水井、检查井的型号、尺寸2、管道两端堵头的设计3、进水、排水、排气孔等设计4、计时加水量计量设备及试验用水保障5、井距之间分隔分段6、参加试验人员组成7、观测与记录8、安全保障措施。
二、试验管段必须具备的规定1、管道与检查井、雨水井外观质量已经验收合格2、管道与沟槽及井周均未回填土且沟槽内无积水。
三、试验方法闭水试验示意图1、封堵管道两端且预留进水孔带阀门、排水孔带阀门与排气孔。
给水排水管道工程施工及验收规范1总则1.O.1 为加强给水排水管道工程的施工管理.提高技术水平,确保工程质量,安全生产,节约材料,提高经济效益.特翩定本规范。
1.0.2本规范适用于城镇和工业区的室外给水排水管道工程的施工及验收。
1.0.3给水排水管道工程应按设计文件和施工图施工。
变更设计应经过设计单位同意。
1.O.4给水排水管道工程的管材、管道附件等材料.应符合国家现行的有关产品标准的规定,并应具有出厂合格证。
用于生活饮用水的管道,其材质不得污染水质。
1.0.5给水排水管道工程施工,应遵守国家和地方有关安全、劳动保护、防火、防爆、环境和文物保护等方面的规定。
1.O.6给水排水管道工程施工及验收除应符合本规范规定外,尚应符合国家现行的有关标准、规范的规定。
2施工准备2.0.1给水排水管道工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时,应及时向设计单位挺出变更设计的要求。
2.0.2给水排水管道工程施工前}应根据旌工需要进行调查研究,并应掌握管道沿线的下列情况和资料t2.O.2.1现场地形、地貌、建筑物各种臂线和其他设施的慵阮2.O.2.2工程地质和水文地质资料;2.O.2.3气象资料}2.O.2.4工程用地、交通运输及排水条件2.O.2.5施工供水、供电条件2.O.2.6工程材料、施工机械供应条件2.0.2.7在地表水水体中或岸边施工时,应掌握地表水的水文和航运资料。
在寒冷地区施工时,尚应掌握地表水的冻结及漉冰的资料;2.0.2.0结合工程特点和现场条件的其他情况和资料。
2.O.3给水排水管道工程施工前应编制施工组织设计。
施工组织设计的内容,主要应包括工程概况、施工部署、施工方法、材料、主要机械设备的供应、保证施工质量、安全、工期、降低成本和提高经济效益的技术组织措施、施工计划、施工总平面图以及保护周围环境的措施等。
对主要施工方法,尚应分别编制施工设计。
2.0.4施工测量应符合下列规定t2.0.4.1施工前.建设单位应组织有关单位向施工单位进行现场交桩2.O.4.2临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施。
给排水管道工程施工及验收规范一、工程施工规范1. 施工前准备在进行排水管道工程施工前,必须对相关图纸进行认真审核,确保施工计划与设计符合要求。
同时,要对施工现场进行详细的勘察,清除杂物,保证施工区域通畅。
施工前还要做好相关设备和材料的准备工作,确保能够顺利进行施工。
2. 施工过程控制在进行排水管道工程施工过程中,施工单位应按照设计要求进行施工,确保施工质量符合相关标准。
在施工过程中,要做好施工记录,及时发现和解决施工中可能出现的问题,保证施工进度和质量。
3. 施工结束验收当排水管道工程施工完毕后,需要进行工程验收,确保工程质量符合相关要求。
验收包括对施工质量、工程验收报告等进行检查,确保工程达到相关标准要求。
施工单位应配合监理单位和相关部门对工程进行验收,如发现问题应及时整改,保证工程质量。
二、验收规范1. 工程质量验收在进行排水管道工程验收时,首先要对工程质量进行检查。
验收人员要对管道的连接、施工质量、材料使用等方面进行检查,确保排水管道工程质量符合相关标准,没有质量问题。
2. 工程验收报告在进行排水管道工程验收时,必须编制工程验收报告。
验收报告应包括工程质量情况、施工进度、工程实际情况等内容,对工程进行全面评估。
工程验收报告是评价工程质量和施工进度的重要依据。
3. 工程验收后续在排水管道工程验收完毕后,验收单位应对验收结果进行评估。
如发现工程存在问题,应及时整改并重新进行验收。
同时,验收单位还应对验收文件进行归档,确保工程验收相关资料完整,方便后续管理和维护。
三、总结排水管道工程施工及验收规范是保证工程质量的重要环节,只有严格按照相关规范进行施工和验收,才能确保工程质量和施工进度达到要求。
同时,施工单位和验收单位要加强沟通合作,共同努力,确保工程的顺利进行和顺利验收。
只有这样,才能为人们的生活带来更好的排水环境。

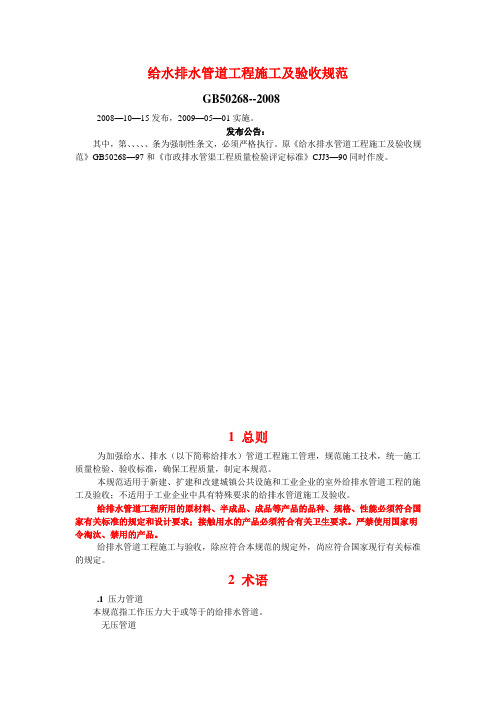

给水排水管道工程施工及验收规范GB50268--20082008—10—15发布,2009—05—01实施。
发布公告:其中,第、、、、、条为强制性条文,必须严格执行。
原《给水排水管道工程施工及验收规范》GB50268—97和《市政排水管渠工程质量检验评定标准》CJJ3—90同时作废。
1 总则为加强给水、排水(以下简称给排水)管道工程施工管理,规范施工技术,统一施工质量检验、验收标准,确保工程质量,制定本规范。
本规范适用于新建、扩建和改建城镇公共设施和工业企业的室外给排水管道工程的施工及验收;不适用于工业企业中具有特殊要求的给排水管道施工及验收。
给排水管道工程所用的原材料、半成品、成品等产品的品种、规格、性能必须符合国家有关标准的规定和设计要求;接触用水的产品必须符合有关卫生要求。
严禁使用国家明令淘汰、禁用的产品。
给排水管道工程施工与验收,除应符合本规范的规定外,尚应符合国家现行有关标准的规定。
2 术语.1 压力管道本规范指工作压力大于或等于的给排水管道。
无压管道本规范指工作压力小于的给排水管道。
刚性管道主要依靠管体材料强度支撑外力的管道,在外荷载作用下其变形很小,管道的失效是由于管壁强度的控制。
本规范指钢筋混凝土、预(自)应力混凝土管道和预应钢筒混凝土管道。
柔性管道在外荷载作用下变形显着的管道,竖向荷载大部分由管道两侧土体所产生的弹性抗力所平衡,管道的失效通常由变形造成而不是管壁的破坏。
本规范主要指钢管、化学建材管和柔性接口的球墨铸铁管管道。
刚性界面不能承受一定量的轴向线变位和相对角变位的管道接口,如用水泥类材料密封或用法兰连接的管道接口。
柔性界面能承受一定量的轴向线变位和相对角变位的管道接口,如用橡胶圈等材料密封连接的管道接口。
化学建材管本规范指玻璃纤维管或玻璃纤维增强热固性塑料管(简称玻璃钢管)、硬聚氯乙烯管(UPVC)、聚乙烯管(PE)、聚丙烯管(PP)及其钢塑复合管的统称。
管渠指采用砖、石、混凝土砌块砌筑的,钢筋混凝土现场浇注的或采用钢筋混凝土预制构件装配的矩形、拱形等异形(非圆形)断面的输水通道。
给排水管道工程施工及验收规范篇一:给水排水管道工程施工及验收规范给水排水管道工程施工及验收规范(续)10.3.5.3 异形截面管道的允许渗水量可按周长折算为圆形管道计。
10.3.6 在水源缺乏的地区,当管道内径大于700mm 时,可按井段数量抽验1/3。
10.4 冲洗消毒10.4.1 给水管道水压试验后,竣工验收前应冲洗消毒。
10.4.2 冲洗时应避开用水高峰,以流速不小于1.0m/s的冲洗水连续冲洗,直至出水口处浊度、色度与入水口处冲洗水浊度、色度相同为止。
10.4.3 冲洗时应保证排水管路畅通安全。
10.4.4 管道应采用含量不低于20mg/L氯离子浓度的清洁水浸泡24h,再次冲洗,直至水质管理部门取样化验合格为止。
11 工程验收11.0.1 给水排水管道工程施工应经过竣工验收合格后,方可投入使用。
隐蔽工程应经过中间验收合格后,方可进行下一工序施工。
11.0.2 验收下列隐蔽工程时,应填写中间验收记录表,其格式宜符合本规范附录C中表C.0.1的规定。
11.0.2.1 管道及附属构筑物的地基和基础; 11.0.2.2 管道的位置及高程; 11.0.2.3 管道的结构和断面尺寸;11.0.2.4 管道的接口、变形缝及防腐层; 11.0.2.5 管道及附属构筑物防水层; 11.0.2.6 地下管道交叉的处理。
11.0.3 竣工验收应提供下列资料: 11.0.3.1 竣工图及设计变更文件;11.0.3.2 主要材料和制品的合格证或试验记录; 11.0.3.3 管道的位置及高程的测量记录;11.0.3.4 混凝土、砂浆、防腐、防水及焊接检验记录;11.0.3.5 管道的水压试验及闭水试验记录; 11.0.3.6 中间验收记录及有关资料; 11.0.3.7 回填土压实度的检验记录;11.0.3.8 工程质量检验评定记录; 11.0.3.9 工程质量事故处理记录;11.0.3.10 给水管道的冲洗及消毒记录。
给水排水管道工程施工及验收规范一、施工规范1.1 施工前准备在进行给水排水管道工程施工之前,施工方应确保以下几点: - 已完成施工图纸的审核和获得相关审批手续; - 确保施工人员具备相关资质和证书; - 确保施工现场周边无垃圾或其他障碍物,保障施工安全; - 检查施工材料的质量和数量是否符合要求。
1.2 施工工艺在进行给水排水管道工程的施工过程中,应注意以下几点: - 严格按照施工图纸要求进行管道的安装和连接; - 管道敷设时应注意避让其他管线及设备,保证施工质量; - 管道固定及补强应符合相关标准和规范,确保管道的稳固和安全; - 管道焊接、铆接等工艺应按照相关规定进行,确保管道连接的牢固性和密封性。
1.3 施工质量验收在施工完成后,应进行质量验收,确保工程质量符合要求: - 对管道的连接、固定、焊接等质量进行检查,确保符合国家标准和规范; - 对管道的密封性进行检测,确保管道无漏水现象; - 对管道的外观进行检查,确保无变形、损坏等质量问题; - 对施工现场进行清理,清除垃圾及施工材料,保持施工环境整洁。
二、验收规范2.1 施工验收工程施工完成后,应进行验收,确保工程质量符合要求: - 对工程的施工质量进行检查,包括管道的连接、固定、焊接等工艺; - 对工程的材料使用情况进行检查,确保符合相关标准和规范; - 可委托第三方机构进行工程的质量检测,对工程质量进行评估。
2.2 使用验收工程验收合格后,才能进行使用验收: - 对管道进行试验运行,检测管道的正常使用情况; - 对给水排水系统进行稳定性、密封性等方面的检测; - 对工程的使用效果进行评估,确保达到设计要求。
2.3 验收报告验收完成后,应出具验收报告: - 报告应包括工程施工、材料使用、使用效果等方面的情况; - 报告应由相关质量监督部门或第三方机构出具,确保客观公正;- 报告应对工程的质量进行评价,并提出相关建议和改进措施。
结语给水排水管道工程施工及验收规范是保证工程质量的关键环节,只有严格执行相关规范和标准,才能确保工程质量达标。
《给水排水管道工程施工及验收规范给水排水管道施工工艺应符合国家标准,根据施工条件,合理安排施工顺序,保证施工质量。
(1)管理方式:施工管理应按照厂家和企业的施工规范和技术要求进行,并积极推行技术创新与新技术,优化施工方案,提高施工质量。
(2)材料检查:施工材料应符合施工图纸和技术要求。
施工前应检查材料质量,确保满足施工要求。
(3)施工准备:施工前应做好安全措施,确保施工安全顺利进行。
辅料、工具、机械设备等应事先提前准备,满足施工需求。
(4)施工方法:施工方法应根据施工工艺和施工要求,合理组织施工,采取正确的方法进行,确保施工质量。
2、给水排水管道管体安装(1)洞口处理:洞口应按照施工图纸和技术要求进行加工,并进行充分防水处理,确保洞口无渗漏。
(2)管道安装:管道安装应按照施工图纸和技术要求,确保安装精准,避免产生碰撞。
在安装管道前,应先检查洞口尺寸、螺栓和螺母是否满足要求。
安装完成后,应进行质量检查,确保质量合格。
(3)回填处理:施工完成后,应对洞口进行回填处理,确保地面层平整,无渗漏。
第二部分:验收要求1、给水排水管道验收(1)管道材质:应检查管道材料是否符合国家标准,查看生产厂家是否有正规资质,并加以证明。
(2)管道型号:应检查管道的型号是否符合施工图纸要求,以及安装部位是否符合规范。
(3)管道安装:应检查管道安装是否精准,并且检查螺栓、螺母等辅料是否符合要求。
2、给水排水管道试压(1)计划试压:应按施工图纸和技术要求,进行试压计划,定期进行试压,确保试压质量。
(2)管道试压:试压时应按照设计压力进行,检查有无渗漏,并做好试压记录。
试压完成后,应清除管道内的试压水,并对排水系统进行清洗。
第三部分:其他1、安全防护施工前应做好安全防护工作,正确使用安全技术装备,防止可能发生的安全事故。
2、施工记录应对施工过程进行详细记录,比如施工前检查、安全措施、材料质量、管道安装、回填处理、质量检查、试压结果等,以备查阅。
给水排水管道工程施工及验收规范GB50268--20082008—10—15发布,2009—05—01实施。
发布公告:其中,第、、、、、条为强制性条文,必须严格执行。
原《给水排水管道工程施工及验收规范》GB50268—97和《市政排水管渠工程质量检验评定标准》CJJ3—90同时作废。
1 总则为加强给水、排水(以下简称给排水)管道工程施工管理,规范施工技术,统一施工质量检验、验收标准,确保工程质量,制定本规范。
本规范适用于新建、扩建和改建城镇公共设施和工业企业的室外给排水管道工程的施工及验收;不适用于工业企业中具有特殊要求的给排水管道施工及验收。
给排水管道工程所用的原材料、半成品、成品等产品的品种、规格、性能必须符合国家有关标准的规定和设计要求;接触用水的产品必须符合有关卫生要求。
严禁使用国家明令淘汰、禁用的产品。
给排水管道工程施工与验收,除应符合本规范的规定外,尚应符合国家现行有关标准的规定。
2 术语.1 压力管道本规范指工作压力大于或等于的给排水管道。
无压管道本规范指工作压力小于的给排水管道。
刚性管道主要依靠管体材料强度支撑外力的管道,在外荷载作用下其变形很小,管道的失效是由于管壁强度的控制。
本规范指钢筋混凝土、预(自)应力混凝土管道和预应钢筒混凝土管道。
柔性管道在外荷载作用下变形显着的管道,竖向荷载大部分由管道两侧土体所产生的弹性抗力所平衡,管道的失效通常由变形造成而不是管壁的破坏。
本规范主要指钢管、化学建材管和柔性接口的球墨铸铁管管道。
刚性界面不能承受一定量的轴向线变位和相对角变位的管道接口,如用水泥类材料密封或用法兰连接的管道接口。
柔性界面能承受一定量的轴向线变位和相对角变位的管道接口,如用橡胶圈等材料密封连接的管道接口。
化学建材管本规范指玻璃纤维管或玻璃纤维增强热固性塑料管(简称玻璃钢管)、硬聚氯乙烯管(UPVC)、聚乙烯管(PE)、聚丙烯管(PP)及其钢塑复合管的统称。
管渠指采用砖、石、混凝土砌块砌筑的,钢筋混凝土现场浇注的或采用钢筋混凝土预制构件装配的矩形、拱形等异形(非圆形)断面的输水通道。
表9.4.4钢筋混凝土无压管道闭气检验规定标准闭气时间编号:管道DN (mm)管内气体压力(Pa) 规定标准闭气时间S (′″)管道DN(mm)管内气体压力(Pa) 规定标准闭气时间S (′″) 起点压力终点压力起点压力终点压力300——1′45″13002000 ≥1500 16′45″400 2′30″1400 19′5002000 ≥1500 3′15″1500 20′45″600 4′45″1600 22′30″700 6′15″1700 24′800 7′15″1800 25′45″900 8′30″1900 28′1000 10′30″2000 30′1100 12′15″2100 32′30″1200 15′2200 35′4闭气试验装置及程序见附录E。
9.5 给水管道冲洗与消毒9.5.1给水管道冲洗与消毒应符合下列要求:1给水管道严禁取用污染水源进行水压试验、冲洗,施工管段处于污染水水域较近时,必须严格控制污染水进入管道;如不慎污染管道,应由水质检测部门对管道污染水进行化验,并按其要求在管道并网运行前进行冲洗与消毒;2管道冲洗与消毒应编制实施方案;3施工单位应在建设单位、管理单位的配合下进行冲洗与消毒;4冲洗时,应避开用水高峰,冲洗流速不小于1.0m/s,连续冲洗。
管道冲洗时,对流速有限制,不得小于1米每秒,因此冲洗时,需要避开高峰期用水。
9.5.2给水管道冲洗消毒准备工作应符合下列规定:1用于冲洗管道的清洁水源已经确定;2消毒方法和用品已经确定,并准备就绪;3排水管道已安装完毕,并保证畅通、安全;4冲洗管段末端已设置方便、安全的取样口;5照明和维护等措施已经落实。
9.5.3管道冲洗与消毒应符合下列规定:1管道第一次冲洗应用清洁水冲洗至出水口水样浊度小于3NTU为止,冲洗流速应大于1.0m/s。
2管道第二次冲洗应在第一次冲洗后,用有效氯离子含量不低于20mg/L的清洁水浸泡24h后,再用清洁水进行第二次冲洗直至水质检测、管理部门取样化验合格为止。
附录A 给排水管道工程分项、分部、单位工程划分表A 给排水管道工程分项、分部、单位工程划分表编号:单位工程(子单位工程)开(挖)槽施工的管道工程、大型顶管工程、盾构管道工程、浅埋暗挖管道工程、大型沉管工程、大型桥管工程分部工程(子分部工程) 分项工程验收批土方工程沟槽土方(沟槽开挖、沟槽支撑、沟槽回填)、基坑土方(基坑开挖、基坑支护、基坑回填)与下列验收批对应管道主体工程预制管开槽施工主体结构金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管管道基础、管道接口连接、管道铺设、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护可选择下列方式划分:①按流水施工长度;②排水管道按井段;③给水管道按一定长度连续施工段或自然划分段(路段);④其他便于过程质量控制方法管渠(廊)现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构件安装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管道内防腐层、管廊内管道安装每节管渠(廊)或每个流水施工段管渠(廊)不开槽施工主体结构工作井工作井围护结构、工作井每座井顶管管道接口连接、顶管管道(钢筋混凝土管、钢管)、管道防腐层(管道内防腐层、钢管外防腐层).钢管阴极保护、垂直顶升顶管顶进:每100m;垂直顶升:每个顶升管盾构管片制作、掘进及管片拼装、二次内衬(钢筋、混凝土)、管道防腐层、垂直顶升盾构掘进:每100环;二次内衬:每施工作业断面;垂直顶升:个顶升管浅埋暗挖土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升暗挖:每施工作业断面;垂直顶升:每个顶升管定向钻管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100m 夯管管道接口连接、夯管管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每lOO m沉管组对拼装沉管基槽浚挖及管基处理、管道接口连接、管道防腐层、管道沉放、稳管及回填每100m(分段拼装按每段,且不大于100m) 预制钢筋混凝土沉管基槽浚挖及管基处理、预制钢筋混凝土管节制作(钢筋、模板、混凝土)、管节接口预制加工、管道沉放、稳管及回填每节预制钢筋混凝土管桥管管道接口连接、管道防腐层(内防腐层、外防腐层)、桥管管道每跨或每100m;分段拼装按每跨或每段,且不大于100m附属构筑物工程井室(现浇混凝土结构、砖砌结构、顶制拼装结构)、雨水口及支连管、支墩同一结构类型的附属构筑物不大于10个注:1 大型顶管工程、大型沉管工程、大型桥管工程及盾构、浅埋暗挖管道工程,可设独立的单位工程;2 大型顶管工程:指管道一次顶进长度大于300m的管道工程;3 大型沉管工程:指预制钢筋混凝土管沉管工程;对于成品管组对拼装的沉管工程,应为多年平均水位水面宽度不小于200m,或多年平均水位水面宽度100~200m之间,且相应水深不小于5m;4 大型桥管工程:总跨长度不小于300m或主跨长度不小于100m;5 土方工程中涉及地基处理、基坑支护等,可按现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202等相关规定执行;6 桥管的地基与基础、下部结构工程,可按桥梁工程规范的有关规定执行;7 工作井的地基与基础、围护结构工程,可按现行国家标准《建筑地基基础工程施工质量验收规范》GB 50202、《混凝土结构工程施工质量验收规范》CB 50204、《地下防水工程质量验收规范》GB 50208、《给水排水构筑物工程施工及验收规范》GB 50141等相关规定执行。
附录B 分项、分部、单位工程质量验收记录B.0.1验收批的质量验收记录由施工项目专业质量检查员填写,监理工程师(建设项目专业技术负责人)组织施工项目专业质量检查员进行验收,并按表B.0.1记录。
表B.0.1 分项工程(验收批)质量验收记录表编号:工程名称分部工程名称分项工程名称施工单位专业工长项目经理验收批名称,部位分包单位分包项目经理施工班组长质量验收规范规定的检查项目及验收标准施工单位检查评定记录监理(建设)单位验收记录主控项目1 2 2 45 合格率6 合格率一般项目1234 合格率5 合格率6 合格率施工单位检查评定结果项目专业质量检查员:年月日监理(建设) 单位验收结沦监理工程师(建设单位项目专业技术负责人) 年月日B.0.2分项工程质量应由监理工程师(建设项目专业技术负责人)组织施工项目技术负责人等进行验收,并按表B.0.2记录。
表B.0.2 分项工程质量验收记录表编号:工程名称分项工程名称验收批数施工单位项目经理项目技术负责人分包单位分包单位负责人施工班组长序号验收批名称、部位施工单位检查评定结果监理(建设)单位验收结论12345检查结论施工项目技术负责人:年月日验收结论监理工程师(建设项目专业技术负责人)年月日B.0.3分部(子分部)工程质量应由总监理工程师和建设项目专业负责人、组织施工项目经理和有关单位项目负责人进行验收,并按表B.0.3记录。
表B.0.3 分部(子分部)工程质量验收记录表编号:工程名称分部工程名称施工单位技术部门负责人质量部门负责人分包单位分包单位负责人分包技术负责人序号分项工程名称验收批数施工单位检查评定验收意见123456789质量控制资料安全和功能检验(检测)报告观感质量验收验收单位分包单位项目经理年月日施工单位项目经理年月日设计单位项目负责人年月日监理单位总监理工程师年月日建设单位项目负责人(专业技术负责人) 年月日B.0.4单位(子单位)工程质量竣工验收应按表B.0.4-1~表B.0.4-4记录。
单位(子单位)工程质量竣工验收记录由施工单位填写,验收结论由监理(建设)单位填写,综合验收结论由参加验收各方共同商定,建设单位填写;并应对工程质量是否符合规范规定和设计要求及总体质量水平做出评价。
表B.0.4-1 单位(子单位)工程质量竣工验收记录表编号:工程名称类型工程造价施工单位技术负责人开工日期项目经理项目技术负责人竣工日期序号项目验收记录验收结沦1 分部工程共分部,经查分部符合标准及设计要求分部2 质量控制资料核查共项,经审查符合要求项,经核定符合规范规定项3 安全和主要使用功能核查及抽查结果共核查项,符合要求项,共抽查项,符合要求项,经返工处理符合要求项4 观感质量检验共抽查项,符合要求项,不符合要求项5 综合验收结论参加验收单位建设单位设计单位施工单位监理单位(公章)项目负责人年月日(公章)项目负责人年月日(公章)项目负责人年月日(公章)项目负责人年月日B.0.4-2 单位(子单位)工程质量控制资料核查表编号:工程名称施工单位序号资料名称份数核查意见1 材质质量保证资料①管节、管件、管道设备及管配件等;②防腐层材料,阴极保护设备及材料;③钢材、焊材、水泥、砂石、橡胶止水圈、棍凝土、砖、混凝土外加剂、钢制构件、混凝土预制构件2 施工检测①管道接口连接质量检测(钢管焊接无损探伤检验、法兰或压兰螺栓拧紧力矩检测、熔焊检验);②内外防腐层(包括补口、补伤)防腐检测;③预水压试验;④混凝土强度、混凝土抗渗、混凝土抗冻、砂浆强度、钢筋焊接;⑤回填土压实度;⑥柔性管道环向变形检测;⑦不开槽施工土层加固、支护及施工变形等测量;⑧管道设备安装测试;⑨阴极保护安装测试;⑩桩基完整性检测、地基处理检测3 结构安全和使用功能性检测①管道水压试验;②给水管道冲洗消毒;③管道位置及高程;④浅埋暗挖管道、盾构管片拼装变形测量;⑤混凝土结构管道渗漏水调查;⑥管道及抽升泵站设备(或系统)调试、电气设备电试;⑦阴极保护系统测试;⑧桩基动测、静载试验4 施工测量①控制桩(副桩) 、永久(临时)水准点测量复核;②施工放样复核;③竣工测量5 施工技术管理①施工组织设计(施工方案)、专题施工方案及批复;②焊接工艺评定及作业指导书;③图纸会审、施工技术交底;④设计变更、技术联系单;⑤质量事故(问题)处理;⑥材料、设备进场验收;计量仪器校核报告;⑦工程会议纪要;⑧施工日记6 验收记录①验收批、分项、分部(子分部)、单位(子单位)工程质量验收记录;②隐蔽验收记录7 施工记录①接口组对拼装、焊接、拴接、熔接;②地基基础、地层等加固处理;③桩基成桩;④支护结构施工;⑤沉井下沉;⑥混凝土浇筑;⑦管道设备安装;⑧顶进(掘进、钻进、夯进);⑨沉管沉放及桥管吊装;⑩焊条烘陪、焊接热处理;○11防腐层补口补伤等8 竣工图结论:施工项目经理:年月日结论:总监理工程师:年月日表B.0.4-3 单位(子单位)工程观感质量核查表编号:工程名称施工单位序号检查项目抽查质量情况好中差1管道工程管道、管道附件、附属构筑物位置2 管道设备3 附属构筑物4 大口径管道(渠、廊):管道内部、管廊内管道安装5 地上管道(桥管、架空管、虹吸管)及承重结构6 回填土7顶管、盾构、浅埋暗挖、定向钻、夯管管道结构8 防水、防腐9 管缝(变形缝)10 进、出洞口11 工作坑(井)12 管道线形13 附属构筑物14抽升泵站下部结构15 地面建筑16 水泵机电设备、管道安装及基础支架17 防水、防腐18 附属设施、工艺观感质量综合评价结论:结论:施工项目经理:年月日总监理工程师:年月日注:地面建筑宜符合现行国家标准《建筑工程施工质量验收统一标准》GB 50300的有关规定。
