土方开挖及支护
- 格式:doc
- 大小:216.73 KB
- 文档页数:27
土方开挖及支护细则1. 概述土方开挖及支护是土木工程建设中的重要环节,无论是基础工程、桥梁隧道还是道路工程,都需要进行土方开挖和支护。
本文将针对土方开挖和支护的具体细节进行介绍。
2. 土方开挖土方开挖是指将地面的土壤或岩石挖掉,以此形成建筑物地基或者道路的路基或者排水的渠槽等,开挖时应注意以下几点:2.1 开挖范围开挖时应根据设计图纸,确定开挖范围,挖掉的土方应该尽可能的符合设计要求,不能过多或过少。
另外,在开挖的过程中还应注意是否存在需要保留的管线或其他的设备。
2.2 土方质量在开挖中应该注意土方的质量,根据施工的地段和用途选择相应的土方类型,保证土方的密实度和坚固性,防止在后期施工中的坍塌、变形等问题。
2.3 废土处理土方开挖后,对于挖出的废土应该进行合理处理,不能将废土对周围环境造成污染,甚至影响到其他施工过程,应该精心选择处理方式,比如通过堆填、覆盖或回收等方式进行利用。
3. 土方支护土方支护是为了保证施工安全,防止地面塌方,以及保证建筑物或道路的牢固性而进行的支护工作。
土方支护应该根据需要进行相应的土方支护及补充加固,以此达到稳固、耐用的效果,具体注意点如下:3.1 支护方式在进行支护之前,应根据施工需要和实际情况选择支护方式,常见的支护方式有挡土墙、支撑架、加固钢筋等方式,选择不同的支护方式需要考虑到土壤情况、土方施工深度、夯实度、坡角等因素。
3.2 材料选择选择高质量、易加工、抗压力强的材料进行支护。
材料可以包括钢筋、混凝土、木材和石材等,钢筋和混凝土的加固方式常用于支撑地下建筑,而木材和石材则常用于挡土墙的建设。
3.3 土方加固土方加固是指在土方支护的工程过程中,为了提高土方的支护稳定性而采取加固措施,之后加固方案可以根据土方施工需要进行具体选择,保证施工合规,并且达到安全和结构稳定。
4.本文从土方开挖和支护两个方面进行了概括性的介绍,着重介绍了在土方开挖和支护工程中需要注意的关键点,以此以达到稳固和安全构筑的目标。

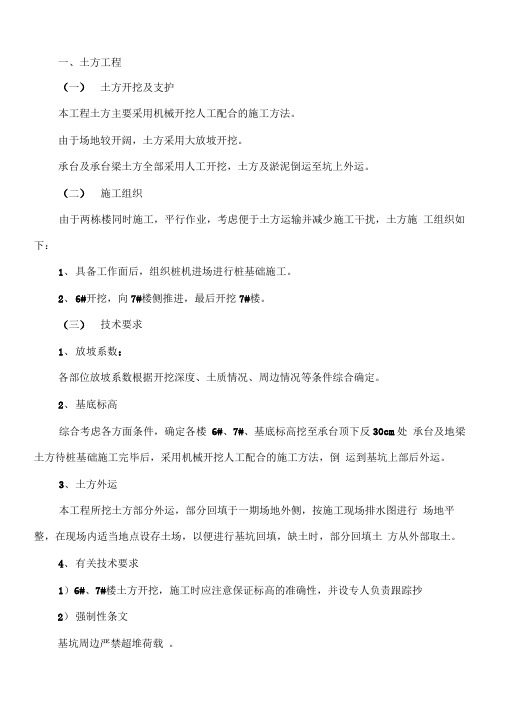

一、土方工程(一)土方开挖及支护本工程土方主要采用机械开挖人工配合的施工方法。
由于场地较开阔,土方采用大放坡开挖。
承台及承台梁土方全部采用人工开挖,土方及淤泥倒运至坑上外运。
(二)施工组织由于两栋楼同时施工,平行作业,考虑便于土方运输并减少施工干扰,土方施工组织如下:1、具备工作面后,组织桩机进场进行桩基础施工。
2、6#开挖,向7#楼侧推进,最后开挖7#楼。
(三)技术要求1、放坡系数:各部位放坡系数根据开挖深度、土质情况、周边情况等条件综合确定。
2、基底标高综合考虑各方面条件,确定各楼6#、7#、基底标高挖至承台顶下反30cm处承台及地梁土方待桩基础施工完毕后,采用机械开挖人工配合的施工方法,倒运到基坑上部后外运。
3、土方外运本工程所挖土方部分外运,部分回填于一期场地外侧,按施工现场排水图进行场地平整,在现场内适当地点设存土场,以便进行基坑回填,缺土时,部分回填土方从外部取土。
4、有关技术要求1)6#、7#楼土方开挖,施工时应注意保证标高的准确性,并设专人负责跟踪抄2)强制性条文基坑周边严禁超堆荷载。
本工程的堆土场根据施工平面图确定,选址时远离基坑边坡至少10rn基础施工阶段,基坑边坡5m以内不作任何场地、修建临时办公室,以防超载。
3)强制性条文基坑周边地面应设排水沟、对坡顶、坡面、坡脚采取排水措施。
基础施工阶段正处于雨季,因此基坑上下应做防雨措施。
方法是在基坑顶部设一圈止水台,基坑内纵横设排水沟和集水坑、雨水汇集后,以水泵抽出外排。
另外,开挖完毕后的基坑边坡应立即以彩条布覆盖防护。
详见现场排水图及基坑边坡防护图4)强制性条文基坑开挖过程中,应米取措施防止碰撞支护结构、工程桩、或扰动基底原状土.本工程土方开挖时,承台土方全部采用人工挖土,防止破坏桩头。
挖掘机挖土时,应预留300mm高土方人工开挖,防止扰动原始土。
(四)回填土施工1)用粉质粘土,按规范分层夯填压实,取样。
2)填土填至图纸设计标高处,其上部用砂回填按图施工。
土方工程及支护方案土方工程是指对土壤、岩土体等进行开挖、填筑、平整等工程,可以分为开挖土方工程和填筑土方工程两大类。
支护方案是在土方工程中为了防止土方塌方或者发生滑坡、滑移等不稳定现象而采取的各种支护措施和技术方案。
下面我将介绍土方工程及支护方案的内容。
一、土方工程:(一)开挖土方工程开挖土方工程是指对已经固结的土壤或者岩土体进行开挖的工程。
在进行开挖土方工程时,首先需要进行工程测量,确定地下水位和土方的坡降比以及各个开挖面的形状。
然后根据工程量和工程时间等因素,确定土方开挖的方法和机械设备。
开挖土方工程有多种方法,常见的有机械开挖和手工开挖。
机械开挖主要包括挖斗挖掘、推土机掘进和爆破开挖。
手工开挖主要用于小面积和复杂地形的土方工程。
(二)填筑土方工程填筑土方工程是指将土方从挖方位置运输到填筑位置,填筑并压实的工程。
填筑土方工程的目的是为了填补挖出的土方洞,并保持土方的稳定性和垂直坡度。
填筑土方工程的方法根据填筑速度和填筑的地形条件等因素而定,主要有直接倒运、台车运输和输送带运输等方法。
填筑土方工程中还需要进行土方的压实,以确保土方的密实度。
二、支护方案:(一)土方塌方防护方案土方开挖过程中,如果土方的坡度太大,土方的稳定性会受到影响,容易发生塌方。
为了防止土方塌方,可以采取以下措施:1.支护结构:如钢筋混凝土护坡、喷射混凝土护坡等。
2.排水措施:通过建设排水系统,降低土方的含水量,增加土方的稳定性。
3.地质勘察:对土方的地质情况进行详细勘察,确定土方的稳定性,采取必要的支护措施。
(二)滑坡、滑移防护方案土方工程施工过程中,如果遇到滑坡、滑移等不稳定现象,需要采取相应的支护措施:1.加固措施:可以采取加固土方的办法,如预应力锚杆、喷射混凝土爆破锚杆等。
2.土木结构:可以采用挡土墙、边坡护面、护坡网等土木结构来防止滑坡、滑移发生。
3.排水措施:通过排水系统降低土方的含水量,减少土方的重量,提高土方的稳定性。
土方开挖与基坑支护施工方案在土建工程中,土方开挖和基坑支护是非常重要的施工环节,关系到整个工程的安全和进度。
土方开挖是指将地面上的土壤或岩石进行开挖、移动或挖掘的施工过程,而基坑支护则是指在地下施工过程中为保证开挖工程的顺利进行和安全性,对基坑周围的支护进行加固、保护的措施。
本文将探讨土方开挖和基坑支护的施工方案,以确保工程顺利进行。
一、土方开挖施工方案1.1 前期准备工作•资料搜集:根据设计图纸和平面布置图,了解土方开挖范围、土层情况、地下管线、地基硬度等信息。
•场地勘察:实地勘察,了解地面的实际情况,包括地形、坡度、绿化等情况,提前发现潜在的安全隐患。
•规划施工路线:根据开挖范围和施工条件确定施工路线,保证施工的连续性和高效性。
1.2 施工方法•机械开挖:采用推土机、挖掘机等机械进行土方开挖,提高开挖效率,保证土方平整。
•人工开挖:在狭窄空间或特殊场地,采用人工开挖,保证施工安全,并对特殊地段进行细致处理。
1.3 土方处理•分类处理:对不同种类的土方进行分类处理,将符合要求的土方用于回填,对废弃土方进行处理。
•土方回填:在开挖完成后,对空隙进行填充,恢复地面原貌,减少对环境的影响。
二、基坑支护施工方案2.1 支护结构选择•土方支撑:采用土方支撑的方式,如土挡墙、护坡等,对基坑周围进行支护。
•钢支撑:在开挖深度较大或土层较松软时,采用钢支撑结构,提高基坑的稳定性。
2.2 施工工艺•预处理:在开挖前,对周围建筑物和管线进行预处理,确保施工安全进行。
•主体支护:根据基坑深度和土层情况选择合适的支护结构,进行主体支护施工。
•后处理:支护完毕后,对周围环境进行清理、修复,确保工程完工后环境整洁。
2.3 安全措施•安全监测:在施工过程中设置安全监测点,及时监测基坑周围的变化,确保施工安全。
•紧急预案:制定基坑支护施工的紧急预案,对可能发生的事故进行预备措施,保障施工人员的安全。
结语土方开挖和基坑支护是土建工程中常见的施工环节,需要结合具体工程条件和要求,制定合理的施工方案,确保施工质量和安全。
施工方案中的土方开挖与基坑支护在建筑工程中,土方开挖与基坑支护是施工方案中非常重要的环节。
正确的土方开挖和基坑支护可以确保施工的顺利进行,保证工地的安全和稳定。
本文将针对土方开挖和基坑支护两个方面进行深入探讨,并介绍相关的施工技术和措施。
一、土方开挖土方开挖是指根据建筑设计要求和施工方案,在施工现场对地面或地下进行挖掘的工作。
土方开挖的目的可以是为了修建建筑物的基础、地下室或地下通道等,或者为了确保工程施工的顺利进行而进行临时性的土方开挖。
在进行土方开挖时,需要根据具体情况选择合适的施工方法和设备。
常见的土方开挖方法有人工开挖、机械开挖和爆破开挖等。
人工开挖适用于较小规模的土方开挖,主要依靠人力手工进行。
机械开挖则利用挖掘机、推土机等机械设备进行,适用于较大规模的土方开挖。
爆破开挖则适用于一些特殊情况,如需要开挖坚硬岩石的地方。
无论采用何种方法,土方开挖时都需要注意以下几点:1. 根据地质勘测结果和工程设计要求,确定开挖的深度和范围,并制定相应的开挖方案。
2. 注意土方开挖的斜坡要求,确保开挖边坡的稳定和安全。
3. 进行土方开挖时,要防止对周围环境造成影响,如振动、噪音、粉尘等。
4. 在开挖过程中,要随时检查和监测边坡的稳定性,确保施工现场的安全。
二、基坑支护基坑支护是指在土方开挖过程中,为了保证施工现场的安全和周围环境的稳定,采取各种措施对基坑进行支护。
基坑支护的目的是防止土方开挖时引起的地面塌方、坡体滑移等情况,保证工地的安全和施工的顺利进行。
常见的基坑支护方法有以下几种:1. 钢支撑:利用钢材制作的支撑结构,可以对基坑进行有效的支护。
常见的钢支撑类型有钢板桩、钢筋混凝土桩等。
2. 土工合成材料:如土工格栅、土工布等,可以增强土体的抗力,提高基坑的稳定性。
3. 土钉墙:通过打入土钉加固基坑周围的土体,使其形成一道坚固的墙体结构,防止土方开挖引起的变形和滑移。
在进行基坑支护时,需要根据具体情况选择合适的支护方法,并进行合理的设计和计算。
开挖支护方法
开挖支护方法是指在土方开挖过程中,为了防止土方坍塌、保护周围建筑物、保证施工安全等目的而采取的一系列技术措施和工程设施。
开挖支护方法主要包括以下几种:
1. 土钉加固法:在土壤中钻孔,插入钢筋和钢丝绳,并在孔内灌注混凝土,形成土钉加固体系,以增强土壤的承载能力。
2. 桩墙支护法:在开挖周围设置深入地下的桩墙,并在桩墙上设置支护结构,以抵抗土体承载压力,实现地下空间的稳定施工。
3. 钢支撑支护法:使用钢支撑等金属材料搭建支撑结构,支撑土体,防止坍塌,确保施工安全。
4. 土压平衡盾构法:利用盾构机在土壤中掘进,通过盾构机上的托盘支撑土体,实现地下隧道的施工。
5. 预应力混凝土法:通过对混凝土进行预压和预应力处理,使混凝土具有较强的抗震、抗风、抗震、抗裂性能,以保证工程的安全稳定。
以上是常见的开挖支护方法,不同的支护方法适用于不同的土体类型、地下空间形态和施工要求,可以根据具体情况选择合适的方法。
- 1 -。
土方开挖及基坑支护一、施工工艺1、土方开挖:1)基坑按设计要求严格分层分段开挖,按设计的剖面图不同段放坡,基坑开挖后立即在基坑坡顶作表面硬化处理,并在硬化层中设置排水沟,表面硬化层宜做成反坡,排水沟应不漏水,排水沟做成后,可用以基坑内的排水。
2)基坑开挖施工应遵循“信息法”施工的原则,勤监测、勤巡视及时反馈信息,根据变化的情况指导施工。
3)要保证该基坑支护顺利安全施工,除高质量的支护设计外,还需土方开挖施工组织严密,土方开挖施工队伍一定要与基坑支护施工队伍密切配合,协调施工。
同时还应根据环境监测所反馈的信息随时调整挖土顺序,挖土速度,严禁随意超挖蛮干。
4)支护施工过程中的排出物可能会使自然地面抬高,其排出物在施工完成后必须及时清楚,以保证自然地面标高不超过设计地面标高,以免增加支护结构的额外土压力负担,使支护结构出现过载现象。
5)基坑开挖进程中,土方不应随意堆置于基坑周边,施工用材必须堆置于坑边的安全距离之外。
6)土方开挖过程中,挖土机不得碰撞支护结构件。
7)基坑开挖期间坑底四周设置排水沟,基坑内的少量渗水,可采用明沟水集水坑的办法用潜水泵明排至坑外排水沟排入城市污水管网。
三、监测及应急措施1、检测的目的:深基坑施工监测的主要目的是充分掌握整个深基坑在开挖过程中坑壁土体、邻近道路管线及建构筑物的变形状态、变形大小及特征、地下水动态变化特征、锚杆的拉应力变化、基坑侧壁的土压力变化情况等,以达到预警效果,确保整个基坑工程顺利进行。
通过基坑监测及时提供施工信息,调整施工方案,及时采取合理的应急应变措施,信息化施工方法是基坑安全进行的有力保证。
2、监测方案:1)整个基坑的监测包括位移监测,沉降观测。
2)为精确实施监测方案,首先在施工场地进行影响范围外,布设高精度平面控制网和精密水准点网,作为位移与沉降观测的基准点。
3)在基坑周边以及邻近建筑物上布设位移与沉降观测点,位移与沉降点除个别情况外,应合二为一,即沉降、位移观测点使用同一点,以利监测资料的分析。
土方工程开挖与支护方案一、前言土方工程是指在土地开发过程中对地表土壤进行开挖和处理的工程,通常用于道路、建筑、水利等基础设施的建设。
在土方工程中,开挖与支护是非常重要的环节,直接影响工程的顺利进行和安全施工。
因此,制定科学合理的土方工程开挖与支护方案是至关重要的。
本文将对土方工程开挖与支护方案进行详细的探讨。
二、土方工程开挖1.1 开挖范围确定根据工程设计图纸和实际情况,确定土方开挖的范围和深度。
在确定开挖范围时,需要考虑土地利用、地形地貌、地下管线等因素,确保开挖的范围符合工程要求。
1.2 土方开挖方式土方开挖通常采用机械开挖和人工开挖两种方式。
机械开挖效率高,成本低,适用于大范围土方开挖;而人工开挖则适用于小范围土方开挖和精细作业。
根据实际情况,需综合考虑所处地区的自然条件、施工周期、技术条件等因素选择合适的开挖方式。
1.3 土方开挖安全在进行土方开挖时,需要考虑工程安全。
首先要对开挖区域进行详细的勘察,掌握地质情况和地下设施分布,确保开挖过程中不会出现地质灾害,如滑坡、塌方等。
同时要严格执行安全操作规程,提高作业人员安全意识,确保安全生产。
1.4 土方开挖管理土方开挖管理是确保工程顺利进行的关键。
在开挖过程中,需要对土方开挖进行严密监控,及时了解施工进度,发现问题及时处理。
同时要严格执行工程规范,确保土方开挖质量。
三、土方工程支护2.1 支护方式选择土方工程支护通常采取挡土墙、边坡支护、排水排渗、喷锚支护等多种方式。
根据工程地质条件和要求,需结合实际情况选择合适的支护方式。
在选择支护方式时,需综合考虑支护效果、施工难易程度、成本等因素,做出科学合理的选择。
2.2 支护设计支护设计是土方工程支护的核心环节。
在进行支护设计时,需要充分考虑地质条件、开挖深度、土方性质等因素,制定合理的支护方案。
支护设计需要符合相关标准规范,确保支护结构的稳定性和可靠性。
2.3 支护施工支护施工是保证土方工程质量的关键。
土方开挖和基坑支护施工方案
一、概述
土方开挖和基坑支护是工程施工中重要的环节,其施工方案设计及实施对工程
质量、安全和进度均具有重要影响。
本文将围绕土方开挖和基坑支护的施工方案展开详细介绍。
二、土方开挖施工方案
1.初步准备
–对开挖区域进行勘察,了解地质情况,制定详细的开挖方案。
–清理施工区域,确保周围环境安全。
2.机械选择与调配
–根据开挖量和地质条件选择适当的施工机械,保证施工效率。
–合理安排机械的使用顺序,避免机械闲置造成浪费。
3.开挖施工过程
–严格按照设计要求进行开挖,保证土方开挖的准确度和平整度。
–注意施工现场的安全,设置警示标志和安全防护设施。
三、基坑支护施工方案
1.支护结构选择
–根据基坑深度、土质情况和周围环境选择合适的支护结构,如钢支撑、混凝土拱墙等。
–结合工程实际情况,考虑支护结构的稳定性和经济性。
2.基坑支护施工过程
–按照设计进行基坑支护的施工,严格按照支护施工工艺要求进行操作。
–定期检查支撑结构的稳定性,发现问题及时处理,确保支护结构的安全性。
四、总结
土方开挖和基坑支护施工是工程建设中的重要环节,合理的施工方案设计和严
格的实施对工程质量和安全具有至关重要的影响。
开挖过程中需注意现场安全,支护结构的选择和施工过程都需要慎重对待,只有综合考虑各方面因素,才能确保土方开挖和基坑支护的顺利进行。
以上是关于土方开挖和基坑支护施工方案的详细介绍,希望对相关工程实践有
所帮助。
土方开挖与基坑支护专项施工方案一、施工前准备在进行土方开挖与基坑支护施工之前,需要进行充分的施工前准备工作,包括:1.1 项目调研在施工前,需要对工程现场进行调研,了解地质情况、地下管线等情况,做到心中有数,为后续施工提供依据。
1.2 工程设计根据项目的具体情况,制定相应的土方开挖与基坑支护施工方案,确保施工过程安全高效。
二、土方开挖土方开挖是基坑支护工程中的重要环节,需要根据工程设计要求,合理安排施工序列,确保土方开挖的质量和进度。
2.1 施工机械选择适当的施工机械进行土方开挖工作,保证施工效率和质量。
2.2 施工工艺根据设计要求,合理划分施工区域,采取适当的土方开挖工艺,控制开挖进度,确保施工安全。
三、基坑支护基坑支护是土方开挖后的重要工程环节,通过支护结构的设置,确保基坑的稳定性和安全性。
3.1 支护结构根据设计要求,选择适当的支护结构,包括桩基、钢支撑等,进行基坑支护工作。
3.2 施工工艺在进行基坑支护施工时,需要严格按照设计要求进行施工,确保支护结构的质量和稳定性。
四、施工安全在进行土方开挖与基坑支护施工时,要时刻关注施工安全,严格执行相关规定,确保施工人员和设备的安全。
4.1 安全措施在施工过程中,要建立健全的安全管理制度,加强安全教育培训,提高施工人员的安全意识。
4.2 紧急预案制定应急预案,建立紧急救援机制,确保发生意外情况时能及时有效应对。
五、施工总结土方开挖与基坑支护施工是基础工程中的重要环节,合理安排施工过程,严格执行相关规定,确保施工质量和安全。
希望通过本文对土方开挖与基坑支护专项施工方案有所了解,为工程施工提供参考。
注:本文仅为一般性参考,具体施工应根据实际情况进行调整和优化。
中卫市新墩(西区)B块地棚户区改造项目五标段工程地库土方开挖施工方案编制:审核:审批:宁夏第五建筑公司2017年1月第一部分综合说明一、工程概况拟建本工程中卫市新墩(西区)B块地棚户区改造项目五标段工程,位于中卫市新墩路以西、平安路以南、机场大道以东、滨河大道以北,本项目主要包括地下车库及34#、35#、36#、37#、38#五栋住宅楼及地下车库,。
根据本工程勘察报告,土方开挖分两层,第一层挖至自然地面下1123.85米,第二层挖至自然地面下1219.85米;根据本工程结构设计标高要求,基坑底标高为自然地面下-5.65m。
根据工程勘察报告几现场实际探测,水位位于自然地面-2.5米,该工程必须先降水后开挖。
该基坑根据开挖条件及基坑周边环境特点,此基坑不用护坡加固处理可以施工,如果在施工过程中遇到粉质细砂层,在粉质细砂层段做护坡加固。
二、编制依据该施工组织设计的编制主要依据:设计图纸;现行规范、规程以及现场实际情况以及本工程岩土工程勘察报告。
主要规范、规程如下:《建筑地基基础工程施工质量验收规范》GB50209-2016《建筑边坡工程技术规范》(GB50330-20013)《建筑与市政降水工程技术规范》(JGJ/T111-1998)《建筑施工安全检查标准》(JGJ59-2011)《建筑工程施工质量验收统一标准》(GB50300-2013)《建筑机械使用安全技术规程》(JGJ33-2012)三、总体施工部署1.质量目标合格。
2.工期目标总工期按合同工期完工,开工日期按业主要求。
(详见本工程进度计划)3.施工部署开工前应协调办理交通、环卫、环保车辆通行手续,根据降水观测情况,满足开挖条件后,进行土方开挖。
第二部分土方开挖工程方案一、方案编制依据编制依据:《建筑地基基础工程施工质量验收规范》GB50209-2016二、施工技术措施1、施工准备:(1)工程技术人员事先熟悉施工图,全面理解基坑开挖的平面尺寸及标高,制定可行的施工方案。
(2)该工程施工所需临建、施工用水用电条件已具备。
(3)测量放线工具、经纬仪、水准仪各一台,塔尺一个,50m钢卷尺1`把,并准备施工所需的木桩、线绳、线坠等。
(4)施工机械,挖掘机一台、自卸运输车六台,装载机一台。
(5)挖土工具:平锹、尖锹各10把。
(6)操作工人15名。
2、测量放线:首先由高程控制点,将标高引入该工程相邻建筑物,用红漆做标志。
该工程平面座标及轴线定位,由测量部门负责放置,各控制点在建筑物以外5至10m 处做控制引桩。
施工前先对该工程的标高及平面轴线位置、尺寸进行核对,经建设单位及有关部门检验无误,并签字认可后方可进行施工。
依据建筑物已确定的轴线位置,按1:0.5坡系数,用白灰撒出基础开挖外边线。
三、土方开挖(1)土方开挖形式为大开挖,土方开挖采用挖掘机。
挖土时挖掘机位于自然地平,自上而下,分层挖至坑底标高,先放好坡顶线、坡底线,经复测及验收合格后开始开挖。
(2)机械挖土分两大步进行,第一步挖3m,第二步挖2.45m。
预留20cm土层人工清理。
(3)第一步先挖去面层至自然地坪下3m,自东向西进行。
(4)第二步从-3m挖至-5.65m处,自西向东进行。
(5)在开挖至距离坑底20cm以内时,测量人员抄出50cm水平线,在槽帮上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平。
(6)机械挖至最后一步时,测量人员随即放出基底边坡线。
(7)开始由人工挖除20cm预留土体,用尺量好50cm标准尺杆,随时校核基底标高。
并在清理好的基底上放好槽边线。
人工清运土体倒退进行,若手推车不得不在挖好的基底土上行走时,必须垫好木板或厚铁皮,不得扰动基底土。
(8)施工中对标准桩、观测点、管网加以保护,发现古墓文物及时申请有关部门处理。
(9)质量控制标准项目序号检查项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整人工机械主控项目1 标高-50 ±30 ±50 水准仪2长度宽度+200-50+300-300+500-150经纬仪用钢尺量一般项目1表面平整度20 20 50用2m靠尺和楔形塞尺检查回填前,对基础、箱型基础墙或地下防水层、保护层等进行检查验收并办理隐检手续。
四、计算方式放坡:依据现场土质和周围环境情况计划坡比,进行放坡,以保证边坡稳定和施工操作安全,基坑挖方安全边坡按以下方法计算:a、参数信息坑壁土类型:杂填土、粉质粘土、粉细砂坑壁土的重度Y(KN/ ):17、18.5、18.9、20.0坑壁土的内摩擦角∮( ):25.0 坑壁土粘聚力c(KN/ ):0、15.1、0、18坑顶护道上均布荷载q(KN/ ):10基坑开挖深度h(m):4.83b、挖方安全边坡计算:挖方安全边坡按以下公式计算:2csinθcos∮h= rsin (θ-∮)/2θ=76.445坡度:1/tanθ=1:0.8计算土坡稳定性采用弧条分法进行分析计算。
c、参数信息:放坡参数:序号放坡高度(m)放坡宽度(m)0 4.83 4.1荷载参数:序号类型面荷载q(KPa)基坑边线距离(m) 宽度1 满布 10.00 0.00 0.00d、计算原理:根据土坡极限平衡稳定进行计算,自然界均质土坡失去稳定,滑动面呈曲线,通常滑动面接近圆弧,可将滑裂面近似成圆弧计算,将土坡的土体沉竖直方向分成若干个土条,从土条中任意取出第i条不考虑其侧面上的作用力时,该土条上存在着:土条自重。
作用于土条弧面上的法向反力。
作用于土条圆弧面上的切向阻力。
将抗剪强度引起的极限抗滑力矩和滑动力矩的比值作为安全系数,按照(规范)要求安全系数满足>1.3的要求。
e、计算公式∑{cl 1+|(rh1i+r’h2i)bi+qbi|cosθitan∮}FS=∑[ (rh1i+r’h2i)bi+qbi]sinθi式中:FS——土坡稳定安全系数C——土层的粘聚力Li——第i条土条的圆弧长度r——土层的计算重度θi——第i条土到滑动圆弧圆心与竖直方向的夹角∮——土层内摩擦角bi——第i条土的宽度hi——第i条过的平均高度h1i——第i条土水位以上高度h2i——第i条土的平均重度的净重度q——第i条土以上的均布荷载其中: hi=r -[(i-0.5) ×bi-L ] -[r+ L -(i-0.5) ×bi]tanah1i=hw-{(r-h/cosθ) ×cosθi-[rsin(β+α)-h]}arcos[(i-1) ×bi- L ]/r-arcos(i×bi- L )/r×2×r×20Li= 360θ=[q -arccos(i-0.5) ×bi- L ]/r计算结论如下:FS=1.432>1.30,满足要求.五、环保措施(1)施工过程中注意周围建筑物及设施不受损坏。
(2)保护周围绿化环境,不损坏花草、树木。
(3)弃土按指定地点堆放,避免对环境造成污染或损害。
(4)生活垃圾弃入垃圾桶,定时外运。
(5)生活污水及施工污水,经处理后排入城市下水。
六、土方工程安全防护要点:1、土方开挖采取随挖随外运,坑边堆放弃土距地坑边缘大于是1.5m,堆放土高度不大于1.5m。
施工机械移动距坑边大于1.5m。
2、挖掘机挖土时,挖掘机作业范围内不得进行其它作业。
3、挖土时设专人巡视,注意土壁的变化,如发现有裂纹或松动塌方现象,要及时进行支撑加固或改缓放坡。
4、人员上、下基坑应设置阶梯或木梯,不应踩踏土壁或支撑上下。
5、施工中防止地面水流入坑内,以免边坡塌方或浸湿地基。
6、基坑外围要设1.2m高的护栏,夜间设警示灯。
7、开挖深度超过2M的坑,沿沟边处,必须设两道1.2M高牢固的栏杆,任何人严禁在深槽、悬岩、陡坡下面休息。
雨天来临之前,坡面用塑料遮盖,坑坡顶设置围堰挡水。
七、施工管理措施1、建立健全工程项目管理责任制,做到各负其职、各负其责,以预防为主,及时发现并处理施工中存在的质量问题。
2、认真执行班组自检、互检、交接检的“三检”制度,执行好施工员检查与专职检查相结合,项目经理部检查与公司检查相结合的层层把关的监督检查办法。
3、加强施工测量和监测工作,建立标高、坐标及轴线控制网,认真测试并做好标记和记录。
严格按施工测量要求控制好标高和轴线,所有轴线、标高、放线定位尺寸均应经质检中检查验收,并请建设单位派人复核无误后,再进行施工。
4、坚持质量否决权,严肃奖罚制度,把质量目标与项目经理部、作业班的个人利益挂钩,使人人有指标、有责任、有压力。
5、强化工序管理,控制分项工程质量,必须首先加强工序管理,以工序保分项,以分项保分部,以分部保单位工程,施工工长一定要按照公司制定的建筑工程工序管理内容抓好贯彻执行。
6、强化技术交底、技术复核工作和隐蔽工程验收工作,作业前工长对操作班组作书面交底或会议交底,内容包括施工要求、操作规程、质量标准、工期要求等,重要分项工程或工序要进行技术复核,并做好技术复核记录。
隐蔽工程验收必须与工程施工同步进行,并且必须经建设单位代表检查收工签字认可后,方可进行下道工序施工,地基验收必须由建设单位、设计与地质勘测单位参加验收和签字认可。
7、严格按施工程序组织施工,不准颠倒顺序,盲目蛮干。
8、按照成品保护措施加强成品保护,除采取有效方法外,必须设专人予以监护。
中卫市新墩(西区)B块地棚户区改造项目五标段工程边坡支护施工方案编制:审核:审批:宁夏第五建筑公司2016年12月一、方案编制原则和依据 (一)编制原则在保证工程质量和工期的前提下,按照安全、经济、合理的原则编制工程施工组织设计。
(二)编制依据1.甲方提供的《场地岩土工程勘察报告》;2.《复合土钉墙技术规范》(50739-2011)2.《建筑与市政降水工程技术规范》(JGJ/T111-1998)3.《建筑基坑支护技术规程》(JGJ120-2012)4.《基坑土钉支护技术规程》(CCECE96:97)5.《锚杆喷射混凝土支护技术规范》(GB50086-2001)6.《建筑地基基础工程施工质量验收规范》(GB50202-2016)7.《建筑施工安全检查标准》(JGJ59-2011) 二、设计方案概况支护段土钉墙主要设计参数(一)水文地质条件场区地下水为潜水类型, 勘察期间为平水季节。
含水层主要由粘土和粉细砂层构成。
地下水补给来源主要受大气降水、农田灌溉等影响。
根据观测资料,地下水水位动态年变化幅度为0.5~1.5m 之间。
三、支护施工方案 (一)施工目标 1.1.质量目标:合格1.2.安全目标:确保无重伤事故,杜绝死亡事故。
1.3.工期目标及安排:计划总工期为合同工期。
详见附表一:施工总进度计划横道图道数 长 度 水平布置 材料 倾角 面层配筋/面层混凝土1# 3.0m @1500Φ18 10 面层配筋:成品钢板网, 2.0×50×90面层喷射80mm,C20混凝土2# 3.0m @1500 Φ18 10 3# 1.0m @1500 Φ18 10(二)施工组织2.1.项目经理部组织管理体银川市金凤区丰登安置区四期三标段地下车库基坑支护工程施工项目经理部组织机构网络图宁夏第五建筑工程有限公司公司工程管理部公司质量安全部项目经理部项目总工程师项目副经理经营管理部质量安全部供应部试验室技术部质量保证部综合办公室预算合同管理安全管理设备材料现场管理现场试验管理技术管理资料管理质量管理现场后勤管理各施工作业队表1 主要施工机具序号名称单位数量1 空气压缩机台 12 混凝土喷射机台 13 高压水泵台 14 高压输料管m 2005 高压水管m 2006 注浆机台 17 搅拌机台 18 洛阳铲把109 工具(箱) 套(个) 110 切割机台 111 电焊机台 212 运输汽车台 113 经纬仪台 114 SPJ-300型钻机台 115 泥浆泵台 216 其它零星机具若干17 潜水泵QY15-26-2.2型20 (三)主要施工方法和技术要点1、土钉墙1.1.工艺流程根据不同土性特点和支护构造方法,上述个别顺序可以变化,支护的内排水以及坡顶和基底的排水系统应按整个支护从上到下的施工过程穿插设置。
