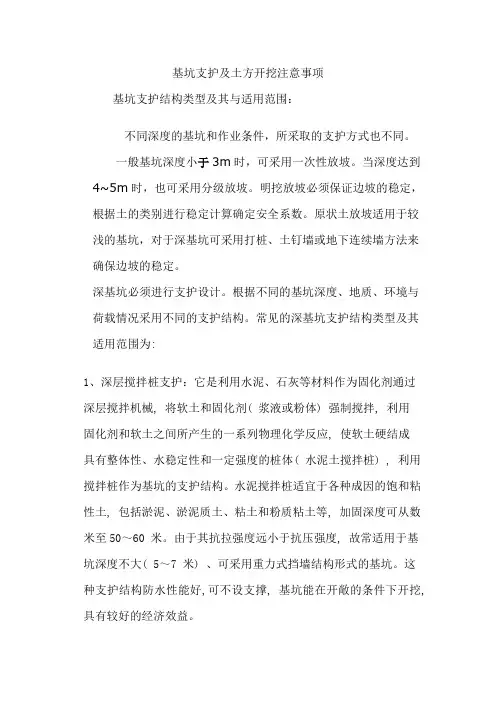

基坑支护及土方开挖注意事项基坑支护结构类型及其与适用范围:不同深度的基坑和作业条件,所采取的支护方式也不同。
一般基坑深度小于3m时,可采用一次性放坡。
当深度达到4~5m时,也可采用分级放坡。
明挖放坡必须保证边坡的稳定,根据土的类别进行稳定计算确定安全系数。
原状土放坡适用于较浅的基坑,对于深基坑可采用打桩、土钉墙或地下连续墙方法来确保边坡的稳定。
深基坑必须进行支护设计。
根据不同的基坑深度、地质、环境与荷载情况采用不同的支护结构。
常见的深基坑支护结构类型及其适用范围为:1、深层搅拌桩支护:它是利用水泥、石灰等材料作为固化剂通过深层搅拌机械, 将软土和固化剂( 浆液或粉体) 强制搅拌, 利用固化剂和软土之间所产生的一系列物理化学反应, 使软土硬结成具有整体性、水稳定性和一定强度的桩体( 水泥土搅拌桩) , 利用搅拌桩作为基坑的支护结构。
水泥搅拌桩适宜于各种成因的饱和粘性土, 包括淤泥、淤泥质土、粘土和粉质粘土等, 加固深度可从数米至50~60 米。
由于其抗拉强度远小于抗压强度, 故常适用于基坑深度不大( 5~7 米) 、可采用重力式挡墙结构形式的基坑。
这种支护结构防水性能好,可不设支撑, 基坑能在开敞的条件下开挖, 具有较好的经济效益。
2、排桩支护。
排桩包括钢板桩、钢筋混凝土板桩及钻孔灌注桩、人工挖孔桩等, 其支护形式包括:①柱列式排桩支护: 当边坡土质较好、地下水位较低时, 可利用土拱作用, 以稀疏的钻孔灌注桩或挖孔桩作为支护结构;②连续排桩支护: 在软土中常不能形成土拱, 支护桩应连续密排, 并在桩间做树根桩或注浆防水; 也可以采用钢板桩、钢筋混凝土板桩密排。
③组合式排桩支护: 在地下水位较高的软土地区, 可采用钻孔灌注桩排桩与水泥搅拌桩防渗墙组合的形式。
对于开挖深度小于6 米的基坑,在无法采用重力式深层搅拌桩的情况下, 可采用600mm 密排钻孔桩, 桩后用树根桩防护, 也可采用打入预制混凝土板桩或钢板桩, 板桩后注浆或加搅拌桩防渗, 顶部设圈梁和支撑; 对于开挖深度为6~10 米的基坑, 常采用800~1000mm 的钻孔桩, 后面加深层搅拌桩或注浆防水, 并设置2~3 道支撑; 对于开挖深度大于10 米的基坑,可采用地下连续墙加支撑的方法, 也可采用800~1000mm 大直径钻孔桩加深层搅拌桩防水, 设置多道支撑。
土方开挖及基坑支护一、施工工艺1、土方开挖:1)基坑按设计要求严格分层分段开挖,按设计的剖面图不同段放坡,基坑开挖后立即在基坑坡顶作表面硬化处理,并在硬化层中设置排水沟,表面硬化层宜做成反坡,排水沟应不漏水,排水沟做成后,可用以基坑内的排水。
2)基坑开挖施工应遵循“信息法”施工的原则,勤监测、勤巡视及时反馈信息,根据变化的情况指导施工。
3)要保证该基坑支护顺利安全施工,除高质量的支护设计外,还需土方开挖施工组织严密,土方开挖施工队伍一定要与基坑支护施工队伍密切配合,协调施工。
同时还应根据环境监测所反馈的信息随时调整挖土顺序,挖土速度,严禁随意超挖蛮干。
4)支护施工过程中的排出物可能会使自然地面抬高,其排出物在施工完成后必须及时清楚,以保证自然地面标高不超过设计地面标高,以免增加支护结构的额外土压力负担,使支护结构出现过载现象。
5)基坑开挖进程中,土方不应随意堆置于基坑周边,施工用材必须堆置于坑边的安全距离之外。
6)土方开挖过程中,挖土机不得碰撞支护结构件。
7)基坑开挖期间坑底四周设置排水沟,基坑内的少量渗水,可采用明沟水集水坑的办法用潜水泵明排至坑外排水沟排入城市污水管网。
三、监测及应急措施1、检测的目的:深基坑施工监测的主要目的是充分掌握整个深基坑在开挖过程中坑壁土体、邻近道路管线及建构筑物的变形状态、变形大小及特征、地下水动态变化特征、锚杆的拉应力变化、基坑侧壁的土压力变化情况等,以达到预警效果,确保整个基坑工程顺利进行。
通过基坑监测及时提供施工信息,调整施工方案,及时采取合理的应急应变措施,信息化施工方法是基坑安全进行的有力保证。
2、监测方案:1)整个基坑的监测包括位移监测,沉降观测。
2)为精确实施监测方案,首先在施工场地进行影响范围外,布设高精度平面控制网和精密水准点网,作为位移与沉降观测的基准点。
3)在基坑周边以及邻近建筑物上布设位移与沉降观测点,位移与沉降点除个别情况外,应合二为一,即沉降、位移观测点使用同一点,以利监测资料的分析。
