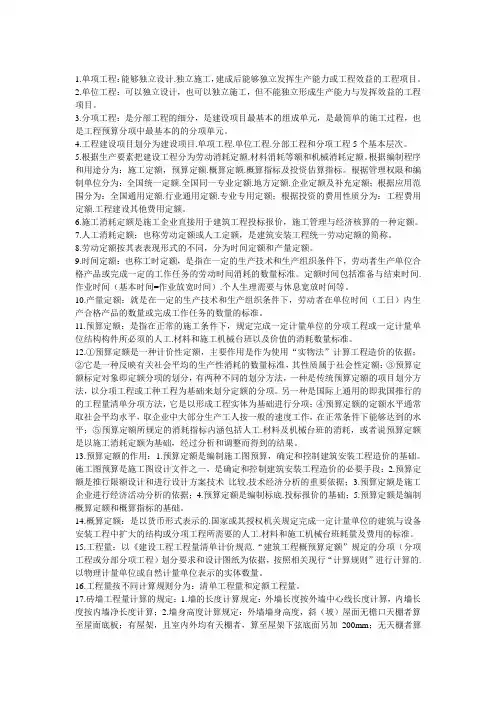

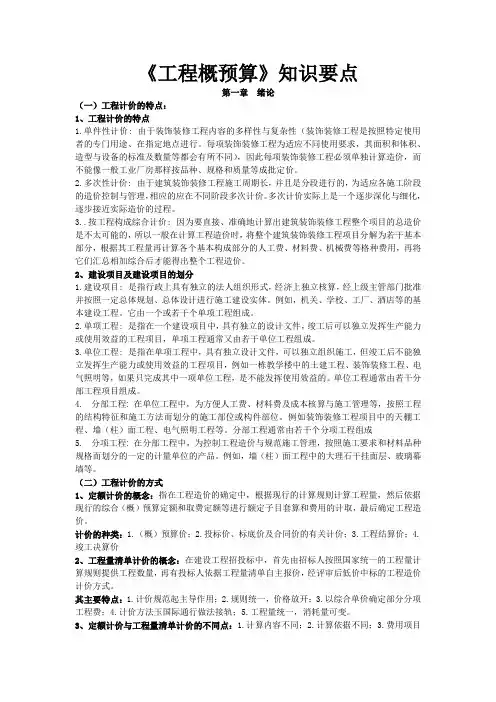

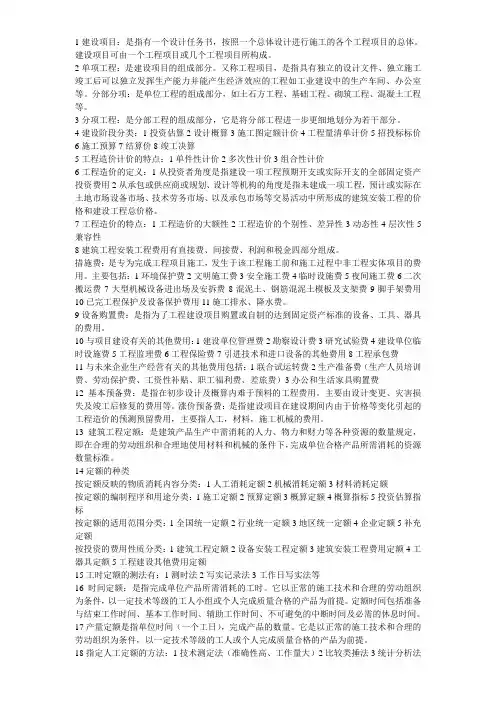

建设项目是指按一个总体设计进行建设,经济上实行统一核算,行政上有独立的组织形式,实行统一管理,由一个或若干个具有内在联系的工程所组成的总体。

建设项目按照合理确定工程造价和建设管理工作的需要,→单项工程(指具有单独的设计文件,建成后能够独立发挥生产能力或效益的工程) →单位工程(是指具有独立的设计,能单独施工,但建成后不能独立发挥生产能力或使用效益的工程) →分部工程→分项工程。

按投资的用途分类1生产性建设2非生产性建设

按投资的性质分类1基本建设(新建项目/扩建项目/改建项目/恢复项目/迁建项目) 2技术改造按建设阶段分类1筹建项目2本年正式施工项目3本年收尾项目4竣工项目5停缓建项目按建设规模分类1大中型项目2小型项目

建设项目基本程序(立项阶段:项目建议书、可行性研究(可行性及估算)实施阶段:初步设计(是根据批准的可行性研究报告,有关的设计标准、规范,并通过现场勘察工作取得可靠的设计基础资料后进行编制的。概算)、年度计划安排、施工准备(制定建设工程管理制度,落实管理人员;汇总拟采购设备、主材的技术资料;落实施工和生产物资的供货来源;落实施工环境的准备工作)、施工图设计(根据批准的初步设计文件和主要设备订货合同进行编制一般由文字说明、图纸和预算三部分组成)、施工招投标(公开招标和邀请招标)、开工报告、施工验收投产阶段:初步验收、试运转、竣工验收、交付使用等环节。

工程造价指建设一项工程预期开支或实际开支的全部固定资产投资费用。特征:单件性计价特征、多次性计价特征、组合性特征、方法的多样性特征、依据的复杂性特征。

建设工程定额的分类:

按反映的物质消耗内容分类1劳动消耗定额2材料消耗定额3机械(仪表)消耗定额

按编制程序和用途分类1施工定额2预算定额3概算定额4投资估算指标5工期定额

按主编单位和管理权限分类1行业定额2地区性定额3.企业定额4临时定额

通信建设工程定额的构成1预算定额2费用定额3机械、仪表台班费用定额5勘察设计收费标准

预算定额的作用1是编制施工图预算,确定和控制建筑安装工程造价的计价基础2预算定额是落实和调整年度建设计划,对设计方案进行技术经济比较、分析的依据3预算定额是施工企业进行经济活动分析的依据4预算定额是编制标底、投标报价的基础5预算定额是编制概算定额和概算指标的基础

预算定额的编制的原则1贯彻相关政策精神,坚持实事求是,做到科学、合理、便于操作和维护2贯彻执行“控制量”、“量价分离”、“技普分开”的原则3预算定额子目编号由三部分组成:册名代号(3位拼音字母)、章号(1位数字)、序号(3位数字)4关于人工工日及消耗量的确定5关于主要材料及消耗量的确定6关于施工机械、仪表台班及消耗量的确定

预算定额1是编制通信建设项目投资估算、概算、预算和工程量清单的基础。也可作为通信建设项目招标、投标报价的基础。2适用于新建、扩建工程,改建工程可参照使用.3根据量价分离的原则,只反映人工工日、主要材料、机械(仪表)台班的消耗量4注有“XX以内”或“XX以下”者均包括“XX”本身;“XX以外”或“XX以上”者均不包括“XX”本身。5敷设光(电)缆工程量计算时,应考虑敷设的长度和设计中规定的各种预留长度。6工程的施工测量工程量按室外的路由长度计算7敷设通信全塑电缆,是按对数划分子目,不论线径大小,定额工日不做调整

预算定额中人工工日消耗量应包括基本用工、辅助用工和其他用工

费用定额指工程建设过程中各项费用的计取标准。通信建设工程项目总费用由各单项工程总费用构成。

总费用(工程费、工程建设其他费、预备费、建设期利息)

工程费(建筑安装工程费、设备购置费)

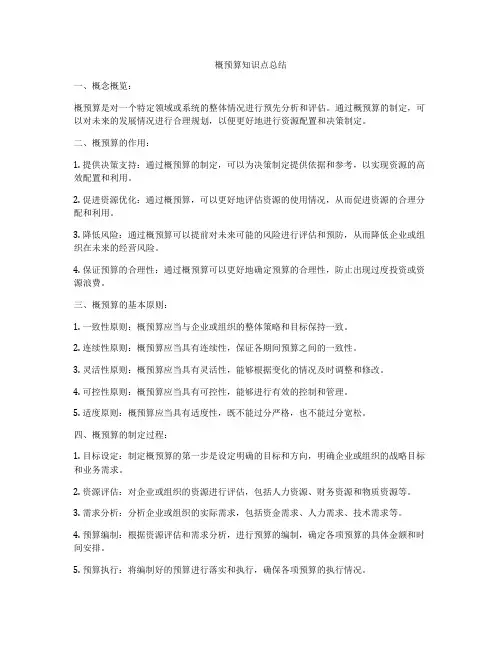

工程建设其他费指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(建设用地及综合赔补费、建设单位管理费、可行性研究费、研究试验费(不包括1新产品试制费、中间试验费和重要科学研究补助费2应在建筑安装费用中列支的施工企业对材料、构件进行一般鉴定、检查所发生的费用及技术革新的研究试验费;3应由勘察设计费或工程费中开支的项目)、勘察设计费“包括工程勘察费、初步设计费、施工图设计费”、环境影响评价费、劳动安全卫生评价费、建设工程监理费、安全生产费“按建筑安装工程费的1.0%计取”、工程质量监督费“已停止”、工程定额测定费“已停止”、引进技术和引进设备其他费、工程保险费、工程招标代理费、专利及专用技术使用费、生产准备及开办费)预备费指在初步设计及概算内难以预料的工程费用。(基本预备费和价差预备费)(基本预备费1进行技术设计、施工图设计和施工过程中,在批准的初步设计和概算范围内所增加的工程费用2由一般自然灾害所造成的损失和预防自然灾害所采取的措施费用3竣工验收为鉴定工程质量,必须开挖和修复隐蔽工程的费用)(价差预备费指设备、材料的差价)(预备费=(工程费+工程建设其他费)×预备费费率/设备安装3.0/线路4.0/管道5.0)

建设期利息指建设项目贷款在建设期内发生并应计入固定资产的贷款利息等财务费用。(按银行当期利率计算)

建筑安装工程费《直接费(直接工程费、措施费)、间接费(规费、企业管理费)、利润、税金》

直接工程费(人工费、材料费、机械使用费、仪表使用费)

1人工费指直接从事建筑安装工程施工的生产人员开支的各项费用(基本工资、工资性补贴、辅助工资、职工福利费、劳动保护费)(不分专业和地区工资类别综合取定人工费,技工为48元/工日;普工为19元/工日)

2材料费指施工过程中实体消耗的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销,以及采购材料所发生的费用总和(材料原价、材料运杂费、运输保险费、采购及保管费、采购代理服务费、辅助材料费)(材料费=主要材料费+辅助材料费;主要材料费=材料原价+运杂费+运输保险费+采购及保管费+采购代理服务费;辅助材料费=主要材料费×辅助材料费系数电源设备为5.0%其他设备为3.0%通信线路为0.3% 通信管道为0.5%(编制概算时,除水泥及水泥制品的运输距离按500km计算,其他类型的材料运输距离按1500km计算)

3机械使用费指机械作业所发生的机械使用费以及机械安拆费(折旧费、大修理费、经常修理费、安拆费、人工费(指机上操作人员的人工费)、燃料动力费、养路费、车船使用税及保险费等)

4仪表使用费指施工作业所发生的属于固定资产的仪表使用费(折旧费、经常修理费、年检费、人工费(指仪表操作人员的人工费))

措施费指为完成工程项目施工,发生于该工程前和施工过程中非工程实体项目的费用(环境保护费、文明施工费、工地器材搬运费、工程干扰费、工程点交场地清理费、临时设施费、工程车辆使用费、夜间施工增加费、冬雨季施工增加费、生产工具用具使用费、施工用水电蒸气费、特殊地区施工增加费、已完工程及设备保护费、运土费、施工队伍调遣费、大型施工机械调遣费)
