概预算基础知识要点
- 格式:docx
- 大小:17.80 KB
- 文档页数:5
概预算__完整版【打印】【知识点】1、P8按⼯程建设阶段分类:设计总概算、修正总概算、施⼯图预算、竣⼯结算、竣⼯决算。
P10按⼯程承包合同结算⽅式分类:固定价、可调价、成本加酬⾦2、P12建筑安装⼯程费⽤项⽬按费⽤构成要素组成划分为:⼈⼯费、材料设备费、施⼯机具使⽤费、企业管理费、利润、规费和增值税。
(图1.3)3、P14建筑⼯程费⽤按⼯程造价形成顺序划分为:分部分项⼯程费、措施项⽬费、其他项⽬费、规费和税⾦。
(图1.4)4、P17平均先进原则:指在正常的施⼯⽣产条件、劳动组织形式下,⼤多数⽣产者经过努⼒达到和超过的定额⽔平。
5、P19(选、简)⼯程建设定额的分类:①根据⽣产要素分类(劳动消耗定额、材料消耗定额、机械消耗定额)②根据编制程序和⽤途分类(施⼯定额、预算定额、概算定额、概算指标及投资估算指标)③根据管理权限和编制单位分类④根据应⽤范围分类⑤根据投资的费⽤性质分类。
6、P21(选判)定额制定的基本⽅法:经验估算法、统计分析法、⽐较类推法、技术测定法。
7、P25劳动定额按其表现形式不同,分为时间定额和产量定额。
8、P37预算定额:指在正常施⼯条件下,按规定完成⼀定计量单位的分项⼯程或⼀定计量单位结构构件所必须的⼈⼯、材料和机械台班消耗的数量标准。
13、P42(选、判)建筑安装⼯程⼈⼯费内容组成:费率为1.5%)15、P48 施⼯机械台班费⽤:①第⼀类费⽤(不变):折旧费、⼤修理费、经常修理费、安拆费和场外运费②第⼆类费⽤(可变):⼈⼯费、燃料动⼒费、⽔费、16、P57 (了解)概算与预算的区别(概况)(1)概算编制在初步设计阶段,是控制建设项⽬投资的依据;预算编制在施⼯图设计阶段,它起着建筑产品价格的作⽤,是⼯程价款的标底。
(2)编制依据不同,概算依据概算定额或概算指标进⾏编制,概括性⼤,预算则依据预算定额和综合预算定额进⾏编制,其项⽬较详细。
(3)编制内容不同,概算应包括⼯程建设的全部内容,如总概算要考虑从筹建开始到竣⼯验收交付使⽤前所需的⼀切费⽤;预算⼀般不编制总预算,只编制单位⼯程预算和综合预算书,它不包括准备阶段的费⽤(如勘察、征地、⽣产职⼯培训费⽤等)。

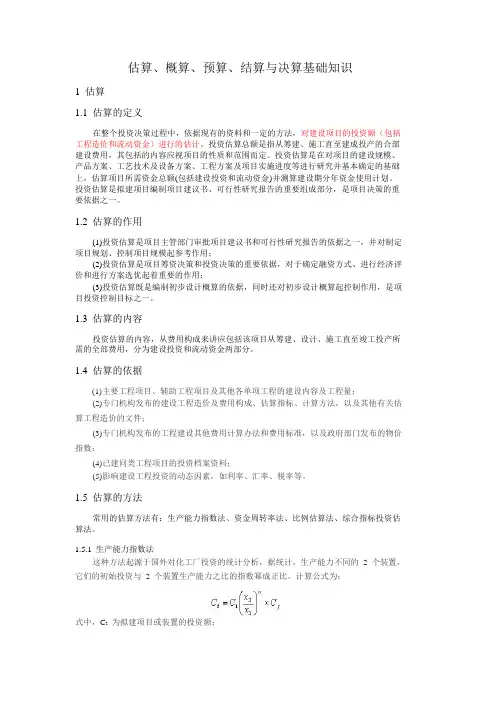

估算、概算、预算、结算与决算基础知识1 估算1.1 估算的定义在整个投资决策过程中,依据现有的资料和一定的方法,对建设项目的投资额(包括工程造价和流动资金)进行的估计。
投资估算总额是指从筹建、施工直至建成投产的合部建设费用,其包括的内容应视项目的性质和范围而定。
投资估算是在对项目的建设规模、产品方案、工艺技术及设备方案、工程方案及项目实施进度等进行研究并基本确定的基础上,估算项目所需资金总额(包括建设投资和流动资金)并测算建设期分年资金使用计划。
投资估算是拟建项目编制项目建议书、可行性研究报告的重要组成部分,是项目决策的重要依据之一。
1.2 估算的作用(1)投资估算是项目主管部门审批项目建议书和可行性研究报告的依据之一,并对制定项目规划、控制项目规模起参考作用;(2)投资估算是项目筹资决策和投资决策的重要依据,对于确定融资方式、进行经济评价和进行方案选优起着重要的作用;(3)投资估算既是编制初步设计概算的依据,同时还对初步设计概算起控制作用,是项目投资控制目标之一。
1.3 估算的内容投资估算的内容,从费用构成来讲应包括该项目从筹建、设计、施工直至竣工投产所需的全部费用,分为建设投资和流动资金两部分。
1.4 估算的依据(1)主要工程项目、辅助工程项目及其他各单项工程的建设内容及工程量;(2)专门机构发布的建设工程造价及费用构成、估算指标、计算方法,以及其他有关估算工程造价的文件;(3)专门机构发布的工程建设其他费用计算办法和费用标准,以及政府部门发布的物价指数;(4)已建同类工程项目的投资档案资料;(5)影响建设工程投资的动态因素,如利率、汇率、税率等。
1.5 估算的方法常用的估算方法有:生产能力指数法、资金周转率法、比例估算法、综合指标投资估算法。
1.5.1 生产能力指数法这种方法起源于国外对化工厂投资的统计分析,据统计,生产能力不同的 2 个装置,它们的初始投资与 2 个装置生产能力之比的指数幂成正比。
工程概预算基础知识第一章工程概预算基础知识学习要求1.解基本建设程序。
2.握概预算的分类。
3.握基本建设工程项目划分。
第一节基本建设程序一、基本建设的含义(一)固定资产固定资产是指在社会再生产过程中,可供生产或生活较长时间,并且在使用过程中,基本保持原有实物形态的劳动资料或其他物资资料。
一般情况下,凡列为固定资产的劳动资料,应同时具备以下两个条件。
(1)使用期限在一年以上。
(2)劳动资料的单位价值在限额以上。
限制的额度,小型国有企业在1000元以上;中型企业在1500元以上;大型企业在2000元以上。
(二)固定资产投资固定资产投资是以货币形式表现的计划期内建造、购置、安装或更新生产性和非生产性固定资产的工作量。
(三)基本建设基本建设是人类有组织、有目的、大规模的经济活动,是在固定资产再生产过程中形成综合能力或发挥工程效益的工程项目。
其经济形态包括建筑、安装工程建设、购置固定资产以及与此相关的一切活动。
基本建设是实现社会主义扩大再生产的重要手段,它为国民经济各部门的发展和人民物质文化生活水平的提高建立了物质基础.基本建设是指固定资产扩大再生产的新建、扩建、改建、恢复工程及其与之相关的工作。
实质就是形成新的固定资产的经济活动过程,基本建设最终成果表现为固定资产的增加。
但是固定资产的再生产并不都是基本建设,对于利用更新改造资金和各种专项基金进行挖潜、革新、改造项目,均视为固定资产更新改造,而不列入基本建设范围之内。
基本建设是一种宏观的经济活动,它是通过建筑业的勘察设计和施工等活动,以及其他有关部门的经济活动来实现的。
具体内容如下。
第3页(1)建筑工程包括工业与民用的建筑物、构筑物、厂区道路、设备基础、简单装饰(清单计价属装饰工程)等工程(即土建工程部分)。
(2)安装工程包括电气(强弱电)、给排水、暖通,机械设备、工艺管道和结构、自动化控制、热力设备、化学设备等安装工程。
(3)装饰工程后期装饰。
(4)市政工程、园林和绿化等工程。
《工程概预算》知识要点第一章绪论(一)工程计价的特点:1、工程计价的特点1.单件性计价:由于装饰装修工程内容的多样性与复杂性(装饰装修工程是按照特定使用者的专门用途、在指定地点进行。
每项装饰装修工程为适应不同使用要求,其面积和体积、造型与设备的标准及数量等都会有所不同),因此每项装饰装修工程必须单独计算造价,而不能像一般工业厂房那样按品种、规格和质量等成批定价。
2.多次性计价:由于建筑装饰装修工程施工周期长,并且是分段进行的,为适应各施工阶段的造价控制与管理,相应的应在不同阶段多次计价。
多次计价实际上是一个逐步深化与细化,逐步接近实际造价的过程。
3..按工程构成综合计价:因为要直接、准确地计算出建筑装饰装修工程整个项目的总造价是不太可能的,所以一般在计算工程造价时,将整个建筑装饰装修工程项目分解为若干基本部分,根据其工程量再计算各个基本构成部分的人工费、材料费、机械费等格种费用,再将它们汇总相加综合后才能得出整个工程造价。
2、建设项目及建设项目的划分1.建设项目:是指行政上具有独立的法人组织形式,经济上独立核算,经上级主管部门批准并按照一定总体规划、总体设计进行施工建设实体。
例如,机关、学校、工厂、酒店等的基本建设工程。
它由一个或若干个单项工程组成。
2.单项工程:是指在一个建设项目中,具有独立的设计文件,竣工后可以独立发挥生产能力或使用效益的工程项目,单项工程通常又由若干单位工程组成。
3.单位工程:是指在单项工程中,具有独立设计文件,可以独立组织施工,但竣工后不能独立发挥生产能力或使用效益的工程项目,例如一栋教学楼中的土建工程、装饰装修工程、电气照明等,如果只完成其中一项单位工程,是不能发挥使用效益的。
单位工程通常由若干分部工程项目组成。
4.分部工程:在单位工程中,为方便人工费、材料费及成本核算与施工管理等,按照工程的结构特征和施工方法而划分的施工部位或构件部位。
例如装饰装修工程项目中的天棚工程、墙(柱)面工程、电气照明工程等。

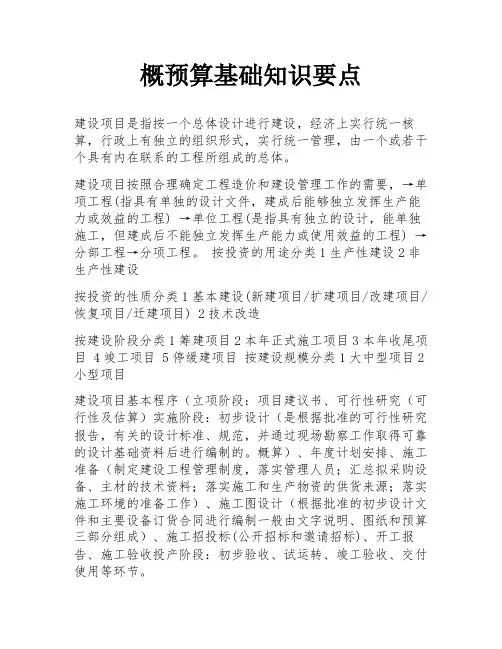

概预算基础知识要点建设项目是指按一个总体设计进行建设,经济上实行统一核算,行政上有独立的组织形式,实行统一管理,由一个或若干个具有内在联系的工程所组成的总体。
建设项目按照合理确定工程造价和建设管理工作的需要,→单项工程(指具有单独的设计文件,建成后能够独立发挥生产能力或效益的工程) →单位工程(是指具有独立的设计,能单独施工,但建成后不能独立发挥生产能力或使用效益的工程) →分部工程→分项工程。
按投资的用途分类1生产性建设2非生产性建设按投资的性质分类1基本建设(新建项目/扩建项目/改建项目/恢复项目/迁建项目) 2技术改造按建设阶段分类1筹建项目2本年正式施工项目3本年收尾项目 4竣工项目 5停缓建项目按建设规模分类1大中型项目2小型项目建设项目基本程序(立项阶段:项目建议书、可行性研究(可行性及估算)实施阶段:初步设计(是根据批准的可行性研究报告,有关的设计标准、规范,并通过现场勘察工作取得可靠的设计基础资料后进行编制的。
概算)、年度计划安排、施工准备(制定建设工程管理制度,落实管理人员;汇总拟采购设备、主材的技术资料;落实施工和生产物资的供货来源;落实施工环境的准备工作)、施工图设计(根据批准的初步设计文件和主要设备订货合同进行编制一般由文字说明、图纸和预算三部分组成)、施工招投标(公开招标和邀请招标)、开工报告、施工验收投产阶段:初步验收、试运转、竣工验收、交付使用等环节。
工程造价指建设一项工程预期开支或实际开支的全部固定资产投资费用。
特征:单件性计价特征、多次性计价特征、组合性特征、方法的多样性特征、依据的复杂性特征。
建设工程定额的分类:按反映的物质消耗内容分类1劳动消耗定额2材料消耗定额3机械(仪表)消耗定额按编制程序和用途分类1施工定额2预算定额3概算定额4投资估算指标5工期定额按主编单位和管理权限分类1行业定额2地区性定额3.企业定额4临时定额通信建设工程定额的构成1预算定额2费用定额3机械、仪表台班费用定额5勘察设计收费标准预算定额的作用1是编制施工图预算,确定和控制建筑安装工程造价的计价基础2预算定额是落实和调整年度建设计划,对设计方案进行技术经济比较、分析的依据3预算定额是施工企业进行经济活动分析的依据4预算定额是编制标底、投标报价的基础5预算定额是编制概算定额和概算指标的基础预算定额的编制的原则1贯彻相关政策精神,坚持实事求是,做到科学、合理、便于操作和维护2贯彻执行“控制量”、“量价分离”、“技普分开”的原则3预算定额子目编号由三部分组成:册名代号(3位拼音字母)、章号(1位数字)、序号(3位数字)4关于人工工日及消耗量的确定5关于主要材料及消耗量的确定6关于施工机械、仪表台班及消耗量的确定预算定额1是编制通信建设项目投资估算、概算、预算和工程量清单的基础。
概预算知识点总结第一篇:概预算知识点总结1.工程建设的内容:建筑工程;安装工程;设备、工器具及生产家具的购置;勘察设计和地质勘探工作;其他工程建设工作。
2.工程建设的项目划分:建设项目→单项工程→单位工程→分部工程→分项工程。
3.单项工程与单位工程的区分:单项工程又称工程项目,是指具有独立的设计文件、独立施工、竣工后可以独立发挥生产能力并能生产经济效益或效能的工程,而单位工程是指不能独立发挥生产能力,但具有独立设计的施工图纸,并能独立组织施工的工程。
4.工程概预算与建设程序见P4 图1-2建设程序和各阶段工程造价确定示意图5.P9 图2-1 我国现行建设项目总投资及工程造价的构成(固定资产投资和工程造价在量上相等;建筑安装工程、设备及工、器具购置费用、工程建设其他费用和预备费是建设投资;建筑安装工程中的直接工程费改为直接费;)6.材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。
(计算)材料费=∑﹙材料消耗量×材料基价﹚+检验试验费材料基价=[﹙供应价格+运杂费﹚+﹙1+运输损耗率﹙%﹚﹚] ×﹙1+采购保管费率﹙%﹚﹚检验试验费=∑﹙单位材料量检验试验费×材料消耗量﹚7.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。
8.税金:是指按国家税法规定应计入建筑工程造价内的营业税(3%)、城市维护建设税(市区为7%;县城、镇为5%;其他为1%)、教育费附加(一般为营业税的3%)(市区不含税工程造价税金率为3.41%)9.施工定额:施工企业(建筑安装企业)组织生产和加强管理在企业内部使用的一种定额,属于企业生产定额的性质。
10.11.P32 图3-1 工人工作时间的分类(必须消耗时间为定额时间;损失时间为非定额时间)12.确定时间定额:(例3-1)定额时间=基本工作时间+辅助工作时间和准备与结束时间+不可避免的中断时间+休息时间①基本工作时间定额时间=▁▁▁▁▁▁▁▁▁▁▁▁▁▁②1-其他各项时间所占百分比例13.计算机械台班定额:(例3-4)机械台班产量定额=机械净工作1h正常生产率×工作班净工作时间或机械台班产量定额=机械净工作1h正常生产率×工作班延续时间×机械正常利用系数14.材料消耗定额的制定(论计算法)2×墙厚的砖数(1个标准块中含标准砖的个数)⑴砌块材料净用量每m3砌体中标准砖净用量=——————————————————墙厚×﹙砖长+灰缝﹚×﹙砖厚+灰缝)﹙1个标准块的体积)例:2×1.51.5墙厚每m3标准砖净用量=——————————————————=521.8﹙块﹚0.365×(0.24+0.01)×(0.053+0.01)⑵每m3砌体砂浆净用量=1-砖净用量×1个标准砖的体积=1-521.8×0.24×0.115×0.053=0.236m3⑶块料面层净用量:每100㎡块料面层净用量=—————————————————(块料长+灰缝)×(块料宽+灰缝)每100㎡块料灰缝砂浆净用量=(100-块料净用量×块料长×块料宽)×灰缝厚度每100㎡块料结合层净用量=100×结合层厚度15.预算定额的水平以大多数施工单位的施工定额水平为基础,但不是简单的套用施工定额的水平。
1基础建设指建筑购置和安装固定资产的活动以及与此关相关的其他工作2基本建设程序是指基本建设项目从决策,设计,施工到竣工验收,投入,使用,整个生产过程中,各项工作必须遵循的先后次序3基础建设项目又称建设项目,为方便对建设工程进行管理和确定建筑产品的价格,将其划分为建设项目,单项工程,单位工程,分部工程和分项工程五个层次4单项工程是指在一个建设项目中具有独立的设计文件,可以独立施工,建成后可以独立发挥生产能力或效益的工具(3独立)5单位工程可以独立施工,具有独立的设计文件但不能单独发挥建设能力或效益的工程(2独立)6工程建设造价文件构成投资估算,设计概算,施工图预算,工程量清单计价,投标报价,施工预算,合同价,工程结算,竣工结算,竣工决算7工程造价定义:1从投资者的角度来定义工程造价,是指工程项目全部建成所预计开支或实际开支的建设费用。
2预计或实际在工程项目承包市场交易活动中所形成的建筑安装工程的价格8建设投资包括工程费用,工程建设,其他费用和预备费三部分9国产设备原价分为国产标准设备原价和国产非标准设备原价。
10国产标准设备原价在计算时一般采用带有备份的原价11进口设备原价是指进口设备的抵岸价12 Cif以为成本加保险费加运费13我国建筑安装工程费用项目按费用构成要素组成划分为,人工费,材料费,施工机具使用费,企业管理费,利润规费和税金,按工程造价形成顺序划分为分部分项工程费,措施项目费,其他项目费,规费和税金14人工费只按工资总额构成规定支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用15材料费是指施工过程中耗费的原材料,辅助材料,购配件零件,半成品或成品工程设备的费用16施工机具使用费是指施工作业所发生的施工机械,仪器,仪表使用费或其租赁费17企业管理费是指建筑安装企业组织施工,生产和经营管理所需的费用18利润是指施工企业完成所承包工程获得的盈利19规费是指国家法律法规规定由省级政府和省级有关权力部门规定,必须缴纳或计取的费用20五险一金指养老保险费,失业保险费,医疗保险费,生育保险费,工伤保险费,住房公积金,工程排污费21税金是指按国家税法规定的应计入建筑安装工程造价内的增值税22增值纳税税人分为一般纳税人和小规模纳税人23增值税的计税方法分为一般计税法和简易计税法24一般计税方法的应纳税额是指当期销项税额抵扣当期进项税额后的余额25分部分项工程费是指各专业工程的分部分项工程应于列支的各项费用26措施项目费是指为完成建设工程施工,发生于该工程施工前和施工过程中的技术生活安全,环境保护等方面的费用27计日工是指在施工过程中,施工企业完成建设单位提出的施工图纸以外的零星项目或工作所需的费用28总承包服务费是指总承包人为配合协调建设单位进行的专业工程发包,对建设单位自行采购的材料,工程设备等进行保管以及施工现场管理,竣工资料汇总整理等服务所需的费用29按我国现行规定,预备费包括基本预备费和涨价预备费30基本预备费变更灾害鉴定31涨价预备费是指建设项目在建设期内,由于利率,汇率或价格等因素的变化,引起工程造价可能增加,而预留的费用亦称为价格变动。
1.单项工程:能够独立设计.独立施工,建成后能够独立发挥生产能力或工程效益的工程项目。
2.单位工程:可以独立设计,也可以独立施工,但不能独立形成生产能力与发挥效益的工程项目。
3.分项工程:是分部工程的细分,是建设项目最基本的组成单元,是最简单的施工过程,也是工程预算分项中最基本的的分项单元。
4.工程建设项目划分为建设项目.单项工程.单位工程.分部工程和分项工程5个基本层次。
5.根据生产要素把建设工程分为劳动消耗定额.材料消耗等额和机械消耗定额。
根据编制程序和用途分为:施工定额,预算定额.概算定额.概算指标及投资估算指标。
根据管理权限和编制单位分为:全国统一定额.全国同一专业定额.地方定额.企业定额及补充定额;根据应用范围分为:全国通用定额.行业通用定额.专业专用定额;根据投资的费用性质分为:工程费用定额.工程建设其他费用定额。
6.施工消耗定额是施工企业直接用于建筑工程投标报价,施工管理与经济核算的一种定额。
7.人工消耗定额:也称劳动定额或人工定额,是建筑安装工程统一劳动定额的简称。
8.劳动定额按其表表现形式的不同,分为时间定额和产量定额。
9.时间定额:也称工时定额,是指在一定的生产技术和生产组织条件下,劳动者生产单位合格产品或完成一定的工作任务的劳动时间消耗的数量标准。
定额时间包括准备与结束时间.作业时间(基本时间=作业放宽时间).个人生理需要与休息宽放时间等。
10.产量定额:就是在一定的生产技术和生产组织条件下,劳动者在单位时间(工日)内生产合格产品的数量或完成工作任务的数量的标准。
11.预算定额:是指在正常的施工条件下,规定完成一定计量单位的分项工程或一定计量单位结构构件所必须的人工.材料和施工机械台班以及价值的消耗数量标准。
12.①预算定额是一种计价性定额,主要作用是作为使用“实物法”计算工程造价的依据;②它是一种反映有关社会平均的生产性消耗的数量标准,其性质属于社会性定额;③预算定额标定对象即定额分项的划分,有两种不同的划分方法,一种是传统预算定额的项目划分方法,以分项工程或工种工程为基础来划分定额的分项。
概预算知识点总结一、概念概览:概预算是对一个特定领域或系统的整体情况进行预先分析和评估。
通过概预算的制定,可以对未来的发展情况进行合理规划,以便更好地进行资源配置和决策制定。
二、概预算的作用:1. 提供决策支持:通过概预算的制定,可以为决策制定提供依据和参考,以实现资源的高效配置和利用。
2. 促进资源优化:通过概预算,可以更好地评估资源的使用情况,从而促进资源的合理分配和利用。
3. 降低风险:通过概预算可以提前对未来可能的风险进行评估和预防,从而降低企业或组织在未来的经营风险。
4. 保证预算的合理性:通过概预算可以更好地确定预算的合理性,防止出现过度投资或资源浪费。
三、概预算的基本原则:1. 一致性原则:概预算应当与企业或组织的整体策略和目标保持一致。
2. 连续性原则:概预算应当具有连续性,保证各期间预算之间的一致性。
3. 灵活性原则:概预算应当具有灵活性,能够根据变化的情况及时调整和修改。
4. 可控性原则:概预算应当具有可控性,能够进行有效的控制和管理。
5. 适度原则:概预算应当具有适度性,既不能过分严格,也不能过分宽松。
四、概预算的制定过程:1. 目标设定:制定概预算的第一步是设定明确的目标和方向,明确企业或组织的战略目标和业务需求。
2. 资源评估:对企业或组织的资源进行评估,包括人力资源、财务资源和物质资源等。
3. 需求分析:分析企业或组织的实际需求,包括资金需求、人力需求、技术需求等。
4. 预算编制:根据资源评估和需求分析,进行预算的编制,确定各项预算的具体金额和时间安排。
5. 预算执行:将编制好的预算进行落实和执行,确保各项预算的执行情况。
6. 预算监控:对预算的执行情况进行监控和评估,及时发现问题并调整预算。
7. 绩效评估:对预算执行的绩效进行评估,总结经验教训,为下一期预算的制定提供参考。
五、概预算的类型:概预算可以根据不同的需要和目的进行分类,主要包括静态预算、动态预算、零基预算和弹性预算等。
1.定额的定义:定额属于计价依据的主要内容之一。
作为管理和生产所应遵守或达到的标准。
对工程项目建设活动而言,定额实在正常的生产(施工)技术和组织条件下为完成单位合格产品所规定的人力、机械、材料、资金等消耗量的标准。
2.定额的特点:科学性、系统性、权威性、统一性、相对稳定性3.劳动消耗定额:也称人工定额,是指在正常的生产技术和生产组织条件下,为完成单位合格产品所规定的的劳动量消耗标准。
劳动消耗定额主要表现形式有时间定额和产量定额。
二者互为倒数。
4.施工定额:是建筑安装工人或小组在正常施工条件下,为完成单位合格产品所需劳动力、材料和机械消耗的数量标准5.预算定额:性质属于计价定额。
6.定额编制单位分类:全国统一定额、行业统一定额、地区统一定额、企业定额、补充定额。
7.计时观察法:测试法、写实记录法、工作日写实法。
8.基价:也称定额基价,是用预算定额附录的工、料、机单价计算的该工程细目的人工费、材料费及机械费之和。
9.投资额估算:一般指在投资前期阶段,建设单位向国家申请拟建项目或国家对项目进行决策时,确定建设项目在规划、项目建议书、可行性研究报告等不同阶段相应投资总额而编制的经济文件。
10.概算:分为设计概算和修正概算。
11.施工预算:是施工单位进行成本控制和成本核算的依据,也是施工单位进行劳动组织与安排,以及进行材料和机械管理的依据;对施工组织和施工生产有重要作用。
12.竣工决算:指在建设项目完工后竣工验收阶段,由建设单位编制的建设项目从筹建到建成投产或使用的全部实际成本的技术经济文件。
13.概预算的作用:(1)是编制基本建设计划,确定和控制基本建设投资额的依据(2)是设计与施工方案优选的依据(3)是实行基本建设招投标,签订工程合同,进行工程贷款、拨款和结算的依据。
(4)是施工企业加强经营管理,搞好经济核算的作用(5)是对工程进行成本分析和统计工程进度的重要指标14.直接费:是指施工过程中消耗的构成工程实体和有助于工程形成的各项费用,包括人工费、材料费、施工机械使用费。
建设项目是指按一个总体设计进行建设,经济上实行统一核算,行政上有独立的组织形式,实行统一管理,由一个或若干个具有内在联系的工程所组成的总体。
建设项目按照合理确定工程造价和建设管理工作的需要,T单项工程(指具有单独的设计文件,建成后能够独立发挥生产能力或效益的工程)T单位工程(是指具有独立的设计,能单独施工,但建成后不能独立发挥生产能力或使用效益的工程)T分部工程T分项工程。
按投资的用途分类1生产性建设2 非生产性建设按投资的性质分类1基本建设(新建项目/扩建项目/改建项目/恢复项目/迁建项目) 2技术改造按建设阶段分类1 筹建项目2 本年正式施工项目3本年收尾项目4 竣工项目5停缓建项目按建设规模分类1 大中型项目2 小型项目建设项目基本程序(立项阶段:项目建议书、可行性研究(可行性及估算)实施阶段:初步设计(是根据批准的可行性研究报告,有关的设计标准、规范,并通过现场勘察工作取得可靠的设计基础资料后进行编制的。
概算)、年度计划安排、施工准备(制定建设工程管理制度,落实管理人员;汇总拟采购设备、主材的技术资料;落实施工和生产物资的供货来源;落实施工环境的准备工作)、施工图设计(根据批准的初步设计文件和主要设备订货合同进行编制一般由文字说明、图纸和预算三部分组成)、施工招投标(公开招标和邀请招标)、开工报告、施工验收投产阶段:初步验收、试运转、竣工验收、交付使用等环节。
工程造价指建设一项工程预期开支或实际开支的全部固定资产投资费用。
特征:单件性计价特征、多次性计价特征、组合性特征、方法的多样性特征、依据的复杂性特征。
建设工程定额的分类:按反映的物质消耗内容分类1 劳动消耗定额2材料消耗定额3机械(仪表)消耗定额按编制程序和用途分类1 施工定额2 预算定额3概算定额4投资估算指标5 工期定额按主编单位和管理权限分类1 行业定额2地区性定额3.企业定额4 临时定额通信建设工程定额的构成1 预算定额2费用定额3机械、仪表台班费用定额5 勘察设计收费标准预算定额的作用1 是编制施工图预算,确定和控制建筑安装工程造价的计价基础2预算定额是落实和调整年度建设计划,对设计方案进行技术经济比较、分析的依据3 预算定额是施工企业进行经济活动分析的依据4预算定额是编制标底、投标报价的基础5 预算定额是编制概算定额和概算指标的基础预算定额的编制的原则1 贯彻相关政策精神,坚持实事求是,做到科学、合理、便于操作和维护2贯彻执行“控制量”、“量价分离”、“技普分开”的原则3预算定额子目编号由三部分组成:册名代号(3位拼音字母)、章号(1位数字)、序号(3位数字)4关于人工工日及消耗量的确定5关于主要材料及消耗量的确定6 关于施工机械、仪表台班及消耗量的确定预算定额1 是编制通信建设项目投资估算、概算、预算和工程量清单的基础。
也可作为通信建设项目招标、投标报价的基础。
2 适用于新建、扩建工程,改建工程可参照使用.3根据量价分离的原则,只反映人工工日、主要材料、机械(仪表)台班的消耗量4注有XX以内'或XX以下”者均包括Xx”本身;XX以外”或XX以上”者均不包括XX”本身。
5敷设光(电)缆工程量计算时,应考虑敷设的长度和设计中规定的各种预留长度。
6 工程的施工测量工程量按室外的路由长度计算7敷设通信全塑电缆,是按对数划分子目,不论线径大小,定额工日不做调整预算定额中人工工日消耗量应包括基本用工、辅助用工和其他用工费用定额指工程建设过程中各项费用的计取标准。
通信建设工程项目总费用由各单项工程总费用构成。
总费用(工程费、工程建设其他费、预备费、建设期利息)工程费(建筑安装工程费、设备购置费)工程建设其他费指应在建设项目的建设投资中开支的固定资产其他费用、无形资产费用和其他资产费用(建设用地及综合赔补费、建设单位管理费、可行性研究费、研究试验费(不包括1 新产品试制费、中间试验费和重要科学研究补助费2 应在建筑安装费用中列支的施工企业对材料、构件进行一般鉴定、检查所发生的费用及技术革新的研究试验费;3 应由勘察设计费或工程费中开支的项目)、勘察设计费“包括工程勘察费、初步设计费、施工图设计费” 、环境影响评价费、劳动安全卫生评价费、建设工程监理费、安全生产费“按建筑安装工程费的1.0% 计取”、工程质量监督费“已停止” 、工程定额测定费“已停止” 、引进技术和引进设备其他费、工程保险费、工程招标代理费、专利及专用技术使用费、生产准备及开办费)预备费指在初步设计及概算内难以预料的工程费用。
(基本预备费和价差预备费)(基本预备费1 进行技术设计、施工图设计和施工过程中,在批准的初步设计和概算范围内所增加的工程费用2 由一般自然灾害所造成的损失和预防自然灾害所采取的措施费用3竣工验收为鉴定工程质量,必须开挖和修复隐蔽工程的费用)(价差预备费指设备、材料的差价)(预备费=(工程费+工程建设其他费)x预备费费率/设备安装3.0/线路4.0/管道5.0)建设期利息指建设项目贷款在建设期内发生并应计入固定资产的贷款利息等财务费用。
(按银行当期利率计算)建筑安装工程费《直接费(直接工程费、措施费)、间接费(规费、企业管理费)、利润、税金》直接工程费(人工费、材料费、机械使用费、仪表使用费)1人工费指直接从事建筑安装工程施工的生产人员开支的各项费用(基本工资、工资性补贴、辅助工资、职工福利费、劳动保护费)(不分专业和地区工资类别综合取定人工费,技工为48 元/工日;普工为19 元/工日)2材料费指施工过程中实体消耗的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销,以及采购材料所发生的费用总和(材料原价、材料运杂费、运输保险费、采购及保管费、采购代理服务费、辅助材料费)(材料费=主要材料费+辅助材料费;主要材料费=材料原价+运杂费+运输保险费+采购及保管费+采购代理服务费;辅助材料费= 主要材料费x辅助材料费系数电源设备为5.0%其他设备为3.0%通信线路为0.3%通信管道为0.5%(编制概算时,除水泥及水泥制品的运输距离按500km 计算,其他类型的材料运输距离按1500km 计算)3机械使用费指机械作业所发生的机械使用费以及机械安拆费(折旧费、大修理费、经常修理费、安拆费、人工费(指机上操作人员的人工费)、燃料动力费、养路费、车船使用税及保险费等)4仪表使用费指施工作业所发生的属于固定资产的仪表使用费(折旧费、经常修理费、年检费、人工费(指仪表操作人员的人工费))措施费指为完成工程项目施工,发生于该工程前和施工过程中非工程实体项目的费用(环境保护费、文明施工费、工地器材搬运费、工程干扰费、工程点交场地清理费、临时设施费、工程车辆使用费、夜间施工增加费、冬雨季施工增加费、生产工具用具使用费、施工用水电蒸气费、特殊地区施工增加费、已完工程及设备保护费、运土费、施工队伍调遣费、大型施工机械调遣费)1.干扰地区指城区、高速公路隔离带、铁路路基边缘等施工地带;综合布线工程不计取工程干扰费。
2工程点交场地清理费指按规定编制竣工图及资料、工程点交、施工场地清理等发生的费用。
3工程车辆使用费指工程施工中接送施工人员、生活用车(含过路、过桥)费用,包括生活用车、接送工人用车和其他零星用车,不含直接生产用车。
直接生产用车包括在机械使用费和工地器材搬运费中。
4冬雨季施工增加费不分地区,不分季节均按规定计列。
只限于通信线路工程(不含综合布线)、通信管道工程、通信设备安装工程(室外天线、馈线部分)。
5生产工具用具使用费指施工所需的不属于固定资产的工具用具等的购置、摊销、维修费。
6施工用水电蒸气费按实计列。
7特殊地区施工增加费指在原始森林地区、海拔2000米以上的高原地区、化工区、核污染地区、沙漠地区、山区无人值守站等特殊地区施工所增加的费用。
特殊地区施工增加费=概算、预算总工日X 3.2元。
施工地点同时存在两种及以上情况时,只能计算一次,不得重复计列。
例如既是高原地区,又是化工区时,也只计列一次。
8运土费指直埋光(电)缆工程、管道工程施工,需从远离施工地点取土及必须向外倒运土方所发生的费用。
9施工队伍调遣费指因建设工程需要,应支付给施工队伍的调遣费用,内容包括:调遣人员的差旅费、调遣期间的工资、施工工具与用具等的运费。
施工人员调遣费=2 X单程调遣费标准X调遣人数当施工企业基地距工程所在地在35km以内(含35km)时,不计取此项费用。
10夜间施工增加费率3.0通信线路工程(城区部分)、通信管道工程规费1工程排污费:指施工现场按规定缴纳的工程排污费。
根据施工所在地政府部门相关规定。
2社会保障费:(养老保险费、失业保险费和医疗保险费)。
3住房公积金。
4危险作业意外伤害保险费。
企业管理费指施工企业组织施工生产和经营管理所需费用。
(管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育经费、财产保险费、财务费、税金、其他费用)利润指施工企业完成所承包工程获得的盈利。
税金指按国家税法规定应计入建筑安装工程造价内的营业税、城市维护建设税及教育费附加。
税金=(直接费+间接费+利润)X税率 3.41%。
通信线路工程计取税金时将光缆、电缆的预算价从直接工程费中核减。
设备购置费是指根据设计提出的设备(包括必须的备品备件)、仪表、工器具清单,按设备原价、运杂费、采购及保管费、运输保险费和采购代理服务费计算的费用。
(由需要安装设备购置费和不需要安装设备、工器具购置费组成。
)1、三阶段设计时,初步设计阶段编制设计概算;技术设计阶段编制修正概算;施工图设计阶段编制施工图预算。
2、两阶段设计时,初步设计阶段编制概算,施工图设计阶段编制施工图预算。
3、一阶段设计时,编制施工图预算,但施工图预算应反映全部费用内容,即除工程费和工程建设其他费之外,还应计列预备费、建设期利息等费用设计概算的作用1.设计概算是编制和安排投资计划、确定和控制建设项目投资、控制施工图预算的主要依据。
2.设计概算是核定贷款额度的主要依据。
3.设计概算是考核工程设计技术经济合理性和工程造价的主要依据。
4.设计概算是筹备设备、材料和签订订货合同的主要依据。
5.设计概算在工程招标承包中是确定标底的主要依据。
施工图预算的作用1.施工图预算是考核工程成本,确定工程造价的主要依据。
2.施工图预算是签订工程承、发包合同的依据。
3.施工图预算是工程价款结算的主要依据。
4.施工图预算是考核施工图设计技术经济合理性的主要依据。
设计概算的编制依据(1) 批准可行性研究报告;(2) 初步设计图纸及有关技术资料;(3) 国家相关部门发布的有关法律、法规、标准规范;(4) 通信建设工程相关定额及有关文件;(5) 建设项目所在地政府发布的有关土地征用和赔补费用等有关规定; (6) 有关合同、协议等。
