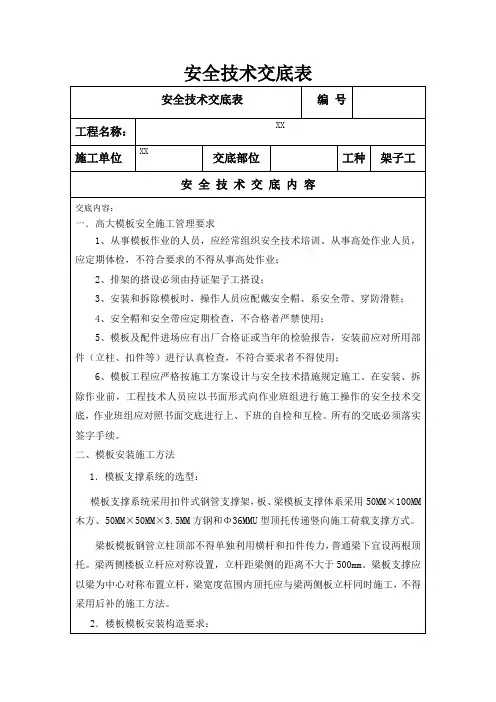

大型模板安全技术交底记录(标准版)
- 格式:docx
- 大小:62.40 KB
- 文档页数:6
安全技术交底记录工程项目名称施工单位交底单位四川筠连西南水泥有限公司交底人员交底日期现场负责人姓名:电话:安全技术交底内容:一、主要危险因素序号事故类型存在部位/方式可能的事故后果1 火灾爆炸纸袋库、水泥包装房、原煤堆场、煤磨系统、布袋收尘器人员伤亡、设备设施损毁2 锅炉爆炸余热锅炉人员伤亡、设备设施损毁3 电气火灾厂区及分厂内供电、配电设备、线路等人员伤亡、设备设施损毁4 触电厂区及分厂内供电、配电设备、线路等人员伤亡5 电磁辐射厂区及分厂内供电、配电设备、线路等人员伤害6 高处坠落高空操作平台、高架管线、高空作业处等人员伤亡7 物体打击高空操作平台、高架管线、高空作业处等人员伤亡8 机械伤害各种机械设备传动部件人员伤亡9 高温烫伤高温热废气、高温水泥生料、热风炉、锅炉等人员伤亡10 热辐射回转窑、热风炉、锅炉等人员伤害11 噪声与振动水泥生产线人员伤害12 车辆伤害厂区内行使的各种运输车辆人员伤亡13 起重伤害起重设备人员伤亡14 粉尘危害水泥生产线尘肺伤害15 中毒、窒息煤仓和煤收尘以内人员伤亡16 淹溺、窒息原料及水泥的储存库、循环水池人员伤亡17 自然灾害整个厂区人员伤亡、设备设施损毁二、通用安全技术措施1、未经安全培训教育不得进入现场施工。
特种作业、设备操作人员必须持有效证件上岗。
2、进入现场不得穿拖鞋、凉鞋,必须正确佩戴安全帽并系好下颚带,安全帽质量必须符合GB2811-2007标准。
3、作业中涉及粉尘、烟尘职业危害的必须佩带防尘口罩和防护眼镜,工作服穿戴做到领口紧、袖口紧、下摆紧。
4、施工单位每班组织召开班前安全会,强调当班作业任务中具体的安全注意事项,并对所有人员身体状况、精神状态进行确认,杜绝酒后上岗、疲劳或带病作业。
5、落实专人负责对作业现场进行安全监督、检查、协调,对发现的违章行为必须立即制止并严肃处理。
6、作业现场禁止吸烟,保持环境整洁、有序,不得以任何形式堵塞通道。
7、未经安全部同意,不得将消防器材挪作他用。
为确保大型设备吊装作业的安全顺利进行,保障施工人员的人身安全和设备完好,特制定本安全技术交底。
二、交底对象所有参与大型设备吊装作业的施工人员、管理人员及监理人员。
三、交底内容1. 作业前准备(1)对参与吊装的设备进行全面检查,确保设备完好、安全。
(2)检查吊装工具、设备、绳索等是否完好,符合吊装要求。
(3)对吊装现场进行安全检查,确保场地平整、宽敞,无障碍物。
(4)明确吊装作业人员职责,确保各环节有序进行。
2. 吊装作业安全要求(1)吊装作业前,必须进行安全培训,确保所有人员掌握吊装作业安全知识。
(2)吊装作业人员必须穿戴安全帽、安全带、防护眼镜等防护用品。
(3)吊装作业现场应设立警戒区域,禁止无关人员进入。
(4)吊装过程中,严禁酒后操作、疲劳作业。
(5)吊装作业人员必须熟悉吊装设备、吊具、绳索等性能,确保操作正确。
(6)吊装作业过程中,必须严格执行“一人操作、一人指挥、一人监护”的原则。
(7)吊装作业过程中,严禁超载、超范围使用吊装设备。
(8)吊装作业过程中,如发现异常情况,应立即停止作业,查找原因,排除隐患后方可继续作业。
3. 吊装作业现场安全措施(1)吊装作业现场应设置明显的警示标志,提醒人员注意安全。
(2)吊装作业现场应配备消防器材,确保火灾发生时能够及时灭火。
(3)吊装作业现场应设置安全通道,确保人员疏散畅通。
(4)吊装作业现场应设置防雷、防静电设施,确保作业安全。
4. 事故应急处理(1)发生事故时,应立即停止作业,迅速组织人员疏散。
(2)事故发生后,应立即向相关部门报告,并启动应急预案。
(3)对受伤人员进行急救,并迅速送往医院治疗。
(4)对事故现场进行勘查,查找事故原因,采取措施防止类似事故再次发生。
四、交底时间交底时间根据工程进度和实际情况确定。
五、交底方式采取集中培训、现场讲解、现场演示等方式进行交底。
六、交底记录交底结束后,应做好交底记录,确保交底内容准确无误。
七、交底责任1. 施工单位负责组织交底,确保交底内容全面、准确。
安全技术交底记录(模板)第一部分:安全技术交底基本信息一、项目名称本项目全称为:【项目全称】,以下简称“本项目”。
二、项目地点本项目位于:【项目地点】。
三、建设单位1. 单位名称:【建设单位名称】2. 联系人:【建设单位联系人】3. 联系电话:【建设单位联系电话】四、施工单位1. 单位名称:【施工单位名称】2. 联系人:【施工单位联系人】3. 联系电话:【施工单位联系电话】五、设计单位1. 单位名称:【设计单位名称】2. 联系人:【设计单位联系人】3. 联系电话:【设计单位联系电话】六、监理单位1. 单位名称:【监理单位名称】2. 联系人:【监理单位联系人】3. 联系电话:【监理单位联系电话】七、安全技术交底日期【安全技术交底日期】八、安全技术交底主持人【安全技术交底主持人】九、参加人员1. 建设单位:【建设单位参加人员】2. 施工单位:【施工单位参加人员】3. 设计单位:【设计单位参加人员】4. 监理单位:【监理单位参加人员】十、交底内容1. 工程概况:【工程概况】2. 施工现场危险源辨识:【施工现场危险源辨识】3. 安全防护措施:【安全防护措施】4. 事故应急救援预案:【事故应急救援预案】5. 相关法律法规及标准:【相关法律法规及标准】6. 施工单位安全生产责任:【施工单位安全生产责任】7. 监理单位安全生产责任:【监理单位安全生产责任】十一、交底要求1. 各单位要认真学习并贯彻落实安全技术交底内容,确保施工现场安全生产。
2. 各单位要严格按照国家法律法规、标准和规范要求,加强施工现场安全管理。
3. 各单位要密切配合,共同做好施工现场安全生产工作,确保工程顺利进行。
本安全技术交底记录一式四份,分别由建设单位、施工单位、设计单位、监理单位各保存一份,作为施工现场安全生产的依据。
第二部分:施工现场危险源辨识与风险评估一、危险源辨识1. 自然环境危险源:- 地质条件:如滑坡、塌陷等地质灾害风险;- 气象条件:如极端天气、雷电等自然灾害风险;- 水文条件:如洪水、内涝等水文灾害风险。
模板工程技术交底记录一、项目概况本次模板工程是位于某市某区的一座高层办公楼项目,总建造面积约为XXXX 平方米。
该项目由某建造设计院设计,某建造施工公司承建。
模板工程是该项目的重要组成部份,负责提供建造结构的支撑和模板的施工。
二、工程内容1. 模板材料本项目所使用的模板材料主要包括胶合板、钢模板和塑料模板。
胶合板采用XX牌子的XX型号,规格为XXXXX。
钢模板采用XX牌子的XX型号,规格为XXXXX。
塑料模板采用XX牌子的XX型号,规格为XXXXX。
2. 模板搭设模板搭设是模板工程的核心环节,主要包括搭设方案、搭设方法和搭设要求。
搭设方案是由某建造设计院提供,搭设方法和搭设要求由某建造施工公司制定。
3. 模板拆除模板拆除是在混凝土浇筑完成后进行的工序,主要包括拆除顺序、拆除方法和拆除要求。
拆除顺序由某建造设计院提供,拆除方法和拆除要求由某建造施工公司制定。
4. 模板检验模板检验是为了保证模板工程的质量和安全,主要包括模板的尺寸、平整度和稳定性等方面的检查。
检验由某建造施工公司的质量检验部门进行,具体检验标准和方法由某建造设计院提供。
三、工程进度目前,模板工程的进度如下:1. 模板材料的采购已完成,符合设计要求和规格。
2. 模板搭设已开始进行,按照搭设方案和要求进行操作。
3. 模板拆除将在混凝土浇筑完成后进行,拆除顺序和要求已确定。
4. 模板检验将在模板搭设完成后进行,具体检验标准和方法已制定。
四、工程质量与安全控制为确保模板工程的质量和安全,我们将采取以下措施:1. 严格按照搭设方案和要求进行模板搭设,确保模板的稳定性和承载能力。
2. 定期对模板进行检查和维护,及时修复和更换损坏的模板材料。
3. 模板工程人员必须经过专业培训和持证上岗,确保操作规范和安全。
4. 模板工程现场必须配备必要的安全设施和防护措施,如安全网、防护栏等。
五、工程交底记录根据以上内容,我们对模板工程进行了详细的技术交底,并记录如下:1. 交底时间:XXXX年XX月XX日2. 交底人员:某建造施工公司的技术负责人、模板工程负责人等相关人员。
模板工程技术交底记录一、项目概况本项目是一坐位于某某市的商业综合体建设工程,总建造面积约为XXX平方米。
项目包括地下一层、地上X层,主要功能有商业、办公及停车场等。
本次技术交底记录主要针对模板工程进行。
二、交底人员本次技术交底的参预人员包括:项目经理、总包施工队代表、模板工程施工队代表、监理工程师、设计师等。
三、技术交底内容1. 模板工程的施工流程模板工程施工流程包括模板制作、安装、拆除等环节。
模板的制作包括模板材料的选择、加工、拼接等;模板的安装包括模板支撑系统的搭建、模板板件的安装、模板的调整等;模板的拆除包括拆除顺序、拆除方式、拆除后的处理等。
2. 模板工程的材料及设备要求2.1 模板材料:根据设计要求和施工规范,选择符合要求的模板材料,如胶合板、钢模板等。
模板材料应具备一定的强度、刚度和耐久性,能够满足施工过程中的承载、支撑和防漏等要求。
2.2 模板支撑系统:选择适当的模板支撑系统,包括支撑杆、支撑架等。
支撑系统应具备足够的承载能力和稳定性,能够确保模板的安全使用。
2.3 模板安装设备:根据具体情况选择适当的设备,如吊篮、脚手架等,用于模板的安装和调整。
3. 模板工程的施工质量要求3.1 模板制作质量:模板板件的加工精度应符合设计要求和施工规范,板件之间的连接应密切坚固,无明显的缝隙和变形。
3.2 模板安装质量:模板安装应按照设计要求和施工规范进行,板件之间的连接应密切,支撑系统应稳定可靠,模板表面应平整。
3.3 模板拆除质量:模板拆除应按照拆除顺序进行,避免对周围结构和设备的损坏,拆除后的模板应及时清理并妥善处理。
4. 安全注意事项4.1 模板制作过程中,操作人员应佩戴好安全帽、手套等个人防护用品,严禁使用损坏的模板材料。
4.2 模板安装过程中,操作人员应注意操作规范,严禁超负荷使用模板和支撑系统,确保安全稳定。
4.3 模板拆除过程中,操作人员应注意周围环境和设备,严禁乱拆乱砸,确保施工安全。
大模板的堆放、安装和拆除安全技术交底一、进入施工现场必须遵守安全操作规程和安全生产纪律,特种作业人员必须持证上岗。
二、大模板安装不得扰动工程结构及设施。
三、大模板吊装应符合下列规定:(1)吊装大模板应设专人指挥,模板起吊应平稳,不得偏斜和大幅度摆动;操作人员应站在安全可靠处,严禁施工人员随同大模板一同起吊;(2)被吊模板上不得有未固定的零散件;(3)当风速达到或超过15m/s时,应停止吊装;(4)应确认大模板固定或放置稳固后方可摘钩。
四、当已浇筑的混凝土强度未达到 1.2N/mm²时,不得进行大模板安装施工;当混凝土结构强度未达到设计要求时,不得拆除大模板;当设计无具体要求时,拆除大模板时不得损坏混凝土表面及棱角。
五、大模板安装及拆除应编制专项施工方案,施工作业前应对作业人员进行施工技术交底。
六、面板与混凝土接触面应清理干净,涂刷隔离剂。
刷过隔离剂的模板遇雨淋或因其他因素失效后应补刷。
使用的隔离剂不应影响结构工程及装修工程质量。
七、墙体根部模板安装部位楼板面应清理干净并找平。
八、模板安装前应放出模板内侧线及外侧控制线作为安装基准。
九、大模板起吊前应进行试吊,当确认模板起吊平衡、吊环及吊索安全可靠后,方可正式起吊。
十、模板安装时宜按模板编号,按内侧、外侧及横墙、纵墙的顺序安装就位。
十一、大模板安装调整合格后应固定,混凝土浇筑时不得移位。
十二、大模板应支撑牢固、稳定;支撑点应设在坚固可靠处,不得与作业脚手架拉结。
十三、当紧固对拉螺栓时,用力应得当,不得使模板表面产生局部变形。
十四、大模板安装就位后,对缝隙及连接部位可采取堵缝措施,防止出现漏浆、错台现象。
十五、大模板安装完成后,应经验收合格,方可进行混凝土浇筑。
十六、大模板的拆除应符合下列规定:(1)大模板的拆除应按先支后拆、后支先拆的顺序;(2)当拆除对拉螺栓时,应采取措施防止模板倾覆;(3)严禁操作人员站在模板上口晃动、撬动或锤击模板;(4)拆除的对拉螺栓、连接件及拆模用工具应妥善保管和放置,不得散放在操作平台上;(5)起吊大模板前应确认模板和混凝土结构及周边设施之间无任何连接;(6)移动模板时不得碰撞墙体。
一、交底目的为确保全体员工了解本岗位的安全操作规程,提高安全意识,预防事故发生,现将本班次的安全技术交底如下:二、交底内容1. 安全生产法律法规及公司规章制度(1)国家有关安全生产的法律、法规和标准;(2)公司安全生产规章制度;(3)本岗位安全操作规程。
2. 工作环境及危险源分析(1)本岗位工作环境;(2)本岗位存在的危险源;(3)针对危险源采取的预防措施。
3. 个人防护用品的使用(1)个人防护用品的种类及使用方法;(2)正确佩戴个人防护用品的重要性;(3)如何检查个人防护用品的有效性。
4. 设备、工具的安全操作(1)设备、工具的操作规程;(2)设备、工具的维护保养;(3)设备、工具的检查与试验。
5. 应急预案及处置措施(1)本岗位可能发生的突发事件;(2)应急预案的启动条件及流程;(3)应急处置措施及逃生路线。
6. 现场安全管理(1)现场安全检查制度;(2)现场作业人员的安全责任;(3)现场安全防护措施。
三、交底要求1. 全体员工必须认真听取安全技术交底,了解并掌握本岗位的安全操作规程;2. 员工应主动提问,对不懂的地方要求班组长或安全员进行讲解;3. 员工在操作过程中应严格遵守安全操作规程,发现安全隐患应及时报告;4. 班组长及安全员应加强对员工的安全教育培训,确保员工安全技能的提高。
四、交底记录1. 交底时间:____年__月__日2. 交底人:____3. 接受交底人:____4. 交底内容摘要:(1)安全生产法律法规及公司规章制度;(2)工作环境及危险源分析;(3)个人防护用品的使用;(4)设备、工具的安全操作;(5)应急预案及处置措施;(6)现场安全管理。
五、班组长及安全员签字确认班组长:________安全员:________注:本模板仅供参考,具体内容可根据实际岗位进行调整。
2024年高大模板工程安全技术交底1. 进入施工现场人员必须戴好安全帽,高空作业人员必须佩带安全带,并应系牢。
2. 经医生检查认为不适宜高空作业的人员,不得进行高空作业。
3. 工作前应检查使用的工具是否牢固,板手等工具必须用绳链系在身上,钉子必须放在工具袋内,以免掉下伤人。
工作时要思想集中,防止钉子扎脚和空中滑落。
4. 安装和拆除3.5米以上的模板,应搭脚手架,并设防护栏杆,防止上下在同一垂直面操作。
5. 高空,复杂结构模板的安装和拆除,事先应切实的安全措施。
6. 遇六级以上大风时,应暂停室外的高空作业,雪雷雨后应捕鱼清扫施工现场,略于不滑时再进行工作。
7. 二人抬运模板时要互相配合,协同工作,传递模板、工具应运输工具或绳子系牢后升降,不得乱抛。
组合钢模板装拆时,上下应有人接应。
钢模板及配件应随装拆随运送,严禁从高处掷下,高空拆模时,应有专人指挥。
并在下面标出工作区,用绳子和红白旗加以围,暂停人员来往。
8. 不得在脚手架上堆放大批模板等材料。
9. 支撑、牵杠等不得搭在门窗框和脚手架上,通路中间的斜撑、拉杆等设在1.8米高以上。
10. 支撑过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。
拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。
11. 模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。
12. 拆除模板一般用长撬棒,人不许站在正在拆除的模板上,在拆除楼板模时,要注意整块模板掉下,尤其是用定型模板做的平台模板,更要注意,拆模人员要站在门窗洞口外拉支撑,防止模板突然全部掉落伤人。
13. 在组全钢模板上架设的电线和使用电动工具,应用36伏的低压电源或采取其他有效的安全措施。
14. 装、拆模板时禁止使用2×4木料、钢模板作立人板。
15. 高空作业要搭设脚手架或操作台,上下要使用梯子,不许站立在墙上工作;不准站有大梁底模上行走。
模板工程技术交底记录引言概述:模板工程技术交底是指在建筑施工过程中,施工人员与模板工程相关的技术要点进行详细交底的过程。
通过技术交底,施工人员能够更好地理解模板工程的施工要求和操作流程,确保施工质量和安全。
本文将从模板工程的设计要求、材料选用、施工工序、质量控制和安全注意事项五个方面,分别进行详细阐述。
一、设计要求:1.1 模板设计原则:模板设计应符合结构设计要求,确保结构的稳定性和安全性。
1.2 模板尺寸和布置:模板尺寸应根据结构尺寸进行合理设计,并合理布置以满足施工需要。
1.3 模板支撑设计:模板支撑设计应考虑结构荷载和支撑点的合理布置,确保模板的稳定性和承载能力。
二、材料选用:2.1 模板板材选用:模板板材应选用符合规范要求的优质材料,如胶合板、钢模板等。
2.2 模板支撑材料选用:模板支撑材料应选用强度高、稳定性好的材料,如钢管、钢板等。
2.3 模板连接材料选用:模板连接材料应选用耐腐蚀、承载能力强的材料,如螺栓、钢丝绳等。
三、施工工序:3.1 模板搭设:根据设计要求,按照施工图纸进行模板的搭设,确保模板的准确性和稳定性。
3.2 模板调整:在搭设完成后,对模板进行调整,确保模板的平整度和垂直度满足要求。
3.3 模板拆除:在混凝土浇筑完成后,按照拆除顺序和方法进行模板的拆除,确保模板的安全和施工进度。
四、质量控制:4.1 模板尺寸测量:在搭设和调整模板过程中,进行模板尺寸的测量,确保模板的准确性。
4.2 模板表面处理:对模板板材进行表面处理,确保模板的平整度和光滑度满足要求。
4.3 模板支撑稳定性检查:对模板支撑进行定期检查,确保支撑的稳定性和承载能力。
五、安全注意事项:5.1 模板搭设安全:在模板搭设过程中,要注意施工人员的安全,采取必要的防护措施,如安全帽、安全绳等。
5.2 模板调整安全:在模板调整过程中,要注意操作人员的安全,避免发生意外事故。
5.3 模板拆除安全:在模板拆除过程中,要注意周围人员的安全,确保拆除过程的安全性。
一、工程名称:(填写工程全称)二、施工单位:(填写施工单位名称)三、交底日期:(填写具体日期,如:2023年10月25日)四、交底人:(填写交底人姓名及职务)五、参与人员:(填写参与交底的人员姓名及职务)六、交底内容:1. 安全生产法律法规及标准:(1)传达国家、地方及行业安全生产法律法规、标准、规范;(2)讲解施工现场安全生产责任制、操作规程等。
2. 施工现场安全注意事项:(1)施工现场应设立安全警示标志,确保警示标志清晰、醒目;(2)施工现场应设置安全通道,保证人员、车辆通行畅通;(3)施工现场应配备消防器材,确保消防器材完好、有效;(4)施工现场应设置安全防护设施,如围栏、防护网、警示带等;(5)施工现场应定期进行安全检查,发现问题及时整改。
3. 人员安全教育培训:(1)新员工入职前必须接受安全教育培训,考核合格后方可上岗;(2)施工现场所有人员应参加定期的安全教育培训,提高安全意识;(3)特种作业人员必须持证上岗,严禁无证操作。
4. 施工现场作业安全措施:(1)高处作业:作业人员必须佩戴安全带,安全带应固定在可靠位置,严禁攀爬、跳跃;(2)用电安全:施工现场用电设备应定期检查,确保绝缘良好,操作人员应掌握安全用电知识;(3)机械安全:操作机械前必须检查设备状态,确保设备正常运行,严禁操作人员酒后操作;(4)消防安全:施工现场应配备消防器材,定期进行消防演练,提高应急处置能力;(5)交通安全:施工现场应设置交通安全警示标志,确保交通安全。
5. 事故应急处理:(1)发生事故时,立即启动应急预案,组织人员开展救援;(2)事故发生后,应及时上报相关部门,做好事故调查、处理工作;(3)事故原因分析,制定整改措施,防止类似事故再次发生。
七、交底要求:1. 各参与人员应认真听取交底内容,确保掌握安全知识;2. 施工过程中,严格遵守安全操作规程,确保施工安全;3. 定期开展安全检查,及时发现并整改安全隐患;4. 加强安全教育培训,提高全员安全意识。
木工(模板工)施工安全技术交底记录日交底内容:木工(模板工)施工安全技术交底(一)木料(模板)运输与码放1、作业前检查使用的运输工具是否存在隐患,经过检查,合格后方可使用。
2、上下沟槽或构筑物应走马道或安全梯,严禁搭乘吊具、攀登脚手架上下。
3、安全梯不得缺档,不得垫高。
安全梯上端应绑牢,下端应有防滑措施,人字梯底脚必须拉牢。
严禁两名以上作业人员在同一梯上作业。
4、成品半成品木材应堆放整齐,不得任意乱放,不得存放到在施工程范围之内,木材码放高度不超过1、2m为宜。
5、木工场和木质材料堆放场地严禁烟火,并按消防部门的要求配备消防器材。
6、施工现场必须用火时,应事先申请用火证,并设专人监护。
7、木料(模板)运输与码放应按照以下要求进行:(1)作业前应对运输道路进行平整,保持道路坚实、畅通。
便桥应支搭牢固,桥面宽度应比小车宽至少1m,且总宽度不得小于1、5m,便桥两侧必须设置防护栏和挡脚板。
(2)穿行社会道路必须遵守交通法规,听从指挥。
(3)用架子车装运材料应两人以上配合操作,保持架子车平稳,拐弯示意,车上不得乘人。
(4)使用手推车运料时,在平地上前后车间距不得小于2m,下坡时应稳步推行,前后车间距应根据坡度确定,但是不得小于10m。
(5)拼装、存放模板的场地必须平整坚实,不得积水。
存放时,底部应垫方木,堆放应稳定,立放应支撑牢固。
(6)地上码放模板的高度不得超过1、5m,架子上码放模板不得超过3层。
(7)不得将材料堆放在管道的检查井、消防井、电信井、燃气抽水缸井等设施上。
(8)不得随意靠墙堆放材料。
(9)使用起重机作业时必须服从信号工的指挥,与驾驶员协调配合,机臂回转范围内不得有无关人员。
(10)运输木料、模板时,必须绑扎牢固,保持平衡。
(二)木模板制作、安装1、作业前检查使用的工具是否存在隐患,如:手柄有无松动、断裂等,手持电动工具的漏电保护器应试机检查,合格后方可使用,操作时应戴绝缘手套。
2、支、拆模板作业高度在2m以上(含2m)时,必须搭设脚手架,按要求系好安全带。
模板工程安全技术交底记录表
安全技术交底内容
交底内容:
一、交底依据
国家、行业、地方标准、规范、规程,当地主管部门有关规定,企业技术标准及质量管理体系文件;
工程施工图纸、标准图集、图纸会审记录、设计变更及工作联系单等技术文件;工程施工组织设计、施工方案对本分部分项规程、特殊规程的技术、质量和其它要求;其它有关文件。
二、分部分项工程的概况及重难点分析
阐述分部分项工程概况,内容包括深化、材料类型、加工方式、安装等。
并对电梯筒、梁柱节点、楼梯间、后浇带、门窗洞口、施工缝、支模架搭设设计参数等节点做法进行分析。
三、施工流程
根据项目实际情况画出该分部分项工程的施工流程图,内容需包括原材控制、轴线定位、标高定位、模板放置、自检、验收等内容。
四、操作要点
根据施工流程所列工序和顺序,分别对施工要点进行叙述,并提出相应要求。
1、原材料控制
应说明所采用的模板类型、规格、型号;连接件、支承件的类型规格;支撑体系材质和间距、龙骨规格和间距、对拉螺栓套管规格和间距;特殊部位的模板和支撑体系;脱模剂(隔离剂)的选用等。
2、操作要求
(1)模板的安装:垂直、平整、起拱要求、精度控制办法。
项目经理被交底人。
木工(模板)施工安全技术交底范本1:正式风格施工安全技术交底1. 承建方安全责任1.1 承建方应对施工安全负总责,确保施工过程安全可靠。
1.2 承建方应指派专人负责施工安全管理,并建立健全安全管理体系。
1.3 承建方应制定安全制度和操作规程,并向施工人员进行培训,确保他们具备安全意识和安全技能。
2. 现场安全措施2.1 施工现场应设置明显的安全警示标识,包括警示标牌、标线等。
2.2 施工现场应保持整洁,道路畅通,减少跌倒、滑倒等意外事故的发生。
2.3 施工现场应配备必要的防护设施,如安全帽、防护眼镜、耳塞等,以减少工人在施工中受伤的风险。
2.4 施工现场应定期进行安全检查,发现隐患及时整改,确保施工过程的安全性。
3. 建筑材料管理3.1 建筑材料的堆放应符合相关规定,防止材料倒塌、滚落等意外事故的发生。
3.2 重要材料应配备合格证明,不合格材料禁止使用。
3.3 建筑材料运输方式应选择安全可靠的方式,保证材料运输过程中不发生人身和财产事故。
......附件:施工现场平面图、安全设施照片等。
注释:1. 承建方:指负责具体承担工程施工的单位或个人。
2. 施工人员:指参与实际施工操作的工人。
3. 安全警示标识:指用于提醒人们注意安全的标识,如警示标牌、标线等。
范本2:活泼风格施工安全技术交底1. 搞定承建方的安全责任!1.1 承建方要担起安全负责的大旗,搞好施工过程的安全保障!1.2 承建方要指派专人管好安全事务,制定系统的安全管理体系。
1.3 承建方要教育施工人员,让他们既懂安全不含糊,又有一手安全技能!2. 现场安全措施,妙方不断!2.1 施工现场要搞好安全“标配”,贴上明显的安全警示标识,别让人迷路!2.2 施工现场要整洁有序,路要通畅,别跌倒还打破玻璃!2.3 施工现场要配备装备齐全,搞上安全帽、护目镜、耳罩等,做好预防措施!2.4 施工现场要经常检查,发现安全隐患立马治疗,别给大家添乱!3. 材料管理,安全到家!3.1 材料堆放要有章法,别搞得塌下来,伤到大家!3.2 重要材料要有合格证明,不能马虎,否则封杀!3.3 材料运输要安全可靠,别昏头,损人利己!......附件:施工现场平面图、安全设施照片等。
模板工程技术交底记录标题:模板工程技术交底记录引言概述:模板工程技术交底记录是指在模板工程施工前,施工单位与监理单位、设计单位等相关方进行技术交底并记录下来的过程。
技术交底记录是施工单位对模板施工技术要求和要点进行详细说明,以确保施工质量和安全。
一、模板工程施工要求1.1 模板材料选择:- 选择符合国家标准的模板材料,保证质量可靠。
- 根据设计要求和施工环境选择适合的模板材料,确保施工质量。
- 对模板材料进行检查,确保无裂缝、变形等质量问题。
1.2 模板安装要求:- 按照设计图纸要求进行模板安装,确保尺寸准确。
- 模板安装时要注意连接处的密封,防止混凝土渗漏。
- 模板支撑要稳固,确保施工过程中不发生倾斜或变形。
1.3 模板拆除要求:- 拆除模板时要注意避免对混凝土结构造成损坏。
- 拆除模板后要及时清理模板表面,以便后续工序施工。
- 对模板进行检查,发现问题及时更换或维修。
二、模板工程施工安全要求2.1 安全防护:- 在模板施工现场设置明显的安全警示标志,确保施工人员和施工设备的安全。
- 施工人员必须佩戴安全帽、安全带等个人防护用具。
- 严格控制模板施工现场的人员数量,避免发生安全事故。
2.2 施工过程中的安全措施:- 在模板施工过程中,要定期检查模板支撑和连接处,确保施工安全。
- 避免在恶劣天气条件下进行模板施工,确保施工人员的安全。
- 对施工人员进行安全教育和培训,提高其安全意识和应急能力。
2.3 应急预案:- 制定模板工程施工的应急预案,包括火灾、坍塌等突发事件的处理措施。
- 对施工人员进行应急演练,提高应对突发事件的能力。
- 配备必要的应急设备和救援人员,确保在突发事件发生时能够及时处置。
三、模板工程质量验收要求3.1 模板工程质量检查:- 在模板工程施工完成后,进行质量检查,确保施工符合设计要求。
- 对模板的尺寸、平整度、表面光洁度等进行检查,发现问题及时整改。
- 对模板的支撑、连接处等进行检查,确保施工质量。
模板工程技术交底记录标题:模板工程技术交底记录引言概述:模板工程技术交底记录是建造施工中非常重要的一环,通过技术交底记录可以确保施工过程中的质量和进度。
在模板工程中,技术交底记录通常包括模板的搭设、拆除、维护等方面的要求和注意事项。
本文将详细介绍模板工程技术交底记录的内容和要点。
一、模板工程技术交底记录的内容1.1 模板的搭设要求- 确保模板支撑结构稳固可靠,符合设计要求。
- 模板板面平整,无裂缝、变形等质量缺陷。
- 模板连接件的安装位置和数量符合设计要求。
1.2 模板的拆除要求- 拆除模板时应按照设计要求和施工方案进行,避免对结构造成损坏。
- 拆除后的模板应及时清理、整理并分类存放,以备下次使用。
1.3 模板的维护要求- 定期检查模板支撑结构是否有松动或者变形现象,及时加固或者更换。
- 模板板面应保持清洁,避免灰尘、水泥浆等物质附着,影响使用寿命。
- 模板存放时要避免受潮、受阳光直射等,以免影响模板质量。
二、模板工程技术交底记录的要点2.1 确保所有施工人员都了解并遵守技术交底记录的内容。
2.2 每次技术交底记录都应有负责人进行现场指导和监督。
2.3 每次技术交底记录都应有书面文件记录,以备查验和追溯。
三、模板工程技术交底记录的重要性3.1 保证施工质量:技术交底记录可以规范施工过程,确保模板工程质量达标。
3.2 提高施工效率:技术交底记录可以明确施工要求,避免重复施工或者错误操作。
3.3 保障施工安全:技术交底记录可以提醒施工人员注意安全事项,减少事故发生的可能性。
四、模板工程技术交底记录的执行与监督4.1 由工程质量部门负责技术交底记录的执行和监督。
4.2 施工单位应配合工程质量部门对技术交底记录的执行情况进行检查和评估。
4.3 如发现问题或者违规行为,应及时整改并记录,以便追究责任。
五、模板工程技术交底记录的总结与改进5.1 每次施工结束后应对技术交底记录进行总结,总结经验教训并提出改进意见。
木板(模板工)施工安全技术交底(一)木料模板运输与码放1.作业前检查时用的运输工具是否存在隐患,经过检查,合格后方可使用。
2.上下沟槽或构筑物应走马道和安全梯,严禁搭乘吊具、攀登脚手架上下。
3.安全梯不得缺档,不得垫高。
安全梯上端应绑牢,下端应有防滑措施,人字梯底角必须拉牢。
严禁两名以上人员在同一梯上作业。
4.成品半成品木材应堆放整齐,不得任意乱放,不得存放到施工工程范围之内,木材码放高度不超过1.2m为宜。
5.木工场和木质材料堆放场地严禁烟火,并按消防部门要求配备消防器材。
6.施工现场必须用火时,应事先申请用火证,并设专人监护。
7.木料(模板)运输与码放应按照以下要求进行:(1)作业前应对运输道路进行平整,保持道路坚实通常。
便桥应支搭牢固,桥面宽度应比小车宽至少1m,且总宽度不得小于1.5m,便桥两侧应必须设置防护栏和挡脚板。
(2)穿行社会道路必须遵守交通法规,听从指挥。
(3)用架子车装运材料应两人以上配合操作,保持架子车平稳,拐弯注意,车上不得乘人。
(4)使用手推车运料时,在平地上前后车间距不得小于2m,下坡时应稳步推行,前后车间距应根据坡度确定,但不得小于10m。
(5)拼装、存放模板的场地必须平整坚实,不得积水。
存放时,底部应垫方木,堆放应稳定,立放应支撑牢固。
(6)地上码放模板的高度不得超过1.5m,架子上码放模板不得超过3层。
(7)不得将材料堆放在管道的检查井、消防井、电信井、燃气抽水缸井等设施上。
(8)不得随意靠墙堆放材料。
(9)使用起重机作业时必须服从信号工的指挥,与驾驶员协调配合,机臂回转范围内不得有无关人员。
(10)运输木料模板时必须绑扎牢固,保持平衡。
(二)木模板制作、安装1.作业前检查时用的工具是否存在隐患,如:手柄有无松动、断裂等,手持电动工具的漏电保护器应试机检查,合格后方可使用,操作时应戴绝缘手套。
2.支、拆模板作业高度在2m以上(含2m)时,必须搭设脚手架按要求系好安全带。
Companies want to improve production, safety is the top priority. The occurrence of unsafe accidents must be stifled in the cradle.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
大型模板安全技术交底记录(标
准版)
大型模板安全技术交底记录(标准版)导语:企业想要提高生产,安全问题就是重中之重。
如果不具备安全管理条件,企业生产就不能顺利进行。
想要企业顺利生产,就要不断更新安全技术,把不安全事故的发生扼杀在摇篮中。
交底内容:
一、施工前的准备工作:
1.场地要求:根据施工现场总平面图,确定模板堆放区、配件堆放区及模板周转用地等;
2.堆放场地应平整坚实、排水流畅,场地采用2:8灰土15cm厚:上铺一层石子夯实,2%的坡度向排水沟方向找坡,堆放区四周挖排水沟;
3.模板卸车后重叠码放高度不超过10块,相邻码放区之间要留出通道,便于模板配件的安装,底层模板离地面10cm;
4.配件安装后,模板吊离码放区,对于安装支撑的模板,可将模板吊至使用部位附近堆放,开始清理板面及刷脱模剂,井筒及窄井等位置的模板,无法安装支撑,现场搭设钢管架,竖向插在钢管架内;
5.模板堆放采取两块板面相对方式,也可采取临时拉结措施,以防模板倾倒,模板应用方木垫高,后支腿地角绳栓按要求调整平整且
稳固;
6.人员的安排,现场设专职人员、专业施工班组负责大模板的施工,要求熟悉模板平面图及模板设计方案,熟悉大模板的施工安全规定;
7.按模板数量表,清点运到现场的模板,穿墙螺栓、各种连接螺栓要入库保存,以防生锈,斜支撑的调节丝杠、穿墙螺栓要涂抹润滑油;
8.存放大模板应随时将自稳角调好,使自稳角度成70?0度,下部座垫通长木方,面对面放置,
防止倾倒;大模板存放必须将地脚螺栓提上来,长期存放的模板,应用拉杆连接绑牢。
没有腿及单腿的大模板,必须存放在专用的模板插放架内,不得靠在其它模板或构件上;
9.模板起吊过程中,落钩应缓慢升降,禁止一次起吊两块或两块以上大模,风力超过4级及大雨雪天气,应停止吊装作业;
10.吊运模板应系牢绳、卡,必须采用自锁卡环,防止脱钩,零散材料应绑好或装入专用吊笼内起吊,塔吊司机、信号工、装卸工要协调好,严格执行塔吊吊运“十不准”的规定,严禁冒险违章业,操作人员严禁随模板起落,吊运模板时下方严禁站人;
11.模块起吊前,应将吊车位置调整适当,作到稳起稳落,就位准确,禁止人力搬落大模板,严禁模板大幅度摆动或碰到其它物体,操作平台上禁止存放任何物体;
12.大模板合模或拆除时,指挥拆除和挂钩人员必须站在安全可靠的地方,方可操作;
13.墙模板在未装对拉螺栓前,板面要向后倾斜一定角度并撑牢,以防倾倒,安装过程中要随时拆换支撑或增加支撑,以保持墙模处于稳定状态,模板未支撑稳固前不得松开卡环;
14.拆模起吊前,应复查穿墙螺栓是否拆净,检查模板上构配件是否连接牢固、有无砼块等块状散料,在确定无遗漏且模板与墙体完全脱离后方可起吊;
15.清扫模板和刷隔离剂时,必须将模板支撑牢固,两板中间不少于600mm的走道;
16.安装墙体外侧模板时,必须按交底搭好外防护架,及时绑好护身栏和安全网,安全网必须封严,安装外防护架和外模的操作人员必须系好安全带;
17.施工人员不允许在大模板推放区停留休息;
18.严禁攀爬模板上下,必须使用爬梯上下模板;
19.无腿模板必须入插口架,不得依靠在其它模板上或其它物件上;
20.各种关型的大模板应按设计要求制造和组装进场,使用前要认真检查和验收;
21.每块大模板必须具备完好稳固的操作平台,有护身栏杆,设人员上下爬梯及小型工具箱;
22.独腿大模板存放时必须加设斜支撑,筒模存放时必须平稳;
23.角模单块模板存放的插放架,架体的各种杆件必须按结构脚手架规范要求支搭,立杆下垫5cm厚的通板,四面设剪刀撑,四周和中间区域必须设不小于50cm的循环道,设护身栏杆(1.2m)满铺脚手板,立面挂密目网,人员上下设爬梯;
24.小钢模存放时应按规格分类码放整齐,高度不超过1.5米,正面向上,吊运时必须用逮子绳锁牢,小块模板必须用容器吊运。
二、模板安装
1.模板起吊前,必须检查固定钩、支腿、挑架的螺栓是否紧固;
2.模板安装先吊入角模椀跞胍徊嗲侥!⒕臀弧⒌鞔怪??穿拉杆、放pvc套管---就位另一侧墙模---穿对位螺栓,调垂直度---处理节点(安装阴角连接器、模板连接器等)
三、模板拆除
1.模板拆除时,应先拆除模板连接器→拉接风缆→拆模板→拆阳角→拆阴角
2.正常温度下,砼浇筑后8小时可松动穿墙螺杆,冬季施工时,剪力墙砼强度达到4Mpa以上时,才允许拆除模板,全现浇结构处墙砼强度必须达到7.5Mpa时,才可挂外挂架;(具体强度时间听取工长安排,不可私自拆模)
3.拆下的模板要及时清理和涂刷脱模剂;
4.小钢模退场时严禁乱抛,装车时两人接应,不可超高超载码放,合车厢上严禁坐人。
XX设计有限公司
Your Name Design Co., Ltd.。
