坡道施工综合方案
- 格式:doc
- 大小:2.53 MB
- 文档页数:24
土方施工坡道设置方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII土方施工坡道设置方案一、坡道设置概况根据河北集邮大楼施工场地实际情况,场地狭小,基坑开挖深度较大,为满足基坑开挖期间及后期桩基处理施工用途,现场在场地东南侧临近大门位置设置一处临时施工坡道,由消防水池西侧冠梁处向下设置,南侧紧靠南侧护坡桩北面,东西布置长度54米,顶面宽度考虑6米,坡面采用200mm厚C30砼硬化,表面设置防滑纹。
为保证车辆上下安全,坡道坡度设置不大于10度,坡道底部1-6轴交A-D轴处设置土平台,平台顶面标高为米左右(详见附图),该平台及正式坡道在地基处理完且桩间土清运完毕后由西向东分步开挖至基底控制标高米(保留280mm厚人工清土层)。
米土平台以下基坑土方开挖时由平台向开挖基坑内设置临时土坡道.坡道南侧紧靠南侧护坡桩外壁,坡道南侧护坡桩桩间支护随坡道土方开挖进行喷锚支护,坡道北侧设置土钉墙喷锚硬化处理,随挖随喷,土钉采用人工成孔,土钉墙设计按照斜坡高度分别按照13-15米、11-13米、9-11米、7-9米、7米以下进行验算和土钉墙设计,土钉采用直径18、20钢筋制作,土钉灌浆采用水泥,水灰比:1;喷锚层采用A8@150钢筋网片,C20砼喷锚,厚度50mm。
二、坡道安全保障措施1、行车安全措施:坡道即作为车辆上下坡道也作为行人上下基坑使用,为保证安全,坡道实行人车分流管理,坡道北侧距坡道外边缘米和米分别设置两道脚手防护栏杆,栏杆高度不低于米,两道栏杆间米宽作为人行通道,人行道南侧4米宽左右作为车行道路。
2、本坡道仅作为地基基础施工期间土方外运坡道用途,因此设置时间较短,考虑在桩基础施工完成,垫层、褥垫层施工期间(现场塔吊满足材料倒运条件后)即可进行挖除。
外运土方车辆荷载情况如下:车长:米,车宽:米,车高:米,货箱长度米,货箱宽度米,货箱高度米。
整车空重吨。
满载重量:+×××1500kg/M3= T荷载值:×T=均布荷载值:×=M23、坡道设置综合考虑场地因素,上下坡道车辆性能设置并经专业人员综合验算确保坡道的整体实用性、安全性,将坡道边坡设置为土钉墙喷锚支护做法。
护坡工程修路施工方案一、工程前期准备项目评估与调研:对拟建护坡工程地点的地形、地质、气象等条件进行详细评估,明确工程需求和难度。
设计文件准备:根据评估结果,设计护坡工程的施工图纸、结构设计、排水设计等。
预算与资金筹备:根据设计图纸,制定详细的预算计划,并准备相应的建设资金。
许可与审批:完成必要的环保、安全、规划等许可与审批流程。
二、护坡设计规划护坡选型:根据地形、地质条件,选择适当的护坡结构类型,如重力式、悬臂式、扶壁式等。
排水设计:合理规划排水系统,确保护坡工程在雨季能正常排水,避免水土流失。
安全防护设计:考虑边坡稳定性,设计必要的挡土墙、锚杆、抗滑桩等防护措施。
三、材料选择与采购材料选择:根据设计要求,选择合格的土料、石料、水泥、钢筋等建材。
材料检验:对进场的材料进行严格检验,确保质量符合规范要求。
材料采购与运输:根据施工进度计划,提前采购材料,并确保运输顺畅。
四、施工方法与步骤基础施工:按照设计要求进行基础开挖,确保基底平整、坚实。
护坡砌筑:按照施工图纸,逐步进行护坡的砌筑工作。
排水系统施工:安装排水管道、排水沟等,确保排水畅通。
安全防护措施施工:按照设计要求,施工挡土墙、锚杆、抗滑桩等安全防护措施。
五、安全防护措施安全教育培训:对施工人员进行安全教育培训,提高安全意识。
现场安全管理:设立安全警示标志,确保施工现场安全有序。
应急预案:制定应急预案,准备必要的救援设备和人员,以应对突发情况。
六、质量监控与检测过程监控:对施工过程进行全面监控,确保施工质量符合设计要求。
质量检测:对施工完成的护坡进行质量检测,包括尺寸、强度、稳定性等指标。
质量记录:建立完善的质量记录体系,对施工过程中的关键信息进行记录和分析。
七、工程进度安排进度计划:根据工程规模、施工条件等因素,制定合理的施工进度计划。
进度监控:对施工进度进行实时监控,确保工程按计划进行。
进度调整:根据实际情况,及时调整施工进度计划,确保工程顺利完成。
护坡建筑工程施工方案一、工程概况1、工程地点:本工程位于某某市XX区XX河沿线。
2、工程范围:护坡建筑工程范围为XX公里。
3、工程内容:本工程包括护坡设计、勘察、施工、监测和验收等项目。
4、工程目的:本工程旨在提高河岸护坡的稳定性和保护河流环境。
5、工程条件:(1)现场地形平坦,交通便利,具有良好的施工条件。
(2)周边环境适宜,无明显影响施工的特殊因素。
6、施工单位:本工程由某某建筑公司承担施工任务。
二、施工组织设计1、施工总图纸及施工单元划分:本工程施工总图纸由护坡设计单位负责编制,并由技术负责人审核后审图签发。
施工单位根据总图纸划分出施工区域,并编制相应的施工单元划分图。
2、施工加固措施:根据具体地理环境,采取合理的加固措施,确保护坡的稳定性。
3、施工工艺流程:根据施工总图纸和施工单元划分图,确定施工路线和工艺流程,保证施工顺利进行。
4、施工组织结构:确定施工人员、技术负责人和安全质量员等组织结构,并确保施工人员熟悉工程施工要求。
5、施工设备与机具:根据施工要求,配备必要的施工设备和机具,确保施工的高效进行。
6、施工资源配置:合理安排施工人员和施工材料的调度,确保施工资源的充分利用。
7、施工安全措施:制定详细的施工安全计划,加强施工现场安全管理,确保施工过程中人员和设备的安全。
三、主要施工工艺及步骤1、准备工作(1)检查施工设备和机具的完好性。
(2)对施工现场进行清理和平整,确保施工条件良好。
(3)组织施工人员进行安全教育和技术交底。
2、基础处理(1)深挖基坑,清理基础表面。
(2)进行地基处理,确保基础承载力满足设计要求。
3、材料加工与搅拌(1)对所需材料进行精确计量和搅拌。
(2)确保材料品质满足设计要求。
4、护坡结构施工(1)按照设计图纸进行护坡结构的布置和施工。
(2)加固护坡结构,确保其稳定性和耐久性。
5、排水系统施工(1)安装排水管道和设备。
(2)确保排水系统畅通。
6、绿化工程施工(1)栽植植被,美化护坡区域。

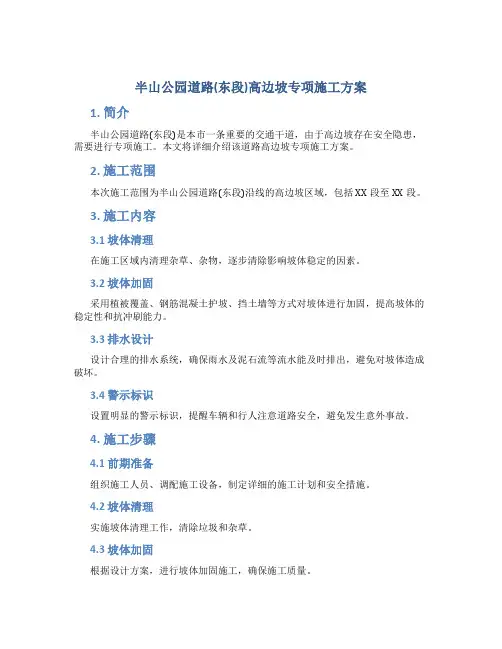

半山公园道路(东段)高边坡专项施工方案1. 简介半山公园道路(东段)是本市一条重要的交通干道,由于高边坡存在安全隐患,需要进行专项施工。
本文将详细介绍该道路高边坡专项施工方案。
2. 施工范围本次施工范围为半山公园道路(东段)沿线的高边坡区域,包括XX段至XX段。
3. 施工内容3.1 坡体清理在施工区域内清理杂草、杂物,逐步清除影响坡体稳定的因素。
3.2 坡体加固采用植被覆盖、钢筋混凝土护坡、挡土墙等方式对坡体进行加固,提高坡体的稳定性和抗冲刷能力。
3.3 排水设计设计合理的排水系统,确保雨水及泥石流等流水能及时排出,避免对坡体造成破坏。
3.4 警示标识设置明显的警示标识,提醒车辆和行人注意道路安全,避免发生意外事故。
4. 施工步骤4.1 前期准备组织施工人员、调配施工设备,制定详细的施工计划和安全措施。
4.2 坡体清理实施坡体清理工作,清除垃圾和杂草。
4.3 坡体加固根据设计方案,进行坡体加固施工,确保施工质量。
4.4 排水系统建设建设排水系统,确保道路通畅,防止因雨水积聚而对坡体造成影响。
4.5 完善警示标识设置警示标识,提醒过往车辆和行人注意安全。
5. 安全措施5.1 施工期间交通管制在施工期间设置交通管制措施,保障道路通行安全。
5.2 施工现场安全严格遵守安全操作规程,确保施工现场安全。
5.3 紧急应急预案制定应急预案,以应对突发事件,确保施工过程中及时有效的处理问题。
6. 施工质量验收施工完成后进行质量验收,确保各项施工工作符合相关标准要求,达到设计要求。
7. 结束语半山公园道路(东段)高边坡专项施工方案的实施,将为道路安全提供有力保障,有效改善道路环境,促进交通畅通。
本方案的实施还需要广大施工人员的共同努力,确保施工质量和安全。
以上为半山公园道路(东段)高边坡专项施工方案,供参考。
路面护坡工程施工方案一、工程概况本工程位于XX市XX区,包括X公里长的道路边坡护坡工程。
施工范围内主要包括路基侧坡防护、护坡垃圾清理、草坪铺设等工作。
工程地点:XX市XX区工程范围:X公里道路边坡建设内容:路基侧坡防护、护坡垃圾清理、草坪铺设等二、施工前准备工作1. 资料搜集与分析:收集工程地点的地质、气候、水文等方面的资料,进行综合分析。
2. 设计方案确定:根据地质、气候等情况,确定最佳施工方案。
3. 设备准备:准备所需的施工机械设备,如挖掘机、推土机、压路机等。
4. 材料采购:购买所需的护坡材料,如钢筋笼、护坡网、草坪等。
5. 安全督导:对施工现场进行安全评估,确保施工安全。
6. 施工人员培训:对施工人员进行培训,确保施工技术过关。
7. 施工进度计划:制定详细的施工计划,确保工程按时完工。
三、施工工艺流程1. 地面打底:首先清理路基旁边的垃圾和杂草,进行地面平整。
2. 边坡开挖:使用挖掘机对路基侧坡进行开挖并掏除杂物。
3. 边坡加固:在边坡开挖完成后,进行边坡加固工程,包括设置加固钢筋笼,并进行混凝土浇筑。
4. 护坡网安装:在边坡加固完成后,进行护坡网的安装,形成防护结构。
5. 草皮铺设:在护坡网安装完成后,对边坡进行草皮铺设,美化环境,增强护坡功能。
6. 清理完工:最后对施工现场进行清理,确保施工区域干净整洁。
四、施工注意事项1. 安全施工:施工现场应设置施工警示标志,加强安全管理,确保施工安全。
2. 环境保护:施工过程中要注意环境保护,确保不对周围环境造成影响。
3. 施工质量:严格按照设计要求施工,确保施工质量过关。
4. 施工进度:严格按照施工进度计划进行施工,确保工程按时完工。
5. 经济合理:合理控制施工成本,确保施工经济合理。
以上就是一种路面护坡工程的施工方案,该方案可根据实际情况进行调整。
希望本文对大家有所帮助。
上有护坡工程施工方案一、施工前期准备1.1 现场勘测施工前需要对工程现场进行全面的勘测,包括地形、地质、水文等各项情况的调查和分析。
根据勘测结果,确定护坡工程的具体设计方案和施工方案。
1.2 施工图纸的准备制定护坡工程的施工图纸,包括施工图纸、验收图纸等。
确保施工过程中能够按照设计要求进行施工,保证工程的质量和安全。
1.3 材料设备的准备准备施工所需的各种材料和设备,包括护坡材料、施工机械、施工车辆等。
根据工程规模和要求,合理安排材料和设备的采购和调配。
1.4 施工人员的准备组织施工所需的技术人员和施工人员,包括工程师、监理人员、施工班组等。
确保施工人员具备相应的技术和经验,能够胜任工程的施工任务。
二、施工方案2.1 施工工艺(1)采用挖掘和填筑的方法进行护坡工程施工。
根据不同的地形和地质条件,确定具体的挖掘和填筑方案。
(2)护坡工程施工主要包括挖土、铺设土工布、填筑土方、种植植被等环节。
根据具体的施工需要,合理安排各项施工工艺的顺序和流程。
(3)在施工过程中,要严格按照设计要求和施工标准进行施工,确保工程质量和安全。
2.2 施工安全(1)严格执行安全生产法律法规,切实做好施工安全管理工作。
(2)加强对施工作业现场的管理和监督,保证施工过程中的安全。
(3)定期进行安全检查和安全教育,提高施工人员的安全意识和技能。
2.3 施工质量(1)严格按照设计要求进行施工,确保施工质量达到设计标准。
(2)加强对施工现场的质量检查和监督,及时发现和解决施工质量问题。
(3)在施工过程中,要采取有效的措施,保证土方填筑的均匀和紧实,确保护坡工程的稳定性。
2.4 施工周期(1)根据工程规模和要求,合理安排施工进度和施工周期。
(2)提前做好施工计划和进度安排,确保施工能够按时完成。
(3)在施工过程中,及时调整和优化施工工艺和施工方法,保证施工的高效和顺利进行。
三、施工后期验收3.1 完成验收在护坡工程施工完成后,进行护坡工程的竣工验收。

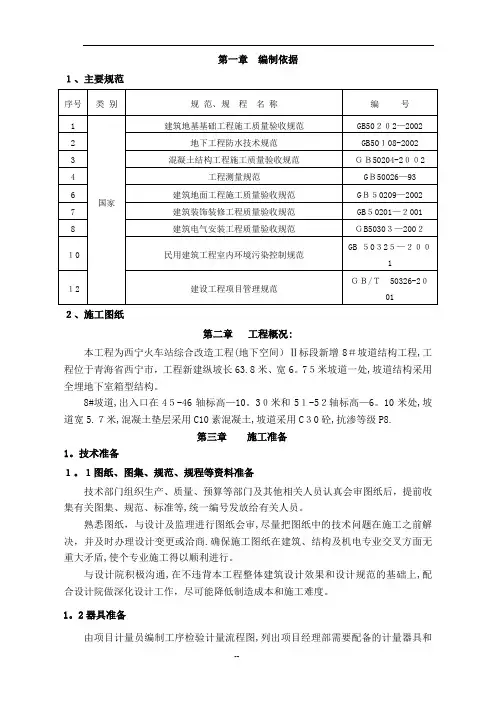

第一章编制依据1、主要规范2、施工图纸第二章工程概况:本工程为西宁火车站综合改造工程(地下空间)Ⅱ标段新增8#坡道结构工程,工程位于青海省西宁市,工程新建纵坡长63.8米、宽6。
75米坡道一处,坡道结构采用全埋地下室箱型结构。
8#坡道,出入口在45-46轴标高—10。
30米和51-52轴标高—6。
10米处,坡道宽5.7米,混凝土垫层采用C10素混凝土,坡道采用C30砼,抗渗等级P8.第三章施工准备1。
技术准备1。
1图纸、图集、规范、规程等资料准备技术部门组织生产、质量、预算等部门及其他相关人员认真会审图纸后,提前收集有关图集、规范、标准等,统一编号发放给有关人员。
熟悉图纸,与设计及监理进行图纸会审,尽量把图纸中的技术问题在施工之前解决,并及时办理设计变更或洽商.确保施工图纸在建筑、结构及机电专业交叉方面无重大矛盾,使个专业施工得以顺利进行。
与设计院积极沟通,在不违背本工程整体建筑设计效果和设计规范的基础上,配合设计院做深化设计工作,尽可能降低制造成本和施工难度。
1。
2器具准备由项目计量员编制工序检验计量流程图,列出项目经理部需要配备的计量器具和各分包单位需要配备的计量器具,对项目已有的器具进行检测,缺少的到合格的供应单位购买,并由计量员检测后编号发放,需分包单位配备的器具,在分包进场后由计量员负责监督落实.1。
3生产准备1、测量放线。
根据施工图纸和建设单位提供的坐标点、水准点、进行闭合复测。
核实准确无误后,根据土方开挖平面图测设出土方边线,复核无误后办理预检手续并请监理验收,验收合格后方可进行土方开挖。
2、施工环境协调。
施工前应会同建设单位与交通.城管、环卫等地方政府部门取得联系,并办理有关相应的文件。
3、积极组织人、机、料进场。
第四章劳动力计划1.主要劳动力计划对劳动力实行专业化组织,按不同工种、不同施工部位来划分作业班组,使专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度.施工中根据工程各阶段施工配置劳动力,并根据施工生产情况及时调配相应专业劳动力,对劳动力实行动态管理。

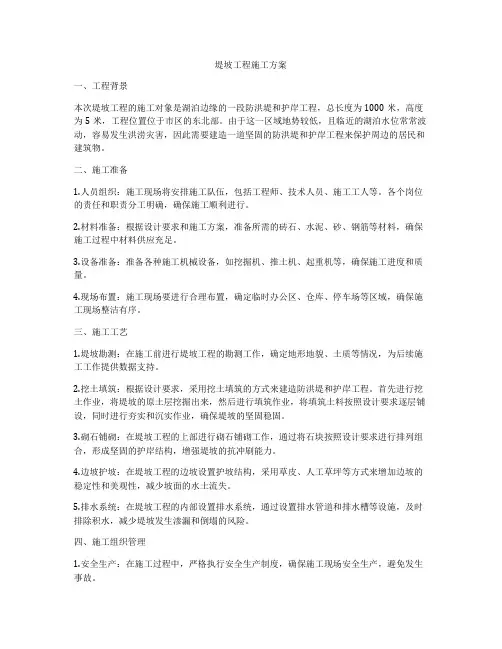

堤坡工程施工方案一、工程背景本次堤坡工程的施工对象是湖泊边缘的一段防洪堤和护岸工程,总长度为1000米,高度为5米,工程位置位于市区的东北部。
由于这一区域地势较低,且临近的湖泊水位常常波动,容易发生洪涝灾害,因此需要建造一道坚固的防洪堤和护岸工程来保护周边的居民和建筑物。
二、施工准备1.人员组织:施工现场将安排施工队伍,包括工程师、技术人员、施工工人等。
各个岗位的责任和职责分工明确,确保施工顺利进行。
2.材料准备:根据设计要求和施工方案,准备所需的砖石、水泥、砂、钢筋等材料,确保施工过程中材料供应充足。
3.设备准备:准备各种施工机械设备,如挖掘机、推土机、起重机等,确保施工进度和质量。
4.现场布置:施工现场要进行合理布置,确定临时办公区、仓库、停车场等区域,确保施工现场整洁有序。
三、施工工艺1.堤坡勘测:在施工前进行堤坡工程的勘测工作,确定地形地貌、土质等情况,为后续施工工作提供数据支持。
2.挖土填筑:根据设计要求,采用挖土填筑的方式来建造防洪堤和护岸工程。
首先进行挖土作业,将堤坡的原土层挖掘出来,然后进行填筑作业,将填筑土料按照设计要求逐层铺设,同时进行夯实和沉实作业,确保堤坡的坚固稳固。
3.砌石铺砌:在堤坡工程的上部进行砌石铺砌工作,通过将石块按照设计要求进行排列组合,形成坚固的护岸结构,增强堤坡的抗冲刷能力。
4.边坡护坡:在堤坡工程的边坡设置护坡结构,采用草皮、人工草坪等方式来增加边坡的稳定性和美观性,减少坡面的水土流失。
5.排水系统:在堤坡工程的内部设置排水系统,通过设置排水管道和排水槽等设施,及时排除积水,减少堤坡发生渗漏和倒塌的风险。
四、施工组织管理1.安全生产:在施工过程中,严格执行安全生产制度,确保施工现场安全生产,避免发生事故。
2.质量控制:严格按照设计图纸和规范要求进行施工,确保施工质量,达到设计要求。
3.进度管理:合理制定施工计划,按照工程进度和施工任务合理安排施工工序,确保工程按时完成。
A座教学综合楼等2项(北京经济管理职业学院教学综合楼)工程坡道基础回填土施工方案编制人:审批人:审核人:北京建工集团有限责任公司A座教学综合楼等2项项目部2017年 3 月目录1、编制依据 (1)1.1相关设计图纸 (1)1.2相关规范、标准、图集 (1)2.工程概况 (2)2.1总体简介 (2)2.2建筑设计简介 (2)3.施工准备 (2)3.1技术准备 (2)3.2机具准备 (3)3.3材料准备 (3)3.4试验检验准备 (3)3.5现场准备 (3)4.施工安排 (4)4.1施工时间安排 (4)4.2施工段的划分 (4)4.3各施工段回填土安排 (4)4.4劳动力准备 (4)5.主要施工方法 (5)5.1工艺流程 (5)5.2操作方法 (5)6.质量要求 (5)6.1主控项目: (5)6.2一般项目: (6)6.3允许偏差 (6)6.4其他质量要求 (6)7安全生产措施 (7)8文明施工及环保措施 (8)1、编制依据1.1相关设计图纸序号图纸名称图纸楼号出图日期1 建筑施工图A0-001至A6-007、防A6-101至防A6-102 2015年3月6日2 结构施工图S0-001至S6-037 2015年3月6日1.2相关规范、标准、图集1.2.1相关规范序号规范、规程名称编号备注1 《建筑工程施工质量验收统一标准》GB50300-20132 《地下工程防水技术规范》GB50108-20083 《地下防水工程质量验收规范》GB50208-20114 《建筑地基基础工程施工质量验收规范》GB50202-20025 《施工现场临时用电安全技术规程》JGJ46-20056 《建筑机械使用安全技术规程》JGJ33-20127 《北京市建筑工程施工安全操作规程》DBJ01-62-20028 《建筑安装分项工程施工工艺规程》DBJT 01-26-20031.2.2相关标准序号标准名称编号备注DB11/945-20121 《建设工程施工现场安全防护、场容卫生及消防保卫标准》2.工程概况2.1总体简介序号项目内容1 工程名称A座教学综合楼等2项(北京经济管理职业学院教学综合楼)2 工程地址位于北京市朝阳区花家地街12号北京经济管理职业学院内,校区东临花家地东路,南临花家地街,西临阜通东大街,北临爽秋路。

常规护坡工程施工方案范本一、工程概况为了防止坡面滑坡,保护土地资源,保障人民生命财产安全,根据业主委托,本工程拟对XX地区进行常规护坡工程施工。
施工范围为XX平方米,工程内容包括:清理坡面杂草、疏松土壤;加固坡面,埋石砌筑护坡砌体;种植草或绿化;设置排水系统等。
二、工程地址XX省XX市XX县XX区XX村XX组。
三、施工单位承包单位:XX建筑工程有限公司地址:XX市XX区XX路XX号联系人:XX联系电话:XXXXXXXX四、施工前准备工作1. 施工前的准备工作包括:与业主或监理等相关部门进行项目沟通;制定施工方案;准备施工人员、机械设备和材料;确定施工时间表等。
2. 移动设备和办公室设备。
3. 准备施工人员安全防护用具,确保施工人员的安全。
4. 按照当地规定,取得相关许可证、批文。
五、施工工序1. 准备工作清理坡面杂草、疏松土壤;在需要加固的坡面挖掘基槽,清理干净。
2. 加固坡面采用石砌护坡方式,根据设计要求进行挖槽、垫层、石包砌等工艺。
3. 排水系统设置在坡面加固后,根据具体地形和设计要求,设置排水沟、排水管道等设施,确保雨水及时排泄。
4. 植被种植在坡面加固完毕后,根据设计要求进行草种草坪、树木绿化等工作。
5. 防护栏杆设置根据当地相关标准设置防护栏杆,确保人员和车辆的安全。
6. 清理工作在施工完成后,清理施工现场,保证环境整洁。
六、质量控制1. 施工过程应按照设计要求,严格执行施工方案,做到图纸齐全,规范操作。
2. 每个工序的质量应进行详细的验收,确保质量符合要求。
3. 对工作人员进行技术培训,提高工人的技术水平,保证施工质量。
4. 定期进行检查,确保施工质量符合要求。
七、安全管理1. 施工单位要严格按照当地相关规定做好安全生产工作,保证施工人员的安全。
2. 对施工人员进行安全文明施工教育,确保工人了解相关安全规范。
3. 施工现场应设置明显的安全警示标志,并加强安全巡查,做到防患于未然。
4. 每个工序的质量验收同时也是要进行安全验收。
坡道施工综合方案目录1、编制依据 (1)2、坡道概况 (2)3、施工准备 (4)3.1、技术准备 (4)3.2、生产准备 (4)4、主要施工方法 (5)4.1、一般坡道施工工艺: (5)4.1、定位放线 (5)4.2、土方回填 (5)4.4、底板垫层 (8)4.5、铺贴底板防水 (8)4.6、坡道模板支护 (9)4.7、坡道单侧支模做法 (16)4.8、坡道混凝土施工 (20)5、质量要求及注意事项 (20)6、计算书 (22)1、编制依据序号项目编号1 阜外医院扩建工程施工图纸2 本工程施工组织设计3 《建筑地基基础工程施工质量验收规范》GB50202-20024 《混凝土结构工程施工质量验收规范》GB 50204-20105 《地下工程防水技术规范》GB50108-20086 《建筑工程施工质量验收统一标准》GB50300-20017 《建筑安装分项工程施工工艺规程》DBJ01-26-20038 建筑工程施工测量规程DB11/T446-20079 《建筑施工模板安全技术规范》JGJ162-200810 《扣件式钢管脚手架安全技术规范》JGJ130-200111 《建筑工程冬期施工规程》JGJ104-20112、坡道概况2.1、本工程共计六个坡道。
1#坡道A段位于地下二层顶板,从地下一层通至首层,B段位于地下结构外东南侧,从地下一层通至首层和连接拟建院区;2#坡道位于地下结构外北侧,从地下二层通至首层;3#坡道位于地下结构外北侧,从地下三层连接地下二层;4#坡道位于地下结构外东侧和南侧,从地下三层连接地下二层并通至首层。
5#、6#坡道为人防坡道。
具体坡道位置见下附图2.2、因土方单位在坡道位置预留部分原土,坡道需待地下结构施工完毕后,将回填土回填至坡道下标高方可施工。
根据设计图纸,4#坡道局部距地下结构外墙100mm,采用单侧支模进行坡道的结构施工。
3、施工准备3.1、技术准备3.1.1、施工人员熟悉图纸结构几何尺寸、标高,翻阅图纸会审资料及相关的变更洽商资料。
学习模板支撑体系的相关规范规程,掌握相关材料质量标准、验收流程及节点设置要求。
3.1.2、施工前由主任工程师组织质检员、施工员、安全员、劳务队管理人员对方案的重点、难点进行方案交底。
3.1.3、施工员在施工前对劳务队专业技术工长、专业管理人员进行针对性的技术、质量、安全、消防、文施及环保交底。
劳务队专业技术工人按工长下达的交底及质量标准和其它要求进行施工。
3.1.4、因土方单位预留部分原土于坡道下,需测量预留原土标高是否满足坡道施工要求,待坡道施工前将标高高于坡道底板垫层下的原土清除。
3.2、生产准备3.2.1、根据施工现场的具体情况,明确施工项目的人员构成,划分责任,确保管理人员到位。
3.2.2、摸查施工项目的具体工程量,根据施工进度计划的安排,合理的选派施工操作人员,保证一线操作工人满足施工需要。
3.2.3、根据施工方案由施工员按做法和进度计划提出材料数量和进场计划。
材料进场后由施工员、质检员、材料员进行检查验收,不合格材料不得用于工程中。
材料检验标准和方法如下:项目要求抽检数量检验方法技术资料营业执照、资质证明、生产许可证、产品合格证、质量检测报告、相关合同要件。
/ 检查资料钢管钢管表面应平直光滑,不得有裂缝、结疤、分层、错位、硬弯、毛刺、压痕、深的划道及严重锈蚀等缺陷,严禁打孔;钢管外壁使用前必须涂刷防锈漆,钢管内壁宜涂刷防锈漆。
全数目测钢管外径及壁厚外径48mm;壁厚大于等于3mm。
扣件不允许有裂缝、变形、滑丝的螺栓存在;扣件与钢管接触部位不应有氧化皮;活动部位应能灵活转动,旋转扣件两旋转面间隙应不小于1mm;扣件表面应进行防锈处理。
全数目测U托丝杆外径不小于36mm,可调托撑的螺杆与支托板焊接应牢固,焊缝高度不得小于6mm,可调托撑螺杆与螺母捏合长度不得少于5扣,螺母厚度不得小于30mm。
3% 钢板尺测量木方不得有通透疖疤、扭曲变形、劈裂等影响安全使用的缺陷,尺寸公差小于等于2mm。
全数目测胶合板表面平整光滑,具有防水、耐磨、耐酸碱的保护膜、易脱模并可以两面使用,使用耐水胶,外观和尺寸合格。
3%目测、钢板尺测量3.2.4、安装模板前把模板面清理干净,刷好脱模剂(油质脱模剂),隔离剂应涂刷均匀,不流坠。
防止污染钢筋及混凝土接触面。
4、主要施工方法4.1、一般坡道施工工艺:坡道定位放线土方开挖或回填浇筑坡道底板垫层坡道底板防水工程钢筋绑扎模板支护混凝土浇筑坡道侧面和顶板防水坡道侧面和顶板保温工程土方回填4.1、定位放线根据施工现场情况,土方开挖单位在基坑开挖时,已将坡道部分的原土预留在现场,但与实际坡道施工标高不符,故在施工坡道时,应按区域进行标高复测。
以此确定坡道下原土是否开挖或回填。
4.2、土方回填依照图纸设计和工程变更,地下室外墙外侧及坡道外墙两侧800mm范围内和2#、3#坡道间回填2:8灰土,坡道下原土放坡部分回填级配砂石。
4.3.1、肥槽2:8灰土回填4.3.1.1、施工前,在外墙上用红油漆做好水平标志,以控制回填土的高度或厚度,按照每步回填200㎜弹控制线。
4.3.1.2、回填土应分层铺摊。
采用蛙式打夯机,虚铺厚度为250㎜,夯实遍数3~4遍,夯实厚度为200㎜;蛙式打夯机夯不到的部位,采用人力夯,虚铺厚度为150㎜,夯实厚度为100㎜。
试验合格后方可进行下一层回填土施工。
4.3.1.3、肥槽过于窄小的部位,采用人工夯实,不得漏夯。
人工夯铺土厚度为150㎜,压实后达到100㎜,打夯时要求“夯高过膝,一夯压半夯,夯排三次”。
4.3.1.4、冬期施工:根据施工进度计划,肥槽回填土部分可能在冬季进行。
若肥槽回填进行冬施,灰土虚铺厚度要比常温施工时减少20~25%,每层铺土厚度不大于200㎜,用蛙式打夯机夯打密实,回填应尽量连续进行,停止回填后土方必须用草帘被覆盖两层,防止灰土受冻。
拌合土中冻块粒径应小于150㎜,其含量不大于15%,且分布均匀,逐层压实。
施工中做到“四随”即:随拌、随铺、随打,随覆盖。
4.3.2、原土放坡处级配砂石回填4.3.2.1、将基层上的表面的杂物清除干净。
4.3.2.2、铺筑深度不同时,搭接处的基土面应挖成踏步或者斜坡形,施工应按先深后浅的顺序进行,搭接处应注意压实。
4.3.2.3、坡道部位采用辗压机进行碾压,采用“薄填、慢驶、多次”的方法,碾压机速度控制在2km/h以内,辗压方向应从两边逐渐压向中间,辗轮每次重叠宽度约15~25cm,机辗4~6遍,避免漏压。
4.3.2.4、分段施工时,接头处应做成斜坡,每层错开500㎜~1000㎜,充分压实。
4.3.2.5、铺筑的砂石应级配应均匀,最大粒径不得大于铺筑厚度的2/3。
如发现沙窝或者石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。
4.3.2.6、铺筑级配砂石在夯实碾压前应根据其干湿度和气候条件,适当地均匀洒水以保持砂石的最佳含水率(一般为8%~12%)。
4.3.2.7、回填级配砂石全部完成后,应进行表面拉线找平,凡高出的地方应依线铲平,低洼的地方应补缺夯实。
80080080010002:8灰土-18.10m素土素土素土级配砂石2:8灰土800-19.55m-11.55m-5.15m-20.26m-13.81m-14.871m-9.011m4950结构外墙护坡桩外皮线原土505061494.4、底板垫层4.4.1、垫层混凝土宽度宽出底板侧边200mm 。
4.4.2、随混凝土垫层边缘,挖出300mm 宽,200mm 深的沟槽,并在沟槽的另一侧砌筑4皮120mm 厚的砖墙,沟槽内抹20mm 厚1:2.5水泥砂浆。
4.5、铺贴底板防水4.5.1、在底板上先铺设第一道4mm 厚防水卷材,底板外伸出长度为1800mm ,再铺设第二道3mm 厚防水卷材,底板外伸出长度为2100mm ,后铺设500mm 长的防水附加层,并将三道防水卷材卷入垫层边的沟槽内,最后铺设一道500mm 长的3mm 厚卷材保护层,盖过沟内的三道防水卷材。
4.5.2、结构底板垫层与防水卷材采用空铺法施工,低档卷材保护层在底板下端级配砂石8008008002:8灰土2:8灰土素土-20.26m-12.64m24125-14.10m2725140078007800护坡桩外皮线结构外墙原土部采用满粘法施工。
4.5.3、防水保护层混凝土采用二次浇注的方法,先浇注底板下防水保护层50mm厚C20细石混凝土后,用塑料薄膜与底板外保护层隔开,再浇注底板外至底板垫层上的防水保护层30mm厚C20豆石混凝土。
4.5.4、底板外部分采用15mm厚胶合板覆盖。
4.5.5、坡道外墙第一道水平施工留设在夹掖上返300mm处,施工缝处设止水钢板。
4.6、坡道模板支护4.6.1、坡道顶板模板支撑采用扣件式脚手架。
坡道的顶板分别为450mm、700mm、1000mm、1100mm,对于不同板厚的顶板,采用不同立杆间距的模板支撑方法。
700mm、1000mm和1100mm厚的顶板模板支撑为专家论证,详见专项方案。
4.6.2、坡道结构施工顺序按照先施工坡道墙体,再施工坡道顶板的原则。
施工工艺:坡道墙体钢筋绑扎→坡道墙体模板支设→坡道墙体混凝土浇筑→坡道顶板模板支设坡道顶板钢筋绑扎→坡道顶板混凝土浇筑4.6.3、坡道墙体和顶板模板采用15mm胶合板做面板,墙体采用Ф16穿墙螺栓对拉牢固,间距450×450mm。
4.6.4、坡道墙体两侧每1m用60°斜撑支撑墙体。
当坡道外侧墙体距离护坡桩较近时,采用Ф48钢管加U托支撑坡道墙体,间距600×600mm。
4.6.5、为便于顶板根部支撑,底板夹掖部分浇筑成正方体,因夹掖部分的高低跨立杆用Ф48钢管拉结。
4.2.6、2#坡道顶板立杆间距为900×900mm,步距900mm。
主龙骨采用100×100mm 木方,间距900mm,次龙骨采用50×100mm木方,中距250mm。
随坡道坡度每3根立杆设置一道剪刀撑。
4.2.7、坡道圆弧墙体模板支护4.2.7.1、本工程的坡道为局部圆弧式,由局部同心的内外两圆弧墙构成,内外圆弧墙之间部分为坡道。
3#坡道设有2道圆弧墙体,2#坡道设有2道圆弧墙体,4#坡道设有4道圆弧墙体,并且圆弧半径均不一致。
4.2.7.2、内圆弧最小半径为4500mm;外圆弧最大半径为11500mm,因圆弧半径较小,模板起拱过大且半径数多,因此采用15mm厚的多层板作为模板,板面作穿墙螺栓孔,内外孔距参照下图(因圆周不同,为实现螺栓对穿,内外板孔距不同)。
次龙骨50×100木方(竖向),间距250mm,主龙骨为提前弯成预定圆弧的Φ25钢筋(横向排布),间距参见下图。
