三小间地面防水保护层技术交底
- 格式:doc
- 大小:34.50 KB
- 文档页数:4

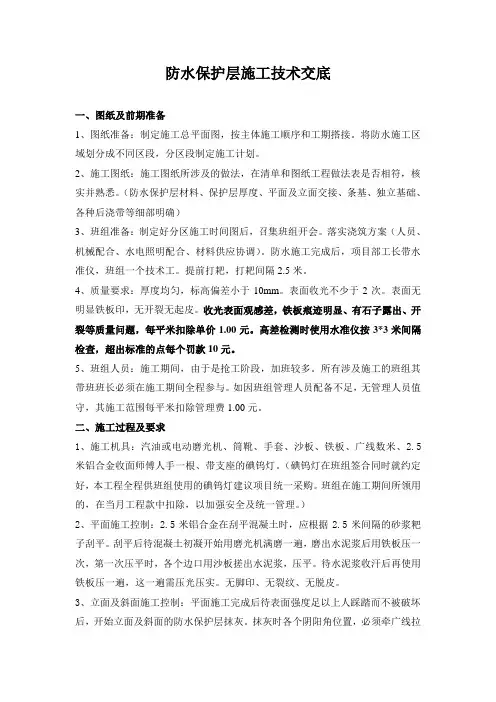

防水保护层施工技术交底一、图纸及前期准备1、图纸准备:制定施工总平面图,按主体施工顺序和工期搭接。
将防水施工区域划分成不同区段,分区段制定施工计划。
2、施工图纸:施工图纸所涉及的做法,在清单和图纸工程做法表是否相符,核实并熟悉。
(防水保护层材料、保护层厚度、平面及立面交接、条基、独立基础、各种后浇带等细部明确)3、班组准备:制定好分区施工时间图后,召集班组开会。
落实浇筑方案(人员、机械配合、水电照明配合、材料供应协调)。
防水施工完成后,项目部工长带水准仪,班组一个技术工。
提前打耙,打耙间隔2.5米。
4、质量要求:厚度均匀,标高偏差小于10mm。
表面收光不少于2次。
表面无明显铁板印,无开裂无起皮。
收光表面观感差,铁板痕迹明显、有石子露出、开裂等质量问题,每平米扣除单价1.00元。
高差检测时使用水准仪按3*3米间隔检查,超出标准的点每个罚款10元。
5、班组人员:施工期间,由于是抢工阶段,加班较多。
所有涉及施工的班组其带班班长必须在施工期间全程参与。
如因班组管理人员配备不足,无管理人员值守,其施工范围每平米扣除管理费1.00元。
二、施工过程及要求1、施工机具:汽油或电动磨光机、筒靴、手套、沙板、铁板、广线数米、2.5米铝合金收面师傅人手一根、带支座的碘钨灯。
(碘钨灯在班组签合同时就约定好,本工程全程供班组使用的碘钨灯建议项目统一采购。
班组在施工期间所领用的,在当月工程款中扣除,以加强安全及统一管理。
)2、平面施工控制:2.5米铝合金在刮平混凝土时,应根据2.5米间隔的砂浆粑子刮平。
刮平后待混凝土初凝开始用磨光机满磨一遍,磨出水泥浆后用铁板压一次,第一次压平时,各个边口用沙板搓出水泥浆,压平。
待水泥浆收汗后再使用铁板压一遍,这一遍需压光压实。
无脚印、无裂纹、无脱皮。
3、立面及斜面施工控制:平面施工完成后待表面强度足以上人踩踏而不被破坏后,开始立面及斜面的防水保护层抹灰。
抹灰时各个阴阳角位置,必须牵广线拉通,如小于2.5米阳角位置可使用铝合金找直。
防水保护层技术交底

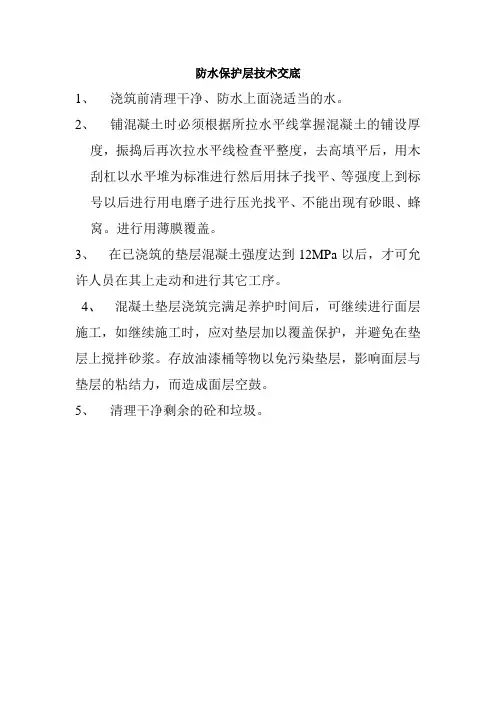

1、浇筑前清理干净、防水上面浇适当的水。
2、铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚
度,振捣后再次拉水平线检查平整度,去高填平后,用木刮杠以水平堆为标准进行然后用抹子找平、等强度上到标号以后进行用电磨子进行压光找平、不能出现有砂眼、蜂窝。
进行用薄膜覆盖。
3、在已浇筑的垫层混凝土强度达到12MPa以后,才可允许人员在其上走动和进行其它工序。
4、混凝土垫层浇筑完满足养护时间后,可继续进行面层施工,如继续施工时,应对垫层加以覆盖保护,并避免在垫层上搅拌砂浆。
存放油漆桶等物以免污染垫层,影响面层与垫层的粘结力,而造成面层空鼓。
5、清理干净剩余的砼和垃圾。

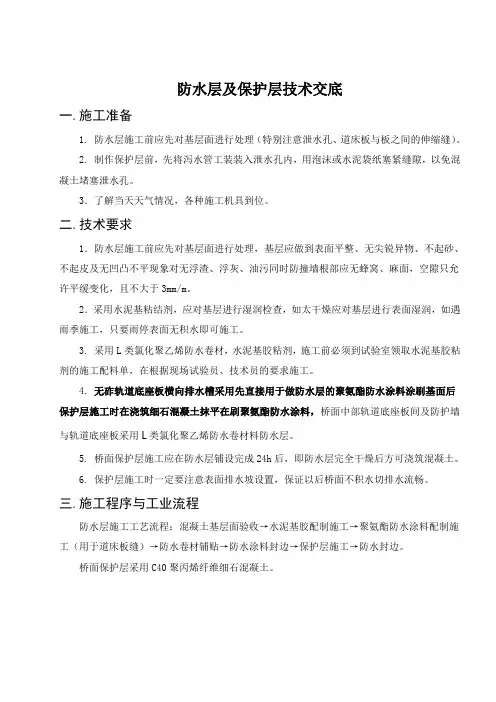

防水层及保护层技术交底一.施工准备1.防水层施工前应先对基层面进行处理(特别注意泄水孔、道床板与板之间的伸缩缝)。
2. 制作保护层前,先将泻水管工装装入泄水孔内,用泡沫或水泥袋纸塞紧缝隙,以免混凝土堵塞泄水孔。
3.了解当天天气情况,各种施工机具到位。
二.技术要求1.防水层施工前应先对基层面进行处理,基层应做到表面平整、无尖锐异物、不起砂、不起皮及无凹凸不平现象对无浮渣、浮灰、油污同时防撞墙根部应无蜂窝、麻面,空隙只允许平缓变化,且不大于3mm/m。
2.采用水泥基粘结剂,应对基层进行湿润检查,如太干燥应对基层进行表面湿润,如遇雨季施工,只要雨停表面无积水即可施工。
3. 采用L类氯化聚乙烯防水卷材,水泥基胶粘剂,施工前必须到试验室领取水泥基胶粘剂的施工配料单,在根据现场试验员、技术员的要求施工。
4.无砟轨道底座板横向排水槽采用先直接用于做防水层的聚氨酯防水涂料涂刷基面后保护层施工时在浇筑细石混凝土抹平在刷聚氨酯防水涂料,桥面中部轨道底座板间及防护墙与轨道底座板采用L类氯化聚乙烯防水卷材料防水层。
5. 桥面保护层施工应在防水层铺设完成24h后,即防水层完全干燥后方可浇筑混凝土。
6. 保护层施工时一定要注意表面排水坡设置,保证以后桥面不积水切排水流畅。
三.施工程序与工业流程防水层施工工艺流程:混凝土基层面验收→水泥基胶配制施工→聚氨酯防水涂料配制施工(用于道床板缝)→防水卷材铺贴→防水涂料封边→保护层施工→防水封边。
桥面保护层采用C40聚丙烯纤维细石混凝土。
四.施工方法及要求4.1.1 防水层1.混凝土基面清理:先用高压风枪或鼓风机将灰尘清除,同时凿除防护墙和底座板根部多余的混凝土块。
对高低不平处采用凿除打磨,坑洼处用砂浆进行修补。
2. 水泥基胶粘剂的配制:采用强度等级42.5普通硅酸盐水泥,390水泥基胶粉、增强剂及水进行拌制,按施工配合比的要求,先将胶粉倒入清水内搅拌约5~8分钟,再加入增强剂搅拌约2分钟,再加入水泥搅拌约10分钟即可使用。
防水保护层技术交底
一、施工准备:
1、商砼应有水泥出厂检验报告,强度实验报告,复试试验报告。
2、砂子、石子有物理性能实验报告,有比单配。
3、使用砼泵车应有专人指挥。
4、木搓板等。
二、操作工艺
1、浇灌前先打好水平控制线。
2、清理防水层上的垃圾等杂物。
3、砼厚度和标号要符号要求。
4、砼浇灌应连续进行。
5、浇筑时自西往东一次浇筑,按标高初步用长刮尺刮平,然后用木搓板反复搓压数遍,
使其表面密室平整,在混凝土初凝前再用铁搓板分两遍压光,然后用薄膜覆盖,能较好的控制混凝土表面龟裂,减少混凝土表面水分的散失,促进混凝土的养护。
6、砼及时覆盖塑料薄膜,使其达到强度的设计要求。
三、质量标准
1、水泥有出厂证明,强度报告,且符合设计要求及规范规定。
2、砂子、石子必须有级配及物理性能试验报告,符合要求。
3、砼表面应符合要求。
四、成品保护
1、打好的砼要注意养护,在初凝期间防止破坏。
2、拆模时间要根据规范规定,先后顺序应根据技术交底。
3、浇筑混凝土的人员要保护好防水卷材,不得穿硬底鞋、高跟鞋。
用铣摊平混凝土时不得碰撞防水卷材,一但弄坏要及时补漏。
4、浇筑完成后,要清理干净四周的石子,防止弄坏卷材。
五、安全技术
1、进入施工现场必须配戴安全帽。
2 、浇注砼时应穿绝缘鞋,戴绝缘手套。
3、夜间施工时,保证足够的照明。
4、砼浇注时专人指挥,并应鸣笛示警。
交底人:接底人:。

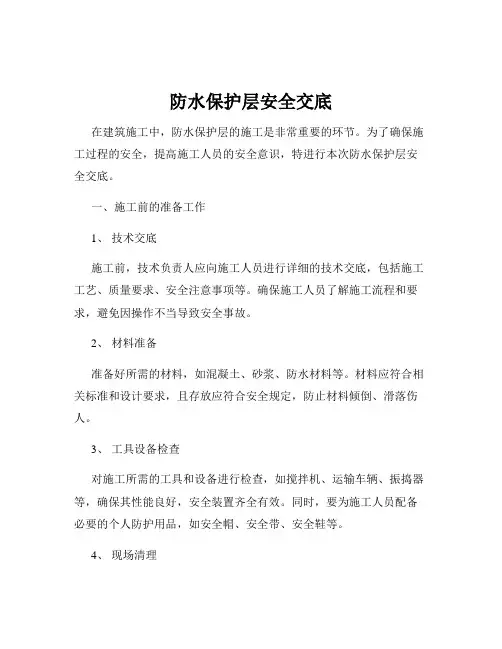

防水保护层安全交底在建筑施工中,防水保护层的施工是非常重要的环节。
为了确保施工过程的安全,提高施工人员的安全意识,特进行本次防水保护层安全交底。
一、施工前的准备工作1、技术交底施工前,技术负责人应向施工人员进行详细的技术交底,包括施工工艺、质量要求、安全注意事项等。
确保施工人员了解施工流程和要求,避免因操作不当导致安全事故。
2、材料准备准备好所需的材料,如混凝土、砂浆、防水材料等。
材料应符合相关标准和设计要求,且存放应符合安全规定,防止材料倾倒、滑落伤人。
3、工具设备检查对施工所需的工具和设备进行检查,如搅拌机、运输车辆、振捣器等,确保其性能良好,安全装置齐全有效。
同时,要为施工人员配备必要的个人防护用品,如安全帽、安全带、安全鞋等。
4、现场清理清理施工现场的杂物、障碍物,确保施工场地平整、畅通。
对存在的孔洞、沟槽等应设置警示标识和防护设施,防止人员坠落。
二、施工过程中的安全注意事项1、高处作业安全(1)在进行防水保护层施工时,如涉及高处作业(2 米及以上),必须系好安全带,并将安全带挂在牢固可靠的地方。
严禁在无防护措施的情况下进行高处作业。
(2)使用的脚手架、吊篮等登高设施应经过验收合格后方可使用。
脚手架的搭设应符合规范要求,牢固稳定,不得有松动、摇晃现象。
(3)在高处作业时,严禁向下抛掷工具、材料等物品,防止砸伤下方人员。
2、用电安全(1)施工现场的临时用电应符合《施工现场临时用电安全技术规范》的要求。
电气设备应接地良好,电线应架空或埋地敷设,严禁乱拉乱接电线。
(2)使用电动工具时,应检查其绝缘性能是否良好,操作人员应穿戴绝缘手套和绝缘鞋。
在潮湿环境中作业时,应使用防溅型电动工具。
(3)配电箱应设置防雨、防尘措施,并有专人负责管理。
严禁非电工人员私自拆装电气设备。
3、机械操作安全(1)使用搅拌机、振捣器等机械设备时,操作人员应熟悉设备的操作规程,严禁违规操作。
(2)机械设备的传动部位应设置防护装置,防止人员接触受伤。
一、交底对象1. 施工单位全体防水作业人员2. 施工现场管理人员3. 施工现场监理人员二、交底内容1. 防水作业人员要求(1)防水作业人员必须通过专业技术培训,取得相应资格证书后方可上岗。
(2)作业人员应熟悉本工程防水施工图纸、技术规范和操作规程。
2. 施工材料及工具(1)防水材料:防水卷材、防水涂料、防水砂浆等,应按规范要求采购、验收,确保质量合格。
(2)辅助材料:砂、水泥、钢筋等,应按设计要求使用,确保施工质量。
(3)施工工具:切割机、电焊机、喷枪、高压泵等,应定期检查、保养,确保正常使用。
3. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员及现场人员安全。
(2)施工现场应配备消防器材,如灭火器、消防沙等,确保火灾发生时能及时进行扑救。
(3)施工现场应保持良好的通风,防止有毒有害气体积聚。
4. 施工操作要求(1)施工前应进行技术交底,明确施工工艺、质量要求、安全措施等。
(2)施工过程中,应严格按照施工图纸、技术规范和操作规程进行施工。
(3)施工过程中,应做好材料堆放、运输、使用等管理工作,防止材料损坏、浪费。
(4)施工过程中,应加强现场巡查,及时发现并消除安全隐患。
5. 高处作业安全(1)高处作业人员必须穿戴安全带、安全帽等防护用品。
(2)高处作业平台应稳固可靠,脚手架应满铺脚手板,绑扎牢固。
(3)高处作业人员应保持身体平衡,严禁抛掷物品。
6. 用火作业安全(1)施工用火必须取得现场用火动火证。
(2)火焰加热器、喷枪等用火设备必须专人操作,严禁使用碘钨灯。
(3)加油、更换气瓶时必须关火,禁止在防水层上操作,喷头点火时不得正面对人。
7. 临时用电安全(1)施工现场临时用电应严格按照规范要求进行。
(2)电线、电缆应敷设整齐,防止损坏。
(3)严禁使用220V电压照明和敞开式灯具。
8. 雨季施工安全(1)雨季施工应做好排水、防滑措施。
(2)施工人员应穿戴防滑鞋,确保施工安全。
三、交底时间1. 施工前进行安全技术交底,确保施工人员充分了解施工要求及安全措施。
地板防水保护层施工技术交底1. 背景地板防水保护层施工是确保地板在日常使用中不受水分侵蚀的重要步骤。
本文档旨在提供地板防水保护层施工的技术交底,确保施工过程的顺利进行。
2. 施工要求- 施工人员应具备相关经验和技能,了解地板防水保护层的材料和施工方法。
- 施工过程中应遵守相关安全规范,确保施工人员的人身安全。
- 施工现场应保持整洁,并采取相应的防护措施,避免对周围环境造成污染或损害。
3. 施工步骤3.1 准备工作- 检查地面平整度和强度,确保地板防水保护层的施工基础符合要求。
- 清理施工区域,清除杂物和尘土,确保施工效果和质量。
- 检查施工所需材料和工具,确保齐全并符合要求。
3.2 底漆处理- 按照产品说明选择合适的底漆,并根据施工要求进行施工。
- 底漆施工前应确保地面干燥和清洁,避免杂质影响施工效果。
- 使用专业工具均匀涂刷底漆,确保涂刷效果均匀一致。
3.3 防水保护层施工- 按照产品说明选择合适的防水保护层材料,并根据施工要求进行施工。
- 保持施工现场通风良好,避免施工材料异味对人体健康的影响。
- 使用专业工具涂刷或喷涂防水保护层,确保涂刷均匀、完整。
3.4 检验与验收- 等待防水保护层干燥固化,并进行验收测试。
- 检查防水保护层是否涂刷均匀、无起泡、裂缝等施工缺陷。
- 确认防水保护层达到设计要求并符合相关标准,确保质量合格。
4. 安全注意事项- 施工过程中应佩戴好个人防护装备,如手套、口罩和护目镜等。
- 避免将防水保护层涂刷到非施工区域,避免对地面造成污染。
- 使用化学物品时应注意防火防爆措施,确保施工现场的安全。
- 如发现施工材料过期或有损坏情况,应及时更换以确保施工质量。
5. 结束语地板防水保护层施工是保护地板不受水分侵蚀的重要措施。
通过遵循本文档提供的施工要求和步骤,能够保证施工效果和质量的合理性。
同时,施工人员需严格遵守安全注意事项,确保施工过程的安全性。
以上为地板防水保护层施工技术交底的文档内容,希望对施工人员能提供必要的指导和参考。

2、卫生间、厨房、阳台地面施工交底
A、施工准备
(一)材料要求
1、水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、砂:粗砂或中砂,含泥量不大于3%,过 8mm孔径的筛子。
3、瓷砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。
(二)主要机具
小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺、等。
(三)作业条件
L、墙上四周弹好+50cm水平线;
2、地面防水层已经做完,室内墙面湿作业已经做完;
3、穿楼地面的管洞已经堵严塞实;
4、楼地面垫层已经做完;
5、板块应预先用水浸湿,并码放好,铺时达到表面无明水。
6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。

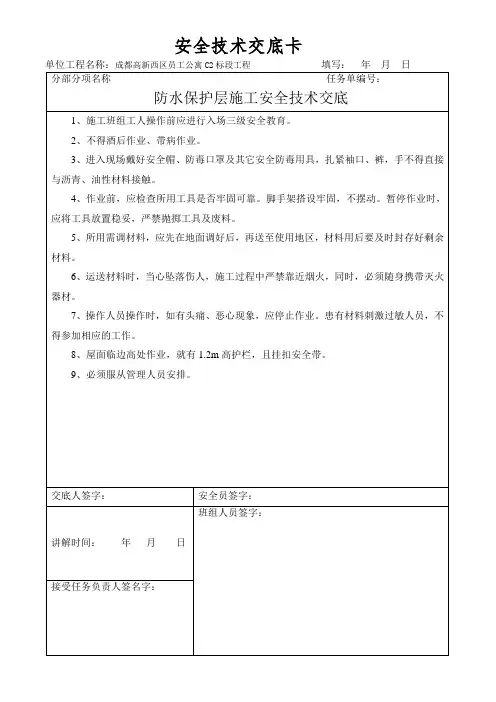

一、交底对象1. 施工单位:[施工单位名称]2. 施工项目:[施工项目名称]3. 施工部位:三小间防水工程4. 施工人员:[施工班组名称]二、交底时间[交底日期]三、交底内容一、施工人员要求1. 施工人员必须通过安全技术培训,考核合格后方可持证上岗。
2. 作业前,施工人员需了解本工程的安全技术要求,并严格遵守操作规程。
二、材料及设备管理1. 防水卷材、辅助材料及燃料应按规定分别存放,保持安全距离,设专人管理。
2. 防水卷材应立放,汽油桶、燃气瓶必须分别入专用库存放。
3. 材料堆放处、库房、防水作业区必须配备消防器材。
三、施工安全措施1. 施工人员必须持证上岗,并穿戴防护用品(口罩、工作服、工作鞋、手套、安全帽等)。
2. 防水作业区必须保持通风良好,施工人员在基坑中休息时需远离防水保护墙,不得在防护墙上行走。
3. 出入基坑必须走规定的坡道爬梯,室内和容器内做防水必须保持良好的通风。
4. 高处作业必须有安全可靠的脚手架,并满铺脚手板绑扎牢固,作业人员必须系好安全带。
5. 施工用火必须取得现场用火动火证,火焰加热器必须专人操作,严禁使用碘钨灯。
6. 在加油、更换气瓶时必须关火,禁止在防水层上操作,喷头点火时不得正面对人并远离油桶、气瓶、防水材料及其他易燃易爆材料。
7. 严禁使用220V电压照明和敞开式灯具。
8. 进入施工现场必须穿胶鞋,禁止穿钉鞋和硬底鞋。
9. 严禁在雨天、雪天、五级风以上条件下施工。
四、注意事项1. 施工过程中,如发现安全隐患,应立即停止作业,并及时报告相关部门进行处理。
2. 施工现场应设立安全警示标志,提醒施工人员注意安全。
3. 施工过程中,应密切关注施工环境变化,确保施工安全。
五、应急处理1. 发生火灾时,应立即切断电源,使用灭火器进行灭火,并迅速撤离现场。
2. 发生触电事故时,应立即切断电源,并进行急救,同时报告相关部门。
3. 发生高处坠落事故时,应立即采取措施,防止事故扩大,并及时报告相关部门。

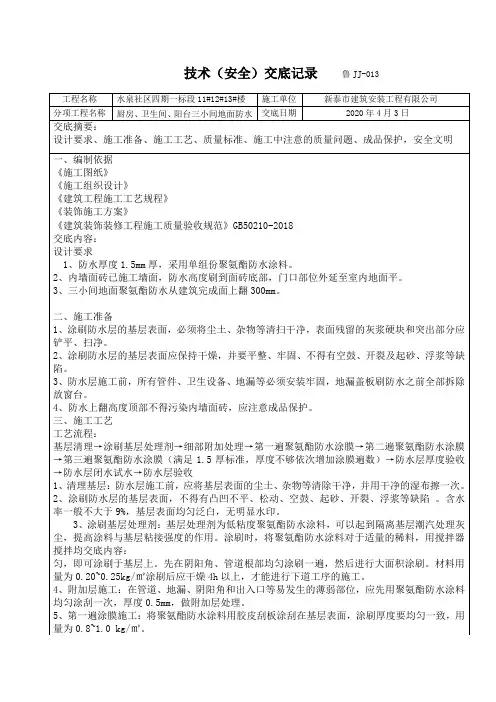

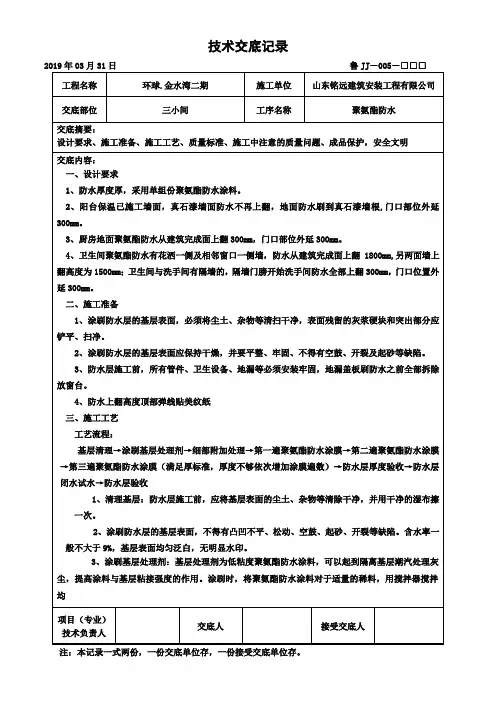

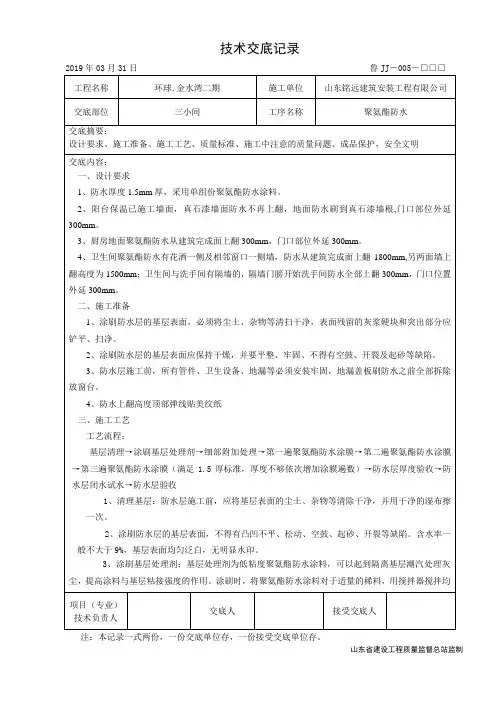

鲁JJ-005工程名称***** 施工单位****交底部位厨卫间、阳台地面工序名称聚氨酯涂膜防水交底提要:厨卫间、阳台聚氨酯涂膜防水的相关材料、机具准备、质量要求及施工工艺。
交底内容:一、施工准备(一)作业条件1、穿过厨卫间、阳台地面及楼面的所有立管、套管已做完,并已固定牢固,经过验收。
管根已根据公司三步做法要求吊洞完成。
1.1、排水立管吊洞做法:浇筑细石混凝土前,先在洞口侧壁进行打毛,刷一道素水泥浆,再用微膨胀混凝土(C30,石粒径5~10mm,坍落度120mm左右)分两次认真浇捣密实,第一次浇2/3厚。
1.2、等24h后刷一道JS或柔韧型水泥基防水层,1mm厚。
1.3、然后进行第二次微膨胀细石混凝土浇捣,并且保证管道四周200mm范围内由管边向外适当找坡。
在管洞周边灌堵漏剂(填缝),并在管道半径200mm内做好二道加强防水层。
2、厨卫间、阳台楼地面找平层已做完,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、鲁JJ-005工程名称***** 施工单位****交底部位厨卫间、阳台地面工序名称聚氨酯涂膜防水交底提要:厨卫间、阳台聚氨酯涂膜防水的相关材料、机具准备、质量要求及施工工艺。
1、用塑料橡胶刮或油漆刷把已混合均匀的涂料有顺序而均匀地涂刮(刷)在基层表面上(墙体上翻250mm),厚薄要求一致,第一层涂膜应该薄涂,当涂膜固化6h后(以基本不粘手为宜)即可涂刮(刷)第二层涂膜,第二层涂膜的涂膜方向与第一层涂膜的涂刮(刷)方向垂直。
2、涂膜施工顺序是先涂刷泛水、穿通管道、阴阳角等部位,然后再作大平面涂刷,并自上而下进行,在第一次涂膜完成后如果有涂膜局部出现空鼓、气孔或有掺进涂层的砂粒、尘土等异物所造成不粘固时应进行修补后,才能进行第二道涂膜施工。
待第二遍涂料涂膜固化干燥后,进行第三遍涂刷,涂刷方向与第一遍相一致,共涂刷三次,成膜厚度为墙面1.5mm、地面3mm。
3、给水分支管、卫生间敷墙地暖管安装完成后可能对根部防水造成破坏,待修补完成后方可蓄水试验。
