纸面石膏板吊顶施工方案
- 格式:docx
- 大小:19.38 KB
- 文档页数:14
纸面石膏板吊顶施工工艺纸面石膏板吊顶施工工艺轻钢龙骨石膏板吊顶和木龙骨夹板吊顶施工吊顶施工工艺流程:熟悉图纸→结构顶放吊筋线,墙面抄水平线→打眼→安装吊筋→安装主龙骨→安副龙骨→拉线→检查主、副龙骨→隐蔽工程验收→强、弱电及消防隐蔽工程验收→封石膏板→自检→验收。
施工要求及操作要点:1、轻钢龙骨采用C50或C38不上人系列,9mm厚纸面石膏板,全牙Ф6内膨涨吊筋2、轻钢龙骨安装:大龙骨中距为1200mm,副龙骨距为400mm,吊筋距离为1200mm。
在主龙骨端部位接长处必须设置一根吊筋,第一根主龙骨距墙面不得大于150mm吊筋距强、弱电线管,消防管外径大于50mm。
3、主龙骨必须错开格棚灯位。
在格棚灯洞四周加设龙骨加固。
4、跨度比较大的房间,中间起拱高度按跨度的1%起拱。
5、主、副龙骨安装完后,必须拉线检查龙骨横平竖直,作好隐蔽工程验收。
6、石膏板安装前,在龙骨下口拉通线,控制石膏板安装时缝隙顺直,石膏板与石膏板接头处留5mm缝,固定石膏板的钉距不得大于150mm,钉帽必须入板内1~2mm。
用原子灰将缝和钉眼(钉眼要作防锈处理)批平,接缝处贴绷带。
7、龙骨吊装夹板时,应向业主建议吊装双层夹板,底层为5厘普通夹板,面层为质量较好的进口或合资3厘夹板,保证其面层不会起层、鼓泡。
安装时,应注意底层和面层夹板的拼缝必须相互错开,且在转角处,用整板开料过渡,不得在转角处留有拼缝。
8、面层拼缝要留缝3mm,且双边坡口。
在刮腻子前,用木胶粉分3次嵌填密实,并刮平。
9、吊顶夹板安装固定时,离墙距离不得小于10mm。
大面积吊顶施工工艺:本节适用于以轻钢龙骨、铝合金龙骨以及要龙骨为骨架的种类石膏板、矿棉(岩棉)吸音板、玻璃纤维板、胶合板、钙塑板、塑料板、加压水泥板以及各种金属饰面板等吊顶工程。
(一)施工准备1.材料(1) 各种材料级别、规格以及零配件应符合设计要求。
(2) 各种材料应有产品质检合格证书和有关技术资料,配套齐备。

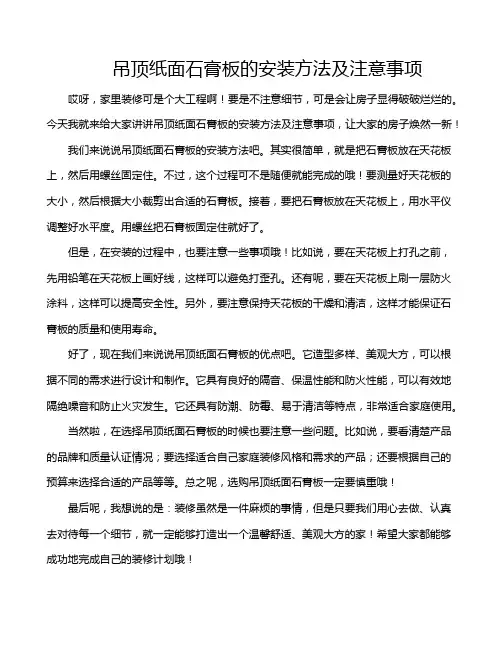

吊顶纸面石膏板的安装方法及注意事项哎呀,家里装修可是个大工程啊!要是不注意细节,可是会让房子显得破破烂烂的。
今天我就来给大家讲讲吊顶纸面石膏板的安装方法及注意事项,让大家的房子焕然一新!
我们来说说吊顶纸面石膏板的安装方法吧。
其实很简单,就是把石膏板放在天花板上,然后用螺丝固定住。
不过,这个过程可不是随便就能完成的哦!要测量好天花板的大小,然后根据大小裁剪出合适的石膏板。
接着,要把石膏板放在天花板上,用水平仪调整好水平度。
用螺丝把石膏板固定住就好了。
但是,在安装的过程中,也要注意一些事项哦!比如说,要在天花板上打孔之前,先用铅笔在天花板上画好线,这样可以避免打歪孔。
还有呢,要在天花板上刷一层防火涂料,这样可以提高安全性。
另外,要注意保持天花板的干燥和清洁,这样才能保证石膏板的质量和使用寿命。
好了,现在我们来说说吊顶纸面石膏板的优点吧。
它造型多样、美观大方,可以根据不同的需求进行设计和制作。
它具有良好的隔音、保温性能和防火性能,可以有效地隔绝噪音和防止火灾发生。
它还具有防潮、防霉、易于清洁等特点,非常适合家庭使用。
当然啦,在选择吊顶纸面石膏板的时候也要注意一些问题。
比如说,要看清楚产品的品牌和质量认证情况;要选择适合自己家庭装修风格和需求的产品;还要根据自己的预算来选择合适的产品等等。
总之呢,选购吊顶纸面石膏板一定要慎重哦!
最后呢,我想说的是:装修虽然是一件麻烦的事情,但是只要我们用心去做、认真去对待每一个细节,就一定能够打造出一个温馨舒适、美观大方的家!希望大家都能够成功地完成自己的装修计划哦!。

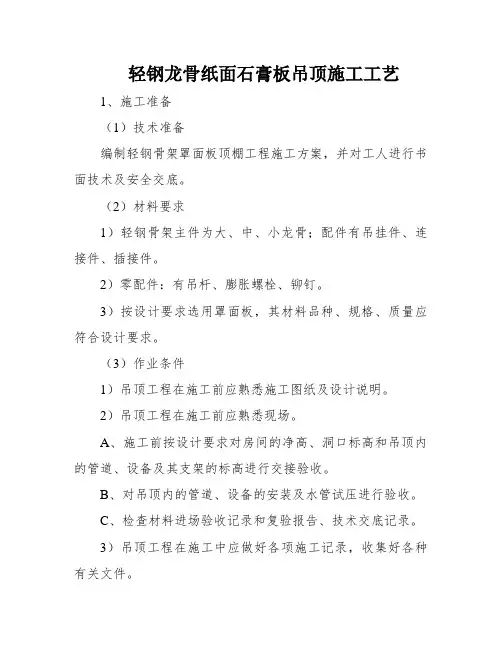

轻钢龙骨纸面石膏板吊顶施工工艺1、施工准备(1)技术准备编制轻钢骨架罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底。
(2)材料要求1)轻钢骨架主件为大、中、小龙骨;配件有吊挂件、连接件、插接件。
2)零配件:有吊杆、膨胀螺栓、铆钉。
3)按设计要求选用罩面板,其材料品种、规格、质量应符合设计要求。
(3)作业条件1)吊顶工程在施工前应熟悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
A、施工前按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接验收。
B、对吊顶内的管道、设备的安装及水管试压进行验收。
C、检查材料进场验收记录和复验报告、技术交底记录。
3)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
A、进场验收记录和复验报告、技术交底记录。
B、材料的产品合格证书、性能检测报告。
4)安装面板前应完成吊顶内管道和设备的调试及验收。
2、枢纽质量要点(1)材料的关键要求1)按设计要求选用龙骨及配件和罩面板,材料品种、规格、质量应符合设计要求。
2)吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。
(2)技术枢纽要求弹线必须准确,经复验后方可进行下道工序。
安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内。
(3)质量关键要求1)吊顶龙骨必须牢固、平整:利用吊杆或吊筋螺栓调整拱度。
安装龙骨时应严格按放线的水平标准线和规方线组装周边骨架。
受力节点应装订严密、牢固、保证龙骨的整体钢度。
龙骨的尺寸应符合设计要求,纵横拱度均匀,互相适应。
吊顶龙骨严禁有硬弯,如有必须调直再进行固定。
2)吊顶面层必须平整:施工前应弹线,中间按平线起拱。
长龙骨的接长应采用对接,经检查合格后再安装饰面板。
吊件必须安装牢固,严禁松动变形。
龙骨分格的几何尺寸必须符合设计要求和饰面板块的模数。
饰面板的品种、规格符合设计要求,外观质量必须符合材料技术标准的规格。
3)大于3kg的重型群居网、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。
简述轻钢龙骨纸面石膏板吊顶施工工序轻钢龙骨纸面石膏板吊顶是一种常见的室内装修材料,其施工工序如下:第一步是准备工作。
首先,根据设计图纸确定吊顶的尺寸和布局。
然后,将房间内的家具、杂物等清理干净,确保施工区域整洁。
接下来,使用水平仪和铅垂仪测量墙面和地面的水平度和垂直度,以确保吊顶的安装效果。
第二步是安装轻钢龙骨。
首先,在墙角处使用钉子或螺丝固定龙骨,然后根据设计要求,在吊顶四周固定水平方向的主龙骨。
随后,根据设计图纸的间距要求,安装并固定副龙骨。
龙骨之间的间距应根据石膏板的尺寸和重量进行适当调整,以保证吊顶的稳定和承重能力。
第三步是石膏板的安装。
首先,测量好石膏板的尺寸,并用切割工具将其裁剪至合适的大小。
然后,将石膏板搬运至安装位置,使用电钻将其固定在龙骨上。
板材之间的连接应留出适当的缝隙,以便进行填缝工作。
第四步是填缝和打磨。
在石膏板的连接处和固定点上,使用填缝剂进行填缝,并用抹刀将其抹平。
填缝剂干燥后,使用砂纸或砂布对填缝处进行打磨,使其与石膏板表面平滑一致。
第五步是装饰和涂装。
根据设计要求,选择合适的装饰材料进行覆盖,如乳胶漆、壁纸等。
在施工前,应将吊顶进行清洁处理,如去除尘土、涂刷底漆等。
然后,使用刷子或辊筒将装饰材料均匀涂抹在吊顶表面,保持涂装质量和效果。
最后一步是清理和验收。
施工完成后,及时清理工地,将杂物、垃圾等清除干净。
同时,进行吊顶的质量验收,检查吊顶的平整度、结实度等指标,确保施工质量符合要求。
总之,轻钢龙骨纸面石膏板吊顶的施工工序包括准备工作、龙骨安装、石膏板安装、填缝和打磨、装饰和涂装以及清理和验收。
在施工过程中,要注意精确测量、合理安装、细致处理,以确保吊顶的质量和效果。
同时,保持工地整洁和按要求进行质量验收,对于保证项目的成功竣工和客户的满意度非常重要。
项目吊顶工程施工方案一、施工部位1、诊室、病房、办公室、走廊、电梯前室等吊顶施工;2、空调机房采用吸声矿棉板;3、窗帘盒制作、走廊跌级灯槽、护士站亚克力灯槽施工;4、走廊暗藏灯带;5、给排水管道包管、消防箱后包装施工;二、作业条件1、楼层一米线放线到位,整层标高控制线及调整方案已经明确;2、走廊、房间、卫生间吊顶优化排版完成;3、吊顶上风管、电缆桥架、消防管道、风机盘管等设备安装完成,管道打压完成;4、工作面已经移交,遗留问题全部处理完成。
三、材料要求1、纸面石膏板吊顶:单层石膏板、38承载龙骨、50次龙骨、Φ8吊杆;2、机房矿棉吸声板吊顶:38轻钢龙骨、T型龙骨、600*600矿棉吸声板、Φ8吊杆间距1200mm;3、窗帘盒做法:木工板打底、纸面石膏板覆面;4、暗藏灯带:木工板打底、纸面石膏板覆面;5、给排水管道包管、消防箱后包装施工:四、施工做法1、纸面石膏板吊顶(1)、弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项验收。
(2)、弹线:根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线.(3)、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋.一般从房间吊顶中心向两边分,间距为900-1200,吊点分布要均匀。
如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
(4)、安装主龙骨:主龙骨沿房间长向布置,间距宜为900-1200mm,主龙骨用与之配套的龙骨吊件与吊筋安装。
主龙骨距墙边小于等于200mm;(5)、安装边龙骨:边龙骨安装时用水泥钉固定,固定间距在300 mm左右;(6)、安装次龙骨:间距为300-600mm;(7)、纸面石膏板的安装:纸面石膏板与轻钢龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装纸面石膏板。
安装纸面石膏板用自攻螺丝(规格25*3.5mm)固定,自攻螺丝钉距板边以150-170mm为宜,板中钉距不超过200mm螺钉应与板面垂直,均匀布置,已弯曲、变形的螺钉应剔除,并在离原钉位50mm处另安装螺钉。
纸面石膏板吊顶施工工艺纸面石膏板具有质量轻、隔声、隔热、加工性能强、施工方法简便的特点。
家庭装修中经常会用到纸面石膏板,那么对于纸面石膏板吊顶施工工艺怎样呢?一、施工工艺流程弹顶棚标高水平线→划龙骨分档线→安装管线设施→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装纸面石膏板→刷防锈漆→安装压条→石膏线条安装。
二、弹顶棚标高水平线根据楼层标高水平线,用尺竖向量至顶棚设计标高,沿墙、柱四周弹顶棚标高水平线。
三、划龙骨分档线按设计要求的主、次龙骨间距布置,在已弹好的顶棚标高水平线上划龙骨分档线。
四、安装主龙骨吊杆弹好顶棚标高水平线及龙骨分档位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋筋(未预埋钢筋时可用膨胀螺栓)采用焊接连接固定,焊接部位涂刷防锈漆。
五、安装轻钢龙骨主龙骨1、配装吊杆螺母。
2、在主龙骨上安装吊挂件。
3、将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。
4、主龙骨相接处装好连接件,拉线调整标高、起拱和平直。
5、安装洞口附加主龙骨,按图集相应节点构造,设置连接卡固件。
6、钉固边龙骨,采用射钉固定。
设计无要求时,射钉间距为1000㎜。
六、安装主龙骨将预埋钢筋端头弯成环形圆钩,穿8号镀锌铁丝或用ф6、ф8螺栓将主龙骨固定,未预埋钢筋时可用膨胀螺栓,并保证其设计标高。
吊顶起拱按设计要求,设计无要求时,一般为房间跨度的1/200~1/300。
七、安装次龙骨1、按已弹好的次龙骨分档线,卡放次龙骨吊挂件。
2、吊挂次龙骨:按设计规定的次龙骨间距,将次龙骨通过吊挂件吊挂在主龙骨上,设计无要求时,一般间距为500㎜~600㎜。
3、当次龙骨长度需多根延续接长时,用次龙骨连接件,在吊挂次龙骨的同时相接,调直固定。
八、安装纸面石膏板1、安装前应做好以下准备工作:所有龙骨已调整完毕;重型灯具、电扇等设备的吊杆布置完毕;吊顶内的通风、水电管道及上人吊顶内的人行或安全通道,应安装完毕,消防管道安装并调试完毕;吊顶内的灯槽、斜撑、剪刀撑等,应根据工程情况适当布置。

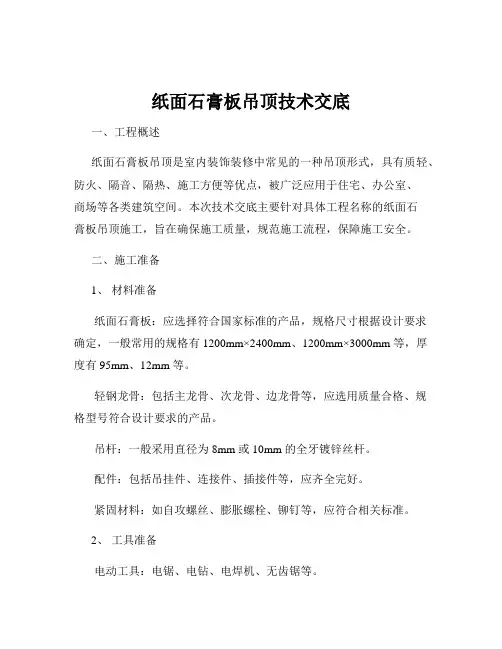

纸面石膏板吊顶技术交底一、工程概述纸面石膏板吊顶是室内装饰装修中常见的一种吊顶形式,具有质轻、防火、隔音、隔热、施工方便等优点,被广泛应用于住宅、办公室、商场等各类建筑空间。
本次技术交底主要针对具体工程名称的纸面石膏板吊顶施工,旨在确保施工质量,规范施工流程,保障施工安全。
二、施工准备1、材料准备纸面石膏板:应选择符合国家标准的产品,规格尺寸根据设计要求确定,一般常用的规格有 1200mm×2400mm、1200mm×3000mm 等,厚度有 95mm、12mm 等。
轻钢龙骨:包括主龙骨、次龙骨、边龙骨等,应选用质量合格、规格型号符合设计要求的产品。
吊杆:一般采用直径为 8mm 或 10mm 的全牙镀锌丝杆。
配件:包括吊挂件、连接件、插接件等,应齐全完好。
紧固材料:如自攻螺丝、膨胀螺栓、铆钉等,应符合相关标准。
2、工具准备电动工具:电锯、电钻、电焊机、无齿锯等。
手动工具:拉铆枪、手锯、手刨子、钳子、螺丝刀、扳子、钢尺、水平尺、线坠等。
3、作业条件准备吊顶内的各种管道、设备已安装完毕,并经隐蔽验收合格。
房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高已测量完成,并符合设计要求。
施工所需的材料已运至现场,分类存放,并有防护措施。
施工所需的脚手架或操作平台已搭设完毕,并经安全验收合格。
三、施工工艺流程1、弹线定位根据设计图纸,在墙、柱上弹出吊顶的标高线和主龙骨的位置线。
标高线应弹在墙、柱的阳角处,并标识清楚。
主龙骨的位置线应根据房间的跨度和设计要求确定,间距一般为900mm~1200mm。
2、安装吊杆根据弹线位置,在楼板上钻孔,安装膨胀螺栓或用射钉固定吊杆的预埋件。
将吊杆的一端与预埋件连接牢固,另一端套上丝扣,并安装好螺母。
吊杆的长度应根据吊顶的标高和楼板的实际情况确定,一般应保证吊杆的长度能够调节,且螺母下应有不少于 3 个丝扣的余量。
3、安装主龙骨将主龙骨吊挂件安装在吊杆上,并将主龙骨插入吊挂件的卡槽内。
吊顶纸面石膏板的安装方法及注意事项哎呀,兄弟姐妹们,今天咱们就来聊聊吊顶纸面石膏板的安装方法及注意事项,别看这个话题有点儿专业,但是咱们用老百姓都能听懂的话来说,保证让大家轻松掌握。
好了,不多说了,咱们开始吧!咱们要明确一点,吊顶纸面石膏板可不是随便买个东西就能装的,它可是关系到咱们家里的美观和舒适度呢。
所以,在安装之前,咱们得先了解一下它的种类和特点。
纸面石膏板有很多种,比如普通石膏板、防火石膏板、吸音石膏板等等。
不同的石膏板有不同的用途,咱们得根据自己的需求来选择合适的石膏板。
接下来,咱们就要开始安装了。
安装吊顶纸面石膏板可不是一件简单的事情,需要咱们一步一步地来。
得确定好吊顶的高度和位置,然后在天花板上划出吊顶的轮廓线。
这个步骤可不能马虎,因为要是轮廓线划得不准确,后面的安装就会出问题。
好了,轮廓线划好之后,就开始安装龙骨了。
龙骨是用来支撑石膏板的,可以说是整个吊顶的基础。
咱们得把龙骨放在轮廓线上,然后用螺丝固定住。
不过,在固定螺丝的时候,可千万别用力过猛,免得把龙骨给压坏了。
龙骨安装好之后,就是安装石膏板了。
这个步骤可是最考验技术的呢。
得把石膏板放在龙骨上,然后用自攻螺丝固定住。
在固定的时候,要注意力度适中,不要让石膏板歪斜或者变形。
而且,在安装石膏板的时候,还得注意接缝的问题。
接缝的位置要尽量靠边,这样才能保证整个吊顶的美观度。
石膏板安装好之后,就得进行打磨和刷漆了。
这个步骤可是关系到整个吊顶的质感和颜色呢。
在打磨的时候,要用砂纸把石膏板的表面磨光滑,然后再用刷子把油漆涂上去。
不过,在涂漆的时候,可得注意色彩搭配的问题。
要是颜色不搭配,那整个吊顶就会显得很突兀。
大功告成!吊顶纸面石膏板终于装好了。
这时候,得检查一下整个吊顶是否有松动或者裂缝的地方。
如果有的话,就得及时修补。
而且,还得检查一下电路和水管是否被石膏板遮挡住了。
如果有的话,就得想办法把它们暴露出来。
好啦,兄弟姐妹们,今天关于吊顶纸面石膏板的安装方法及注意事项就给大家讲到这里啦。
轻钢龙骨纸面石膏板吊顶施工工艺1、施工准备(1)技术准备编制轻钢骨架罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底.(2)材料要求1)轻钢骨架主件为大、中、小龙骨;配件有吊挂件、连接件、插接件。
2)零配件:有吊杆、膨胀螺栓、铆钉。
3)按设计要求选用罩面板,其材料品种、规格、质量应符合设计要求。
(3)作业条件1)吊顶工程在施工前应熟悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
A、施工前按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接验收。
B、对吊顶内的管道、设备的安装及水管试压进行验收。
C、检查材料进场验收记录和复验报告、技术交底记录。
3)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
A、进场验收记录和复验报告、技术交底记录。
B、材料的产品合格证书、性能检测报告.4)安装面板前应完成吊顶内管道和设备的调试及验收.2、关键质量要点(1)材料的关键要求1)按设计要求选用龙骨及配件和罩面板,材料品种、规格、质量应符合设计要求.2)吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。
(2)技术关键要求弹线必须准确,经复验后方可进行下道工序。
安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内。
(3)质量关键要求1)吊顶龙骨必须牢固、平整:利用吊杆或吊筋螺栓调整拱度.安装龙骨时应严格按放线的水平标准线和规方线组装周边骨架。
受力节点应装订严密、牢固、保证龙骨的整体钢度。
龙骨的尺寸应符合设计要求,纵横拱度均匀,互相适应。
吊顶龙骨严禁有硬弯,如有必须调直再进行固定.2)吊顶面层必须平整:施工前应弹线,中间按平线起拱。
长龙骨的接长应采用对接,经检查合格后再安装饰面板。
吊件必须安装牢固,严禁松动变形。
龙骨分格的几何尺寸必须符合设计要求和饰面板块的模数。
饰面板的品种、规格符合设计要求,外观质量必须符合材料技术标准的规格。
3)大于3kg的重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。

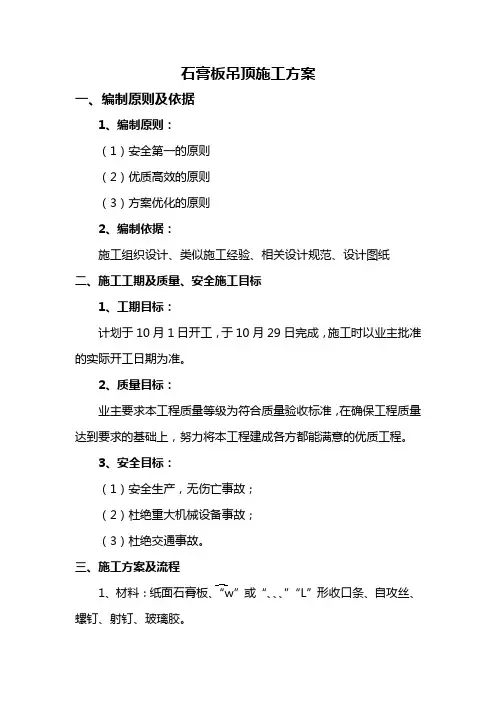

石膏板吊顶施工方案一、编制原则及依据1、编制原则:(1)安全第一的原则(2)优质高效的原则(3)方案优化的原则2、编制依据:施工组织设计、类似施工经验、相关设计规范、设计图纸二、施工工期及质量、安全施工目标1、工期目标:计划于10月1日开工,于10月29日完成,施工时以业主批准的实际开工日期为准。
2、质量目标:业主要求本工程质量等级为符合质量验收标准,在确保工程质量达到要求的基础上,努力将本工程建成各方都能满意的优质工程。
3、安全目标:(1)安全生产,无伤亡事故;(2)杜绝重大机械设备事故;(3)杜绝交通事故。
三、施工方案及流程1、材料:纸面石膏板、“w”或“、、、”“L”形收口条、自攻丝、螺钉、射钉、玻璃胶。
2、工具:切割机、胶枪、钢卷尺、线绳、墨斗、冲击钻、手枪钻。
3、工序:现场实际测量尺寸计算机排版弹线定位、龙骨安装面板安装烟感、喷淋、灯具等安装。
4、工艺方法:根据现场测量的实际尺寸,用计算机进行排版,排版时应遵循下列原则:(1)灯具、烟感、喷淋、风口等应居中对称,成行成线;(2)与墙面连接处宜留15~20mm凹槽或装饰带等收口装饰形式;(3)宜优先使用双层纸面石膏板吊顶面层。
采用单层纸面石膏板面层时,长度方向宜每6000mm(两块板长度)设一道变形缝。
变形缝可采用20~25mm凹槽、15~20mm铝合金收口条、条形格栅风口等装饰形式。
大面积石膏板应通过多种立体造型防止裂缝。
弹线确定纸面石膏板标高及灯具、烟感、喷淋等位置控制线。
结构变形缝两侧,主龙骨应断开并设双吊杆,吊杆距龙骨边距离不大于300mm。
烟感、灯具、喷淋、风口应拉通线控制,确保居中对称,成行成线,标高一致,与面板接触严密。
收口条采用玻璃胶临时固定,调整后用自攻丝固定牢固。
纸面石膏板应从中心向四周固定,自攻丝头应锚入板面,防锈漆处理后再批刮腻子;石膏板安装时,相邻板留缝3mm;双层石膏板安装时,上下层接缝应相互错开。
收口条颜色宜与涂料颜色一致,边缘清晰,顺直。
室内吊顶纸面石膏板吊顶施工工艺及施工方法
1、工艺流程
在墙上弹出标高线→固定吊杆→安装主龙骨按标高线调整→主龙骨主龙骨底脚弹线→固定次龙骨→整体校正→面板安装。
2、施工方法要点
(1)吊顶龙骨安装前,先按照设计标高在四周墙、柱上弹水平线,弹线应清晰正确。
吊顶采用Φ8钢筋吊杆,双向、中距1000,刷防锈漆。
吊杆与主龙骨端部距离不得大于300mm,否则应增设吊杆。
吊杆与预埋在在钢筋混凝土板内的Φ6铁环(双向、中距1000)连接。
(2)主龙骨安装
龙骨安装程序,因主龙骨在上,故吊挂件应同主龙骨相连,先在主龙骨底部弹线,然后用连接件将次龙骨与主龙骨固定。
吊顶龙骨安装时,根据设计要求,中间部分起拱,主龙骨长度方向可用接插件连接,接头处叉开,通常次龙骨连接处的对接错位偏差不得超过2mm。
边龙骨应与四周墙固定。
(3)龙骨安装
一般按照预先弹线的位置,从一端依次安装到另一端。
对于检修孔、上人孔、灯带、灯箱等部位,在安装龙骨时应将尺寸及位置留出,将封边横撑龙骨安装完毕。
(4)龙骨调平
在安装龙骨时,根据标高控制线,应使龙骨就位,龙骨的调平与安装宜在同一时间完成。
调平主要是调整主龙骨,只要主龙骨标高正确,次龙骨一般不会发生什么问题。
(5)石膏板安装
石膏板安装前,应对预埋管道和有关器件采取加固措施。
纸面石膏板安装时,长边(包封边)应沿纵向次龙骨铺设,并用自攻螺丝固定,钉距150~170mm,钉与板边距以10~15mm为宜,钉头略埋入板面,并注意不使纸面受损,钉眼用石膏腻子抹平。
纸面石膏板吊顶工艺的流程一、前期准备1.1 确定吊顶设计方案,包括吊顶形式、吊顶高度、吊顶材料等。
1.2 对施工现场进行勘察,确定墙面、地面的平整度和墙角线的位置。
1.3 确定所需材料和工具,包括纸面石膏板、龙骨、吊杆、螺丝等。
二、制作龙骨2.1 在墙角线上打出龙骨位置标记。
2.2 按照设计方案制作龙骨,根据实际情况调整龙骨长度和宽度。
2.3 将龙骨固定在墙角线上,确保水平度和垂直度。
三、安装吊杆3.1 根据设计方案确定吊杆位置,并在墙面上打出标记。
3.2 安装吊杆,将其固定在天花板上,并调整高度以适应设计要求。
四、安装悬挂件4.1 根据设计方案确定悬挂件位置,并在吊杆上打出标记。
4.2 安装悬挂件,将其固定在吊杆上,并调整高度以适应设计要求。
五、安装纸面石膏板5.1 根据设计方案确定纸面石膏板的大小和数量。
5.2 将纸面石膏板放置在龙骨上,用木锤轻敲使其与龙骨紧密贴合。
5.3 使用螺丝将纸面石膏板固定在龙骨上,注意要避免损坏石膏板表面。
六、填缝和打磨6.1 用填缝剂将纸面石膏板之间的缝隙填满,并刮平表面。
6.2 等待填缝剂干透后,使用打磨机对吊顶进行打磨,使其表面平整光滑。
七、涂装7.1 根据设计方案选择合适的涂料,进行涂装。
7.2 涂料干透后,进行第二遍涂装,并等待干透。
八、清理施工现场8.1 清理施工现场垃圾和材料残留物。
8.2 对施工现场进行清洁,保持环境整洁卫生。
九、验收9.1 进行吊顶验收,检查吊顶是否符合设计要求和相关标准规范。
9.2 如有不符合要求的地方,进行整改并重新验收。
十、完工10.1 完成吊顶安装和验收后,进行完工处理。
10.2 确认施工现场已经清理干净,并做好交接工作。
十一、后期维护11.1 对已经安装好的吊顶进行定期检查和维护。
11.2 如有问题及时处理,确保吊顶的使用寿命和美观度。
木龙骨纸面石膏板的施工方法简单说明制作过程是:先用木龙骨做框架结构,吊顶木龙骨应涂防火涂料,挂筋做在主龙骨上。
阶梯式吊顶用细木工板和木条组成。
木龙骨做好后上纸面石膏板,纸面石膏板与龙骨连接必须采用自攻螺丝,螺丝头部必须进入板面2mm左右,严禁采用枪钉,因为纸面石膏板强度低,枪钉接触面小,容易引起纸与石膏板分层,且对油漆施工造成很大麻烦。
石膏板拼接时应留有5mm左右缝隙,防止受潮膨胀引起顶面起拱。
纸面石膏板基层处理时应用防锈漆将螺丝点涂,否则锈迹会渗到表面。
然后对拼缝处用弹性腻子批平,用白胶贴上绷带,随后满批,一般批刮二到三遍,干后打磨平整,最后涂涂料。
对于安装筒灯的吊顶由于纸面石膏板强度低,所以,石膏板与龙骨间应加一层夹板,这样在安装、维修筒灯时即可以防止纸面石膏板损坏,又可加增加筒灯的安装牢度。
下面给你两个方案,你自己组合一下就行了,一个是木龙骨夹板墙身施工,一个是轻钢龙骨石膏板吊顶工程。
A、轻钢龙骨石膏板吊顶工程一、施工准备吊顶采用轻钢龙骨38×1。
2,大厅采用50×1。
2,T型铝合金龙骨32×22×1。
1、22×22×1。
1,石膏硅钙板600×600,Φ8吊杆,Φ8膨胀螺栓,角码40×40×4二、作业条件1、按照施工图纸在现场放出主控制线。
2、顶棚已按龙骨位置弹好线三、施工工艺施工顺序:弹吊点位置线弹吊顶高度线打眼安装吊杆安装主龙骨安装T 型主龙骨及小骨机电设备安装、验收安装石膏板1、根据房间50水平线,用尺竖向量至吊顶设计标高,办公室2.6m(50线上返2.1m,水平允许偏差±3㎜),走廊2.3m(50线上返1。
8m)沿墙四周弹顶棚标高水平线,并在墙上画好龙骨分档线,吊杆距墙150mm,主龙骨两端距墙距不大于150mm,且每根龙骨的间距为1m,在楼板下面弹好1m×1m方格线。
开敞大办公厅吊顶起拱20mm,小办公室起拱5mm.走廊、起拱2mm,房间的短向跨度起拱。
轻钢龙骨纸面石膏板吊顶(轻钢龙骨固定罩面板)施工工艺1、施工准备(1)技术准备编制轻钢骨架罩面板顶棚工程施工方案,并对工人进行书面技术及安全交底。
(2)材料要求1)轻钢骨架主件为大、中、小龙骨;配件有吊挂件、连接件、插接件。
2)零配件:有吊杆、膨胀螺栓、铆钉。
3)按设计要求选用罩面板,其材料品种、规格、质量应符合设计要求。
(3)作业条件1)吊顶工程在施工前应熟悉施工图纸及设计说明。
2)吊顶工程在施工前应熟悉现场。
A、施工前按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接验收。
B、对吊顶内的管道、设备的安装及水管试压进行验收。
C、检查材料进场验收记录和复验报告、技术交底记录。
3)吊顶工程在施工中应做好各项施工记录,收集好各种有关文件。
A、进场验收记录和复验报告、技术交底记录。
B、材料的产品合格证书、性能检测报告。
4)安装面板前应完成吊顶内管道和设备的调试及验收。
2、关键质量要点(1)材料的关键要求1)按设计要求选用龙骨及配件和罩面板,材料品种、规格、质量应符合设计要求。
2)吊顶工程中的预埋件、钢筋吊杆和型钢吊杆应进行防锈处理。
(2)技术关键要求弹线必须准确,经复验后方可进行下道工序。
安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内。
(3)质量关键要求1)吊顶龙骨必须牢固、平整:利用吊杆或吊筋螺栓调整拱度。
安装龙骨时应严格按放线的水平标准线和规方线组装周边骨架。
受力节点应装订严密、牢固、保证龙骨的整体钢度。
龙骨的尺寸应符合设计要求,纵横拱度均匀,互相适应。
吊顶龙骨严禁有硬弯,如有必须调直再进行固定。
2)吊顶面层必须平整:施工前应弹线,中间按平线起拱。
长龙骨的接长应采用对接,经检查合格后再安装饰面板。
吊件必须安装牢固,严禁松动变形。
龙骨分格的几何尺寸必须符合设计要求和饰面板块的模数。
饰面板的品种、规格符合设计要求,外观质量必须符合材料技术标准的规格。
3)大于3kg的重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上。
菏泽市市立医院院区扩建工程 装饰装修
纸面石膏板吊顶施工方案
编制人: ___________ 审核人: ____________ 编制时间:2007-5-8 深圳市科源建设集团有限公司 第一章、编制依据及说明 ....................................... 3 第二章、工程概况 ............................................ 5 第三章、吊顶施工工艺 ................................ 6 第四章、安全施工问题 ..................................... 12 第五章、工程的质量目标
纸面石膏板吊顶施工方案 第一章编制依据及说明
14 一、编制依据: 1、菏泽市市立医院院区扩建工程施工招标文件、答疑及现场 勘察的实
际情况; 2 、设计院提供的施工图纸
3、结合本公司的装饰施工经验和资料;
4、其他现行国家和菏泽市的规范及标准;
5、建设工程标准及技术规范: 《中华人民共和国建筑法》 《中华人
民共和国消防法》 《建设工程质量管理条例》(国务院令第 279 号) 《建筑工程施工质量验收统一标准》( GB50300-2003 ) 《建筑装饰装修工程质量验收规范》( GB50210-2002 ) 《建筑工程质量检验评定标准》( GBJ301-88 ) 《建筑抗震设计规范》( GB50011-2001 ) 《建筑设计防火规范》( GB50016-2006 ) 《高层民用建筑设计防火规范》 (GB50045-95 )( 2001 版) 《建筑内部装修设计防火规范》( GB50222-95 ) 《关于加强建筑工程室内环境质量的若干意见》(建办质 [2002]17 号)
《工程建设标准强制性条文》(建标 [2000]85 号) 《GB/T19000 ―S09000质量管理和质量保证系列标准》 《工程测
量规范》( GBJ50026-93 ) 《建筑装饰工程施工及验收规范》( GB50210-2001 ) 《高级建筑装饰工程质量验收标准》( DBJ/T01-27-2003 )
《施工现场临时用电安全技术规范》( JGJ46-2005 ) 《建筑工程项目管理规范》( GB/T50326-2001 ) 《工程测量规范》( GB50026-93 ) 《建筑设计防火规范》( GBJ16-87 )(2001 修订版)
《建筑内部装修设计防火规范》( GB50222 -95 ) 《纸面石膏板》( GB/9775-99 ) 《建筑用轻钢龙骨》( GB/T11981-2001 ) 《建筑材料燃烧性能分级方 法》( GB8624-97 ) 《建筑材料放射性核素限量》( GB6566-2001 ) 第二章、工程概况 一、概述 本吊顶工程施工方案是根据现场实际条件和充分理解施工图 纸、招标文件、答疑文件及现场踏勘的基础上编制的,我们将充 分发挥公司自身优势和成熟先进的装饰工程施工技术,科学的组 织本项分包工程的交叉作业,精心施工,严格履行施工合同,以 一流的项目管理,一流的工程质量,一流的文明施工,一流的安 全措施,一流的工作效率,一流的服务水平建设市立医院院区扩 建工程。在工程施工过程中严格要求、严格制度、严格管理、严 格责任,真正做到每项工作质量达标,每道工序质量受控,每个 分项工程质量创优,每项服务业主满意,以过程精品铸精品工程。 我们对工程质量负有终生责任,我们有信心、有能力将纸面石膏 板吊顶工程做好。 我公司对承揽的装饰工程都采用高于相关工程项目的工艺方 案施工, 要求分项工程合格率 100% ,单位工程合格率 100% ,单 项工程一次性交验率 100% ,优良率不低于 95% 。对于市立医院 院区扩建项目工程的施工,我们在原有工艺方案不变基础上着重 抓好“认真”二个字,同样的工艺方案不同的工作态度,点点滴 滴的差别将使最终结果与预期的大相径庭。因此在施工过程中做 到人人认真、层层认真、事事认真三个原则,施工时每一个工序、 环节,甚至每钉一枚钉、每刷一道漆都要做到百分之百的认真操 作,结合各项保证措施和管理制度才能很好完成市立医院院区扩 建工程的施工,达到甲方满意的装饰效果。 二、工程概况 1. 工程名称:市立医院院区扩建工程
2. 工程地点:菏泽市原医专校区
3. 建设单位:山东大福广告装饰有限公司
4. 设计单位:菏泽城市规划设计研究院 5. 监理单位:菏泽建设监理公司
6、 建筑面积:4500 m2 7. 结构层次:地上 5 层
8 、结构形式:剪力墙结构;
第三章、吊顶施工工艺 1 、施工准备
⑴吊顶施工前,应在上一工序完成后进行。对于原有孔洞应 填补完整,无裂漏现象。 ⑵对上工序安装的管线应进行工艺质量验收;所预留出口、 风口高度应符合吊项设计标高。 2 、施工工艺流程
弹线-安装主龙骨吊杆-安装主龙骨-安装次龙骨-安装石 膏板-涂料-饰面清理-分项验收。 3 、主要施工技术措施
⑴弹线 根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平 线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。 ⑵安装主龙骨吊杆 在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的 标高, 安装吊 筋。 一般从房间吊 顶中心向两边分, 间距为 900-1200 ,吊点分布要均匀。如遇梁和管道固定点大于设计和规 程要求,应增加
吊杆的固定点。 ⑶安装主龙骨 主龙骨沿房间长向布置,间距宜为 900 -1200mm ,主龙骨 用与之配套的龙骨吊件与吊筋安装。主龙骨距墙边小于等于 300mm 。 ⑷安装边龙骨 边龙骨安装时用水泥钉固定,固定间距在 300 mm 左右。 ⑸安装次龙骨 间距为 300-600mm , (6)纸面石膏板的安装 纸面石膏板与轻钢龙骨固定的方式采用自攻螺
钉固定法,在 已安装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装纸面 石膏板。安装纸面石膏板用自攻螺丝(规格 25*3.5mm )固定, 自攻螺丝钉距板边以 150 - 170mm 为宜,板中钉距不超过 200mm 螺钉应与板面垂直,均匀布置,已弯曲、变形的螺钉应 剔除,并在
离原钉位 50mm 处另安装螺钉。 自攻螺丝钉距板边 (纸 面石膏板即包封边) 10-15mm 为宜,切割的板边以 15-20mm 。 钉头嵌入纸面石膏板深度以 0.5-1.0mm 为宜,钉帽应刷防锈涂 料,并用石膏腻子抹平。 ⑺刷防锈漆 轻钢龙骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前 应刷防锈漆。 (8)吊顶与墙体处收边 轻钢龙骨纸面石膏板吊顶的水平面与墙面垂直
面交界处采用 W 型烤漆铝条分隔。 4 、质量要求
⑴纸面石膏板吊顶要表面平整,洁净,无污染。边缘切割整 齐一致,无划伤,缺楞掉角
⑵注意龙骨与龙骨架的强度与刚度。龙骨的接头处、吊挂处 是受力的集中点,施工时应注意加固。如在龙骨上悬吊设备,必 须在龙骨上增加吊点。 ⑶所有连接件、吊挂件要固定牢固,龙骨不能松动,既要有 上劲,也要有下劲,上下都不能有松动。 ⑷控制吊顶的平整度:应从标高线水平度、吊点分布与固定、 龙骨的刚度等几方面来考虑。标高线水平度准确要求标高基准点 和尺寸要求准确,吊顶面的水平控制线应拉通线,线要拉直,最 好采用尼龙线。对于跨度较大的吊顶,在中间位置加设标高控制 点。吊点分布合理,安装牢固,吊杆安装后不松动不产生变形, 龙骨要有足够的刚度。 ⑸要处理好吊顶面与吊顶设备的关系: 吊顶表面装有灯槽盘、 空调出风等,这些设备与顶面的关系处理不好,会破坏吊顶的完 整性,影响美观, 故安装灯盘与灯槽时,一定要从吊顶平面的整 体性着手,不能把灯盘和灯槽装得高低不平,与顶面衔接不吻合。 (6) 吊筋应符合设计要求,吊筋顺直与吊挂件连接应符合安装 规范及有关要求,使用前应进行除锈,涂刷防锈漆要均匀,表面 光洁。 (7) 板材应在自由状态下进行固定, 防止出现弯棱、 凸鼓现象; (8) 纸面石膏板的长边(即包封边)应沿纵向次龙骨铺设。 (9) 石膏板的接缝,应按设计要求进行板缝处理;
(10) 纸面石膏与龙骨固定,应从一块板的中间向板的四边固 定,不得多点同时作业; (11) 拌制石膏腻子必须用清洁水和清洁容器。
(12) 吊顶工程质量的验收标准见下表: 5 、质量标准 暗龙骨吊顶工程质量检验标准 项 序 检查项目 允许偏差 或允许值 (mm) 检查方法
1 标高、尺寸、起拱、 造型
第 6 . 2 .
2
条
观察和尺量检查
主 2 饰面材料 第 6 . 2 .
3
条
观察和检查产品合格证书、 性能检测报告、进场验收记 录
控 项 3 吊杆、龙骨、饰面 材料安装
第 6 . 2 .
4
条 观察和手扳检查
目 4 吊杆、龙骨材质
第 6 . 2 .
5
条
观察和尺量检查:检查产品 合格证书、性能检测报告、 进场验收记录
5 石膏板接缝 第 6 . 2 . 6
条 观察检查
1 材料表面质量 第 6 . 2 . 7
条 观察和尺量检查
般 项 2 灯具等设备 第 6 . 2 . 8 条 观察检查
目 3 龙骨、吊杆接缝
第 6 . 2 .
9
条 观察检查
