纸面石膏板吊顶施工方案

第一章编制依据及说明

一、编制依据:

1、中国水科院北院泥沙所办公楼修缮项目工程施工招标文件、及现场勘察的实际情况;

2、业主提供的装饰施工图纸;

3、结合本公司的装饰施工经验和资料;

5、其他现行国家和北京市的规范及标准;

《建筑工程施工质量验收统一标准》(GB50300-2003)

《建筑装饰装修工程质量验收规范》(GB50210-2002)

《建筑装饰工程施工及验收规范》(GB50210-2001)

《施工现场临时用电安全技术规范》(JGJ46-2005)

《建筑工程项目管理规范》(GB/T50326-2001)

第二章、工程概况

一、概述

本吊顶工程施工方案是根据现场实际条件和充分理解施工图纸、招标文件、的基础上编制的,是我公司为高速、安全、文明、低耗承建装修装饰工程,我们将充分发挥公司自身优势和成熟先

进的装饰工程施工技术,科学的组织本项工程的交叉作业,精心施工,严格履行施工合同。在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标,每道工序质量受控,每个分项工程质量创优,每项服务业主满意,以过程精品铸精品工程。我们对工程质量负有终生责任,我们有信心、有能力将纸面石膏板吊顶工程做好。

二、工程概况

1. 工程名称:中国水科院北院泥沙所办公楼修缮工程

2. 工程地点:车公庄西路20号

3. 建设单位:中国水科院北院泥沙所

6、建筑面积:900㎡

7.结构层次:两层

8、结构形式:木质砖混结构;

第三章、吊顶施工工艺

1、施工准备

⑴吊顶施工前,根据原有木质结构进行加固施工,在原有木龙骨纵向方向按技术要求每隔0.8米到1米之间,加20*40*1.5*6000铁质方管一道,在方管上每隔0.8米打φ10孔,吊顶所用吊杆穿过孔洞用螺母固定。对于原有吊顶孔洞应填补完整,无裂漏现象。(详见附图)

⑵对上工序安装的管线应进行工艺质量验收;所预留出口、高度应符合吊项设计标高。

2、施工工艺流程

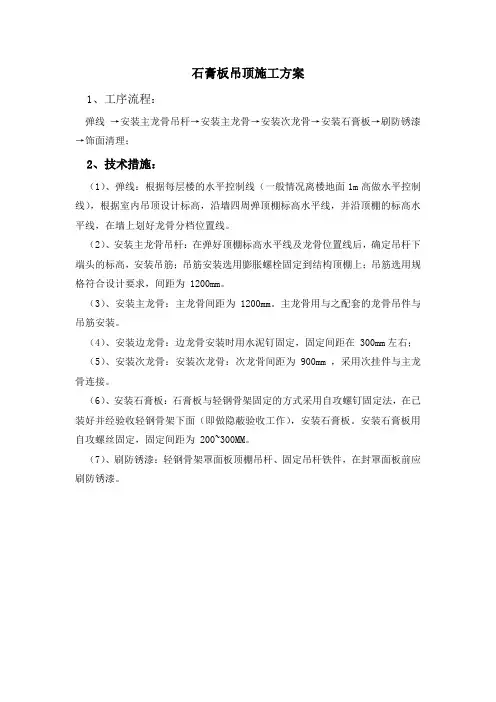

弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项验收。

3、主要施工技术措施

⑴弹线

根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平

线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。

⑵安装主龙骨吊杆

在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋。一般从房间吊顶中心向两边分,间距为900-1200,吊点分布要均匀。如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。

⑶安装主龙骨

主龙骨沿房间长向布置,间距宜为900-1200mm,主龙骨用与之配套的龙骨吊件与吊筋安装。主龙骨距墙边小于等于200mm。

⑷安装边龙骨

边龙骨安装时用水泥钉固定,固定间距在300 mm左右。

⑸安装次龙骨

间距为300-400mm,

(6)纸面石膏板的安装

纸面石膏板与轻钢龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装纸面石膏板。安装纸面石膏板用自攻螺丝(规格25*3.5mm)固定,自攻螺丝钉距板边以150-170mm为宜,板中钉距不超过200mm螺钉应与板面垂直,均匀布置,已弯曲、变形的螺钉应剔除,并在离原钉位50mm处另安装螺钉。自攻螺丝钉距板边(纸面石膏板即包封边)10-15mm为宜,切割的板边以15-20mm。钉头嵌入纸面石膏板深度以0.5-1.0mm为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。

⑺刷防锈漆

轻钢龙骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。

(8)吊顶与墙体处收边

轻钢龙骨纸面石膏板吊顶的水平面与墙面垂直面交界处采用石膏线分隔。

4、质量要求

⑴纸面石膏板吊顶要表面平整,洁净,无污染。边缘切割整齐一致,无划伤,缺楞掉角。

⑵注意龙骨与龙骨架的强度与刚度。龙骨的接头处、吊挂处是受力的集中点,施工时应注意加固。如在龙骨上悬吊设备,必须在龙骨上增加吊点。

⑶所有连接件、吊挂件要固定牢固,龙骨不能松动,既要有上劲,也要有下劲,上下都不能有松动。

⑷控制吊顶的平整度:应从标高线水平度、吊点分布与固定、龙骨的刚度等几方面来考虑。标高线水平度准确要求标高基准点和尺寸要求准确,吊顶面的水平控制线应拉通线,线要拉直,最好采用尼龙线。对于跨度较大的吊顶,在中间位置加设标高控制点。吊点分布合理,安装牢固,吊杆安装后不松动不产生变形,龙骨要有足够的刚度。

⑸要处理好吊顶面与吊顶设备的关系:吊顶表面装有灯槽盘、空调出风等,这些设备与顶面的关系处理不好,会破坏吊顶的完整性,影响美观,故安装灯盘与灯槽时,一定要从吊顶平面的整体性着手,不能把灯盘和灯槽装得高低不平,与顶面衔接不吻合。

(6)吊筋应符合设计要求,吊筋顺直与吊挂件连接应符合安装规范及有关要求,使用前应进行除锈,涂刷防锈漆要均匀,表面光洁。

(7)板材应在自由状态下进行固定,防止出现弯棱、凸鼓现象;

(8)纸面石膏板的长边(即包封边)应沿纵向次龙骨铺设。

(9)石膏板的接缝,应按设计要求进行板缝处理;

(10)纸面石膏与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业;
