环氧树脂地坪漆施工工艺及施工要求一、施工准备1. 预先准备好施工所需的环氧树脂地坪漆、底漆、固化剂、稀释剂等材料,并确保其质量符合要求。
2. 对施工现场进行清理,确保地面干净、平整,并将不平整的部分进行修补。
3. 对施工设备进行检查和维护,确保其正常工作。
4. 安排好施工人员,确保施工工作的顺利进行。
二、底漆施工1. 将底漆按照规定的比例与固化剂进行混合,并加入适量的稀释剂进行稀释。
2. 使用刷子或滚筒将底漆均匀地涂布在地面上,注意要避免漏涂或重涂的情况发生。
3. 底漆施工完成后,等待底漆完全干燥,通常需要24小时左右。
三、中涂施工1. 将环氧树脂地坪漆按照规定的比例与固化剂进行混合,并加入适量的稀释剂进行稀释。
2. 使用刷子或滚筒将环氧树脂地坪漆均匀地涂布在底漆上,注意要避免漏涂或重涂的情况发生。
3. 中涂施工完成后,等待地坪漆完全干燥,通常需要24小时左右。
四、面涂施工1. 将环氧树脂地坪漆按照规定的比例与固化剂进行混合,并加入适量的稀释剂进行稀释。
2. 使用刷子或滚筒将环氧树脂地坪漆均匀地涂布在中涂上,注意要避免漏涂或重涂的情况发生。
3. 面涂施工完成后,等待地坪漆完全干燥,通常需要24小时左右。
五、养护1. 施工完成后,立即对施工现场进行封闭,防止灰尘等杂物进入。
2. 在地坪漆完全干燥前,避免人员进入施工现场,以免影响地坪漆的质量。
3. 在地坪漆完全干燥后,进行必要的保养和维护,定期清洁地面,避免使用尖锐物品刮擦地面。
六、施工要求1. 施工过程中,严格按照环氧树脂地坪漆的配比要求进行配比,切勿随意改变比例。
2. 施工过程中,注意环氧树脂地坪漆的稀释剂使用量,不宜过多或过少。
3. 施工过程中,注意环氧树脂地坪漆的涂布厚度,不宜过厚或过薄。
4. 施工过程中,注意施工环境的温度和湿度,避免在高温或高湿度条件下施工。
5. 施工过程中,注意施工现场的通风情况,确保施工人员的安全。
6. 施工过程中,注意避免施工现场的灰尘、杂物等污染地坪漆。
一、地坪漆施工对基面的要求1、基层表面必须密实,无疏松、起砂、脱层现象;2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上;3、基层表面平整度达到2米直尺检验不大于3mm;4、首层环氧地面施工,应先进行地面防潮处理;5、基面含水率要求小于4%;二、地坪漆施工对空间环境的要求1、施工场地地面堆放物、工程垃圾及施工设备清场;2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入;3、墙面、顶壁不得有漏水、渗水;4、施工区域保证足够照明,确保施工人员有良好的视线;5、施工区域有良好的通风设施,保证施工时或施工后空气的流动有助于油漆层干燥,缩短固化时间。
三、地坪漆施工技术方案(一)施工工艺流程:1、基面处理:基面整体细致打磨、完全除尘;2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗入地面,达到表面均匀成膜,无遗漏,并有一定亮度;3、对进行环氧底涂施工后的基面局部打磨、吸尘、涂刷环氧底油;4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子;5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂;6、养护、施工结束。
(二)施工工艺要点:1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。
一定要把基面上的油污及浮尘等脏物去除干净,并彻底做好吸尘工作,以便环氧树脂层与基面完全结合。
2、环氧底涂施工:底层处理的好坏直接影响无机水泥基础同环氧树脂层的粘合性能,底涂的做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间,以便环氧树脂能充分渗入水泥基础较深层,形成一层强度很高的复合结构层。
3、环氧中涂施工:环氧底涂施工完毕且完全固化后,用手砂轮机将其表面稍稍打毛,并吸尘清理干净。
然后用环氧底油调配适量石英砂或石英粉,用平刮刀抹括,带齿滚筒消泡。
4、环氧面涂施工:中涂施工完毕且完全固化后,稍稍打毛其表面并吸净灰尘。
之后即可用滚筒滚环氧面涂材料。
要求平整、光洁、颜色匀均一致,不允许存在空鼓、分层现象。
环氧树脂地坪漆施工工艺一、地坪表面的处理1、新竣工的工业地坪必须经过一定的养护后方可施工,约28天。
2、清除表面的水泥浮浆、旧漆以及粘附的垃圾杂物。
3、彻底清除表面的油污,用克油王清洗剂处理。
4、清除积水,并使潮处彻底干燥。
5、表面的清洁需用无尘清扫机及大型吸尘器来完成。
6、平整的表面允许空隙为2~2.5mm,含水量在6%以下,PH值6~80。
7、地坪表面的打毛,需用无尘打磨机来完成,并用吸尘器彻底清洁。
8、对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后,打磨吸尘。
二、涂饰封闭涂料1、在处理清洁、平整的砼表面,采用高压无气喷涂或辊涂,环氧封闭底涂料一道。
2、环氧封闭漆有很强的渗透性,在涂刷底漆时应加入一定量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。
3、局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。
三、批刮批刮料1、在实干(25℃,约4小时)以后的底漆表面采用两道批刮腻子的方法,以确保地坪的耐磨损、耐压性、碰撞、水、矿物油、酸碱溶液等性能,并调整地面平整度。
2、用100~200目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及抗压性能。
3、用砂袋式无尘滚动磨砂机打磨第1道腻子,并吸尘清洁。
4、用200—270目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及平整度。
5、用砂袋式无尘滚动磨砂机打磨第2道腻子,并吸尘清洁。
6、两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。
7、石英砂使用目数由现场工程师根据地面具体情况确定。
四、涂饰地坪中间层1、在打磨、清洁后的腻子表面上(20℃,24小时)用环氧地坪涂料涂饰中间层,涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳,喷涂压力为20~25Mpa。
环氧树脂地坪漆怎么施工施工方法有哪些模板一:环氧树脂地坪漆施工方法详解一:准备工作1. 地面清理:清除地面上的灰尘、油污等杂物,并修补地面的裂缝、凹坑等。
2. 钝化处理:使用酸洗剂或钝化剂对地面进行处理,以提高漆膜与地面的附着力。
二:底漆施工1. 搅拌:将底漆充分搅拌均匀,避免出现颜色分层。
2. 均匀涂刷:使用刷子或辊筒均匀涂刷底漆,确保覆盖整个地面,并且厚度均匀。
三:中涂层施工1. 混合:将中涂层漆料的A组份和B组份按比例混合搅拌,确保彻底混合均匀。
2. 施工:使用辊筒均匀涂刷中涂层漆料,确保涂布厚度均匀且覆盖整个底漆层。
四:面涂层施工1. 混合:将面涂层漆料的A组份和B组份按比例混合搅拌,确保彻底混合均匀。
2. 施工:使用辊筒均匀涂刷面涂层漆料,确保涂布厚度均匀且覆盖整个中涂层。
五:封面涂层施工(可选)1. 前处理:对已干燥的面涂层进行打磨、清洁等前处理工作。
2. 施工:使用辊筒均匀涂刷封面涂层漆料,确保涂布厚度均匀且覆盖整个面涂层。
六:养护1. 干燥时间:根据所使用的漆料种类,按照指定的时间进行干燥。
2. 使用注意:在养护期间,避免重物碾压、水泡等严重破坏漆膜的情况发生。
附件:本文档不涉及附件。
法律名词及注释:1. 环氧树脂:一种由环氧单体与固化剂经反应而成的聚合物材料,具有优异的耐化学性和机械性能。
2. 漆膜附着力:指漆膜与基材之间的结合程度,决定了地坪漆的使用寿命和性能稳定性。
模板二:环氧树脂地坪漆施工方法及注意事项一:环氧树脂地坪漆施工准备1. 清理地面:清扫地面上的灰尘、杂物,确保地面干燥、洁净。
2. 修补地面:处理地面的裂缝、凹坑等损坏,确保地面平整。
二:环氧树脂地坪漆底漆施工1. 搅拌底漆:将底漆产品充分搅拌均匀,确保漆料质地均匀。
2. 均匀涂刷:用刷子或辊筒均匀涂刷底漆,确保覆盖整个地面,并使漆膜厚度均匀。
三:环氧树脂地坪漆中涂层施工1. 混合中涂料:按照比例将A组份和B组份的中涂料混合,充分搅拌均匀。
环氧树脂地坪漆施工工艺一、地坪表面的处理1、新竣工的工业地坪必须经过一定的养护后方可施工,约28天。
2、清除表面的水泥浮浆、旧漆以及粘附的垃圾杂物。
3、彻底清除表面的油污,用克油王清洗剂处理。
4、清除积水,并使潮处彻底干燥。
5、表面的清洁需用无尘清扫机及大型吸尘器来完成。
6、平整的表面允许空隙为2~2.5mm,含水量在6%以下,PH值6~80。
7、地坪表面的打毛,需用无尘打磨机来完成,并用吸尘器彻底清洁。
8、对地坪表面的洞孔和明显凹陷处应用腻子来填补批刮,实干后,打磨吸尘。
二、涂饰封闭涂料1、在处理清洁、平整的砼表面,采用高压无气喷涂或辊涂,环氧封闭底涂料一道。
2、环氧封闭漆有很强的渗透性,在涂刷底漆时应加入一定量的稀释剂,使稀释后的底漆能渗入基层内部,增强涂层和基层的附着力,其涂布必须连续,不得间断,涂布量以表面刚好饱和为准。
3、局部漏涂可用刷子补涂,表面多余的底漆必须在下道工序施工前打磨处理好。
三、批刮批刮料1、在实干(25℃,约4小时)以后的底漆表面采用两道批刮腻子的方法,以确保地坪的耐磨损、耐压性、碰撞、水、矿物油、酸碱溶液等性能,并调整地面平整度。
2、用100~200目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及抗压性能。
3、用砂袋式无尘滚动磨砂机打磨第1道腻子,并吸尘清洁。
4、用200—270目的石英砂和环氧批刮料,作为第1道腻子,要充分搅拌均匀、刮平,此道主要用于增强地面的耐磨及平整度。
5、用砂袋式无尘滚动磨砂机打磨第2道腻子,并吸尘清洁。
6、两道腻子实干以后,如有麻面、裂缝处应先进行修补,然后用平板砂光机进行打磨,使其平整,并吸尘清洁。
7、石英砂使用目数由现场工程师根据地面具体情况确定。
四、涂饰地坪中间层1、在打磨、清洁后的腻子表面上(20℃,24小时)用环氧地坪涂料涂饰中间层,涂饰方法可用刷涂、批刮、高压无空气喷涂,大面积施工以高压无空气喷涂为最佳,喷涂压力为20~25Mpa。
环氧地坪施工方案一、地坪漆施工对基面的要求1、基层表面必须密实,无疏松、起砂、脱层现象;2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上;3、基层表面平整度达到2米直尺检验不大于3mm;4、首层环氧地面施工,应先进行地面防潮处理;5、基面含水率要求小于4%;二、地坪漆施工对空间环境的要求1、施工场地地面堆放物、工程垃圾及施工设备清场;2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入;3、墙面、顶壁不得有漏水、渗水;4、施工区域保证足够照明,确保施工人员有良好的视线;5、施工区域有良好的通风设施,保证施工时或施工后空气的流动有助于油漆层干燥,缩短固化时间。
三、地坪漆施工技术方案(一)施工工艺流程:1、基面处理:基面整体细致打磨、完全除尘;2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗入地面,达到表面均匀成膜,无遗漏,并有一定亮度;3、对进行环氧底涂施工后的基面局部打磨、吸尘、涂刷环氧底油;4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子;5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂;6、养护、施工结束。
(二)施工工艺要点:1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。
一定要把基面上的油污及浮尘等脏物去除干净,并彻底做好吸尘工作,以便环氧树脂层与基面完全结合。
环氧地坪施工方案2、环氧底涂施工:底层处理的好坏直接影响无机水泥基础同环氧树脂层的粘合性能,底涂的做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间,以便环氧树脂能充分渗入水泥基础较深层,形成一层强度很高的复合结构层。
3、环氧中涂施工:环氧底涂施工完毕且完全固化后,用手砂轮机将其表面稍稍打毛,并吸尘清理干净。
然后用环氧底油调配适量石英砂或石英粉,用平刮刀抹括,带齿滚筒消泡。
4、环氧面涂施工:中涂施工完毕且完全固化后,稍稍打毛其表面并吸净灰尘。
之后即可用滚筒滚环氧面涂材料。
施工工艺的规范要求、操作工艺和规范环氧树脂地坪施工工艺材料组成:环氧树脂底漆, 环氧树脂中涂,环氧树脂滚涂面漆工艺规格:环氧树脂平涂法工艺结构:底漆涂布,中涂批补,面漆批补,彩色面漆一. 素地要求:按照环氧地坪施工标准,水泥地面必须平整、坚硬,不得有脱层起砂现象,整体平整度高低差在1—2mm/M内,含水率8%以下,整体粉光强度3000PSI(或210kg/m2或C-30)以上.为确保工程质量及使用寿命,建议新混凝土施做防水层,并且养护期于28日以上,施工现场湿度须低于85%,室温须高于10℃,方可施工.二.素地整理:1.清除粉尘,清除杂质,地面附着之杂物基本打磨平整,旧水泥地面油脂最好用喷灯(火机)烧灼清除,亦可用溶剂擦洗彻底后方可施工。
2.地面凹洞或裂痕,用环氧中涂加石英粉(砂)或高标号建筑水泥腻子作补土批刮补平。
3.光滑地面(如水磨石、地砖、大理石)必须打粗后涂布底漆。
4.伸缩缝处理:预留地面伸缩缝,以柔性环氧树脂地坪漆或高标号建筑水泥腻子灌入旧伸缩缝,隔日再将凹陷处补平。
(费用另计)三.环氧树脂地坪施工工艺:1.底漆涂布(一遍):环氧底漆按比例充分搅拌均匀,在可使用时间内均匀滚涂,使其渗透以增强环氧与水泥间的附着力. 2.中涂批补(一遍):环氧中涂漆依比例加入砂或粉充分搅拌均匀,用批刀批补使地面基本平整,待干燥后全面砂磨除尘。
3.面漆批补(一遍):环氧彩色面漆依比例加入适量石英粉充分搅拌均匀,用批刀做一层批覆,填平砂孔及凹洞,待干燥后全面砂磨除尘。
4.面漆涂布(一遍):环氧彩色面漆依比例充分搅拌均匀,在可使用时间内用滚筒滚涂,滚涂时要做到薄而均匀。
四. 施工工期及养护:整体工程以10000m2计,施工所需时间为10—15天,施工后表面固化期间禁止人员进入,以免留下痕迹,24小时后可步行,72小时后耐压,十天后方可水冲洗,正常使用期限为5—8年.素地处理:2-3天底漆涂布:1-2天中涂批补:3-5天面漆批补:2-3天面漆涂布:1-2天保养:视天气而定(约3-7天)耐磨地坪施工工艺一、总则1、耐磨地坪是由特种水泥及骨料配成的耐磨材料所施工的地坪。
第1篇一、前言环氧树脂地坪漆是一种高性能的工业涂料,具有优良的耐化学性、耐腐蚀性、耐磨性、耐水性、耐油性、耐冲击性等特点,广泛应用于工厂、仓库、停车场、实验室、食品加工厂等场所。
为了保证环氧树脂地坪漆施工质量,确保地坪使用寿命,特制定本施工方案。
二、施工准备1. 工程概况- 施工地点:[具体地址]- 施工面积:[具体面积]- 施工内容:环氧树脂地坪漆施工2. 施工人员- 施工队伍:[施工队伍名称]- 施工人员:[施工人员名单及职责]3. 施工材料- 环氧树脂地坪漆:[品牌、型号、颜色]- 基层处理剂:[品牌、型号]- 增强剂:[品牌、型号]- 腻子:[品牌、型号]- 水泥:[品牌、型号]- 钢筋:[型号、规格]- 其他材料:[其他所需材料清单]4. 施工设备- 搅拌机:[型号、数量]- 刮涂机:[型号、数量]- 扫把:[数量]- 刮刀:[型号、数量]- 空气压缩机:[型号、数量]- 水泵:[型号、数量]- 测量工具:[水准仪、卷尺等]5. 施工环境- 施工场地要求:平整、干燥、通风良好- 施工温度:5℃以上- 相对湿度:不大于80%三、施工工艺1. 基层处理- 清理:清除地坪上的油污、杂物、灰尘等。
- 检查:检查基层是否有裂缝、空鼓、起砂等现象,如有,则需进行修补。
- 打磨:使用打磨机对基层进行打磨,使表面平整、干净。
- 清洁:用清水冲洗干净基层,待干燥后进行下一步施工。
2. 基层处理剂施工- 搅拌:将基层处理剂搅拌均匀。
- 涂刷:使用刷子或滚筒将基层处理剂均匀涂刷在地坪上,厚度控制在0.1-0.2mm。
- 干燥:待基层处理剂干燥后,进行下一道工序。
3. 环氧树脂地坪漆施工- 搅拌:将环氧树脂地坪漆与固化剂按比例搅拌均匀,搅拌均匀时间为3-5分钟。
- 涂刷:使用刮涂机将环氧树脂地坪漆均匀刮涂在地坪上,涂层厚度控制在1.5-2.0mm。
- 烘干:涂层干燥时间为24小时,温度控制在15-25℃。
- 打磨:待涂层完全干燥后,使用打磨机对涂层进行打磨,使表面平整。
地坪漆规范篇一:地坪漆施工工艺的规范要求施工工艺的规范要求、操作工艺和规范环氧树脂地坪施工工艺材料组成: 环氧树脂底漆, 环氧树脂中涂,环氧树脂滚涂面漆工艺规格: 环氧树脂平涂法工艺结构: 底漆涂布,中涂批补,面漆批补, 彩色面漆一. 素地要求:按照环氧地坪施工标准,水泥地面必须平整、坚硬,不得有脱层起砂现象,整体平整度高低差在1-2mm/M内,含水率8%以下,整体粉光强度3000PSI(或210kg/m2或C-30)以上。
为确保工程质量及使用寿命,建议新混凝土施做防水层,并且养护期于28日以上,施工现场湿度须低于85%,室温须高于10℃,方可施工.二.素地整理:1.清除粉尘,清除杂质,地面附着之杂物基本打磨平整,旧水泥地面油脂最好用喷灯(火机)烧灼清除,亦可用溶剂擦洗彻底后方可施工。
2.地面凹洞或裂痕,用环氧中涂加石英粉(砂)或高标号建筑水泥腻子作补土批刮补平。
3.光滑地面(如水磨石、地砖、大理石)必须打粗后涂布底漆。
4.伸缩缝处理:预留地面伸缩缝,以柔性环氧树脂地坪漆或高标号建筑水泥腻子灌入旧伸缩缝,隔日再将凹陷处补平。
(费用另计)三.环氧树脂地坪施工工艺:1.底漆涂布(一遍):环氧底漆按比例充分搅拌均匀,在可使用时间内均匀滚涂,使其渗透以增强环氧与水泥间的附着力。
2.中涂批补(一遍):环氧中涂漆依比例加入砂或粉充分搅拌均匀,用批刀批补使地面基本平整,待干燥后全面砂磨除尘。
3.面漆批补(一遍):环氧彩色面漆依比例加入适量石英粉充分搅拌均匀,用批刀做一层批覆,填平砂孔及凹洞,待干燥后全面砂磨除尘。
4.面漆涂布(一遍):环氧彩色面漆依比例充分搅拌均匀,在可使用时间内用滚筒滚涂,滚涂时要做到薄而均匀。
四. 施工工期及养护:整体工程以10000m2计,施工所需时间为10-15天,施工后表面固化期间禁止人员进入,以免留下痕迹,24小时后可步行,72小时后耐压,十天后方可水冲洗,正常使用期限为5-8年.素地处理:2-3天底漆涂布:1-2天中涂批补:3-5天面漆批补:2-3天面漆涂布:1-2天保养:视天气而定(约3-7天)耐磨地坪施工工艺一、总则1、耐磨地坪是由特种水泥及骨料配成的耐磨材料所施工的地坪.2、耐磨地坪根据要求可做成以下几种颜色:绿色、黄色、红色、水泥色、浅灰色、深灰色、蓝色等。

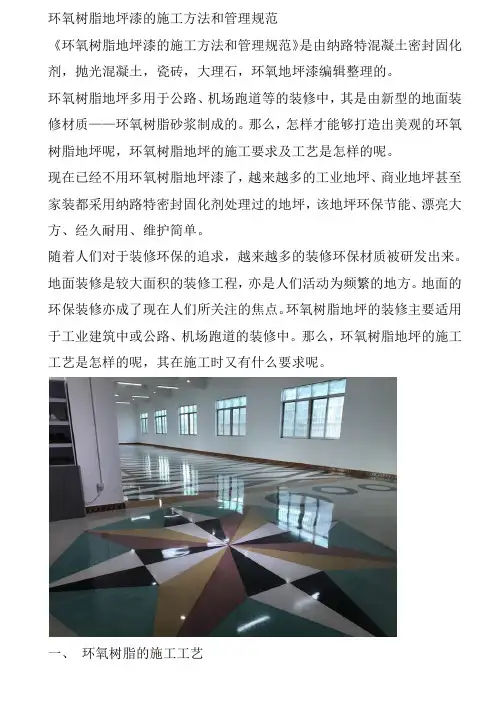

环氧树脂地坪漆的施工方法和管理规范《环氧树脂地坪漆的施工方法和管理规范》是由纳路特混凝土密封固化剂,抛光混凝土,瓷砖,大理石,环氧地坪漆编辑整理的。
环氧树脂地坪多用于公路、机场跑道等的装修中,其是由新型的地面装修材质——环氧树脂砂浆制成的。
那么,怎样才能够打造出美观的环氧树脂地坪呢,环氧树脂地坪的施工要求及工艺是怎样的呢。
现在已经不用环氧树脂地坪漆了,越来越多的工业地坪、商业地坪甚至家装都采用纳路特密封固化剂处理过的地坪,该地坪环保节能、漂亮大方、经久耐用、维护简单。
随着人们对于装修环保的追求,越来越多的装修环保材质被研发出来。
地面装修是较大面积的装修工程,亦是人们活动为频繁的地方。
地面的环保装修亦成了现在人们所关注的焦点。
环氧树脂地坪的装修主要适用于工业建筑中或公路、机场跑道的装修中。
那么,环氧树脂地坪的施工工艺是怎样的呢,其在施工时又有什么要求呢。
一、环氧树脂的施工工艺1、素地处理。
素地处理即基层处理,将原有的地面用机械打磨机打磨平整,将其上的凹凸之处修理平整,以保证环氧树脂的施工效果。
然后将素地上的杂物及尘土等清扫干净。
若原有地面上有水渍或潮湿之处,要将其晾干或烘干后,才能够进行其他工序的施工。
2、形成底层。
在将素地处理好后,将调配好的环氧树脂用镘刀均匀的涂抹在素地上,让其与素地完全粘结,并渗入入素地中,以形成一层粘性较强的底层。
3、砂浆层的形成。
待底层的施工完成干燥后,则可将调好的腻子层材料与石英砂均匀的涂抹在底层上,以形成一层砂浆层。
要注意的是,在形成装修砂浆层时,其一般会涂抹两层。
砂浆层主要的功用是提升地坪的抗压、抗冲击力。
在一层的砂浆层为干燥时,不能够进行二层砂浆层的施工。
4、环氧树脂地坪的中层打造。
在砂浆层施工完成且干燥后,则要对于砂浆层进行打磨,待其全部打磨平整之后,则可将调配好的中层涂料,涂抹在砂浆层上,以保证砂浆层的平整均匀性。
5、环氧树脂面涂材料的涂刷。
待环氧树脂中涂层干燥后,则要用打磨机将中涂层打磨平整,在将其上的尘土除去,以保证中涂基层的平整光洁性。
一、地坪漆施工对基面的要求1、基层表面必须密实,无疏松、起砂、脱层现象;2、地坪混凝土强度最终达到C25以上,表面承受压力达60Mpa以上;3、基层表面平整度达到2米直尺检验不大于3mm;4、首层环氧地面施工,应先进行地面防潮处理;5、基面含水率要求小于4%;二、地坪漆施工对空间环境的要求1、施工场地地面堆放物、工程垃圾及施工设备清场;2、其他施工班组撤离作业区,在地坪漆施工区域非施工人员及车辆均不得进入;3、墙面、顶壁不得有漏水、渗水;4、施工区域保证足够照明,确保施工人员有良好的视线;5、施工区域有良好的通风设施,保证施工时或施工后空气的流动有助于油漆层干燥,缩短固化时间。
三、地坪漆施工技术方案(一)施工工艺流程:1、基面处理:基面整体细致打磨、完全除尘;2、环氧树脂底涂施工:涂刷渗透性环氧底油,使其充分渗入地面,达到表面均匀成膜,无遗漏,并有一定亮度;3、对进行环氧底涂施工后的基面局部打磨、吸尘、涂刷环氧底油;4、环氧树脂中涂施工:按工艺要求对整个基面均匀刮涂石英砂或腻子;5、环氧树脂面涂施工:细磨、除尘,按工艺要求对整个基面均匀涂刷环氧涂;6、养护、施工结束。
(二)施工工艺要点:1、基面打磨、吸尘处理:对基面进行整体打磨、吸尘。
一定要把基面上的油污及浮尘等脏物去除干净,并彻底做好吸尘工作,以便环氧树脂层与基面完全结合。
2、环氧底涂施工:底层处理的好坏直接影响无机水泥基础同环氧树脂层的粘合性能,底涂的做法是环氧树脂中加入有机稀释剂降低粘度,并适当延长固化时间,以便环氧树脂能充分渗入水泥基础较深层,形成一层强度很高的复合结构层。
3、环氧中涂施工:环氧底涂施工完毕且完全固化后,用手砂轮机将其表面稍稍打毛,并吸尘清理干净。
然后用环氧底油调配适量石英砂或石英粉,用平刮刀抹括,带齿滚筒消泡。
4、环氧面涂施工:中涂施工完毕且完全固化后,稍稍打毛其表面并吸净灰尘。
之后即可用滚筒滚环氧面涂材料。
要求平整、光洁、颜色匀均一致,不允许存在空鼓、分层现象。
5、养护:养护期5-7天(养护期间不要自行使用,不要用水或化学品冲洗)施工中一定要避免因手工作业引发的弊病如气泡等。
(三)详细施工步骤:1、基面处理(1)基材表面平整度指基材表面凹凸不平的程度。
判定方法:用2m靠尺,用塞尺测量靠尺下的缝隙,一般控制在3mm以下。
如果基面平整度不够,一般基面打磨后需要先用砂浆中涂或腻子补平坑洞,基面特别不平整的,要求重新做混凝土找平或者水泥自流平找平后再施工环氧地坪。
(2)基面强度基面强度不足会使地坪涂层与基材拉开,或由于基层受力破环,引起整个地面的破环。
一般要求基材抗压强度≥60Mpa。
判定方法:用钢丝刷或金属棒摩擦基面,如果起砂,说明强度不够。
用小铁锤敲打基层,如果有空鼓,则必须采取灌浆等相应措施处理。
一般情况如果强度稍差,可以采取用环氧底油补强,使其充分渗入地面,达到表面成膜为准;如果起砂空鼓情况非常严重,采取环氧底油补强成本非常高,此时最好重新做混凝土,等干燥28天后再进行环氧地坪施工。
(3)基层干燥程度混凝土和砂浆地面中含有水分,会降低涂层与基层的粘接强度,另外也会引起涂层鼓泡和脱层。
判定方法:a、用含水率测试仪检测基面含水量,一般要求控制在4%以下。
b、按ASTM4263规定的方法,取45cm的塑料薄膜平放在混凝土表面,用胶带纸密封四周边。
16小时后,薄膜下出现水珠或混凝土表面变黑,说明混凝土基层过湿,不宜施工。
c、基层干燥时间,一般要求28天以上。
一般地面潮湿处理方法:a、用鼓风面鼓风b、用太阳灯照射基面地下室没有做防水层造成的地面潮湿水气,要求做防水或防潮层之后才能做环氧施工。
(4)基层的附着物在水泥基层表面,一般附有施工中的水泥尘屑,特别是新施工的混凝土表面,通常会有水泥浮浆(水泥游离体、松散、无强度)。
钢板上会有锈渍,这些均会影响地坪涂层与基层的附着力,施工前要去除。
(5)基层缺陷①起壳:水泥砂浆找平层和混凝土结合面剥离,附着力差。
简单判定方法是用小铁锤或金属物敲击有无空鼓声音。
如整个结合面都剥离,则要将砂浆找平层全部清除后重新抹面。
如只是部分的剥离则可以用专用灌注材料灌注的方法修补。
②裂缝:沿裂缝部分用电动切割机切开1cm左右宽度的“v”型槽,用树脂砂浆修补。
③缺口:基层表面有凹坑、缺口时,先将粉尘、松散物清除干净,用树脂砂浆抹平。
④强度差:由于水泥标号不够、砂浆配比不合理、或者是养护不好造成强度表面松散。
应清除,或用混凝土加强型底油予以加强。
⑤环境条件:施工前要调查施工环境条件,并预测施工期间的变化,主要要求如下:a、施工环境应封闭,否则会影响表面质量,产生如杂质、缩孔、麻面等漆膜病态;b、施工环境温度在10~35℃,空气相对湿度≤75%为宜;c、温度和湿度的变化会影响涂料的固化,流平性和表观质量。
2、施工过程(1)基面处理。
环氧树脂薄涂地板涂层施工看似简单,真正做好实则相当不易,其最关键步骤即是基面处理,该步骤做得好与坏直接关系到地板涂层的最终效果。
①初步清扫:a、用扫把将待处理地面上的垃圾清理干净;b、有水的地方首先应该切断水源,并清除表层积水,再设法使地面干燥(如果待施工地面为一楼或地下室,还应考虑是否需做防水、防潮处理);c、有油污的地方应用有机溶剂等(比如天那水,二甲苯等)洗净,擦干;d、有油漆或其它不明污染物的地方应做适当处理,其方法有打磨,有机溶剂擦洗等。
②打磨(针对水磨石基面和较光滑致密的水泥基面),提供适当粗糙度。
用吸尘打磨机全面打磨a、去除表面不易清扫的浮尘且打毛基面,以增强涂层与地面的结合力;b、将待处理基面的高低不平处基本磨平,起找平作用。
手磨机打磨 (可同上一起进行)对于大打磨机打不到的地方或打不掉之油污等可用手磨机打磨,注意应选用专用砂轮片。
砂纸打磨对于大打磨机和手磨机打不到的地方,或不必用手磨机打磨的区域,如生产线下面,可用砂纸打磨或用钢丝刷处理等方法达到打磨效果。
③再次清扫,贴保护胶纸。
a、彻底清理地面灰尘,对于不易清洁的卫生死角,可用吸尘器吸尘;b、将墙脚,机脚,或其它应受保护的地方用胶带纸包扎保护;c、按实际情况而定,是否需要再做一次清扫。
修补①修补较宽的裂缝和坑洞,最好用无溶剂环氧树脂涂料调石英砂修补;②固化后用砂纸打磨平整,清扫地面。
(2)涂底油①工具准备。
大面积施工底油多采用滚涂方法施工。
滚涂时选用毛多,厚实且不易脱毛的普通滚筒,用之前设法除去已松动的毛丝。
小面积施工可选用板刷刷涂。
②配料。
根据施工面积估计底油用量,将底油混合,搅拌均匀。
对于特别粗糙的基面,可在底油中加适量的石英粉搅匀,这样可对一些细小的孔隙起填补作用。
③施工用准备好的滚筒滚涂,要求滚涂均匀,无漏涂;墙脚及机脚应用毛刷刷涂;自然固化,固化期间严禁人员进入。
固化至可行人时可进行下一道工序。
(3)施工环氧中涂砂浆腻子层中涂层是提高地坪涂层强度、找平地面的行之有效的方法。
待已涂底油的地面可行人后即可施工砂浆中涂层;对于不同厚度要求的砂浆地板应选用不同规格的石英砂。
若做1mm或以上厚度的砂浆地板,可用用1-2倍的80目石英砂溶剂型环氧中涂料刮涂第一遍,用1-2倍的100目细石英砂调中涂料刮第二遍;待砂浆层完全固化后,用0.5倍的400目石英粉调中涂料刮两遍,其主要目的是修补砂浆面存在的细小孔隙,使整个基面变得平实。
砂浆层要求石英砂分布均匀,表面平实,无突起、无漏刮,尤其是不能留下刀痕,以减少打磨量,减少对人员的伤害和对环境的污染;在前一层砂浆未完全固化之前,绝对不能施工下一层砂浆,否则会起泡;刮砂时一次性不能刮得太厚(一般不超过1mm),因为太厚的砂浆层不能完全干透,导致地坪早期强度不够,抗压性能差。
每刮一层砂浆,待其完全固化后,视涂层的平整度决定是否打磨,如需打磨,可用吸尘打磨机或手磨机打磨,要求打磨后的砂浆面平实、无突起,打磨完毕后清理干净。
最后一层封闭腻子完全固化后,应将腻子层用325目砂纸或打磨机打磨平实光滑,不能有一点突起或一丝孔隙,打磨完毕后彻底清扫灰尘;(4)施工面层①工具准备。
采用高压无气喷涂或滚涂方法施工面漆。
滚涂时用涂底漆时用过的滚筒洗净晾干后涂面漆,可以较好地解决滚筒掉毛问题。
最好选用质量较好的新滚筒(如德国克里斯汀滚筒)。
②配料。
配料时,应先将地坪涂料的主剂搅拌均匀,按包装标签上规定的比例配好面漆,搅匀。
有些涂料适当熟化后施工,效果更好。
③按要求喷涂或者用准备好的滚筒浸上面涂均匀滚涂,要求涂布均匀无漏涂。
备注:以上施工均采取倒退施工。
(四)产品结构图:石英粉中涂层(一遍)石英砂中涂层(一遍)底涂层(一遍)素地产品特点:1、美观、防尘、易清洁2、与基面粘接牢固,收缩率小,耐磨、耐用3、耐一般化学腐蚀4、具有较好的抗压性、抗冲击性及耐磨性能(五)质量管理计划施工过程质量控制1、建立健全的质量保证措施,组建项目经理部,全面负责现场施工技术指导和监督管理工作。
2、严格按照施工方案施工。
3、根据规范、施工图纸及编制的施工方案,以及公司内部编制的技术交底,严格标准进行施工,确保工程质量。
4、环氧树脂地坪漆质量标准:整体面层不得有空鼓、起皮、脱落、断裂、砂眼、起粉等现象;面层颜色均匀一致,表面必须平整、光滑、亮洁。
5、成品保护:操作人员和其它人员均应严格保护已做好的地面,在未达到强度的7~10天内严禁有硬、尖利物件,重物通行、施工,以防止划伤表面。
修补方法1、轻微损坏修补施工方法:(1)在损坏四周贴上美纹纸,以使修补区域整齐美观。
(2)将配制好的环氧树脂面涂材料涂刷于破损区域。
(3)待环氧干固后,撕去四周美纹纸即可。
2、较重损坏修补施工方法:(1)在损坏四周贴上美纹纸,以使修补区域整齐美观。
(2)将破损区域环氧全部铲除至基面,并对基面进行打磨、吸尘处理。
(3)将配制好的环氧树脂材料按施工工序分步涂刷于破损区域。
