隧道开挖台阶法施工工艺流程图.doc
- 格式:doc
- 大小:319.51 KB
- 文档页数:1
- 23 -人、材、机准备施工准备 爆破设计施工测量 起爆(中)下台阶装药上台阶装药通 风出 碴初期支护量测台阶法(三台阶法)开挖施工工艺台阶开挖是先开挖断面的上半部分,待开挖至一定长度后同时开挖(中)下部分,上(中)、下部分同时并进的施工工艺。
在Ⅲ~Ⅳ级围岩铁路客运单线、双线隧道施工时一般采用台阶法,V 级围岩隧道在采用了有效的措施(如超前预注浆加固围岩)后亦可采用台阶法开挖。
一、 作业内容施工测量、地质预报、钻孔、装药、起爆、通风、出渣、初期支护、量测。

二、工艺流程图(见图 2.3.2-1)图 2.3.2-1 台阶法开挖施工工艺流程框图三、 工序步骤及标准(一)施工准备参见全断面施工。
(二)台阶法开挖施工程序施工测量→钻眼→装药→起爆、通风→初喷→出渣→设置锚杆、挂网→立架→复喷→下一循环。
(三)台阶法开挖施工步序示意图见图 2.3.2-2。
超前地质预报 (中)下台阶钻孔 上台阶人工钻孔- 24 -台阶法开挖支护断面示意图a.上部采用人工打眼,下部利用作 业台架人工打眼。
b.上、下部同时起爆, 通风后,初喷砼;c.挖掘机、装载机配合自卸 汽车出碴,进入下一循环。
图2.3.2-2 台阶法开挖施工方法示意图(四)施工要点1. 台阶长度应根据隧道断面跨度、围岩地质条件、初期支护形成闭合断面的时间要求、上部施工所需空间大小等因素来确定,台阶长度宜为 3~5m 左右,当拱部围岩条件发生较大变化时, 可适当延长或缩短台阶长度,如围岩较差,台阶长度可缩短为。
如采用三级台阶法,第一个台阶高度一般为2.5m 。
2. 上台阶的底部位置应根据地质情况确定,一般情况下,可在起拱线附近。
3. 上台阶使用钢架时,可采用扩大拱脚和施作锁脚锚管等措施,防止拱部下沉变形。
4. 下台阶应在喷射混凝土达到设计强度的 70%以上后开挖。
下台阶一次开挖长度不宜超过2 榀拱架间距。
当岩体不稳定时,应合理缩短进尺,先施工边墙初期支护,后开挖中间土体,左右错开或先拉中槽后挖边墙,并及时施工仰拱。
工程技术交底书
交底人:复核:审核:接收人:
图-1 开挖步骤图
11
1234
5
7
6-16-26-33m~5m
2~3m 2~3m
2~3m 2~3m
4m~6m
1
66
6
2
3
457
核心土
7
5
4
21
16-23
4m~6m
30~40m
2~3m
2~3m 2~3m 2~3m 3m~5m 仰拱填充
仰拱
初期支护
6-3
6-115~25m 栈桥h 1
h 2
h 3
H
注:
1、上台阶开挖高度不小于上台阶开挖跨度的0.3倍, 一般为3.0~4.0m。
2、中、下台阶开挖高度为隧道总开挖高度(不含仰拱) 减去上台阶开挖高度后平均分配,一般为3.0~3.5m。
3、上台阶核心土长度(隧道纵向)3.0~5.0m,高度1.5 ~2.5m,宽度为上台阶开挖跨度的1/3~1/2。
施工步骤:
第1步:施作超前支护后,开挖拱部弧形导坑,预留核心土,施作拱部初期支护; 第2、3步:开挖左右侧中台阶并施作初期支护; 第4、5步:开挖左右侧下台阶并施作初期支护; 第6步:分别开挖上、中、下台阶核心土;
第7步:开挖隧底并施作仰拱初期支护封闭成环。
图-2 开挖透视图
1
1
1
2
3
4
5
6-1
6-2
6-3
7
超前支护 衬砌
仰拱
栈桥
施工工序纵断面示意图
施工工序正面示意图
图-3 施工工序图。

台阶法施工工艺工法QB/ZTYJGYGF-SD-0102-2011第五工程有限公司赵继平1 前言1.1 工艺工法概况台阶法开挖是将隧道设计断面分成两次开挖(不包括仰拱),其中上台阶超前一定距离后,上下台阶同时并进的施工方法。
台阶法开挖法是隧道施工中采用最多的开挖方法,主要适用于Ⅲ、Ⅳ级围岩,同时在地质条件较差的Ⅴ级围岩也可采用台阶法开挖(Ⅴ级围岩在采取超前支护、临时仰拱等有效支撑手段且监控量测数据未发生的异常的情况下慎重使用)。
台阶法施工围岩适应性强,便于挖掘机、装载机、自卸汽车等大型机械设备联合施工,施工进度快,稳定性好。
台阶法简单分为长台阶法、短台阶法、三台阶法,长台阶法上台阶长度35~50m,下台阶长度20m,整个断面分为上下两个台阶分别进行开挖、出渣、支护施工(在上台阶可使用多功能平台进行钻眼爆破和支护施工),相互干扰小,支护及时,施工进度快,月进尺可达120~150m现在较少采用;短台阶法上台阶长度为5~7m,一般适用于地质条件较差的Ⅳ~Ⅴ级围岩,上台阶洞渣需通过机械转运至下台阶,开挖及支护作业需人工搭设施工平台,上下两个台阶施工相互干扰较大,但利用及时施做仰拱封闭成环,缩短衬砌与掌子面距离,月进尺可一般为90~100m。
本工法主要讲述上下短台阶法施工。
2,上台阶超前下台阶5100.5m10.8m,开挖面积~以双线铁路隧道为例,隧道设计开挖高度7m,上台阶进行钻眼过程中下台阶进行装碴及运输作业,爆破后由挖掘机将上部洞碴挖运至下台阶,上部安装钢架及打设锚杆过程中下部集中装碴运输,在装碴作业完成后施做下部两侧钢架及锚杆,上下台阶同时进行初期支护喷射砼作业,后部仰拱及衬砌紧跟开挖掌子面施工。
1.2工艺原理将隧道设计断面分成两部开挖(不包括仰拱),其中下台阶随上台阶同步施工,同时仰拱、二次衬砌紧跟下台阶,由于下台阶距离掌子面距离较短,为后部仰拱及衬砌紧跟开挖掌子面创造了良好的空间作业环境,尤其适合于在围岩较差时初期支护及二次衬砌及时封闭成环。

隧道开挖施工中,坚持“岩变我变,因地制宜”的原则,采取合理的施工方案,确保施工进度及安全施工。
采用简易凿岩台架风枪钻爆作业。
开挖后必须及时支护,避免围岩长时间暴露,根据量测结果适时施作二次衬砌。
隧道围岩大部分Ⅳ、Ⅴ级,洞口段、断层破碎带地段及部分洞身浅埋地段为Ⅴ级,岩性主要为风化岩。
隧道开挖根据不同的围岩级别和隧道断面大小分别采用不同的开挖方法。
隧道按照新奥法原理组织施工,Ⅳ级围岩、Ⅲ停段采用台阶法施工;Ⅴ级、Ⅴ加强偏、Ⅴ加强围岩、Ⅳ停采用环形预留核心土法开挖,Ⅲ级围岩采用全断面开挖,风动凿岩机钻孔,非电毫秒雷管微差起爆,侧卸式装载机装碴,自卸车运送至弃碴场。
待隧道出口方向掘进施工20天左右,再向进口方向开挖掘进,统一指挥,同步施工,进、出口距离在100米内时,采取浅眼低药量控制爆破;以保证安全及避免双向对围岩的影响。
(1)台阶法Ⅳ级围岩及Ⅲ停段采用台阶法开挖,即将设计断面分两次开挖,其中上台阶超前一定距离后,上下台阶同时并进。
施工工序见图11;施工工艺流程见图12。
施工要点:根据围岩条件,合理确定台阶长度,当顶部围岩破碎,施工支护须紧跟时,可适当延长台阶长度,减少施工干扰,以确保开挖、支护质量及施工安全。
台阶高度应根据地质情况、隧道断面大小和施工机械设备情况确定,其中上台阶高度暂定为4.5m,并在开挖掘进过程中根据实际情况进行调整。
上台阶施工钢架时,应采用扩大拱脚或施做锁脚锚杆等措施,控制围岩和初期支护变形。
下台阶应在上台阶喷射混凝土达到设计强度70%以上时开挖。
当岩体不稳定时,应采取缩短进尺,必要时上下台阶可分左、右两部错开开挖,并及时施做初期支护和仰拱。
施工中应解决好上下台阶的施工干扰问题,下部施工应减少对上部围岩、支护的扰动。
上台阶开挖超前一个循环后,上下台阶可同时开挖。
(2)环形预留核心土法环形预留核心土适用于Ⅴ级、Ⅴ加强偏、Ⅴ加强围岩、Ⅳ停。
施工工序见图13;施工流程见图14。
施工时,先对隧道拱部采用超前加固,然后分部开挖。
洞身开挖施工技术指导洞身开挖施工技术指导1、施工工序2、施工方法3、施工注意事项4、质检工艺流程、检查项目及标准5、工程质量通病防治洞身开挖施工技术指导(台阶法)1、施工工序台阶法:开挖上半断面,待开挖至一定长度后同时开挖下半断面,上、下半断面同时并进的施工方法。
适用于Ⅳ级围岩的中小跨度隧道和III级围岩的大跨度隧道;对于Ⅳ级围岩的大跨度隧道可采用上下台阶留核心土法开挖。
(2)(1)(5)(4)(3)(3)(1)a)横断面b)纵断面台阶法施工工序横断面及纵断面示意图施工顺序:1、上台阶开挖;2、上台阶初期支护;3、下台阶开挖;4、下台阶初期支护;5、全断面二次衬砌。
2、施工方法施工前做好相关准备工作,施工人员、机械设备、施工材料均已到位,除了凿岩机、钻机、挖掘机、装载机和自卸汽车等开挖出渣设备,还应将支护所需喷锚设备和材料准备好,确保开挖后及时支护;设计图纸有超前支护的,应先施工超前支护加固围岩,再进行洞身开挖。
开挖前,根据设计图纸,复核地质资料(由专业监控量测单位采集数据并出具超前地质报告),判断围岩级别是否与设计相符,并拍照留存;出现与设计不符的情况,应立即上报监理工程师,申请变更修改设计。
向作业班组进行书面交底,包括安全技术交底和施工技术交底,明确安全注意事项以及施工工序、规范标准等;测量放样出隧道中线、开挖轮廓线和高程,将数据书面交底给作业班组。
隧道洞身开挖前,应进行专门钻爆设计。
设计的内容应包括:炮眼(掏槽眼、辅助眼、周边眼)的布置、数目、深度和角度、装药量和装药结构、起爆方法和爆破顺序等。
设计图应包括:炮眼布置图、周边眼装药结构图、钻爆参数表、主要技术经济指标及必要的说明。
钻爆设计还应根据工程地质、地形环境、开挖断面、开挖方法、循环进尺、钻眼机具、爆破材料和出渣能力等因素综合考虑,并根据实际爆破效果及围岩变化情况分析各相关影响因素,及时调整爆破设计参数,确保爆破效果符合规范要求。
钻爆作业应按照钻爆设计进行,工艺流程图如下:钻爆作业工艺流程框图测量放样布眼:(1)钻眼前应定出开挖断面中线、水平线,用红油漆准确绘出开挖断面轮廓线,并标出炮眼位置(误差不超过5cm),经检查符合设计要求后方可爆破设计钻孔质量检查钻孔测量放线装药与堵塞连接起爆网络起爆通风爆破效果检验装药计算爆破材料准备网络检查设备警戒清理钻孔准备填充材料调整爆破参数钻眼;(2)当开挖面凸凹较大时,应按实际情况调整炮眼深度,并相应调整装药量,除掏槽眼外的所有炮眼眼底宜在同一垂直面上。

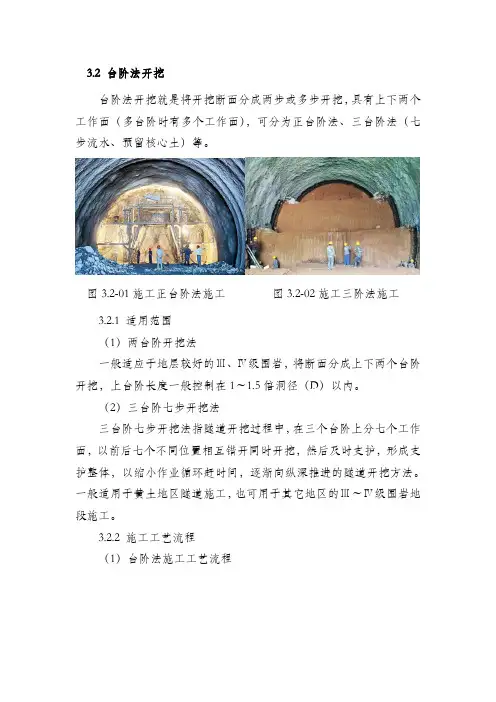

3.2 台阶法开挖台阶法开挖就是将开挖断面分成两步或多步开挖,具有上下两个工作面(多台阶时有多个工作面),可分为正台阶法、三台阶法(七步流水、预留核心土)等。
图3.2-01施工正台阶法施工图3.2-02施工三阶法施工3.2.1 适用范围(1)两台阶开挖法一般适应于地层较好的Ⅲ、Ⅳ级围岩,将断面分成上下两个台阶开挖,上台阶长度一般控制在1~1.5倍洞径(D)以内。
(2)三台阶七步开挖法三台阶七步开挖法指隧道开挖过程中,在三个台阶上分七个工作面,以前后七个不同位置相互错开同时开挖,然后及时支护,形成支护整体,以缩小作业循环赶时间,逐渐向纵深推进的隧道开挖方法。
一般适用于黄土地区隧道施工,也可用于其它地区的Ⅲ~Ⅳ级围岩地段施工。
3.2.2 施工工艺流程(1)台阶法施工工艺流程图3.2.2 正台阶法施工流程图(2)三台阶七步开挖工艺流程图3.2.2 三台阶法施工流程图3.2.3 施工工艺(1)施工准备①施工测量放样:开挖前将控制开挖的中线、水平引至开挖部位掌子面,确定开挖轮廓(根据测得的围岩收敛数据分析得出需放大的净空值,设计一般有规定可供参考)。
②钻爆设计确定:炮眼的布置、数目、深度和角度,装药量和装药结构,起爆方法和爆破顺序,凿岩机的台数安排等。
③开挖台车准备就绪,加固良好,防护安全。
④开挖作业照明安装,高压风水管的连接到位。
⑤机械、机具数量满足要求且状况良好。
⑥人员到位,且培训合格。
(2)钻孔作业钻眼前先检查开挖断面中线、水平和断面轮廓以及炮眼布置与设计相符后再进行钻眼。
钻眼采用人工作业台架上用气腿式风钻钻眼。
钻眼从上往下进行,避免在钻眼过程中掉下的石碴堵塞已钻好的孔眼。
炮眼钻好后用高压风进行清孔以及按炮眼布置图进行检查并作好记录。
不符合要求的炮眼要求重钻,经检查合格后方可装药爆破。
(3)装药爆破按照爆破设计图正确装药及连接,完成后检查、确认与设计相符后进行爆破。
爆破前所有人员,钻眼机具设备、风水软管、作业照明电灯及电线等施工器具应撤离工作面至安全区域。

台阶法施工工艺工法QB/ZTYJGYGF-SD-0102-2011第五工程有限公司赵继平1 前言1.1 工艺工法概况台阶法开挖是将隧道设计断面分成两次开挖(不包括仰拱),其中上台阶超前一定距离后,上下台阶同时并进的施工方法。
台阶法开挖法是隧道施工中采用最多的开挖方法,主要适用于Ⅲ、Ⅳ级围岩,同时在地质条件较差的Ⅴ级围岩也可采用台阶法开挖(Ⅴ级围岩在采取超前支护、临时仰拱等有效支撑手段且监控量测数据未发生的异常的情况下慎重使用)。
台阶法施工围岩适应性强,便于挖掘机、装载机、自卸汽车等大型机械设备联合施工,施工进度快,稳定性好。
台阶法简单分为长台阶法、短台阶法、三台阶法,长台阶法上台阶长度35~50m,下台阶长度20m,整个断面分为上下两个台阶分别进行开挖、出渣、支护施工(在上台阶可使用多功能平台进行钻眼爆破和支护施工),相互干扰小,支护及时,施工进度快,月进尺可达120~150m现在较少采用;短台阶法上台阶长度为5~7m,一般适用于地质条件较差的Ⅳ~Ⅴ级围岩,上台阶洞渣需通过机械转运至下台阶,开挖及支护作业需人工搭设施工平台,上下两个台阶施工相互干扰较大,但利用及时施做仰拱封闭成环,缩短衬砌与掌子面距离,月进尺可一般为90~100m。
本工法主要讲述上下短台阶法施工。
以双线铁路隧道为例,隧道设计开挖高度10.8m,开挖面积100.5m2,上台阶超前下台阶5~7m,上台阶进行钻眼过程中下台阶进行装碴及运输作业,爆破后由挖掘机将上部洞碴挖运至下台阶,上部安装钢架及打设锚杆过程中下部集中装碴运输,在装碴作业完成后施做下部两侧钢架及锚杆,上下台阶同时进行初期支护喷射砼作业,后部仰拱及衬砌紧跟开挖掌子面施工。
1.2工艺原理将隧道设计断面分成两部开挖(不包括仰拱),其中下台阶随上台阶同步施工,同时仰拱、二次衬砌紧跟下台阶,由于下台阶距离掌子面距离较短,为后部仰拱及衬砌紧跟开挖掌子面创造了良好的空间作业环境,尤其适合于在围岩较差时初期支护及二次衬砌及时封闭成环。
隧道开挖施工方法一、全断面施工Ⅱ级围岩整体性较好,采用全断面光面爆破开挖(开挖顺序见I I围岩开挖示意图),锚喷初期支护,采用凿岩机钻孔,Ⅱ级围岩开挖进尺3.5m。
出渣采用装载机或挖掘装载机装渣,采用带废气净化装置的自卸汽车运渣。
全断面液压衬砌钢模台车衬砌。
全断面法施工工艺见“Ⅱ级围岩全断面法施工工艺流程图”。
Ⅱ级围岩全断面法施工工艺流程图二、台阶法施工Ⅲ级围岩采用台阶法开挖,台阶法施工将断面分为上下两部分(见III级围岩开挖示意图)。
上台阶长度30m,下台阶长度为10m,为了保证开挖轮廓圆顺、准确,维护围岩自身承载能力,减少对围岩的扰动,拱部及边墙采用光面爆破。
上台阶断面采用简易工作台架、Y T28风钻钻孔;下台阶断面采用凿岩机钻孔,Ⅲ级围岩开挖进尺3.1m。
采用装载机装渣,自卸汽车运渣。
全断面液压衬砌钢模台车衬砌。
台阶法施工工艺见“台阶法施工工艺流程图”。
台阶法施工工艺流程图三、台阶法施工Ⅳ级围岩采用三台阶法开挖,台阶法施工将断面分为上中下三部分(见Ⅳ级围岩开挖示意图)。
上台阶长度5m,中台阶长度6m,下台阶长度为6m,为了保证开挖轮廓圆顺、准确,维护围岩自身承载能力,减少对围岩的扰动,拱部及边墙采用光面爆破。
上台阶采用简易工作台架、YT28风钻钻孔;Ⅳ级围岩开挖进尺2.1m。
采用挖掘机装渣,自卸汽车运渣。
全断面液压衬砌钢模台车衬砌。
三台阶开挖法施工工艺流程图三、大拱脚台阶法施工V级围岩地段采用大拱脚台阶开挖法施工,尽量采用人工风镐配合长臂挖掘机开挖,侧翻式挖掘机装碴,自卸汽车运输。
必要时采用微振动爆破,YT28风钻钻眼,非电毫秒雷管起爆,每循环进尺0.8m。
附:大拱脚台阶法开挖施工流程图施工工序:1、(1)弱爆破开挖①部。
(2)施作①部台阶周边的初期支护和临时支护,即初喷4cm厚混凝土,铺设钢筋网,架立大拱脚钢架,并设锁脚锚杆。
(3)钻设径向锚杆后复喷混凝土至设计厚度。
2、(1)弱爆破开挖②部。
台阶法技术交底、台阶法适用范围单线隧道m、w、V级围岩。
、台阶法施工工艺流程台阶法施工工艺流程图、台阶法施工步序11、上部开挖;n、上部初期支护;3、下部开挖;下部初期支护;5、底部开挖(捡底);可、仰拱及混凝土填充;皿、二次衬砌;台阶法施工步序图卜绅2t442«MV{^4m}2°7'I Lu.下證左III;IIJ L= li-IW级围岩台阶法断面示意图V级围岩台阶法断面示意图1、施工工序说明(1)开挖1部台阶,施作1部洞身结构的初期支护。
施工临时横撑(仅适用于台阶法加临时横撑)或临时仰拱(仅适用于台阶法加临时仰拱)(2)上台阶施工至适当距离后,分左右开挖3部,左右要错开3米,施作洞身结构的初期支护。
(3)灌筑该段内W部底板(或仰拱)。
(4 )利用衬砌模板台车一次性灌筑叫部二次衬砌(拱墙衬砌一次施作)。
2、开挖尺寸要求建议上下台阶分界为内轨顶上197cm (此处为钢架直线与圆弧交汇处)。
现场要形成明显的上、下台阶施工工作面。
3、台阶法施工要求(1)开挖进尺控制:台阶开挖循环进尺应根据围岩地质条件和初期支护钢架间距合理确定,上台阶每循环开挖支护进尺V、VI级围岩不应大于1榀钢架间距,IV 级围岩不应大于2榀钢架间距,边墙开挖每循环开挖支护进尺不得大于2 榀钢架间距。
(2)台阶高度、长度控制:采用台阶法开挖隧道时,应根据围岩条件,合理确定台阶长度和高度。
各部台阶长度不宜过长,上台阶长度不得大于10 米,围岩稳定性较差时,台阶长度应控制在一倍洞径。
上、下台阶高度比例以1.5:1 为宜。
下台阶开挖左、右侧应错开3m 拱架的距离。
(3)临时支撑、临时仰拱:当钢架拱脚下沉或内移时,应在上台阶底部设临时横撑或临时仰拱,若钢架拱顶发生明显下沉时,应设临时竖撑。
拆除临时支撑或临时仰拱时,应根据监控量测分析,确定拆除时间和长度,并不大于2 榀钢架间距。
(4)安全步距隧道开挖后初期支护应及时施作并封闭成环,W、V、W级围岩封闭位置距离掌子面不得大于35m 。
隧道新奥法开挖方法及工序图文详解新奥法的概念:用薄层支护手段保持围岩强度、控制围岩变形,以发挥围岩自承载能力,并通过施工监控量测指导隧道的设计与施工。
(一)横断面开挖方法1全断面开挖法2台阶法包括:(1)长台阶法;(2)短台阶法;(3)超短台阶法3分部开挖法(1)环形开挖留核心土法(台阶分部开挖法)(2)单侧壁导坑法(3)双侧壁导坑法(眼镜法)(4)中洞法(5)中隔壁法-CD法(6)交叉中隔壁法-CRD法(二)全断面开挖方法1.概念——全断面开挖法是按设计开挖断面一次爆破成型表示方法:横断面工序图、纵断面工序展开图习惯标注方法:①阿拉伯字1、2、3...表示挖掘;②罗马字Ⅰ、Ⅱ、Ⅲ...表示支护;2.施工顺序(1)钻孔台车钻眼、装药、联接导火线;(2)台车退出、引爆炸药,开挖出整个隧道断面;(3)排除危石(俗称“找顶”);(4)喷射拱圈混凝土,必要时安设拱部锚杆;(5)装碴机将石碴装入运输车辆,运出洞外;(6)喷射边墙混凝土,必要时安设边墙锚杆;(7)根据需要可喷射第2层混凝土和隧道底部混凝土;(8)量测、判断围岩和初期支护的变形,为支护参数修改提供依据;(9)开始下一轮循环。
3.适应条件:1)Ⅲ~Ⅰ级围岩;2)大型施工机具(钻孔台车:四臂、二臂等);3)经济性考虑:开挖距离越长越经济。
4.施工特点:1)工序少、干扰少,便于施工组织管理;2)开挖面大,便于机械化作业,爆破效果好(深眼爆破),进度快;3)开挖一次成形,减少了爆破次数,对围岩扰动少;4)地质适用范围较窄,要求地质条件较好,否则当地质条件变化时改变施工方法不易。
(三)台阶开挖方法1.特点:1)将断面分成上半断面和下半断面两部分-分别开挖;2)目前适用性最广的施工方法;3)随台阶长度的调整,几乎可用于所有地层-是主导方法。
2.选择条件1)初期支护形成闭合环的时间要求:围岩越差,闭合时间要求越短,则台阶必须缩短;2)施工机械效率:效率高,则可以缩短支护闭合时间,台阶可延长;这2个条件反映一个原则:即希望初期支护尽快闭合答:发挥机械效率,保证施工经济性3.长台阶法台阶长度:L≥5B,B为洞室的宽度。
台阶法开挖施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!台阶法开挖施工工艺流程详解台阶法开挖施工是一种广泛应用在土石方工程、隧道工程和地下工程中的施工方法。
