施工现场临时用电计算公式
- 格式:doc
- 大小:27.02 KB
- 文档页数:2
工地施工总用电量和电流的估算方法
在施工组织设计的土建部分中,确定了各单元工程的施工方案,选择了所需要的机械设备,安排了施工进度,就可以对临时用电量的估算。
一种估算方法是同时考虑施工现场的动力和照明用电,可按照下列公式计算:
S=K{(∑P1÷ηcosφ)K1K2+∑P2K3}
公式中各部分的代表含义如下:
•S:工地总用电量;
•K:备用系数,一般取K=1.05~1.1;
•∑P1:全工地动力设备的额定输出功率总和,KW;
•∑P2:全工地照明用电量总和,KW;
•η:动力设备效率,即各电动机的平均效率,一般取η=0.85;
•cosφ:功率因素,建筑工地一般取用 0.65;
•K1:全部动力设备同时使用系数,一般五台一下时取K1=0.6,五台以上时取K1=0.4~0.5;
•K2:动力负荷系数,主要考虑没有因性质不同在负荷时的工作情况,一般取K2=0.75~1;
•K3:照明设备同时使用系数,一般取K3=0.6~0.9;
•
•
另一种方法,如果工地照明用电量很小,为简明计算,可在动力用电量之外再加10%,作为总用电量,这就可以用下面的公式计算:
S动=K1(∑P1÷ηcosφ)K2
得出总的用电量之后,再计算工地所需的总电流,其公式为:
I=(Sz×1000)÷(1.73×U)
公式中I:表示总电流,A;Sz:表示工地总用电量,KVA;U:表示供电系统的线电压,U=380V。

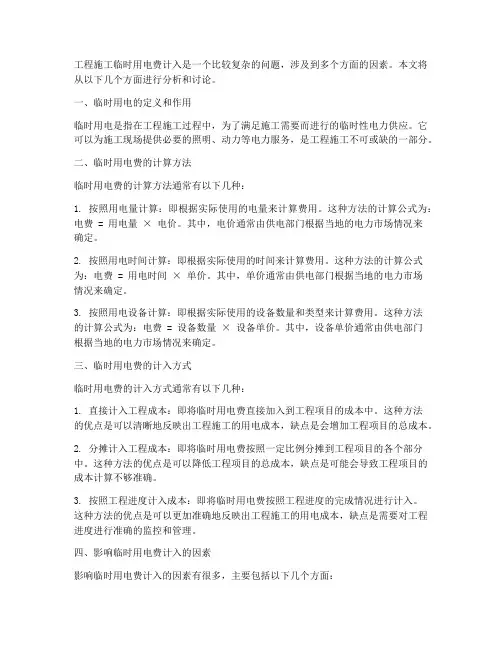

施工现场临时用电专项方案的计算书和验算依据1.临时用电计算用电验算依据:根据公式(1)计算出导线上的允许电流,查表可得满足电流要求的配电导线截面积,根据公式(2)计算满足要求的导线电压降所需最小截面积,取两者之间的大值作为配电导线的截面积。
1)按导线允许电流选择三相五线制低压线路上的电流可按下式计算ϕCOS U PI ⨯⨯=1131000(1)式中:l I —线路工作电流值(A )。
l U —线路工作电压值(V ),三相五线制低压时,380l U V =。
P —计算用电量(kVA )。
cos ϕ—用电设备功率因数,取0.7。
2)按允许电压降校核三相五线制低压线路导线截面积可按下式计算 max min ε⨯⨯=∑C LP S (2)式中:min S —导线截面积(mm 2)。
L —变压器低压开关据现场距离(m ),取100L m =。
C —材料内部系数,根据电压和电流种类取用,取46.3C =。
max ε—导线电压降(%),一般工地临时用电网络取7。
P —计算用电量(kVA )。
根据公式(1)及公式(2)计算配电线路截面面积,计算过程如下:(1)1#拌和站 按导线允许电流计算:A I l 1.4317.038036.1981000=⨯⨯⨯= 按允许电压降计算: 2min 3.6173.461006.198mm S =⨯⨯= (2)xxx 大桥、1#钢筋场地按导线允许电流计算:A I l 6.6717.038034.3091000=⨯⨯⨯= 按允许电压降计算: 2min 5.9573.461004.309mm S =⨯⨯= (3)xxx 、预制梁场、2#钢筋加工厂及2#拌和站 按导线允许电流计算:A I l 8.9307.038038.4281000=⨯⨯⨯= 按允许电压降计算: 2min 132.373.461008.428mm S =⨯⨯= (4)xxx 大桥 按导线允许电流计算:A I l 2.4577.038036.2101000=⨯⨯⨯= 按允许电压降计算: 2min 0.6573.461006.210mm S =⨯⨯= (5)xxx 隧道按导线允许电流计算:A I l 2.17747.038034.8171000=⨯⨯⨯= 按允许电压降计算: 2min 2.25273.461004.817mm S =⨯⨯= (6)xxx 大桥、3#拌和站及2#钢筋加工厂按导线允许电流计算:A I l 6.8237.038034.3791000=⨯⨯⨯= 按允许电压降计算: 2min 1.11773.461004.379mm S =⨯⨯= (7)xxx 隧道按导线允许电流计算:A I l 2.16227.038034.7471000=⨯⨯⨯= 按允许电压降计算: 2min 6.23073.461004.747mm S =⨯⨯= (8)xxx 大桥按导线允许电流计算:A I l 3.3217.038030.1481000=⨯⨯⨯= 按允许电压降计算: 2min 7.4573.4610001.148mm S =⨯⨯=。

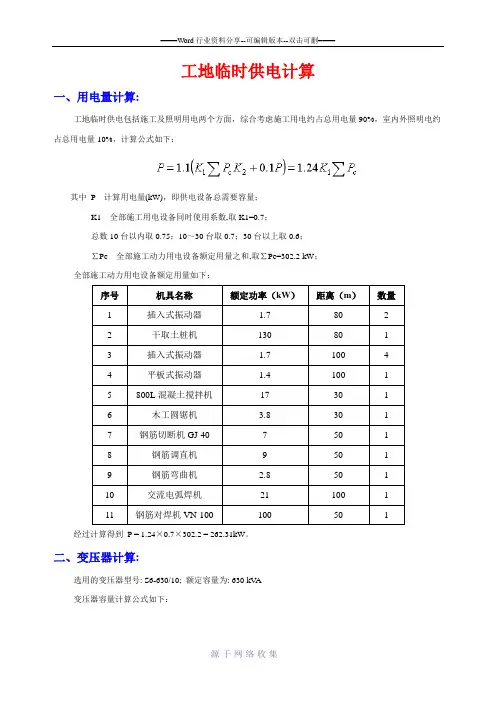

工地临时供电计算一、用电量计算:工地临时供电包括施工及照明用电两个方面,综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,计算公式如下:其中P 计算用电量(kW),即供电设备总需要容量;K1 全部施工用电设备同时使用系数,取K1=0.7;总数10台以内取0.75;10~30台取0.7;30台以上取0.6;∑Pc 全部施工动力用电设备额定用量之和,取∑Pc=302.2 kW;全部施工动力用电设备额定用量如下:序号机具名称额定功率(kW)距离(m)数量1 插入式振动器 1.7 80 22 干取土桩机130 80 13 插入式振动器 1.7 100 44 平板式振动器 1.4 100 15 800L混凝土搅拌机17 30 16 木工圆锯机 3.8 30 17 钢筋切断机GJ-40 7 50 18 钢筋调直机9 50 19 钢筋弯曲机 2.8 50 110 交流电弧焊机21 100 111 钢筋对焊机VN-100 100 50 1经过计算得到P = 1.24×0.7×302.2 = 262.31kW。
二、变压器计算:选用的变压器型号: S6-630/10; 额定容量为: 630 kVA变压器容量计算公式如下:其中P0 变压器容量(kVA);1.05 功率损失系数;cosφ用电设备功率因素,取P=0.75一般建筑工地取0.75。
P 用电量,取P=262.31kW经过计算得到P0 = 1.4×262.31 = 367.23kV A。
计算结果: 小于等于变压器额定容量,满足要求打桩子线路-1计算一、用电量计算:工地临时供电包括施工及照明用电两个方面,综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,计算公式如下:其中P 计算用电量(kW),即供电设备总需要容量;K1 全部施工用电设备同时使用系数,取K1=0.75;总数10台以内取0.75;10~30台取0.7;30台以上取0.6;∑Pc 全部施工动力用电设备额定用量之和,取∑Pc=133.4 kW;全部施工动力用电设备额定用量如下:序号机具名称额定功率(kW)距离(m)数量1 插入式振动器 1.7 80 22 干取土桩机130 80 1经过计算得到P = 1.24×0.75×133.4 = 124.06kW。

施工现场临时用电计算施工现场临时用电计算是施工单位在进行工程施工过程中所需要的电力供应计算。
由于施工现场通常没有固定的电力供应设备,因此需要进行临时用电计算,以确保施工过程中的电力供应安全可靠。
以下是一份关于施工现场临时用电计算的详细说明和步骤。
首先,施工单位需要确定施工现场所需的电力负荷。
这包括施工现场的各项用电设备和机械设备的功率需求,如电动钢筋剪切机、电锤等。
此外,还需要考虑到施工现场办公室、食堂、宿舍等用电需求,以及施工现场临时设施如照明、通风、水泵等的用电需求。
其次,根据上述电力负荷需求,计算施工现场的总用电功率。
可以通过查阅设备的额定功率、设备运行时间和运行频率等信息来计算。
还需要注意,施工现场的多个设备可能同时运行,因此需要考虑到负载的峰值功率需求。
然后,施工单位需要确定施工现场的电压和电流需求。
根据电力负荷需求和设备运行要求,可以计算出需要的额定电压和电流。
一般情况下,施工现场的电压要求为380V/220V,电流要求为10A/16A。
接下来,根据电力需求和供电电压,计算施工现场的用电容量。
用电容量是指供电系统所需的总电力容量,以保证施工现场各项用电设备正常运行。
一般用电容量的计算公式为:用电容量=总用电功率/供电电压。
此外,还需要根据施工现场的具体情况,结合供电网络的条件和使用要求,选择合适的供电设备和供电线路。
供电设备可以选择移动式供电柜等临时用电设备,供电线路可以选择合适截面积和材质的电缆。
最后,施工单位需要将临时用电计算结果进行合理安排和布置。
在施工现场中,电力供应设备应该合理摆放,电缆安装应符合安全要求,且需要进行必要的防护措施,如防水、绝缘等。
同时,施工单位还需要定期检查用电设备和供电线路的运行情况,确保施工现场的用电安全和可靠。
总之,施工现场临时用电计算是施工单位在进行工程施工过程中必需的工作之一、通过合理计算和安排,可以保证施工现场的电力供应安全可靠,为工程施工提供必要的支持。
工地临时供电计算书一、用电量计算:工地临时供电包括施工及照明用电两个方面,计算公式如下:其中 P ──计算用电量(kW),即供电设备总需要容量;Pc ──全部施工动力用电设备额定用量之和;Pa ──室内照明设备额定用电量之和;Pb ──室外照明设备额定用电量之和;K1 ──全部施工用电设备同时使用系数;总数10台以内取0.75;10-30台取0.7;30台以上取0.6; K2 ──室内照明设备同时使用系数,取0.80;K3 ──室外照明设备同时使用系数,取1.00;全部施工动力用电设备额定用量:-------------------------------------------------------------序号机具名称额定功率(kW) 距离电源(m) 台数1 直流电焊机 22.00 86.00 32 钢筋切割机 3.00 72.00 13 钢筋弯曲机 3.00 95.00 14 钢筋调直机 3.00 95.00 15 混凝土振捣器 1.10 85.00 36 200~325L砂浆搅拌机 1.20 72.00 17 木工圆据机 3.00 88.00 18 木工平刨床 2.80 50.00 1 -------------------------------------------------------------全部施工照明用电额定用量:-------------------------------------------------------------序号照明名称额定功率(kW) 距离电源(m)1 钢筋室外加工 3.20 34.002 办公楼,试验室 9.00 42.003 警卫照明1000W/km 200.00 45.004 宿舍 0.72 20.005 浴室盥洗室,厕所 0.18 20.006 木材加工模板 0.56 44.007 仓库及棚仓库 0.56 40.00-------------------------------------------------------------本例计算中 K1=0.75; K2=0.80; K3=1.00;经过计算得到 P = 275.35kW。
施工现场用电量计算在施工组织设计的土建部分中,确定了各单元工程的施工方案,选择了所要的机械设备,安排了施工进度,就可以对临时用电量的估算。
一,估算方法一种估算方法是同时考虑施工现场的动力和照明用电,可按照下列公式计算:S=K{(∑P1÷ηcosφ)K1K2+∑P2K3}公式中各部分的代表含义如下:S:工地总用电量;K:备用系数,一般取K=1.05~1.1;∑P1:全工地动力设备的额定输出功率总和,KW;∑P2:全工地照明用电量总和,KW;η:动力设备效率,即各电动机的平均效率,一般取η=0.85;cosφ:功率因素,建筑工地一般取用 0.65;K1:全部动力设备同时使用系数,一般五台一下时取K1=0.6,五台以上时取K1=0.4~0.5;K2:动力负荷系数,主要考虑没有因性质不同在负荷时的工作情况,一般取K2=0.75~1;K3:照明设备同时使用系数,一般取K3=0.6~0.9;另一种方法,如果工地照明用电量很小,为简明计算,可在动力用电量之外再加10%,作为总用电量,这就可以用下面的公式计算:S动=K1(∑P1÷ηcosφ)K2得出总的用电量之后,再计算工地所需的总电流,其公式为:I=(Sz×1000)÷(1.73×U)公式中I:表示总电流,A;Sz:表示工地总用电量,KVA;U:表示供电系统的线电压,U=380二,详细计算方法:(1)工地临时供电包括动力用电与照明用电两种,按下列几点情况计算用电量:1)全工地使用的电动机械设备、电动工具和照明的用电量;2)施工总进度计划中施工高峰期间用电机械设备的最高数量;3)各种电力机械设备在工作中的利用情况。
总用电量按下式计算:P=1.05––1.10(K1ΣP1/cosθ+K2ΣP2 + K3ΣP3 +K4ΣP4)P–––––供电设备总需求容量(KVA);P1–––––电动机额定功率(KW);P2––––电焊机额定容量(KVA);P3–––––室内照明容量(KW);P4–––––室外照明容量(KW);cosθ––––电动机的平均功率因子(在施工现场最高为0.75-0.78;一般为0.65-0.75);K1、K2、K3、K4–––––需要系数;K1(电动机)=0.5-0.7K2(电焊机)=0.6。
施工现场临时用电负荷计算施工现场临时用电负荷计算是指在施工现场临时供电时,根据实际需求,计算所需供电负荷的过程。
正确的负荷计算可以保证施工现场的用电安全,合理规划供电能力,防止供电不足或过度供电,从而提高施工现场的效率。
下面是施工现场临时用电负荷计算的一般步骤。
一、确定施工现场的用电设备首先需要确定施工现场所需使用的各种用电设备,包括工地照明、施工机械、电动工具、仪器设备等,以及这些设备的功率、电压等参数。
不同类型的设备需要的负荷不同,因此需要对每个设备进行详细的了解和记录。
二、计算各设备的负荷在确定了施工现场所需使用的各种设备后,需要计算每个设备的负荷。
负荷计算的基本公式是:负荷=功率×数量。
其中,功率可以通过设备的额定功率来确定,数量是指需要同时运行的设备数目。
需要注意的是,有些设备的启动时会有较大的启动电流,称为启动功率,需要考虑在负荷计算中。
三、计算各个负荷的同时工作率同时工作率是指施工现场上所有设备同时工作时的负荷占总负荷的比例。
不同设备的同时工作率一般不同,需要通过实际测试或参考相关的统计数据来确定。
四、计算总负荷在得到各设备的负荷和同时工作率后,可以计算总负荷。
总负荷等于所有负荷之和乘以同时工作率。
即:总负荷=(∑各设备负荷)×同时工作率。
五、考虑安全裕度在计算总负荷后,还需要考虑安全裕度。
由于施工现场使用的设备通常是不固定的,负荷可能有一定的浮动。
因此,在计算总负荷时,应根据实际情况增加一定的安全裕度,以保证供电能力。
六、选择合适的供电设备最后,在计算完施工现场临时用电负荷后,需要根据所得到的负荷结果选择合适的供电设备。
根据负荷的大小和用电设备的特点,选择合适的配电柜、电缆、插座等设备,保证施工现场的供电安全和稳定。
总而言之,施工现场临时用电负荷计算是一个重要的工作,它能够保证施工现场的用电安全和供电能力。
通过合理的负荷计算,能够确保施工现场的用电设备得到正常供电,提高施工效率,保证施工工程的顺利进行。
工程施工临时用电费计入是一个比较复杂的问题,涉及到多个方面的因素。
本文将从以下几个方面进行分析和讨论。
一、临时用电的定义和作用临时用电是指在工程施工过程中,为了满足施工需要而进行的临时性电力供应。
它可以为施工现场提供必要的照明、动力等电力服务,是工程施工不可或缺的一部分。
二、临时用电费的计算方法临时用电费的计算方法通常有以下几种:1. 按照用电量计算:即根据实际使用的电量来计算费用。
这种方法的计算公式为:电费 = 用电量× 电价。
其中,电价通常由供电部门根据当地的电力市场情况来确定。
2. 按照用电时间计算:即根据实际使用的时间来计算费用。
这种方法的计算公式为:电费 = 用电时间× 单价。
其中,单价通常由供电部门根据当地的电力市场情况来确定。
3. 按照用电设备计算:即根据实际使用的设备数量和类型来计算费用。
这种方法的计算公式为:电费 = 设备数量× 设备单价。
其中,设备单价通常由供电部门根据当地的电力市场情况来确定。
三、临时用电费的计入方式临时用电费的计入方式通常有以下几种:1. 直接计入工程成本:即将临时用电费直接加入到工程项目的成本中。
这种方法的优点是可以清晰地反映出工程施工的用电成本,缺点是会增加工程项目的总成本。
2. 分摊计入工程成本:即将临时用电费按照一定比例分摊到工程项目的各个部分中。
这种方法的优点是可以降低工程项目的总成本,缺点是可能会导致工程项目的成本计算不够准确。
3. 按照工程进度计入成本:即将临时用电费按照工程进度的完成情况进行计入。
这种方法的优点是可以更加准确地反映出工程施工的用电成本,缺点是需要对工程进度进行准确的监控和管理。
四、影响临时用电费计入的因素影响临时用电费计入的因素有很多,主要包括以下几个方面:1. 工程项目的规模和用电需求:工程项目规模越大,用电需求越高,临时用电费也就越高。
2. 施工地点的电力供应情况:施工地点的电力供应情况会影响到临时用电的价格和供应稳定性。
施工临时用电线缆计算公式在施工现场,临时用电是必不可少的,而临时用电线缆的选择和计算是非常重要的。
正确的计算可以确保施工现场的安全和高效。
本文将介绍施工临时用电线缆的计算公式和相关知识。
一、施工临时用电线缆的选择。
在选择施工临时用电线缆时,需要考虑以下几个因素:1. 电流负载,根据施工现场的具体情况和需求,确定需要承载的电流负载。
2. 线缆长度,根据施工现场的布局和需要,确定线缆的长度。
3. 线缆类型,根据施工现场的环境和要求,选择合适的线缆类型,如橡套软电缆、橡套硬电缆等。
4. 安全系数,考虑施工现场的安全因素,选择具有一定安全系数的线缆。
二、施工临时用电线缆的计算公式。
根据上述因素,可以使用以下公式来计算施工临时用电线缆的选择:1. 计算电流负载。
电流负载的计算公式为,电流负载 = 施工现场总用电设备的总功率 / 电压。
其中,施工现场总用电设备的总功率是指所有需要用电的设备的功率之和,电压一般为220V或380V。
2. 计算线缆长度。
线缆长度的计算公式为,线缆长度 = 施工现场布局长度 + 线缆敷设长度 + 备用长度。
其中,施工现场布局长度是指施工现场的实际长度,线缆敷设长度是指线缆从电源到用电设备的实际敷设长度,备用长度是指为了避免线缆拉伸过紧而预留的长度。
3. 计算线缆截面积。
线缆截面积的计算公式为,线缆截面积 = 电流负载 / (导体电流载流量安全系数)。
其中,导体电流载流量是指线缆导体的最大承载电流,安全系数是为了确保线缆在使用过程中的安全而设置的。
三、施工临时用电线缆的注意事项。
在计算施工临时用电线缆时,需要注意以下几点:1. 确保计算准确,在计算电流负载、线缆长度和线缆截面积时,需要确保数据的准确性,以免造成线缆选择不当。
2. 考虑安全因素,在选择线缆时,需要考虑施工现场的安全因素,选择具有一定安全系数的线缆。
3. 确保线缆质量,在选择线缆时,需要确保线缆的质量,以免在使用过程中出现故障。
工程施工临时用电费怎么算第一步:确定用电设备的功率在确定临时用电费的计算之前,首先要确定施工现场需要使用的各种用电设备的功率,包括施工现场的照明设备、建筑设备、通风设备等等。
这些设备的功率通常都是以千瓦(KW)为单位来表示的。
要确保准确计算每个设备的功率,以便后续的电费计算。
第二步:计算用电量一般来说,工程施工过程中的临时用电是按照实际使用的电量来计费的。
因此,要根据施工现场使用的各种用电设备的功率以及使用时间来计算所需的电量。
通常用电量的计算公式为:用电量(KWh)= 用电设备的总功率(KW)× 使用时间(小时)。
在实际操作中,可以根据实际使用情况来调整用电设备的使用时间,以便更准确地计算用电量。
第三步:确定电价确定电价是计算临时用电费的重要一步。
电价是根据当地电力公司的标准来确定的,通常以每千瓦时(KWh)为单位。
在确定电价时,还要考虑是否有用电的峰谷差价等因素。
一般来说,用电的峰时电价会比谷时电价高一些,需要根据实际用电情况来确定具体的电价。
第四步:计算临时用电费根据前面的步骤确定用电设备的功率、用电量和电价,可以很容易地计算出工程施工临时用电费。
计算公式为:临时用电费(元)= 用电量(KWh)× 电价(元/KWh)。
需要注意的是,在实际操作中,还需要考虑到一些其他因素,如电线的损耗、电力损耗等因素,以便更准确地计算出临时用电费。
同时,要及时更新用电设备的功率、使用时间等信息,以确保计算的准确性。
总的来说,工程施工临时用电费的计算是一个比较复杂的过程,需要考虑多个因素并进行合理的计算,以确保计算出的费用准确、合理。
只有在做好临时用电费的计算工作后,才能更好地控制施工成本,保障工程的顺利进行。
希望以上内容对您有所帮助!。
施工现场临时电负荷计算在施工现场,临时电是指为了满足施工期间对电力的需求而临时设置的电力设施。
在计算施工现场临时电负荷时,需要考虑施工期间各类设备和工艺对电力的实际需求,保证安全、可靠供电。
下面将详细介绍施工现场临时电负荷计算的方法。
首先,需要了解施工现场的主要用电设备和工艺。
这些设备和工艺包括但不限于施工机械设备、照明设备、空调设备、电动工具、起重设备、电焊设备等。
对每个设备和工艺,需要明确其额定功率和使用时间。
其次,需要根据设备和工艺的额定功率和使用时间计算每个设备和工艺的电能消耗量。
电能消耗量的计算公式为:电能消耗量=额定功率×使用时间。
其中,额定功率的单位为千瓦(kW),使用时间的单位为小时(h)。
对于周期性使用的设备和工艺,需要将使用时间乘以周期的次数。
接下来,需要将各个设备和工艺的电能消耗量进行汇总,得到总的临时电负荷。
总的临时电负荷等于各个设备和工艺的电能消耗量之和。
在计算临时电负荷时,还需要进行负载补偿。
负载补偿是为了保证设备和工艺同时运行时电力供应的稳定性和可靠性,避免电源过载。
负载补偿的方法有两种:一是按设备和工艺的峰值负荷进行计算,即将设备和工艺的电能消耗量的最大值作为负载补偿的标准;二是按设备和工艺的平均负荷进行计算,即将设备和工艺的电能消耗量的平均值作为负载补偿的标准。
最后,需要将计算出的临时电负荷与供电设备的额定容量进行对比,以确定供电设备是否满足需求。
供电设备的额定容量应大于等于临时电负荷。
如果供电设备的额定容量小于临时电负荷,需要增加供电设备或采取其他措施来满足电力需求。
综上所述,施工现场临时电负荷计算包括确定设备和工艺的额定功率和使用时间,计算电能消耗量,进行负载补偿,最后与供电设备的额定容量进行对比。
通过科学的计算方法,可以确保施工现场的安全、可靠供电,满足施工期间对电力的需求。
施工现场临时用电计算P=~(K∑P/Cosφ+K∑P+ K∑P+ K∑P)其中:P——供电设备总需要容量(KVA);P1——电动机额定功率(KW);P2——电焊机额定功率(KW);P3——室内照明容量(KW);P4——室外照明容量(KW);Cosφ——电动机平均功率因数(最高为~,一般为~);K1、K2、K3、K4——需要系数,如下表:按电流来进行选择(三相四线制线路)I =K X*P / [31/2*(U *cosØ)]-1-其中:I ——电流值K X——同时系数(取~)P——总功率U ——电压(380V 或 220V)cosØ——功率因素,临时网线取查表可得,当 I =总线路采用以下截面为 70mm2 的裸铜线施工用电计算各机械用电量一览表办公及生活用电施工用电总量P=×(K1·ΣP1/cosØ+K2·ΣP2+ K3·ΣP3+ K4·ΣP4)=××+×+×+×-3-=×+++=注:P1—电动机额定功率(kW);P2—电焊机额定容量(kVA);P3—室内照明容量(kW);P4—室外照明容量(kW);cosØ—电动机的平均功率因数K1、K2、K3、K4—需要系数配电导线的选择将按允许电流来进行选择(三相四线制线路)I =K*P / [31/2*(U *cosØ)]=**103 / [31/2*(380*]=168624/= (A)注:I ——电流值K、P——同上式U ——电压cosØ——功率因素,临时网线取查表可得,总线路采用以下截面为 70mm2的裸铜线。
-4-。
施工组织设计中的临时用电计算方法一:施工手册计算方法一、计算用电总量建筑工地临时供电,包括动力用电与照明用电两种,在计算用电量时,从下列各点考虑:1.全工地所使用的机械动力设备,其他电气工具及照明用电的数量;2.施工总进度计划中施工高峰阶段同时用电的机械设备最高数量;3.各种机械设备在工作中需用的情况。
总用电量可按以下公式计算:二、临时供电用电定额及临时供电方案1.建筑工地临时供电用电定额施工机械用电定额参考资料①为各持续率时功率其额定持续率(kVA)。
室内照明用电定额参考资料室外照明用电参考资料(1)建筑工程及设备安装工程的工程量和施工进度;(2)各个施工阶段的电力需要量;(3)施工现场的大小;(4)用电设备在建筑工地上的分布情况和距离电源的远近情况;(5)现有电气设备的容量情况。
2.临时供电电源的几种方案(1)完全由工地附近的电力系统供电,包括在全面开工前把永久性供电外线工程做好,设置变电站;(2)工地附近的电力系统只能供给一部分,尚需自行扩大原有电源或增设临时供电系统以补充其不足;(3)利用附近高压电力网,申请临时配电变压器;(4)工地位于边远地区,没有电力系统时,电力完全由临时电站供给。
3.临时电站一般有内燃机发电站,火力发电站,列车发电站,水力发电站。
三、确定供电系统当工地由附近高压电力网输电时,则在工地上设降压变电所把电能从110kV 或35kV降到10kV或6kV,再由工地若干分变电所把电能从10kV或6kV降到380/220V。
变电所的有效供电半径为400~500m。
1.变压器选择工地变电所的网路电压应尽量与永久企业的电压相同,主要为380/220V。
对于3kV、6kV、10000kV的高压线路,可用架空裸线,其电杆距离为40~60m,或用地下电缆。
户外380/220V的低压线路亦采用裸线,只有与建筑物或脚手架等不能保持必要安全距离的地方才宜采用绝缘导线,其电杆间距为25~40m。
施工现场临时用电计算一、计算用电总量方法一:P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4)公式中:P-—供电设备总需要容量(K V A)(相当于有功功率Pjs)P1—-电动机额定功率(KW)P2—-电焊机额定功率(KW)P3-—室内照明容量(KW)P4——室外照明容量(KW)Cosφ——电动机平均功率因数(最高为0.75~0.78,一般为0。
65~0。
75)方法二:①各用电设备组的计算负荷:有功功率:P js1=Kx×ΣPe无功功率:Q js1=P js1×tgφ视在功率:S js1=(P2 js1 + Q2 js1)1/2=P js1/COSφ=Kx×ΣPe /COSφ公式中:Pjs1-—用电设备组的有功计算负荷(kw)Qjs1——用电设备组的无功计算负荷(kvar)Sjs1—-用电设备组的视在计算负荷(kVA)Kx-—用电设备组的需要系数Pe——换算到Jc(铭牌暂载率)时的设备容量②总的负荷计算:P js=Kx×ΣP js1Q js=P js×tgφS js=(P2 js + Q2 js)1/2公式中:Pjs——各用电设备组的有功计算负荷的总和(kw)Qjs——各用电设备组的无功计算负荷的总和(kvar)Sjs—-各用电设备组的视在计算负荷的总和(KVA)Kx——用电设备组的最大负荷不会同时出现的需要系数二、选择变压器方法一:W=K×P/COSφ公式中:W-—变压器的容量(KW)P——变压器服务范围内的总用电量(KW)K——功率损失系数,取1。
05~1.1Cosφ——功率因数,一般为0。
75根据计算所得容量,从变压器产品目录中选择。
方法二:Sn≥Sjs(一般为1。
15~1。
25Sjs)公式中:Sn —-变压器容量(KW)Sjs—-各用电设备组的视在计算负荷的总和(KVA)三、确定配电导线截面积①按导线安全载流量选择导线截面三相四线制线路上的电流计算公式:I=P/√3 V COSφ(≈1.5~2P)二线制线路上的电流计算公式:I=P/ V COSφ公式中:I——导线中的负荷电流(A)V—-供电电压(KV)P——变压器服务范围内的总用电量(KW)Cosφ——功率因数,一般为0.75②按允许电压降选择导线截面S=∑(P L) / C△U公式中:S-—导线截面(mm2)∑(PL)-—负荷力矩的总和(k W·m)(P—有用功率,L--线路长度)C——计算系数,•三相四线制供电线路时,铜线的计算系数CCU=77,铝线的计算系数为CAL=46.3;在单相220V供电时,铜线的计算系数CCU=12.8,铝线的计算系数为CAL=7.75。
