边坡锚喷支护工程监理实施细则
- 格式:doc
- 大小:461.00 KB
- 文档页数:29
北京华源拉西瓦监理部
左岸缆机平台锚喷支护工程监理实施细则
北京华源水利水电工程咨询公司
拉西瓦水电站工程项目监理部
二○○三年十月
批准:审核:编制:
目录
1、总则 (4)
2、开工许可证的申请程序 (4)
3、施工过程监理 (5)
4、施工质量控制 (7)
5、其他 (11)

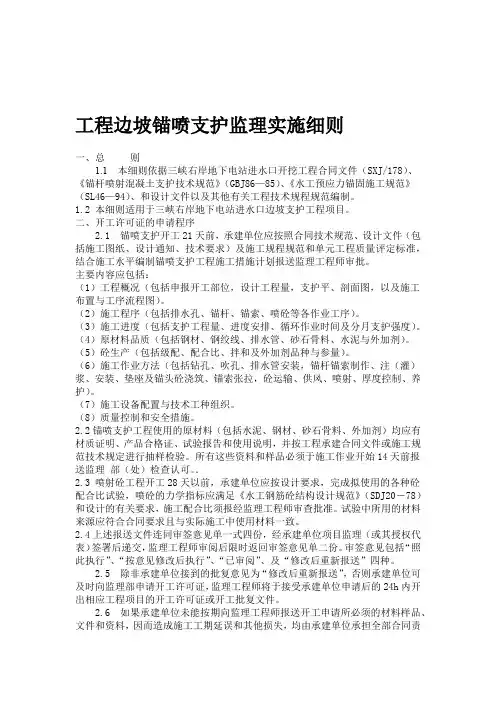

边坡锚喷支护工程监理实施细则
1、总则
1.1本细则依据GBJ 86—85《锚杆喷射混凝土支护技术规范》、SL 46—94《水工预应力锚固施工规范》和《高边坡岩体加固1000KN级预应力锚索施工技术要求》和设计文件以及其他有关工程技术规程规范、施工合同编制。
1.2本细则适用于左岸缆机平台、进料线平台边坡锚喷支护,左岸一期清坡边坡锚喷支护工程项目。
2、开工许可证的申请程序
2.1锚喷支护开工21d前,施工单位应按照合同技术规范,设计文件(包括施工图纸、设计通知、技术要求)及施工规程规范和单元工程质量评定标准,结合施工水平编制锚喷支护工程施工措施计划报送监理工程师审批。施工措施计划主要包括以下内容。
(1)工程概况(包括申报开工部位,设计工程量,支护平、剖面图,以及施工布置与工序流程图)。
(2)施工程序(包括排水孔、锚杆、锚索、喷混凝土等各作业工序)。
(3)施工进度(包括支护工程量、进度安排、循环作业时间及分月支护强度)。
(4)原材料品质(包括钢材、钢绞线、排水管、砂石骨料、水泥与外加剂)。
(5)混凝土生产(包括级配、配合比、拌和及外加剂品种与参量)。
(6)施工作业方法(包括钻孔、吹孔、排水管安装,锚杆锚索制作、注(灌)浆、安装、垫座及锚头混凝土浇筑、锚索张拉、混凝土运输、供风、喷射、厚度控制、养护)。
(7)施工设备配置与技术工种组织。
(8)质量控制和安全措施。
2.2锚喷支护工程使用的原材料(包括水泥、钢材、砂石骨料、外加剂)均应有材质证明、产品合格证、试验报告和使用说明,并按工程承建合同文件或施工规范、
技术规定进行抽样检验。所有这些资料和样品必须于施工作业开始前14d报送监理工程师检查认可。
2.3喷射混凝土工程开工28d以前,施工单位应按设计要求。完成拟使用的各种混凝土配合比试验,喷混凝土的力学指标应满足合同技术规范和设计的有关要求,施工配合比须报经监理单位审查批准。试验中所用的材料来源应符合合同要求且与实际施工中使用材料一致。
2.4上述报送文件连同审签意见单一式四份,经施工单位项目经理(或其授权代表)签署后递交,监理工程师审阅后限时返回审签意见单二份。审签意见包括“照此执行”、“按意见修改后执行”、“已审阅”及“修改后重新报送”四种。
2.5除非施工单位接到的批复意见为“修改后重新报送”,否则施工单位可及时向监理工程师申请开工许可证,监理工程师将于接受施工单位申请后的24h内开出相应工程项目的开工许可证或开工批复文件。
2.6如果施工单位未能按期向监理工程师报送开工申请所必须的材料样品,文件和资料,因而造成工期延误和其他损失,均由施工单位承担全部合同责任。若施工单位在规定期限内未收到监理单位审签意见或批复文件,可视为已报经审阅。
3、施工过程监理
3.1施工单位应按报经批准的施工措施计划照章作业、文明施工。同时加强质量和技术管理,做好作业过程中资料的记录、收集与整理,随时提供监理工程师审查。施工中,需根据试验或试验性成果,决定调整、修订施工作业程序、方法、进度计划、调整原材料等,凡属对施工措施计划的实质性变更,均应事先报经监理工程师书面同意后方可实施。
3.2各分项支护工程开工5d前,施工单位应按设计施工详图严格放样,并将放样成果报监理单位审核。为了确保放样质量,避免造成重大失误和不应有的损失,必要时,监理单位可要求施工单位在监理人员直接监督下进行对照检查。
3.3各分项支护工程开工前,施工单位应对各工序质量进行自检,前一道工序经“三检”合格并经监理人员签证后方可进入下一道工序施工。检查包括以下内容。
(1)基础面缺陷处理。
(2)钻孔机具与钻孔质量。
(3)锚杆、锚索、排水管制作。
(4)排水盲沟修筑。
(5)注(灌)浆、排水等系统布设,观测仪器、设备及预埋件安装。
(6)混凝土生产与喷射准备。
(7)其他必须检查检测的项目。
按照SL176-1996《水利水电工程施工质量评定规程》(试行)进行质量评定、按照《水电站基本建设工程验收规程》DL/T5123-2000验收。
3.4坡面整修后,施工单位必须进行实际测量,对坡面高程、桩号进行复核。对地质缺陷处理应填写鉴定、处理表。由监理工程师组织业主项目部,设计、施工单位进行基础验收。
3.5钻孔作业中,施工单位应对孔位、孔径、孔斜、孔深及时进行检查,保证钻孔质量。终孔检查在监理人员旁站监督下进行,合格后签发钻孔合格证。
3.6锚杆安装前,应对锚杆的直径、长度、平直度、防腐处理进行检查。每300根锚杆抽样一组进行抗拔力试验,设计变更或材料变化时应另作一组,每组锚杆不少于三根。
3.7砂浆锚杆应用注浆机(或注浆器)注浆,严禁人工注浆。锚杆安装程序是先注浆后安装锚杆,注浆必须饱满。
3.8排水孔必须经监理人员抽查合格后才能安装孔口排水管。排水管必须按设计要求钻设梅花孔,外包裹应按设计图纸进行制作,以防止堵塞,保证排水管通畅。管口应安装牢固,喷混凝土时应作好管口保护。
3.9锚索制作完成后,对钢绞线,进、回浆管,充气管,止浆环,架线环,导向帽等逐项进行检查,并由监理人员签发合格证。
3.10垫座混凝土浇筑前,应对孔口管、锚垫板、受力钢筋进行检查,并由监理人员签发开仓证。
3.11预应力锚索灌浆应作好详尽的施工记录,灌浆过程监理人员进行旁站监督。重点检测浆材标号、灌浆压力、并浆压力、并浆时间,检查合格后由监理人员签发灌浆质量检查表。
3.12锚索张拉使用的千斤顶、压力表、油泵必须进行检测与率定,检测率定成
