施工组织设计

第一部分、工程概况

第二部分、主要施工方法

第三部分、拟投入的主要物资计划

第四部分、拟投入的主要施工机械、设备计划

第五部分、劳动力安排计划

第六部分、确保工程质量的技术组织措施

第七部分、确保安全生产的技术组织措施

第八部分、确保工期的技术组织措施

第九部分、确保文明施工的技术组织措施

第十部分、施工总平面布置图

第十一部分、其他措施

第一部分、工程概况

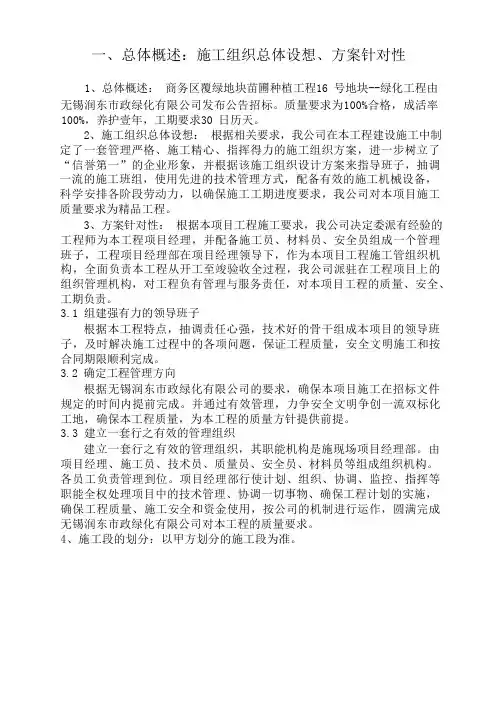

一、总体设想及方案针对性

根据淮西湖公园项目(含厕所、咖啡屋、码头服务中心、问讯处及景观和附属工程)一期工程的招标文件,作为本工程的投标方,我公司通过认真研究和分析招标文件,独立编制了该工程的施工组织设计。本施工组织设计涵盖了招标文件中所包括的全部工程内容,着重阐述了我公司对整个工程的质量、工期等工作进行统一管理的设想,以期高质量、高效率的全面履行我公司作为承包商的职责。

为在将来的施工过程中,使本施工组织设计能切实指导施工,为树精品工程服务,编制之前,我公司数次对施工现场进行了详尽的踏勘,组织相关人员学习国家、安徽省的相关法律、法规,充分了解该地区的地方特点、市场行情,熟悉工程图纸,研读招标文件,掌握了我公司所施工的范围、区域和管理职责;并根据我公司的实力结合本工程的特点,有针对性的编制了本施工组织设计。

根据本工程的特点,结合本工程的施工难点,并充分考虑到本工程的社会重要性,在本施工组织设计方案中,重点介绍了主要分项工程施工方案,在管理方面,详细阐述施工组织保证体系,劳动力、机械的配备,以及工期、质量、安全与文明施工及总体协调管理的各种措施。

我公司承诺将派出具有同类工程丰富经验的项目经理和技术负责人常驻现场;所有施工管理人员持证上岗,并且在施工过程中,公司将对他们的工作进行连续考核,以确保本工程施工的管理水平。我公司将严格依照

ISO9001:2000 质量认证体系的要求进行管理,定期派员赴现场检查考核现场管理工作,为实现“树精品、创优质”的目标而奋斗。

二、编制依据

1、根据《淮西湖公园项目(含厕所、咖啡屋、码头服务中心、问讯处及景观和附属工程)一期工程招标文件》;

2、该工程的施工图纸及工程量清单;

3、根据当前材料的市场行情;

4、根据国家及省、市现行施工及验收规范和质量评定标准,以及有关条例、实施办法等。

三、编制承诺

1、质量标准:达到合格标准。

2、工期目标:365日历天。计划开工日期为2011年5月5日,计划竣工日期2013年5月5日。

3、质保和养护:绿化养护期为二年。

4、安全生产文明施工目标:确保安全事故为“0”,做好现场保卫和消防工作。

5、管理目标:发扬本企业“团结、务实、从严、创新”精神,科学管理,精益求精,广泛采用建设部推广的“十项新技术”和其它先进的施工工艺,新方法,提高工程质量,加快工程进度。

6、服务目标:信守合同,密切配合,认真协调与各方关系,接受业主、监理等单位建议及意见。

7、协调目标:做好内外关系协调,充分发挥项目优势,主动争取各方

的支持和配合。

四、施工段划分

1、施工准备

前期工程的接收,平面控制网、高程控制点的建立、现场道路、排水、供水系统,临时用电系统的建立,现场临时办公室、工具棚、仓库的建立和调整。另外将根据图纸的变化以及标书的内容,编制调整各项资源需要量计划,经核准后预订材料,组织劳动力,按动态图的安排组织进场。施工机械按机械动态表的时间要求分期进场。

2、基础工程

在保障质量和安全的前提下适当加快施工进度,避免各种因素所造成的意外情况。

3、主体工程

本阶段的重点在于主体的质量控制。为此将对苗木规格、造型进行现场看苗,园林小品主要用材送样确认,以确保施工现场安全与质量,在苗木种植及施工前请甲方、监理方指导我方选择质量控制好,有信誉的地方供料,确保质量。

4、零星工程

采取惩罚措施加强对成品的保护,现场将视具体情形设置若干需要保护的区域,并由专人巡查。确保交付给建设单位的实物符合合同中的承诺。

第二部分、主要施工方法

一、施工测量

(1)测量依据

根据业主提供的平面控制点与水准点为基准进行引测,根据设计图纸

有关文件及有关业主提供的有关测量资料进行计算和测量放线。

(2)测量仪器选用

WILD T2经纬仪2”

SOKKIA B1精密水准仪 +0.8㎜㎏

SOKKIA C40普通水准仪 +3㎜㎏

(3)建立平面控制图

根据业主提供基准点,基准点城市座标及建筑总平面图、轴线交叉点城市坐标,采用经纬仪定出结构施工阶段的轴线控制点、线。

轴线控制点布设要远离基坑或设置在周围永久性建筑上,避免基坑开挖过程中控制点的位移量。

在工程施工过程中,定期对控制网进行复测,防止地面变形或其他因素导致的控制点移位。

(4)建立高程控制网

根据业主提供的水准点,水准点高程值,以闭合回路法将水准引至新建建筑周围,并与桩基单位的点进行校核,调整,水准点要求设在周围永久性建筑上,减小基坑开挖过程中地面沉降对基准点的影响。

(5)控制网复核

平面控制网及高程控制网建立后,由我公司测量队进行复核,复核无误后请监理及相关单位复测,并做好书面签证工作。

二、绿化工程

(一)场地平整及土壤改良

1、清理场地

清除垃圾,保护施工范围内管线,进场后按计划进度作好清场工作。对工程范围内的土表进行清理,将垃圾集中外运或填埋。

2、土壤改良

根据本工程的特点,我公司计划在施工过程中加大营养土(泥炭土)和有机肥用量,种植时先进行微酸性改良。

种植土、泥炭土和有机肥的比例为6:2:2,营养土和有机肥加入种植穴后,能大幅改善土壤的透水透气的状况,改善土壤的渗水性,改良土壤的PH值,减少土壤粘性,有利于植物根系深入;且营养土含有较多的养分物质和微生物,能提高原土壤的理化性状,从而有利于植物的良好生长。地被种植区域对土壤表层进行改良,采用泥炭土、砂与肥料混合铺设在表土层内。砂可确保草坪的平整度,使草坪根系迅速的深入土层,肥料可以大大增加土壤的养分含量,泥炭土可以使土壤疏松、透气,防止表土层的板结,增大地被的成活率。针对地坪中泥炭土、砂与肥料混合的铺设还可以增加土壤的蓄水能力,防止水分过度蒸发造成脱水现象,提高此部分植物的成活率。

(二)乔灌木种植

1、苗源筛选

(1)目标控制

做到苗木品种正确无误,生长旺盛,姿态丰满,品种优良,规格符合设计要求,数量上保障充裕并留有余地,苗源地选择较近,这样既缩短了苗木的运输时间又保证了苗木的生长环境大致相同的要求,有利保证苗木成活率。

在前期邀请有关人员进行实地踏苗,选择符合设计方及业主方要求的苗木。

(2)总体要求

乔木:主干挺直树枝展开均匀;灌木:蓬形丰满,枝叶茂盛;球类:球形浑圆,枝叶茂盛,不露脚;地被:品种纯杂草少,密度均匀。

针对本工程各苗木植物的生物学和生长习性,利用本公司特有的苗木资源和苗源信息网络系统,确定各苗木符合设计要求的规格,又是青壮年期长势旺盛,无病虫害,外形美观、姿态丰满且以采取一定培育手段,适用于移植的最佳施工用苗。并保证:

各规格树种施工用苗均为同一供应点及繁育批次,以保证本工程用苗的规格树种尺寸形状的统一,同时在数量上应有充裕的备货,以便特殊情况增添、置换需要。

应严格甄别与本工程所用树种在外观、形态上易引起混淆的同科属内相似的其他品种。同时对设计需变更的在品种选择上,结合本工程场地环境条件和设计意图,选择综合性状优越的品种。

对本工程设计用苗种、数量、规格尺寸、性状要求的充分了解和分析,在苗木材料的供应上将具有充分保障。

(3)具体措施

所选苗木的规格尺寸需比相应设计的规格有所宽余,特别是冠径、高度等规格,这样才能在移植修剪后保证招标文件所指的达到“绿化效果一次成型”。另外,所选乔木应主干挺直,树冠匀称,花灌木应枝繁叶茂。

所选用之苗木,仍注意选用苗龄为青壮年期的,可保证生命力的旺盛,栽植后发棵快,整体植物景观生命周期长。严禁老化之苗,应认真鉴别。乔木选用切过根或移植过的苗木,并且要“青皮绿叶”处于最佳青壮年生长期,即可保证“一次成型”。

2、苗木挖掘、包装、运输、栽植及清场

(1)目标控制

安排常绿树种植,挖掘配合措施按顺序操作,开挖时保护泥球不碎保护根系,精心包装,减少运输时间不损伤株体。穴土改良适应苗木生长,随挖、随运、随种工序衔接紧凑,浇水足量,适宜树木习性,及时支撑绑扎,绑扎美观牢固,随时清理整洁路面环境。

(2)总体要求

根据苗木种类规格,各自生活习性特点以及场地气候土质情况,确定最佳栽植、支撑绑扎方法,使移植苗木一次成型,生长旺盛。紧紧抓住“挖、运、种”三个环节。

(3)具体措施

a、保质挖掘

移植开挖前,要对工具、设备、人力、运力作充分安排准备,并跟踪气象变化情况,要做到工序紧凑合理,苗木随挖随运随种。所有苗木起挖与栽植应保持同步协调。

优质的苗木关键措施之一是:控制树木体内的水分平衡,在极干旱的情况下,苗木体内的含水率较低,因此在起苗前的1-2天可施行根部灌水,灌水时间与水量需视天气及土壤干湿状况而定,这样可使株体在挖、运、种的整个移植过程前吸足水分。并且可加强根系与土壤的粘结力,同时,方便挖掘,且泥球也不易碎裂。

在苗木挖掘前,还需做好如下工作:

护杆:将乔木主杆、大主枝以草绳密绕,这样在挖运时可避免树皮损

伤主枝折断,可减少蒸发避免日灼,冬季可防寒保暖。

束冠:用草绳将树木的树冠捆扎紧,特别是分枝低矮的树木,这样不但可以防止挖掘时不损伤枝条,还有利于挖掘操作和运输时避免损坏,束冠后做好主观赏面标记。

挖掘的质量是保证树木栽活的关键之一。苗木挖掘应尽量保证泥球尺寸规格,一般乔木以胸径的8倍作为泥球直径,灌木以冠幅的12-13作为泥球直径。土球高度一般为其直径的70%。

b、苗木包装

常绿苗木:围沟挖好后将土球四周接直径切下,进行修剪后包扎。

泥球的包扎,先要在泥球上扎腰箍,以加强泥球的牢固度。打腰箍时,先将一根长约15厘米的树枝在泥球的肩下3厘米处打入,留出部分不宜太长,只要能栓住草绳便可。草绳栓住树枝的端部固定后可一圈一圈往下绕扎,绕扎时一边拉紧绳子,一边用专制的木质敲板或砖块顺绕绳子方向拍打,以使草绳与泥球结合紧密。腰箍的绕扎要整齐有序,不重叠,不留空隙。腰箍的圈数应视泥球规格的大小而定,一般约为泥球高度的13左右。当扎到最后一道腰箍时,再在绳子上方打入一根枝,然后将草绳栓在树干上。

扎好腰箍后,用草绳将树木的树干固定在四周的树木或者其他它物体上,以防在修整泥球或继续包扎时由于风力和其它影响而引起树木的侧倒。然后将球面的浮土铲掉,使泥球球面成塌肩状,并用铁锹在最后一道腰箍下2厘米处向下修整泥球球底。泥球修整时要注意底部四周的弧度与深度尽量一致,以保证泥球的圆整。泥球的底部在一侧倒塌座的情况下要尽可

能小些(一般约占泥球直径的14),这样包扎的泥球球形美观,并可增加包扎草绳的牢固度。大规格的泥球当铁锹修整不便时,可用刀代替。

树木泥球的包扎有网络式、五角星等方式。用网络式包扎的泥球比较牢固,根系少的树种、名贵树种或运输距离较远时,应用网络式方式来包扎。网络式包扎时,应将腰箍上的草绳拉至球面靠近树干基部后拉到土球的另一侧球底,再从对面绕上来并与第一道草绳保持适当的距离,再将草绳由球面拉至球底,如此循环包扎,直至草绳布满泥球。然后再包扎第二层草绳。第二层草绳与第一层草绳自然交叉成网状。包扎时,要不断拉紧草绳并用敲板或砖块顺拉绳子的方向拍打,以保证包扎的紧实。第二层包扎后,将草绳固定在树干基部,最后将树推倒后用铁锹断底根。对规格较小的泥球,可用小掘的方法,挖掘时先用铁锹将根际的浮土铲去,使土面呈塌肩状,然后按照泥球的大小标准把周围土挖开,再用铁锹从四周根底部插入,切断树木的根系,使泥球成倒锥状。当确定已无根系相连时,将土球斜侧拉紧贴于铁锹上,一手提锹,一手拉树,将泥球拉出土坑,对泥球略加修整后,便可进行包扎。包扎时将草绳一端固定于树木的根际处,另一端从泥球球面拉下绕过地面复从对侧拉上来,间隔一定距离后再从泥球球面拉下,如此循环,使草绳呈西瓜皮状。最后在泥球中间再横穿一道草绳,横穿时,把拉的草绳拴住,以增加包扎的牢度也可以用一束稻草将梢部扎住后摊平于地上,把泥球放在其上,将稻草向上翻起包住泥球,最后用稻草在树干基部扎住。

c、苗木装运

苗木出圃后马上装车,保证苗木连夜运至施工现场。遵循“随挖、随

运、随种”的原则,非常重要的一点就是避免减少树木内部水分的损失,以保证植株体内的生命活动的正常进行,从而有利于伤口的愈合和根系的再生。

树木的运输及时外,还必须在装卸过程中做到轻装轻放卸,以保护树木,尽量使枝干和根系不受损伤或少受损伤。带泥球树木装车时要一株紧挨一株,泥球尽可能不要堆叠。苗木与挡车板的接触处,期间应用草包等软物作衬垫,防止车辆运行时摇晃而磨伤树皮。裸根挖掘的树木应尽量带些须根和泥土,切忌为了装运方便而用铁锹等物把根际泥土去除而损坏根系。

d、苗木种植

种植时间极为重要,我们必须在当夜运至现场后在当天种植,当天浇水完毕。

放样定位:在树穴开挖前施行种植放样定位,大规格乔木可用插杆法标志定点,群植小灌木及地被可用白粉划线标志确定种植面及林缘线。

树穴开挖:树穴开挖尺寸应比泥球略大,乔木一般比泥球边放宽20-50厘米,深度比泥球高度尺寸增加15-30厘米。灌木一般比泥球边放宽15-35厘米,深度比泥球高度尺寸增加10-20厘米。另外,树穴的尺寸还需依各树种不同的生长习性区别对待。树穴形状为圆柱体要求壁直底平。挖掘时将表土,心土分开放置。

苗木栽植:将挖出之表土与营养介质土2∶1拌和作为种植土,将已开挖好之树穴回填一部分种植土并混入适量有机基肥,将底土刮平,树木载植前,先要进行适当的修剪。在正常的情况下,树木根系对水分的吸收与树

木地上部分的消耗是基本平衡的。当树木挖掘后,大部分的根系被切断而留在土中,从而极大地影响了水分的吸收,若此时地上部分水分的消耗依旧,则很容易引起树木的过度失水而造成新栽树木的死亡。为了让新种植树木体内的水分达到新的平衡,必须对地上的部分进行新的修剪。修剪时一要注意保持树冠的骨架和蓬形,而要注意内部枝条的均匀分布。常绿树的修剪量更大些,对香樟等叶片较大的树种还要剥去大部分叶片。

栽种树木还要掌握适宜的深度。种植时先要在穴中填入松土至适当高处,再将树木放入。可以根颈处与地面持平。带泥球的树木的覆土深度,也应与原土球表面持平或略深。树木栽植过深,会妨碍根系的呼吸作用,从而影响树木的成活和生长。所以在种植穴过深或过浅时,要及时的加土或挖土。

栽植时,可由一人扶正树干,另一人用铁锹将细土填入。然后边加细土,边用夯棍将土层夯实,使树根与泥土紧密结合。树木种植时根系与泥土是否结合紧密,是树木能否种活的另一重要因素,因为树木在挖掘后根系吸收水分的根毛部分虽然几乎被破坏殆尽,但表面已木栓化的老根尚能直接从土壤中吸收水分,这些水分尽管数量十分有限,但对树木的成活具有十分重要的作用,而且能让新长出的根系马上能从土中吸收水分和养分。种植树木时,切忌将土填满种植穴后再夯实,甚至用脚踩。土填满后土层较厚,树根边的泥土不易夯实,树根与土壤之间就会出现空隙。这样不但树木容易歪斜而影响树木的成活与卫生中心的园容,也会影响根系与土壤的接触和根系对水分的吸收。

填土充实与周围的土面平齐后,在树木的周围作“酒酿潭”,大小与树

冠相同,土要高出土面10厘米左右,目的是利于向种植的树穴里浇足水,让泥土与根系的接触更为紧实,并有利于根系的吸水。

一般在种植时将稻草或草绳去掉,以免日后腐烂发热而影响树木的生长,同时也有利于根系的伸展。

树木种植后,一定要浇透水,即使遇到雨天也不例外。因为就算是下了大雨,但仍不足以达到是树木根系与土壤紧密结合的程度。

种植后第一次浇水称为定根水。浇水要四周均匀注入。第二天浇水称为回头水,复土平掩保墒。随后进入栽植后保养阶段,新栽苗木一周内每天早晚二次浇水。第2-3周每天晚间浇一次水,第4-6周后可隔天浇水,如遇雨天可视雨量,小雨仅湿表面土,仍应观察根部是否缺水。高温季节浇水时间为早、晚。

e、支撑绑扎

乔木的支撑绑扎一定要牢固,以防风吹和沉降引起根球移动而损伤根系,影响整个工程的整体效果。若胸径>10cm的乔木,用ф8㎝杉木桩四脚固定绑扎(高度控制在一级分叉处),固桩与树身接触处用麻片支垫,固桩统一刷成绿色;若胸径>20cm、高度>6m的乔木,则用三角高支撑,支撑在树冠4-5米处,在绑扎树干部位的铅丝需外套橡皮管以免损伤树皮。所有苗木地被种植后,均要及时浇水。对靠近道路一侧的苗木,在种植后用围栏进行保护,防止树干被碰损伤。

3、施工中的养护管理措施

要在施工中保证苗木成活并一次成型,光靠种植技术是不够的,种植过程中的养护措施也是关键之一。

我们采取间歇喷雾的方法,对乔木、灌木、地被增湿。喷雾所造成的水分蒸腾减少苗木叶面的水分蒸发,可防止水份过多对苗木根系生长的影响。在间歇喷雾中隔天进行一次营养液喷雾,采用磷酸二氢钾营养液(10ppm)对苗木的养分进行补充。间歇喷雾保证了苗木的水份代谢平衡,营养液喷雾保证了苗木的养分代谢平衡,这就保证了绿化效果的一次成型。

乔木、灌木的根系入土较深,地被草坪则浅,受气温影响也较大,因此除对土壤进行改良外,保湿也成为保证成活的重要任务。种植后定时进行灌溉,使土层始终保持一定湿度。

(三)草坪种植

草坪植物根系的分布一般在20-30 cm左右,对土壤要求较高,所以在组织劳力对场地初步翻耕、施肥,深翻深度不低于20cm,经过雨水后平整,消除土壤深降不平衡带来的场地不平现象。深降后再进行人工平整:平整度和坡度结合互通区自然地形地貌,按设计施工图要求,充分考虑美观,自然与排水等综合合理掌握,使地形和坡度,地形起伏自然过渡,使整块绿地中的草坪、花灌木、乔木更好地融合到一起,营造优美的绿化环境。播种草坪要充分保证土壤水分,使草坪一次出齐。对铺植草坪要经多次压实,使草地平整。

(四)大规格乔木移植技术措施

1、大树移植关键

(1)整形修剪

采用疏枝方法,剪去重叠枝、内膛枝,修剪以突出美化、层次即可,不能重剪。

(2)药液使用

由于设计中部分乔木规格较大,要达到移植成活必须保证根系水分的吸收,恢复其近部的须根。这对移植的大树成活率影响很大,为此,必须利用移植前的一切时间采取措施促进泥球内多发新根,同时保持其水分的整体平衡。具体办法是:

a对树体喷洒蒸腾抑制剂:为降低叶面的水分散失,移植前应对乔木采取喷洒蒸腾抑制剂。部分大树采取全冠移植,树冠和枝叶保留较多,蒸腾量较大,采取切根措施后,大树根系的水分吸收能力被大大削弱,因此减缓水分的消耗十分重要,这关系能否成功地移植成活。

b对树体采取滴灌法:每株大树用滴灌法滴入植物生长调节剂,根据泥球大小,滴灌的渗透面呈三角形。药剂基本上能使整个泥球都渗透到,药液可以促进大树的原有根系尽快萌发新根。为了保证药剂效果,控制其速度为每分钟约30~40滴,整个过程需用时约18小时。

c对树体喷施植物生长活力素:从起挖开始起对裸露的根系喷施植物生长活力素,在移植的全过程中每2小时喷施一次,直至种植完毕。

d地上部分根外追肥、根部追施营养液,增强树势:在根部采用生根激素促发新根措施的同时,先对地上部分进行根外追肥,因根系还未恢复正常生长,无法吸收土壤中的营养,因此只有采取根外追肥的办法。

e对树体喷洒放叶剂:种植完毕后根据每棵树叶面的不同情况,喷洒放叶剂,促使新叶加快萌发,增加光合作用,积累更多的营养。

2、大树种植关键

(1)起苗

为了保证泥球不松散,起挖时用麻壳绳打成双腰箍双网络,然后用专用吊带16根进行四周固定,然后起吊。根据每株树的具体生长量在起苗前进行一次疏剪,在保证树冠外形前提下,修剪量控制在枝叶总量的14左右,以减少水分蒸发。修剪后树干及一级分枝用草绳全面绕扎、保湿,再用麻片布进行二层绑扎。

(2)起吊、装运

a由于泥球较重、树体较大,吊绳须有二个着力点,主着力点放在泥球底部,副着力点放在树干中间,起吊时呈一定角度。

b每株树都做一个三角架,放在运输车厢内,支撑树干分枝点。另用专用吊带进行绑扎,防止运输途中树身和泥球晃动,以免损伤须根。

c大树起吊时尽量做到一步到位,即从苗地直接上车,直达种植点,尽量减少停放和搬运的次数,以保证泥球完好。

d大树上车后,用遮阳网进行整体覆盖,以减少叶面蒸腾,并随时喷洒活力素。

e吊绳用宽尼龙吊带,不采用钢丝吊绳以免勒碎土球。

根据树冠大小,我们准备每车装运2-3株,装车时大树在车厢内保持一定的角度,在车厢内泥球底部垫草包防止运输过程中泥球松散。做到当天挖运,当天种植完毕,运输途中,泥球盖好湿草包减少蒸发。

(3)定植

a定植穴:根据现场情况,定植穴直径为1.8-2.0米,深度1.0-1.2米,我们准备底层增加20cm的碎石滤水层,碎石大小为2×4×6cm,10cm 的细沙垫层,无纺布覆盖。

b通气排水管:为保证定植后大树根部不积水并且有利于土壤通气,在每个种植穴内埋 15cm,长约120cm的透气导管6根。透气导管基部必须埋到碎石隔离层中。透气导管采用疏水珍珠岩制成,可保证树穴内通气正常。

c另外,树穴外围加开排水暗沟,从碎石滤水层引出,可及时将过多的水分从树穴内排除,防止浇水过量和雨水过多时的影响。

d保留主根:在移植前1-2天,根据土壤干湿情况,进行适当浇水,以防挖掘后土壤过干而使土球松散;此外,为方便起挖,防止枝条折损应对树木进行精修剪并扎蓬。对于深根系苗木泥球可适当缩小,但主根不可断,因为根系向上输送养分需要力的作用;若主根折断,虹吸作用会使大量养分从主根流失,导致苗木从顶梢向下死亡,泥球的厚度一般不小于泥球的直径的23。起挖时遇到粗大根可用锋利的锯子切断。

e栽植:栽植前准备好营养土浆(用专门配置的营养土加水,用人工搅拌成很粘的糊状)备用;栽植时在黄沙垫层上加40~50cm营养土,然后轻轻吊入大树,观赏面的方向尽量一次到位,扶正后四周回营养土到12,剪除绑扎和遮阴纱,再回营养土夯实,每株共分三次回土夯实,最后的定植标准是乔木根颈略高于地平面5-10cm;在定植时若发现泥球松散,应马上用事先准备好的营养土浆从根颈处灌进去,直到溢出为止,然后再回营养土。

f浇水:栽植后必须马上浇一次定根水,用小皮管慢慢灌浇,直至多孔管底部见水为止。

g带宿土种植:由于本工程绿化施工属于季节内施工,所以我公司针

对无患子、栾树等移植成活率不高的苗木制定了多带宿土的移植方案,保证其根系于原产地的生态环境相一致,促进其根系尽快融入本地生长环境之中。

3、大树养护管理

俗语说“三分种,七分养”,可见养护工作的重要性。养护阶段的技术关键是:搭棚遮阴防止强光直射,经常喷雾保持树体湿润,细灌慢滴土壤水分合适。

(1)保湿:水分的保持是苗木成活的主要因素。土壤不能太干也不能太湿。太干会引起植株失水干枯而死,太湿会引起土壤通气不良致使植物根部腐烂。我公司一般在大树旁离泥球1.5-2米左右的地方设一个或几个内胆式水位观测孔,观测大树种植后地下水位和土壤干湿情况,同时也可以用做抽水孔。除了设置水位观测孔外,地上部分也可采取保湿措施,如在树冠四周安装喷雾头同时可遮阴网,以减少强日照引起的水分过分蒸发。

(2)灌溉:定植后3~4天按常规要补浇一次水,准备用滴灌法再补充植物生长活力素。做法:在每一株树干上钻一5mm的小孔,将植物活力素瓶插入孔中,释放的活力素会沿植物导管渗入,通过形成层树液循环达到根外吸收。活力素会促进植物叶片的生长,同时促使大树本身产生生根激素,从而促进根系的生长。

日常养护中,我们安排专门的技术人员进行专职养护,直至工程移交。(五)其它苗木施工技术措施

本工程除乔木栽植外尚有许多灌木、地被等植物。在抓好乔木栽植的同时,抓好其他苗木种植也是不容忽视的重要环节。为保证苗木成活并一

次成型,我们对所种植的灌木也进行切根处理,选用已经过切根复壮的苗木。这样可保证苗木种植后根系迅速恢复生长,以达到一次成型的绿化效果。

1、灌木栽植措施

首先要把好苗木质量关,选择优良苗木是最基本的技术要求。选苗标准是:根系发达,生长茁壮、枝叶茂盛,无检疫性病虫害,达到设计规格。为保证一次成型,规格要比设计大一档。凡不符合基本技术质量标准的苗木一律剔除,决不使用。

其次把好土壤关,对种植点用营养土进行换土,栽植土层较深的,增加换土深度,保证符合“适地适树”的绿化原则,尽量减少土壤对植物的不利影响。

再次把好保养关,对苗木进行适当疏叶和疏枝(不影响景观效果),花灌木适当疏枝摘叶,保持养份供需平衡。为保证成活并一次成型,减少疏枝密度。由于采用切根苗木,尽管较少疏枝摘叶也能保证成活。并保证维持一定的空气湿度,降低植物叶面温度,促进植物迅速恢复生长。

苗木种植必须编制计划,均衡供苗。苗木定位后打开和取出土球包装物,然后分层加土捣实,回填土到泥球深度23时围堰浇足水,再培土盖住泥球。

2、地被栽植措施

地被种植要对土壤细平整,有利于地被生长成型后平整,植株发达。地被种植整齐均匀,按每平方米设计量种植。

(六)养护管理措施

本工程绿化养护期为二年,我们将组织高效的项目管理部,安排精干的养护管理队伍,对本工程进行二年良好的养护管理工作。养护期满绿化成活率达到100%。

A、管理机构

我们将组织高效的项目管理部,安排精干的养护管理队伍,进行良好的养护管理工作。加强领导,配备精干的技术队伍,统一指挥,协调运作,确保绿化养护工作的科学性与标准化,规范化。

建立绿化养护项目部和总工室,配备电脑、传真机,统一指挥该区段养护工作,配合监理组对全部地块的绿化养护进行检查、考评。实施项目经理责任制。

B、管理制度

1、强化管理机制。实行队组岗位责任制,加强对各部门及养护人员的政治思想教育和技术培训,推行质检员巡视制,施工人员工序控制制。在项目经理统一指挥下,对各部门及队组实行岗位责任包干,用严格的奖惩手段,将各点养护时效、养护质量直接与个人经济利益挂钩,确保养护工作的标准化和规范化。

2、规范、细化正常的养护措施

(1)建立、健全绿化养护档案。定专人认真做好养护施工日记与台帐,每月进行检查、评比、交流,认真总结经验教训,不断提高养护管理水平,争创养护管理优质工程。

(2)认真做好苗木补植,除草去杂、抗旱排涝、防治病虫、修剪施肥、安全保洁等一系列工作。

观鸟台施工组织设计技术标投标版

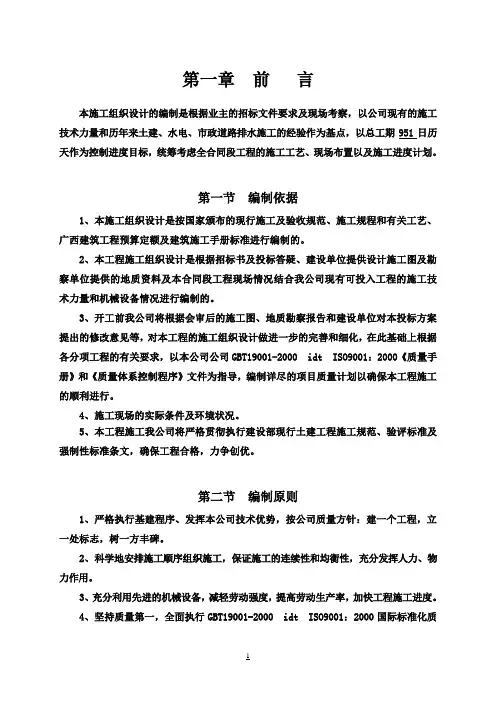

观鸟台施工组织设计技 术标投标版 Document number:BGCG-0857-BTDO-0089-2022

施工组织设计 1 编制依据 编制原则 本施工组织设计是以贯彻执行国家有关基本建设的各项方针、政策、工程建设标准强制性条文及ISO9001:2008《质量管理体系标准》,遵守国家和石河子地区的法律、法规为基础,以满足建筑工程施工质量验收统一标准为原则,运用科学的管理手段,文明施工,安全生产。 实行安全生产与文明施工同步,工程建设与绿色环保兼顾,形成文明、绿色、合理的施工现场。 根据本工程设计特点,结合施工现场实际情况,合理规划现场,本工程平面按变形缝分段,主体立面分层,组织有节奏、有计划的施工,运用统计技术,充分作好人、财、物的平衡调配,最大限度地利用机械化施工,降低劳动强度,加快施工进度,运用计算机辅助施工项目,实现对质量、进度、成本的控制。 施工前充分做好技术准备工作,积极采用“四新”技术,优化施工方案,选择优质建筑材料,精心组织施工,充分展示设计风格。 编制依据 石河子市天鹅湖观鸟台建设项目施工图纸 工程应用的主要规范、规程

2 工程概况工程主要情况

结构概况如下表: 建筑电气设计概况: 变配电系统: 本工程采用10KV市电网供电。本工程高压电源进线采用2×(YJV-3×70- SC100)由室外埋地引入至高压配电柜,由高压配电柜配出三路干线到三台 1000KVA干式变压器为低压配电系统提供电源。由变压器配出的线路采用高强封闭母线配线,电源电压为220/380V交流三相五线制配电。向各楼层供电点供电的干线,采用分区树干式配电,较大容量动力负荷及重要负荷采用放射式供电。消防负荷等一级负荷均采用双电源供电,末端切换。在低压柜设置自动无功补偿装置,功率因数由补偿到,电容器中串联电抗器以抑制谐波。 导线选择: 干线采用低烟无卤交联聚乙烯阻燃电缆。支线采用聚乙烯绝缘低烟无卤阻燃电线。消防设备供电采用低烟无卤交联聚乙烯耐火电缆。 照明系统: 安全出口灯、疏散标志灯、应急照明灯均带蓄电池,应急时间不少于30分钟。所有灯具均带一根PE线,型号规格同相线。 3 施工部署 工程管理目标 进度管理目标 总工期目标:2016年08月30日开工,2016年10月30日竣工。

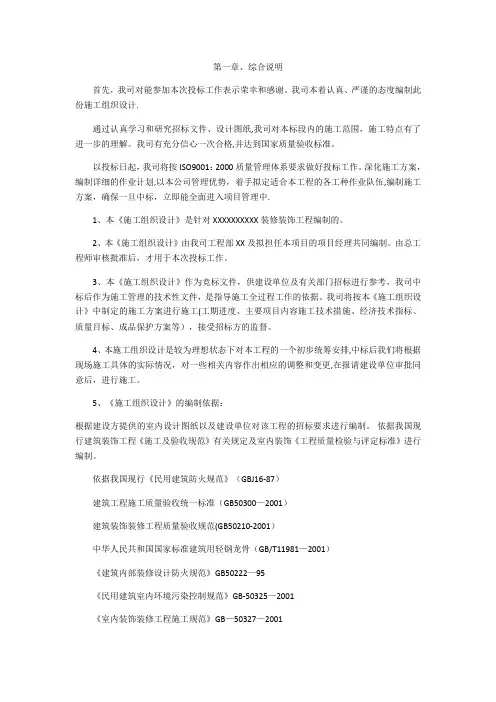

暗标施工组织设计

目录 一、工程概况 (4) 二、承包范围 (4) 三、施工现场平面布置 (4) 1、施工平面布置 (4) 2、施工平面管理 (5) 四、施工重点难点及处理措施 (6) 五、施工方案和技术措施 (21) 1、测量工程 (21) 2、拆除项目 (23) 3、土方工程 (23) 4、钢筋工程施工方案 (27) 5、模板工程施工方案 (27) 6、钢筋混凝土工程施工方案 (27) 7、砌体工程施工方案 (28) 8、岩棉板屋面保温施工方案 (28) 9、屋面水泥砂浆找平层 (29) 10、高聚物改性沥青防水卷材 (30) 11、轻钢龙骨矿棉吸音板施工方法及措施 (32) 12、乳胶涂料施工 (34) 13、木门安装 (37) 14、抹灰施工 (40) 15、墙面砖铺贴工程 (41) 16、地面砖铺贴工程 (42) 17、金属踢脚板安装施工 (46) 18、钢质防火门安装工程施工工艺 (47) 19、轻钢龙骨纸面石膏板吊顶工程 (50) 20、钢结构 (51) 21、铝合金断桥隔热窗 (55) 22、石材幕墙 (56) 23、给排水工程 (59) 24、道路工程 (68)

25、绿化工程 (71) 六、对分包队伍的管理措施 (79) 1、专业分包队伍计划 (79) 2、对分包方的管理措施 (79) 3、对材料供应商的管理 (82) 七、劳动力计划及主要设备材料、构件的用量计划 (82) 1、劳动力配置计划 (82) 2、劳动力的管理措施 (82) 3、劳动力的素质控制措施 (82) 八、施工进度计划与保证措施 (84) 1、进度计划与工期安排协调 (84) 2、进度控制顺利执行的条件 (84) 3、编制施工进度表 (85) 4、保证工期的具体措施 (89) 九、项目管理机构配置 (91) 十、深化设计安排和措施 (97) 十一、与建设单位、监理、设计、审计、造价咨询公司等其它相关单位的配合措施.. 98 1、与业主的配合措施 (98) 2、与监理工程师的配合措施 (99) 3、与设计单位的配合措施 (99) 4、与审计、造价咨询公司的配合措施 (100) 十二、安全和绿色施工保障措施 (101) 1 安全管理目标 (101) 2 安全保证体系及职责 (101) 3 安全生产管理制度 (105) 4 施工安全专业措施及安全要求 (106) 5、现场治安保卫管理制度 (117) 6、保安检查装备的配置 (118) 7、绿色施工保障措施 (124) 十三、文明施工保证措施 (127) 1 文明施工管理目标 (127) 2 文明施工保证体系及职责 (128)

某工程技术标施工组织设计最终版

(此文档为word格式,下载后您可任意编辑修改!) 某工程技术标施工组织设计 施工技术方案 第一节基础工程 一、施工顺序:测量放线→打桩→开挖土方→垫层→扎基础钢筋→支模→浇捣砼→拆模找平→基础梁→回填土。 二、预制钢筋混凝土管桩 1.施工工艺及施工操作规程 1.1测放桩位 由测量人员按建设单位所提供的现场坐标点,使用电子经纬仪,按桩基平面布置图测放各控制点及桩位,桩位测量偏差应在10mm以内。 1.2施工准备 (1)认真检查打桩设备各部件的性能,以保证正常作业。 (2)检查管桩外观质量,注意在运输过程中有无损伤,管桩标记是否清晰。 (3)根据施工图绘制桩位编号图。 (4)测定和标出场地上的桩位,其偏差不得大于10mm。 (5)在桩身上划出以m为单位的长度标记。 1.3压桩顺序编排原则 (1)本工程桩基距建筑物较远,场地开阔,桩较密集部

位,宜从中间向四周进行。 (2)根据桩的入土深度,宜先长后短。 (3)根据桩的规格,宜先大后小。 (4)根据建筑物的高层与低层的关系,宜先高后低。 1.4施工操作工艺 (1)就位桩机: 打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜。操作四个行走手柄,配合操作四个升降手柄,即可使桩机纵向或横向移动,达到对准桩位的目的。 (2)调平: 为保证压入桩的垂直度,压桩前需将桩机机身调平。通过操作四个升降手柄,并配合观察装在操作台面板上的全方向水平仪是否对零,即可完成此项工作。 (3)供桩就位前必须检查桩位编号、桩的型号、截面、长度是否符合设计要求,同时检查桩身出厂日期、浇捣日期、标号、外观质量,如无误才允许吊桩,进行供桩就位。 (4)起吊预制桩: 先栓好起吊用的钢丝绳和索具,然后应用索具捆绑住桩上部约50cm 处,再启动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确。回复门架在桩顶扣好桩帽,可卸去索具。 (5)稳桩:

施工组织设计(技术标)

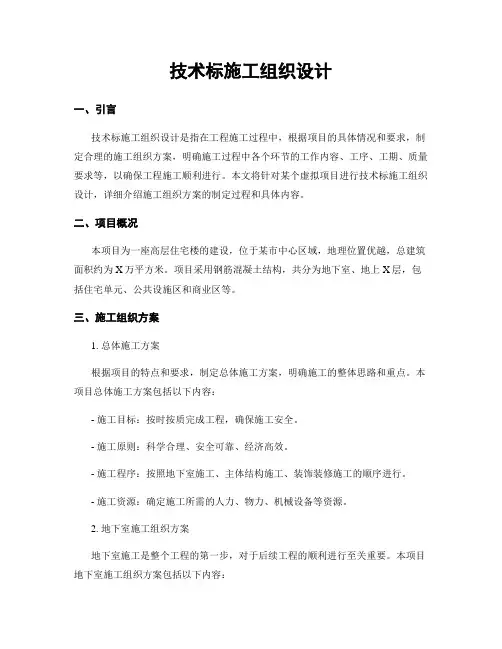

施工组织设计

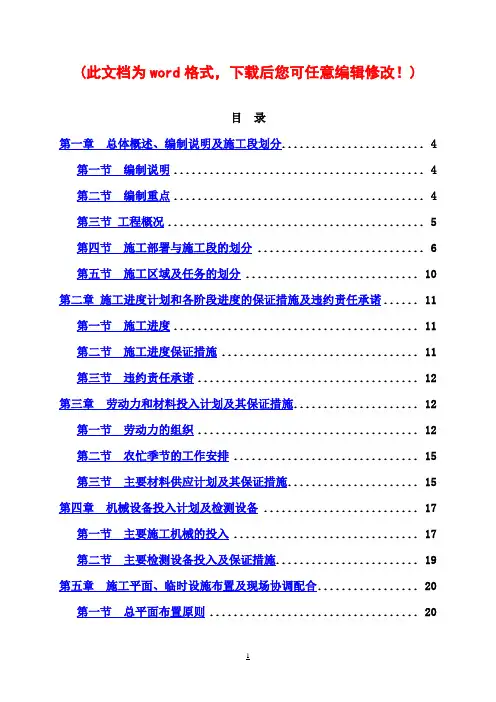

目录 1、编制说明及依据 2、工程概况 3、施工总体部署及施工总平面布置图 4、主要施工方案和技术措施 5、施工工期、施工进度计划及保证措施 6、工程质量保证措施 7、安全生产、文明施工及保证措施 附图: 1、拟投入的主要施工机械设备表 2、劳动力计划表 3、计划开、竣工日期和施工进度网络图 4、施工总平面图 5、临时用地表

1.编制说明及依据 1.1编制说明 重庆定普工贸有限公司汽车配件生产线项目建设单位为重庆定普工贸汽车有限公司,根据有关资料及该工程特点,结合我公司同类工程施工经验及技术设备情况,编制本工程施工组织设计。本设计重点阐述工程施工组织、施工部署及平面布置、施工进度、主要分部分项工程施工方案、施工人员机具使用计划以及保证工期、质量、安全文明施工的技术措施等管理措施。 1.2编制依据 1.2.1重庆定普工贸有限公司汽车配件生产线项目施工招标文件。1.2.2重庆定普工贸有限公司汽车配件生产线项目施工图纸。 1.2.3我公司的员工管理手册、企业标准、企业工法。 1.2.4重庆当地的各项施工规范和图集。 2.工程概况 重庆定普工贸有限公司汽车配件生产线项目总建筑面积24083.26m2,主要结构形式钢结构,钢筋混凝土框架结构。 联合厂房由生产车间和生产辅房构成,生产车间为地上三层框架结构,生产辅房为地上四层框架结构,建筑总高度为25.200m。门卫为地上一层框架结构,建筑高度 4.100m。公厕为地上一层框架结构,建筑高度 3.000m。采用旋挖钻孔灌注桩基础,墙面分别由浅灰色复合成品岩棉板、灰白色铝塑板、面砖和干挂米黄色黄岗岩组成。3.施工总体部署及施工总平面布置图

绿化养护工程技术标施工组织设计

一、技术标综合说明 1、工程概况 1.1在踏勘了青浦区赵巷镇2011年度中小河道管理养护工程现场和认真研究了招标文件后,根据我方的实际情况和能力衡量,决定参加该工程投标。 1.2本养护工程总面积9 2.0937万平方米。其中绿化养护面积24.4617万平方米,陆域保洁面积67.632万平方米。 1.3养护期限:2011年10月1日至2012年12月31日。 1.4养护承包内容、范围:本标段范围内的绿化养护、陆域保洁、栏杆维修等。 1.5本养护组织设计的编制依据: 1.5.1招标单位的招标文件和招标答疑纪要和其他相关资料。 1.5.2工程现场的实际情况。 1.5.3现行的国家有关养护规范及质量检验评定标准。 1.5.4现行的上海市有关安全、文明、施工规范及标准。 1.5.5公司现有的同类工程的养护经验、技术力量和机械化施工能力。 2、编制说明 2.1本投标书是根据单位招标文件和现场勘察为依据编制的。中标后将成为业主和本公司签订绿化养护管理合同的法律根据和养护合同的附件之一。 2.2我公司认真阅读了招标文件全部内容,并注意到招标文件对本工程绿化养护管理的要求,在仔细勘察现场,对现场的地形、地貌、植物生长状况等进行了综合分析后,我们认为我公司完全有能力承揽该项养护工程并对本工程范围内的整个养护管理作了充分计划,以充分体现出一流管理,一流养护水平。 3、若我方中标,在养护过程及质量上,必将体现出一流水平,养护质量必将达到招标书中的要求。 二、养护管理的规范、标准和要求 1、养护技术规范: 《对承包单位机构、人员配备的要求》 《园林植物栽植技术规程》(DBJ08-18-91) 《园林植物养护技术规范》(DBJ08-19-91) 《园林植物保护技术规程》(DBJ08-35-94) 《行道树栽植技术规程》(DBJ08-54-96) 《大树移植技术规程》(DBJ08-53-96) 《园林栽植土质量标准》(DBJ08-231-98) 《草坪建植和草坪养护管理的技术规程》(DBJ08-67-97) 《上海市园林绿化养护标准》(1998.12) 《上海市园林工程预算定额(2000)》 《绿化养护工程补充定额(试行)》1999.12 《上海市园林绿化养护综合配套定额(试行)》

土方施工组织设计(技术标)72979

目录 一、编制说明及依据 二、施工现场平面布置 三、工程进度计划 四、主要施工方法 五、质量保证措施 六、土方开挖安全文明目标及安全保证措施 七、现场文明施工措施 八、环境保护 九、劳动力、机械设备投入计划 十、冬雨季施工措施 十一、地下、地上管线及成品半成品保护加固措施十二、安全环保措施 十三、相关单位协调配合施工措施 十四、附表

一、编制说明及依据 1、本施工组织设计方案编写是根据云梦县曾店镇众兴菌业项目土方优化工程土方工程施工招标文件及补充说明和施工图有关内容,方案编制前,我公司组织有关施工技术人员对现场踏勘,并对场地周边环境作了详细调查研究。根据调查结果,综合考虑本项目的特点、特点以及以往类似工程的施工经验,结合我公司的技术、设备、资金能力,在充分熟悉并新生招标文件的前提下,编写了本施工组织设计方案,主要依据除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:《工程建设标准强制性条文》;《建筑工程施工质量验收统一标准》;《建筑地基基础工程施工质量验收规范》;《建筑施工土石方工程安全技术规范》以及本工程万科工程采购技术要求及质量要求表和招标文件。 2、本施工组织设计系本工程投标文件的组成部分,同时也是中标后施工的纲领性技术文件。 ㈠工程概况 本工程为云梦县曾店镇众兴菌业项目土方优化工程土方工程,地处云梦县曾店镇,包括土方开挖、内倒及外运工程,其中土方开挖192187立方,外运约85437立方、回填约213592立方。 A、本工程的施工重点及难点:

a、基底超挖:开挖基坑不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。 b、基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。 c、施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。 d、开挖尺寸不足,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。 e、雨雪季施工时,预留30cm土层.再挖至设计标高。 ㈡总体设想及施工段划分 根据招标文件、施工图纸及现场踏勘,我们对本工程方案编制总体设想如下: 1、总体方案设计原则: ⑴符合现场施工条件和环境要求,施工技术优化、可行; ⑵保证工程质量、安全; ⑶施工工期合理; ⑷维护邻近原有设施的安全与稳定; ⑸在保证安全、可行的基础上,尽量降低工程造价。 2、方案针对性 根据本工程的实际情况,针对工程施工过程中的边坡开挖施工技术要

暗标施工组织设计与对策

1总体施工组织布置及规划 1.1工程概况 项目名称杭锦旗锡尼镇阿门其日格至胜利公路施工,项目建设地点位于杭锦旗境,道路全长为19.26公里;技术标准为四级公路,设计行车速度20公里/小时,路基宽度为6.5米,路面宽度为4.5米,路面采用沥青混凝土高级路面,根据本工程的施工特点制定本施工案。 1.2工程目标 1.2.1 质量目标 标段工程交工验收的质量评定为合格;竣工验收的质量评定为合格。 1.2.2 工期目标 计划开工日期:2016年4月1日;计划竣工日期:2016 年6月30 日,总工期:91日历天。 1.2.3安全目标 安全生产责任事故死亡人数0;安全生产责任事故重伤率低于0.2‰;较大以上安全生产责任事故起数0;重大火灾责任事故起数0;重大环境责任事故起数0。 1.2.4环保目标 环境污染有效控制,最大限度节约能源,污染物排放达标,土地资源节约利用、少占耕地,水保措施落实到位,保护绿色植被,烟尘排放合理不超标,工程绿化完善美观。 1.2.5文明施工目标 做到现场布局合理,施工组织有序,材料堆码整齐,设备停放有序,标识标志醒目,环境整洁干净,实现施工现场标准化、规化管理,地关系良好。 1.3 总体施工规划 1.3.1如若中标本标段,将格按照招标文件和施工图纸的要求,保证施工质量。施工期间,将根据当地气候条件、水文特征合理安排工期,分多个作业面平行流水作业,安全优质的完成本工程。 1.3.2成立项目经理部,项目经理部全面代表我单位负责本工程组织实施、调度

指挥、施工管理、进度控制、工程创优、安全管理、对外协调等全过程控制管理工作。 1.3.3根据工期和工程特点,调集适当的机械、试验设备,配备先进的测量仪器,组织一个技术力量雄厚、施工经验丰富、善于打硬仗的施工队伍。合同签订后立即做好各项准备工作,一旦接到开工命令后如期开工。 1.3.4在施工中,我公司将格按照施工规、设计意图和合同条款施工,接受监理工程师的监督,服从业主的指挥,尊重当地风俗习惯。 1.4工程施工总体思路 1.4.1“两个确保” 第一确保质量和安全,第二确保工期。 1.4.2贯彻“三高” 高水平优质建成本工程;高标准的施工控制,原材料检测控制,工序控制,施工过程控制。高效率建设本工程,各工序作业全过程控制。 1.4.3坚持“四先” 采用先进的设备、科学的配置来满足设计要求、规程要求及业主要求;采用先进的技术与工艺来保证质量的要求;采用先进的组织管理技术,结合工程特点,统筹考虑,科学安排;用先进的工程质量观念来统一全体参建职工的认识,把高标准、要求全面贯彻到施工的每一个环节。 1.4.4试验先行,施工紧跟 根据本工程的特点,对每项工程先行试验,确定工艺参数,报监理工程师审批后,再行施工。 1.5 施工准备 1.5.1测量、试验 1.5.1.1派多年从事测量工作的专业测量工程师担任测量队长,另配具有施工经验、责任心强的测量人员若干。配备足够合格的满足精度要求的测量仪器。开工前对业主、监理及设计单位书面提供和图纸提供的测量标志及资料分两组人员进行复核,并在收到上述标志资料的规定时间向监理工程师提交复测结果。

施工组织设计规则

(四)施工组织设计(分标段编制) (1)项目组人员组织结构; (2)设备、仪表的配备; (3)施工进度和组织计划; (4)施工方案(采用文字并结合图表形式说明各分部分项工程的施工方法); (5)质量、进度、成本控制计划; (6)项目安全控制; (7)环境控制及文明施工; (8)遇有突发事件的处理程序; (9)竣工资料的收集整理与验收; (10)额外服务承诺。

七、施工组织设计 1.投标人应根据招标文件和对现场的勘察情况,采用文字并结合图表形式,参考以下要点编制本工程的施工组织设计: (1)施工方案及技术措施; (2)质量保证措施和创优计划; (3)施工总进度计划及保证措施(包括以横道图或标明关键线路的网络进度计划、保障进度计划需要的主要施工机械设备、劳动力需求计划及保证措施、材料设备进场计划及其他保证措施等); (4)施工安全措施计划; (5)文明施工措施计划; (6)施工场地治安保卫管理计划; (7)施工环保措施计划; (8)冬季和雨季施工方案; (9)施工现场总平面布置(投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置); (11)成品保护和工程保修工作的管理措施和承诺; (12)任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施; (13)与发包人、监理及设计人的配合; (14)招标文件规定的其他内容。 2.若投标人须知规定施工组织设计采用技术“暗标”方式评审,则施工组织设计的编制和装订应按附表七“施工组织设计(技术暗标部分)编制及装订要求”编制和装订施工组织设计。 3.施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。若采用技术暗标评审,则下述表格应按照章节内容,严格按给定的格式附在相应的章节中。 附表一拟投入本工程的主要施工设备表 附表二拟配备本工程的试验和检测仪器设备表 附表三劳动力计划表 附表四计划开、竣工日期和施工进度网络图 附表五施工总平面图 附表六临时用地表

暗标施工组织设计投标

目录 第一章编制依据 1.施工组织设计的指导思想 2.编制范围及内容 第二章工程概况 1.项目概况 2.工程内容 3.工期、质量、安全目标 3、1.工期安排 3、2.质量要求标准: 第三章项目管理组织机构及管理制度 1.项目管理机构的组建 1、1.项目管理层——工程项目经理部 1、2.安装作业队构成项目作业层 2.工程人员组成 2、1.项目经理部人员组 2、2.作业队人员及构成 2、3.项目管理机构职责 2、4.工程技术部职责 3.施工组织计划 3、1.工作流程

3、2.规章制度 4.项目管理机制 5.施工项目的高效运作机制 5、1、明确项目经理部的责、权、利 5、2.树企业形象,创工程精品 6.保证施工项目高效运作的措施 第四章工程质量管理 1.质量目标及方针 1、1.质量目标 1、2.综合管理方针 2、质量管理体系 2、1.质量管理组织机构 2、2、质量标准的管理及控制 3.工程质量全过程控制 3、1.质量控制流程 3、2.质量控制程序 4、工程质量技术保证措施 4、1.工程质量保证措施 4、2.施工过程质量控制点检测 5.质检文件、资料与质检记录管理 5、1.质量文件、资料管理 5、2.质检记录管理

6.设备、材料采购过程中的质量控制 6、1.工厂监造质检人员上岗业务培训 6、2.物料管理承诺 第五章施工部署及组织管理 1.工程总体布置 1、1.本工程的施工指导方针 1、2.施工组织安排 2.施工技术准备 3.施工准备 3、1.按施工平面图做好现场临设。 3、2.按平面图位置布置好材料、设备。 3、3.施工项目做好与业主的配合措施 4.施工项目做好与监理的配合措施 5.施工项目做好与设计院的配合措施 6.做好与第三方施工单位的配合措施 7、施工规划 7、1、施工工序 7、2、熟悉、审查施工图纸、摄像机点表与有关的设计资料 7、3、物资准备 7、4、劳动力组织的准备 7、5、施工现场准备 7、6、施工的场外准备加工件的加工与定货。

技术标(施工组织设计)

第一部分编制说明 第一章《技术标》编制说明 本《XXX市XXX房地产开发有限公司XXX名苑住宅小区住宅楼工程技术标》 是指导XXX市XXX房地产开发有限公司XX名苑住宅小区住宅楼工程施工的纲领 性文件。编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械 设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全 生产保证措施、文明施工及环境保护措施、降低成本措施、推广新技术、工程 技术资料管理、成本控制、材料采购以及工程回访等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全 部施工任务的重要经济技术文件。是根据贵单位提供的《施工招标文件》、《建 筑工程施工质量验收统一标准》,结合我公司的ISO9001-2000质量管理体系、GB/T24001-1996环境管理体系、GB/T28001-2001职业健康安全管理体系标准及 这些年来本企业的实际工作和成熟做法而编制的。 本技术标内容充实完善,对重要分部、分项的施工组织与设计做了充分考虑和按排,具有一定的可操作性,明确了工程施工过程中计划和操作工艺以及控制范围,对工程施工过程中的质量、安全、技术以及技术资料管理做了明确规定,尤其是对新技术、新工艺、新材料、新做法的应用做了详尽的设计及说明。总之,从为业主、用户着想的前题下,认真组织、工序把关、严密施工,消除隐患,向业主、用户交一个满意的产品。 因水平有限,标书中的缺点及不足之处,恳请各位专家、评委指正,以促进我们的工作质量进一步提高。 XXXX年XX月XX日

第二章编制依据 本技术标是根据XX市XX房地产开发有限公司XX名苑住宅小区住宅楼工程招标文件、施工图以及相关的现行国家有关规范、标 准和规程。结合ISO9000质量体系、GB/T24001-1996环境管理体系、GB/T28001 -2001职业健康安全管理体系文件(质量手册、程序文件、作业指导书)。现行本市有关建设标准、规程、安全管理体系、质量要求和现场文明施工管理文件。施工现场实际情况、施工环境、施工条件和自然条件的分析。本公司现有的劳动力、技术、机械设备能力和施工管理经验,结合我公司实际情况并参照以下规范和标准而编制的。 1、建筑工程施工质量验收统一标准; GB50300-2001 2、建筑地基基础工程施工质量验收规范; GB50202-2002 3、砌体工程施工质量验收规范; GB50203-2002 4、混凝土结构工程施工质量验收规范; GB50204-2002 5、钢结构工程施工及验收规范; GB50205-1995 6、屋面工程质量验收规范; GB50207-2002 7、地下防水工程质量验收规范; GB50208-2002 8、建筑地面工程施工质量验收规范; GB50209-2002 9、建筑装饰装修工程质量验收规范; GB50210-2001 10、民用建筑工程室内环境污染控制规范; GB50325-2001 11、建筑给排水及采暖工程施工质量验收规范; GB50242-2002 12、建筑电气工程施工质量验收规范; GB50303-2002 13、通风与空调工程施工及验收规范; GB50243-97 14、建筑基坑支护技术规程; JGJ120-99 15、建筑桩基技术规程; JGJ94-94 16、建筑地基处理技术规范; JGJ79-91 17、玻璃幕墙工程技术规范; JGJ102-96 18、建筑工程冬期施工规程; JGJ104-97 19、建筑排水硬聚氯乙烯管道工程技术规程; CJJ/T29-98

工程施工组织设计方案-暗标

目录 第一章编制依据 (5) 1.1编制依据 (5) 1.2本工程采用的技术规 (5) 1.3 建筑工程行业标准及规、规程、图集 (5) 第二章工程概况 (7) 2.1 建筑概况 (7) 2.2 结构概况 (7) 2.3 工程承包围 (8) 2.4 地质概况 (8) 第三章工程目标 (10) 3.1 工程质量目标 (10) 3.2 施工工期目标 (10) 3.3 现场管理目标 (10) 3.4安全生产目标 (10) 第四章施工部署 (11) 4.1 项目管理组织机构 (11) 4.2 施工准备 (11) 4.3 施工部署 (12) 第五章主要施工方案及技术措施 (14) 5.1 施工顺序及施工流向安排 (14) 5.2 主要方法及技术措施 (16) 第六章工程施工重点、难点分析及对策 (124) 6.1施工技术重点、难点分析 (124) 6.2 大体积混凝土施工质量保证措施 (125) 6.3屋面、卫生间防水工程难点分析及对策 (128) 6.4粉工程难点分析及对策 (129) 6.5楼地面工程难点分析及对策 (130)

6.6涂料工程难点分析及对策 (130) 6.7保证工期对策 (131) 第七章质量管理体系与措施 (132) 7.1 质量保证措施与创优计划 (132) 7.3 保证工程质量的技术、经济、组织措施 (137) 第八章确保工期的技术组织措施 (139) 8.1 本工程计划的特点 (139) 8.2 确保工期的组织措施 (139) 8.3 确保工期的技术措施 (139) 8.4 工期目标保证措施 (141) 8.5 各阶段进度保证措施 (142) 第九章施工进度网络图 (144) 9.1 施工进度网络图见附表四 (144) 第十章安全生产管理体系与措施 (145) 10.1 安全生产目标 (145) 10.2 安全生产保证体系与管理制度 (145) 10.3 安全生产技术保证措施 (147) 10.4 现场施工消防安全保证措施 (154) 第十一章文明施工管理体系与措施 (157) 11.1 总体思路 (157) 11.2 保证措施 (157) 11.3具体措施 (157) 第十二章环保管理体系与措施 (162) 12.1 环境管理方针 (162) 12.2 环境组织管理体系 (165) 12.3 环境保护措施 (166) 12.4 扬尘污染控制措施 (168) 12.5 防止施工扰民和民扰措施 (169) 第十三章组织机构及管理人员、资源配备计划 (170)

市政暗标施工组织设计方案

第一章工程概况 一、编制依据: 1、******工程招标代理有限公司发布的《*****北部地区**路道排工程招标文件》; 2、武汉市市政工程设计研究院关于本工程施工图设计及说明; 3、现场踏勘情况及答疑文件; 4、《市政道路工程及排水管渠质量检验评定标准》CJJ1-90; 5、《城市道路路基工程施工及验收规范》CJJ44-91; 6、《地基与基础工程施工及验收规范》GBJ202-83; 7、砼路面施工及验收规范; 8、其他有关施工规范及标准。 二、工程概况: 1、工程名称:*****北部地区**路道路排水工程。 2、建设项目概述 **路位于*****火车站以北,起于常青路,止于新华下路,全长2096米,规划断面宽25米,道路等级为城市次干道。规划中线沿**路明渠,明渠宽约6米,明渠两侧多为房屋开发新区,渠岸有不连通的机耕路。全线地势较为平坦,高程在19.7~22.1米之间,随着*****北部地区的开发建设,**明渠已难以满足该地区的排水要求,并严重影响明渠沿线的环境卫生,因此对**明渠的彻底改造已迫在眉睫。 本标段(第五标段),设计里程桩号自1+720~2+208,全长488米。止点2+208位置同新华下路平交,要求与原有混凝土路面对缝施工。

本标段投标工作内容包括道路工程、排水工程、软基处理工程。 3、计划施工工期 计划工期为290天。 4、主要实物的工程量及技术指标 (1)20cm厚C30砼路面6746m2,要求抗折强度不低于4.5mpa。 (2) 30cm厚6%水泥稳定碎石基层7031m2,要求28天饱水抗压强度不低 于3.0mpa。 (3) 6cm厚预制30号混凝土彩色方砖3475m2 (4) 15cm厚6%水泥稳定碎石基层3589m2,要求其压实度为95% (5)30#预制站卧石948m (6)φ300钢筋砼管548m (7)砖砌方形雨水井34座 (8) φ500钢筋砼管108m (9)φ1000钢筋砼管 57.27M (10)B*H=2.8*2.0雨水箱涵238m;结合箱4座;直线井1座 (11)B*H=3.0*2.0雨水箱涵207m;结合箱3座;直线井1座 5、工程特点 本过程地形条件复杂,软基处理量较大,为保证工期,管线埋设以及 其它工序应同软基处理紧密结合,科学安排。整体工程中的诸多分项如给 水、电力等配套工作均由有关专业公司和对口部门承担,多了一些协调、 交接工作。整个施工过程中,无法避免地承受着即将来临的东雨季。如何 采取措施,保质保量、保工期是施工单位必须认真落实的问题。

施工组织设计(技术标)模板

第一章、综合说明 首先,我司对能参加本次投标工作表示荣幸和感谢。我司本着认真、严谨的态度编制此份施工组织设计。 通过认真学习和研究招标文件、设计图纸,我司对本标段内的施工范围,施工特点有了进一步的理解。我司有充分信心一次合格,并达到国家质量验收标准。 以投标日起,我司将按ISO9001:2000质量管理体系要求做好投标工作。深化施工方案,编制详细的作业计划,以本公司管理优势,着手拟定适合本工程的各工种作业队伍,编制施工方案,确保一旦中标,立即能全面进入项目管理中。 1、本《施工组织设计》是针对XXXXXXXXXX装修装饰工程编制的。 2、本《施工组织设计》由我司工程部XX及拟担任本项目的项目经理共同编制。由总工程师审核批准后,才用于本次投标工作。 3、本《施工组织设计》作为竞标文件,供建设单位及有关部门招标进行参考,我司中标后作为施工管理的技术性文件,是指导施工全过程工作的依据。我司将按本《施工组织设计》中制定的施工方案进行施工(工期进度、主要项目内容施工技术措施、经济技术指标、质量目标、成品保护方案等),接受招标方的监督。 4、本施工组织设计是较为理想状态下对本工程的一个初步统筹安排,中标后我们将根据现场施工具体的实际情况,对一些相关内容作出相应的调整和变更,在报请建设单位审批同意后,进行施工。

5、《施工组织设计》的编制依据: 根据建设方提供的室内设计图纸以及建设单位对该工程的招标要求进行编制。依据我国现行建筑装饰工程《施工及验收规范》有关规定及室内装饰《工程质量检验与评定标准》进行编制。 依据我国现行《民用建筑防火规范》(GBJ16-87) 建筑工程施工质量验收统一标准(GB50300-2001) 建筑装饰装修工程质量验收规范(GB50210-2001) 中华人民共和国国家标准建筑用轻钢龙骨(GB/T11981-2001) 《建筑内部装修设计防火规范》GB50222-95 《民用建筑室内环境污染控制规范》GB-50325-2001 《室内装饰装修工程施工规范》GB-50327-2001 《室内建筑装饰装修材料有害限量十个标准》 国家及地方颁布的其他有关规范,标准和规定

暗标要求格式

暗标要求格式 公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-

附表七:施工组织设计(技术暗标部分)编制及装订要求 技术标“暗标”部分,封面、封底、侧封及所有正文中均不得出现可识别投标人身份的任何字符、徽标(包括文字、符号、图案、标识、标志、人员姓名、企业名称、以往工程名称、投标人独有的标准名称或编号等),也不得出现其他具有标识性作用的符号、图案等。如有违反,按无效标处理。 技术标“暗标”评审部分的封面及内容应符合以下要求(未按要求排版制作按无效标处理): 暗标部分封皮采用统一格式:①品牌:金逹儒风(金逹国际商用办公纸)②大小:A3+(440mmⅹ297mm);③质地、型号、颜色:防竹纹5001。 (1)?全文采用MICROSOFT-WORD打印; (2)?纸张:A4白色复印纸,规格为70g/㎡ (3)?字体:宋体; (4)?字号:(1)一级标题:三号,居中?(2)其他:小四号;开始段落空两个字符 (5)?行距:固定值25磅; (6)?页边距:上边距为2.5厘米,其余均为2厘米; (7)?除图表外,不允许使用彩色打印;

(8)?不允许页眉,且页脚只准出现页码,页码显示为“WORD”自动插入,页码格式采用阿拉伯数字格式,字体为宋体,字号为五号,设在页脚居中位置,页码应当连续,不得分章或节单独编码; (9)?对于比较大的图表可使用白色A3复印纸,但须将A3纸折叠成A4纸大小并统一装订在全册的最后; (10)?各章节之间须分页编排,且不用加隔页纸; (11)?封面后第一页应设目录,目录标题采用宋体三号居中,正文采用宋体四号两端对齐,行距固定值25磅。目录中各章名称与其页数之间采用点划线,页数放在最后一列,目录不编制页码。 (12)?不得分册装订,页数过多时,应当本着突出重点的原则予以缩减。 (13)胶装过程可适当进行切边,但应在肉眼不能识别的范围内。 (14)任何情况下,技术暗标中不得出现任何涂改、行间插字或删除痕迹;(15)除满足上述各项要求外,构成投标文件的“技术暗标”的正文中均不得出现投标人的名称和其它可识别投标人身份的字符、徽标、人员名称以及其他特殊标记等。

公路桥梁施工组织设计技术标

五、施工组织设计 1.施工组织设计: (1)总体施工组织布置及规划 (2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施) (3)拟投入主要物资计划 (4)拟投入的主要施工机械、设备计划 (5)劳动力安排计划 (6)确保工程质量的技术组织措施 (7)确保安全生产的技术组织措施 (8)确保工期的技术组织措施 (9)确保文明施工的技术组织措施 (10)工程施工的重点和难点及保证措施 (11)施工总平面布置图 2. 施工组织设计附表: 附表一施工总体计划表 附表二分项工程进度率计划(斜率图) 附表三工程管理曲线 附表四分项工程生产率和施工周期表 附表五施工总平面图 附表六劳动力计划表 附表七临时占地计划表 附表八合同用款估算表

(1)、总体施工组织布置及规划 1、项目管理目标 1.1.工期目标:发扬顽强拼搏,团队作战的企业精神,按期顺利完成任务。计划开工时间2017年12月16日,计划交工时间2017年3月15日,计划工期3个月。其中,路基、小桥涵工程计划2017年2月15日完工;路面工程计划2017年3月1日完工;交安设施工程计划2017年3月15日完工。 1.2.质量目标 标段工程交工验收的质量评定:90分及以上;竣工验收的质量评定:90分及以上。 1.3、安全目标: 1)年事故频率控制在1?以内; 2)重大伤亡事故为零; 3)杜绝火灾、设备、管线、食物中毒等重大事故; 4)没有业主、社会相关方和员工的投诉; 5)施工现场安全检查达到JGJ 59—99合格以上标准; 6)安保体系通过DGJ 08—903—2003规范的审核认证; 7)粉尘、污水、噪声达到城市管理要求; 1.4、文明施工目标 严格按省文明工地评审要求及公司各项要求组织施工,确保争创省文明工地。 1.5、环境保护目标 污水达标排放,降低噪声和扬尘,减少废物和降低资源消耗,泥渣、垃圾和施工废物定点弃置,实现外界向业主的零投诉。 2、为本工程施工机构设置 根据本工程分布情况及特点,为确保该工程的工期要求和工程的施工质量,做到安全生产、文明施工,我单位本着“优质、高效、廉洁、安全”的原则,以创优质工程为管理目标,贯彻ISO9001质量标准等一系列现代企业制度,集中一流精良的机械设备,组织优秀的施工队伍进行该工程施工,设立强有力的工程项目经理部,对人员、机械设备、材料实行统一管理,统一调度。

施工组织设计技术标(DOCX 54页)

施工组织设计技术标(DOCX 54页)

第一章综合说明 一、项目概况 工程名称: 建设单位: 建设地点: 计划工期: 建设规模: 二、编制原则 1、遵循招标文件及补充文件的各项条款的原则。 2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。 3、坚持招标文件和设计施工图中的技术规范的原则,确保产品使业主满意。 4、实施“项目法施工”的原则。 5、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性、先进性和合理性。 6、充分发挥专业化施工企业优势的原则。 7、确保本工程质量、进度、安全和文明施工均满足业主的原则。 三、编制依据 1、施工招标文件; 2、本工程的施工图纸; 3、现场踏勘的实际情况; 4、招标文件要求的国家、行业以及地方规范、标准和规程 四、响应条款 工期目标:80(日历)天 质量目标:达到《建筑工程施工质量验收统一标准》(GB50300-2013)合格标准及《园林绿化工程施工及验收规范》(CJJ82-2012)合格等级标准。(其中:苗木种植当季成活率达95%以上,未成活部分应及时补栽补种,自通过验收一年后的成活率必须达到100%。) 安全生产要求:达到《建筑施工安全检查标准》JGJ59-2011合格标准,避免发生重大安全事故。

第二章施工准备 第一节施工部署 一、施工部署 针对绿满荆楚利川市旅游公路马峰坳至鱼木寨段通道绿化景观工程施工特点,我公司组建成一只经验丰富、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。 在施工进度计划安排方面,采取先深后浅,先下后上,交叉施工作业,发挥我公司机械化施工优势,大力开展机械化施工,加速施工进度,如土方的挖运。并运用我公司长期积累的地下工程施工技术和经验,加强施工技术措施,强化施工管理,加速施工进度,确保本工程优质按期的完成。 本工程的施工作业量大,工期紧,按期保质完成必须精心统筹,合理安排,立体交叉,流水作业。本工程划分道路绿化工程、、、苗木种植工程。 二、施工现场准备 复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。 按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱、埋设线杆架空、设总配电箱、二级配电箱,分部采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。所有的配电箱均使用标准箱。施工现场临时用电工程使用五芯电缆配电系统。采用“三级配电、两级保护”,同时开关箱必须装设漏电保护器,实行“一机一闸”。所有配电箱要上锁、电工专职管理,总配电箱、分电箱、现场照明、线路敷设等必须符合国家标准的规定;所有配电箱必须由防雨设施。现场施工用水由甲方提供。 三、劳动力组织计划的准备 现场管理组织机构已配足管理人员,同时制定管理制度。 进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。 四、施工顺序 现阶段绿满荆楚利川市旅游公路马峰坳至鱼木寨段通道绿化景观工程绿化项目面积大,我司将会根据现场实际情况,将整个景观施工现场依据所处位置划分施工区域,实行分区域、分段流水施工,合理地部署施工作业人员,以满足施工进度需要。

施工方案(暗标)

第一章总体概述 第一节编制目的 第二节编制依据 第三节本工程施工采用的主要标准 第四节工程基本情况 第五节工程总体概况 第六节工程特点 第二章施工进度计划和进度保证措施 第一节施工准备 第二节施工顺序 第三节施工准备计划 第四节工期和工程进度计划表及进度保证措施 第五节施工进度计划安排 第六节施工进度计划控制 第七节施工进度计划保证措施 第八节强化施工进度计划管理和协调 第九节定期生产检查及生产会议 第十节生产资金的保证 第十一节季节施工保证措施 第三章劳动力和材料投入计划及保证措施、机械设备投入计划 第一节投入劳动力及设备安排计划 第二节机械、机具设备配备计划 第四章质量保证 第一节质量目标及质量计划 第二节项目部质量管理责任 第三节质量计划控制点设置 第四节施工过程质量控制 第五节抓分项工程的质量管理 第六节施工质量检验与评定 第七节最终交工检查验收 第五章针对项目实际情况关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案

第一节钢管除锈、油漆、相贯线切割、打包与运输、验收第二节钢结构制作 第三节钢结构吊装方案 第四节焊接质量控制 第五节吊装质量保证措施 第六章安全文明施工 第一节安全施工 第二节文明施工 第七章施工总平面图 第一节策划依据 第二节临时设施规划方案及规模

第一章总体概述 第一节编制目的: 本施工组织设计是依据现有的施工图纸并结合现场的实际情况编制而成的,本 施工组织设计编制的目的是:为济宁高新区职业教育培训中心(二期)2-2#楼 钢结构连廊及网架工程的施工,提供较为完整的纲领性技术文件,用以指导工 程施工与管理,确保优质、高效、安全、文明地完成该工程的施工任务。 第二节编制依据: 济宁高新区职业教育培训中心(二期)2-2#楼钢结构连廊及网架工程施工组织设计根据下列文件、图纸、工程法规、质量检验评定标准等依据编制而成。 1、现有钢结构工程施工图纸; 2、施工现场实地踏勘现场实际情况; 3、国家有关建筑工程法规、规范与文件; 4、本公司ISO9002国际质量体系、《质量手册》、《程序文件》、《技术标准》及拥有的技 术力量; 第三节本工程施工采用的主要标准: (1)、《工程测量规范》GB50026—2001; (2)、《钢结构设计规范》GBJ50017—2002; (3)、《钢结构工程施工质量验收规范》GB50205—2001; (4)、《建筑钢结构焊接规程》JGJ81—91; (5)、《钢结构制作工艺规程》DBJ08—216—95; (6)、《钢焊缝手工超声波探伤方法和探伤结果分级》GB11545—89; (7)、《涂装前钢材表面锈蚀等级和除锈等级》GB8923—88; (8)、《低合金钢焊条》GB5118—85; (9)、《碳钢焊条》GB5117—85; (10)、《建筑施工安全检查评分标准》JGJ59—99; (11)、《建筑施工高处作业安全技术规范》JGJ80—91; (12)、《建筑机械使用安全技术规程》JGJ33—86; (13)、《施工现场临时用电安全技术规范》JGJ46—88; (14)、《钢结构高强度螺栓连接的设计、施工及验收规程》JGJ82—91; (15)、《压型金属板设计施工规程》YBJ216—88; (16)、《门式钢架轻型房屋钢结构技术规程》CECS102—98; (17)、《空间网格结构技术规程》(JGJ7-2010)
