第一章前言

本施工组织设计的编制是根据业主的招标文件要求及现场考察,以公司现有的施工技术力量和历年来土建、水电、市政道路排水施工的经验作为基点,以总工期951日历天作为控制进度目标,统筹考虑全合同段工程的施工工艺、现场布置以及施工进度计划。

第一节编制依据

1、本施工组织设计是按国家颁布的现行施工及验收规范、施工规程和有关工艺、广西建筑工程预算定额及建筑施工手册标准进行编制的。

2、本工程施工组织设计是根据招标书及投标答疑、建设单位提供设计施工图及勘察单位提供的地质资料及本合同段工程现场情况结合我公司现有可投入工程的施工技术力量和机械设备情况进行编制的。

3、开工前我公司将根据会审后的施工图、地质勘察报告和建设单位对本投标方案提出的修改意见等,对本工程的施工组织设计做进一步的完善和细化,在此基础上根据各分项工程的有关要求,以本公司公司GBT19001-2000 idt ISO9001:2000《质量手册》和《质量体系控制程序》文件为指导,编制详尽的项目质量计划以确保本工程施工的顺利进行。

4、施工现场的实际条件及环境状况。

5、本工程施工我公司将严格贯彻执行建设部现行土建工程施工规范、验评标准及强制性标准条文,确保工程合格,力争创优。

第二节编制原则

1、严格执行基建程序、发挥本公司技术优势,按公司质量方针:建一个工程,立一处标志,树一方丰碑。

2、科学地安排施工顺序组织施工,保证施工的连续性和均衡性,充分发挥人力、物力作用。

3、充分利用先进的机械设备,减轻劳动强度,提高劳动生产率,加快工程施工进度。

4、坚持质量第一,全面执行GBT19001-2000 idt ISO9001:2000国际标准化质量管理体系和新技术、新工艺、新材料、新方法成果的应用,确保工程质量和安全,切实贯彻执行国家施工验收规范,操作规程和制度。

5、加强工程进度的科学性,计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明、整洁及工程的正常施工。

6、采用项目法组织施工,推行标准化管理,充分发挥我公司整体实力,调集我公司精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。

7、树立视优良工程为合格工程的标准,一定要在本工程施工中创一流施工水平。

8、遵循国家及市政府有关环保文件精神,采取有效措施,减少环境污染降低噪音。

9、严格遵守国家及市政府有关消防要求,做好消防工作。

10、严格做好交通安全组织工作。

第二章总体概述

第一节总体施工目标

1、质量目标:单位工程一次交验合格率100%,杜绝重大质量事故,确保达到合格。

2、工期目标:本工程总工期为951日历天,我公司承诺确保按合同工期完成本次招标的全部内容。

3、安全生产目标:杜绝重伤及死亡事故,尽可能不发生施工轻伤。

4、文明施工目标:严格按照建设部及南宁市有关施工现场文明施工管理规定,创建南宁市文明施工现场工地。

5、环保卫生目标:不污染城市道路,不排放未经处理的污水,夜间施工不扰民,服从建设单位及建管部门管理。

6、科技进步目标:充分发挥科学技术是第一生产力的带头作用,按科技示范工程的要求,积极推广应用先进、成熟、适用的科技成果和现代化的管理方法,以促进质量、工期等目标的顺利实现。

第二节建筑概况

1、建筑名称:莱茵湖畔 D组团D1~D4栋

建设单位:中房集团南宁房地产开发公司

建设地点:广西南宁市青秀区

2、本工程主要用途为住宅楼,地上十八或十一层,地下二层,主要结构形式详见结施图,工程等级为一级,耐火等级不小于二级,抗震设防烈度为六度,屋面防水等级为二级,设计合理使用年限为50年。

3、本工程单体建筑面积、占地面积、建筑高度等设计参数详见各建筑单体。

4、本工程定位详见总平面图(详见建通02),室内外高差详单体设计,室内地坪标高±0.000相当于绝对标高详见总平面

二、墙体工程

1、外墙主要采用加气混凝土砌块,内隔墙、分户墙及外墙主要采用混凝土小型砌块,视具体部位分别选用厚度规格为200、120。隔墙均砌至梁或板底。外墙均为200

厚加气混凝土砌块。

2、承重钢筋混凝土墙体见结施图,混合结构的承重砌体墙详建施图。

3、墙体混凝土梁、柱交接处外墙加铺钢丝网宽200(搭接长度大于100),当基层为钢筋砼时,必须对基层凿毛,刷一道素水泥浆,再用水泥纤维砂浆打底。

4、所有内墙阳角均粉1:2水泥砂浆护角到顶,厚15宽60,外墙门窗框、壁龛外边框、窗台与外墙接缝处,均用采用1:2防水水泥砂浆封严。

5、墙身防潮层:在室内地坪下约60mm处做20厚的防水砂浆墙身防潮层(在此标高为钢筋混凝土构造,或下为砌石构造时可不做),当室内地坪变化处在高低差埋土一侧墙身做20厚防水砂浆防潮层,如埋土侧为室外,还应刷1.5厚聚氨酯防水涂料。

6、钢筋混凝土墙上的留洞见结施和设备图,砌筑墙预留洞见建施和设备图。

预留洞的封堵:混凝土墙预留洞的封堵见结施,其余砌筑墙预留洞待管道设备安装完毕后,用C15细石混凝土填实;变形缝处双墙预留洞的封堵,应在双墙分别增设套管,套管与穿墙管之间嵌堵沥青麻丝,防炎墙上预留洞的封堵材料应为不燃烧材料。

7、门垛除图上注明外,其余均为120。

三、防水工程

1、屋面防水

屋面防特殊说明外均采用建筑找坡,防水等级Ⅱ,二道设防。屋面排水组织见屋面平面图,排水雨水管见水施图。

2、外墙防水

外墙不同材料交接处用钢丝网防裂,刷一道素水泥浆,再用防水砂浆打底。

3、卫生间防水

卫生间楼面与墙面均做防水处理,具体做法详工程做法一览表。墙体根部浇筑200高与墙同厚的C20砼,而且在浇捣时一次成型。卫生间凹坑做法详98ZJ513。卫生间楼面找坡0.5%坡向地漏或排水口。凡管道穿过卫生间,须预埋套管,高出装饰地面50。

4、高低屋面组织排水缓冲

从高屋面往低屋面有组织排水时,在雨水管下端的低屋面上设水簸箕,水簸箕做法详03J930-1。

5、水湿地面(如阳台、楼梯平台等)找坡0.5%坡向地漏或排水口。

三、门窗工程

1、门窗玻璃选用遵照《建筑玻璃应用技术规程》JGJ113和《建筑安全玻璃管理规定》发改运行[2003]2116号及地方主管部门的有关规定。外窗采用6厚铝合金普通单层玻璃窗(K=6.40,SC=0.80)。

2、门窗立面均表示洞口尺寸及分隔尺寸,门窗加工尺寸按照装修面厚度予以调整。

3、门窗选料、颜色、玻璃见“门窗表”附注,有关型材、节点、构造、安装、固定等技术要求均由制作单位设计,设计和安装时保证门窗的强度、密封性、水密性、气密性、平整度等技术要求达到国家有关规定。门窗五金配件由其提供样品及构造大样,由业主和设计方审定后安装。

4、门窗立樘位置(除注明外):外窗:普通外窗居墙中,外门:与开启方向墙面平内门:与开启方向墙面平,凡属卫生间门安装时,门扇离地20

5、门窗洞构造柱详结构图,门窗垛处有柱且小于120时采用素混凝土与柱子同时浇筑。

基础设计说明

1、本工程采用人工挖孔桩基础

采用岩土工程勘查报告所指的强风化岩为持力层。

桩端阻力特征值qpa=1100KPa(须干作业成孔,清底干净)。

人工挖孔桩基础进行现场试挖以观成孔效果。试挖成功取得经验收再全面展开。

2、混凝土强度等级:桩身C25,桩承台C25,基梁C30,护壁C20。基础纵向受力钢筋保护层厚度:桩身为50mm;承台为40mm。

3、基础放线前,基础平面轴线与建施图底层平面轴线核对无误方可施工。

4、施工时分段开挖,分节做护壁。

5、桩孔挖至孔底设计标高或持力层后,通知甲方会同勘察、监理等共同鉴定,认为符合设计要求后迅速扩大桩头,清理孔底,及时验收,随即浇灌封底混凝土。封底混凝土强度等级同桩身混凝土强度等级。

6、浇灌封底混凝土后尽快继续浇灌桩身混凝土。如因条件所限需要延迟时,在第二次浇灌混凝土时先抽干孔内积水,清理封底混凝土层的表面,再行浇灌。并留取混凝

土试件。

7、桩孔开挖时隔桩开挖,等混凝土强度满足要求后再开挖相邻桩孔。

8、挖孔桩桩底持力层与勘察人员逐一检验并确认。

9、因本工程岩面有起伏,桩长度根据岩土工程详勘报告中的岩面标高初定,在实际施工时确定。桩端入持力层不应小于2.0m。

10、桩静压试验的选桩,待桩施工完后由设计人员选定。

第三节结构说明

1、自然条件及设计要求:

1.1基本风压:W=0.35KN㎡(按50年重现期取用)

1.2抗震条件及要求:

场地地震基本烈度:6度,抗震设防类别:丙类,设计基本地震加速度值:0.05g (g为重力加速度),设计地震分组:第一组,特征周期值:Tg=0.45S,建筑场地类别:Ⅱ类土,地面粗糙度:C类。

抗震等级:主楼一框架为三级,剪力墙为三级,裙楼一框架为三级。剪力墙底部加强部位详各平面图。

1.3建筑结构安全等级:二级,设计基准期:50年;结构设计使用年限:50年。

1.4地下室防水等级:二级。人防工程抗力等级:(无人防)

1.5结构砼耐久性的基本要求见下表;

楼面及屋面活荷载按《建筑结构荷载设计规范》GB50009-2001(2006年版)的规定采用。

2、钢筋混凝土现浇板

2.1板底筋长度除注明外,伸入支座长度应≥5d并≥100,且伸入到支座(梁或墙)中心线;短跨钢筋置于下排,长跨钢筋置于上排。当板底与梁底平时,板的下部钢筋伸入梁内须弯折后置于梁的下部纵向钢筋之上。板配筋图中的负筋标注说明详图5-0所示,负筋直钩长度为板厚一保护屋厚度。当板底筋为二级(Ф)或三级(Ф)钢筋时,钢筋端部可不做弯钩。

2.2楼面板支座负筋的分布筋为Ф6@250,屋面板支座负筋为Ф8@200。

2.3现浇楼板内预埋暗管时,尽量分散并减小交叉层数,管径应<13板厚,且尽量埋在板截面中心13部位,绑扎牢固定位,不得离板底或板面太近。

2.4结构施工时与各专业施工图密切配合。所有穿梁、穿楼板的管洞与其他专业核对无误后方可施工,不后凿。板洞尺寸<300时,钢筋绕过洞口不截断。当洞口≥300者,按相关图设置洞边加强钢筋。当板上上砌由墙体时,在板底设加强钢筋2Ф12,并伸入两端支座内。

2.5在柱子范围内的板负筋根据柱子的大小相应加长,以使板负筋伸出柱边的长度与伸出梁边的长度相同。

2.6须后浇的管井预留洞处均按预留钢筋以便管道安装完毕后封口,已布好钢筋的管井,待管井内设备安装完毕,再用高一级的膨胀细石混凝土灌实。

2.8卫生间周边墙、屋面女儿墙,室内楼面与屋面交接处均设200高反边(门洞除外),宽度同墙厚,反边与楼(屋)面梁同时浇筑。

2.9除图中注明外,离地面高度大于28米的悬挑板当悬挑长度大于12000时,需设≥Ф8@200的双向底筋。对于跨度大于4米的板,按规范规定起拱。

3、框架柱、框架梁、次梁(KZ、KZZ、KL、KZL、WKL、L)

3.1框架柱、框支柱、框架梁、框支梁、次梁的设计说明及构造做法详见国标《03G101-1》(修正版)

3.2除注明外主次梁交接处无论是否设置吊筋,均在主梁中于次梁两侧各设置3根加密箍,加密箍筋规格同主梁箍筋,其间距为50mm。梁高相差不大于100mm的十字相交处梁两梁每侧均设3根加密箍筋,形成十字形密。除注明外,梁上柱一的梁两侧各设置4根加密箍筋,加密箍筋规格同主梁箍筋,其间距为50mm。

3.3梁上留洞严格按设计图要求埋设套管,不自行留设孔洞。

3.4梁与钢筋混凝土墙、柱节点部位的砼强度等级应与墙、柱相同。当柱混凝土

强度等级高于梁且相差>5MPa时,梁柱节点区混凝土按相关大样图施工。

2.5主次梁梁底平时,次梁底筋需略弯折置于主梁底筋之上。

2.6悬臂梁和跨度较大的楼面梁,按规范规定起拱。悬挑梁板待混凝土设计强度达到100%方可拆除底模。

2.7梁上部钢筋的水平净距不小于30mm和1.5d(d为纵筋的最大直径);下部钢筋的水平净距不小于25mm和d,梁下部钢筋多于配置多于两层时,两层以上钢筋水平方向中距比下面两层的中距增大一倍。200宽的梁同一排钢筋只能放3根,多出部分放二排或三排,对称设置;当二或三排钢筋只有单根时放中间。

2.8柱、剪力墙与填充墙连接按图中的墙体位置,沿柱、墙高每隔500~600mm(可按墙体皮数高度调整)在填充墙宽范围内预留出2Ф6拉结筋,接结筋锚入柱内200mm。伸出柱、墙外皮两端加弯钩。

3、填充墙

3.1墙体不得使用断裂或壁肋有裂纹的砌块砌筑。不与其它不同材料混砌。墙顶的顶砌在砌筑该墙后的一定时间后才进行。砌块墙砌筑守后让其充分干燥,收缩后再作抹面。

3.2填充墙平面位置、门窗洞口尺寸、标高及墙厚均以建筑施工图为准。

3.3填充砌体宜与柱脱开柔性连接,并每隔500~600mm设2Ф6水平拉结钢筋,钢筋入砌墙体长度不小于墙长的15及700mm。

3.4砌体墙体相互交接时同时砌筑,并且交错搭接,沿墙每隔500~600mm设2Ф6水平拉结钢筋,钢筋入砌墙体长度不小于墙长的15及700mm。

3.5砌体与构造柱连接处,砌体砌成马牙槎,先砌墙后浇柱。

4、构造柱、圈梁、过梁

4.1除注明外,构造柱、圈梁、过梁的混凝土强度等级为C20。过梁伸入两端柱支座内的长度≥240。

4.2构造柱纵筋锚于基础,基础梁或底层梁内≥500,或锚入上下梁内500,并弯直钩,直钩长度≥250,构造柱沿房屋全高对正贯通,纵筋在楼层处搭接,纵筋穿过各层梁。构造柱纵筋层间搭接长度为48d,搭接长度范围内箍筋加密至@100。

4.3阳台转角、阳台分户墙端头处、外围护砌体及天面女儿墙每隔3米左右设一构造柱(转角处必设)。

4.4填充墙中的门、窗洞及设备预留孔洞洞顶均设置钢筋混凝土过梁、洞边为混凝土柱时,须在过梁标高处的柱内预埋过梁钢筋。当门、窗洞顶离结构梁(或板)底距离小于过梁高度时,做挂板与结构梁浇成整体。

第四节施工准备

一、技术准备

1、组织各专业人员熟悉图纸,对图纸进行自审,熟悉和掌握施工图纸的全部内容和设计意图。土建、安装各专业相互联系对照,发现问题,提前与建设单位、设计单位协商,参加由建设单位、设计单位和监理单位组织的设计交底和图纸会审。

2、编制施工图预算,根据施工图纸,计算分部分项工程量,按规定套用施工定额,计算所需要材料的详细数量、人工数量、大型机械台班数,以便做进度计划和供应计划,更好地控制成本,减少消耗。

3、根据项目施工的内容,拟定加工及定货计划。

4、做好技术交底工作。本工程每一道工序开工前,均需进行技术交底,技术交底是施工企业技术管理的一个重要制度,是保证工程质量的重要因素,其目的是通过技术交底使参加施工的所有人员对工程技术要求做到心中有数,以便科学地组织施工和按合理的工序、工艺进行施工。

技术交底专业均采用三级制,即各专业工程技术负责人一专业工长一各班组长,技术交底均有书面文字及图表,级级交底签字,工程技术负责人向专业工长进行交底要求细致、齐全、完善,并要结合具体操作部位、关健部位的质量要求,操作要点及注意事项等进行详细的讲述交底,工长接受后,应反复详细地向作业班组进行交底,班组长在接受交底后,应组织工人进行认真讨论,全面理解施工意图,确保工程的质量和进度。

二、生产准备

1、建筑材料及安全防护用品准备:对水泥、钢材、木材轻质砌块、管线、外墙砖等大批量材料,均应根据实际情况做好计划,分批进场,编制各项材料计划表,对各种材料的入库,保管和出库制订完善的管理办法,同时加强防盗、防火的管理。

2、施工机具设备:施工中计划投入的大型施工机械包括4台塔吊、4台施工电梯、4台混凝土搅拌机、6台混凝土输送泵、5台250KW柴油发电机等施工中所需的各种中小型机具设备均齐备完好,无需订购。

3、修整施工出入口,铺设现场内施工道路,作好地面排水沟、车辆冲洗台,搭设平面布置图中的临建设施,安装好备用柴油发电机。

4、施工管理人员进场后,做好如下准备工作:会同有关单位做好现场的移交工作,包括测量控制点以及有关技术资料,并复核控制点。

5、临时用电、临时用水的搭设、安装、调试。

6、组织施工管理人员及劳动力调配入场,满足施工要求。

7、提前做好预制、预埋件的加工工作。

8、组织制定模板的需求计划和定型模板的加工工作。

三、施工准备工作计划表

第五节施工组织机构

我公司对本工程高度重视,为保证本工程达到优质工程并按期顺利完工,以树立公司良好形象,公司将对项目经理部的人员进行精心挑选,组织精干、具有理论和施工经验的工程技术人员及参与全面的项目及施工管理工作。

本工程若由我公司中标承建,我公司以项目经理为首成立“莱茵湖畔D组团D1~D4栋工程项目经理部”,进行现场管理,按项目法组织施工,推行项目经理负责制,由项目经理全面负责本工程的工期、质量、安全、保卫、消防、文明施工和成本核算的管理工作,以项目经理为首的项目经理部负责组织施工生产。在项目经理部的领导下,该部将全面负责施工、技术、质量、安全、核算等工作,根据作业计划和施工预算提出劳动力、材料、机具需要用量计划,统一指挥生产,协调落实资金和保证施工物资的供应。确保本工程的工期、质量、成本、安全和文明施工等五项控制目标的实现。为使工程施工质量得到保证,我公司将按ISO9001质量认证标准严格管理,完善质量保证体系,并且在施工过程中接受现场监理和质量监督站人员工作的监督检查,争取创优工程。

1、设立施工组织机构如下:

2、施工管理人员配备

详见投标文件技术标附表部分:项目管理机构配备情况

第六节项目经理部职责

在组织机构中,设专职拆迁协调员,协助建设单位解决施工现场的各项拆迁问题。在部门设置中,注意选用专业管理水平高的管理人员做为部门负责人。在施工班组中,安排具备多年施工经验、勇于奉献,具有领工员证书的技术工人担任班组长。

所有管理人员、技术工人均持证上岗。

1、项目经理职责

建立施工项目的质量保证体系,明确项目内各类人员的质量职能。

对工程的质量、安全、进度、成本和文明施工(社会要求)全面负责,对工程的开工、施工、竣工全过程负责,要满足合同的各项要求。

接受业主、监理、上级、社会各方面的检查负责整改。

对工程负全部责任,保证履约合同,对施工现场人员管理负责,执行ISO9001国际标准,健全各种措施、制度,随时对工程质量、材料质量召开分析会,制订措施。

贯彻落实安全生产方针、政策、法规和各项规章制度,结合项目工程特点及施工全过程的情况,制定本项目工程各项安全生产管理办法,或提出要求,并监督其实施。

在组织项目工程承包,聘用业务人员时,必须本着安全工作只能加强的原则,根据工程特点确定安全工作的管理体制和人员,并明确各业务承包人的安全责任和考核指标,支持、指导安全管理人员的工作。

健全和完善用工管理手续,录用外包队伍必须及时向有关部门申报,严格用工制度与管理,适时组织各级安全教育,要对外包队的健康与安全负责,加强劳动保护工作。

组织落实施工组织设计中安全技术措施,组织并监督项目工程施工中安全技术交底制度和设备、设施验收制度的实施。

领导、组织施工现场定期的安全生产检查,发现施工生产中不安全问题,要定时、定人、定措施予以解决。

发生事故,要做好现场保护与抢救工作,及时上报,组织配合事故的调查,认真落实制定防范措施,吸取事故教训。

2、项目副经理职责

在项目经理的领导下,对主管的单位工程质量和施工进度负责。参加本项目施工组织设计或施工方案的编制,并领导本项目实施施工组织设计或施工方案。

组织质量人员在现场的落实工作,做到职责分明,使影响质量的各环节处于受控状态。

负责对施工员、测量员、安全员、材料员、机务员的管理工作。

负责全部生产管理,劳动力、机械调度、生产计划及文明施工管理,制订材料的搬运方案,调解各专业问题,确保工期顺利提前。

3、项目技术负责人职责

负责全面技术质量,推广应用主持施工组织设计的编制工作,办理洽商更改,及时下发给实施人员,以便问题施工前解决;

对项目工程生产经营中的质量和安全生产负主要技术责任;

贯彻落实安全生产方针、政策,严格执行安全生产技术规程、规范、标准。结合项目工程特点,主持项目工程的质量与安全技术交底;

参加或组织编制施工组织设计,编制、审查施工方案时,要制定、审查质量与生产安全技术交底与安全技术措施,保证其可行与针对性,并随时检查、监督、落实;

主持制定技术措施计划和季节性施工方案的同时,制定相应的安全技术措施并监督执行。及时解决执行中出现的问题;

项目工程应用新材料、新技术、新工艺,要及时上报并经批准后方可实施,同时

要组织上岗人员进行安全技术培训、教育。认真执行相应的安全技术措施与安全操作工艺、要求,预防施工中因化学用品引起的火灾、中毒或其新工艺实施中可能造成的事故;

主持安全防护设施和设备的验收。发现设备、设施的不正常情况应及时采取相应措施。严格控制不符合标准要求的防护设备、设施投入使用;

参加安全生产检查,对施工中存在的不安全因素,从技术方面提出整改意见和办法予以消除;参加、配合因工伤亡及重大事故的调查,从技术站分析事故原因,提出防范措施、意见。

4、工长、施工员职责

施工员根据质量计划或施工方案、设计要求、施工技术规程对施工班组进行技术、质量交底,下达作业指导书(技术交底单),并签字齐全以保存,且安排、指导与监督施工班组执行;监督指导施工班组,对已完成工序部位进行自检、整改,对工序部位交验负责。监督工序、部位质量、纠正违反操作规程、忽视质量的行为,检查施工过程不合格的纠正措施。负责保管好本岗位技术资料和文件,负责竣工资料的编制整理。

负责编制施工组织设计,专项施工方案和技术交底卡的编制;现场施工技术问题的处理;负责发放施工图纸,设计变更和有关文件;负责做好隐蔽工程的验收记录和各项工程技术资料的收集整理工作;

认真执行上级有关安全生产规定,对所管辖班组(特别是外包队)的安全生产负直接领导责任;

认真执行安全生产技术措施及安全操作规程,针对生产任务特点,向班组(包括外包队)进行书面安全技术交底,履行签证手续,并对规程、措施交底要求执行情况经常检查,随时纠正违章行为;

经常检查所管辖班组(包括外包队)作业环境及各种设备、设施的安全状况,发现问题及时纠正解决。对重点、特殊部位施工,必须检查作业人员及各种设备、设施技术状况是否符合安全要求,严格执行安全技术交底,落实安全技术措施,并监督其执行,做到不违章指挥;

定期和不定期组织所管辖的班组学习安全操作规程,开展安全教育活动,接受安全部门或人员的安全监督,及时解决提出的不安全问题;

对分管工程项目应用的新材料、新工艺、新技术要严格执行申报、审批制度,发现问题,及时停止使用,并上报有关部门或领导;

发生因工伤亡及未遂事故要保护现场,立即上报。

5、班组长职责

认真执行安全生产规章制度及安全操作规程,合理安排班组人员工作,对本班组人员在生产中的安全和健康负责;

经常组织班组人员学习安全操作规程,监督班组人员正确使用个人劳保用品,不断提高自保能力;

认真落实安全技术交底,做好班前讲话,不违章指挥、冒险蛮干;

经常检查班组作业现场安全生产状况,发现问题及时解决并上报有关领导;认真做好新工人的岗位教育;发生因工伤亡及未遂事故,保护好现场,立即上报有关领导。

6、质检员职责

质量员根据质量计划或施工组织设计、设计要求、质量检验标准,对工程工序、部位进行监督、检验、试验及记录。指导、监督检查施工班组在作业时,执行操作规程及作业指导书,对产品实行现场跟踪检验并记录、对工序、部位交验负验证责任,当工序、部位质量需经监理人员(顾客)验收时,质量员及时提交报告请监理人员(顾客)验收,当质量验收合格时,及时发出转序指令;对不符合指令要求的施工作业,行使警告、整改、停工职权;负责质量记录的整理、存盘汇编并保证其准确完整。

负责工程质量检查、监督,进行分项工程的自评,开展全面质量管理和QC小组。

7、安全员职责

负责做好经常性的安全生产宣传工作,贯彻落实“安全第一、预防为主”的方针,组织日常生产检查、监督工作,帮助班组消除事故隐患,促进安全生产。

在公司工程部领导下,负责报送特种作业人员年度培训计划,负责施工项目安全管理及监督、检查工作。

8、材料员职责

负责编制材料供应计划,根据施工进度分批组织材料供应;负责材料的发放和物质保管,进行原材料检验、化验、抽验,提供有关材料的技术文件。

负责进货物资清点、计量、出入库及保管、标识工作,进场物资通知、检验、试验的取样送检工作,对不合格物资及时反馈有关部门,检查材料使用和保管状况,防止材料、半成品的损坏、变质、丢失。负责物资的合格证书,材质证明等资料的收集和传递工作。

9、机械员职责

负责机械设备的使用管理,按计划进行机械调度并按计划施工维修保养,保证机械设备处于完好运行状态,为工程提供合格的机械设备。

负责机械设备的租赁工作,机械设备台帐登记、记录和上报工作。

负责机械设备管理,操作人员安排、设备的调配工作。

10、预算员职责

负责定额核算,计划统计和预决算的编制工作。负责对项目中发生的工程洽商、设计变更及会议纪要文件的收集、整理和保管工作。会同施工人员对工程洽商进行审核和鉴定工作,并在完工后参与合同变更记录与竣工资料的组卷工作。负责对重大合同变更的记录上报工作。

11、测量员职责

测量员完成项目交接桩、测量桩点的保护;依据设计文件进行测量工作设计;完成测量内业资料的编制,并报项目经理审批并存盘;按照内业资料的内容组织测工在施工现场实施;对现场实施的测量内容,以书面形式向施工班组进行交底,并签字齐全、存盘。施工中保护测量标志。

负责项目竣工测量

负责项目测量的复核

负责所有测量资料的完整准确及汇编

负责测量仪器的保管、核对工作

12、专职计量管理员职责

对工程施工过程中使用合格的检验、测量和试验设备负责,对兼职计量管理员的工作进行监督指导。负责工地检验、测量和试验设备的标识、检查和有关记录的存盘。负责检验、测量和试验设备标定的管理工作。

13、统计员职责

负责对本项目工程完成工程量的统计、核实记录。

负责对监理工程师报送月度支付报表。

14、成本员职责

负责工程成本的核算,开展质量成本的分析,并向项目经理提供成本分析报告。

15、技术员职责

协助设计交底、编制技术方案、组织编制施工组织设计、质量计划。

负责工程施工中的设计变更、洽商。

参加竣工验收及有关资料的管理、计划统计和预决算的编制工作。

第七节目标管理计划

1.质量目标

强化全面质量管理,基础、主体等主要分部工程一次交验合格率为100%,优良率100%;坚决响应招标文件对工程施工质量等级的要求,根据建筑工程施工建设的有关规定及验评标准进行工程质量评定,工程质量达到合格等级。

2.工期目标

认真履行合同承诺,合理组织流水作业和穿插施工,确保总工期951d。

3.安全目标

认真贯彻JGJ59-99《建筑施工安全检查评分标准》,杜绝重大人身伤亡事故和重大设备损坏事故。安全事故频率控制在1.5‰以内。

4.现场文明目标

狠抓现场文明管理,创广西省施工现场综合考评样板工程,展现企业良好形象。

5.服务目标

认真接受建设、设计、监理、质监各方的指导和监督,认真配合公安、城管、环卫等政府职能部门的工作,优质安全建好本工程,美化施工区域环境。

第三章施工进度计划和各阶段进度的保证措施

第一节施工段及施工阶段的划分

1. 施工总则

依据本工程的特点及拟定的施工方法,公司将以结构工程为先导,实行平面分区、立体分层,流水交叉、循序推进的施工方法,以系统工程的原理,精心组织各工种、各工序的作业,对工程的施工流程、进度、资源、质量、安全、文明实行全面管理和动态控制。

2.总体施工程序

总体施工程序为:竖向分层,每层一段,地下室、主体结构及室内粗装饰工程自下而上单向推进;室外装饰、室内精装修及安装工程则分段从上至下复式跟进。随着主体结构施工及时做好机电及幕墙的预埋预留工作,这样以主体结构为主线,当主体完工至第5层时,依次插入内外砌体、室内粗装饰、部分安装工程,与主体结构同步向上进行施工;屋面工程基本完成后开始室外及室内精装饰和水、电、风、设备的安装工程,形成各主要分部分项工程在时间、空间上的紧凑搭接,缩短施工工期,使工程早日竣工。

第二节施工顺序

一、总体施工流程

(一)本工程以挖土方→基础施工→主体→砌筑→装修为施工主线,施工总体部署如下:施工测量→基础工程(±0.000 以下地下室及基础工程)→主体工程→砌体→装修工程→室内防水工程→水电→防雷工程→消防→收尾竣工

(二)基础

放线→平整场地→土方施工→人工挖孔桩施工施工→土方开挖→基坑清底及基坑排水明沟→砖胎膜及混凝土垫层→承台地梁钢筋绑扎→承台地梁混凝土施工→混凝土养护→拆模→边坡回填夯实。

(三)结构

放线→搭设外架→柱钢筋安装→柱模安装→柱砼浇筑→梁、楼板模板安装→梁、楼板钢筋安装→梁、楼板砼浇筑→养护→上层放线→女儿墙→砌围护墙。(四)外墙装修

(四)外墙装修

屋面防水、隔热层→外墙抹灰、刷涂料→水落管安装→拆井架、补砌进料口墙体并补抹灰→内外管线交接→散水台阶。

(五)内装修

放设各层标高线→楼、地面垫层→楼地面找平层→顶棚修整、打底→内墙面抹灰→修整。

第三节施工方案的选择

一、土方开挖:

先测量放线确定轴线位置,采用的方案,辅助与人工修整。汽车填土自卸汽车为成堆卸土,须配以推土机推土、摊平。

二、基础工程:

采用人工挖孔桩基础,桩上承台、基础梁。

三、模板工程:

采用木模板及木顶筒子支撑。

四、钢筋工程:采用集中加工,人工绑扎方案,在钢筋加工过程需要焊接时,I级钢互焊采用E43系列焊条,II级钢互焊和I级钢与II级钢相焊采用E50系列焊条。

五、混凝土、砂浆准备:

本工程主要采用商品混凝土,在现场设搅拌站,搅拌棚设4台JS—500A型搅拌机,10台JZC200砂浆搅拌机进行辅助搅拌。

六、垂直及水平运输:

采用4台塔吊、4台井架作垂直运输,其他采用卷扬机带塔及汽车吊作垂直运输,用斗车作水平运输。

七、架子工程:

外墙脚手架采用双排钢管脚手架,内墙采用工具式简易架子方案。

本项目的关键工序为:钢筋连接(闪光对焊、钢筋直螺纹连接)、模板支撑、混凝土浇捣、外墙贴面屋面防水、施工。

郭家坝至昌河坝二标段施工组织设计

第一章概述 第一节编制依据、原则及范围 1.编制依据 1.1发包人发售的招标文件; 1.2发包人提供的招标文件补充通知; 1.3我单位踏勘工地现场,参加标前会所详尽了解的工程现场情况和资料; 1.4水利部、电力工业部和国家颁布的现行水利水电工程设计规范、施工技术规范、施工安全规则、工程施工质量评定标准、规程和相关定额等; 1.5我单位拥有的科技成果、机械设备状况、施工技术和管理水平以及多年来在工程施工实践中积累的经验。 2.编制原则 2.1在认真、全面、系统地阅读招标文件、技术规范和设计文件等的基础上深刻领会和贯彻发包人对投标人的各项要求。 2.2贯彻执行各项技术标准、设计要求和技术规范、执行发包人对本项目的各项指令,按照“项目法”管理要求和ISO9001:2008质量体系程序对项目实施全面管理和控制。 2.3保证重点、统筹安排,确保工期的严肃性。施工安排尽可能组织平行、流水作业,合理安排施工顺序,保持均衡生产。 2.4科学合理配置机械设备,全面提高机械化程度,充分发挥设备配置生产能力,大幅度提高生产率和施工进度。 2.5推行新技术、新工艺;实行规范化、标准化作业,以一流的管理创优质名牌,确保创优规划和质量目标的实现。 2.6科学布置现场,合理安排工序,注意环境保护,推行文明施工,确保安全生产。 2.7合理投入,节约材料,控制成本,节约投资。 第二节工程概况 1.工程概况

西汉水位于秦岭和太白山之间,属长江流域,系嘉陵江一级支流。西汉水有南北二源,南源发源于寨子山,源海拔高程1920m,北源发源于长板梁,源地海拔高程2020m,于天水市秦城区西南七十多公里的天水镇汇合始称西汉水,横跨天水、西和、礼县、武都、康县、陕西略阳县,自东北向西南流经天水镇、盐官镇、礼县,于顺利峡折转向南经江口、龙林桥、茅坝、药木院与陕西略阳县两河口汇入嘉陵江。 西和县位于甘肃省东南部,陇南市北部,地处长江流域嘉陵江水系西汉水上游。东连徽县、成县,东北接天水市,南邻武都、康县,西北依礼县。隶属陇南市管辖。地理位置东经105°03′— 105°18′,北纬33°37′—34°13′,东西宽47公里,南北长66公里,全县总面积1861平方公里,现有耕地面积105.4万亩。工程区地处西和县南部。 本标段为第二标段:新建堤防2.874公里。其中左岸1.829公里,右岸0.982公里。 2.水文气象和工程地质资料 2.1水文气象 工程区位于甘肃省西和县境内,该地区地处陇南山地北部的岷峨山了东麓,东北属黄土梁、峁沟壑区。圸西部属岷峨山地,山大沟深,由于各地海拔相关较大,气候也有明显的差异变化。 工程治理段的气候特性以西和县气象局的观测资料为代表。根据西和县气象局资料统计,年平均气温8.4℃,最高气温在7月份,月平均19.8℃;最低为1月份,极端最高气温33.5℃(出现于1966年6月19日),极端最低气温-24.6℃(出现于1975年12月15日);多年均降雨量为550mm,主汛期6~9月份降雨量为435.05mm,占全年的79.1%,年平均蒸发量为1262.55mm,干旱指数1.49,无霜期为152天,最大风速15m/s,最大积雪深度10cm,最大冻土深度42mm。 2.2工程地质 工程区位于南秦岭山脉西段,宏观地貌为中山区,山区海拔一般在1500~2000之间,相对高差,一般在500~1000m,之间。区内山体陡峭,沟壑纵横,基岩出露,植被覆盖率小于20%。 西汉水是嘉陵江的较大支流,省内流经天水、礼县、西和、成县、康县,于陕西省略阳汇入嘉陵江。工程区西汉水流向基本为北西—南东,受区域地质及支沟控制,河流左右摆动,河道蜿蜒曲折,河谷形态基本为“U”型,两岸阶地不发育,主要为Ⅰ级阶地,在两岸呈不对称分布,以凸岸较为发育,阶面相对宽展,平缓;Ⅱ级阶地仅零星分

观鸟台施工组织设计技术标投标版

观鸟台施工组织设计技 术标投标版 Document number:BGCG-0857-BTDO-0089-2022

施工组织设计 1 编制依据 编制原则 本施工组织设计是以贯彻执行国家有关基本建设的各项方针、政策、工程建设标准强制性条文及ISO9001:2008《质量管理体系标准》,遵守国家和石河子地区的法律、法规为基础,以满足建筑工程施工质量验收统一标准为原则,运用科学的管理手段,文明施工,安全生产。 实行安全生产与文明施工同步,工程建设与绿色环保兼顾,形成文明、绿色、合理的施工现场。 根据本工程设计特点,结合施工现场实际情况,合理规划现场,本工程平面按变形缝分段,主体立面分层,组织有节奏、有计划的施工,运用统计技术,充分作好人、财、物的平衡调配,最大限度地利用机械化施工,降低劳动强度,加快施工进度,运用计算机辅助施工项目,实现对质量、进度、成本的控制。 施工前充分做好技术准备工作,积极采用“四新”技术,优化施工方案,选择优质建筑材料,精心组织施工,充分展示设计风格。 编制依据 石河子市天鹅湖观鸟台建设项目施工图纸 工程应用的主要规范、规程

2 工程概况工程主要情况

结构概况如下表: 建筑电气设计概况: 变配电系统: 本工程采用10KV市电网供电。本工程高压电源进线采用2×(YJV-3×70- SC100)由室外埋地引入至高压配电柜,由高压配电柜配出三路干线到三台 1000KVA干式变压器为低压配电系统提供电源。由变压器配出的线路采用高强封闭母线配线,电源电压为220/380V交流三相五线制配电。向各楼层供电点供电的干线,采用分区树干式配电,较大容量动力负荷及重要负荷采用放射式供电。消防负荷等一级负荷均采用双电源供电,末端切换。在低压柜设置自动无功补偿装置,功率因数由补偿到,电容器中串联电抗器以抑制谐波。 导线选择: 干线采用低烟无卤交联聚乙烯阻燃电缆。支线采用聚乙烯绝缘低烟无卤阻燃电线。消防设备供电采用低烟无卤交联聚乙烯耐火电缆。 照明系统: 安全出口灯、疏散标志灯、应急照明灯均带蓄电池,应急时间不少于30分钟。所有灯具均带一根PE线,型号规格同相线。 3 施工部署 工程管理目标 进度管理目标 总工期目标:2016年08月30日开工,2016年10月30日竣工。

某工程技术标施工组织设计最终版

(此文档为word格式,下载后您可任意编辑修改!) 某工程技术标施工组织设计 施工技术方案 第一节基础工程 一、施工顺序:测量放线→打桩→开挖土方→垫层→扎基础钢筋→支模→浇捣砼→拆模找平→基础梁→回填土。 二、预制钢筋混凝土管桩 1.施工工艺及施工操作规程 1.1测放桩位 由测量人员按建设单位所提供的现场坐标点,使用电子经纬仪,按桩基平面布置图测放各控制点及桩位,桩位测量偏差应在10mm以内。 1.2施工准备 (1)认真检查打桩设备各部件的性能,以保证正常作业。 (2)检查管桩外观质量,注意在运输过程中有无损伤,管桩标记是否清晰。 (3)根据施工图绘制桩位编号图。 (4)测定和标出场地上的桩位,其偏差不得大于10mm。 (5)在桩身上划出以m为单位的长度标记。 1.3压桩顺序编排原则 (1)本工程桩基距建筑物较远,场地开阔,桩较密集部

位,宜从中间向四周进行。 (2)根据桩的入土深度,宜先长后短。 (3)根据桩的规格,宜先大后小。 (4)根据建筑物的高层与低层的关系,宜先高后低。 1.4施工操作工艺 (1)就位桩机: 打桩机就位时,应对准桩位,保证垂直稳定,在施工中不发生倾斜。操作四个行走手柄,配合操作四个升降手柄,即可使桩机纵向或横向移动,达到对准桩位的目的。 (2)调平: 为保证压入桩的垂直度,压桩前需将桩机机身调平。通过操作四个升降手柄,并配合观察装在操作台面板上的全方向水平仪是否对零,即可完成此项工作。 (3)供桩就位前必须检查桩位编号、桩的型号、截面、长度是否符合设计要求,同时检查桩身出厂日期、浇捣日期、标号、外观质量,如无误才允许吊桩,进行供桩就位。 (4)起吊预制桩: 先栓好起吊用的钢丝绳和索具,然后应用索具捆绑住桩上部约50cm 处,再启动机器起吊预制桩,使桩尖垂直对准桩位中心,缓缓放下插入土中,位置要准确。回复门架在桩顶扣好桩帽,可卸去索具。 (5)稳桩:

施工组织设计(技术标)

施工组织设计

目录 1、编制说明及依据 2、工程概况 3、施工总体部署及施工总平面布置图 4、主要施工方案和技术措施 5、施工工期、施工进度计划及保证措施 6、工程质量保证措施 7、安全生产、文明施工及保证措施 附图: 1、拟投入的主要施工机械设备表 2、劳动力计划表 3、计划开、竣工日期和施工进度网络图 4、施工总平面图 5、临时用地表

1.编制说明及依据 1.1编制说明 重庆定普工贸有限公司汽车配件生产线项目建设单位为重庆定普工贸汽车有限公司,根据有关资料及该工程特点,结合我公司同类工程施工经验及技术设备情况,编制本工程施工组织设计。本设计重点阐述工程施工组织、施工部署及平面布置、施工进度、主要分部分项工程施工方案、施工人员机具使用计划以及保证工期、质量、安全文明施工的技术措施等管理措施。 1.2编制依据 1.2.1重庆定普工贸有限公司汽车配件生产线项目施工招标文件。1.2.2重庆定普工贸有限公司汽车配件生产线项目施工图纸。 1.2.3我公司的员工管理手册、企业标准、企业工法。 1.2.4重庆当地的各项施工规范和图集。 2.工程概况 重庆定普工贸有限公司汽车配件生产线项目总建筑面积24083.26m2,主要结构形式钢结构,钢筋混凝土框架结构。 联合厂房由生产车间和生产辅房构成,生产车间为地上三层框架结构,生产辅房为地上四层框架结构,建筑总高度为25.200m。门卫为地上一层框架结构,建筑高度 4.100m。公厕为地上一层框架结构,建筑高度 3.000m。采用旋挖钻孔灌注桩基础,墙面分别由浅灰色复合成品岩棉板、灰白色铝塑板、面砖和干挂米黄色黄岗岩组成。3.施工总体部署及施工总平面布置图

绿化养护工程技术标施工组织设计

一、技术标综合说明 1、工程概况 1.1在踏勘了青浦区赵巷镇2011年度中小河道管理养护工程现场和认真研究了招标文件后,根据我方的实际情况和能力衡量,决定参加该工程投标。 1.2本养护工程总面积9 2.0937万平方米。其中绿化养护面积24.4617万平方米,陆域保洁面积67.632万平方米。 1.3养护期限:2011年10月1日至2012年12月31日。 1.4养护承包内容、范围:本标段范围内的绿化养护、陆域保洁、栏杆维修等。 1.5本养护组织设计的编制依据: 1.5.1招标单位的招标文件和招标答疑纪要和其他相关资料。 1.5.2工程现场的实际情况。 1.5.3现行的国家有关养护规范及质量检验评定标准。 1.5.4现行的上海市有关安全、文明、施工规范及标准。 1.5.5公司现有的同类工程的养护经验、技术力量和机械化施工能力。 2、编制说明 2.1本投标书是根据单位招标文件和现场勘察为依据编制的。中标后将成为业主和本公司签订绿化养护管理合同的法律根据和养护合同的附件之一。 2.2我公司认真阅读了招标文件全部内容,并注意到招标文件对本工程绿化养护管理的要求,在仔细勘察现场,对现场的地形、地貌、植物生长状况等进行了综合分析后,我们认为我公司完全有能力承揽该项养护工程并对本工程范围内的整个养护管理作了充分计划,以充分体现出一流管理,一流养护水平。 3、若我方中标,在养护过程及质量上,必将体现出一流水平,养护质量必将达到招标书中的要求。 二、养护管理的规范、标准和要求 1、养护技术规范: 《对承包单位机构、人员配备的要求》 《园林植物栽植技术规程》(DBJ08-18-91) 《园林植物养护技术规范》(DBJ08-19-91) 《园林植物保护技术规程》(DBJ08-35-94) 《行道树栽植技术规程》(DBJ08-54-96) 《大树移植技术规程》(DBJ08-53-96) 《园林栽植土质量标准》(DBJ08-231-98) 《草坪建植和草坪养护管理的技术规程》(DBJ08-67-97) 《上海市园林绿化养护标准》(1998.12) 《上海市园林工程预算定额(2000)》 《绿化养护工程补充定额(试行)》1999.12 《上海市园林绿化养护综合配套定额(试行)》

土方施工组织设计(技术标)72979

目录 一、编制说明及依据 二、施工现场平面布置 三、工程进度计划 四、主要施工方法 五、质量保证措施 六、土方开挖安全文明目标及安全保证措施 七、现场文明施工措施 八、环境保护 九、劳动力、机械设备投入计划 十、冬雨季施工措施 十一、地下、地上管线及成品半成品保护加固措施十二、安全环保措施 十三、相关单位协调配合施工措施 十四、附表

一、编制说明及依据 1、本施工组织设计方案编写是根据云梦县曾店镇众兴菌业项目土方优化工程土方工程施工招标文件及补充说明和施工图有关内容,方案编制前,我公司组织有关施工技术人员对现场踏勘,并对场地周边环境作了详细调查研究。根据调查结果,综合考虑本项目的特点、特点以及以往类似工程的施工经验,结合我公司的技术、设备、资金能力,在充分熟悉并新生招标文件的前提下,编写了本施工组织设计方案,主要依据除另有注明外,本工程须符合设计、图纸和相关国家、地方及行业标准,主要包括但不限于:《工程建设标准强制性条文》;《建筑工程施工质量验收统一标准》;《建筑地基基础工程施工质量验收规范》;《建筑施工土石方工程安全技术规范》以及本工程万科工程采购技术要求及质量要求表和招标文件。 2、本施工组织设计系本工程投标文件的组成部分,同时也是中标后施工的纲领性技术文件。 ㈠工程概况 本工程为云梦县曾店镇众兴菌业项目土方优化工程土方工程,地处云梦县曾店镇,包括土方开挖、内倒及外运工程,其中土方开挖192187立方,外运约85437立方、回填约213592立方。 A、本工程的施工重点及难点:

a、基底超挖:开挖基坑不得超过基底标高。如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。 b、基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。 c、施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。 d、开挖尺寸不足,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。 e、雨雪季施工时,预留30cm土层.再挖至设计标高。 ㈡总体设想及施工段划分 根据招标文件、施工图纸及现场踏勘,我们对本工程方案编制总体设想如下: 1、总体方案设计原则: ⑴符合现场施工条件和环境要求,施工技术优化、可行; ⑵保证工程质量、安全; ⑶施工工期合理; ⑷维护邻近原有设施的安全与稳定; ⑸在保证安全、可行的基础上,尽量降低工程造价。 2、方案针对性 根据本工程的实际情况,针对工程施工过程中的边坡开挖施工技术要

金凤区老旧小区改造项目施工组织设计二标段之欧阳光明创编

目录 欧阳光明(2021.03.07) 第一章、编制依据及原则 第二章、工程概况 第三章、施工目标 第四章、施工准备 第五章、主要施工方案 第六章、质量管理组织控制体系 第七章、安全生产保证措施 第八章、文明施工质量管理措施 第九章、工程进度措保证施 第十章、雨期施工措施 附表一:拟投入本工程的主要施工设备表 附表二:拟配备本工程的试验和检测仪器设备表 附表三:劳动力计划表 附表四:计划开、竣工日期和施工进度网络图 附表五;施工总平面图 附表六:临时用地表 第一章编制依据及原则 1、编制依据 1.1招标单位提供金凤区2016年老旧小区改造项目施工一标段施工

招标文件。 1.2金凤区2016年老旧小区改造项目施工一标段施工图纸及清单。 1.3金凤区2016年老旧小区改造项目施工一标段招标公司组织的现场勘察和交底答疑。 2、技术规范项目的招标文件。 国家、宁夏回族自治区有关的建筑安装工程施工验收规范及有关的标准、规定。 GB50003-2011砌体结构设计规范 GB50203-2011砌体工程施工质量验收规范 GB50207-2012屋面工程质量验收规范 GB50208-2011地下防水工程质量验收规范 GB50209-2010建筑地面工程施工质量验收规范 GB50210-2001建筑装饰装修工程质量验收规范 GB50300-2001建筑工程施工质量验收统一标准 GB50326-2006建筑工程项目管理规范 GB50345-2012屋面工程技术规范 GB50411-2007建筑节能工程施工质量验收规范 GB50656-2011施工企业安全生产管理规范 GB50666-2011混凝土结构工程施工规范 GB50668-2011节能建筑评价标准 JGJ107-2010钢筋机械连接通用技术规程 JGJ132-2009居住建筑节能检验标准 JGJ151-2008建筑门窗 21JGJ162-2008建筑施工模板安全技术规范JGJ188-2009施工现场临时建筑物技术规范 JGJ196-2010建筑施工塔式起重机安装、使用、拆卸安全技术规程 3、银川市文明施工管理规定。 4、本企业质量、环境、安全体制运行机制。 5、编制原则 以设计图纸及有关规范为依据,紧密结合现场实际情况,编制出经济科学、切实可行的施工方案,做到施工部署、施工方案、施工方法及工艺先进、科学。 6、编制目的

办公楼施工组织设计技术标

办公楼施工组织设计技术标

一、编制说明 1.1 编制目的 本施工组织设计是我公司对湖北七姊妹山国家级自然保护区管理局业务、辅助用房工程的投标文件之一;本施工组织设计体现了我公司对本工程施工的总体构思和部署,若我公司有幸中标,我们将遵照公司的技术管理程序,在图纸会审之后,按照施工组织设计确定的原则编制详细的单项工程施工方案,用以指导施工,确保本工程优质高速地完成。 1.2 编制依据 1、湖北七姊妹山国家级自然保护区管理局业务、辅助用房工程施工图纸、工程答疑会议纪要; 2、湖北省、恩施自治州、宣恩县有关建筑工程管理、市政管理、环境保护等地方性法规及规定; 3、湖北七姊妹山国家级自然保护区管理局业务、辅助用房工程招标文件(招标编号:XE-TXZB-2011-05) 4、本工程施工现场及周边环境的实际情况; 5、《建筑工程施工质量验收统一标准》(GB 50300-2001); 6、《工程测量规范》(GB 50026-93); 7、〈建筑地基处理技术规范〉(JGJ 97-2002); 8、《建筑地基基础工程施工质量验收规范》(GB 50202-2002); 9、《混凝土结构工程施工质量验收规范》(GB5 0204-2002);

10、《砌体工程施工质量与验收规范》(GB 50203-2002); 11、《普通混凝土用砂质量标准及检验方法》(GJ 52-92); 12、《普通混凝土用碎石和卵石质量标准及检验方法》(JG 53-92); 13、《混凝土外加剂应用技术规范》(JBJ 119-88); 14、《屋面工程质量验收规范》(GB 50207-2002); 15、《地下防水工程质量验收规范》(GB 50208-2002); 16、《建筑装饰装修施工质量验收规范》(GB 50210-2001); 17、《建筑地面工程工程质量验收规范》(GB 50209-2002); 18、《建筑电气工程施工质量验收规范》(GB 50303-2002); 19、《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002); 20、《施工现场临时用电安全技术规范》(GBJ 46-88); 21《建筑机械使用安全技术规范》(JGJ 33-2001); 22、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2001)〈2002年局部修订〉; 23、《电梯工程施工质量验收规范》(GB 50310-2001); 24、《建筑施工手册》及相关技术文件; 25、公司内部的质量、安全管理文件等。 1.3 编制原则 1、严格遵守国家现行的技术规范、施工验收规范和质量评定与验收标准;

新宾二标段施工组织设计

新宾县中小河流治理重点县综合整治工程(第二标段) 施工组织设计 第一章编制说明第二章工程概况第三章施工临时设施第四章施工安全措施第五章环境保护和水土保持第六章施工导流和排水工程施工第七章土石方明挖 第八章土石方填筑工程 第九章质量管理体系与措施第十章工程进度与措施第十一章资源配置计划第十二章项目管理机构 附录一:拟投入本标段的主要施工设备表 附表二拟投入本标段的试验和检验仪器设备表附表三:拟投入本标段的劳动 力计划表 附表四:施工进度计划 附表五:施工进度计划 附表六:施工总平面布置图附录七:施工占地计划表

第一章编制说明 1.1编制总说明 非常荣幸有机会参加新宾县中小河流治理重点县综合整治工程(第二标段)的投标。我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明施工及保修期的各项要求,并落实各项方案和措施,与本工程建设单位、设计院、监理公司共同协作建设本工程的施工,为本工程早日建成投入使用做出我们应有的一份贡献。 收到招标文件后,我公司立即组织各方面的管理及技术人员认真学习和研究了招标文件、有关设计图纸资料及答疑会纪要文件,并多次对现场进行踏勘。分析了各种影响施工的因素。在积极响应招标文件各项要求的前提下,结合我公司的施工经验,认真进行了施工组织设计的编制,力争做到设计方案科学合理、利于操作;施工方案组织严谨、管理科学。我们有充分的信心,保证以高质量、如期完成本工程招标文件规定的工程范围内的任务。 如果我公司有幸中标,一定全力以赴,做好施工前期准备和施工现场总体规划布置。我们将充分发挥我公司在河道整治工程等方面的施工技术方面的优势,建立完善的管理组织机构,落实严格的责任制,实施项目管理,通过对劳动力、设备、材料、资金、技术、方法和信息的优化处置,实现工期、质量、安全文明及社会信誉的预期目标。 我们完全接受招标文件提出的质量和技术要求,并按国家、地方及行业规定的质量质量标准进行施工。本工程质量确保达到合格且满足设计及使用功能。 我们将本着质量控制标准高于验收标准的原则,精心施工、精心管理,并服从监理工程师及业主代表的各项具体要求。在本工程的施工中实行质量目标管理体系,质量职责层层分解,落实到人。 我公司将严格按照有关水利工程施工现场标准化管理的规定组织施工,争取创建安全、文明施工标准化工地,配备足够警卫人员和安全员,以确保安全无伤亡事故,无重大设备事故、管线事故。 我公司具有适用于本工程施工的各类型机械、设备,完全能满足和确保本工程施工进度和质量要求。 若我公司中标承建本工程,将尽早创造条件开工,在施工过程中,综合灵活采用流水作业、平行作业、交叉作业等组织方法,尽可能地缩短工期,确保本项目在我们承诺的2014年6月30日前全面竣工。

技术标(施工组织设计)

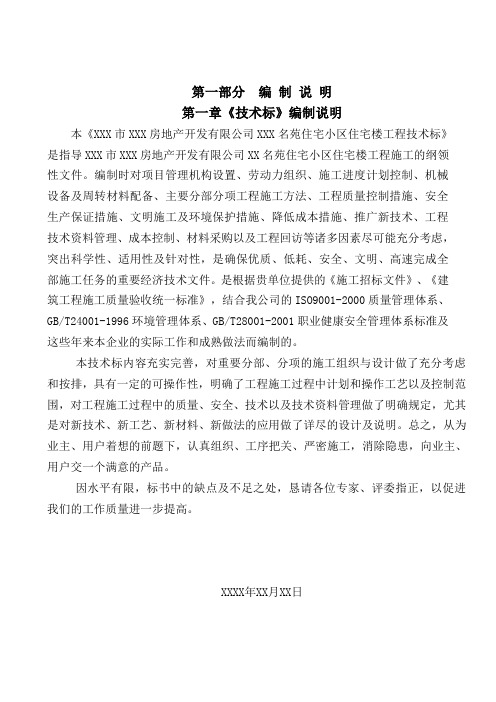

第一部分编制说明 第一章《技术标》编制说明 本《XXX市XXX房地产开发有限公司XXX名苑住宅小区住宅楼工程技术标》 是指导XXX市XXX房地产开发有限公司XX名苑住宅小区住宅楼工程施工的纲领 性文件。编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械 设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全 生产保证措施、文明施工及环境保护措施、降低成本措施、推广新技术、工程 技术资料管理、成本控制、材料采购以及工程回访等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全 部施工任务的重要经济技术文件。是根据贵单位提供的《施工招标文件》、《建 筑工程施工质量验收统一标准》,结合我公司的ISO9001-2000质量管理体系、GB/T24001-1996环境管理体系、GB/T28001-2001职业健康安全管理体系标准及 这些年来本企业的实际工作和成熟做法而编制的。 本技术标内容充实完善,对重要分部、分项的施工组织与设计做了充分考虑和按排,具有一定的可操作性,明确了工程施工过程中计划和操作工艺以及控制范围,对工程施工过程中的质量、安全、技术以及技术资料管理做了明确规定,尤其是对新技术、新工艺、新材料、新做法的应用做了详尽的设计及说明。总之,从为业主、用户着想的前题下,认真组织、工序把关、严密施工,消除隐患,向业主、用户交一个满意的产品。 因水平有限,标书中的缺点及不足之处,恳请各位专家、评委指正,以促进我们的工作质量进一步提高。 XXXX年XX月XX日

第二章编制依据 本技术标是根据XX市XX房地产开发有限公司XX名苑住宅小区住宅楼工程招标文件、施工图以及相关的现行国家有关规范、标 准和规程。结合ISO9000质量体系、GB/T24001-1996环境管理体系、GB/T28001 -2001职业健康安全管理体系文件(质量手册、程序文件、作业指导书)。现行本市有关建设标准、规程、安全管理体系、质量要求和现场文明施工管理文件。施工现场实际情况、施工环境、施工条件和自然条件的分析。本公司现有的劳动力、技术、机械设备能力和施工管理经验,结合我公司实际情况并参照以下规范和标准而编制的。 1、建筑工程施工质量验收统一标准; GB50300-2001 2、建筑地基基础工程施工质量验收规范; GB50202-2002 3、砌体工程施工质量验收规范; GB50203-2002 4、混凝土结构工程施工质量验收规范; GB50204-2002 5、钢结构工程施工及验收规范; GB50205-1995 6、屋面工程质量验收规范; GB50207-2002 7、地下防水工程质量验收规范; GB50208-2002 8、建筑地面工程施工质量验收规范; GB50209-2002 9、建筑装饰装修工程质量验收规范; GB50210-2001 10、民用建筑工程室内环境污染控制规范; GB50325-2001 11、建筑给排水及采暖工程施工质量验收规范; GB50242-2002 12、建筑电气工程施工质量验收规范; GB50303-2002 13、通风与空调工程施工及验收规范; GB50243-97 14、建筑基坑支护技术规程; JGJ120-99 15、建筑桩基技术规程; JGJ94-94 16、建筑地基处理技术规范; JGJ79-91 17、玻璃幕墙工程技术规范; JGJ102-96 18、建筑工程冬期施工规程; JGJ104-97 19、建筑排水硬聚氯乙烯管道工程技术规程; CJJ/T29-98

房建施工组织设计完整技术标

一、施工组织设计

施工组织设计目录 1、概况 2、施工总体部署 3、各分部分项工程的施工方案 4、质量承诺及质量保证措施 5、施工机械的进场计划 6、工程材料的进场计划 7、冬雨季施工措施 8、地下管线及其他地上地下设施的加固措施 9、保证安全生产、文明施工、减少扰民降低环境污染和噪音的措施 10、工期承诺和工期保证措施 附表一、拟投入本工程的主要施工机械设备情况表 附表二、劳动力安排计划 附表三、施工进度计划横道图 附表四、施工总平面图 附表五、临时用地表

一、概况 1、建设工程概况: 云南省烟草公司昆明市公司石林分公司维则烟点扩建项目工程,主要建设烟叶仓库,综合楼及厕所;主体结构均为钢筋混凝土现浇框架结构,钢筋混凝土独立基础。 二、施工总体部署 (一)、项目部组建: 根据项目法,由公司委派项目经理1名,负责工程的全面工作,并组建项目部,设若干个职能管理小组,建立由项目经理领导,项目副经理控制,基层检查的三级管理系统,形成横向从整体工程到各分部分项工程,纵向从项目经理到作业班组的管理网络。 (二)、施工规划及开工准备 1、施工规划 a、结构砼采用现浇砼,砼泵浇筑,机械振捣,钢筋集中加工、制作,现场绑扎、成型,模板采用覆合板,另配小钢模,外脚手采用双排全封闭钢管脚手架; b、装饰施工:主体结构结束,中间验收后进行,由上而下,此阶段装饰人员、水电安装人员进场较多,应加强施工工序的协调管理,相互配合; c、零星工程:此阶段主要为室外工程,室内工程基本结束,派专人负责成品保护,同时现场留有足够的人力、物力进行善后工作,工程技术资料应着手整理、装订、送审; d、扫尾竣工:由项目经理牵头组织进行,自查、自纠,然后会同业主、监理、设计等有关方面进行预检、验收。

施工组织设计标

目录 一、总体概述 (2) 二、施工进度计划和进度保证措施及违约责任承诺 (6) 三、劳动力和材料投入计划及保证措施 (11) 四、机械设备投入计划及检测设备 (14) 五、施工平面布置和临时设施布置 (15) 六、关键施工技术、工艺及工程项目实施的重点、难点和解决方案 (17) 七、安全文明措施 (26) 八、质量保证与承诺 (31) 九、雨期施工措施 (39) 十、降低成本措施 (40) 十一、减少扰民降低环境污染和噪音的措施 (41) 十二、附表 (42) 一、总体概述 1.1、工程概况 南水北调中线工程湖北省丹江口库区“移土培肥”及配套坡改梯工程丹江口市移土培肥项目(结合2万亩低丘岗地)由湖北省国土资源厅批准建设,资金来源于新增建设用地有偿使用费。项目区建设规模为231.69公顷,预计总投资为3000万元。 1.2、编制依据

(1南水北调中线工程湖北省丹江口库区“移土培肥”及配套坡改梯工程丹江口市移土培肥项目(结合2万亩低丘岗地)招标文件。 (2)国家和地区的有关法律、法规、政策、规范和标准。 (3)现场踏勘调查所获得的有关资料。 (4)我单位的管理水平、劳力、设备、技术能力以及施工经验。 1.3、编制原则 (1)严格遵守有关标准所规定的工程施工工期、招标法条款的各项要求,根据工程的特点,在工期安排上尽可能提前完成。 (2)坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。 (3)合理安排工程项目的施工程序,做到布局合理,突出重点,全面展开,采取平行与流水作业相结合的方式;正确选用施工方法,科学组织,均衡生产。各项目工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。 (4)调和配合,根据施工具体情况,适当调整施工中各个工序的施工安排并采取相应措施。 (5)结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程。 (6)坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时占地。严格组织、精心管理,文明施工,创标准化施工现场。 (7)坚决贯彻“百年大计、质量第一”的质量方针,建立健全质量保证体系。 (8)建立健全安全生产保证体系,制定安全生产保证措施和防护措施,坚持标准化作业,确保安全生产。实现“消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故,消灭交通责任运输重大事故,消灭等级火灾事故,创

保定市秋实园高层住宅楼二标施工组织设计

目录 第一章编制依据 (4) 1.1总承包合同 (4) 1.2秋实园3标段施工图纸 (4) 1.3现行有关法律、法规 (4) 1.4现行有关施工规范、规程、标准 (5) 1.5主要图集 (8) 1.6其它 (8) 第二章工程概况 (9) 2.1工程基本概况 (9) 2.2建筑规模 (9) 2.3设计概况 (10) 第三章施工部署 (16) 3.1施工管理目标 (16) 3.2现场组织管理机构 (17) 3.3施工总安排 (29) 3.4施工总进度计划 (35) 3.5劳力配置 (37) 3.6机械配置 (38) 3.7施工临电、临水 (40) 3.8办公区与生活区设置 (57) 3.9工程施工重点及难点分析及对策 (57) 3.10拟采用的新技术、新材料、新工艺 (58) 3.11危险性较大的分部分项工程的辨识 (58) 第四章施工准备 (71) 4.1技术准备 (71) 4.2测量准备 (76) 4.3试验准备 (76) 4.4物资准备 (78) 4.5现场准备 (78) 4.6场外准备 (79) 4.7全场施工准备工作计划 (79)

第五章主要项目施工方案要点 (80) 5.1地下部分施工方案 (80) 5.2测量方案 (83) 5.3土方施工方案 (89) 5.4地下室防水方案 (92) 5.5钢筋工程施工方案 (95) 5.6模板工程设计与施工方案 (99) 5.7混凝土工程施工方案 (166) 5.8砌体工程施工方案 (170) 5.9季节性施工措施 (174) 5.10装饰工程施工方案 (181) 5.11屋面工程施工方案 (197) 5.12脚手架方案 (208) 5.13塔吊施工方案 (230) 5.14防渗漏施工方案 (242) 5.15给排水工程施工方案 (256) 5.16暖通工程施工方案 (267) 5.17电气工程系统施工方案 (270) 第六章管理保证措施 (275) 6.1工期保证措施 (275) 6.2质量保证措施 (278) 6.3职业健康安全保证措施 (307) 6.4环境保护及文明施工措施 (327) 6.5现场施工机械、料具管理措施 (335) 6.6成本控制措施 (338) 6.7成品保护措施 (340) 第七章应急救援预案 (349) 7.1应急救援领导小组、救援组织及其职责 (349) 7.2应急救援预案 (350) 7.3中毒事故应急救援预案 (357) 7.4传染病(非典、禽流感、爱滋病等)事故应急救援预案 (357) 7.5爆炸事故应急救援预案 (358) 7.6生产安全事故应急救援程序 (358) 7.7应急救援的器材设备 (359) 7.8应急救援的培训与演练 (360) 7.9通讯联络 (360) 7.10生产安全事故报告 (360)

施工组织设计(技术标)模板

第一章、综合说明 首先,我司对能参加本次投标工作表示荣幸和感谢。我司本着认真、严谨的态度编制此份施工组织设计。 通过认真学习和研究招标文件、设计图纸,我司对本标段内的施工范围,施工特点有了进一步的理解。我司有充分信心一次合格,并达到国家质量验收标准。 以投标日起,我司将按ISO9001:2000质量管理体系要求做好投标工作。深化施工方案,编制详细的作业计划,以本公司管理优势,着手拟定适合本工程的各工种作业队伍,编制施工方案,确保一旦中标,立即能全面进入项目管理中。 1、本《施工组织设计》是针对XXXXXXXXXX装修装饰工程编制的。 2、本《施工组织设计》由我司工程部XX及拟担任本项目的项目经理共同编制。由总工程师审核批准后,才用于本次投标工作。 3、本《施工组织设计》作为竞标文件,供建设单位及有关部门招标进行参考,我司中标后作为施工管理的技术性文件,是指导施工全过程工作的依据。我司将按本《施工组织设计》中制定的施工方案进行施工(工期进度、主要项目内容施工技术措施、经济技术指标、质量目标、成品保护方案等),接受招标方的监督。 4、本施工组织设计是较为理想状态下对本工程的一个初步统筹安排,中标后我们将根据现场施工具体的实际情况,对一些相关内容作出相应的调整和变更,在报请建设单位审批同意后,进行施工。

5、《施工组织设计》的编制依据: 根据建设方提供的室内设计图纸以及建设单位对该工程的招标要求进行编制。依据我国现行建筑装饰工程《施工及验收规范》有关规定及室内装饰《工程质量检验与评定标准》进行编制。 依据我国现行《民用建筑防火规范》(GBJ16-87) 建筑工程施工质量验收统一标准(GB50300-2001) 建筑装饰装修工程质量验收规范(GB50210-2001) 中华人民共和国国家标准建筑用轻钢龙骨(GB/T11981-2001) 《建筑内部装修设计防火规范》GB50222-95 《民用建筑室内环境污染控制规范》GB-50325-2001 《室内装饰装修工程施工规范》GB-50327-2001 《室内建筑装饰装修材料有害限量十个标准》 国家及地方颁布的其他有关规范,标准和规定

(招标投标)投标施工组织设计(技术标)模板

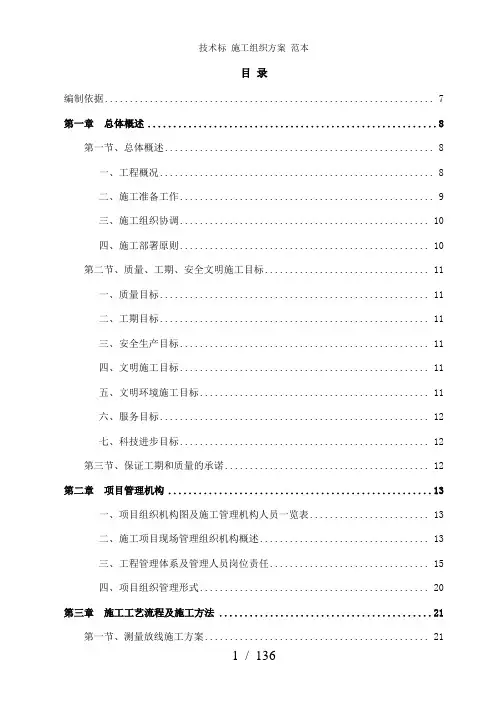

目录 第一章综合说明 (1) 第一节工程概况 (1) 1项目基本情况 (1) 2厂区自然条件: (1) 3工程概况 (1) 4工程特点及关键点 (2) 第二章施工总目标及承诺 (3) 1工期目标及承诺 (3) 2质量目标及承诺 (3) 3安全目标及承诺 (3) 4文明施工、环境保护目标及承诺 (3) 5治安、消防、交通目标及承诺 (3) 第三章施工总体方案 (4) 1施工指导思想 (4) 2施工总体方案及安排 (4) 第四章施工进度网络计划及保证体系 (5) 第一节总进度计划目标 (5) 第二节编制说明 (5) 第三节关键节点 (5)

第四节关键线路分析 (5) 第五节施工总进度计划及主要项目二级施工计划表 (5) 第六节实现工期目标保证措施 (6) 1计划管理措施 (6) 2施工部署措施 (6) 3资源保证措施 (6) 4提高现场解决问题的能力措施 (6) 5技术保证措施 (6) 6夏季雨季冬季施工保证措施 (6) 7保驾维护措施 (6) 8资料整理与交工验收 (6) 第五章施工平面布置方案 (7) 第一节钢结构、钢筋及铁件加工厂 (7) 1钢结构加工厂 (7) 2钢筋加工厂 (7) 3铁件加工场 (7) 第二节施工区域临时设施布置 (7) 1施工道路与出入口 (7) 2施工排水与场地雨排水 (7) 3施工用水 (7) 4施工用电 (7) 5临时围档 (7)

第三节施工总平面布置图 (8) 第四节用水、用电、用地要求 (9) 1施工临时用地面积申请表 (9) 2施工临时用水申请量 (9) 3施工临时用电申请量 (9) 第六章主要专项工程施工方案 (10) 第一节总测量方案 (10) 第二节桩基工程施工方案 (10) 第三节混凝土工程 (10) 第四节钢结构施工方案 (10) 1钢结构制作方案 (10) 2钢结构安装方案 (10) 第五节机械安装施工方案 (10) 第六节管道工程施工方案 (10) 第七章重大、特殊施工措施方案 (11) 第一节重大、特殊项目措施施工方案 (11) 1地下管廊特殊措施方案 (11) 第二节季节性施工措施 (11) 1主电楼装修工程保温措施 (11) 2雨季及夏季工人休息棚 (11)

公路桥梁施工组织设计技术标

五、施工组织设计 1.施工组织设计: (1)总体施工组织布置及规划 (2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施) (3)拟投入主要物资计划 (4)拟投入的主要施工机械、设备计划 (5)劳动力安排计划 (6)确保工程质量的技术组织措施 (7)确保安全生产的技术组织措施 (8)确保工期的技术组织措施 (9)确保文明施工的技术组织措施 (10)工程施工的重点和难点及保证措施 (11)施工总平面布置图 2. 施工组织设计附表: 附表一施工总体计划表 附表二分项工程进度率计划(斜率图) 附表三工程管理曲线 附表四分项工程生产率和施工周期表 附表五施工总平面图 附表六劳动力计划表 附表七临时占地计划表 附表八合同用款估算表

(1)、总体施工组织布置及规划 1、项目管理目标 1.1.工期目标:发扬顽强拼搏,团队作战的企业精神,按期顺利完成任务。计划开工时间2017年12月16日,计划交工时间2017年3月15日,计划工期3个月。其中,路基、小桥涵工程计划2017年2月15日完工;路面工程计划2017年3月1日完工;交安设施工程计划2017年3月15日完工。 1.2.质量目标 标段工程交工验收的质量评定:90分及以上;竣工验收的质量评定:90分及以上。 1.3、安全目标: 1)年事故频率控制在1?以内; 2)重大伤亡事故为零; 3)杜绝火灾、设备、管线、食物中毒等重大事故; 4)没有业主、社会相关方和员工的投诉; 5)施工现场安全检查达到JGJ 59—99合格以上标准; 6)安保体系通过DGJ 08—903—2003规范的审核认证; 7)粉尘、污水、噪声达到城市管理要求; 1.4、文明施工目标 严格按省文明工地评审要求及公司各项要求组织施工,确保争创省文明工地。 1.5、环境保护目标 污水达标排放,降低噪声和扬尘,减少废物和降低资源消耗,泥渣、垃圾和施工废物定点弃置,实现外界向业主的零投诉。 2、为本工程施工机构设置 根据本工程分布情况及特点,为确保该工程的工期要求和工程的施工质量,做到安全生产、文明施工,我单位本着“优质、高效、廉洁、安全”的原则,以创优质工程为管理目标,贯彻ISO9001质量标准等一系列现代企业制度,集中一流精良的机械设备,组织优秀的施工队伍进行该工程施工,设立强有力的工程项目经理部,对人员、机械设备、材料实行统一管理,统一调度。

施工组织设计技术标(DOCX 54页)

施工组织设计技术标(DOCX 54页)

第一章综合说明 一、项目概况 工程名称: 建设单位: 建设地点: 计划工期: 建设规模: 二、编制原则 1、遵循招标文件及补充文件的各项条款的原则。 2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。 3、坚持招标文件和设计施工图中的技术规范的原则,确保产品使业主满意。 4、实施“项目法施工”的原则。 5、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性、先进性和合理性。 6、充分发挥专业化施工企业优势的原则。 7、确保本工程质量、进度、安全和文明施工均满足业主的原则。 三、编制依据 1、施工招标文件; 2、本工程的施工图纸; 3、现场踏勘的实际情况; 4、招标文件要求的国家、行业以及地方规范、标准和规程 四、响应条款 工期目标:80(日历)天 质量目标:达到《建筑工程施工质量验收统一标准》(GB50300-2013)合格标准及《园林绿化工程施工及验收规范》(CJJ82-2012)合格等级标准。(其中:苗木种植当季成活率达95%以上,未成活部分应及时补栽补种,自通过验收一年后的成活率必须达到100%。) 安全生产要求:达到《建筑施工安全检查标准》JGJ59-2011合格标准,避免发生重大安全事故。

第二章施工准备 第一节施工部署 一、施工部署 针对绿满荆楚利川市旅游公路马峰坳至鱼木寨段通道绿化景观工程施工特点,我公司组建成一只经验丰富、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。 在施工进度计划安排方面,采取先深后浅,先下后上,交叉施工作业,发挥我公司机械化施工优势,大力开展机械化施工,加速施工进度,如土方的挖运。并运用我公司长期积累的地下工程施工技术和经验,加强施工技术措施,强化施工管理,加速施工进度,确保本工程优质按期的完成。 本工程的施工作业量大,工期紧,按期保质完成必须精心统筹,合理安排,立体交叉,流水作业。本工程划分道路绿化工程、、、苗木种植工程。 二、施工现场准备 复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。 按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱、埋设线杆架空、设总配电箱、二级配电箱,分部采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。所有的配电箱均使用标准箱。施工现场临时用电工程使用五芯电缆配电系统。采用“三级配电、两级保护”,同时开关箱必须装设漏电保护器,实行“一机一闸”。所有配电箱要上锁、电工专职管理,总配电箱、分电箱、现场照明、线路敷设等必须符合国家标准的规定;所有配电箱必须由防雨设施。现场施工用水由甲方提供。 三、劳动力组织计划的准备 现场管理组织机构已配足管理人员,同时制定管理制度。 进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。 四、施工顺序 现阶段绿满荆楚利川市旅游公路马峰坳至鱼木寨段通道绿化景观工程绿化项目面积大,我司将会根据现场实际情况,将整个景观施工现场依据所处位置划分施工区域,实行分区域、分段流水施工,合理地部署施工作业人员,以满足施工进度需要。

相关主题
文本预览
相关文档 最新文档
