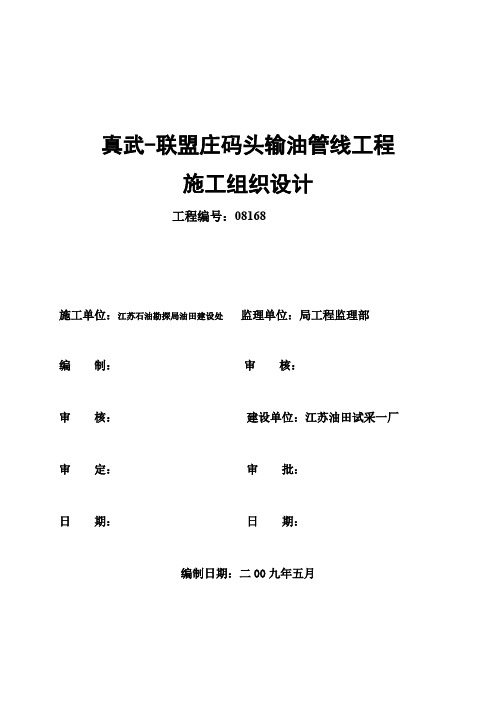

真武-联盟庄码头输油管线工程

施工组织设计

工程编号:08168

施工单位:江苏石油勘探局油田建设处监理单位:局工程监理部

编制:审核:

审核:建设单位:江苏油田试采一厂审定:审批:

日期:日期:

编制日期:二00九年五月

目录

一、工程概况

1.1概况

该工程施工地点位于江都市真武镇和昭关镇境内,主要包括真武至联盟庄末站、末站至联盟庄码头的输油管线以及相应配套的真6卸油站扩容、真武集中处理站改造、联盟庄末站改造。其中真武至联盟庄末站输油管线长约8.4公里,起点为真二站,终点为联盟庄末站;联盟庄末站至联盟庄码头输油管线(双管)总长约8.7公里,起点联盟庄末站,终点为联盟庄码头。管道设计压力为4.0MPa,管线规格为2PE黄夹克管(159×6)。管道所经地为陆地、水网、农田交织地带,多处施工地点没有施工便道;同时位于老油区工农关系复杂施工难度大。真6卸油站扩容为新建一台400m3储油罐及配套设施;真武集中处理站改造主要新增加两台输油泵及配套管线;联盟庄末站改造新建两台1000m3储油罐、两台输油泵、两台浮头换热器及配套管线。站库改扩建施工期间正常产生产,对安全提出要求较高。工程建成投产后,可以满足真武至联盟庄码头的管线输油要求。

建设单位: 江苏油田分公司试采一厂

设计单位:江苏石油勘探局勘察设计研究院

监理单位:江苏石油勘探局工程监理部

施工单位:江苏石油勘探局油田建设处

合同工期:计划开工日期:2009年06月01日

计划竣工日期:2009年10月15日,总工期为135日历天。

1.2工程特点

1.2.1 由于真武至联盟庄码头沿线地下埋设管线较多,新建管线敷设时,应尽量避免与地下已埋管线交叉,在地下管线较多的地段,可采用低架或高架的形势进行管线敷设。

1.2.2管线距离较长,途中经过多处河流,穿越道路,穿过村庄,且地处老油区,给工农关系带来一定影响。

1.2.3在管线沿乡村道路或机耕道路敷设时,拖拉机无法直接将管线运入,只有人工将管线运至施工地点,所以施工难度较大。

1.2.4工程施工区块较多,专业繁多,相互间协调难度大,需要合理安排各区块施工顺序。

1.2.5站区内施工对安全作业要求高,对施工人员提出了更高的要求。站内施工主要包括输油泵安装和储罐工程。

1.3主要工程量

序号名称规格型号单位数量备注

一真武至联盟庄末站管线

1 2PE黄夹克管(Φ159×6)米8400

2 无缝管支架Φ76×4 米438

3 套管Φ325×7 米139

4 煨弯D159×6 只85

5 管道内支架HDPE-159-309.7-30-65 个84

6 钢法兰闸阀Z41H-40 DN150 套 1

7 钢法兰闸阀Z41H-40 DN125 套 2

8 钢法兰闸阀Z41H-40 DN100 套 1

9 钢法兰闸阀Z41H-40 DN65 套 2

10 快速接头PN4.0MPa DN65 套 2

二联盟庄末站至联盟庄码头管线

11 2PE黄夹克管(Φ159×6)米8700

12 无缝管支架Φ76×4 米350

13 无缝管支架Φ89×4 米180

14 套管Φ325×7 米92

15 煨弯D159×6 只100

16 管道内支架HDPE-159-309.7-65 个58

17 钢法兰闸阀Z41H-40 DN150 套 2

18 快速接头PN4.0MPa DN65 套 2

三真六卸油站

19 储油罐制安400m3座 1 配套盘梯平台

20 储油罐基础400m3座 1

21 防火堤米56 高1.05m

22 储油罐配套工艺400m3米50

23 配套阀门DN15-DN150 只19

24 配套消防管线Φ114×4 米50

四真武集中处理站改造

25 输油泵安装DYK60-50×4 台 2 配套基础、

26 配套管网米40

27 配套阀门DN15-DN150 只10

28 快开过滤器LPGK150 PN1.6MPa 台 2

五联盟庄末站改造

储油罐制安1000m3座 2 配套盘梯平台

29 浮头换热器BES500-1.6/1.0-55-6/25 台 1 配套基础

30 浮头换热器BES700-2.5/1.0-125-6/25 台 1 配套基础

31 输油泵DYK200-50×3 台 2 配套基础

32 配套管网米640

33 配套阀门DN15-DN150 只83

34 快开过滤器LPG200 PN1.6MPa 台 2

二、编制依据

2.1工程承包合同和设计图纸。

2.2现场勘察交底情况及图纸会审纪要

2.3 相关国家法律、法规,定额和标准规范

*SY0422-97《油田集输管道施工及验收规范》

*SY0402-2000《石油天然气站内工艺管道施工及验收规范》

*集-2005242《油田站内外集输管道施工技术规范(试行)》

*SY/T0420-97《埋地钢质管道石油沥青防腐层技术标准》

*SY/T4102-95《阀门检查及安装规范》

*SY/T 0407—97《涂装前钢材表面预处理规范》

*SY/T 4076—95《钢质管道液体涂料内涂层风送挤涂工艺》

*SY/T 0457—2000《钢质管道液体环氧涂料内防腐层技术标准》

*SY/T 0413—2002《埋地钢质管道聚乙烯防腐层技术标准》

*SY/T 0415—96《埋地钢质管道硬质聚氨酯泡沫塑料防腐层技术标准》

*GB50128-2005《立式圆筒形钢制焊接储罐施工及验收规范》

*GB50205-2001《钢结构工程施工质量验收规范》

*SY/T6536—2002《钢制水罐内壁阴极保护技术规范》

*SY5858—2004《油气田集输工艺管道动火安全技术规程》

*GB151-99《管壳式换热器》

*JB/T4709-2000《钢制压力容器焊接规程式》

SY0453-98《石油建设工程质量检验评定标准油田集输管道工程》

SY0407-2000《石油天然气管道跨越工程施工及验收规范》

SY4104-95《石油建设工程质量检验评定标准管道穿跨越工程》

SY4028-93《石油建设工程质量检验评定标准设备安装工程》

SY4025-93《石油建设工程质量检验评定标准建筑工程》

SY/T0088-2006《钢质储罐罐底外壁阴极保护技术标准》

SY/T0468-2000《石油建设工程质量检验评定标准防腐保温钢管制作》

SY/T0063-1999《管道防腐层检漏试验方法》

SY/T5257-2004《油气输送钢制弯管》

SY/T4115-2008《油气输送管道工程建设施工组织设施编制规则》

三、工程目标

3.1工程质量目标:工程分部合格率100%,分部优良率60%,焊接一次合格率90%,

工程质量事故为零。确保工程合格。投产一次成功,一次交验合格。

3.2工期目标:按合同要求工期完工。力争提前10日历天完工。

3.3安全指标:无工业安全事故发生,无环境污染事故发生。

四、施工组织

4.1组织准备

4.1.1建立一个全方位控制工程项目管理部。该项目部全权负责合同对工程建设的所有承诺,以先进的工程管理来实现优质工程质量。

4.1.2项目部已对本工程的施工机具、设备及人员培训等方面做出全面安排,如合同签订后施工队伍的调配,生活点及临时施工点的建立,工地施工交通运输通讯等方面的工作将按计划进行。

4.1.3施工机具、设备维修计划

4.1.4根据工程施工技术要求、特点,以及工程进度计划,选择技术性能良好,适应工程需要的施工机具、设备参与本工程施工作业。对投入本工程施工的装备,进场前要进行全面检查,维护保养,并配备专门的维修人员服务于施工现场。

4.1.5学习相关规范和文件

按照工程设计要求,项目部收集本工程所需的标准、规范,并组织工程技术人员熟悉了图纸,编制详细的施工组织设计及施工技术措施、方案。

4.1.6消耗材料、加工件运输计划:本工程主要加工件为罐板预制、埋地防腐管线、穿路套管和土建预制件,所有预制件均在公司预制,然后运至施工现场。

4.2施工管理机构

4.2.1本工程采用项目法进行施工管理。针对本工程施工的特点,成立了真武-联盟庄码头输油管线工程项目管理部,负责该工程的指挥与协调管理,项目经理全权负责工程项目的生产经营活动,由项目执行经理主要负责工程项目的经营、生产指挥、人员和设备的使用、调动等,对项目的安全、质量、工期、成本、施工资料等负全责。项目管理部对项目负责,对甲方、工程监理、质量监督负责,对油田建设处负责。

4.2.2项目组主要成员:

项目组设经理一名,项目执行经理一名,技术负责人兼工艺责任人一名,土建技术负责人,焊接责任人兼成本责任人一名,专职质检员一名,材料计量责任人一名,专职工农关系员一名。

4.2.3项目管理部组织机构——真武-联盟庄码头输油管线工程项目管理部组织机构图

4.3岗位职责

4.3.1项目经理职责

4.3.1.1项目工程的领导和组织者,对该项工程施工经营活动、QES 及施工质量全面责任,保证公司GB/T19001-2000《质量保证手册》和《压力管道质保体系手册》规定条款的全面执行。

4.3.1.2对本项目的质量方针实施和质量体系运行负领导责任,负责批准、审定质量文件和上报资料。

4.3.1.3对工程全面监督,保证工程进度及质量目标的全面实现。

4.3.1.4选定现场各部门负责人,监督管理现场所有工作人员,在不同施工阶段完成各项质量职能。

4.3.1.5监督各施工队按设计要求和施工规范、以及各项施工技术措施、方案进行施工。

工艺技术负责人 汪 飞

甲方代表(监理工程师) 油建处

项目经理:张志华

技术总负责:汪飞

建技术负责人 宋立生 材料计量负责人周井泉 质量检验负责人 邹新兵 工农关系负责人徐 强 各施工班组

焊接技术负责人 廖卫玉 H S E 负责人 邹新兵

执行经理:宋立生

设备负责人 任荣泰

预算成本责任人 廖卫玉 资料员 杨玉梅

4.3.1.6监督执行质量检查规定和实行“三检制”及“三工序”活动开展情况。

4.3.1.7组织有关质量问题的关键性会议,安排竣工验收及保运工作。

4.3.2项目执行经理职责

4.3.2.1是项目经理聘任的项目生产总负责人,行使项目经理的职责。

4.3.2.2对工程全面监督,保证工程进度的全面实现。

4.3.2.3负责工程施工活动中的安全工作。

4.3.2.4负责领导现场调度人员以及公共关系人员制定相关的制度,主持召开生产会。4.3.2.5负责处理影响工程施工的各种关系及问题。

4.3.2.6监督各施工队按设计要求和施工规范、以及各项施工技术措施、方案进行施工。

4.3.3技术总工程师职责

4.3.3.1是项目经理聘任的项目技术总负责人,单位工程质量评定组织者。

4.3.3.2对项目工程的技术、质量负组织、协调、指导责任。

4.3.3.3负责领导各责任工程师及管理人员的技术、质量工作。

4.3.3.4组织审查各项施工技术措施、方案。

4.3.4工艺、焊接技术负责人职责

4.3.4.1负责审查施工图纸,对施工图的正确性及专业技术标准的准确性负审查责任。

4.3.4.3在项目管理部总工程师的领导下,组织编制工程施工组织设计和施工技术方案;负责设计联络、图纸会审、技术交底和施工技术资料管理;设置工程质量管理点;制定技术指导书或操作技术文件。

4.3.4.3负责焊接工艺评定工作,对工程焊接质量负责。建立健全各种施工技术资料台帐,负责施工技术交底,填好各项施工原始记录,收集整理技术资料。

4.3.4.4负责施工现场焊接技术指导,检查焊接质量,解决施工中出现的焊接技术问题。

4.3.4.5参加质量检查和单位工程的验收评定,对不符合设计要求或违反操作规程的行为,有制止或停工权。

4.3.4.6参加质量事故分析,制订整改措施。

4.3.4.7参加工程验收,并完整、准确、齐全地整理编制竣工资料。

4.3.4.8绘制单线图,负责无损检测的委托申报。

4.3.5土建技术负责人职责

4.3.

5.1负责审查土建施工图纸,对施工图的正确性及专业技术标准的准确性负审查责任,同时编制其专业的施工技术方案。

4.3.

5.2负责土建测量放线、设备基础的施工。

4.3.4.3建立健全各种施工技术资料台帐,负责土建施工技术交底,填好各项施工原始记录,收集整理技术资料。

4.3.

5.4负责施工现场技术指导,检查质量管理点工程实施情况,解决施工中出现的各项技术问题。

4.3.

5.5参加质量检查和单位工程的验收评定,对不符合设计要求或违反操作规程的行为,有制止或停工权。

4.3.

5.6参加质量事故分析,制订整改措施。

4.3.

5.7参加工程验收,并完整、准确、齐全地整理编制竣工资料。

4.3.6材料计量负责人职责

4.3.6.1根据项目进度计划,编制各种材料供应计划并组织材料进场。

4.3.6.2组织好原材料的采购和供应、保管,并监督、指导和协调各施工队伍原材料的使用和用量。

4.3.6.2做好计量工作,对计量器具的准确性负责。

4.3.6.3负责工程物资装备计划的编制、申报,搞好工程物资的采购、提运、外委加工和施工装备的租赁、配套,加强施工现场物资装备管理。

4.3.6.4负责工程大宗自购物资的订货,搞好施工现场物资验收工作,努力降低材料成本,适质、适价、适时地保障工程物资供应,为施工现场提供优质服务。

4.3.7质量检验负责人职责

4.3.7.1针对本工程特点编制质量控制点及检验计划,同时负责监督检查施工现场的工程质量。

4.3.7.2负责内部各工序检查验收工作。

4.3.7.3负责对原材料抽检和施工过程的质量抽检、监督工作。

4.3.7.4协助施工机组做好质量保证资料的审查。

4.3.7.5按照质量体系文件的要求,负责施工技术资料的及时收集、整理,及时提交竣工资料,确保工程按期验收。

4.3.8各专业施工机组:作为项目主要生产单位,承担本工程划分的分部分项工程,负责按施工图、技术交底、安全交底要求组织生产,保质、保量地完成工程的施工任务。

4.4施工队设置及资源配置

4.4.1人员组织计划见下表:

序号工种人数备注

一管理人员

1 项目经理1人

2 执行经理1人兼土建责任人

3 项目总工程师1人兼工艺责任人

4 焊接责任人1人

5 材料责任人1人

6 设备责任人1人

7 HSE责任人1人

8 预算责任人1人

9 成本责任人1人

10 资料员1人

二工艺安装部分

1 焊工16人

2 铆工6人

3 管工10人

4 气焊工3人

5 起重工2人

6 钳工1人

7 防腐工4人

三电气部分

1 电工2人

四土建部分

1 钢筋工4人

2 砼工、瓦工6人

3 木工4人

4 架子工4人

5 测量工1人

6 抹灰工8人

7 机械手4人

4.4.2该工程为站外输油管道新建及老站改扩建工程。在保证安全、质量的前提下,按进度计划完成该工程。设立四个综合施工队----站外输油管道安装施工队(下辖四个机组队)、罐组装施工队、防腐施工队,土建施工队。统一内部管理协调,加强各专业

工种间的协作、配合。开工前做好电焊工的技术培训以及其它的施工准备工作。

7.2.1.2 施工任务划分

序号单位名称主要施工任务备注1 站外输油管线安装队负责站17.1km外输油管线的焊接、安装施工。

2

储罐制作安装队1、负责真6站400m3罐及管线的预制及消防给排水安装。

2、负责联盟庄1000m3罐、站内机泵、换热器的安装及区间管线的拆除、安装及真2站外输泵安装

3 防腐施工队负责站内设备、管线的防腐工作及站外输油管线的补口工作

4 土建施工队1、负责施工联盟庄末站2台1000m3罐基础、及两台泵基础、两台换热器基础等施工。

2、负责真6站1台1000m3罐基础设备基础及场地平整、硬化、防火堤施工。负责

3、负责真2站2台泵基础施工。

五、施工进度计划及保证措施

5.1施工进度保证措施

5.1.1按组织机构图落实人员,明确各层次及各人的责任和权限,保证项目管理的各项工作高效、有序地进行。

5.1.2严格挑选参与工程的施工人员,在上岗前进行技术考核。并有针对性地对关键工种施工人员进行强化理论培训和实践培训。同时对所有施工人员进行质量意识教育和HSE教育。

5.1.3按设备、机具组织工装计划,组织落实所需设备、机具,按设备材料及机具进场计划,定期实施设备及机具维护保养工作。确保所有的进场设备及机具能正常运转或使用,状态完好。

5.1.4按公司质量体系的要求,建立项目质量保证体系,确保工程施工质量,严防因施工质量问题出现返工,耽误工期。

5.1.5按工程进度计划编制工程甲供材供应计划及自购材料、物资的供应计划,落实供应厂家及供货日期。并对主要自购材料的供应厂家进行质量评审,提前组织材料进场,并按不同设备材料的存放要求妥善保管。

5.1.6项目内部各综合施工队中按内部定额承包,实行多劳多得的激励机制。同时强化内部管理,建立健全内部考核资料,及时准确公正地考核,促进各综合施工队的工作积极性。

5.1.7在严格执行施工进度计划的基础上,合理地依据施工现场的实际情况及时调整施

工力量和工序,保证工程施工进度。

5.1.8开工前认真审查图纸,深入现场。搞好调查研究,使图纸中可能出现的矛盾提前得到解决。统一接受图纸并向下发放,做好台帐登记;

5.1.9统一定期召开生产协调会议,及时沟通信息,合理调整施工计划;遇到问题及时处理。

5.1.10隐蔽工程施工,要提前通知建设单位和监理,及时确认,保证下道工序的正常进行。

5.1.11协助建设单位搞好施工区域范围内的工农关系,现场派驻工农关系员,遇到问题及时处理。

5.1.12根据现场施工进度,严格执行质量检验计划对施工工序、原材料等及时检验。5.1.13注意天气变化情况,收集天气预报信息,及时调整施工计划,确保工程按期完成。

5.1.14施工调度控制:设立调度管理系统,依据施工进度执行计划,编制施工现场协调计划,实行机、供、运、人、财、物综合平衡的动态管理,及时发现和处理的薄弱环节,加强各工序的协调衔接,保证月度计划的完成。坚持不定期的生产协调专题会,每周实行例会制度,每天按时收集施工进度并向甲方或监理汇报现场施工情况。

5.1.15信息管理:建立强有力的信息跟踪、反馈交验,以利于对该工程总体进度计划运行的预警、监控。作业层每日对工程施工进度进行跟踪统计,并反馈到工程项目部。工程项目部根据反馈的工程进度信息,对关键线路上的施工作业进度进行分析和采取的必要的措施,如现场有不可预见的事件发生及工程变更,影响到关键线路上的施工作业进度,我们立即向甲方或监理提交工程进度统计报告。工程项目部按签订工程施工合同的具体要求,定期向甲方或监理报送统计报表,反馈其工程施工进度、实物工程量和相应的投资完成情况。

5.2 进度保证具体措施

5.2.1提高施工安装质量,减少返修返工的现象;

5.2.2在阴雨天气,采用防护措施,减少停工;

5.2.3加强劳动定额管理,采取奖优罚劣,提高工效;

5.2.4成立后备施工队伍,根据施工进度及时进场施工,确保工期;

5.2.5加强设备保养维护,确保设备正常运行;

5.2.6做好前期调查工作,以及详细设计准备工作,以便确定详细施工方案;

5.2.7做好施工人员轮休计划,提高现场施工人员的效率;

5.2.8合理施工顺序,加强对重点工序的控制,确保后续工序的正常运行;

5.2.9对地下障碍物提前进行调查摸底,管沟和基槽开挖时采取必要的保护措施,降低其对工程施工的影响;

5.2.10加强材料控制,防止材料原因造成返工或返修现象;

5.2.11及时与现场监理联系报检,不因报检等原因造成影响;

5.2.12安排有雨季施工经验的管理人员和施工人员参与该工程的管理和操作。

5.2.13提前安排工农关系员进入施工沿线各个村部镇政府联系,并洽谈、疏通工农关系,最大限度减少工农关系的影响。

5.3施工进度横道图(见附件三)

5.4施工用主要材料机具

5.4.1施工设备机具需用计划表

序号设备名称规格及型号单位数量备注

1 砂浆搅拌机200L 台 2

2 砼震动器棒式 1.1KW 台 4

3 水准仪台 1

4 经纬仪台 1

5 钢筋切割机 2.2KW 台 2

6 手扶拖拉机台 3

7 活动焊机米勒活动焊机台 3

8 角向磨光机Φ100 台 6

9 试压泵 6.0MPa 台 1

10 电动倒链20T 台8

11 焊条保温筒只16

12 压力表Y100(0-6.0)只 4 1.5级(试压用)

13 压力表Y100(0-1.6)只 4 1.5级(试漏用)

14 阀门Z41H-4.0MPaDN50 只 4 试压用

15 火焊工具套 5

16 电火花检漏仪台 1

17 电动恒温烘干箱20kg 台 1 烘烤焊条

18 冲击电钻台 1

19 焊机AX400 台 4 罐制作及站内流程用

20 电动倒链5T 台 4

21 倒链2T 台 6

22 角向磨光机Φ150 台 4

23 喷砂机台 1 大罐喷砂除锈用

24 工程车台 1

25 吊车30T 台 1 吊装设备

26 大卡21T 台 4 运输管子及设备

5.4.2工装材料一览表

序号名称规格单位数量备注

1 涨圈[20# 米110

2 罐顶堆放胎具1 自制套 3

3 罐顶堆放胎具2 自制套 3

4 罐壁堆放胎具套 4

5 拱顶支承架[12 米180

6 拱顶支承架Φ60×3.5 米400

7 拱顶支承架斜拉∠50×50×5 米120

8 水泵DN50 台 2

9 温度计支 6

10 上下立梯L=20米个 2 钢管Φ25×2

11 螺纹钢Φ28 米100

12 钢丝绳Φ25 米150

13 钢管Ф34×3 米50 制作标志牌

14 钢管Ф48×4 米120 临时料棚/挡风棚

15 钢板δ=3/δ=6 m25/5 临时盲板、标志牌

16 蓬布m2200 临时料棚/挡风棚

17 消防带DN50 m 300 水压用

18 便携式电缆盘30m 个10 焊接用

2.5L 只20

19

灭火器

20 5L 只10

21 麻绳Ф15/Ф20 Kg 10/10

22 氧气、乙炔瓶若干

23 砂轮片Ф150 片40

24 模板(钢模、木模)各种型号m28000

25 U 型卡个5000

26 木方100×150×3000 m320

27 钢管φ48×3.5 吨100 脚手架

28 钢管扣件万个 1 脚手架

29 安全网m21000

30 警示带m 2000

31 钢丝绳ф10 m 50

32 多功能插座只 3

33 自粘性绝缘胶带J10 盘10

34 锯条盒 3

35 电力复合脂kg 0.5

36 橡套电缆YCW 3×4+2.5 m 200

37 铜接线端子只15

38 切割机砂轮片φ400mm 片20

39 镀锌铁丝10#kg 20

40 彩条布幅宽3m m 20

41 防水白炽灯头E27 只 5

42 多股双绞软线RS-500 4×0.75m 50

43 塑料带各种颜色盘 6

44 塑料扎带包 4

45 铝合金梯子双3m 付 2

46 铝合金梯子单8m 付 2

六、施工技术措施

6.1总体施工方案

6.1.1土建施工顺序:定位放线→罐、设备基础施工→防火堤、站内场地平整

6.1.2工艺施工顺序:罐预制焊接安装→罐前管网安装→焊接检验→试漏试压→防腐

输油管线焊接安装

保温→管网吹扫→设备试运→碰头投产

6.1.3土建施工方法:采用常规施工方法。

6.1.3.1定位放线采取使用经纬仪将原始坐标引至施工现场。

6.1.3.2基槽采用人工开挖。

6.1.3.3混凝土搅拌使用砼搅拌机,砂浆搅拌使用砂浆搅拌机。

6.1.3.4钢筋绑扎采用人工绑扎,绑扎严格按设计及规范要求进行。模板使用刚模板。

6.1.4工艺施工方法:

6.1.4.1储罐施工方法:

6.1.1..1.1罐主体及附件预制在公司进行。

6.1.4..1.2罐主体组装采用倒装法进行施工,焊接采用手工电弧焊。

6.1.4..1.3罐主体预制顺序

施工准备→预制工艺及排版图编制→技术交底→原材料及配件检验→罐底垫板、边缘板、中幅板预制→底板除锈、防腐→罐壁板预制→罐顶预制→包边角钢预制→盘梯、附件预制

6.1.4.1.4罐主体安装顺序

施工准备→安装工艺编制→技术交底→半成品及原材料检验→罐基础验收→罐底板安装前基础表面放线→罐底中幅板安装及焊接→罐底边缘板安装焊接→NDT→罐壁第一层壁板组焊→包边角钢安装焊接→罐拱顶临时支架安装→罐顶安装焊接及检验→拆除罐拱顶临时支架→安装吊具及胀圈→罐壁板组焊→拆除吊具及胀圈→罐底中幅板与边缘板焊接、壁板与底圈角焊缝焊接→罐底焊缝试漏→附件安装→装水沉降及罐壁板试漏试验→罐顶正、负压试验→放水→罐内外喷砂除锈、防腐(保温)→交工验收。

6.1.4.2设备安装:基础验收→设备开箱检查→设备就位安装→单机试运→系统试运6.1.4.3工艺管道:

6.1.4.3.1施工准备→管道测量放线→施工带清理→管道布管→管道组对焊接→管段编号→管道分段试漏→管道无损检测→管道补口及防腐、保温→管道整体试压→管道内防→试运投产

6.1.4.4焊接:储罐焊接采用手工电弧焊。普通钢制管道和普通不锈钢管道的焊接采用手工电弧焊。站外输油管道采用氩电连焊。

6.1.4.5设备、管道防腐保温

6.1.4.5.1储油罐表面除锈采用喷砂除锈,处理级别达到Sa2.5级要求。

6.4.4.5.3输油管线管内壁表面处理:管道内经清洗除垢后,采用物理清洗,质量达到St3级要求(联盟庄末站-联盟庄码头输油管线不做管内壁表面防腐);输油管线管外壁表面处理:预制厂内采用喷砂除锈质量达到 Sa2.5级要求,现场补口补伤采用砂轮机除锈,等级达到St3级要求。

6.1.4.5.4消防给水管埋地部分做石油沥青加强级防腐。

6.2土建施工技术措施

6.2.1轴线标高控制

对建设单位提供的原始坐标点,轴线基准线复核无误后引到现场附近的固定位置,用经维仪将轴线引入施工现场。

6.2.2土方施工

6.2.2.1土方开挖前应再次复核放线结果,无误后方可破土。挖出的土堆积到指定位置。挖土时应留5~10cm土层,在浇筑垫层前再修整至设计深度。

6.2.2.3土方回填采用人工回填并用蛙式打夯机依次夯实。每次回填厚度≤300mm.

6.2.3钢筋工程

6.2.3.1钢筋必须有出厂合格证。架空高度300MM以上及复试报告。钢筋进场后应对钢筋规格数量品种进行复核。在料场整齐堆好。

6.2.3.2严格按照图纸和规范进行钢筋制作和绑扎,成型后严禁踩踏。

6.2.3.3浇砼前,再次检查钢筋保护层和钢筋位置的准确性。

6.2.3.4模板工程:为保证砼成型的质量,要求选用表面平整,规整的模板,严格控制标高和轴线位置。模板使用后应进行清理,并涂刷隔离剂,堆放整齐,以备下次使用。

6.2.5混凝土工程控制措施

6.2.5.1本分项工程为施工关键工序,应严格执行国家及地方有关标准规范及我公司ISO9002质量手册QSP021砼作业指导书要求。

(1)进场水泥必须有质量保证书和质量检测复试报告。

(2)砂采用各项指标符合要求的中砂,砂在运输堆放过程中,应防止混入杂质,不同规格的砂不许混放。

(3)石子:石子运输堆放过程中,防止颗粒离析和混入杂质。石子应按规格,产地分别堆放,堆放高度不超过3m.使用前进行冲洗干净。

(4)搅拌机:安装在平坦地面,用方木垫起轮轴,使轮胎固定,以免搅拌时发生走动,使用前先空转,检查拌筒转动方向是否正常,检查离合器,制动器是否正常。

(5)震动器:使用前先检查震动器是否运转正常,检查绝缘保护层是否良好。震动棒要做到“快插慢拔”,每点震动时间20s~30s左右,至砼表面不再下沉,不冒气泡,表面泛出灰浆时停止震捣。

6.2.5.2砼工程进行之前,须将已进场材料送至实验室进行配比试验,现场施工配合比须由施工技术人员根据现场情况加以调整。施工技术人员确定的配合比应及时通知搅拌站。

6.2.5.3混凝土运输和浇筑:

(1)砼水平运输用人力手推车。

(2)浇筑层厚度:使用插入式震捣棒时,为震动器作用长度的1.25倍,浇筑上层时,棒头须插入下层5cm。

(3)浇筑间歇时间:浇筑应连续,如必须间隔,则时间不超过120分钟。否则按施工缝留置处理,并控制好施工缝的留设位置。

(4)浇筑时应注意:要控制砼的均匀性和密实性,为防止砼发生离析,混凝土自由下落高度不得超过2米。浇筑构造柱时应先在柱底填50~00毫米厚的混凝土原浆。浇筑时要注意模板,钢筋,预埋件是否位移。如发生变形位移时要停止浇筑,修整好以后再继续浇筑。圈梁与现浇板同时浇筑。砼浇筑时应控制好标高。

6.2.5.4混凝土的养护:

混凝土浇筑完后12小时后要进行覆盖和浇水养护。混凝土养护时间不得少于7天。浇水次数应视混凝土干燥程度确定。

6.2.6脚手架工程

本工程采用双排扣件式钢管脚手架。立杆距离为2米。脚手架与墙间隙小于等于100毫米。脚手板用10号铁丝固定在钢管横杆上。在脚手架外侧自下面而上设置剪刀撑。

6.2.7砂垫层施工

砂垫层采用质地坚硬的中、粗砂,亦可采用最大粒径不超过20mm的砂石混合材料,不宜采用细砂,不得采用粉砂或冰结砂,不得含有草根等有机杂质,含泥量不得超过5%,压实系数必须大于或等于0.97,灰土垫层应分层铺设并压实,每层虚铺厚度为200㎜,压实系数必须大于或等于0.97。

6.2.8 沥青砂绝缘层施工

沥青绝缘层应采用中砂配制,砂中不得含有草根等有机杂质,且含泥量不得超过5%;沥青采用30号甲建筑石油沥青,中砂与石油沥青按重量的配比为93:7。

6.2.9 基础沉降观测

环墙外侧设4个沉降观测点,沿圆周方向对称均匀布置;测量精度采用Ⅱ级水准测量。罐试水期间必须进行沉降观测,并应分次充水,每次充水后待沉降量小于10㎜/d,再进行下一次充水;沉降量小于1㎜/d时,才可放水。如在试水过程中,测得基础在直径方向沉降差超过30㎜时,应停止充水,经检查处理后再进行试水。

6.3设备安装技术措施

6.3.1施工要求

6.3.1.1设备的基础必须待与设备厂家基础图核实尺寸后方可浇灌。

6.3.1.2所有设备到货后,应由供应方、建设单位、施工单位共同对设备进行开箱检查验收。

6.3.1.3设备安装前必须由安装单位、监理单位和土建施工单位共同对基础进行验收,土建单位应提交砼强度报告、隐蔽工程记录、测量记录及其他施工技术资料。基础尺寸及位置偏差在允许范围内,基础上应画出标高基准线、纵横中心线。

6.3.2基础验收应符合下列要求:

(1)基础外观不得有裂纹、蜂窝、空洞及露筋等缺陷。

(2)基础各部分偏差不得超过下列要求(单位mm):

序号偏差名称允许偏差值

1 基础坐标(纵、横轴线)±20

2 基础各不同平面的标高+0~-20

3 基础上平面外形尺寸±20

4 预埋地脚螺栓标高(顶端)+20~-0

5 中心距±2

(3)砼强度达到设计要求,周围土方应回填、夯实、平整。

6.3.3机泵用垫铁找正安装,应符合下列要求:

(1)整体安装的泵,应以进出口法兰面或其它水平加工面为基准进行找平。水平度允许偏差纵向±0.05mm/m、横向±0.01mm/m。

(2)泵体找正后进行二次灌浆,其标号应比原基础标号提高一个等级。

(3)垫铁的放置尽量靠近地脚螺栓,相临两垫铁的间距,一般为500mm。斜垫铁应配对使用,与平垫铁配对使用时,一般不超过三组,垫铁高度不超过50mm。垫铁与基础接触均匀,不得偏斜,垫铁组应露出底座10~30mm,机泵二次找正后,应将垫铁断续焊。

6.3.4泵试运转前应进行下列检查:

(1)地脚螺栓应紧固完毕,二次灌浆达到设计强度,抹面工作结束。

(2)管道系统检查试验合格。

(3)指示仪表灵敏、准确。

(4)电机运转方向正确,并单独运转2小时以上。

(5)泵试运严格执行技术文件或规范要求,并做好试运记录。

6.4工艺管道施工技术措施

6.4.1站内工艺管道安装技术措施

6.4.1.1管道组对

①管道下料采用火焰切割时,切割后应消除切口表面的氧化层;切口表面不得有裂纹、夹渣、折叠和重皮等缺陷。

框剪结构施工组织设计完整版

………………………………………………最新资料推荐……………………………………… 1 / 84

2 / 84 二、主要施工方法 1.测量 1.1 施工测量的准备工作: (1).了解工程的总体布局、定位及标高情况。 (2).对图纸进行校核。 (3).确定放线精度。 (4).测量设备、仪器确保在有效期内。 1.2 建筑定位放线: (1).建筑物平面控制网的测设:建筑物平面控制网的定位依据建筑为原有建筑物,其中新建教学楼南墙外皮距物理楼北墙外皮16.95m ,新建教学楼西墙与物理楼西墙平齐。 1).平面控制网的精度要求:根据建筑的结构和使用特点,布网精度为二级,测角中误差为 ±12",边长相对误差为 1/15000。 2).距离丈量方法:距离丈量采用I 级钢尺,进行往返测量。并考虑尺长、温度、倾斜、拉力等各项改正数。具体公式为: (考虑采用标准拉力,则拉力改正数不计) 式中:L---丈量时钢尺读数 t 0---鉴定时标准温度 L 0---实际距离 a---钢尺线膨胀系数 L 实---钢尺实际长度 t---测量时实际温度 L 明--钢尺名义长度 h---两端高差 3).角度测设:采用合格的经纬仪根据已知的起始方向,测设角度。用正倒镜法测出角后,量取距离。 (2).建筑物高程控制网测设:高程引入采用原场区内已知水准点进行测设,本工程布设6个临时水准点,组成建筑物的高程控制网,控制网的测量由专人负责,技术负责人复测。 (3).测设轴线控制桩:根据已布好的建筑物平面控制网,测设轴线控制桩,测设时以两端控制桩为准,测定该边的控制桩,并校核各桩间距,精度同平 2 00实 明 实0拉高误长02L h )L t α(t L L L L ΔL ΔL ΔL ΔL L L + ---- =----=

油田计配站配水间阀门更换施工组织设计

六、技术服务方案 施工布置及平面布置 1.1编制依据: 1.1.1中国石油华北油田公司二连油田分公司阿南采油作业区计配站配水间阀门更换招标文件。 1.1.2中国石油华北油田公司二连油田分公司提供的相关工程技术文件。 1.1.3有关国家现行的标准、法规及施工验收规范。 1.2工程概况: 1.2.1立项基础:依据华北油田公司2014年公司决策安全生产费用化项目预算; 1.2.2项目名称:阿南采油作业区计配站配水间阀门更换 1.2.3建设地点:华北油田公司二连分公司阿南采油作业区; 1.2.4工程内容: 1、割除 14个计配站单井洗井回水阀门、总回水阀法兰及绝缘法兰,更换为卡箍式250阀门( 96 个),刷绿色调和漆。 2、割除各单井的原洗井流程(来水端被中压注水占用),割断处焊接管帽(98处),刷绿色调和漆。 250阀门 (合计弯头 40个),刷绿 3、新增建扫线头 14个,在低压注水干线总阀后开孔焊接卡箍式 色调和漆。 4、对 39口井安装套管气回收装置。 1.3施工现场平面布置: 1.3.1施工平面布置:所施工的现场周围10米(按现实际)用隔离带围护,严禁在非动火票区域 内动火施工 ,所有施工机具设备必须放置施工区域内。开工前必须事先通知项目主管部门。施工技 参加人员为施工单位的项目经理、技术人员、术负人要组织进入项目部人员进行施工前的技术交底。 安全员、维修人员及相关人员。 1.4工程特点 1.4.1本工程为阿南采油作业区计配站配水间阀门更换工程,对施工队伍的技术要求较为严格,设 备维修时站内工艺需要关闭、生产施工的工期较短。要调动公司的所有力量、保工期,人力物力要 有保障。 1.5施工条件 1.5.1根据现场实际情况看,“三通一平”以基本完成,各专业施工图纸齐全。 1.5.2施工用水、电已通到现场,以具备开工条件。 1.6工程总体目标 1.6.1工程质量标准:优良 1.6.2安全指标:零事故目标。 1.6.3技术管理指标:齐、全、准、严 1.6.4现场管理:挂牌上岗、文明施工、密切配合、严格管理、循序渐进、齐整有序、做到工完料

武汉市某高层住宅楼施工组织设计(技术标)

目录 1 前言 1.1投标总说明 1.2编制依据 1.3拟采用国家或地方规范 1.4工程概况 1.4.1 工程总体概况 1.4.2 建筑工程概况 1.4.3 结构工程概况 1.5实施目标 1.5.1 质量目标 1.5.3 工期目标 1.5.4 安全生产管理目标 1.5.5 文明施工管理目标 1.5.6 总承包管理目标 2 对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 2.1总承包管理体系 2.1.1 总承包管理体系特点及管理策略

2.1.2 现场组织管理结构 2.1.3 组织职能及职责 2.2总承包与分包关系 2.2.1 分包内容 2.2.2 总承包管理权限及一般义务 2.2.3 分包的一般权利和义务 2.3总承包管理 2.3.1 进度组织管理 2.3.2 质量组织管理 2.3.3 安全组织管理 2.3.4 文明施工组织管理 2.4工程款分解使用计划及保障措施 2.4.1 工程量申报制度 2.4.2 工程款使用承诺 2.4.3 落实劳务作业人员工资、分包单位工程款、材料款的保障 和补救措施 2.5总承包施工协调组织 2.5.1 与业主的协调组织 2.5.3 与设计院的协调组织

2.5.4 与监理单位的协调组织 2.5.5 对外协调组织 3 施工部署 3.1施工总体部署及工艺流程 3.1.1 施工总体流程图 3.1.2 各主要分部工程施工部署及流程 3.1.3 施工过程控制流程图 3.2施工准备计划 3.2.1 现场交接准备计划 3.2.2 技术准备计划 3.2.3 施工机具准备计划 3.2.4 周转材料准备计划 3.2.5 劳动力需用计划 3.2.6 临时设施准备 4 施工现场总平面布置 4.1总平面布置原则 4.2各阶段总平面布置 4.2.1 基础及主体结构施工阶段总平面布置 4.2.2 安装和装饰施工阶段总平面布置

(完整版)护栏工程施工组织设计(修)

施工组织设计

目录 第一章综合说明,质量、工期、安全文明施工目标…………………………… 第二章主要施工方法……………………………………………………………… 第三章降低工程造价的主要措施………………………………………………… 第四章新技术、新材料、新工艺、新设备的应用……………………………… 第五章工程投入的主要物资和施工机械设备情况及主要施工机械进场计划… 第六章劳动力安排计划…………………………………………………………… 第七章确保工程质量的技术组织措施…………………………………………… 第八章确保安全生产的技术组织措施…………………………………………… 第九章确保文明施工的技术组织措施…………………………………………… 第十章雨期施工措施……………………………………………………………… 第十一章总进度工期安排及进度网络图、进度节点控制阶段划分及节点完成时间…………………………………………………………………………… 第十二章水电用量计划………………………………………………………………

第一章综合说明,质量、工期、安全文明施工 目标 质量目标:严格按施工图纸、国家标准和验收规范及业主的要求组织施工,确保分项工程一次合格率100%,单位工程一次交验合格率100%,确保合格、争创优良,实现质量一流,建成优质工程。 质量承诺:我们将通过高标准、严要求,争取实现工程“零缺陷”。 工期目标:严格履行本投标书中我公司对工期的承诺及招标文件中有关施工工期的规定,因我公司原因延误工期,我方承担相应责任。 文明施工目标:执行OHSMS18001标准,确保工程安全环保、文明施工达标,并自愿承担相应的费用。 安全施工目标:实现“双零”目标。即零安全事故,零伤亡率。 文明施工目标:精心组织,科学管理,规范作业,文明言行;处理好与沿线单位、居民的关系,尽量给当地居民提供方便,不扰民;保证并维护施工区域的安全与交通秩序,争创“文明工地”。 第二章主要施工方法 护栏工程分成二大部分那部分出现问题,都将直接影响到工期和质量,为此我们根据工程设计和工期要求,专门制订了详细的施工计划,以保证

钢结构施工组织设计 完整版

一综合说明 1. 1工程简介 本施工组织设计是根据施工工程图纸和招标文件,针对工程特点, 结合可操作性编制的,仅对于该工程的钢结构施工 ,内容包括:①施工部署②加工制作及生产工艺,③施工组织设计等 工程名称: 建设地址: 建设单位: 1. 2 编制依据: 1.2.1 工程招标文件 1.2.2 《建筑结构设计规范》 1.2.3 《钢结构设计规范》 1.2.4 《冷弯薄壁型钢结构设计规范》 1.2.5 《建筑抗震设计规范》 1.2.6 《钢结构工程施工及验收规范》 1.2.7 《钢结构高强螺栓连接的设计、施工及验收规范》 1.2.8 《门式钢架轻型房屋钢结构技术规程》 1. 3 指导思想 确保工程质量,达到设计意图,达到预定的工期目标。选配高素质的项目班子及工程技术管理人员,遵照 ISO9002《质量管理和质量保证》的标准,建立工程质量保

证体系,积极推广应用新技术新工艺、新材料、新设备,以强有力的管理和技术手段措施,确保施工的顺利进行。 1. 4 实施目标 1.4.1工期目标:我方保证按时完工。合理安排施工工工序,制作和安装的交叉施工,力争提前完工。 1.4.2质量目标:确保工程达到“合格”等级标准。 1.4.3 安全文明施工目标:杜绝重大人身伤亡和机械事故,确保安全文明施工。 1.4.4 服务目标:信守合约,密切配合,做好施工图纸深化工作, 配合解决有关的设计问题,自觉接受业主和监理的检查监督。 二施工组织设计第一章:施工部署 1. 1 施工准备 1. 2 施工组织机构 1. 3 施工顺序 1. 4 主要劳力装配计划 1. 5 主要设备、机具、仪器计划表 1. 6 现场施工平面布置图及现场供水、供电和临时设施第二章:加工制作组织与生产工艺 钢构部分 2. 1 钢板 2. 2 焊材

油田保障点 施工组织设计

油田生产保障点工程施工组织设计 编制人: 审核人: 审批人: 工程有限公司 2018年3月

目录 1. 编制依据 2.施工组织部署 3.施工总体部署 4.施工进度计划 5.施工准备及资源配置计划 6、主要施工方法 7.施工现场平面布置及主要施工管理计划(保证措施)

123井区前线生产保障点工程 施工组织设计 一、编制依据 1、施工合同及施工许可证 (1)长庆油田分公司456产能建设123井区前线生产保障点工程施工许可证 (2)长庆油田分公司456产能建设123井区前线生产保障点工程施工合同 2、编制依据 (1)施工设计图纸及建设单位、监理单位现场施工技术交底。 (2)有关建筑工程的法令、法规。 (3)《建筑工程施工质量验收统一标准》(GB50300-2013) (4)《建筑地基基础工程施工质量验收规范》(GB50202-2012); (5)《砌体结构工程施工质量验收规范》(GB50203-2011); (6)《混凝土结构工程施工质量验收规范》(GB50204-2015); (7)《屋面工程质量验收规范》(GB50207-2012); (8)《钢结构工程施工质量验收规范》(GB50205-2002); (9)《建筑地面工程施工质量验收规范》(GB50209-2002); (10)《建筑装饰工程质量及验收规范》(GB50210-2002); (11)《石油天然气建设工程质量验收规范电气工程》(SY4206-2007) 二、工程概况 123井区前线生产保障点工程位于庆阳市环县境内,由陕西万豪建筑工程有限公司承担施工,由西安长庆工程建设监理有限公司456项目监理部监理。 主要工作量为:(1)宿舍及食堂905.5m21栋砖混结构 (2)煤棚13.7m2 1座砖混结构,轻钢屋面 (3)篮球场15mx14m 210m2 (4)道路及停车场宽4米 ,210m2 (5)铁艺大门宽4米1座 (6)人行才彩转铺地366M2 (7)铁艺围墙高2.2米230 (8)站内绿化1078m 绿化率30%

某小区住宅楼施工组织设计

目录 No table of contents entries found. 第二章工期目标2 第三章工程概况3 第四章施工组织机构4 第五章施工部署及主要部位形象进度5 第六章施工准备及人力、设备、材料计划6第一节技术准备6 第二节材料准备6 第三节施工用电6 第四节施工用水7 第五节劳动力准备7 第六节设备准备7 第七节施工现场准备8 第七章主要项目施工方法及技术措施9 第一节测量放线9 第二节基础工程9 第三节主体工程施工方法9 第四节楼地面工程施工方法10 第五节门窗工程施工方法10 第六节装饰工程施工方法10 第七节屋面工程施工方法11 第八节管道工程施工方法11 第九节电照工程施工方法12 第八章工程质量保证措施13 第九章主要安全施工方案14 第十章安全保证措施16 第十一章工期保证措施17

第十二章现场文明施工措施20 第十三章原材料质量保证措施21 第十四章成品与半成品保护措施22 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施23第十六章创优质工程质量保证措施及制约措施24 第十七章创市级文明工地措施25 第十八章农忙季节、节假日连续施工措施及违约承诺26第十九章创无质量通病工程措施28 第二十章技术管理措施29 第二十一章雨季施工措施30 第二十二章停水停电保证连续施工措施31 第二十三章环境保护措施32 第二十四章回访保修措施及维修承诺33 第二十五章降低燥音,减少污染的具体措施34 第二十六章现场消防措施35 第二十七章协调友临关系,保证施工现场的安定团结措施36第二十八章创优工程保工期制约措施37

本工程质量目标:市优质工程

围墙施工组织设计完整版

施工组织设计 第一章、总体施工组织布置及规划 一、项目管理方针和目标 1、承诺 按业主的要求,建立、健全质量、环境、职业安全健康管理体系,在运行中发挥领导作用。 2、管理方针 “诚信守法,科学管理,精心施工,顾客满意,以人为本,预防为主,保护环境,追求卓越”。 以诚信守法为准则,以科学的管理、先进的技术、精良的设备精心组织施工,建造精品工程,以人为本,预防为主,注重环境保护和职业安全健康管理,提高员工素质,不断改善员工和外来人员的工作环境及职业安全健康状况,并持续改进,以优质的服务满足业主及相关各方的要求。 3、项目管理目标 ⑴指导思想 科学管理、精心组织、精心施工、优质高效、安全文明、均衡有序、产品和 服务顾客满意。 ⑵工期目标 计划工期: 工期:90 天。 具体安排如下: 1. 人员机械进场 2. 围墙建造和防水

3. 收尾 ⑶质量目标达到国家质量验评标准合格。 ⑷安全目标杜绝因工死亡事故,避免触电、机械和交通事故。 ⑸环保目标生活、生产污水排放符合当地环保部门的相关规定和排放标准。 二、工程概况项目名称:晋庙铺镇天井关中心小学围墙维修改造工程建设地点:晋庙铺镇天井关中 心小学。 三、设备、人员动员周期和设备、人员、材料运到施工现场的方法 1、机械设备的安排 ⑴主要工程机械配置供电设备:安装变压器为主,自备部分柴油发电机。 ⑵拟投入本合同的主要施工机械详见附表中的“拟投入本合同的主要施工机械表” 。 2、设备、人员动员周期根据工程特点,施工进度计划安排,调集适合本工程施工的各种施工机械 设 备,在分项工程开工前,按月度施工计划,合理安排设备进场周期,对于需预先调试的设备,则提前进场。 在接到中标通知书后,及时调集具有较高管理素质和施工经验的人员进驻施 工现场,组织第一批的筹备组和部分施工机械进场,开展准备工作包括:临时用地的租用、临时生产和生活设施的搭建,考察、签订地材和外购材料合同,解决生产及生活用水、用电及通讯工具,更进一步的现场踏勘和复核测量,熟悉施工图纸,编制实施性的施工组织设计,熟悉合同文件,编写各项规程,准备岗位培训材料等。在签定合同后组织第二批人员随主要施工机械进场,并配合前期筹备人员进行开工前准备工作,如临时驻地建设等。确保工程的施工。 3 、人员进场如我公司有幸中标,本合同段施工人员进场时间将根据工程进度合理安排,其中: 第一批筹备人员(包括项目部领导成员、主要技术人员、试验人员)于接到中标通知书后3 天内进场。 第二批人员(主要是施工人员和部分技术人员)接到中标通知书后5 天内进场。 4、主要设备进场

xx油田科贸中心施工组织设计

xx 油田科贸中心施工组 织设计 一、工程概况3 1、工程概况3 2、施工条件4 二、治理机构5 1、总包意识5 2、施工治理班子的组建讲明 5 3、项目人员组成6 4、组织机构图7 5、项目组织治理手段8 三、要紧技术经济指标9 1、工期指标9 2、安全指标9 3、质量指标9 4、劳动生产率指标9 5、降低成本率9 四、施工部署9 1、施工平面布置9 2、施工流水段的划分和施工程序12 3、施工方案的确定13 4、施工总进度打算及工期操纵13 5、施工质量设计14 6、劳动力的组织与安排14 7、三大材、构件及半成品的打算14 8、水平、垂直运输机械及要紧机具用量打算15 五、施工预备16 1、施工现场预备16 2、技术预备16 3、劳动力、材料、机械的预备17

六、要紧分部分项工程施工方法17 1、基础降水17 2、土方开挖18 3、地下室结构施工20 4、地上主体结构工程29 5、防水及屋面防水工程39 6、内外装饰工程41 7、安装工程43 七、工期保证措施60 1、总体治理与协作60 2、利用PROJECT 98工具,进行打算滚动操纵 60 3、加大打算操纵的严肃性60 4、设计与变更60 5、材料设备供应60 6、施工方案与穿插60 7、施工设备与工艺保证61 8、现场施工治理61 9、施工各方人际关系61 10、质量与成品爱护61 11、外围保证工作61 八、冬季施工措施62 九、质量治理与保证措施65 1、质量保证体系65 2、IS09002体系认证65 3、项目配备66 4、各种质量治理制度66 5、加大成品爱护工作68 十、安全治理与安全防护措施69 1、安全保证体系69

石油化工工程施工组织设计

中化1200万吨/年炼油项目绿化工程标段Ⅲ 施 工 组 织 设 计 编制人: 复核人: 审批人: 禾鑫园林工程 项目部 二0一五年五月二十五日

目录 第一节工程概况及主要工程量 (1) 1编制依据 (1) 2工程概况 (1) 3 主要工程量 (2) 4 建设条件 (2) 第二节工程重点及施工难点分析 (4) 1场地施工重点及难点分析 (4) 2乔灌木种植重点及难点分析 (5) 3大树的栽植施工方案 (5) 4保护地下管线和周围构筑物的措施 (6) 第三节现场组织管理机构 (6) 1 施工组织机构设置和组织机构图 (6) 2 项目部管理职责 (7) 3 施工主要管理岗位职责 (8) 4 项目管理人员计划 (11) 第四节施工布署及工程进度 (12) 1 施工组织 (12) 2 施工总平面布置 (12) 3 工程进度 (13) 4 工程施工进度计划表 (14) 第五节人员、施工机具进场计划及进度的保证措施 (14)

2 施工机具计划 (15) 3 工程进度的保证措施 (15) 第六节主要施工技术方案 (19) 1施工测量技术方案 (19) 2绿化土方工程施工方案 (19) 3 绿化种植施工方案 (20) 4苗木反季节施工方案 (29) 5绿化养护施工方案 (31) 第七节质量保证措施 (34) 1质量方针和目标 (34) 2质量组织机构 (34) 3质量职责 (34) 4栽植基础工作 (36) 5栽植工作 (36) 6确定质量控制点 (38) 第八节HSE保证措施 (38) 1 HSE组织机构和职责 (38) 2施工机具 (40) 3开挖安全 (42)

省道施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 五、施工组织设计 第一章总体施工组织布置及规划 第二章主要工程项目的施工方案、方法与技术措施 第三章工期保证体系及保证措施 第四章工程质量管理体系及保证措施 第五章安全生产管理体系及保证措施 第六章环境保护、水土保持保证体系及保证措施 第七章文明施工、文物保护保证体系及保证措施 第八章项目风险预测与防范,事故应急预案 第九章支付保障措施 第十章重点、难点工程专项施工技术方案 第十一章其他应说明的事项 附表一施工总体计划表 附表二分项工程进度率计划(斜率图) 附表三工程管理曲线 附表四分项工程生产率和施工周期表 附表五施工总平面图 附表六劳动力计划表 附表七临时占地计划表 附表八外供电力需求计划表

附表九合同用款估算表 施工组织设计 通过对省道308线小河西至上都段一级公路(含补充工程)土建工程施工招标文件、施工图纸、参考资料及补遗书等的认真阅读和对工程现场的详细考察,我们感到本工程施工工程量较大,施工任务较繁重。因此,若我公司有幸中标,将加大施工机械和人员的投入力度,组织精干的管理人员、熟练的专业施工队伍投入到本工程的施工,保证优质、高效、按期完成任务。 第一章总体施工组织布置及规划 一、工程概况 省道308线小河西至上都段一级公路起点位于S308旧路起点(多伦县小河西)与河北省御克公路顺接,终点位于正蓝旗上都镇东桑兰铁路立交桥西侧,与S308上都至哈毕日嘎段衔接。路线全长70.52公里,设互通式立体交叉2处,分离式立体交叉3处;8*20m大桥2座,小桥15座,涵洞77道。 省道308线小河西至上都段公路补充工程多伦淖尔至西干沟项目起点位于多伦淖尔镇,接省道308线小河西至上都段公路多伦南互通,终点于多伦县大北沟镇西干沟村,接锡盟进京通道上都至十五号段公路西干沟互通。设互通立交1处,公铁立交1座,大桥1座,中桥2座,分离立交1座,小桥9座,涵洞18道。 按四车道一级公路标准新建,设计速度为100km,使其接缝处原路面的温度符合要求。 (3)调整摊铺机熨平板。 ①在新开始铺筑路段,应使高度为各层的厚度乘以各层的松铺系数,使熨平板与路面横坡一致,然后在摊铺机全宽度范围内垫5块木块,使熨平板放稳。 ②在接着已铺好的沥青砼层铺筑时,应量出横缝处新铺路面的实际厚度,再乘以各层的松铺系数,确定在已铺路面上应垫的高度,再在摊铺机全宽度范围内垫5块木块,使熨平板放稳。 (4)调整摊铺机的振夯频率及振幅,使摊铺后的沥青混合料具有80%以上的初始密度。 (5)摊铺速度,应根据拌和设备的生产能力和热料仓的贮料数量、运输距离、配备的运输车及压实能力来综合考虑;更重要的应使摊铺保持缓慢、匀速,连续不间断地铺筑。

油田施工组织设计

1.1《施工组织设计》 1.1.1编制目的 为长庆油田公司第四采油厂云盘山作业区罗八增压站、罗一拉油转接站数字化建设工程提供指导性的施工方案与设计,用于工程的施工组织与管理,保证优质、高速、安全、文明地完成该工程的施工任务。施工组织设计是技术、经济和组织等方面的综合文件,是对施工全过程实行科学管理的重要手段。 1.1.2编制依据 1)根据长庆油田公司“标准化设计、模块化建设、数字化管理、市场化运作”的指导方针,编制数字化管理建设施工方案。 2)以产建工程方案或老油田调整改造方案的实施内容为编制依据。 国家现行的质量评定标准及有关施工标准、验收规范、规程和环境保护等地方性法规及规定。 ISO9000系列标准及西安冠林智能科技有限公司《质量手册》、《程序文件》。 1.1.3编制原则 认真执行工程建设程序。 搞好项目排队,保证重点,统筹安排。 遵循施工工艺及其技术规律,合理地安排施工程序和施工顺序 采用先进的施工方法和网络计划技术,组织有节奏、均衡、连续的施工 采用国内外先进的是技术和科学管理方法 科学布置施工平面,尽量减少暂设工程,合理地储备物资 1.1.4采用的标准 《数字化设计图纸》 CTEC161 GB50319-2000《建设工程监理规范》 GB 50168-2006《电气装置安装工程电缆线路施工及验收规范》 GB 50169-2006《电气装置安装工程接地装置施工及验收规范》 1

GB50093-2002《自动化仪表工程施工及验收规范》 GB-50303-2002《建筑电气工程施工质量验收规范》 SY4205-2007《石油天然气建设工程施工质量验收规范自动化仪表工程》 1.1.5工程实施目标 工期目标 工程建设总工期40日历天,计划开工时间为2010年9月15日,保证满足工程竣工日期2010年10月30日完成安装、测试并通过验收。加强协调管理,使得各施工顺序,衔接关系适当,施工科学、合理。保证计划总工期实现,力争提前完成合同工期。 质量目标 加强质量检查管理,建立质量管理体系,狠抓施工过程控制,使项目各子系统均达到或超过各行业的质量标准和质量等级,保证工程质量满足国家《工程施工质量验收规范》的合格及长庆油田数字化管理项目竣工验收规定(暂行) 环境保护目标 采取有效措施,避免施工扰民,最大限度地减少对环境的污染。 安全生产目标 建立完整的安全管理体系,整个工程期间杜绝人员伤亡事故,轻伤事故不超过0.1%,年工伤频次在1‰以下。 1.1.6项目工程量 项目包括罗八增压站、罗一拉油转接站2座,15个井场,共61口油井。 单井场工程量: ●每台抽油机电机加装井口采集器并将信号送入主RTU; ●每台抽油机安装无线载荷和位移传感器,并将控制电缆接入井口采集器; ●井口压力数据接入主RTU,并敷设电缆; ●注水井压力接入阀组RTU,并敷设电缆; 2

某住宅楼施工组织设计

某住宅楼施工组织设计

目录 第一章编制依据及说明 (1) 第二章工程概况 (2) 第一节建筑设计特点 (2) 第二节结构设计特点 (2) 第三章现场平面布置 (3) 第一节平面布置原则 (3) 第二节施工现场平面布置图 (3) 第三节施工道路 (3) 第四节材料堆放 (3) 第四章施工方案 (4) 第一节施工准备 (4) 第二节施工现场临时用电 (4) 第三节施工现场临时用水 (5) 第四节施工测量 (5) 第五节沉降观测周期的确定 (6) 第六节主要分项工程的施工方法 (6) 1. 钢筋砼工程 (6) 2. 钢筋工程 (8) 3. 设备安装工程 (9) 4. 装饰工程 (11) 5. 脚手架工程 (11) 6. 砖砌体工程 (12) 7. 模板工程 (13) 8. 屋面工程 (15) 9. 基础工程 (17) 第五章施工组织及施工进度计划 (19) 第一节施工段的划分 (19) 第二节主要工序 (19)

第三节劳动力安排 (19) 第四节施工管理机构和项目经理部的组成 (19) 第五节施工进度计划及措施 (20) 1. 进度计划监督管理 (20) 2. 施工进度计划 (20) 第六节施工协调配合 (21) 第六章质量保证措施 (22) 第一节施工质量把关措施 (22) 第二节施工现场监督检查 (22) 第七章工期保证措施 (24) 第一节建立严格的施工进度计划检查制度 (24) 第二节保证材料及外加工构件的供应 (24) 第三节土建与安装的配合协调工作 (24) 第四节实行资金专款专用 (24) 第八章施工部署 (25) 第一节质量目标 (25) 第二节工期目标 (25) 第三节安全管理目标 (25) 第四节文明工地管理目标 (26) 第五节以科学管理为目标 (26) 第六节抓好施工现场环境建设 (26) 第九章施工技术措施 (28) 第一节采用新技术、新工艺 (28) 第二节建立严格的技术管理体系 (28) 第三节施工过程技术控制 (29) 第四节冬季施工管理措施 (29) 第五节雨季施工管理措施 (31) 第十章机械设备配备情况 (33)

建筑施工组织设计范文(完整版)

某某某某学院 施工组织设计 课题名称多层砖混结构办公楼施工组织设计 学生姓名 __________ 学号 ____________ 院系____________ 专业____________ 班级____________ 指导老师______ 2016年6月9日 目录

一、设计概况-------------------------1 二、设计内容-------------------------6 三、设计要求-------------------------7 四、施工方案------------------------10 五、施工进度计划--------------------23 六、施工现场平面布置图--------------32 七、建筑技术组织措------------------35 八、参考文献------------------------37

施工组织课程设计任务书 ---多层砖混结构办公楼 一、设计条件 1、建筑物概况 本工程为四川省××公司的办公楼,位于成都市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑾轴线处有一道温度缝,在F轴线处有一道沉降缝。其总平面、立面、平面如附图所示。 本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结构。基础埋深1.9 m,在C15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、盥洗室采用现浇楼板外,其余楼板和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。 室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。窗间

抽油机施工组织设计汇总

施工组织设计(方案) 编制人: 审批人: 批准人: 施工单位:江汉油田瑞腾达工程有限责任公司 工程地点:甘肃省合水县 二00九年八月十日

目录 1、编制依据 (1) 2、工程概况 (2) 3、施工部署 (2) 3.1总体部署 (2) 3.2组织机构 (2) 3.3职责 (3) 3.4施工力量配备 (3) 4、施工准备 (4) 5、施工方案及技术措施 (6) 5.1总体施工方案……………………………………………………

6 6、质量和HSE管理措施 (6) 7、工期保证措施 (19) 1.编制依据 《石油天然气站内工艺管工程道施工及验收规范》SY0402—2000 《油田集输管道施工及验收规范》SY0422—97 《油气田地面管线和设备涂色标准》SY0043—96《工业金属管道工程施工及验收规范》GB50235—97 《现场设备、工业管道焊接工程及验收规范》GB50236—98 《手焊、手工电弧焊及气体保护焊缝破口的基本形式与尺寸》GB985

《双金属复合管道焊接工程施工及验收规范》Q/SY04—2001 《油田油气处理用钢制压力容器施工及验收规范》SY/T0448—97 《涂装前钢材表面预处理规范》SY/T0407—97《钢制容器防腐和保温工程施工及验收规范》SY/T4059—93 《工业设备及管道绝热过程施工及验收规范》GBJ126—89《通风与空调工程施工及验收规范》GB50243—97 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148—90 《电气装置工程母线装置施工及验收规范》GBJ149—90《电气装置安装工程电气设备交接试验标准》GB50150—91 《电气装置安装工程电缆线路施工及验收规范》GB50168—92 《电气装置安装工程接地装置施工及验收规范》GB50169—92 《电气装置安装工程旋转电机施工及验收规范》GB50170—92 《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171—92《施工现场临时用电安全技术规范》JBJ46—88《电气装置安装工程低压电器施工及验收规范》GB50254—96 《石油建设工程质量检验标准建筑工程》SY4025—93《地基与基础工程施工及验收规范》GBJ202—88《建筑工程施工质量验收统一标准》GB50300—2001

小区住宅楼施工组织设计说明

某经济适用房小区住宅楼施工组织设计 一、工程概况 某小区住宅楼为经济适用房,为六层砖混结构房屋,建筑面积2890.8m2, (一)建筑、结构概况 1、建筑形式 建筑平面尺寸56.4×10.18m,层高3.0,共六层,总高18.4米。 工程相当于两个单元,设两座钢筋砼楼梯。每户设外挑式阳台。 一层地面标高为±0.00,室内外高差0.15m。 2、结构设计 工程为砖混结构建筑,建筑抗震设防烈度六度,建筑安全等级二级,结构使用合理年限50年。 主体结构为砖混结构,现浇柱、梁、板、阳台。

工程所用砼等级:三层以下结构为C30,三层以上结构为C25。 墙为M7.5水泥砂浆砌烧结页岩实心砖 3、建筑装修 3.1.门窗:要紧为防盗门、三夹板门;窗要紧为铝合金窗。 3.2.楼地面:厨房、卫生间防滑地砖地面,楼梯间地砖地面,其它房间为水泥砂浆楼地面;厨房、卫生间地面比其它房间低30。 3.3.内粉:厨房、卫生间为瓷砖墙面,其它房间混合砂浆粉刷,公共部分刷乳胶漆。 3.4.平顶:混合砂浆粉刷,公共部分刷乳胶漆。 3.5.外装修:外墙面采纳RE复合保温砂浆打底,水泥砂浆、刷高级外墙涂料,面砖饰面。 3.6.屋面:现浇钢筋砼斜坡屋面、25厚挤塑板保温、水泥瓦。 平台为采纳25厚挤塑板保温、高分子卷材防水层,40厚C20细石砼整浇层内配φ4@150钢筋网刚性屋面。 3.7.油漆:木门刷调和漆;预埋木砖水柏油防腐。 4、水电安装 本工程水电安装包括生活给排水系统、电气照明及防雷接地系统等。 (二)施工现场条件 1、施工现场三通一平已具备,具备施工条件。

2、施工用水电由业主接至现场。 3、工程地质情况见业主提供工程地质勘察报告。基础施工采取明排水能满足施工要求。 (三)招标要求 1、本工程实行土建、水电安装总承包。 2、本工程招标工期为210天,投标工期为198天。

XXX建设项目井场工程施工组织设计

施工组织设计 第一章编制依据 本施工组织设计为陕西永卓建设工程有限公对中国石油长庆油田分公司第四采油厂2014年产能建设项目井场工程的施工指导纲要性文件。 编制依据: 1. 中国石油长庆油田分公司地面建设工程施工招标文件(中国石油长庆油田分公司第四采油厂2014年产能建设项目井场工程) 2. 现行国家有关工程施工规范、规程及技术标准 3. 现场踏勘情况 4. 我公司ISO9001质量管理体系文件 5.我公司环境管理和职业健康安全管理体系、质保手册、程序文件 6. 我公司类似工程施工经验等。 7. 适用规范、标准 (1)《中华人民共和国建筑法》 (2)《中华人民共和国合同法》 (3)《建筑工程质量管理条例》 (4)《建筑地基基础施工验收规范》 (GB50202-2002) (5)《混凝土工程施工质量验收规范》 (GB50204-2011) (6)《建筑地面施工质量验收规范》 (GB50209-2002) (7)《建筑工程施工质量验收统一标准》 (GB50300-2001) (8)《石油天然气建设工程施工质量验收规范电气工程》(SY4206-2007)

第二章工程概况 本工程为中国石油长庆油田分公司第四采油厂产能建设项目井场工程,本标段为靖边、鄂托克前旗井场工程,新建约35个井场,建设方为中国石油长庆油田分公司第四采油厂产能建设项目组。 2.1 建筑设计特点 该场内主要由砖混结构井场巡井房、砖砌污油水池、污油水池护栏、雨水蒸发池、砖砌集油槽(含盖板)、雨水集流渠、厕所、变压器基础及护栏、护坡、附属设施大门及围墙等工程组成。 污油池底为200mm厚C25钢筋混凝土现浇、池壁采用370mm厚砖砌体、池内壁均抹20mm厚1:2.5水泥砂浆,周边做1000mm宽散水。池底下100mm厚素混凝土垫层下素土翻夯500mm,翻夯素土每边宽出基础外500mm. 导油槽内宽400mm、深200mm,槽壁采用240mm厚砖砌体,槽内壁、底面及沟檐均抹30mm厚C25细石混凝土,槽底100mm厚素混凝土下素土翻夯500mm、每边宽出基础外边缘500 mm。 4m宽围栏大门截面尺寸500mm*500mm、2.5m高方砖柱2个,门柱粉刷及地基处理同砖围墙,宽4m*高2.1m双扇平开围栏大门1樘。大门材质及做法同围栏,上部不倾斜。 围墙地基处理深度:基底下素土翻夯500mm、每边宽出基础边缘300mm、150mm 厚3:7灰土垫层,0.24m厚度的砖墙、18mm厚水泥砂浆、外墙双面丙烯酸涂料 2.2 结构特点 本工程均为砖混结构,地基处理均为人工处理地基。 2.3 施工特点 通过该工程的设计概况和现场情况看,该工程具有以下施工特点:

某住宅楼施工组织设计

东城逸景小区14#楼施工组织设计 目录 第一章编制依据及说明 第二章工程概况 第三章现场平面布置 第四章施工方案 第五章施工组织及施工进度计划 第六章质量保证措施 第七章工期保证措施 第八章施工部署 第九章施工技术措施 第十章机械设备配备情况 第十一章安全施工措施 第十二章文明施工措施 第十三章附图表

第一章编制依据及说明 本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》、《建筑安装工程质量检验评定标准》、《住宅楼招标文件》、《施工招标评定标办法》,《住宅施工图》、《答疑会纪要》以及根据政府建设行政主管部门制定的现行工程等有关配套文件,结合本工程实际,进行了全面而细致的编制。 第二章工程概况 本工程建筑面积为5495.22平方米,建筑层数六层,设有一层半地下室,钢筋砼框架结构,住宅建筑面积为4167.91平方米,住宅楼设4个单元,建筑物高度18米,室内外高差为1.2m,抗震设防烈度为八度。 开工时间:2016年9月15日开工。竣工时间:2017年6月30日竣工。 第三章现场平面布置 第一节平面布置原则 平面布置力求科学、合理,充分利用有限的场地资源,最大限度的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。 第二节施工现场平面布置图 《施工现场总平面布置图》附后 第三节施工道路 根据现场平面布置图和现场的实际情况,按场地内原来的排水坡向,对场地进行平整,使用山皮石修筑宽6米现场临时施工道路。

施工组织设计完整版(pdf 88页)

目录 第一章工程概况 第一节工程概况及装饰项目 (1) 第二节编制依据 (2) 第三节施工组织编制说明 (3) 第二章施工部署 第一节项目的质量、进度、成本及安全目标 (4) 第二节劳动力使用计划 (5) 第三节施工进度计划 (5) 第四节材料和设备供应计划 (7) 第五节施工用水、用电计划 (9) 第六节施工程序 (10) 第七节项目管理总体安排 (14) 第三章施工前的准备工作 第一节与招标人、监理单位的配合措施 (17) 第四章加工制作、运输方案 第一节原材料的检验 (18) 第二节主要生产加工工艺流程及方案 (20) 第三节材料运输及成品保护措施 (22) 第五章质量保证技术措施 第一节质量保证体系 (26) 第二节加工质量保证措施 (29)

第三节现场施工质量保证措施 (30) 第六章主要项目的施工方法和工艺 第一节石材幕墙施工方法和工艺 (34) 第二节铝板幕墙施工方法和工艺 (46) 第三节对关键工序、复杂环节加强技术措施 (50) 第四节幕墙子分部检验批划分 (52) 第五节焊接技术及方法 (53) 第六节质量通病的预控措施 (54) 第七章工期保证能力及具体措施 第一节工期保证能力 (56) 第二节保证工期的具体措施 (59) 第八章保障安全生产体系及技术措施 第一节项目安全管理机构 (60) 第二节安全目标 (64) 第三节项目安全岗位职责 (64) 第四节安全生产管理 (67) 第五节安全管理要点规程 (69) 第六节安全保护措施 (71) 第七节施工现场安全管理规定 (73) 第八节施工工地消防管理制度 (74) 第九章交叉作业的安全保证措施 (74)

油田公司施工组织设计

物资集团物流公司机械一队修理工房建设工程 施工组织设计 建设单位:大庆油田物资集团 一.工程概况 1.1 大庆油田物资集团物流公司机械一队修理工房建设工程,为公共建筑,该工程位于大庆萨尔图物流园区内。总建筑面积约1540平方米,共2层,占地面积770平方米,建筑总高度为7.5m;本建筑物为砼空心砖砌体结构,使用年限为本50年,耐火等级为二级,抗震设防烈度为6度。本工程室内外高差为 0.450m,室内地坪为±0.000(相当于海拔标高144.3米)。 1.2相关单位 建设单位:大庆油田物资集团 设计单位:大庆油田天宇工程设计有限责任公司 监理单位:大庆石油工程监理有限公司 勘察单位:大庆市坤伟勘察设计有限公司 施工单位:大庆油田建设集团建筑公司 1.3工程建筑、结构特点 层高:建筑物共计二层。一层层高3.6米、二层层高3.3米。 基础工程:本工为毛石基础采用MU30毛石,M7.5水泥砂浆砌,基础埋深至-2.100m。±0.000 以下墙体采用MU15混凝土实心砖,Mb10水泥砂浆砌筑,两侧抹1:2水泥砂浆(掺5%防水粉)25mm厚;所有墙体均在-0.060m处设防潮层,防潮层采用1:2水泥砂浆(掺5%防水粉)25mm厚。基础圈梁采用C30砼、HPB235级钢筋,钢筋保护层厚度为30mm。

主体工程:±0.000 以上墙体采用MU10混凝土多空砖,Mb7.5混合砂浆砌筑,构造柱、圈梁、楼板采用C30砼,楼梯构件采用C25砼,采用HPB235、HRB335级钢筋,钢筋保护层:梁为25mm,板为15mm。 屋面工程:屋面防水层采用SBS防水卷材;保温层采用100厚挤塑聚苯板。 门窗工程:外窗均采用节能型窗,所有外窗均设纱窗。节能建筑南向窗应采用单框双玻60系列以上平开窗,玻璃为中空玻璃,型材截面为不小于三腔,其他方向窗采用双框三玻65系列以上平开窗,玻璃为双中空玻璃,型材截面为不小于四腔。钢衬为厚度不低于1.2mm热镀锌钢衬。传热系数小于2.5。建筑物正外门为白钢门,侧外门为保温防盗门,会议室和活动室为对开实木门,其它均为实木门。 内墙装饰:一层地面均铺地砖(颜色、规格由建设单位自定)卫生间地面铺防滑地砖;卫生间地面低于走廊地面20mm。并采用80mm厚挤塑聚苯板保温。卫生间及浴室内墙贴面砖。楼梯为白钢扶手,低档天然石材踏步(颜色由建设单位自定)。 1.4施工条件分析 现场未建新建建筑以前是三座办公室旧址,现以拆除,但拆除的建筑物的基础未清除,将对现场施工放线工作以及挖土方工作造成影响;施工现场比较开阔但布局应紧凑,可布置较多施工机械,设置钢筋加工场地、木工作业区、材料堆放区、设塔吊一台、砼搅拌站一台。 二.编制说明及依据 2.1编制说明 根据以上文件,我项目部在详细阅读图纸后,认真了解工程实地情况,结合多年的施工经验,力求以现场管理、安全文明管理、进度计划管理、质量管理等

某工程井场平整施工组织设计(39页)

_______第___项目部钻前工程 井场平整 施 工 组 织 设 计 编制: 审核: ____________公司 年月日

一、施工组织设计: 1、投标范围: _____________钻前工程井场平整。 2、编制依据及原则 2.1编制依据 (1)___________钻前工程井场平整标段施工招标文件。 (2)国家现行的施工规范、国家及油田公司一贯执行的质量方针。针对本项工程的特点,公司将充分发挥人员、设备、技术和管理方面优势制定切实可行的措施,确保工程达到标准。 (3)坚持科学管理,针对本项工程的特点编制出详细的施工组织设计、工程进度计划、人力及机具使用计划。 (4)确保工期进度,在进度安排上实行网络计划统筹安排流水施工,保证关键路线和控制点的完成。坚持质量进度一起抓,质量是进度的前提,进度服从于质量保证。 (5)有效的利用人力、物力和机械设备。质量力求达到优质工程的质量标准,工期严格按照计划工期完成。 (6)确保安全施工。安全施工是工程建设的重要保证,施工中严格遵守施工生产安全操作规程规定,做好防火工作,杜绝因违章操作而造成生命、财产损失的恶性事故的发生。还将严格遵守建设单位的有关施工现场的安全规定,并制定专门安全措施。 (7)落实文明施工,严格执行公司关于施工现场文明施工的规定。

文明施工是反映企业管理水平的一个重要标志。针对建设单位。工程制定专门的文明施工措施,坚决杜绝野蛮操作的现象发生,确保工程现场整洁有序。 (8)严格控制各环节的生产成本,以安全求效益,以质量谋发展。3、我公司承建本工程的优势 (1)各类工程技术人员和专业技术管理人员______人。各专业工种、各管理岗位人员配备齐全。公司每年通过招收和培训等形式重视人才的培养和职工整体素质的提高。 (2)公司现有各类机械设备____台,可同时承担多项工程的施工。 (3)从______年到______年连续___年,施工队伍业绩综合评级都是优,受到了油田公司有关部门的一致好评。 二、工程概况: (1)工程实施地点;__________________区,钻前工程井场平整。 (2)计划总工期_____日历天,单井场____天。计划开工日期:______年____月____日;计划竣工日期________年____月____日。 (3)戈壁料场:分别为工地实测距离为准。 (4)井场平整,有足够的抗压强度,在各种车辆及自然条件下,不得发生较大变形。 (5)井场相对两边落差不得超过30cm,井场四角高差不超过35 cm。 (6)基础平面应高于井场面10-25 cm。 (7)井场公路修建:路基宽5m,路面宽4m,垫戈壁料找平洒水压实后厚度10-25 cm.道路与道路、道路与井场的交汇口处要呈喇叭口状过度,
