当前位置:文档之家› 干煤棚网架施工方案

干煤棚网架施工方案

干煤棚网架施工方案
干煤棚网架施工方案

长山电厂一期煤场全封闭钢结构工程

编制:

审核:

审批:

中色十二冶金建设有限公司

2016年10月

录目

第一章工程概况 ......................................................

2

1.1干煤棚系统的组成 (2)

1.2设计参数 (3)

第二章编制依据及编制原则 ............................................

3

2.1编制依据 (3)

2.2编制原则 (4)

第三章施工总体规划 ..................................................

4

3.1施工组织管理 (4)

3.2资源配置 (8)

3.3机械设备计划 (8)

3.4材料管理 (9)

3.5施工进度计划及要求 (9)

第四章主要施工方案及技术措施 ........................................

9

4.1钢网架安装方案(地面拼装、高空组装) (9)

4.2钢架屋面板安装 (22)

第五章施工安全管理组织措施 .........................................

24

5.1安全目标 (24)

5.2文明施工目标 (25)

5.3组织机构 (25)

第六章质量保证措施 .................................................

28

6.1质量目标 (28)

6.2施工技术保证措施 (28)

6.3材料保证措施 (28)

6.4施工队管理保证措施 (29)

第七章季节性施工技术措施 ...........................................

29

7.1冬季施工措施 (29)

第一章工程概况

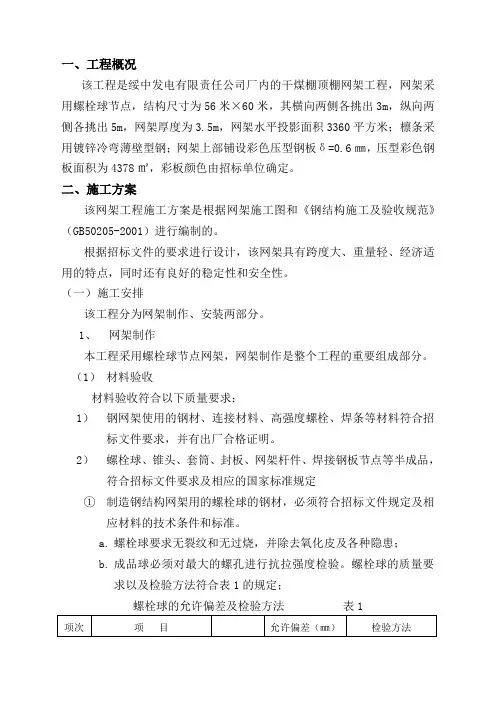

干煤棚系统的组成1.1.

长山电厂煤场全封闭钢结构工程,由露天煤场#1,1-17轴跨度90.7m,长度65.6m;18-28轴长度为43.8m,跨度为73.7m;29-49轴长度为76.2m,跨度为84.1m且1#煤棚高度约为40m。干煤棚煤场改造封闭#3煤场,西侧扩建长55m,跨度约103m,东侧进行山墙封闭,跨度约103m。网壳节点采用螺栓球,为全封闭钢结构。

彩板:选用铝镁锰喷涂压型钢板;采光板:采用通用型玻璃纤维聚酯阻燃采光板,采光波型板板型与屋面压型钢板版型相同,采用蛋白色,板厚2.0mm,使用寿面为20年,透光率≥62%,耐温限度≥-40℃~+120℃,抗冲击强度≥17.6kg/cm2。

1.2设计参数

1.本工程系落地式双层网壳螺栓球节网架

2.2.平面尺寸:露天煤场#1,1-17轴跨度90.7m,长度65.6m;18-28轴长度为4

3.8m,跨度为73.7m;29-49轴长度为76.2m,跨度为8

4.1m且1#煤棚高度约为40m。#3煤场,西侧扩建长55m,跨度约103m,东侧进行山墙封闭,跨度约103m。网架的截面大样图如下:

3.屋面板:采用0.90mm厚Yx15-225-820型铝镁锰屋面板。

4.抗震设防烈度:6度抗震等级:四级

5.设计使用年限50年

6.上弦恒载:0.30KN/m2 屋面活载: 0.50KN/m2

7.积灰荷载:0.50KN/m2 吊挂荷载:下弦2KN/节点

8.基本雪压:0.50KN/m2(100年重现期)

9.基本风压:0.45KN/m2(100年重现期)

10.温度荷载:±25°

第二章编制依据及编制原则

2.1编制依据

1.钢结构施工图。

2.执行标准及规范

《网壳结构技术规程》(JGJ61-2003)

《建筑结构荷载规范》(GB50009-2012)

《建筑结构抗震设计规范》(GB50011-2010)

《建筑防腐蚀工程施工质量验收规范》(GB50224-2010)

《钢结构设计规范》(GB50017-2003)

)JGJ7-2010(《空间网格结构技术规程》

《碳素结构钢》(GB700-2007)

《低合金高强度结构钢》(GB/T1591-2008))

《气体保护电弧焊用碳钢、低合金钢焊丝》(GB/T8110-2008)

《埋弧焊用碳钢焊丝和焊剂》(GB5293-1999)

《溶化焊用焊丝》(GB/T14957-1994)

《建筑钢结构焊接技术规程》(JBJ81-2002)

《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-1997)

《手工电弧焊焊缝坡口的基本形式和尺寸》(GB985-2008)

《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-2011)

《钢结构工程质量验收规范》 (GB50205—2001)

《钢及钢产品力学性能试验取样位置及试样制备》(GB2975-1998)

《中华人民共和国建筑法》、《中华人民共和国劳动法》和《中华人民共和国招标法》等相关法律、法规。

根据工程现场踏勘的第一手资料和有关资料。

3.本公司积累的成熟技术先进施工方法、现有的技术力量、机械设备以及长期从事金属钢结构网架工程施工积累起来的丰富经验。

2.2编制原则

1. 以设计图纸和有关技术规范和验收标准为依据,全面符合施工合同、施工承包招标关于质量、工期、环保等各方面的要求。

2.充分利用网络计划技术,统筹安排各项工程施工顺序,做到关键项目工序的施工优先安排,超前组织,以消除控制因素,使各项工程都能顺利展开。

3.采用成熟的施工技术和工艺,并进行技术革新,采用推广新技术、新工艺、新材料、新设备,以加施工进度,降低工程成本。

4.根据铝电公司对本工程质量要求,制定相应质量目标和质量保证措施,确保既定目标能够实现。

第三章施工总体规划

3.1施工组织管理

3.1.1组织机构

根据本工程的特点,为确保施工任务的顺利实施,从我公司抽调具有金属结构施工管理经验的人员组建项目经理部。项目部下设生产技术部、经营财务部、机械设备部、综合办公室,具体负责本工程的施工管理、组织,按计划完成施工任务。组织机构见下图

项目经

施工班组.

3.1.2项部门职责

项目经理部设4个部门,即生产技术部、经营计划部、综合办公室、物资设备部,由项目部统一管理组织协调。

1.各部门职责

(1)生产技术部职责

1)负责施工组织设计的编制及阶段性进度计划的编制,制定相应技术措施、监督、检查、指导作业层实施。

2)制定工程质量和安全的目标计划及相应措施,监督、检查指导实施情况。3)负责质量管理。制定质量管理办法,对施工过程和原材料进行控制,负责检验、试验工作,严格执行“三检制”;组织分部分项工程的验收。参与质量问题、质量事故的调查、分析的处置工作。

4)负责安全管理。制定安全管理办法,负责安全检查、危险源的辨识及控制,安全防护措施的制定和落实,紧急预案的制定和演练。

)进行生产调度,下达施工任务。5.

6)负责设计图纸、文件、标准规范的管理和施工技术资料的收集、整理、编制工作。

7)负责工程量的计算,图纸会审和进行技术安全交底工作,技术人员和技术工人的管理与培训,对进场所有员工定期组织安全教育与安全培训。

8)新技术、新材料、新工艺、新设备的推广应用。

9)收集、整理和编制质量检验试验资料、安全资料及其它竣工资料,编制安全报表及质量报表。

(2)经营计划部职责

1)编制生产计划,制定经营目标。制定相应的控制措施。

2)负责招标管理,财务管理和资源计划及控制。

3)负责招标交底和生产任务的下达。

4)项目目标成本进行分解,核定材料用量,对施工区或施工班组下达经营指标;对实际成本进行控制;并定期进行经济活动分析。

5)负责各项招标的签订和变更签证的办理;对内对外结算及生产表报的统计编制。

6)负责成本控制和成本核算工作。

7)严格执行国家财务制度、本公司财务资金管理办法。

8)负责工资表编制及工资发放。

9)协助项目经理搞好资金调配及控制管理。

(3)综合办公室职责

1)负责文件管理工作,包括外来文件和内部往来文件的接收、整理。确保文件和资料的时效性。

2)根据材料计划及设备购置计划,负责采购、供应、验收工作。

3)对进入施工现场的材料、设备、工器具进行管理。

4)负责办公用品和设施的采购、供应、管理工作。

5)负责精神文明建设、文秘、食堂、接待服务工作。

6)负责工地治安、保卫、对外联络、协调当地关系等。

7)配合其他各部门作好人员的各类培训工作。

(4)物资设备部职责

1)负责机械设备的管理工作,制定操作规程和相应的技术措施。

2)依据生产计划建立机械设备台帐,统一调配。

3)建立机械设备的维护保养制度,组织落实,确保完好率。

施工区任务划分2.

为加强施工管理,作到现场施工人员统一协调、统一指挥,按项目划分,密切配合,以保障各项目施工需求,各班组人员配置在施工中将统筹考虑,动态管理,及时对人员、机具进行调整,做到即能满足施工需求,又尽量减少窝工、怠工现象。

3.2资源配置

该资源配备是按照一个工程配置,如果多道同时交叉施工,每道工序均配置相应施工人员,保证施工进度。

3.2.1劳动力计划

1.现场主要管理人员计划:

工程职人序号1 01 对工程施工全面管理和负责项目经理

1 02 协助项目经理对施工技术全面负责技术负责人1 现场安装施工测量负责员03 工施1 工程现场施工与安装的指挥与协调长04 队

1 量 05 员现场质量负责质1 现场安全负责安全 06 员

1 进场原材料的准备和管理 07 材料员1

后勤综合管理员生活保障及治安的管理 08

2.现场劳动力计划

名称人数

32 人钢网架安装组24 人屋面安装组

8 人涂装组

5人电焊工

1人机电工

70 合计人

3.3机械设备计划

主要设备见下表1.

焊接设

杆件、1ZX7-400青岛五洲电焊机逆变直流弧焊1

接球、ZX7-400中国深圳亚3

座支托BX1-315-21淄博市淄川星光焊接设备交流弧焊2

焊上海通用焊接设备有限公3

CO半自动弧焊1

NB-500

备注台数型号序号名称

1 汽车吊 1 8t

25t 2 汽车吊 4

汽车吊 3 50t 4

2 汽车吊4 70t

2.主要试验、测量、检测仪器设备表主要试验、测量、检测仪器设备表

量数名称型号序号3 1 1000mm 各类钢直尺4 卷尺5000mm 2

1

3

DS3-D2MM

水准仪 3.4材料管理材料由工厂化加工制作完成后拉至现场进行组队和安装,材料进场后及时向监理进行材料报验,提供材料进场的合格证、自检报告等资料,报验合格后方可进行施工。施工进度计划及要求3.5 4本工程总计划工期:个月1.

主要施工方案及技术措施第四章

4.1钢网架安装方案(地面拼装、高空组装)安装方法的选择4.1.1 根据工

程情况,网架采用地面拼装和高空组装的方式进行安装。.

轴,18-28部分,分别为B-D线即1-17轴,B-C线即根据实际现场特点,1#煤场分为3轴先安装线29-49轴。因3部分都不在同一个平面上,故采用从东向西进行安装。1-17A-C轴到中间起步架,起步架安装完成后分别从两边高空散装。1-17轴安装完成后,安装18-28 轴,18-28轴均按照从东向西进行高空散装。轴和

29-4929-49 ,故可以在原有煤棚的基础上直接进行高空散装3#煤场向西扩建

55m: 实践证明该方法有如下优点该方法我公司已经在多个工程使用, 施工工期短,省去网架构件的垂直运输费用。 a. b.工人在地面拼装,对高空作业的保护措施要求较低大大降低了高空作业的风险性。 4.1.2网架的拼装 1.网架具体拼装否则网架单元应具有足够的刚度并保证自身的几何不变性。(1)在将单元拼接成整体时,应采取临时加固措施。网架单元的具体拼装为:(2)网架单元是由杆件、螺栓球及配件拼装而成。我方施工人员可以将杆件、螺栓球及配件个在地面上进行小单元的拼装。网架单元的安装由中间位置向两边延伸拼装,上下弦同时安装,跟踪检测安装尺寸。在每个螺栓球上的各个杆件全部安装后,要及时检查螺栓是否拧紧到位,不可有松动和缝隙,并在下弦做好临时固定点。各螺栓球支座要求平稳放置。网架在安装下一个网格时要复查前一个网格节点高强螺栓是否拧紧到位,不得有松动。网架构件全部安装完成后,检查每个螺栓球节点,测量上下弦轴线,水平标高及挠度,其偏差必须在允许范围内,然后安装支托,拧紧支座螺栓,待全部完成后,去掉临时支撑点,转移至下一道工序。网架从制作到安装应逐一进行标识。腹杆及上弦节点网架施工顺序:下弦节点下弦杆上弦校正拧紧螺栓

1)下弦杆与球的组拼:连接下弦球与杆件的高强螺栓螺纹一次拧紧到位。

2)腹杆与上弦球的组装:腹杆与上弦球的组合就成为向下四角锥,腹杆与上弦球连接的高强螺栓是全部拧紧的,腹杆下端连接下弦的三只螺栓只能拧紧一只,另两只是松的,主要是为上弦杆的安装起松口作用。

3)上弦杆的组装:三根上弦杆组合即成向下四角锥体系。上弦杆安装顺序应由内向外。根据已装好的腹杆体排列。高强螺栓先后拧紧。

上弦节

上腹.

网架用高强螺栓连接时,按有关规定拧紧螺栓,并应按)验收时,应检查网架的纵横.4 钢结构防腐蚀要求进行处理。交工向边长偏差,支撑点的中心偏移和高度偏差。 4.1.3拼装完成单元体的检查验收单元体拼装是网架安装的基础工作,也是质量保证的基础,必须严格控制拼装质量,为网架总拼装打好基础。网架单元体拼装的允许偏差见表:拼装单元体的允许偏差。拼装单元体的允许偏差(㎜)允许偏差

10.0 ±单元长度≤20m,单跨拼装长度5.0 多跨连续±

20.0 单元长度>±单跨20m,拼装长度10.0

多跨连续±网架单元拼装时,其节点及杆件表面干净,没有明显的疤痕、泥沙和污垢。拼装单元网架应检查网架尺寸应在允许偏差范围内。 4.1.4网架的安装具体顺序轴。因29-49轴,18-28A-C线部分,分别为3B-D线即1-17轴,B-C 线即1#煤场分为轴起步7-11部分都不在同一个平面上,故采用从东向西进行安装。先安装1-17轴网架中3轴分别向西安装,直至1-1711轴安装完毕。接着根

屋面网架专项施工方案

屋面网架专项施工方案 一、编制依据 (2) 二、工程概况 (2) 三、钢网架施工 (3) (一)施工部署 (3) (二)钢网架的制作 (5) (三)钢网架安装施工工艺流程 (8) 四、屋面板的安装 (17) 五、质量保证措施 (18) 六、安全保证措施 (19) 七、网架安全专项措施 (20)

一、编制依据 《建筑工程施工质量验收统一标准》GB50300-2001 《钢结构工程施工质量验收规范》GB50205-2001 八五七农场文体中心施工组织设计 八五七农场文体中心施工图纸 二、工程概况 本工程属于多功能的大空间公用建筑,结构设计新颖,建筑造型美观,功能齐全,设备先进。屋盖采用网架结构,由焊接球网及边柱支撑。 本工程为黑龙江省八五七农场文体中心,位于八五七农场场部,正阳街与青山路交叉口。总建筑面积为10713.77平方米,落地面积为5063.91平方米。建筑为地上三层,建筑总高度,主体建筑造型最高22.45m,景观塔顶部可达48.45m。按其使用性质,由演绎训练综合场地、展厅、运动演绎复房、活动中心四部分组合而成,并且南侧有大片空地做为广场绿地以及拟建的综合馆用地。本工程采用大跨度钢网架设计,满足了大空间的需要,降低了造价,又使建筑造型简

洁有力,富有时代气息。 三、钢网架施工 (一)施工部署 (1) 施工队伍 本工程将由曾经参加过多种网架结构制作、安装工程,在施工中创下丰硕业绩的优秀钢结构施工队伍施工。这支队伍工种配套齐全,技术素质高,敬业精神强,施工经验丰富,必将本工程建成精品工程。 (2) 施工安排 本工程钢网架构件制作及安装,主要根据建设单位的要求和土建施工进度编制详细的制作、运输及安装计划。钢网架制作可根据施工计划提前安排专业厂家加工。安装时间根据现场条件及时插入,总安装工期(包括架子搭设)详见进度计划表。 (3) 施工准备 1)材料 ○1钢网架安装的钢材与连接材料,高强度螺栓、焊条、焊丝、焊剂等,应符合设计的要求,并应有出厂合格证。 ○2钢网架安装用的空心焊接球、加肋焊接球、螺栓球、半成品小拼单元、杆件,以及橡胶支座等半成品,应符合设计要求及相应的国家标准的规定。

干煤棚工程施工组织设计方案

高阳县集中供热锅炉改造项目和高阳县集中供热余热发电项目 干煤棚 施 工 方 案 审批: 审核: 编制: 中国化学工程第十六建设有限公司 高阳长润项目部

二○一六年三月五日 目录 2、编制说明及编制依据 (2) 2.1编制说明 (2) 2.2编制依据 (2) 3、施工顺序 (3) 4、主要施工方法 (3) 4.1钢筋工程 (3) 4.2模板工程 (4) 4.3 预埋件安装 (5) 4.4砼工程 (6) 4.5脚手架工程 (11) 5、质量管理制度 (11) 6、安全生产与文明施工 (16) 6.1、安全生产 (16) 6.2、文明施工 (19) 7、对资源的要求 (22) 7.1对人员要求 (22) 7.2对机械的要求 (23)

1、工程概况 本项目为集中供热改造项目,项目建设规模为4×220t/h高温高压循环流化床锅炉(三用一备),并配套建设厂区供热管网工程、烟气除尘、脱硫脱硝系统及其他相关的附属设施。同时充分利用高温高压锅炉在减温减压过程中产生了大量的压差及余热损失,将此部分压差和余热用来发电,新建背压机组,建设规模为3×25MW背压式汽轮发电机组,将高参数蒸汽(9.81MPa、540℃)经减温减压器变为低参数蒸汽(1.0MPa、220℃)造成的压差及余热损失回收利用,进行发电和供热。本项目的一期工程:新建 2*220T 锅炉、2*25MW 余热发电及相应配套的公用工程和辅助生产设施。本单位工程为结构类型为现浇混凝土框架结构,总轴线尺寸125*90m,建筑高度:17.47m。 2、编制说明及编制依据 2.1编制说明 本施工方案为依据国家现行规范标准,并结合我公司标准和成功的管理经验,及业主提供的施工图和招标文件编制而成。在施工过程中应严格按照本施工方案认真组织施工,经常与建设方、监理单位进行探讨本工程的相关技术问题,以便及时进行调整施工中的有关技术细节。 2.2编制依据

钢结构钢网架施工方案

钢 结 构 程 施 工 方 案编制人: 审核人:

审批人: 国家高速公路网G85渝昆高速待补至功山段沿线建筑设施施工工程广西桂川建设集团有限公司项目部 二零一五年一月一日 钢结构及网架施工方案 第一章、工程概况 第二章、设计依据 第三章、钢结构施工安装工艺及流程 一、钢结构安装工艺及质量控制程序:

二.施工安装流程图: 1、安装工艺流程: 场地三通一平→构件进场→吊机进场→钢柱安装→屋面梁安装→檩条支撑系杆安装→涂料工程→屋面系统安装→墙面系统安装→零星构件安装→装饰工程施工→收尾拆除施工

设备→交工。 2、屋面系统安装工艺流程: 准备工作→屋面大梁安装校正→屋面檩条压杆支撑安装固定→天沟安装→雨排水管道安装固定。 3、屋面梁连接程序: 对接调整→安装螺栓固定→安装高强螺栓→高强螺栓初拧→高强螺栓终拧→密封。 三.钢结构工程安装 钢结构安装分前期预埋和后期集中安装内容。 1、前期预埋: 主要指锚栓的预埋工作,锚栓的埋设精度直接影响工程的安装质量及对提高安装工效有较大的影响。此部分已由土建施工单位埋设完成。 2、吊装前准备工作: ⑴.安装前应对基础轴线和标高,地脚螺栓位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求: ①.基础砼强度达到设计要求。 ②.基础的轴线标志和标高基准点准确、齐全。 ③.基础顶面预埋钢板做为柱的支承面,其支承面,地脚螺栓的允许偏差应符合规范要求。 ⑵.超出规定的偏差,在吊装之前应设法消除,此外,为便于校正钢柱的平面位置和垂直度,标高等,需在钢柱的底部和上部标出纵横向的轴线,主体标记和50线标高控制标记。构件制作允许偏差应符号规范要求。 ⑶.准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好

电厂干煤棚细则(网架结构工程)

中州分公司热电厂干煤棚 网架结构工程监理实施细则 一、专业工程特点 干煤棚基础采用桩基础,上部采用2m×2m格构柱支撑网架结构。网架分格3 m×3 m上下玄高3 m,为正放四角锥焊接空心球网架,厂房跨度61.8M,一期建设长度126M,总高度25M。双面结构找坡5%,屋面结构C型钢檩条、单层彩色钢板。采用高空散装法拼装焊接。建成后为豫北地区第一大网架结构,造型宏伟壮观,将成为中州企业的又一标志性建筑。 二、编写依据 1、建筑工程施工质量验收统一标准GB50300—2001 2、钢结构工程施工质量验收规范GB50205—2001 3、网架结构工程质量检验评定标准JGJ78--91 4、屋面工程施工质量验收规范GB50207—2002 5、网架结构设计与施工规程JGJ7--91 6、中州分公司热电厂干煤棚施工图SZ0403-1JG1 7、工程建设监理规范GB50319-2000 三、监理工作流程 承包单位资质审查审核施工组织设计技术交底审核原材料检验复试 焊接球加工质量检验球节点试验检验基础交接验收构件进场验收 杆件加工质量验收除锈及底漆验收格构柱拼装验收网架拼装验收 网架总拼装验收屋架涂装验收屋面轻钢结构验收竣工预验收 四、监理工作控制要点及目标值 1、承包单位资质审查 网架施工单位必须具备网架施工一级资质,监理公司将审查资质证书、营业执照及经营许可证原件,留复印件备案。提供业绩证明。若有必要应到生产厂实

地考察生产能力状况。严禁工程转包。 2、焊接球加工技术交底审核 焊接球加工制作前,施工单位必须向生产厂加工班组进行施工技术交底并形成书面记录,经监理工程师审核后方可开始下料制作。 3、原材料检验 (1)所有用于工程的原材料,必须按规定做进场检查验收,并按规格、数量复核产品质量证明书等附件证明,需按规定作复试的,监理工程师应进行见证取样和送检。工程材料必须经监理验收合格签字后,方可用于工程。 (2)焊接球下料所用钢板Q235及杆件材料高频焊管品种、规格应符合现行国家产品标准和设计要求。 (3)焊接材料焊条必须符合设计要求,所用焊条按要求进行见证抽样复验,外观不应有药皮脱落、焊芯生锈等缺陷。在使用前应检查施工单位是否按其产品使用说明书及焊接工艺文件的规定进行烘陪和存放。 4、焊接球质量检查和验收 (1)焊工必须经考试合格并取得合格证书,持证焊工必须在其考试合格项目及其认可范围内施焊。监理工程师可要求焊工佩带胸卡(照片、合格证号)随时接受检查; (2)节点球钢板压成半球后,监理人员应检查直径、圆度、壁厚减薄量等指标,合格后方可装配焊接。要求:表面不应有裂纹、褶皱,对接坡口应采用机械加工,表面应打磨平整。 材料轧制时的厚度偏差及压制时的拉伸压缩变形对易形成负差的部位要严格控制。检查数量:每一规格按数量抽查10%且不少于5个;

钢网架施工方案(优.选)

钢网架施工方案 一、工程概况 工程名称:6519-2标段(礼堂、文体活动中心工程) 工程地址: 河北省保定市涞水县塔北街96号 工程性质及结构情况:网架屋面 有关结构参数:详见图纸 二、施工平面布置 施工平面布置的原则 1、施工总平面布置时尽量减少施工用地,平面布置紧凑合理便于施工。 2/合理组织现场运输,保证运输方便通畅。 3、合理利用机械,保证机械满足安装需要。 4、施工区域的划分和场地的确定,应符合建筑与安装施工流程要求,尽量减少专业工种和各工程之间的干扰,以及对交通和毗邻财产的干扰。 5、充分利用提供的现场临时设施和项目法人提供的已有施工道路、构筑物和施工服务。各种生生活设施应便于工人的生产生活。 6、构件应根据规格型号和安装顺序分类堆放,现场有专人负责,不能混乱,并尽量避免二次倒运。 7、螺栓、高强度螺栓、栓钉等小连接件应堆放在专用库房,其底层应架空防潮,并配有专人收发、保管、不能混放。 8、每堆构件与构件之间,应留有一定距离,一般为2M,供构件预检及装卸操作用,且不能影响行车路线。 三、施工组织设计编制依据和原则 (一)、编制依据 1、建设工程设计图纸和工地现场踏勘所获得的资料。 2、与本工程有关的现行设计、施工规范和工程质量检验评定标准。 3、我公司资源情况及类似工程施工经验。 4、我公司ISO9002 标准质量体系文件。 (二)、编制原则 1、确保质量。实行全面质量管理,实行技术、质量包保责任制,确保工程质量

达到本标书制定的质量目标。 2、保证工期。优化施工方案,利用先进的施工设备,精干的施工队伍,精心组织,科学施工,确保工期按时完工,争取略有提前。 3、确保安全。推行安全目标责任制,制定安全保证措施,严格按安全规程操作,杜绝安全事故的发生,达到本标书制定的安全目标。 4、突出重点,统筹安排,组织连续、均衡而紧凑的施工生产。重点把握影响质量和工期的重点、难点工程,保证工期、质量及安全目标 的实现。加强经济核算制度,贯彻增产节约方针。 5、坚持按专业化组织施工的原则,对构件的制作、安装、等均安排 有丰富施工经验的专业队伍承担。 (三)、质量、安全、工期及文明施工目标 1、质量目标,确保工程一次验收合格,达到国家验评标准。 2、安全目标,确保文明施工,争创安全文明施工施示范工地,杜绝死亡及重大伤亡事故,杜绝重大火灾事故、杜绝交通伤亡等安全事故。 3、工期目标: 4、文明施工目标,确保安全文明施工先进单位,争创安全文明施工示范工地。(四)、组织机构及资源配置 项目部设立“工程项目经理部”,全权代表我公司在施工现场履行合同,按期优质完成工程施工任务,对甲方负责,对本公司负责。在合同实施过程中,我公司将在人、财、物上给予大力支持。并监督检查项目部全面执行合同,及时解决施工中出现的重大问题。 现场主要施工机具配置,附表: 施工机具的检查: 1、检查施工机具、索具、工具是否齐备。 2、对施工机具进行保养、调试和校正,以确保施工机具在施工过程中的运行正常、安全和准确。 (五)、基础复测 1、对厂房的基础及埋栓进行交接验收,地脚螺栓在混凝土浇灌前准确定位,减少偏离误差。

干煤棚网架安装工程施工专项方案

干煤棚网架安装工程施工专项 方案(总24页) -CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除

第一章编制依据............................................... 错误!未定义书签。

第二章工程概况和特点....................................... 错误!未定义书签。第三章施工部署............................................... 错误!未定义书签。第四章网架拼装、吊装施工方案............................ 错误!未定义书签。第五章工程进度计划 ......................................... 错误!未定义书签。第六章工程质量保证措施 (18) 第七章安全施工措施 (20) 第八章风雨季及其它特殊状况下技术措施 ................. 错误!未定义书签。附三种吊装工况计算书

第一章编制依据 1、甲方提供的马鞍山电厂“上大压小”干煤棚网架图纸; 2、国家现行《钢结构工程施工质量验收规范》及其它相关技术规程 《网架结构设计与施工规程》JGJ7 《网架结构工程质量检验评定标准》JGJ78 《钢结构工程施工质量验收规范》GB50205 《普通碳素钢技术条件》GB700 《优质碳素钢技术条件》GB699 《低合金结构钢技术条件》GB1591 《合金结构钢技术条件》GB3077 《一般工程用铸造结构碳钢》GB11352 《结构用无缝钢管》GB8162 《建筑钢结构焊接与验收规程》JGJ81 《焊条分类及型号编制方法》 JB980 《碳钢焊条》GB5117 《低合金钢焊条》GB5118 《焊接用焊丝》GB1300 《钢结构用高强度大六角螺栓》GB1228 《涂装前钢材表面除锈合防锈等级》GB8923 《钢结构防火涂料应用技术规程》CECS24; 3、我公司的安装质量管理制度。 第二章工程概况和特点 2.1、马鞍山电厂“上大压小”干煤棚网架工程为筒壳式螺栓球网架结构,其平面尺寸(投影)为80×100米,采用落地拱柱面网架,周边设有22对支座,网架跨度为100米,柱距为8米。

钢网架结构拼装施工方案

钢网架结构拼装施工方案 一、材料、半成品要求 1材料要求:钢材、铸钢件的品种、规格、性能等应符合现行国家产品标准和设计要求。钢结构工程所采用的钢材,都应具有质量证明文件,当对钢材的质量有疑义时,必须按国家现行标准《钢结构工程施工质量验收规范》及其他有关标准的规定进行化学分析和力学性能试验,复验结果符合现行国家产品标准和设计要求后方可使用。 2焊接球、螺栓球、封板、锥头和套筒所采用的原材料,其品种、规格、性能等应符合现行国家产品标准和设计要求。并有产品的质量合格证明文件、中文标志及检验报告等。逐一检验其质量,必须符合其他主控项目及一般项目的要求。 3连接材料:焊条、高强度螺栓等连接材料,应符合规范规定的主控项目和一般项目及设计要求,并有质量合格证明文件、中文标志及检验报告等。 二、主要机具 见下表。 主要机具 续表 100 三、作业条件

1拼装前编制施工组织设计或拼装方案,保证网架焊接拼装质量,必须认真执行相关技术方案。 2拼装过程所用计量器具如钢尺、全站仪、经纬仪、水平仪等,经计量检验合格,并在检验有效期之内使用。土建、监理单位使用钢尺必须进行统一调整,方可使用。 3焊工必须有相应焊接形式的合格证。 4对焊接节点的(空心球节点、钢板节点)网架结构应选择合理的焊接工艺及顺序,以减少焊接应力与变形。 5网架结构应在专门胎具上小拼,以保证杆件和节点的精度和互换性。 6胎具在使用前必须进行尺寸检验,合格后再拼装。 7在整个拼装过程中,检测人员要随时对胎具位置和尺寸进行复核,如有变动,经调整后方可重新拼装。 8网架的片或条块应在平整的刚性平台上拼装,拼装前,必须在空心球表面用套模划出杆件定位线,做好定位记录,在平台上按1:1大样,搭设立体模来控制网架的外形尺寸和标高,拼装时应设调节支点来调节钢管与球的同心度。 9焊接球节点网架结构在拼装前应考虑焊接收缩,其收缩量可通过试验确定,试验时可参考下列数值:钢管球节点加衬管时,每条焊缝的收缩量1.5~3.5mm; 钢管球节点不加衬管时,每条焊缝的收缩量为2~3mm: 焊接钢板节点,每个节点收缩量2~3mm。 10对供应的杆件、球及部件在拼装前严格检查其质量及各部尺寸,不符合规范规定的数值,要进行技术处理后方可拼装。11对小拼、中拼、大拼在拼装前必须进行试拼,检查无误后再正式拼装。 四、操作工艺 (一)工艺流程:

钢网架工程专项安全施工方案

高新基地生产指挥中心配套支撑楼 屋面网架施工安全专项施工案 编制 审核 批准

建工第设集团有限公司 二〇一六年十二月 目录 一、编制依据 二、工程概况 三、安全生产管理机构 四、钢网架安装法及顺序

五、施工用电安全措施 六、消防安全防火措施: 七、安全及文明施工措施 钢网架工程专项安全施工案一、编制依据 1、《人民全生产法》 2、《省建设工程项目管理条例》

3、《建设领域安全生产行政责任规定》 4、《省建设工程文明施工管理文件汇编》 5、〈建筑施工安全管理文件汇编〉 6、〈建筑施工安全法规选编〉 7、《安全生产文明施工管理规定及办法》及、省、市其它关于施工安全的强制性条文。 8、《建筑施工安全检查评分标准》及其它建筑施工安全技术规与标准。 9、施工合同及有关的图纸。 10、报批的有关施工案。 11、项目部现行的安全文明施工管理的规章制度和岗位责任制等。 二、工程概况 本工程为中国移动高新基地生产指挥中心配套支撑楼项目,建设地点位于市高新区锦业一路。工程建筑工程等级为一级,设计使用年限为50年,耐火等级为地下一级、地上二级,抗震设防烈度为8度。建筑规模:地下二层为车库和人防措施,地上一~四层有科研室,研发室,水域模拟实验室,无线网络实验室,4G实验室,总建筑面积为21361m2,建筑基底面积为3747m2,建筑高度为23.2m,地下埋置深度9.6m.正负零绝对标高为411.6m,建筑结构类型为钢筋混凝土框架结构。

建设单位:中国移动公司分公司;设计单位:中国建筑西北设计研究院有限公司;勘察单位:信息产业部电子综合勘察研究院;监理单位:信远建设项目管理集团有限公司;施工单位:建工第设集团有限公司;政府监督部门:高新开发区建筑工程质量安全监督站。 本工程屋面结构22.9米处设计为钢结构网架工程,结构形式为正放四角锥螺栓球节点网架,分三个区域:①-④/G-L轴为第一分区屋面网架一,长33.6米、宽27米;①-④/B-F轴为第二分区屋面网架二,长29.2米、宽27米;⑤-⑧/F-L轴为第三分区屋面网架三,长42米、宽27米。 经过甲、监理、施工单位共同组织专业技术人员,考察后决定本工程钢网架工厂加工现场拼装安装,对于此网架安装我公司拟采用:在地下平台上拼装起步跨,利用现有塔吊吊装起步架,剩余网架安装采用分块高空散装的安装法。因法施工难度较大,特此编制专项安全施工案。

干煤棚网架施工方案

长山电厂一期煤场全封闭钢结构工程 干 煤 棚 施 工 方 案 编制: 审核: 审批: 中色十二冶金建设有限公司 2016年10月 录目

第一章工程概况 ...................................................... 2 1.1干煤棚系统的组成 (2) 1.2设计参数 (3) 第二章编制依据及编制原则 ............................................ 3 2.1编制依据 (3) 2.2编制原则 (4) 第三章施工总体规划 .................................................. 4 3.1施工组织管理 (4) 3.2资源配置 (8) 3.3机械设备计划 (8) 3.4材料管理 (9) 3.5施工进度计划及要求 (9) 第四章主要施工方案及技术措施 ........................................ 9 4.1钢网架安装方案(地面拼装、高空组装) (9) 4.2钢架屋面板安装 (22) 第五章施工安全管理组织措施 ......................................... 24 5.1安全目标 (24) 5.2文明施工目标 (25) 5.3组织机构 (25) 第六章质量保证措施 ................................................. 28 6.1质量目标 (28) 6.2施工技术保证措施 (28) 6.3材料保证措施 (28) 6.4施工队管理保证措施 (29) 第七章季节性施工技术措施 ........................................... 29 7.1冬季施工措施 (29) 第一章工程概况 干煤棚系统的组成1.1. 长山电厂煤场全封闭钢结构工程,由露天煤场#1,1-17轴跨度90.7m,长度65.6m;18-28轴长度为43.8m,跨度为73.7m;29-49轴长度为76.2m,跨度为84.1m且1#煤棚高度约为40m。干煤棚煤场改造封闭#3煤场,西侧扩建长55m,跨度约103m,东侧进行山墙封闭,跨度约103m。网壳节点采用螺栓球,为全封闭钢结构。 彩板:选用铝镁锰喷涂压型钢板;采光板:采用通用型玻璃纤维聚酯阻燃采光板,采光波型板板型与屋面压型钢板版型相同,采用蛋白色,板厚2.0mm,使用寿面为20年,透光率≥62%,耐温限度≥-40℃~+120℃,抗冲击强度≥17.6kg/cm2。 1.2设计参数 1.本工程系落地式双层网壳螺栓球节网架

钢结构网架施工方案

钢结构施工方案 根据本工程的特点及现场实际情况,充分考虑经济节约及施工安全。根据技术分析,该网架安装采用空中散拼法配合一个柱距单跨脚手架操作平台进行安装就位。在各区域都先搭设脚手架操作平台,在脚手架操作平台上安装每个区域一个柱距单跨网架稳定单元体。调整该单元体网架的轴线位置及安装精度, 确认无误后将网架支座点焊在柱顶预埋件上。然后用高空散拼三角锥法再向各个区域的另一端方向安装,逐次安装余下网格的网架。在往前安装过程中,随时校正安装误差及轴线位置 (高空散拼三角锥法为成熟的施工方法,能有效的解决多工种场地交叉施工,同时能节约脚手架成本。 ) 第一节、钢结构的施工技术工艺及保证措施 、钢结构测量 为了能满足结构安装的精度,又能满足工程的施工进度,测量仪器的选择和测量方案的简便可靠至关重要。 1、对土建移交的控制点、轴线进行复测,及时修正。 2、测量放线:对所需的控制线进行测放,并将其引出保证通视。 3、在安装前对网架构件应按有关规定进行外形尺寸的检测。 4、纵、横向轴线测量根据全站仪确定定位点,控制点采用经纬仪放轴线。 5、标高测量根据提供的标高控制点,采用水准仪测试水平标高。 核对好钢尺、经纬仪、水平仪及其它测量工具后,首先根据设计图纸的位置确定好梁和柱的位置,然后放出预埋件位置及网架安装位置线及辅助线,用色泽鲜艳、牢固的颜色标出。 、钢结构安装的基本方法 待土建柱顶预埋件、安全措施、脚手架搭设、提升条件都满足要求以后, 即可进行网架安装。该网架安装采用空中散拼法配合一个柱距单跨脚手架操作平台进行安装就位。按实际情况安排,在三个区域都先搭设脚手架操作平台,在脚手架操作平台上安装每个区域一个柱距单跨网架稳定单元体。调整该单元体网架的轴线位置及安装精度, 确认无误后将网架支座点焊在柱顶预埋件上。然后用高空散拼三角锥法再向各个区域的另一端方向安装,逐次安装余下网格的网架。在往前安装过程中,随时校正安装误差及轴线位置。 1、下弦杆与球的组装: 根据安装图的编号,垫好垫实下弦球的平面,把下弦杆件与球连接并一次拧紧到位。 2、腹杆与上弦球的组装:

干煤棚施工方案

武汉市汉阳锅顶山垃圾焚烧发电厂工程 干煤棚施工方案 编制: 审核: 批准: 湖北工建集团有限公司汉阳锅顶山垃圾焚烧发电厂工程项目经理部 二〇〇九年七月四日

目录 第一章工程概况3第二章施工部署3 一、施工准备3 二、钢筋及混凝土供应4 三、施工进度安排5第三章主要施工方法6 一、施工流程6 二、主要施工方法6 三、预埋件制作与安装15 四、架体搭设16第四章质量保证措施16第五章安全生产与环保施工措施18 一、安全生产措施18 二、环保施工措施19

第一章工程概况 干煤棚工程位于厂区最北侧,通过输煤廊与焚烧厂房连接,为钢筋混凝土单层单跨排架结构,钢屋架,墙面及屋顶均为压型钢板。南向设有三个大门,四周均有钢筋混凝土挡煤墙。整个建筑物轴线距离为90.00米×24.00米(跨度),柱距6.00米,建筑檐口高度为13.70米。 该建筑屋采用柱下钢筋混凝土独立基础,基底深为-2.50米,基础尺寸为2.60米×3.20米、3.80米×3.20米,柱断面尺寸400×800,牛腿以上尺寸为400×400(抗风柱为400×350)。采用重力式挡煤墙,基底标高为-1.60米,挡煤墙厚度根部400,上端200厚,挡煤墙与柱间留有20宽缝隙。基础混凝土为C30,钢筋保护层为40厚,垫层为C10;柱采用C30混凝土,钢筋保护层为30。钢筋采用HPB235及HRB3335两种,型号主要有φ1012141625。行车梁为钢筋混凝土预制梁,行车轨为43Kg/m工字钢。 本建筑物按第三类防雷设防,利用金属屋面作为接闪器,采用柱内钢筋作为引下线。 第二章施工部署 一、施工准备 1、组织施工人员学习施工图纸和自审,进行各专业图纸会审、设计交底和施工技术交底。

钢结构网架施工方案

株洲市第十三中学体育馆屋顶网架工程 专 项 施 工 方

案 编制单位: 审批人: 编制日期:2016年4月20日 目录 第一章编制依据 第二章工程概况 第三章工程管理目标 第四章施工部署 第五章网架安装方案 第六章网架结构防腐补涂和防火涂料施工第七章工程质量保证措施 第八章施工工期措施 第九章安全生产措施 第十章文明生产、工地卫生保证措施.

附表一保证体系框图 总述 本施工组织设计图纸为依据,对施工组织设计的编制原则及内容进行深刻的论证和研究后进行编制的。本施工组织设计仅对本工程施工组织管理、施工方案及施工方法、组织机构及人员布置、施工进度计划、物料管理和工程质量、工期、安全、文明施工保证措施进行阐述,我方将根据施工图纸、合同规定并经发包方、业主、设计、监理、质监等有关部门细致审核后加以修正和完善,作为指导施工准备的技术性档。 第一章编制依据 1、待建项目建设用地的周围环境及现场情况; 2、株洲市第十三中学体育馆工程屋顶网架的施工图纸及施工承包合同、

协议; 3、现行《钢结构设计规范》GB50017-2003、 《网架结构设计与施工规程》JGJ7-91、 《钢结构施工及验收规范》GB50205-2001、 《网架结构工程质量检验评定标准》JGJ78-91 《屋面工程质量验收规范》(GB 50207-2002) 《屋面工程技术规范》(GB 50345-2004) 等规范及国家有关规定; 4、现行国家及湖南省关于建设工程施工安全技术法规和安全技术标准; 5、根据本公司的施工方法和经验及公司拥有的技术力量。 第二章工程概况 一、工程概况: 项目名称:株洲市第十三中学体育馆; 工程概况:株洲市第十三中学体育馆项目主要建设内容为建设一座可容纳1500名师生的小型体育馆,总建筑面积2233平方米; 本工程为正方四角锥双层网架,节点类型为螺栓球。建筑 结构的安全等级为二级,耐火等级为二级,裂缝控制等级 为三级,抗震设防烈度为6 度, 设计使用年限为50年。 建设地点:株洲市第十三中学校园内;

干煤棚网架施工方案

原、燃料煤均化库网架施工方案 1、工程概况及主要特点 1.1工程概况 河南晋开集团延化化工有限公司的原、燃料煤均化库网架结构工程,是由河南晋开集团延化化工有限公司建设并提供招标网架图,施工前图纸需二次深化设计。 均化库主体结构为正放四角锥螺栓球节点拱形网架。网架由A、B两座一样的网架块组成,网架网拱跨度66m+66m,网壳长235m,拱高9.274m,网壳厚2.473m(双层),基本网格尺寸为3.805m x 4m,共19X2跨。网架上弦静恒载0.25kN/m2,下弦静载0.2kN/m2、上弦活载0.5kN/m2,基本风压0.4kN/m2,雪压0.4kN/m2,抗震设防烈度8级。网架支撑方式采用网架格构柱支撑、柱高25.8m,屋面有气楼两排,每隔8m设一支承固定支座,支座支撑于1m高的柱顶。整个网架设三排固定支座,共180个。 1.2 干煤棚网架施工特点: (1)网架的跨度大(66m+66m),高度高(下弦最高点高25.8m,上弦最高点高35.074m), 面积大(网架平面投影尺寸)134.5m x 235m=31607.5m2 (2)网架自重大(1679T),杆体品种多,数量多。安装工程量大,安装精度要求高。 (3)工作环境恶劣,预计施工期间会有雨季及冬季施工。 (4)工期紧,如此大的工程量,工期只计划120日历天。 2 施工方案 2.1移动式脚手架高空散装法 该方法采用在54组滑轮上措设两块部分满堂架(本工程搭设三跨范围,宽15m:长为60m+60m),架顶满铺竹脚手板形成阶形操作平台,在平台上安装此三跨网架;然后手动牵引该满堂架纵向滑移到下一单元三跨,再安装网架;如此轮回,直到网架安装完毕。

钢结构钢网架施工方案

1 钢 结 构 程 施 工 方 案 编制人: 审核人: 审批人: 国家高速公路网G85渝昆高速待补至功山段沿线建筑设施施工工程广西桂川建设集团有限公司项目部 二零一五年一月一日 钢结构及网架施工方案 第一章、工程概况 第二章、设计依据 第三章、钢结构施工安装工艺及流程 一、钢结构安装工艺及质量控制程序: 二.施工安装流程图: 1、安装工艺流程:

场地三通一平→构件进场→吊机进场→钢柱安装→屋面梁安装→檩条支撑系杆安装→涂料工程→屋面系统安装→墙面系统安装→零星构件安装→装饰工程施工→收尾拆除施工设备→交工。 2、屋面系统安装工艺流程: 准备工作→屋面大梁安装校正→屋面檩条压杆支撑安装固定→天沟安装→雨排水管道安装固定。 3、屋面梁连接程序: 对接调整→安装螺栓固定→安装高强螺栓→高强螺栓初拧→高强螺栓终拧→密封。 三.钢结构工程安装 钢结构安装分前期预埋和后期集中安装内容。 1、前期预埋: 主要指锚栓的预埋工作,锚栓的埋设精度直接影响工程的安装质量及对提高安装工效有较大的影响。此部分已由土建施工单位埋设完成。 2、吊装前准备工作: ⑴.安装前应对基础轴线和标高,地脚螺栓位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求: ①.基础砼强度达到设计要求。 ②.基础的轴线标志和标高基准点准确、齐全。 ③.基础顶面预埋钢板做为柱的支承面,其支承面,地脚螺栓的允许偏差应符合规范要求。⑵.超出规定的偏差,在吊装之前应设法消除,此外,为便于校正钢柱的平面位置和垂直度,标高等,需在钢柱的底部和上部标出纵横向的轴线,主体标记和50线标高控制标记。构件制作允许偏差应符号规范要求。 ⑶.准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、螺母。

干煤棚网架安装

网架结构安装 ㈠、网架安装前准备工作: 1、网架结构构件运至施工现场,按构件明细表核对进场构件的数量,检验出厂合格证及有关资料,便于安装工作的顺利开展。 2、安装前对基础轴线、标高等进行验收检查,并进行基础检测和办理交接验收,做到符合设计要求和有关标准规定。 3、把杆件及球由地面吊至脚手架操作平台,分散堆放。 ㈡、网架主体结构安装: 干煤棚网架施工采用高空散装法进行,工作平台为滑移脚手架,其中A、B 轴线承台处用扣件式钢管脚手架满堂搭设, 1、为确保网架安装时误差的积累,网架的总体安装顺序根据现场踏堪后商定从31轴—→1轴逐步推行,即31轴—→25轴、25轴—→17轴、17轴—→9轴、9轴—→1轴的方向进行安装。 2、先搭设A、B轴线承台处的满堂钢管扣件式脚手架,脚手架通长搭设(31轴—→1轴),见附图——干煤棚网架施工用脚手架平面布置图。A、B轴/31~25轴承台处脚手架搭设好便开始安装支座上面的焊接球、杆件,同时进行滑移门式钢管脚手架的搭设,滑移脚手架搭设完成后进行螺栓球网架安装。 3、在网架安装前,对施工用的脚手架进行检查,符合有关规范要求和安装要求,确保安全。 4、焊接球网架安装 4.1、安装前,在熟悉图纸的前提下,复检要安装的各构件尺寸及数量等情况,并按安装顺序放好各构件的堆放位置,便于网架安装工作的顺序开展。 4.2、A、B轴/1~9轴承台处所有支座上的焊接球、杆件先装好,使其连为一体。装前对好埋件轴线、中心线。用水平仪测量标高,有误差予以修正。 4.3、放置焊接球:将已验收的焊接球,按规格、编号放好,应将焊接球肋板与弦杆放置在同一轴线上。

4.4、放置杆件:将备好的杆件,按规定的规格布置钢管杆件。放置杆件前,应检查杆件的规格、尺寸,以及坡口、焊缝间隙、将杆件放置在二个球之间,调整间隙(2mm),确保焊缝根部,点焊固定,点焊时焊缝不应超过其钢管的2/3。 4.5、组装斜腹杆应控制好斜腹杆角度,对位置不正、角度不正的先矫正,矫正合格后才准以安装。在安装过程中发现杆件长度、角度不一致时,将过长杆件用切割机割去,然后重开坡口,重新就位检查。 4.6、焊接 ⑴、参加施工的焊工必须有熟练的操作技能和专业理论知识以及焊工合格证,并且要求在有效期内担任项目的焊接工作,严禁无证焊工上岗施焊。 ⑵、现场使用的焊条必须有质量证明书,并根据订货要求和有关技术标准按批号对所有的焊条进行外观检查。如发现药皮脱落、生锈,严禁使用。 ⑶、球管焊接采用斜锯齿形运条手法进行焊接,防止咬肉。 ⑷、焊接完成半圆后,从另一端钢管下侧中心线右边20~30mm处反向起弧,向左焊接,与上述工艺相同,到顶部中心线后继续向前焊接,填满弧坑,焊缝搭接平稳,以保证焊缝质量。 ⑸、焊工施焊完后,应及时清理焊渣,对焊缝质量进行检查,不能漏焊,不能有裂纹、未溶合、夹渣、焊瘤、咬边、烧穿、弧坑和针状气孔等现象,出现以上问题,应及时进行返修。焊缝的焊波应均匀、平整、光滑,并清除焊接区无飞溅物使其所有焊缝质量达到设计和规范要求。 ⑹、若焊缝有超差缺陷,必须进行返修,但同一位置上的返修次数不超过两次。焊缝出现裂纹时,焊工不得擅自处理,应早报焊接技术负责人,查清原因,制定返修工艺措施,方可处理,严禁焊工自行返工处理,以防裂缝再次发生。 ⑺、焊缝检验 a、焊接表面检验 焊接结束后,应对焊缝进行外观检查。焊缝的焊波应均匀,不得有裂纹、未熔合、夹渣、焊瘤、咬边、弧坑和针状气孔等缺陷,焊接区无飞溅物,焊缝的位置、外形尺寸必须符合JGJ81—2002、J218-2002《建筑钢结构焊接技术规程》

钢结构网架施工方案

株洲市第十三中学体育馆 屋顶网架工程 专 项 施 工 方 案 编制单位: 审批人: 编制日期:2016年4月20日

目录 第一章编制依据 第二章工程概况 第三章工程管理目标 第四章施工部署 第五章网架安装方案 第六章网架结构防腐补涂和防火涂料施工第七章工程质量保证措施 第八章施工工期措施 第九章安全生产措施 第十章文明生产、工地卫生保证措施. 附表一保证体系框图

总述 本施工组织设计图纸为依据,对施工组织设计的编制原则及容进行深刻的论证和研究后进行编制的。本施工组织设计仅对本工程施工组织管理、施工方案及施工方法、组织机构及人员布置、施工进度计划、物料管理和工程质量、工期、安全、文明施工保证措施进行阐述,我方将根据施工图纸、合同规定并经发包方、业主、设计、监理、质监等有关部门细致审核后加以修正和完善,作为指导施工准备的技术性档。 第一章编制依据 1、待建项目建设用地的周围环境及现场情况; 2、株洲市第十三中学体育馆工程屋顶网架的施工图纸及施工承包合同、协议; 3、现行《钢结构设计规》GB50017-2003、 《网架结构设计与施工规程》JGJ7-91、 《钢结构施工及验收规》GB50205-2001、 《网架结构工程质量检验评定标准》JGJ78-91 《屋面工程质量验收规》(GB 50207-2002) 《屋面工程技术规》(GB 50345-2004) 等规及国家有关规定; 4、现行国家及省关于建设工程施工安全技术法规和安全技术标准; 5、根据本公司的施工方法和经验及公司拥有的技术力量。

第二章工程概况 一、工程概况: 项目名称:株洲市第十三中学体育馆; 工程概况:株洲市第十三中学体育馆项目主要建设容为建设一座可容纳1500名师生的小型体育馆,总建筑面积2233平方米;本 工程为正方四角锥双层网架,节点类型为螺栓球。建筑结 构的安全等级为二级,耐火等级为二级,裂缝控制等级为 三级,抗震设防烈度为 6 度,设计使用年限为50年。 建设地点:株洲市第十三中学校园; 设计参数:本体育馆钢结构屋面为正方四角锥双层网架,节点类型为螺栓球。横向跨度24m,纵向跨度43.2m。 质量要求:达到国家工程施工质量验收规合格工程标准,一次交验合格; 保修要求:根据国务院[2000]279号令及招标文件相关规定实行保修; 二、工程材料: 1、钢管:采用Q235B钢,采用高频焊管或无缝钢管。 2、高强螺栓和紧定螺钉:选用GB3077中的40Cr;等级符合GB/T16939;无纹螺母:采用Q235B锻件。当高强螺栓直径>M30时,采用45号钢锻件。 3、钢球:螺栓球选用GB699中的45号钢。 4、封板锥头:选用Q235钢,钢管直径大于等于75时须采用锥头,连接焊缝以及锥头的任何截面应与连接的钢管等强,厚度应保证强度和变形的

干煤棚网架投标方案剖析

一、技术部分说明 1、我方投标文件满足招标货物性能及技术参数要求: 本工程干煤棚采用三心圆柱面网架,上弦支承,基础为桩基础。干煤棚长度为65.6m,跨度为100m。干煤棚采用单层压型钢板维护,檩条采用镀锌檩条。煤棚系统由主体结构、屋面结构,主体结构为钢网架。干煤棚屋面轴线投影面积为100×65.6m,网架下弦净高约26m。屋面结构上铺单层压型钢板,檩条采用C型冷弯薄壁型钢。干煤棚已设置供检修维护人员到达干煤棚顶检修更换棚顶照明灯的有效设施。(详见施工图) 2、所有产品质量关键技术参数都达到要求:(详见施工图) A、设计参数: 抗震设防烈度:6度(0.05g)。 设计使用年限:50年 屋面恒荷载:0.3 kN/m2;(不含网壳自重) 屋面活荷载:0.3 kN/m2; 风荷载:基本风压:0.40kN/m2; 地面粗糙度类别:B类; 杆件最小截面:φ76×4 杆件容许应力[σ]≤180N/mm2,容许长细比[λ]≤180。 体型系数、局部风压体型系数(验算维护构件及其连接)、风振系数等参数来源于本工程或类似工程的风洞试验结果。 B、荷载组合 应严格满足《建筑结构荷载规范》(GB50009-2001,2006版)的要求。 当风荷载与恒载及其他活荷载组合时,风荷载的荷载组合系数取1.0。 3、杆件的最小截面为φ了89X4,详见施工图材料表。 4、施工图中杆件的防腐已达到要求为: 底层:无机富锌或环氧磷酸锌防锈底漆,工厂涂装,干膜厚不少于70um;中层:环氧云铁或环氧磷酸锌防锈漆,工厂涂装,干膜厚不少于60um;面层:聚氨脂或氟碳防腐涂料面漆,现场涂装,干膜厚不少于70um。 5、施工图中关于钢网架的防火已达到要求为:

钢网架工程专项施工方案

印尼海螺水泥有限公司孔雀港440万t/a水泥粉磨站石膏混合材堆棚,破碎及输送 钢网架工程 施 工 组 织 设 计 芜湖天航科技(集团)股份有限公司

施工组织设计(方案)审批记录

目录 一、工程概况 二、编制依据 三、施工目标 四、施工部署 五、网架构件制作 六、网架、屋面安装 七、工程质量保证措施 八、施工工期保证措施 九、确保安全生产措施 十、文明施工、创标准化工地 附件: 一、吊车参数图 二、施工进度计划表

一、工程概况 本工程为印尼海螺水泥有限公司孔雀港440万t/a水泥粉磨站石膏混合材堆棚,破碎及输送钢网架工程,该工程地点位于印度尼西亚西冷县,建设单位为印尼海螺水泥有限公司,设计单位为安徽海螺建材设计研究院,监理单位为合肥水泥研究设计院中亚监理公司。 本工程网架结构型式为正放四角锥螺栓球节点网架结构,单层平板网架,结构找坡,支承形式采用多柱下弦支承。网架建筑面积为6590㎡,支座标高为9米,网壳高度最大处为3.3米,最小处2.1米;最大跨度为23m;钢网架杆件、檩条、套筒材质为Q235B,钢球材质为45#钢;钢网架表面处理采用机械除锈,钢构件经Sa2.5级喷砂彻底清除锈污后涂环氧富锌底漆两遍+环氧云铁中间漆一遍+灰色醇酸面漆两遍,干漆膜厚度为160um。本工程屋面为单层板,做法为主檩 + 0.6mm厚YX28-205-820型彩钢板。网架四周设置裙边,裙边为单层主檩 + 0.6mm厚YX28-205-820型彩钢板。 网架平立面示意图

二、编制依据 为保证印尼海螺水泥有限公司孔雀港440万t/a水泥粉磨站石膏混合材堆棚,破碎及 输送钢网架工程有组织、有计划、有目的进行施工,合理安排工程进度,实现“高标准、高 质量、高效益、高品质”的目标,合理配置资源,兑现投标承诺,特编制此施工组织设计。 2.1 招标文件 2.2 工程施工图 2.3 《钢结构设计规范》 GB50017-2003 2.4 《钢结构工程施工质量验收规范》 GB50205-2001 2.5 《冷弯薄壁型钢结构技术规范》 GB50018-2002 2.6 《建筑荷载规范》 GB5009-2012 2.7 《空间网格结构技术规程》 JGJ7-2010 2.8 《钢结构焊接规范》 GB50661-2011 2.9 《建筑工程施工质量验收统一标准》 GB50300-2013 2.10 《碳素结构钢》 GB700-2006 2.11 《碳钢焊条》 GB/T5117-2012 2.12 《气体保护电流焊用碳钢低合金钢焊丝》 GB/T8110-2008 2.13 《钢焊缝手工超声波探伤方法和探伤结果分级》 GB11345-2013 2.14 《涂装前钢结构表面锈蚀等级和防锈等级》 GB892 3.1-2011 2.15 《紧固体机械性能、螺栓和螺钉》 GB3098.1-82 2.16 《热扎钢板和钢带的尺寸、外形、重量及允许偏差》 GB709-2006 2.17 《钢结构高强度螺栓连接设计、施工验收规程》 JGJ82-2011 2.18 《施工现场临时用电安全技术规范》 JGJ46-2005 2.19《建筑施工高处作业安全技术规范》 JGJ80-91 2.20 《建筑机械使用安全技术规程》 JGJ33-2012

钢结构网架施工方案修订稿

钢结构网架施工方案 WEIHUA system office room 【WEIHUA 16H-WEIHUA WEIHUA8Q8-

株洲市第十三中学体育馆屋顶网架工程 专 项 施 工 方 案

编制单位: 审批人: 编制日期:2016年4月20日 目录 第一章编制依据 第二章工程概况 第三章工程管理目标 第四章施工部署 第五章网架安装方案 第六章网架结构防腐补涂和防火涂料施工第七章工程质量保证措施 第八章施工工期措施 第九章安全生产措施 第十章文明生产、工地卫生保证措施. 附表一保证体系框图

总述 本施工组织设计图纸为依据,对施工组织设计的编制原则及内容进行深刻的论证和研究后进行编制的。本施工组织设计仅对本工程施工组织管理、施工方案及施工方法、组织机构及人员布置、施工进度计划、物料管理和工程质量、工期、安全、文明施工保证措施进行阐述,我方将根据施工图纸、合同规定并经发包方、业主、设计、监理、质监等有关部门细致审核后加以修正和完善,作为指导施工准备的技术性档。 第一章编制依据 1、待建项目建设用地的周围环境及现场情况; 2、株洲市第十三中学体育馆工程屋顶网架的施工图纸及施工承包合同、协议; 3、现行《钢结构设计规范》GB50017-2003、 《网架结构设计与施工规程》JGJ7-91、 《钢结构施工及验收规范》GB50205-2001、 《网架结构工程质量检验评定标准》JGJ78-91 《屋面工程质量验收规范》(GB 50207-2002) 《屋面工程技术规范》(GB 50345-2004)

等规范及国家有关规定; 4、现行国家及湖南省关于建设工程施工安全技术法规和安全技术标准; 5、根据本公司的施工方法和经验及公司拥有的技术力量。 第二章工程概况 一、工程概况: 项目名称:株洲市第十三中学体育馆; 工程概况:株洲市第十三中学体育馆项目主要建设内容为建设一座可容纳1500名师生的小型体育馆,总建筑面积2233平方 米;本工程为正方四角锥双层网架,节点类型为螺栓球。 建筑结构的安全等级为二级,耐火等级为二级,裂缝控制 等级为三级,抗震设防烈度为 6 度,设计使用年限为50 年。 建设地点:株洲市第十三中学校园内; 设计参数:本体育馆钢结构屋面为正方四角锥双层网架,节点类型为螺栓球。横向跨度24m,纵向跨度。 质量要求:达到国家工程施工质量验收规范合格工程标准,一次交验合格; 保修要求:根据国务院[2000]279号令及招标文件相关规定实行保修; 二、工程材料: 1、钢管:采用Q235B钢,采用高频焊管或无缝钢管。

相关主题
文本预览
相关文档 最新文档
