当前位置:文档之家› 某机场供油工程(场内部分)-机场油库及航空加油站工程施工组织设计

某机场供油工程(场内部分)-机场油库及航空加油站工程施工组织设计

某机场供油工程(场内部分)-机场油库及航空加油站工程施工组织设计
某机场供油工程(场内部分)-机场油库及航空加油站工程施工组织设计

目录

1 编制说明 (1)

2 工程概况 (1)

2.1 项目简介 (1)

2.2 工程范围 (2)

2.3 工程特点 (2)

2.4 工程施工条件 (3)

2.5 编制依据 (3)

3 施工部署 (3)

3.1 总体施工设想和目标 (3)

3.2 施工任务划分 (6)

3.3 施工顺序和施工阶段的划分 (6)

3.4 施工组织与管理 (7)

3.5 施工总体方法的选择 (10)

4 施工总进度控制计划 (11)

4.1 施工总体计划安排 (11)

4.2 施工总进度计划图 (12)

5 施工技术方案 (13)

5.1 土建工程施工方案 (13)

5.2 油罐基础施工方案 (34)

5.3 储罐施工技术方案 (47)

5.4 工艺设备安装方案 (65)

5.5 工艺管道施工方案 (70)

5.6 电气安装施工方案 (75)

5.7 仪表施工技术方案 (100)

5.8 单机试车方案 (117)

5.9 试压、吹扫清洗施工方案 (119)

5.10 储罐防腐施工技术方案 (122)

6 工程投入主要物资、施工机械设备情况及进场计划 (129)

6.1 主要物资进场管理 (129)

6.2 施工机械进场计划 (129)

7 劳动力安排计划 (133)

8 工程质量的保证措施 (134)

8.1 建立完善的质量保证体系 (134)

8.2 施工质量保证措施 (136)

8.3 施工质量检查、试验计划 (143)

8.4 本工程主要质量控制点 (150)

8.5 服务保修 (153)

9 HSE保障安全生产管理措施 (153)

9.1 安全、环境与健康体系(HSE体系) (153)

9.2 HSE责任、职责及资源配置 (154)

9.3 资源配置 (157)

9.4 危害识别、风险评价及控制 (158)

9.5 重大风险作业管理 (161)

9.6 个人防护 (165)

9.7 HSE培训计划和沟通程序 (166)

9.8 HSE规章制度和操作规程 (171)

9.9 HSE检查监督 (178)

9.10 事故事件报告、调查和处理管理规定 (179)

10 文明施工保证措施 (182)

10.1 整体场容场貌 (182)

10.2 现场文明施工管理规定 (182)

10.3 文明施工保证措施 (184)

11 确保工期的技术措施 (186)

11.1 建立完善的施工进度保证体系 (186)

11.2 进度控制程序 (186)

11.3 具体的工期保证措施 (187)

12 施工总平面布置设计 (189)

12.1 施工总平面布置原则和要求 (189)

12.2 总平面布置图 (192)

12.3 施工用水、用电计划 (192)

附图:施工进度总计划图

施工总平面布置图

1 编制说明

1)本施工组织设计针对xx机场供油工程(场内部分)-机场油库及航空加油站工程项目施工图纸、工程的施工实际,按照合同要求和国家现行的有关规范、规程及标准进行编写。

2)结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明、成本五大目标进行控制。

4)积极推行ISO9001质量管理体系,大力提高工作质量,达到优良工程的质量标准。

5)高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工。

6)在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。

7)本工程编制时对工程的总体概述、施工进度和各阶段进度的保证措施、劳动力和材料投入计划及其保证措施、机械设备投入计划及检测设备、施工平面布置图和临时设施布置、关键施工技术、工艺及工程项目实施的重点、难点和解决方案、安全文明措施、质量保证与承诺、HSE管理与承诺尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。

2 工程概况

2.1项目简介

项目名称:xx机场供油工程(场内部分)-机场油库及航空加油站工程

工程地点:xx的中间地带,xx平原西南部,xx市

工程规模:xx机场供油工程(场内部分)-机场油库及航空加油站工程(机场油库含2000 m3油罐2座及相应的各专业工程、综合办公用房1080 m3 及其配套的消防、供电、工艺、给排水等设施设备;敷设油库至航空加油站的输油管线约1.6公里;航空加油站包括灌油棚、生产业务用房、器材维修间及维修棚等)施工及相关服务。

施工场地条件:场地具备“三通一平”。

建设单位:xx航空油料有限公司。xx机场供油工程(场内部分)-机场油库及航空加油站工程是由xx投资建设的工程项目。

2.2工程范围

本次招标范围是xx机场供油工程(场内部分)——机场油库及航空加油站工程。本次工程包括机场油库及航空加油站工程的所有图纸,包括但不限于总图、工艺、自控、设备、给排水、消防、供配电及防雷、防静电、土建、结构、自控等专业。不在本次招标范围有:

a、安保摄像(室内、道路及穿越构筑物的预埋套管除外);

b、航班信息系统(室内、道路及穿越构筑物的预埋套管除外);

c、油库围界以外的综合布线通信网络信息;

d、焊缝无损检测。

e、施工图中的绿化工程。

2.3工程特点

2.3.1 新旧系统对接

由于本工程是扩建工程,施工中要完成新建系统与原系统的对接,因此,一定要与业主相关管理部门一起,对原系统的线路、功能及运行特点要作深入的了解,只有这样,才能将新旧系统形式成一个整体,既不影响原有的系统性能,又充分挖掘原系统的备用功能,既不影响现有系统的正常运作,又可以确保业主生产的安全、有序。对原系统及设计意图的熟悉及掌握,还能加快施工工程的进度,确保目标工期的实现。

2.3.2 工期紧张

本工程施工工期计划从2011年8月1日进场施工,到2011年11月18日工程完工(注:指完成合同所有施工任务,且具备调试的条件),总工期为110日历天,其中包括土建施工、罐体施工、设备管道施工、给排水、消防、暖通、电气仪表(包括防雷)施工,达到机械竣工,工期较紧张,这就要求施工单位在进场前做好详细的施工计划,安排好人力物力和施工机械,合理安排施工,才能确保工程按期完成。

2.3.3 与有关政府部门的对接

本工程涉及到与当地质检、安监、消防、防雷、特种设备、管道、容器、仪表、罐容标定及办证等,有些专业的报建、报装、监检的流程繁复、专业性强等特点,110天的工期显得十分紧凑。因此,施工单位要积极、主动与有关部门搞好工作流程上的对接,自觉接受政府有关部门的监督和指导,排除干扰,按有关规定及时办理。水电、消防以及环保等各方面的报装报建、竣工验收手续,进行程序化、规范化施工,确保工程施工顺利进行。

2.4工程施工条件

施工场地

施工场地已具备“三通一平”。施工现场交通方便,通往施工范围的道路可通行大型车辆,供施工设备和材料到达现场。

2.5编制依据

①xx机场供油工程(场内部分)——机场油库及航空加油站工程施工招标文件及澄清文件

②xx机场供油工程(场内部分)——机场油库及航空加油站工程施工图纸

③相关现行国家标准及施工验收规范(具体见各施工方案)

④我公司QHSE质量、安全与健康、环境管理体系有关文件。

⑤以往相似工程的施工经验、施工技术技能等。

3 施工部署

3.1总体施工设想和目标

本工程施工部署,根据工程的实际情况和标书的要求,围绕工程的特点,合理选择施工方法,尽量采用新技术,新工艺、新材料、新设备,运用网络计划技术,实施动态的施工管理、科学地组织施工、确保工程总体目标的实现,发挥企业的综合施工能力,通过增大人力、物力、财力的投入,保证整个工程优质、快速、安全、文明地完成。

本工程关键工序技术理解:

本工程属于石油化工工程,施工质量是关系到能否达到设计要求的关键,本工程施工比普通的机电安装工程有所不同,施工难度较大,质量要求高,根据对现场考察和对图纸的熟悉,我公司认为以下工序是本工程的关键工序:

油罐、管道安装难度比较大,安装要求特别是焊接质量要求很高,防止罐底变形,焊接的无损探伤比例和质量必须达到设计要求。

施工设想

针对本工程的特点及施工关键工序的施工要求,我公司制定以下解决方案:

选派精兵强将,组建精干高效的项目管理班子

“管理”必须以“人”为本,要使项目的施工质量管理达到优良工程的质量标准,选派精兵强将,组建精干高效的项目管理班子十分重要,为此,我项目部将充分发挥集团优势,使选派到该项目的主要施工技术人员、管理人员都是具有丰富施工经验的骨干,特别

是起重、焊接和铆工等专业人才均有非常丰富的类似工程施工经验,他们专业技能强,施工管理经验丰富,精力充沛,他们组合必将是一个精干高效的项目管理班子、将为工程质量合格工程的质量标准提供了强有力的保证。

精选高素质的施工作业班组

要使工程质量达到“国家规范、民航行业相关标准及图纸设计要求,并通过国家民航局验收”的质量标准,与施工人员的专业技能素质有着密切的关系,因此,我公司将充分发挥有着若干支专业技能素质高的作业队伍的优势,精选施工人员,无论是从专业技能素质还是从身体素质等和方面都将严格筛选,确保为该工程施工组建一支专业技能强的高素质的施工作业队伍,特别是针对本工程吊装和焊接要求高的特点,将挑选有上岗证的技术过关,有丰富类似工程施工经验的起重工和焊工参与本工程的施工。

加强技术管理,科学施工

施工技术的运用将贯穿工程的整个施工过程的始终这已是众所周知,因此如果没有有效的技术管理措施和科学的组织,工程的施工质量将无法得到保证,为此,我公司将根据长期积累的技术经验,建立一整套技术管理制度和措施,加强作业指导性文件的研究编制直至最终的落实,开展全面的QC活动,确保工程有条不紊,科学组织施工。

利用公司优势,加强HSE管理

鉴于业主的HSE管理的高要求,项目部将设立以项目经理为核心的HSE管理机构,选派公司的注册安全主任、HSE体系内审员担任HSE经理,给以绝对权力,对安全生产实施一票否决制度。

加强数据管理,确保工程资料的及时和完整性

工程资料是整个工程的全面反映,为确保本工程资料的及时性、真实性和完整性,本项目设立一各专职资料员,负责整个工程资料的收集、整理和归档,来往函件的收发以及反映工程生产过程的声像资料的拍摄,为达到工程质量标准准备可靠的凭证。

明确项目控制目标

质量目标

本工程施工,我们将严格按照ISO9001质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺。

质量目标:

(1)工程合格率100%;

油库工程施工设计方案

施工组织设计 一、编制说明 1、编制说明 此投标书是我们针对油库技改工程安装工程编制的技术标,详细介绍了我公司承建同类项目的业绩、油库技改工程的工程概况、主要施工方案、施工部署和技术、质量、安全管理等容,施工主要管理程序、施工总体部署及施工总体计划,施工机具设备平衡计划,施工劳动力平衡计划。 按照业主招标文件的要求,安装工程主要包括以下容: 金属油罐现场制安 机泵设备安装 建筑物施工 工业管道施工 电气工程施工(不包括室变配电部分) 仪表工程施工(业主要求提供技术方案) 2、编制依据 ★油库技改工程建设工程施工招标文件 ★油库技改工程建设工程施工招标文件补充说明 ★油库技改工程建设工程初步设计文件 ★国家、行业现行施工验收规和质量检验评定标准 ★公司质量保证手册及质量体系文件

★公司承建类似工程的施工技术经验 二、组织机构及管理模式 为了满足技改工程施工的需要,公司将迅速组建公司项目经理部,实行公司直接领导下的项目经理负责制。采用动态管理、目标控制、节点考核的管理方法组织施工,实施ISO9002质量保证模式,创建优质工程。 经理部根据人员精、层次少、调度灵的原则建立高效率的指挥控制系统和精干协调的职能管理体制(公司项目经理部组织机构图见下页),实施工程进度、质量、成本的有效控制。所设六个职能部门的职责围如下: ★行政部:负责党、政、工、团及外关系协调,文秘、公关、宣传、保卫、后勤、保健、打印复印、小车班等业务。 ★施工部:负责计划、统计、施工调度、安全管理、现场文明施工以及施工机具调配等业务。 ★技质部:负责施工技术、计算机技术、图纸资料等业务;负责贯彻ISO9002标准,监督、控制质量体系运行,组织A、B级质量控制点检查,组织单位工程质量评定,监督探伤和理化试验工作;负责优质工程、计量等管理业务。 ★采办部:负责设备器材计划、采购、进货、验收、保管、发放等业务以及劳动用品管理;负责施工机具的管理。 ★经营部:负责合同、预算、结算、劳资、定额、企业管理等业务。 ★财务部:负责资金管理、成本控制等业务。 各职能部门岗位人员的设置应适应目标管理的需要,管理人员相对稳定。 项目作业层以施工队为基本单位,按专业和系统实行项目集中管理,统一指挥。

某国际机场扩建工程施工组织设计

一、工程概况与编制依据 (一)、编制依据 1、北京首都国际机场扩建工程飞行区道面工程施工招标文件及补遗书。 2、北京首都国际机场扩建工程飞行区道面工程设计图及设计说明。 3、中标通知书和施工合同。 4、相关技术规范、标准及规程: MH5007-2000 《民用机场飞行区工程竣工验收质量检验评定标准》 MH5006-2002 《民用机场飞行区水泥混凝土道面面层施工技术规范》MH5014-2002 《民用机场飞行区土(石)方与道面基础施工技术规范》MH5011-1999 《民用机场沥青混凝土道面施工技术规范》 MH5005-2002 《民用机场飞行区排水工程施工技术规范》 GB175-85 《硅酸盐水泥、普通硅酸盐水泥》 GB50026-93 《工程测量规范》 GBJ123-88 《土工试验方法标准》 JTJ036-98 《公路改性沥青路面施工技术规范》 JTJ054-94 《公路工程石料试验规范》 JTJ057-94 《无机结合料稳定材料试验规范》 民航总局第69号令《民用航空运输机场及民用航空其他建设工程竣工验收规定》 民航总局第97号令《民用机场不停航施工管理规定》 5、我总队机械装备实力和相关工程施工经验。

(二)、工程概况及主要工程量 1、工程名称 北京首都国际机场扩建工程飞行区道面工程FB-2合同段。 2、工程地点 位于T3A航站楼东侧新建滑行道西侧的停机坪及联络滑行道部分。 3、气象条件 北京地区属典型暖温带、半湿润半干旱大陆性气候,夏季炎热多雨,冬季寒冷干燥。年平均气温11-12℃,7月份平均气温25~26℃,1月份平均气温约-4~5℃;北京地区为季风区,风向有明显的季节变化,冬季以西北风为主,夏季多偏南风,春秋为南北风向转换季节;年最大风速22m/s,7月份最大风速14m/s,1月份最大风速为20m/s,北京地区年降水量550~660mm,降水量季节性变化大,年降水量80%以上集中在汛期(6-9月份),夏季降水量可达400~450mm,冬季降水量10mm左右。冬季不利水泥砼的施工,本地区的地基土的标准冻深为0.8m。 4、主要设计指标 水泥混凝土设计28天抗折强度为5.0MPa,抗冻标号不低于F200。 水泥碎石基层7天浸水抗压强度设计值为4MPa。

民用航空运输机场选址规定

民用航空运输机场选址 规定 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-

《民用航空运输机场选址规定》(CCAR-170CA),自发布之日起施行。 全文 第一条为了规范民用航空运输机场的选址工作,保证机场安全运行,并有利于机场建设和发展,根据国家有关法律法规,制定本规定。 第二条本规定适用于新建、迁建民用航空运输机场(以下简称民用机场)的场址选择。 第三条民用机场场址应当符合下列基本要求: (一)符合民用机场总体布局规划; (二)机场净空符合有关技术标准,空域条件能够满足机场安全运行要求; (三)场地能够满足机场近期建设和远期发展的需要; (四)地质状况清楚、稳定,地形、地貌较简单; (五)尽可能减少工程量,节省投资; (六)经协调,能够解决与邻近机场运行的矛盾; (七)供油设施具备建设条件; (八)供电、供水、供气、通信、道路、排水等公用设施具备建设条件,经济合理; (九)占用良田耕地少,拆迁量较小; (十)与城市距离适中,机场运行和发展与城市规划协调; (十一)中国民用航空总局(以下简称民航总局)认为必要的其他条件。 第四条民用机场选址必须经过以下三个阶段: (一)预选。由机场所在地的省(市、区)民用航空管理局(简称民航省(市、区)局)会同地方政府有关部门,委托和组织经民航总局认可资质的设计单位或咨询单位,按

照机场场址的基本条件预选三个(含)以上机场场址,提出场址预选报告书后,报机场所在地民用航空地区管理局(简称民航地区管理局)。 (二)初审。民航地区管理局收到场址预选报告书后,会同有关单位对预选方案进行初审,提出初审意见(应当包括具体的初审推荐场址方案),报送民航总局。 (三)审核。民航总局收到初审意见后,结合预可行性研究报告对场址报告书进行审查,提出审查意见。 第五条场址报告书应当包括下列内容: (一)机场场址概况: 1.地理位置; 2.地形、地貌; 3.工程地质、水文地质状况(含地震情况); 4.净空条件; 5.场址的障碍物环境和空域条件对飞行的限制(起飞和着陆的限制)及电磁环境; 6.气象条件; 7.地下矿藏和文物情况; 8.地面交通条件; 9.地上和地下原有各种设施情况; 10.供电、供水、供气、通信、道路、排水等公用设施情况; 11.供油条件; 12.环境及生态情况,尤其飞机噪声对机场建设及周边环境的影响; 13.建筑材料的料源情况;

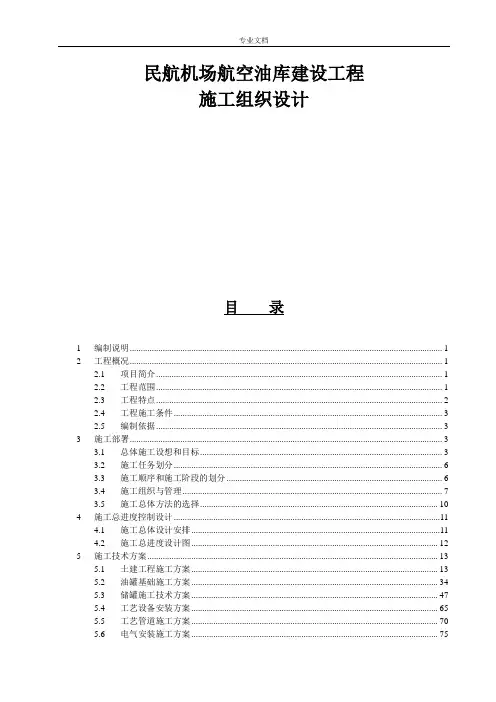

机场油库及航空加油站工程施工组织设计

目录 1编制说明1 2工程概况1 2.1项目简介1 2.2工程范围2 2.3工程特点2 2.4工程施工条件4 2.5编制依据4 3施工部署4 3.1总体施工设想和目标4 3.2施工任务划分8 3.3施工顺序和施工阶段的划分9 3.4施工组织及管理10 3.5施工总体方法的选择14 4施工总进度控制计划16 4.1施工总体计划安排16 4.2施工总进度计划图17 5施工技术方案17 5.1土建工程施工方案17 5.2油罐基础施工方案45 5.3储罐施工技术方案64

5.4工艺设备安装方案89 5.5工艺管道施工方案95 5.6电气安装施工方案103 5.7仪表施工技术方案140 5.8单机试车方案166 5.9试压、吹扫清洗施工方案169 5.10储罐防腐施工技术方案175 6工程投入主要物资、施工机械设备情况及进场计划184 6.1主要物资进场管理184 6.2施工机械进场计划185 7劳动力安排计划193 8工程质量的保证措施195 8.1建立完善的质量保证体系195 8.2施工质量保证措施198 8.3施工质量检查、试验计划208 8.4本工程主要质量控制点220 8.5服务保修227 9HSE保障安全生产管理措施228 9.1安全、环境及健康体系(HSE体系)228 9.2HSE责任、职责及资源配置229 9.3资源配置233 9.4危害识别、风险评价及控制234

9.5重大风险作业管理239 9.6个人防护244 9.7HSE培训计划和沟通程序246 9.8HSE规章制度和操作规程254 9.9HSE检查监督263 9.10事故事件报告、调查和处理管理规定266 10文明施工保证措施269 10.1整体场容场貌269 10.2现场文明施工管理规定270 10.3文明施工保证措施272 11确保工期的技术措施274 11.1建立完善的施工进度保证体系274 11.2进度控制程序274 11.3具体的工期保证措施276 12施工总平面布置设计278 12.1施工总平面布置原则和要求278 12.2总平面布置图282 12.3施工用水、用电计划283 附图:施工进度总计划图 施工总平面布置图

中国石油商业储备大连石化油库项目工程施工设计方案

中国石油商业储备石化油库项目施工组织设计 中海工程建设总局工程建设局 二OO九年一月八日

目录 一、工程概况 二、编制依据 三、组织机构及施工进度计划 四、施工总体部署及用水、用电计划 五、主要部位施工方法 六、施工技术措施 七、冬季施工措施 八、原材料试验 九、工程质量保证措施 十、工期保证措施 十一、安全施工保证措施 十二、文明施工及环境保护措施 十三、管理制度及职责 十四、工程交付、服务及保修 十五、主要材料计划表 十六、劳动力使用计划表 十七、主要施工机械使用计划表 十八、现场临时设施计划表 十九、施工现场平面布置图

一、工程概况 1、工程名称:中国石油商业储备石化油库项目 2、建设地点:省市经济技术开发区新港镇 3、设计单位:中国石油集团工程设计有限责任公司分公司 4、项目容:新港北库库区总图工程施工招标(八)T-101~105及T-205\206罐基础工程 5、承包容:库区钢筋混凝土挡土墙工程T101~105及T-205\206罐基础施工。第二标段:T-102\T104罐基础施工。第三标段:T-205罐基础施工。第四标段:T-206罐基础施工。 6、工期要求:2009年2月1日~2009年3月27日 7、投标单位:中海工程局 8、结构形式:钢筋混凝土环梁 二、编制依据 1、中国石油集团工程设计有限责任公司分公司提供的工程设计图纸 2、GB50202-2002《建筑地基基础工程施工质量验收规》 3、GB50204-2002《混凝土结构工程施工质量验收规》

三、组织机构及进度计划 1、组织机构 中国石油集团工程设计有限责任公司分公司新港商储项目部中海工程局

民用航空运输机场航空安全保卫规则

民用航空运输机场航空安全保卫规则 2007年4月5日 第一章总则 第一条为确保民用航空运输机场安全正常运行,保证?国家民用航空安全保卫规划?的实施,根据?中华人民共和国民用航空法?和?中华人民共和国民用航空安全保卫条例?等有关规定,制定本规则。 第二条本规则适用于在中华人民共和国境内的民用航空运输机场(含军民合用机场的民用部分),以及与民用航空运输机场活动有关的单位和个人。 通用航空机场航空安全保卫规则另行制定。 第三条中国民用航空总局(以下简称民航总局)负责对民用航空运输机场航空安全保卫工作进行统一管理,民航总局航空保安职能部门负责具体实施。 民用航空地区管理局(以下简称地区管理局)及其派出机构根据民航总局的规定,负责监管辖区内民用航空运输机场航空安全保卫工作。 第四条地方人民政府及其有关部门应当依照法律法规,支持民用航空运输机场(以下简称机场)开展航空安全保卫工作,并对其管理

机场的航空安全保卫工作承担领导责任。 第五条旅客以及其他进入机场的人员,应当遵守有关航空安全保卫的法律法规和本规则。 第二章一般规定 第六条机场管理机构是本机场航空安全保卫工作第一责任人,负责实施有关航空安全保卫规章、标准和措施,防止非法干 扰行为,保证有关人员和财产安全。 第七条机场管理机构在安全保卫方面的职责包括: (一)制定机场航空安全保卫方案,并确保方案的适当和有效(执行)。 (二)依法设有相应的航空安全保卫机构,配备与机场呑吐量相适应的人员和设施装备,并按照标准提供工作和办公场地,使 之能够具体承担并完成相应的航空安全保卫工作。 (三)将安全保卫需求纳入机场新建、改建和扩建的设计和建设中。 (四)按照《国家民用航空保安培训大纲》对员工进行培训。 (五)按规定及时上报非法干扰民用航空信息和事件。 第八条机场应当按照规定成立机场航空安全保卫委员会,协调监督机场管理机构、公共航空运输企业和机场租户等驻场单 位实施机场航空安全保卫方案。 第九条机场管理机构及有关部门应当接受局方的在任何时间或

某机场供油工程(场内部分)-机场油库及航空加油站工程施工组织设计

目录 1 编制说明 (1) 2 工程概况 (1) 2.1 项目简介 (1) 2.2 工程范围 (2) 2.3 工程特点 (2) 2.4 工程施工条件 (3) 2.5 编制依据 (3) 3 施工部署 (3) 3.1 总体施工设想和目标 (3) 3.2 施工任务划分 (6) 3.3 施工顺序和施工阶段的划分 (6) 3.4 施工组织与管理 (7) 3.5 施工总体方法的选择 (10) 4 施工总进度控制计划 (11) 4.1 施工总体计划安排 (11) 4.2 施工总进度计划图 (12) 5 施工技术方案 (13) 5.1 土建工程施工方案 (13) 5.2 油罐基础施工方案 (34) 5.3 储罐施工技术方案 (47) 5.4 工艺设备安装方案 (65) 5.5 工艺管道施工方案 (70) 5.6 电气安装施工方案 (75) 5.7 仪表施工技术方案 (100) 5.8 单机试车方案 (117) 5.9 试压、吹扫清洗施工方案 (119) 5.10 储罐防腐施工技术方案 (122) 6 工程投入主要物资、施工机械设备情况及进场计划 (129) 6.1 主要物资进场管理 (129) 6.2 施工机械进场计划 (129) 7 劳动力安排计划 (133) 8 工程质量的保证措施 (134) 8.1 建立完善的质量保证体系 (134) 8.2 施工质量保证措施 (136) 8.3 施工质量检查、试验计划 (143) 8.4 本工程主要质量控制点 (150) 8.5 服务保修 (153) 9 HSE保障安全生产管理措施 (153) 9.1 安全、环境与健康体系(HSE体系) (153) 9.2 HSE责任、职责及资源配置 (154) 9.3 资源配置 (157)

机场新航站楼项目施工组织设计

×××国际机场新航站楼工程 (气体灭火系统工程) 施工方案 编制人: 编制日期: 审核人: 审核日期: 审定人: 审定日期: 编制单位: ×××消防安全工程有限公司

目录 第一章、编制依据及编制内 容 第二章、工程概况及特点分 析 第三章、项目管理组织机 构 第四章、工程进度计 划 第五章、施工机具设备计 划 第六章、安装方 案 第七章、施工工期保证措 施

第八章、质量保证措 施 第九章、冬雨、酷热季节施工措 施 第十章、与各方协调配合措 施 附录 第一章、编制依据及编制内容 第一节、编制依据 ×××国际机场扩建工程气体灭火系统工程供货和安装工程合同段招标文件×××国际机场扩建工程气体灭火系统工程供货和安装工程合同段答疑文件

×××国际机场扩建工程气体灭火系统工程供货和安装工程合同段设计图纸 施工现场条件及勘察资料 现行国家施工及验收规范和质量检验评定标准,主要有: 《中华人民共和国消防法》 《高层民用建筑设计防火规范》(-)(年版) 《洁净气体灭火系统设计、施工及验收规范》() 《气体灭火系统设计规范》() 《气体灭火系统施工及验收规范》() 《火灾自动报警系统设计规范》(-) 《火灾自动报警系统施工及验收规范》(-) 《火灾自动控制器通用技术条件》() 《消防联动控制设备通用技术条件》() 《建筑电气安装工程施工质量验收规范》() 《建筑工程施工质量验收统一标准》() 《七氟丙烷洁净气体灭火系统设计规范》() 《气体灭火系统及零部件性能要求和试验方法》() 《消防安全疏散标志设置标准》(--) 国际民航组织理事会“国际标准和建议措施《附件机场》” 除本技术规格另有规定,编制单位以中华人民共和国法定计量单位作为计量单位,不在法定计量单位范围内的,将使用国际计量单位和国家选定的其它计量单位。所有的日期单位都指日历天。 第二节、编制内容 ×××国际机场扩建工程气体灭火系统工程供货和安装工程合同段气体灭火系统的供应及安装、调试、验收、维保等。本施工方案是规范和指导本工程实施过程的综合性文件,目的是为了使××首都国际机场扩建工程气体灭火系统工程供货和安装工程合同段在施工全过程中按科学规律组织规范施工,有计划的开展各项各部工序的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应,协调与总包方、各兄弟施工单位、各工地之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务。 第二章、工程概况及特点分析 第一节、工程概况 工程名称:×××国际机场扩建工程气体灭火系统工程供货和安装工程合同段雇主名称:×××国际机场扩建工程指挥部 招标代理:××国际招标公司 设计单位:北京市建筑设计研究院(缩写) 招标编号: 施工总承包商:××××有限责任公司 监理单位:××××建设监理公司

机场场道工程施工组织设计方案

XXXXXXXXX机场飞行区 场道工程施工(二标段) 投标文件 技术标 招标编号: XBMH2016-011 投标人: XXXXXXXXXXXX(盖单位章) 法定代表人或其委托代理人:(签字)日期:

技术标目录 一、施工方案及施工组织设计 (1) 第一章、总体概况 (1) 第一节编制说明 (1) 第二节编制依据 (1) 第三节编制原则 (2) 第四节指导思想 (3) 第二章、施工技术方案与技术措施 (4) 第一节工程的测量控制 (4) 第二节地表土、耕植土清理 (6) 第三节土方工程 (7) 第四节两布一膜隔离层施工 (16) 第五节水泥混凝土道面施工 (17) 第三章、质量管理体系及保证措施 (51) 第一节质量管理体系 (51) 第二节质量管理组织机构 (55) 第三节确保工程质量的组织措施 (62) 第四节关键工序的施工质量保证措施 (64) 第四章安全管理体系及措施 (70) 第一节安全管理目标 (70) 第二节安全管理体系 (70) 第三节项目经理部安全生产岗位职责 (71) 第四节保证安全生产的组织措施 (74) 第五节施工现场安全保证措施 (75) 第五章、施工进度计划及工期保证措施 (77) 第一节工期目标 (77)

第二节分项工程节点工期安排及工程进度计划 (77) 第三节工期保证体系 (78) 第四节工期保证措施 (78) 第六章、施工机械配备和材料投入计划 (84) 第一节施工机械设备配置 (84) 第二节拟投入的劳动力计划 (86) 第三节主要材料供应计划 (88) 第七章、冬、雨季施工措施 (90) 第一节施工前的准备 (90) 第二节土方工程雨季施工措施 (91) 第三节道面基层雨季施工措施 (91) 第四节水泥混凝土道面工程雨季施工措施 (91) 第五节钢筋工程雨季施工 (92) 第八章、附表 (92) 附表一:拟投入本工程的主要施工设备表 (92) 附表二:拟配备本工程的试验和检测仪器设备表 (94) 附表三:乙供设备、材料明细表 (96) 附表四:劳动力计划表 (99) 附表五:施工总平面图 (100) 附表六:临时用地表 (102) 二、项目管理机构............................. 错误!未定义书签。(一)拟为本标段工程设立的项目管理组织机构图错误!未定义书签。(二)项目管理机构组成表 ................... 错误!未定义书签。(三)主要人员简历表....................... 错误!未定义书签。

MHT 7003-95民用航空运输机场安全保卫设施建设标准

民用航空运输机场安全保卫设施建设标准 MH/T 7003-95 引言 民用航空运输事业的高速发展,对机场安全保卫工作提出了更高的要求,保卫航空运输安全的首要环节是强化地面安全,其基础是使机场安全保卫设 施建设走向规范化和管理手段现代化,因此,进一步完善1988年民航局颁发的《民用航空运输机场安全保卫设施建设规定》,制定具体实施标准已势在必行,它既是民航事业高速发展的需要,也是统一各部门思想、保证安全设施功能和工程质量的需要。 《民用航空运输机场安全保卫设施建设标准》(简称标准,下同的主要内容有:机场控制区封闭设施、监控报警系统、航站楼安全设施、飞行区消防供水设施、消防站及公安、安检业务用房等。机场建筑防火设施也属于机场安全设施范围,对这方面的要求,在国家颁发的《建筑设计防火规范》中已有规定,也是机场建设中必须遵循的,本标准不再重复(关于机场专用设施的建筑防火标准,如航站楼、机库、维修基地等,以后再专门制定相应的建筑防火规范。在上述规范颁布之前,机场专用设施的建筑防火标准参照有关国家标准。 1主题内容与适用范围 1.1本标准规定了机场控制区及其有关的安全保卫设施项目和要求。 1.2 本标准适用于民用航空运输机场(含军民合用机场的民用部分,下同。飞行训练机场的安全保卫设施建设可参照本标准。 1.3 新建、扩建机场相应的安全保卫设施应与主体工程同步建设。 2引用标准和文献

GBJ16-87《建筑设计防火规范》。 中央军委〔1976〕6号《中国人民解放军营房建筑标准》。 GNJ1-81《消防站建筑设计标准》。 MHJ1-85《民用航空运输机场飞行区技术标准》。 中国民用航空规章第151号《中国民用航空运输机场安全保卫设施建设规定》。 《国际民航公约》附件十四《机场》;附件十七《安全保卫》;航空港服务手册第一部分《援救与消防》。 3术语 3.1 机场控制区Airport rwstricted area 根据安全需要,在机场内划定的进出需要限制的区域,机场控制区包括飞行区、航站楼内旅客隔离区及公安保卫工作需要控制的其他区域。 3.2 封闭管理Closed management 封闭设施和有效制度相结合对机场控制区实施严密控制的手段。 3.3 地区航空运输Regional air transportation 我国内地城市到香港地区的航空运输,目前地区航空运输在操作上视同国际 航空运输,对航线上民用航空运输的旅客、货物、邮件等都要办理联检单位的进出港手续。 3.4 军民合用机场的民用部分The civil part of the military &civil airport

施工组织设计-蓝天油库

1.工程概况 1.1编制说明 该工程的施工组织设计以工程施工图纸及国家现行的施工标准、规范、法律法规为主要依据,结合我公司多年来在油库施工、改造方面积累的大量经验编制而成,详尽介绍我公司在中石化黑龙江省公司蓝天油库油污水处理改造项目上拟采用的主要施工方法及技术措施,项目的组织管理,以及实现工程质量、进度、HSE、文明环保施工、季节性施工等各方面的管理工作目标和拟采取的保证措施。力争按时交付给业主一个优质、安全、环保的工程项目。1.2工程名称:中石化黑龙江石油分公司蓝天油库油污水处理改造项目 1.3工程地点:黑龙江省哈尔滨市蓝天油库内 1.4建设规模:新增油污水处理装置一套及其工艺管道安装;密闭防爆油污水池,监测池及设备基础结构工程施工;装置配套的防腐、电气及自动化控制等配套设施的施工。 1

注:当标准规范有最新的版本时,按最新的版本施工验收。 1.6工程质量目标 工程总体质量达到优良工程标准: ?建筑、安装单位工程一次交验合格率100%,总体评定优良; ?工程优良率90%以上,焊接工程一次合格率96%以上; ?质量事故实现“零”缺陷;争创市级优良工程。 1.7工程HSE管理目标 ?重大事故(伤亡、交通、设备、火灾爆炸)为零; ?一般轻伤事故低于1‰; ?职业病发病率为零; ?一般火灾事故为零事故为零; ?创区市级标准化管理工地。 1.8环境管理 施工期间采取适当的技术措施,保护周边环境。保护好周围的花草树木,减少施工噪音和扬尘污染,施工、生活污水处理后集中排放。 1.9跟踪服务 服务及时、准确、圆满和友好,确保业主等各方满意并实行服务承诺制,确保业主满意率98%以上。 1.10工程工期目标 确保40天完成中石化黑龙江石油分公司蓝天油库油污水系统改造施工任务。 2 .工程施工准备计划及总体部署 在合同生效后,由我公司总部依据合同的要求,组织精干、高效的项目领导班子和

最新版国际机场建设工程施工组织设计方案

国际机场建设工程施工组织设计方案

目录 1 国际机场建设项目管理概述 1.1 国际机场项目的系统结构 1.2 国际机场建设的指导思想 1.3 国际机场项目管理的理念与模式 2 精干、高效的项目管理组织 2.1 适应投资多元化、管理社会化和经营市场化的需要2.2 建设项目法人管理组织——建设机场建设指挥部 2.3 专业工程社会化管理组织——组建分指挥部 2.4 现场施工管理组织——承包商的施工项目经理部 3 以通航时间为目标的项目进度控制 3.1 明确项目动用目标,搞好建设部署 3.2 纵观全局,抓住关键 3.3 统筹规划,协作实施 3.4 精心筹备,严密组织 3.5 重视科技,优选方案 4 优化规划设计与科学管理相结合的项目投资控制

4.1 项目资金筹措与总投资目标的论证 4.2 优化规划设计,提高投资控制的技术含量 4.3 加强科学管理,形成投资控制的运行机制量 5 优化规划设计与科学管理相结合的项目投资控制 5.1 明确质量目标和质量控制的系统网络 5.2 统一设计思想,注重试验论证 5.3 控制入围条件,优选施工队伍 5.4 依托多方力量,强化实施监督

1 国际机场建设项目管理概述 **某国际机场是**市人民政府为了适应**国民经济和社会发展的需要而决定建设的超大型城市基础设施项目。国际机场建设指挥部作为机场建设的项目法人,在**市政府的直接领导下,全面负责国际机场的建设规划、建设实施和项目管理工作。国际机场一期工程的建设于1996年6月正式启动,1997年10月全面开工, 将于1999 年10月1日建成,正式动用通航,投入运营。 1.1 国际机场项目的系统结构 国际机场位于****新区的东海之滨,机场至**市城区中心的直线距离约30公里。机场场区濒临大海,南北长约8公里,东西宽约4公里,呈长方形。按总体规划设计方案,国际机场是一个大型国际枢纽机场。机场总体规划有四条长4000m、宽60m的主跑道;四座规模各约为30万m2的单元式航站楼;规划设计的旅客处理能力约8000~10000万人次/年;货物处理能力为500万t/年。机场项目总体由飞行区、航站区、货运区、机务维修区、油库区、辅助设施区等构成,项目的系统结构详见图1.1。国际机场的建设实行“一次规划,分期建设,滚动发展”的方针。第一期工程规划建设一条主跑道、一座航站楼及相应的配套设施,设计的旅客处理能力为2000万人次/年;货物处理能力75万t/年。第一期工程的主要项目及规模见表1.1。国际机场一期工程包括飞行区工程、航站区工程、航管工程、供油工程、货运食品工程、航空公司基地工程、配套设施工程等七大部分工程,共计

民用航空运输机场飞行区消防设施

民用航空运输机场飞行 区消防设施 Company number:【0089WT-8898YT-W8CCB-BUUT-202108】

ICS C80 备案号: MH 中华人民共和国民用航空行业标准 MH/T 7015-2007 民用航空运输机场 飞行区消防设施 The fire-fighting facilities in the aerodrome at airports serving civil aviation transportation 2007-08-30 发布 2007-12-01实施 中国民用航空总局发布

目次 前言 附录A(规范性附录)火灾分类及宜使用的灭火剂............................. 附录B(规范性附录)灭火器报废年限.......................................

前言 本标准的附录A、附录B为规范性附录。 本标准由中国民用航空总局公安局提出。 本标准由中国民用航空总局航空安全技术中心归口。 本标准起草单位:中国民用航空总局公安局。 本标准主要起草人:李学良、杜伟军、顾南平、田建沈、张勇、王健、黄冬冬。

民用航空运输机场飞行区消防设施 1范围 本标准规定了民用航空运输机场(以下简称机场)飞行区消防设施的设置要求。 本标准适用于民用航空运输机场(含军民合用机场的民用部分)飞行区消防设施的设置,通用航空机场可参照本标准执行。 2术语和定义 下列术语和定义适用于本标准。 机场消防站 the fire-fighting station at airport 设立在航空器活动区适当位置,具有相应的消防设备,承担发生在机场或其紧邻地区的航空事故或航空地面事故及其他消防救援任务的机构。 机场消防保障等级 the classification of fire-fighting station at airport 机场所具备的与使用该机场最高类别的航空器相对应的消防救援能力。 机场飞行区 aerodrome 机场内用于航空器起飞、着陆和地面活动的区域。 应答时间 crash rescue time 从消防服务机构接到的首次呼救至应答救援的第一辆(或几辆)车到达并按规定喷射率的至少50%施放灭火泡沫混合液的时间。 注:规定的喷射率见表2。 消防通道 fire channel

广州白云国际机场迁建供油工程中转油库工程施工组织设计完整版

1(此文档为word格式,下载后您可任意编辑修改!) 广州白云国际机场迁建供油工程中转油库工程 施工组织设计 二○○一年十二月三日

目录 第一章工程概况 1.1 工程项目概况 1.2 工艺流程简述 1.3 主要工程量一览表 1.4 本工程施工标准及验收规范 1.5 主要工程特点 1.6 施工技术关键 1.7 综合说明 1.7.1 项目管理 1.7.2 工程总承包管理 1.7.3 计算机管理 第二章施工技术方案及施工工艺 2.1 油罐基础施工技术方案 2.2 消防水池施工技术方案 2.3 综合楼及消防泵房等方案 2.4 给排水、消防工程施工方案 2.5 通用设备安装施工方案 2.6 库区内外工艺管道施工方案 2.7 防腐工程施工方案 2.8 电气仪表安装施工方案 2.9 单机试运施工方案 2.10 试压、吹扫、清洗施工方案 2.11 质量计划 第三章非标设施制作安装工艺及措施(储油罐)第四章施工现场平面布置 4.1 施工现场平面布置原则 4.2 施工现场平面布置

4.3 临时用电设计方案 4.4 临时用水平面布置 4.5 现场办公室布置 第五章HSE体系规范及实施计划第六章工程范围 第七章工程施工进度计划 7.1 施工总体布置 7.2 进度计划及保证措施 7.3 劳动力组织与配置 7.4 项目组织及各专业人员配置计划 7.5 主要施工机械设备的配置 第八章创“鲁班奖”实施计划 8.1 创“鲁班奖”计划 8.2 工程质量目标 8.3 工程质量保证体系 8.4 工程质量保证措施 8.5 创建资金计划 第九章检测与验收 第十章图纸、手册及技术文件 第十一章业主的配合 第十二章工程竣工 第十三章合理化建设 第十四章项目管理 14.1 项目管理目标 14.2 项目管理组织机构 14.3 项目施工承包组织管理 14.4 工程技术资料及图纸管理

油库输油管线改造工程施工组织设计方案

中国****海南销售分公司****油库旧罐区管线改造工程 施工方案 编制单位:****安装工程公司 编制:_____________________ 审核:_______________________ 审批:________________________

日期12年10月29日

一、编制依据 1.1文件依据中国****股份有限公司海南销售分公司****油库施工图纸; 1.2国家和行业相关标准、规范 1.2.1国家标准、规范 《输送流体用无缝钢管》GB/T8163-1999 《工业金属管道工程施工及验收规范》GB50235-97 《工业金属管道工程质量检验评定标准》GB50184-93 1.3本公司文件 Q/HNYJGQMO1--2O0质量保证手册》及体系文件; Q/HNYJG2--1999〈压力管道质量保证手册》及体系文件;HNY/OSHB--2000职业安全卫生管理手册》及体系文件。 二、工程概况 1?工程概况总述 本工程位于海南****固硫剂加工厂预留区内。****化工厂位于海南省****市西南工业区内.距市区约3KM油库主要经营90号、97号汽油、柴油三种油品.本次工程主要对库区内老罐区的输油管道进行改造?。 本工程主要对2座3000立方米和一个5000立方米的进油管道进行改造.新增一条3000 立方和5000立方储罐的排污管道。本次改造的储罐进油管道与新建储罐管道相连接,作为备用储罐。 本工程是由黑龙江省****安装工程公司****油库项目部承建。工程主要内容为: 2座3000rm内浮盘油罐进油管道及排污管道的安装。 1座5000^1拱顶油罐进油管道及排污管道的安装。 罐区内 2.主要工程实物 主要工程实物量见下表。

机场跑道施工组织设计方案

实施性施工组织设计 第一章编制依据及说明 本施工组织设计依据广州白云国际机场迁建工程飞行区道面工程招标文件、图纸、补充图纸、投标文件、施工合同、《民航机场场道工程施工技术要求》、《补充施工技术要求》、《公路路面基层施工技术规范》(JTJ034-2000)、《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007-2000)、现场踏勘情况和业主确定的临设场地、拌合站位置、我单位的类似工程施工经验和施工能力编制。 在编制实施性施工组织设计中,我们立足于专业化、机械化、标准化施工,重点工程重点安排,尽量做到方案切实可行、经济合理,精心组织施工,向业主交一个优良工程。 第二章工程概况 一、工程位置及工程主要内容 广州白云国际机场迁建工程位于花都区华东镇与白云区人和镇交界处,距广州市中心约25公里。本标段为飞行区道面工程,位于西飞行区北部,设跑道一条,宽45米,道肩宽7.5米;平行滑行道一条,宽23米,道肩宽10.5米;快速出口滑行道三条;主跑道联络滑行道一条;跑道端垂直联络滑行道及其它垂直联系滑行道、回转滑行道若干条。 1、本标段工程内容包括: 1.1跑道、联络道、滑行道的基层和道面(包括道面切缝)、灯坑道面补强、道面钢筋网补强、道面平缝加筋补强。 1.2灯光穿越道面的预埋水泥排管施工。 1.3防吹坪的水泥碎石基层及其与跑道端部相接处的水泥砼施工。 1.4预制混凝土块道肩。

二、主要工程数量 主要工程数量表 三、地形地貌及地质情况 由于飞行区前期土石方及排水工程现已完成,现道面区是一片平坦的开阔地,地表高程正好是道面基层底部高程。土质有残坡积土、无炭土、含炭土和经过爆破后硬质岩石(石英砂岩、灰岩、砂岩、泥岩、页岩、煤岩)等的混石、混碴。 四、工程所在地气象、水文情况 场区属亚热带季风型气候区,年平均气温21.5℃,极端最高气温38.1℃,极端最低气温0.6℃,无霜期长达342d。雨量丰富,年降雨量1739.1mm,每年4-9月为雨季,且常有暴雨,降雨量为全年雨量的81.47%,最大降雨强度为185.3-284.9mm,10月至次年3月为旱季,降雨量仅为全年雨量的18.53%。年蒸发强度为1720.9mm,潮湿系数为0.78~1.42,为湿度适中~湿度充足带。全年

民用航空运输机场飞行区消防设施

民用航空运输机场飞行区消防设施

————————————————————————————————作者:————————————————————————————————日期:

ICS 13.220 C80 备案号: MH 中华人民共和国民用航空行业标准 MH/T 7015-2007 民用航空运输机场 飞行区消防设施 The fire-fighting facilities in the aerodrome at airports serving civil aviation transportation 2007-08-30 发布2007-12-01实施 中国民用航空总局发布

目次 前言 1范围 (6) 2术语和定义 (6) 3机场消防保障等级 (7) 4应答时间 (8) 5机场消防站 (9) 6飞行区消防通道 (13) 7飞行区消防供水 (13) 8机坪灭火器材配置 (14) 附录A(规范性附录)火灾分类及宜使用的灭火剂............... 错误!未定义书签。附录B(规范性附录)灭火器报废年限 ................................... 错误!未定义书签。

前言 本标准的附录A、附录B为规范性附录。 本标准由中国民用航空总局公安局提出。 本标准由中国民用航空总局航空安全技术中心归口。 本标准起草单位:中国民用航空总局公安局。 本标准主要起草人:李学良、杜伟军、顾南平、田建沈、张勇、王健、黄冬冬。

民用航空运输机场飞行区消防设施 1范围 本标准规定了民用航空运输机场(以下简称机场)飞行区消防设施的设置要求。 本标准适用于民用航空运输机场(含军民合用机场的民用部分)飞行区消防设施的设置,通用航空机场可参照本标准执行。 2术语和定义 下列术语和定义适用于本标准。 2.1 机场消防站the fire-fighting station at airport 设立在航空器活动区适当位置,具有相应的消防设备,承担发生在机场或其紧邻地区的航空事故或航空地面事故及其他消防救援任务的机构。 2.2 机场消防保障等级the classification of fire-fighting station at airport 机场所具备的与使用该机场最高类别的航空器相对应的消防救援能力。2.3 机场飞行区aerodrome 机场内用于航空器起飞、着陆和地面活动的区域。 2.4 应答时间crash rescue time 从消防服务机构接到的首次呼救至应答救援的第一辆(或几辆)车到达并

油库防腐建筑施工组织设计及对策

农安油库防腐施工组织设计 安装集团股份有限公司 2016年2月

目录 施工组织设计 (1) 第一章工程概况 (1) 第二章项目执行计划 (2) 第三章原材料配比方案 (7) 第四章施工方案 (9) 第五章确保工期的施工技术组织措施 (20) 第六章HSE管理规划 (23) 第七章确保工程质量的技术组织措施 (30) 第八章确保安全生产的技术组织措施 (36) 第九章雨季施工防护措施 (39) 第十章确保文明施工的技术组织措施 (40) 第十一章服务承诺书 (42)

施工组织设计 第一章工程概况 一、工程概况 1、项目名称:农安油库防腐工程 2、施工容: (1)油罐防腐刷漆; (2)油罐区输油管线、支架、踏步防腐刷漆; (3)铁路卸油区栈桥及管线、踏步防腐刷漆; (4)完善油罐罐体标识,管线指示标识及编号 3、质量要求: (1)防腐涂料的选择需满足《石油化工设备和管道涂料防腐蚀设计规》(SH/T 3022-2011)要求,施工质量需满足《工业设备及管道防腐蚀工程施工质量验收规》(GB50727-2011)要求。 (2)油罐罐顶、罐壁清除剥离漆皮,除锈达到St3级,钢材表面应没有附着不牢的氧化皮、铁锈等附着物。 (3)涂层应符合“聚氨酯底漆两遍、云铁中间漆一遍、聚氨酯面漆两遍”的工艺要求。 4、承包方式:包工包料。 5、工期要求:40天 6、 二、工程特点 1、该工程全部为高处作业,且在油罐区,对安全系数要求较高,施工环境为室外自然环境,受天气影响突出,因此现场应精心安排,合理调度,穿叉有序施工。 2、本工程除锈及涂装是工程进度及质量控制的重点,应有专人负责,确保施工进度的要求和质量。

机场施工组织方案

目录 1、编制说明---------------------------------------- 2、工程概况-------------------------------- ------- 3、质量目标-------------------------------- ------- 4、施工组织及施工管理------------------------- 5、施工实施计划---------------------------------- 6、主要施工方法及工艺------------------------- 7、施工进度计划---------------------------------- 8、施工保证措施---------------------------------- 9、安全生产管理---------------------------------- 10、文明施工措施及安全施工用电----------- 11、防火制度及防火措施----------------------- 12、环境保护措施………………………… 13、工程节支措施………………………… 14、施工人员进场计划…………………… 15、施工部署及岗位职责-----------------------

16、回访记录表----------------------------------- 附: 施工总体进度表---------------------------------------- 管理人员证书------------------------------------------- 1.1编制说明: XXXXXXXX施工组织设计按本工程施工进度计划安排,按施工现场的实际情况排列,开工日期依据招标文件规定时间实施。 1.2编制依据: (1)招标文件。

[安徽]天然气公司油库工程施工组织设计16273

第一章编制说明 依据《XXXX天然气股份有限公司安徽销售分公司XX油库工程》设计图纸的有关要求和条件,以及我公司的程序文件,同时借鉴以往施工管理经验编制本工程的施工组织设计方案。 第二章工程概况 (一)工程概况 建设单位:XXXX天然气股份有限公司安徽销售分公司 工程名称:XXXX天然气股份有限公司安徽销售分公司XX油库工程 建设规模:年成品油周转量为20×104t,油库容量为19500m3 工期目标:天 地理位置:该工程位于安徽省XX市XX区XXX镇XX村XXX,库址位于318国道和XXX边,公路运输和水路运输均十分便利。 (二)主要工程内容 土建:综合办公楼、消防水池、事故池、污水提升站、隔油池、泵棚、发油平台、道路、护坡、挡土墙、防火堤等。 工艺部分:4座2000 m3内浮顶汽油罐、3座3000 m3固定顶柴油罐、1座2000 m3固定顶柴油罐、1座500m3内浮顶乙醇罐;6车位汽车装卸罩棚,工艺管线等。 给排水及消防:生活污水、生产用水、消防污水系统。 供配电系统:由库区内的高压开关柜和变压器引线至变配电室,再根据设计要求安装、敷设用电设备和电缆。 暖通:主要为库区办公室、营业室空调器的安装。 仪表自动化:主要为库区汽车发油的定量装车、微机付油系统及油罐高液位报警

系统的安装。 本工程由XXXX天然气股份有限公司安徽销售分公司投资,哈尔滨天源石化工程设计有限责任公司设计。 第三章编制依据 (一)XXXX天然气股份有限公司安徽销售分公司XX油库工程设计图纸 (二) 公司管理标准及程序文件 (三) 以往类似工程的施工经验 (四) 相关施工标准及验收规范
