当前位置:文档之家› 隧道塌方应急救援预案

隧道塌方应急救援预案

隧道塌方应急救援预案
隧道塌方应急救援预案

中铁十局地铁205项目部

隧道施工安全事故应急预案

1 总则

1.1编制目的

提高项目部对隧道施工重大安全事故的快速反应能力,确保及时、有效地进行应对处理,预防和最大限度地减少隧道施工安全事故造成的人身伤亡、财产损失和负面社会影响。

1.2编制依据

依据济铁公司《安全生产事故应急预案管理办法》、《安全生产事故应急响应及救援预案》以及《人民全生产法》、《建设工程安全生产管理条例》等法律法规和有关规定,制定本预案。

1.3适用围

在地铁205项目部施工区域围,隧道工程施工发生安全事故和灾难时启动本预案:

2. 事故可能发生的地点和可能造成的后果

2.1事故可能发生的地点

隧道施工过程中,重点是浅埋段、以及复杂地质、不良地质隧道工程施工现场。

2.2隧道施工过程中,可能发生坍塌、冒顶、有害气体中毒、突发大量涌水涌泥、透水等事故,可能造成以下后果:

(1)施工人员受到打击、被坍塌土体掩埋以及因中毒、爆炸、淹溺等造成人身伤害。

(2)施工人员被困在洞,如不及时解救,会因缺氧、缺水和缺食等危及生命安全。

(3)工程实体遭受破坏,施工机械设备、物料、通风设备、电

线路等遭到损坏。

3 组织机构与职责

3.1 组织机构

3.1.1项目部隧道施工安全事故应急领导小组

组长:项目经理;连勇

副组长:总工程师;肖刚,项目部生产副经理;匡德友、勇,安全生产总监;成。

成员:项目部综合办公室、安质部、物资部、工程技术部、财务部。

应急领导小组日常办公室设在安全质量部,安全质量部部长兼任办公室主任。

3.1.2应急领导小组下设机构

3.1.2.1通信联络组:组长单位为项目部办公室,成员单位为安全质量部、综合部。

3.1.2.2后勤保障组:物资部和综合部。

3.1.2.3专家组:组长单位指挥部安全管理组。

3.1.2.4 抢险组:组长单位项目负责人,成员单位为参与抢险的各施工单位。

3.1.2.5宣传组:组长单位为综合科。

3.1.2.6治安保卫组:组长单位为安质部,成员单位为分包单位专兼职保卫人员。

3.1.2.7救护组:组长单位为项安质部、综合科。

3.2职责

3.2.1应急领导小组:贯彻落实党和关于安全生产的针政策、法律法规;组织建立完善项目部应急组织体系,制定项目部应急预案和应急工作制度;组织开展应急救援工作,以最快的速度和最有效的办法控

制事态发展,把事故伤亡人数和经济损失以及负面影响降到最低限度;及时向上级报告事故情况;组织对事故进行调查、处置;组织事故善后处理工作;组织开展事故应急技术研究、应急知识宣传教育等工作。

3.2.2通信联络组:负责事故应急救援期间的通信联络工作。

3.2.3后勤保障组:负责后勤保障工作,做好各级抢险人员的食宿和交通安排。

3.2.4专家组:负责对事故现场作出安全性鉴定,在尽可能短的时间研究制定出抢险、加固等处置案,指导抢险救援工作。

3.2.5 抢险组:根据确定的案,负责事故抢险救援的具体实施工作。

3.2.6宣传组:负责事故的信息和新闻发布,接待各级新闻媒体采访,努力减少对企业的负面影响。

3.2.7治安保卫组:负责闲杂人员的疏散,维持现场治安秩序,做好现场保卫工作。

3.2.8救护组:负责组织对伤员进行急救,并协助专业医务人员进行伤员救护,做好伤亡者家属的慰问、安抚工作。

3.2.9调查取证组:负责勘察事故现场,进行调查取证,搜集有关物证等材料,在应急结束后如实、完整、及时送交事故调查领导小组。

4 应急准备

4.1项目经理部必须认真研究承担项目的工程特点,制定相应的应急预案,建立和完善应急组织机构和应急救援队伍,加强宣传教育、培训、监督检查工作,防患于未然。

4.2各隧道施工项目必须根据各自项目特点,配备必要的救援器材和设备,建立设备器材清单,如:挖掘机、装载机、自卸汽车、气焊、气割设备、大型抽水设备、撑顶材料、应急,伤员急救车辆以及配备急救药箱、担架、外伤救护用品等。

4.3各单位必须定期检查本单位应急预案的编制和应急准备情况,应急救援组织应定期演练,使所有员工熟悉事故紧急处理的程序和法,器材、设备等应设专人进行维护和管理。

4.4 项目经理部必须向全体施工人员公布本项目应急指挥机构成员、工地管理人员的联系,确保信息渠道畅通。

5 事故报告

5.1应急通讯

5.1.1项目部应急领导小组办公室

:办公室;06项目经理;

5.2隧道施工各类安全生产事故,不论事故大小、种原因,都必须执行事故报告制度。

5.3发生事故后必须按照《中铁十局集团有限公司伤亡事故调查处理办法》相关要求,将事故单位、事故发生的时间、地点,事故经过、伤亡人数、伤亡人员自然状况、采取的应急措施、调查和善后组织工作及初步分析的原因等采用、传真、电报或其它快速法,在规定的时间向济铁公司报告。

5.4事故情况按施工现场→项目部应急机构→分公司应急机构→济铁公司应急机构的顺序,按照先简要后详细的原则快速上报,确保应急预案的快速启动。

5.5当发生本预案第3条所列情况之一时,事故单位必须在事故发生1小时将初步情况(事故发生的时间、地点、伤亡人数、伤亡程度)以式快速报告给济铁公司应急领导小组办公室(或济铁公司办公室),4小时将事故发生经过、人员伤亡等详细情况传真至济铁公司应急领导小组办公室。

6 应急响应

6.1报警

6.1.1当工地发生安全事故后,现场人员应立即大声呼叫,将事故信息准确传出。听到呼叫的任人,均有责任将信息以、口头传达等式报告给与其最近的项目部管理人员或项目部应急指挥机构的任成员,使消息迅速报告到项目部安全事故应急领导小组,启动应急预案。6.1.2当有人员伤害时,报警员负责打急救120,报告发生伤亡伤害的地点、伤害类型,同时告知工程附近醒目标志,以利急救中心迅速判断位。

6.1.3项目部迅速将事故情况向(分)公司应急领导小组上报,分公司应急领导小组向公司应急领导小组逐级快速上报。

6.2启动应急预案

6.2.1各级应急领导小组根据事故性质、影响程度和职责权限,启动相应级别的应急预案。应急领导小组成员及抢险队伍一旦接到通知,立即奔赴事故现场,按照各自职责分工迅速开展各项救援工作。6.2.2项目部应急预案启动后,立即成立现场指挥部,项目经理任指挥长,相关部门负责人及事故单位负责人任副指挥长,组织、指挥各职能小组开展抢险救援并及时向上级领导及相关部门报告。

6.3组织抢险

6.3.1在上一级应急领导小组未到达现场前,下一级的应急领导小组要立即组织义务抢险队员和施工现场员工进行初步抢险,对事态进行控制,防止伤害事故进一步扩大。

6.3.2上一级应急指挥机构到达现场后,迅速调动一切力量,采取一切手段,以最快的速度和最有效的办法控制事故的状态,并将人员伤亡、经济损失、负面社会影响降低到最低程度。

6.4应急措施

6.4.1人员疏散是减少人员伤亡扩大的关键,一旦发生安全事故,现场疏散组负责组织现场人员首先撤离至安全区域,撤离危险场所后,

立即清点现场施工人员数量。

6.4.2抢险前,应首先检查修复损坏的电线路、通风设施,避免触电伤害,确保洞通风良好。发生透水和突发大量涌水涌泥事故应首先切断透水区域36V以上电源。

6.4.3对被困人员施救前,抢险队应首先按照初步案进行抢险,待专家组研究制定出详细案后,再按详细案组织实施。专家组应根据现场的实际情况,在尽可能短的时间研究、制定出具体抢险案。

6.4.4一般情况下,可采取的抢救措施

6.4.4.1坍塌、冒顶事故抢险前,应先检查事故地点是否已经安全,当确认无危险后,可实施抢救,否则应先采取撑、顶、喷射速凝混凝土等可靠的加固支护措施,确保抢险人员的安全。

6.4.4.2如有施工人员被困在洞,而抢救需要较长时间时,在可能条件下,必须尽快予以通风、排水、供给水和食物,避免被困人员因缺氧、缺水、淹溺而危及生命安全。

6.4.4.3抢救被土体掩埋的伤员,不得使用机械、工具,应人工清除,避免对伤员造成二次伤害。

6.4.4.4突发大量涌水、涌泥、透水事故时,迅速组织大功率污水泵、泥浆泵等抽水设备进行抽水,同时组织潜水员进入深水区进行搜救,发现遇难人员及时救出。

6.4.4.5发生有害气体中毒或瓦斯爆炸事故,应迅速组织大功率风机对隧道进行通风,同时迅速组织救援人员,戴上防毒面具,进入隧道救出受伤人员。对隧道有毒气体进行监测,查明有毒气体性质及浓度,必须确认气体浓度在0.5%以下时可正常进入隧道。

6.4.4.6现场对伤员应迅速采取供氧、人工呼吸、止血等自救措施,以使伤害降低到最低限度。在急救医生到来后(或将伤员直接送达就近医院后),应将伤员受伤原因和已经采取的救护措施详细告诉医生。

6.5应急抢险救援工作需地部门配合时,各级应急指挥机构应在济铁公司应急领导小组的统一领导下,与“110”应急联动中心、公安、卫生、消防、民政等政府有关部门及时联系,密切合作,共同开展应急抢险救援工作。

6.6宣传报道

在应急领导小组的领导下,宣传组具体负责事故的信息和新闻发布,确保信息准确、及时传递,并根据有关法律法规的规定向社会公布。

6.7现场保护

现场总指挥在组织自救的同时,应派人保护现场,为今后的事故调查处理提供真实依据。

7 善后处置

根据上级主管部门的要求,尽快对事故现场进行清理,采取切实可行的防措施,避免类似的事故再次发生,并积极做好伤亡人员的善后处理工作,尽快恢复生产,减少因事故造成的损失。

8 应急保障

8.l宣传教育

南华、华泉、华北路站要有计划、有目的、有针对性地开展事故预防知识和应急措施的宣传,增强事故的防意识,提高防和应急反应能力。

8.2通信与信息保障

依托现有的有线、无线通信系统和互联网系统,形成应急通讯保障系统,确保应急期间相关信息及时、准确、可靠地传输和有效实施指挥。

8.3物资设备保障

各区间隧道施工项目必须根据各自项目特点,配备必要的救援器

材和设备,建立设备器材清单。如大型机械设备、物料配备困难,不能满足可能的应急救援需要的,应当就近联系地或其他单位,建立起资源信息库,确保应急时可以快速调用。

9 应急结束

9.1应急领导小组根据事故抢险救援工作进展和结束情况,及时向上级报告。

9.2应急状态结束后,应急领导小组组织各有关部门、单位,及时作出书面报告。书面报告的基本容是:事故发生及抢险救援经过;事故原因;事故造成的后果,包括伤亡人员情况及经济损失等;应急预案效果及评估情况;应吸取的经验教训等。

10 事故调查处理

10.1按照《中铁十局集团公司伤亡事故调查处理办法》、《中铁十局济铁公司安全生产事故应急响应及救援预案》有关规定进行调查处理。

10.2 调查取证组进行初步调查取证,并参加政府或上级组织的事故联合调查组,在调查取证工作结束后,要尽快写出事故调查报告,如实、完整、及时送交事故调查领导小组。

10.3 事故调查领导小组根据事故调查报告,本着“四不放过”的原则,查清事故原因,落实事故责任,监督制定和落实纠正预防措施,对责任单位、责任人进行处分、处罚,编写事故调查分析报告,并按规定上报上级单位和地政府。

11 与相关应急预案的衔接

11.1本预案以《中铁十局济铁公司安全生产事故应急响应及救援预案》为基础,针对隧道施工安全事故特点而制定,以提高隧道施工安全事故应急响应的快速性和可实施性。

隧道的防坍塌应急预案

目录 一、总则 (3) 1、工程特点 (1) 2、应急抢险预案的方针、原则与目的 (3) 3、编制的依据.........................................4二、应急策划 (4) 1、应急预案工作流程图 (4) 三、应急准备 (5) 1、机构与职责 (5) 2、工作职责 (6) 3、施工单位抢险救援职责 (9) 4、应急资源 (10) 5、抢险救援队伍 (11) 四、应急救援组织机构及职责. (14) 五、应急救援行动程序....................................14 1、响应分级应符合下列规定 (14) 2、事故发生区 (15) 3、应急指挥中心 (16) 4、通告程序 (17) 5、报警电话须知 (17) 六、应急响应 (18) 七、突发事件应急预案 (20)

1、人员财产保护 (20) 2、采取的主要技术处理方案 (22) 八、现场恢复 (28) 九、信息发布与公众教育 (28) 十、事故后的恢复程序 (28) 十一、预案管理与评审改进 (28) 十二、培训和演练 (29) 十三、救援方案与措施 (30) 十四、应急救援预案经费开支 (34) 十五、奖惩 (34) 十六、报告程序..........................................34十七、急救箱(包)配置...... . (36) 十八、抢险救援装备保障 (37) 十九、抢险救援物资保障 (38)

隧道坍塌应急预案 一、总则 1、工程特点 笔架山隧道位于天水市麦积区立远乡、三岔乡,本工区笔架山隧道进口段总造价161021924元,起讫里程DK703+067— DK706+300,全长3233m,其中Ⅱ级围岩1040m,采用全断面法开挖;Ⅲ级围岩1535m、Ⅳ级围岩580m,采用三台阶法开挖;暗洞Ⅴ级围岩52.5m,采用三台阶加临时横撑法开挖;进口段明洞25.5m。 自然地理特征: (1)地形、地貌 隧道地处渭河南岸南陇山与西秦岭北缘过渡带的中山区,地面高程一般为1003—1750m,自然坡度多位30°—60°,通过区地形起伏较大,山势陡峻,河流曲折,呈峡谷地貌景观。 (2)工程地质 1)地层岩性 隧道工程范围涉及主要岩性为燕山期花岗岩,表层覆盖第四系全心统坡积黏质黄土、细角砾土、卵石土。 2)地质构造 本隧道在大地构造上属秦岭褶皱系北秦岭加里东褶皱带,区内断裂构造活动频繁。前印支期以区域性褶皱和韧性变形为特征,印支期

隧道坍塌事故专项应急预案

第五章隧道坍塌事故专项应急预案 4.1事故类型和危害性分析 本标段隧道设计围岩全部为V级黄土隧道,开挖断面较大,地质情况复杂。施工部位易发生坍塌,造成人员伤亡和财产损失的安全事故。是建筑施工安全事故主要伤害之一。 4.2应急处置基本原则 ⑴以人为本,群防群控。把保障员工的生命财产安全和身体健康作为应急工作首要任务,最大限度的减少突发事件及其造成的人员伤亡和危害。 ⑵预防为主,平战结合。坚持预防与应急相结合,经常性地做好应对突发事件的思想准备、预案准备、机制准备和工作准备。应急状态下实行特事特办、急事先办。 ⑶统一领导,分级负责。在项目经理部的统一领导下,建立健全“分类管理、分级负责,条块结合、属地管理为主”的应急管理体制。实行行政领导责任制,项目经理是本工程突发事件处置工作的第一责任人。 ⑷依法规范,加强管理。严格依法制订、修订应急预案,依法处置突发事件,切实维护公众的合法权益,使应对突发事件的工作规范化、制度化、法制化。 ⑸快速反应,协同应对。建立联动协调制度,整合各方面资源,形成统一指挥、反应灵敏、功能齐全、协调有序、运转高效的应急管理机制。 ⑹依靠科技,提高素质。充分发挥专家学者在应急管理中的参谋作用,采用先进的预测、预警、预防和应急处置技术及设施,提高应对突发公共事件的科技水平和指挥能力。 4.3组织机构及职责 (1)组织机构 由项目经理、项目副经理、项目总工、安全总监等组成的隧道坍塌事故应急救援领导小组。

隧道坍塌事故应急领导小组 ⑵职责 1)组长职责: ①决定是否存在或可能存在重大紧急事故,要求应急服务机构提供帮助并实施场外应急计划; ②组织复查和评估事故可能发展的方向,预计其可能的发展方向及过程; ③与场外应急机构取得联系及对紧急情况的应对作出安排; ④在场内实施交通管制,协助场外应急机构开展服务工作; ⑤确保所有伤害者都能得到足够的重视; ⑥在紧急状态结束后,控制受影响地点的恢复,并组织人员参加事故的分析处理。 2)副组长职责: ①评估事故的规模和发展态势,建立应急步骤,确保员工安全和减少财产损失; ②如有必要,在救援服务机构来之前直接参与救护活动; ③安排寻找受伤者及安排非重要人员撤离到安全地带; ④设立与应急中心的通讯联络,为应急服务机构提供建议和信息。 3)通讯联络组职责: ①确保与项目经理和外部联系畅通、内外信息反馈迅速; ②保持通讯设施和设备处于良好状态;

隧道应急预案

隧道应急预案 SANY GROUP system office room 【SANYUA16H-

隧道事故应急处理预案 1职责分工: 公司分管领导负责全面指挥、各部门协调工作。 路政、交警部门负责隧道火灾现场的安全及交通疏导、管制、路产核损工作。隧道高配电工负责隧道内扑救工作照明、通风及电力安全工作。 养护部门负责火灾后清理现场和路产恢复工作。 隧道消防员负责现场警戒、救援工作。 隧道监控负责通报情况、隧道监控系统控制工作。 施救车负责交通管制、事故车辆施救工作 2.流程图:(附后) 隧道停电应急预案 1.单路停电: 单路停电时,高配房按操作规范进行线路切换,保证安全用电。 2.双路停电: 停电后,隧道内UPS正常情况下可供隧道监控设备90分钟的电力,隧道自充电应急灯开启。 中控人员通过监视器发现隧道停电后: 立即通知巡逻车前往隧道预警,并切换可变情报板(隧道停电注意安全); 通知交警、路政、施救车、急救单位前往隧道口预警,通知监控中心、分中心; 及时联系供电部门,了解停电原因和大致来电时间。

隧道电工接到双路停电的信息后: 2.6.1确认是否双路停电; 2.6.2注意UPS是否正常运行和隧道内UPS供电设备是否正常; 2.6.3立即进行自发电供电: 2.6.4配合巡逻人员做好预警工作后,在配电房内监视供电系统,随时准备来电切换。 3.巡逻人员: 在接到通知5分钟内带上必备器材(锥型警示帽、闪光灯)穿反光背心,驾车赶赴现场; 20分钟内在规定位置按要求设置完临时警告标志、限速标志,提醒过往车辆减速缓行; 停电期间加大巡查力度,严防隧道内各类突发事故,保证执勤时期的人身安全。 4.恢复供电后: 监控室通知上级监控部门和领导; 配电房人员立即恢复隧道正常供电; 巡逻人员撤除各类临时标牌,监控室切换信号灯、可变情报板为正常通行模式,恢复隧道正常通行; 监控室和巡逻人员做好相应的台帐记录工作。 过往车辆抛、洒物处理预案 1潜在危险:

防止坍塌应急预案

防坍塌应急预案一、目的: 在工程施工过程中,为了保证作业人员的人身安全,确保在意外情况发生时,抢救队员和全体员工能有条不紊地按照预先制定的方案,迅速及时抢救伤员,最大限度降低伤亡、伤害程度,迅速恢复生产,特制定防坍塌应急预案。 二、编制依据: 《中华人民共和国安全生产法》、《安全生产许可证条例》、 《建设工程安全生产管理条例》、 《国务院关于进一步加强安全生产工作的决定》、 建设部下发的《关于防止坍塌事故的紧急通知》、 业主下发的《关于防止隧道和人工挖孔桩坍塌事故的紧急通知》。 三、编制原则: 1、根本原则:安全第一,预防为主。消除一切事故隐患,确保人员设备安全。 2、启动原则: 在施工过程中发生坍塌事故时,本预案由应急救援指挥部立即启动。 3、响应原则:应急救援指挥部成员、各应急救援小组成员在接到事故及灾害报告后,无论何时,只要在本地区,必须马上以最快的方式赶赴事故现场,按相应的事故处理预案正确有效地开展事故应急处理和救援工作,尽可能避免或减少人员伤亡,尽最大努力减少事故损失和缩小事故影响范围。 4、请假原则:应急救援指挥部成员、各应急救援小组成员在离开本地区时,必须向应急救援指挥长请假,同时将自己的职责向指定人员交待清楚。 5、指挥原则: 在应急救援指挥部成员未到达现场前,事故处理由当班班长负

责指挥;在应急救援指挥长未到达之前,事故处理由应急救援指挥部成员指挥;应急救援指挥长到达现场后,事故处理由指挥长统一指挥。 6、处理原则:事故应急处理坚持局部利益服从全局利益,一般工作服从应急工作的基本原则。 四、适用范围、及情况。 本预案适用于, 1、在高边坡拆除土方坍塌 2、爆破施工后的土坡坍塌 3、人工挖孔桩孔的坍塌 4、隧道坍塌事故 五、防坍塌应急救援小组 重大生产安全事故由连霍高速公路TJ-10标项目经理部生产安全事故应急救援指挥部(以下简称应急救援指挥部)负责组织指挥和救援处置。 1、应急救援指挥部的组成: 应急救援指挥部由项目经理部综合事务部、安全保卫部、技术质量部、财务人事部组成。设总指挥、副总指挥,下设专业处置组。 (1)总指挥:先永刚(常务副经理) (2)副总指挥:杨贵新(项目书记) 王战胜(项目总工程师)、 张建军(项目协调副经理) (3)专业处置组包括:综合协调组、安全保卫组、应急救援组、医疗救护组、后勤保障组、事故调查组、专家技术组、善后处理组。

隧道坍塌事故专项应急预案

国道341线平顺县境内王庄至晋豫省界段SG1标段隧道坍塌事故专项应急预案 编制: 审核: 签发: 河北光太路桥工程集团有限公司 国道341线平顺县境内王庄至晋豫省界段SG1标段项目经理部 2020年4月10日

国道341线平顺县境内王庄至晋豫省界段SG1标段隧道坍塌事故专项应急预案 目录 隧道坍塌事故专项应急预案 (4) 1.编制目的 (4) 2.编制依据 (4) 3.编制范围 (4) 4.应急工作原则 (5) 5.事故风险分析 (5) 5.1隧道坍塌事故类型 (5) 5.2 隧道坍塌事故发生的区域、地点 (5) 5.3隧道坍塌事故发生的可能时间 (6) 5.4隧道坍塌事故前可能出现的征兆 (6) 5.5隧道坍塌事故可能引发的次生、衍生事故 (6) 6.应急指挥机构及职责 (6) 6.1项目应急救援组织机构 (6) 6.2项目部应急组织组成 (7) 6.3应急小组职责 (7) 7.应急处置 (11) 7.1信息报告程序 (11) 7.2应急处置 (13) 7.3应急指挥 (14) 7.4应急行动 (14) 7.5资源调配 (15) 7.6应急避险 (15)

7.7扩大应急 (15) 8.处置措施 (15) 8.1防止坍方扩大 (15) 8.2处理坍方 (18) 8.3衬砌措施与回填方法 (19) 8.4隧道塌方的预防 (20) 9.应急物资与装备保障 (21) 9.1物资准备 (21) 9.2人力资源储备 (22) 9.3应急物资设备的管理与维护 (22) 10. 宣传、培训和演练 (23) 11.预案终结 (23) 12.预案管理与更新 (24)

隧道应急预案

黄衢南高速公路(浙江段)B1标合同段 隧道事故处理应急预案 编制:———————————— 复核:———————————— 审批:———————————— 中铁四局第一工程有限公司

黄衢南高速公路B1标项目经理部 2008年1月9日 隧道事故应急预案 为认真贯彻落实《中华人民共和国安全生产法》和《建设工程安全生产管理条例》和《浙江黄衢南高速公路施工安全生产管理办法》,增强忧患意识,居安思危,减少隧道施工事故的发生,提高自防自救意识,在重特大隧道事故情况下做出快速反应,避免事故扩大,降低事故的损失或伤害的程度,确保现场施工人员及财产安全。 一、工程概况 黄山至衢州高速公路浙江段为黄衢南高速公路的一部分,起自安徽桃林与浙江齐溪皖浙省界处,终于在建的衢州至南平高速公路浙江段的五里枢纽。 本合同为B1合同段,起点桩号K0+000(zK0+000),在西坑口隧道内与黄衢高速公路安徽段终点连接,终点桩号K3+700(zK3+691),在枫岭头隧道内与B2合同段起点连接,全长3.700km(按右线计);属开化县管辖。本合同为土建工程,长隧道0.5座、中隧道0.5座、短隧道1座。 本合同段工程造价1.49亿元,合同工期33个月。开工日期为2007年9月1日,竣工日期为2010年5月31日。 二、编制目的 对隧道施工可能发生的坍塌事故、爆炸、机械伤害、火灾、运输等灾害提前做出安排,明确应急职责,识别应急需求降低和减少对环境和员工的伤害。在黄衢南高速公路黄衢B1标段工程建设中隧道安全事故即将发生或已经发生的紧急情况下,能迅速、有效、有序地做好抢险救灾应急工作,防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援,最大限度地避免和减轻安全生产事故造成的人员伤亡和财产损

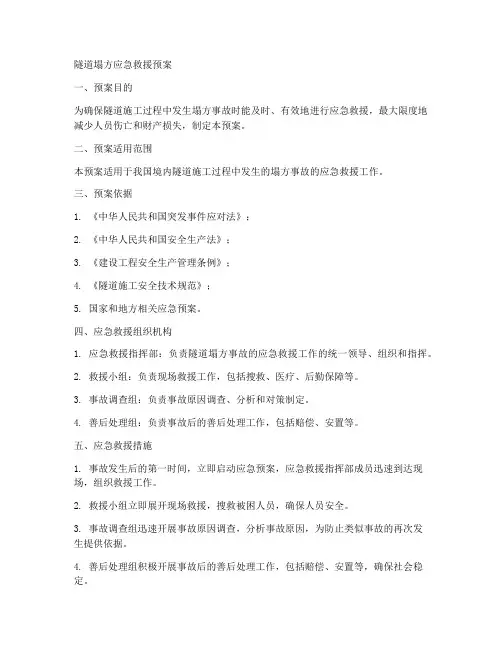

隧道塌方应急救援预案

中铁十局地铁205项目部 隧道施工安全事故应急预案 1 总则 1.1编制目的 提高项目部对隧道施工重大安全事故的快速反应能力,确保及时、有效地进行应对处理,预防和最大限度地减少隧道施工安全事故造成的人身伤亡、财产损失和负面社会影响。 1.2编制依据 依据济铁公司《安全生产事故应急预案管理办法》、《安全生产事故应急响应及救援预案》以及《人民全生产法》、《建设工程安全生产管理条例》等法律法规和有关规定,制定本预案。 1.3适用围 在地铁205项目部施工区域围,隧道工程施工发生安全事故和灾难时启动本预案: 2. 事故可能发生的地点和可能造成的后果 2.1事故可能发生的地点 隧道施工过程中,重点是浅埋段、以及复杂地质、不良地质隧道工程施工现场。 2.2隧道施工过程中,可能发生坍塌、冒顶、有害气体中毒、突发大量涌水涌泥、透水等事故,可能造成以下后果: (1)施工人员受到打击、被坍塌土体掩埋以及因中毒、爆炸、淹溺等造成人身伤害。 (2)施工人员被困在洞,如不及时解救,会因缺氧、缺水和缺食等危及生命安全。 (3)工程实体遭受破坏,施工机械设备、物料、通风设备、电

线路等遭到损坏。 3 组织机构与职责 3.1 组织机构 3.1.1项目部隧道施工安全事故应急领导小组 组长:项目经理;连勇 副组长:总工程师;肖刚,项目部生产副经理;匡德友、勇,安全生产总监;成。 成员:项目部综合办公室、安质部、物资部、工程技术部、财务部。 应急领导小组日常办公室设在安全质量部,安全质量部部长兼任办公室主任。 3.1.2应急领导小组下设机构 3.1.2.1通信联络组:组长单位为项目部办公室,成员单位为安全质量部、综合部。 3.1.2.2后勤保障组:物资部和综合部。 3.1.2.3专家组:组长单位指挥部安全管理组。 3.1.2.4 抢险组:组长单位项目负责人,成员单位为参与抢险的各施工单位。 3.1.2.5宣传组:组长单位为综合科。 3.1.2.6治安保卫组:组长单位为安质部,成员单位为分包单位专兼职保卫人员。 3.1.2.7救护组:组长单位为项安质部、综合科。 3.2职责 3.2.1应急领导小组:贯彻落实党和关于安全生产的针政策、法律法规;组织建立完善项目部应急组织体系,制定项目部应急预案和应急工作制度;组织开展应急救援工作,以最快的速度和最有效的办法控

隧道施工专项应急预案40026

XXX公司 隧道工程施工专项应急预案 编制人: 签发人: 编制单位:XXX公司 颁布日期:2014.1.1 实施日期:2014.1.1

目录 1 事故类型和危害程度分析 (1) 2 应急处置基本原则 (1) 3 组织机构及职责 (2) 4 预防与预警 (5) 建立完善的安全检查体系,对可能发生高处坠落、物体打击、坍塌、触电等事故的施工部位,设置明显警示标志,进行定期和专项安全检查,并有专兼职人员盯岗,对现场隐患及违规行为应以整改通知单的形式告知,并采取措施进行整改。对不能立即整改的,应在危险部位设置明显警示标志。 (5) 现场出现紧急情况时,安全员或带班人员有权停止施工,并组织施工人员撤离,同时报告现场应急领导小组。 (5) 5 信息报告程序 (6) 参见《XXX公司生产安全事故应急预案》(综合预案),必要时可先行向外部救援机构寻求支援。 (6) 6 应急处置 (6) 7 应急物资与装备保障 (12)

隧道工程施工专项应急预案 1 事故类型和危害程度分析 公司隧道工程在施工过程中,存在下列危险源,并可能发生伤害、伤亡事故。 1.1高处坠落 隧道支护、衬砌、台车及机电、装饰工程施工,均存在高处坠落的安全隐患。 1.2触电 施工现场临时用电,存在不确定的安全隐患。电气配臵、线路架设必须符合技术规范,电工、安全管理人员、技术管理人员,要组织临时用电专项安全检查,做好日常巡查工作,及时消除安全隐患。 1.3坍塌 隧道边仰坡由于受到爆破作业震动、长时间雨水浸泡、环境(自然因素)的变化、恶劣气候的影响等,都有可能出现坍塌的危险。 1.4透水 隧道穿过不良地层时,因围岩自稳性差,存在着发生透水事故的可能性。可能造成人员伤亡、设备被毁、施工中断、危害环境。 1.5冒顶 隧道掘进工作面初期支护未及时施作,掌子面松动围岩、浮石未橇净,存在隧道坍塌、冒顶片帮隐患,可能造成人员伤亡、设备被毁、施工中断。 1.6瓦斯 瓦斯隧道因监控管理不善或超浓度瓦斯突涌,引发爆炸事故,可能造成人员伤亡、设备被毁、施工中断、危害环境。 1.7爆炸 火工品管理不善,爆破作业过程中加工起爆药包、装药、处理盲炮等环节未严格按照操作规程作业;爆破时未按规定设置警戒或爆破后未按规定时间进入爆破现场;涉爆作业人员未经培训取证;用药量过大等,均可能造成严重的伤亡事故。 1.8火灾 施工现场临时用电线路的布设及电气设备的使用、电(氧)焊产生的火花、冬季取暖等,均容易发生火灾事故。 2 应急处置基本原则 2.1坚持把施工人员生命安全放在第一位,最大限度减少人员伤亡作为首要任务的原则。

防止坍塌应急预案

防坍塌应急预案 一、目的: 在工程施工过程中,为了保证作业人员的人身安全,确保在意外情况发生时,抢救队员和全体员工能有条不紊地按照预先制定的方案,迅速及时抢救伤员,最大限度降低伤亡、伤害程度,迅速恢复生产,特制定防坍塌应急预案。 二、编制依据: 《中华人民共和国安全生产法》、《安全生产许可证条例》、 《建设工程安全生产管理条例》、 《国务院关于进一步加强安全生产工作的决定》、 建设部下发的《关于防止坍塌事故的紧急通知》、 业主下发的《关于防止隧道和人工挖孔桩坍塌事故的紧急通知》。 三、编制原则: 1、根本原则:安全第一,预防为主。消除一切事故隐患,确保人员设备安全。 2、启动原则: 在施工过程中发生坍塌事故时,本预案由应急救援指挥部立即启动。 3、响应原则:应急救援指挥部成员、各应急救援小组成员在接到事故及灾害报告后,无论何时,只要在本地区,必须马上以最快的方式赶赴事故现场,按相应的事故处理预案正确有效地开展事故应急处理和救援工作,尽可能避免或减少人员伤亡,尽最大努力减少事故损失和缩小事故影响范围。

4、请假原则:应急救援指挥部成员、各应急救援小组成员在离开本地区时,必须向应急救援指挥长请假,同时将自己的职责向指定人员交待清楚。 5、指挥原则: 在应急救援指挥部成员未到达现场前,事故处理由当班班长负责指挥;在应急救援指挥长未到达之前,事故处理由应急救援指挥部成员指挥;应急救援指挥长到达现场后,事故处理由指挥长统一指挥。 6、处理原则:事故应急处理坚持局部利益服从全局利益,一般工作服从应急工作的基本原则。 四、适用范围、及情况。 本预案适用于, 1、在高边坡拆除土方坍塌 2、爆破施工后的土坡坍塌 3、人工挖孔桩孔的坍塌 4、隧道坍塌事故 五、防坍塌应急救援小组 重大生产安全事故由连霍高速公路TJ-10标项目经理部生产安全事故应急救援指挥部(以下简称应急救援指挥部)负责组织指挥和救援处置。 1、应急救援指挥部的组成: 应急救援指挥部由项目经理部综合事务部、安全保卫部、技术质量部、财务人事部组成。设总指挥、副总指挥,下设专业处置组。

隧道坍塌应急预案

应急救援预案 应急预案-2010-001 隧道坍塌事故 应急预案 2010-03-23布 2010-03-23施中铁三局石长指挥部第一项目经理部

中铁三局石长指挥部第一项目部 金盆山、鱼形山隧道坍塌事故 应急预案 应急预案-2010-001 编制: 审核: 批准: 施行日期:2010年03月23日 中铁三局石长指挥部第一项目经理部 二〇一〇年三月二十一日 目录

一、隧道工程概况 二、隧道危险因素及控制 1、隧道危险因素 2、控制措施 三、隧道坍塌应急救援预案实施细则 1、隧道坍塌事故遵循原则 2、本应急救援事故事件范围 3、应急预案组织 4、一般规定 5、施工安全措施 6、应急设备准备 7、应急救援小组及职责 8、各专业组职责 9、事故报告 10、各专业处置组 11、应急结束 12、后期处置 13、宣传教育 14、演练 15、预案实施日期 16、附表 金盆山、鱼形山隧道

坍塌事故应急救援预案 一、工程概况 石长铁路增建二线工程位于湖南省北部地区,北起常德市石门县北站,南接京广线涝刀河站,线路左线长度262.842km。右线长度264.101km。增建二线新建线路长度281.449km,利用营业线217.557km。 金盆山隧道起讫里程YDK196+806~YDK197+237,全长431m, 鱼形山隧道起讫里程YDK198+493~YDK198+845,全长352m。 二、隧道危险因素及控制 1、隧道危险因素 隧道开挖(进尺超挖)、浅埋隧道、断层破碎带等不良地质段,违规违章作业,安全防护措施缺陷。 2、控制措施 ①、严格按设计文件和技术交底施工。 ②、严格进行施工地质超前预测预报,作好超前预加固措施。 ③、认真核对地质资料,及时调整施工方法。 ④、加强初期支护监控测量。 ⑤、完善洞内、外及辅助井洞的排水设施。 ⑥、严格控制开挖段和衬砌段之间的距离。 ⑦、作业全过程项目管理人员现场指导施工,重点地段领导轮流值班监督现场施工。 ⑧、作好防灾应急预案。当地质灾害发生时,确保施工人员安全撤离。加强应急措施的培训。 ⑨、方案、预案报公司备案。

隧道救援应急预案模板

隧道救援应急预案

隧道坍塌应急救援预案 中铁十八局集团G209建始县城区绕城公路项目 隧道坍塌应急救援预案

一、基本情况 闫家湾隧道位于建始断陷盆地内, 山体多为岗脊、岗丘, 植被较发育, 沿线岩质主要以白垩系正阳组厚层状碎屑岩为主, 海拔550-750m左右, 相对高差相对较大, 闫家湾隧道最大埋深约120m, 植被茂密, 耕地较少。 隧道进口里程为:K5+948,隧道出口里程为: K6+956, 全长1008m。其中K5+948~K5+987、 K6+881~K6+956段为Ⅴ级围岩, 共长114m; K5+987~K6+052、K6+363~K6+517、K6+627~K6+881段为Ⅳ级围岩, 共长473m。K6+052~K6+363、 K6+517~K6+627段为Ⅲ级围岩, 共长421m。 路线区为沉积建造地层区, 地层出露不全, 沿线仅出露志留系、二叠系、白垩系及第四系。地表第四系堆积层有多种成因类型, 分布不连续, 厚度变化大。受褶皱及断裂影响, 局部岩层中构造节理较发育。本路段内断裂活动性微弱, 无近代的较强地震活动记录。该地区地震基本烈度为6度。 二、塌方危险目标的确定及分布 1号目标:隧道进口开挖掘进的全过程 2号目标: 隧道出口开挖掘进的全过程 塌方事故发生部位、级别、可能波及的范围 一般事故重大事故开挖初衬段隧道全长范围洞顶地面≥3B

的范围内。 三、应急救援指挥部的组成、职责和分工 1.指挥机构 项目部成立塌方事故应急救援”指挥领导小组”,由项目经理、副经理、总工程师及工程技术部、安全质量部、物资设备部、综合保障部等部门领导组成,下设应急救援办公室,日常工作由安全质量兼管。发生重大事故时,以指挥领导小组为基础,即塌方事故应急救援指挥部,项目经理任总指挥,副经理任副总指挥,负责塌方的应急救援工作的组织和指挥,指挥部设在项目部办公室。注:项目经理和副经理不在项目部时,由总工和副总工为临时总指挥和副总指挥,全权负责应急救援工作。 指挥领导小组: 组长: 陈耀成 副组长: 丁根峰 成员: 赵义刘玉涛田三涛幺子建王学攀 塌方事故应急救援办公室: 主任: 王坤 成员: 郑成龙廖锡平苏青赵明 2.职责: 指挥机构:

隧道突泥涌水事故专项应急预案

隧道突泥涌水事故专项应急预案 一、总则 1、编制目的 为消除、减少隧道突泥涌水事故造成的危害,防止事故扩大或恶化,最大限度地降低事故造成的人员伤亡、财产损失。迅速有序地开展事故应急处置,尽快恢复社会秩序和工程建设施工。制定本预案。 2、编制依据 依据《人民全生产法》、《建设工程安全生产管理条例》,以及云桂铁路有限责任公司安全管理办法、中铁隧道集团安全管理办法、安全管理制度和新建至瑞丽铁路至瑞丽段工程DRBRTJ-2标段施工组织设计。 3、适用围 本预案适用于新建至瑞丽铁路至瑞丽段工程DRBRTJ-2标段工程施工隧道突泥涌水事故。 二、事故类型和危害程度分析 最大涌水量19.2×104m3/d。预测1号斜井涌水量为 12100m3/d。预测1号竖井主井正常涌水量2090m3/d,1号竖井 副井正常涌水量2016m3/d,最大涌水量按正常涌水量的3倍考虑,主井为6270m3/d,副井为6048m3/d。预测2号竖井主井正常涌水量2006m3/d,2号竖井副井正常涌水量1946m3/d,最大涌水量按正常涌水量的3倍考虑,主井为6018m3/d,副井为5838m3/d。隧道开挖过程中可能发生突水涌泥事故,可能造成人员伤亡和财产损失。

三、隧道突泥涌水事故应急处置基本原则 应急处置工作遵循“统一领导、职责明确,分级管理、分级负责,各司其职、规有序,反应迅速、运转高效,预防为主、平战结合”的原则。 四、组织机构及职责 1、应急组织体系 项目经理部一分部成立隧道突泥涌水事故应急领导小组,工区组建隧道突泥涌水事故应急救援兼职队伍,队伍成员由本工区各部门联合抽调组成,队伍本着精炼,能担负处理救援任务的原则组建。一分部部高处坠落事故应急领导小组下设指挥组、事故抢险组、技术支持组、安全保卫组、医疗救护组、后勤保障组、事故调查组、物资保障组、善后处理组,应急队伍及力量包括救援车辆,本部救援组及社会力量。 2、组织机构及职责 ⑴隧道突泥涌水事故应急组织机构 项目经理部一分部成立事故应急领导小组 组长:邹剑青(一分部经理) 副组长:俊(一分部书记)、温明军(副书记兼工会主席)、空缺(安全总监)、罗勇(土木总工)、宏 明(机电总工)、政(一工区经理)、雷平(一 工区书记)、华(二工区经理)、和斌(二工 区书记)

隧道坍塌事故应急预案汇总

中铁二十五局集团成兰铁路 第三项目部 隧道坍塌事故应急预案 编制: 审核: 审批: 日期:二O一三年三月

隧道坍塌事故应急预案 一、应急预案的方针与原则 坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。更好地适应法律和经济活动的要求;给参建职工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”,坚持“早预防、早发现、早报告、早救治”原则。 二、应急策划 (一)工程概况及地质情况 工程概况:红桥关隧道位于四川省阿坝州松潘县川主寺镇境内,隧址区属高中山剥蚀地貌,岷江位于线路右侧,岷江河谷深切,两侧横向沟谷发育,地形起伏较大。地面高程2950~3510m,地势左高右低,自然横坡10~60°局部稍陡,最大埋深410m,其中D2K253+710.0002K254+900.000段1190m为浅埋段,进口段D2K253+710.000935.000段225m为明挖段,其余段落为暗挖段,线路在D2K253+839.000附近隧道洞身下穿国道G213公路。 工程地质概况: 1、地层岩性

工点内地层为第四系全新统人工弃土(Q4q)细角砾土;滑坡堆积层(Q4)碎石土;冲洪积层(Q4)粉质黏土、卵石土、漂石土;泥石流堆积层(Q4)粉质黏土、碎石土;坡崩积层(Q4)粉质黏土、碎石土;破残积层(Q4)粉质黏土。下伏基岩为三叠系上统新都桥组(T3x)炭质板岩夹板岩、砂岩;侏倭组(T3)板岩、砂岩夹炭质板岩及断层角砾岩()。地层岩性分述如下:<1-4>细角砾土(Q4q):灰、灰褐、灰黄色,松散~稍密,潮湿,角砾Ф2~15,占50~65%;呈梭角状,局部夹粗角砾,占5~10%,余为粉质黏土填充;石质成分多为砂岩、板岩等,分布于隧道出口右侧河沟附近,厚0~15。属Ⅱ级普通土,C组填料。 <2-4>碎石土(Q4):灰褐、浅黄色,稍密~中密,潮湿,碎石约65%,局部夹块石,Ф60~120,最大Ф150,呈次棱角状,颗粒成分为砂岩为主,板岩次之,分布于隧道洞身D2K255+060260段及出口端D1K256+840915右侧15m之外,厚20~50。属Ⅲ级硬土,B组填料。 <3-6>粉质粘土(Q4):灰白、褐黄色,硬塑状,土质不均,局部夹角砾15~25%,Ф10~50,呈次棱状,其中表层0.5m以上为种植土,含植物根系,厚2~6m,属Ⅱ级普通土,D组填料。 <3-12>卵石土(Q4):褐灰夹灰白色,中密,潮湿~饱和,卵石占60~70%,Ф6~15,局部夹碎石及圆砾10~20%,颗粒成分为石英砂岩、砂岩,余为粉质粘土充填,分选性差,呈次圆状及浑圆状,厚5~40m,分布于隧道进出口端,属Ⅲ级硬土,B组填料。

隧道应急预案

隧道事故应急处理预案 1职责分工: 公司分管领导负责全面指挥、各部门协调工作。 路政、交警部门负责隧道火灾现场的安全及交通疏导、管制、路产核损工作。 隧道高配电工负责隧道内扑救工作照明、通风及电力安全工作。 养护部门负责火灾后清理现场和路产恢复工作。 隧道消防员负责现场警戒、救援工作。 隧道监控负责通报情况、隧道监控系统控制工作。 施救车负责交通管制、事故车辆施救工作 2.流程图:(附后) 隧道停电应急预案 1.单路停电: 单路停电时,高配房按操作规范进行线路切换,保证安全用电。 2.双路停电: 停电后,隧道内UPS正常情况下可供隧道监控设备90分钟的电力,隧道自充电应急灯开启。中控人员通过监视器发现隧道停电后: 立即通知巡逻车前往隧道预警,并切换可变情报板(隧道停电注意安全); 通知交警、路政、施救车、急救单位前往隧道口预警,通知监控中心、分中心; 及时联系供电部门,了解停电原因和大致来电时间。 隧道电工接到双路停电的信息后: 2.6.1确认是否双路停电; 2.6.2注意UPS是否正常运行和隧道内UPS供电设备是否正常; 2.6.3立即进行自发电供电: 2.6.4配合巡逻人员做好预警工作后,在配电房内监视供电系统,随时准备来电切换。3.巡逻人员: 在接到通知5分钟内带上必备器材(锥型警示帽、闪光灯)穿反光背心,驾车赶赴现场; 20分钟内在规定位置按要求设置完临时警告标志、限速标志,提醒过往车辆减速缓行; 停电期间加大巡查力度,严防隧道内各类突发事故,保证执勤时期的人身安全。 4.恢复供电后: 监控室通知上级监控部门和领导; 配电房人员立即恢复隧道正常供电; 巡逻人员撤除各类临时标牌,监控室切换信号灯、可变情报板为正常通行模式,恢复隧道正常通行; 监控室和巡逻人员做好相应的台帐记录工作。 过往车辆抛、洒物处理预案 1潜在危险: 影响隧道内车辆正常通行,可能引起交通事故。 2应急行动步骤: 中控人员发现隧道内存在车辆抛、洒物时,立即通知巡逻车前往现场进行处置,同时切换交

隧道施工塌方应急预案

隧道施工塌方应急预案 1. 工人进场前必须接受公司、项目、班组的三级安全教育和考试。反对违章指挥、违章作业。 2. 让作业人员熟悉施工生产性质,施工流程、方法,施工危险区域及其安全防护的基本知识。 3. 土方开挖时必须制定施工方案及安全技术措施,每班作业前进行安全技术交底。 4. 做好施工区域的安全隐患预测、预控、预防工作。 5. 施工井及隧道挖土发现不能辨认的物体、地下埋设物、古董等,严禁擅自拆除,必须报上级及有关部门处理后方可继续施工。 6. 施工井开挖深度超过1.5m,周围必须设围栏,其高度 1m,除设置防护设施与安全标志外,夜间还应设红灯示警。 7. 土方开挖时应有专人进行土体支护状态监护,发现有异常情况应暂停开挖,查明原因制定出方案再进行作业。 8. 施工井是隧道施工的关键部位,在施工过程中服务期限较长,切是施工人员应急疏散的必经通道,因而施工井的施工质量尤为重要。所以施工中要严格按照设计要求的施工程序进行,遵照勤开挖、早支护的原则。 9. 隧洞交叉点、断面变化处等特殊部位,是应力比较集中的地方,应加强其支护结构,以确保这些地段的稳定性。 10. 对隧洞进行监控测量。控制和监视局部不稳定块体的动态,以保证安全,地质和支护状况观察,周边位移和拱顶下沉两侧是根据设计要求进行量测的隧洞所必须作的量测项目,其量测结果和资料能及时指导施工的正确与否,所以对隧洞的监控量测应贯穿于施工的全过程。 11. 实践证明黄土地层有较明显的侧压力,如利用钢筋锚杆和超前注浆不能满足施工安全,则报请设计单位采用水泥砂浆锚杆施工,以增大砂浆与土层的粘结面积,从而满足一定的锚杆抗拔力的要求。 12. 当土体位移速度无明显下降,而此时实测位移相对值已接近规范规定数值,同时支护混凝土表面已出现明显裂缝,或者实测位移速度出现急剧增长时,必须立即采取补强措施,并改变施工程序或设计参数,必要时应立即停止开挖,

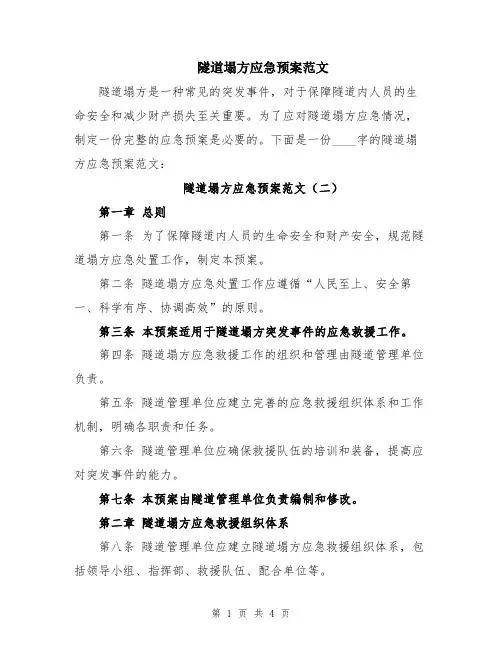

防止坍塌应急预案范文_工作方案

防止坍塌应急预案范文_工作方案 一、编制说明 (一)编制目的 通过本预案的应用降低隧道发生坍塌的可能性;当坍塌发生时能指导隧道坍塌事故的补救,尽量减少隧道坍塌产生的危害,保护员工人身安全,和工地财产的安全,并保证工地生产的正常进行。

(二)编制原则 贯彻执行“安全第一、预防为主”的方针及相关的法律法规、制度等。 (三)编制内容 本预案内容由“编制说明”、“项目简介”“控制措施”“应急准备”“应急响应”、纠正与完善“共六部分。 (四)编制原因

由于本工程地质条件特殊,围岩自稳性差,节点多,若施工不当,将引起地层较大的变形,甚至坍塌, 危及施工人员与行人及周边建筑物安全,地上管线多且复杂,针对可能发生的情况,特成立隧道坍塌事故应急救援责任小组,制定安全可行的控制措施,及时反馈风险控制实施情况,保证工程施工的胜利进行。 二、日常施工控制措施 ⑴依靠科技进步、科技公关、专家评审科研创新的力量解决施工中难题。 ⑵坚持以地质为先导的原则,时刻掌握隧道的地

质情况,地质要有特殊的超前支护措施。 ⑶坚持先护顶后开挖的原则施工:采用超前小导管预注浆加固措施。通过试验确定注浆压力、配合比、浓度、固结范围,保证注浆能够达到预期的目的和效果。 ⑷采用合理的开挖方式:施工时严格按照“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的原则施工。 ⑸严格控制每循环进尺,开挖成形后及时进行初支、确保工序衔接,尽早施做仰拱封闭成环,以改善受力条件,对特殊地段缩小钢架的间距,加强初支支护。 ⑹随时注意观察掌子面的情况,发现地质情况变

化,及时采取相应处理措施,保证施工安全有序的进行。 ⑺加强监测:开挖初期支护后,量测拱顶下沉及边墙收敛、地面下沉与隆起、钢架内力。及时对数据进行分析,发现异常情况立即上报,并采取相应防止措施,加强背后回填注浆,把工程施工过程中的地层、支护结构和周围环境的动态变化始终置于可控状态。 三、应急准备 (一)组织机构 一、领导机构

隧道施工应急预案

隧道施工应急预案 镇安县木王国家森林公园风凸岭隧道A标 项目经理部 二零一二年四月十日

隧道施工应急预案 一编制依据 依据《中华人民共和国安全生产法》、《国家突发公共事件总体应急预案》、《国家安全生产事故灾难应急预案》、《国务院关于进一步加强安全生产工作的决定》、《建设工程重大质量安全事故应急预案》、国家有关法律法规、规范规定和我公司有关规定,特制定本预案。 二编制目的: 隧道施工中可能发生的坍塌、突泥突水、火灾、瓦斯爆炸、有害气体浓度超标等灾害提前做出安排,明确应急职责,识别紧急需求,降低和减少对环境和员工的危害,编制本预案。 三适用范围 本预案适用于我标段承建的隧道。 四工作原则 ⑴坚持“以人为本、安全第一”的原则 一切行动都要把保障职工的生命安全和身体健康、最大程度地减少安全生产事故造成的人员伤亡作为首要任务。切实加强应急救援人员的安全防护。充分发挥各个职工的主观能动性,充分发挥专业救援力量的骨干作用和广大职工的基础作用。

⑵统一领导,各负其责。 在项目部统一领导和项目部安全领导小组的组织协调下,工区各部门和各施工队及其各部门切实履行各自职责,负责有关安全生产事故的应急管理、救援、处置工作。各施工队要认真履行安全生产责任,建立健全安全生产应急预案和应急机制。 ⑶纵横结合,以项目部为主。 项目部各个部门和各施工队及其各部门要相互配合,相互支援,相互协调。实行项目部经理安全生产责任制,发生安全生产事故各施工队要第一时间启动应急预案进行处理并同时上报项目部,项目部启动同级应急预案进行处理。 ⑷依靠科学,依法规范。 采用先进的科学技术,充分发挥经验人员作用,实行科学民主决策。采用切实可行的救援装备和技术,增强应急救援能力。依法规范应急救援工作,确保应急救援预案的科学性、权威性和可操作性。 ⑸预防为主,言行结合。 切实贯彻落实“安全第一、预防为主”的安全生产方针,坚持安全生产事故应急与预防工作相结合。做好预防、预测、预警和预报工作,做好常态下的风险评估、物资储备、队伍建设、完善装备、预案演练

隧道安全事故应急预案

隧道安全事故应急预案 为加强隧道工程安全生产管理工作,切实做好突发事故、事件的应急抢救工作,提高应变能力,做到有备无患,特制定本应急预案。 一、组织机构 项目经理部成立以项目经理为组长,项目副经理、总工程师、安质部长为副组长的安全事故应急领导小组。 各工区成立应急抢救队,由各工区区长任抢救队长,抢救队员为:安全员1名、医疗人员1名,电工2名、机械4名。 项目安全事故应急领导办公室设在项目安全质量环保部,工区应急抢险队办公室设于各工区安全质量组办公室。联系人及联系方式如下: 项目安全事故应急领导办公室: 一工区应急抢险队办公室: 二工区应急抢险队办公室: 四工区应急抢险队办公室: 应急组织机构框图 确定枫亭镇医院为应急抢险医院,并与该医院签定协议,确保事故发生后,医务人员及时组织抢救。 二、制度保证 项目经理部建立巡视检查、定期检查和专项检查制度。对施工过程中的各项安全预案进行检查落实。 1、根据预案要求,对要求配备的各种设备、设施、材料、人员是否落实到位的情况,逐项检查落实情况。 2、各项预案落实到位后,项目经理部督促各工区、作业队进行针对性的演练。确保在突发事件情况下,人力、物力、财力的组织到位和设备的正常运转。 3、项目经理部加强现场的安全巡视检查。对于施工队为了抢进度未按照要求做好初期支护,给安全施工带来隐患,立即下发了停工通知,要求其进行认真整改,整改到位后再恢复施工,确保了进洞的安

全。在施工工期紧的情况下,施工队特别是作业班组容易忽视超前地质预报、探水等工作,有时为抢时间少打探孔,项目经理部严格按隧道超前地质预报方案进行检查落实,以确保前方开挖安全。 4、在项目经理部和各工区显著位置公布应急领导小组所有成员的手机号码及应急医院急救电话和24小时值班电话,小组所有成员施工期间24小时开机。接到紧急情况报告后,应急领导小组成员应在半小时内到现场按应急措施进行处理,并及时通知医院要求其尽快赶到,确保事故的及时处理。紧急事故处理结束后,事故发生所在单位的负责人应在24小时内做书面报告,报知监理、项目经理和公司。并根据事故产生的原因,制定相应的防范和整改措施,迅速组织落实,防止和杜绝类似事故的再次发生。 三、重大危险源的识别 本标段共有7座隧道,根据施工图纸及现场调查,目前,识别出的隧道施工的重大危险源为: 隧道塌方;隧道涌水;触电事故;火灾事故;火工品爆炸事故;机械伤害事故。 随着隧道工程的开工,地质情况、施工情况等会发生变更,所以采用动态重大危险源识别的方法,并确保预案的完备,防止事故的发生以及事故发生后的及时妥善处理。 在审核《施工组织设计》有关安全技术措施章节的内容时,进行重点审核:安全管理组织机构及人员资质是否符合本工程特点;对工程安全风险的分析是否正确、全面;安全技术措施是否符合安全规程及相关规范要求;设备性能及数量是否满足施工安全要求;施工方法是否能保证工程安全。同时,组织编制《隧道地质超前预报方案》,《施工用电方案》,《衬砌台车设计方案》等专项施工方案。 四、专项应急预案 1、隧道塌方应急预案 为预防隧道塌方突发事故,施工队要设置专项的挖掘机、型钢、混凝土喷射机、钢筋、氧气瓶(装满氧气)、氧气、食物、水输送管道、衬砌台车等设备、材料,平时要经常检查维修,确保在发生事故时能够及时使用。 发生塌方时,所有施工人员要立即退出施工隧道,立即通知应急抢救队和后备医院,应急小队在接到电话后迅速赶扑事故现场并通知应急领导小组。 查点施工人员人数,以确定是否有人因塌方被困隧道中的情况;应急抢救队和医院在接到电话后,要在半小时内赶到事故现场,对事故现场进行及时抢救。 在查点人数后,如无人被困,则在塌方稳定后,视塌方情况对塌方段进行加强支护等处理。 在查点人数后,如发现有人被困,则在塌方稳定后,立即进洞搜寻,并利用探测仪器对塌方堆积碎石进行探测,同时利用对讲机对被困人员呼叫,以确定被困人员的具体人数和伤亡情况。如无人回应,则以被困人员依然生存来确定营救措施。 在营救过程中,要根据塌方堆积碎石的受力情况用挖掘机小心移除堆积的碎石,以避免隧道堆积碎石因受力的变化而发生堆积性的下降对被困人员的生命造成进一步威胁,并随移除对隧道塌方段采用型

大良隧道防坍塌事故应急预案

大良隧道防坍塌事故应急预案 一工程概况 新建张家口找呼和浩特铁路大良隧道位于乌兰察布大良沟村北侧,隧道穿越低山区。隧道进口里程DK120+620,出口里程DK121+640,全长102M,出口左线内轨顶面高程,本隧道采用进出口双口掘进,施工工期为12个月。 二自然地理 大良隧道场区地貌属低山丘陵区,地形起伏较大,进口大部基岩裸露,高程1365—1447M,出口沟深坡徒,山势险峻,相对高差大,左80M以上,场区植被较发育。进出口侧及山沟。隧道进口平缓未见基岩出露,出口侧出露第三系玄武岩,进出口较缓。 三气候情况 该区域属中温带亚干旱蒙东区,其气候特点是:春季干旱多风,沙尘频发;夏季短促而温热昼热夜凉,日温差大;秋季较短:冬季漫长,寒冷而干燥:全年降水量小,且多集中在7—9月份,蒸发量大霜冻期长。 。 二、相关文件 《中华人民共和国安全生产法》、《中华人民共和国突发事件应对法》、《建设工程安全生产管理条例》、《危险化学品安全管理规定》、《中华人民共和国防洪法》、《特种设备安全监察条例》、《职业病防治法》、。 三、应急组织机构及职责

(1)应急预案体系 隧道塌方事故应急预案体系由本预案和项目经理部以及下属隧道塌方事故应急预案组成。事故发生时,有关人员按照各自预案及时有效地开展应急处置。 (2)应急组织机构及职责 (一)应急小组办公室设在分部安质部,隧道塌方应急领导小组成员: 组长:毕文胜 副组长: 薛东娄新 组员:成勇魏德忠李良凯曽孝权 (二)隧道塌方应急领导小组人员职责: A、负责隧道塌方应急物资及设施的购置、维修、维护工作指导。 B、整体负责隧道塌方的预防及管理检查和一切善后处理组织工作。 C、按照“预案”迅速开展施救工作;根据事故发生状态迅速制定并组织实施防止事故扩大的安全防范措施。 D、迅速调集项目分部抢险队伍,并指挥其进行抢险救灾、伤员救治转送、物资转移,及时与外部救援119、120取得联系,寻得社会帮助。 E、负责调集抢险物资到位;指挥抢险队伍按抢险方案进行施救;组织事故现场员工撤离、伤员救治转送和物资转移。 F、收集应急救援工作情况和事故信息,汇总形成书面材料报项目部经理办公室。(三)项目分部隧道塌方应急小组成员职责

相关主题
文本预览
相关文档 最新文档
