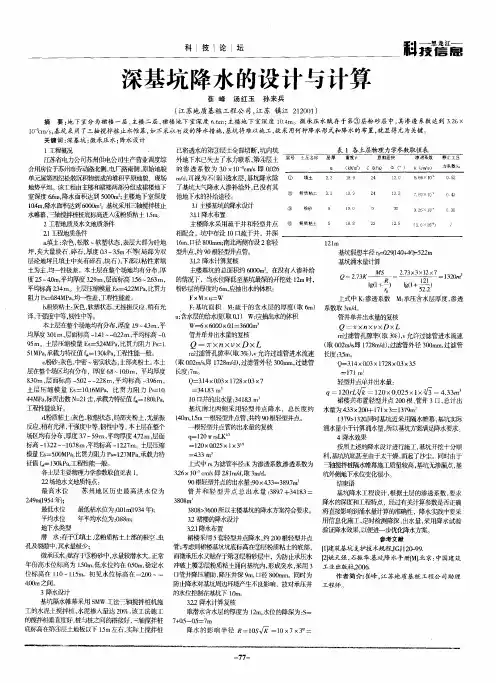

深基坑承压水降水设计

深基坑承压水降水设计 摘要:针对杭州地区圆砾层承压水水量大、渗透性好、回水速度快和采取围护结构隔断承压水层困难的等特性,采用吴林高先生的三类基坑渗流模型理论,提出了采取悬挂式止水帷幕加坑内降水相结合的承压水降水方案,通过影响因素赋值比较法,综合对围护施工难度、围护施工风险和工期、基坑总涌水量、降水能耗和降水风险等多方面比较后,确定合理最优的基坑降水方案。 关键词:深基坑;承压水;降水方案;悬挂式止水帷幕abstract: aiming at the hangzhou area round gravel layer artesian water, permeability is good, backwater speed and take palisade structure partition confined aquifer difficult features, the mr. wu lingao three types of foundation pit seepage model theory, this paper puts forward to take mounted waterproof curtain and pit precipitation combination of confined water precipitation plan, through the influence factors of assignment, the comprehensive comparison of palisade difficulty in construction and building construction risk and time limit for a project, foundation pit total yield, precipitation and precipitation energy consumption risk and so on various comparison, determine reasonable optimal foundation pit precipitation scheme. key words: deep foundation pit; confined water;

(整理)基坑降水设计

基坑降水设计 第一部分:井点降水计算的前提 1、所需水文地质资料 (1).水层性质——承压水、潜水; (2).含水层厚度H; (3).含水层的渗透系数K和影响半径R; (4).含水层的补给条件,地下水流动方向,水力梯度; (5).原有地下水埋藏深度,水位高度和水位动态变化资料; (6).井点系统的性质——完整井、非完整井。 2、了解建筑工程对降低地下水位的要求 (1).建筑工程的平面布置、范围大小,周围建筑物的分布和结构情况; (2).建筑物基础埋设深度、设计要求的水位下降深度; (3).由于井点排水引起土层压缩变形的允许范围和大小。 第二部分:基坑降水方法 一、明沟排水 (一)、明沟排水的适用条件 明沟排水是指在基坑内设置排水明沟或渗渠和集水井,然后用水泵将水抽出基坑外的降水方法。明沟排水(简称明排)一般适用于土层比较密实,坑壁较稳定,基坑较浅,降水深度不大,坑底不会产生流砂和管涌等的降水工程。当具备下列条件时,一般可以采用明沟排水方案。 (1)地质条件。场地为较密实的、分选好的土层,特别是带有一定胶结度或粘稠度的土层时,由于其渗透性低,渗流量较少,在地下水流出时,边坡仍稳定,即使在挖土方时,底部可能会出现短期翻浆或轻微变动,但对地基无损害,所以适宜明排;当地层土质为硬质粘土夹无水源补给的砂土透镜体或薄层时,由于在基坑开挖过程中,其所储存的少量水会很快流出而被疏干,有利于明诽;在岩石土质中施工时,一般均可以进行明排。 (2)水文条件。场地含水层为上层滞水或潜水,其补给水源较远,渗透性较弱,漏水量不大时,一般可以考虑采用明排随水。 (3)挖土方法。当采用拉铲挖斗机、反向铲和抓斗挖土机等机械挖土,为避免由于挖土过程中出现的临时浸泡而影响施工时,对含水层的砂、卵石.涌水量较大、具有一定阵水深度的降水工程,也可以采用明排降水。 (4)其他条件。当基坑边坡为缓坡或采用堵截隔水后的基坑时;建筑场地宽敞,邻近无建筑物时;基坑开挖面积大,有足够场地和施工时间时:建筑物为轻型地基荷载等条件下,采用明排降水的适用条件可以扩大。 明沟排水的抽水设备常用离心泵、潜水泵和污水泵等,以污水泵为好。 (二)、明沟排水工程的布置 随着基坑的开挖,当基坑深度接近地下水位时,沿基坑四周(基础轮廓线以外,基坑边缘坡脚0.3m内)设置排水沟或渗渠,在基坑四角或每隔30~40m设一直径为0.7~0.8m的集水井,沟底宽大于0.3m,坡度为0.5%—1.0%,沟底比基坑底低0.3~0.5m,集水井底比排水沟底低0.5~1.0m。集水井容积大小决定于排水沟的来水量和水泵的排水量,宜保证泵停抽后30分钟内基坑坑底不被地下水淹没。随着基坑的开挖,排水沟和集水井随之分级设置与加深,直到坑底达到设

地铁深基坑降水控制技术与策略研究 梁博

地铁深基坑降水控制技术与策略研究梁博 发表时间:2017-04-18T11:21:20.790Z 来源:《基层建设》2017年2期作者:梁博 [导读] 在深基坑开挖过程中深基坑降水是十分关键的技术之一,其不仅能够利用水分来固结土体,同时还能够强化土体的强度。 中国水利水电第七工程局有限公司 610000 摘要:通常来说基坑开挖深度大于6m则被成为深基坑。在上个世纪80年代时期我国基坑开挖工程深度一般都在5m以内,应用一般施工技术设备以及降水控制技术均满足使用需求。然而伴随着建筑工程的需求变化以及施工技术的进步,各种开挖深基坑的工程越来越多。其中,在地铁施工建设中深基坑是不可避免的施工内容。在深基坑开挖过程中深基坑降水是十分关键的技术之一,其不仅能够利用水分来固结土体,同时还能够强化土体的强度。因此,针对地铁深基坑降水控制技术与策略进行研究十分有必要。 关键词:地铁;深基坑;降水控制;技术;策略 1引言 地铁在社会生活中发挥着越来越重要的作用,地铁工程质量逐渐引起了人们的重视。从某个方面来讲,深基坑施工效果对于地铁工程质量有着决定性影响,因此,地铁建设过程中必须重视深基坑施工工艺的改进。降水技术是深基坑施工中比较常用的技术,对于保障施工安全有着重要作用。但是,由于地铁施工环境比较复杂,降水技术的合理应用就成了施工过程中需要重点考虑的问题。 2地铁深基坑使用降水控制技术的必要性 地铁是国家重要的基础设施之一,地铁的建设与施工与人民群众的切身利益密切相关。在地铁施工过程中如需要在地下水位较高的施工区域挖深基坑就会使得地下含水层被切断,在伴随着水压的影响导致地下水进入深基坑中,给地铁建设的施工埋下安排隐患。如果不及时开展降水排水处理则会使得深基坑中出现严重积水,施工环境恶化,长此以往还会导致地铁地基的承载能力下降,从而导致管涌、流砂等各种安全事故出现,对地铁深基坑施工安全有着巨大的影响。因此,地铁工程建设要重视深基坑降水控制工作,始终秉持以下原则开展施工技术:第一,尽可能减少深基坑内的含水量,强化土体的强度,避免地铁深基坑外的土层出现严重沉降的情况。第二,疏导地铁深基坑中含有的地下水,为地铁机械设备施工创造良好、安全的工作环境。第三,全面提高深基坑边坡的稳固性,避免深基坑边坡土层出现滑落的情况。第四,完善地铁深基坑承压降压工作,避免地铁深基坑地面存在不均匀沉降现象以及对地铁深基坑周边的建筑物的安全造成危害。 3地铁深基坑降水控制技术特点及其实践 3.1地铁深基坑降水控制技术特点 地铁与其他建筑工程相比有着显著的差别,在具体施工过程中地铁的深基坑降水相对于一般建筑的深基坑降水控制技术来说要复杂的多,主要呈现以下几个特点:第一,降水控制技术难度大。在地铁工程施工中实施降水控制技术难度显著大于其他建筑的降水控制技术。地铁工程的施工区域位于地下十几米深,十分容易出现交叉地点接近的问题,从而进一步增加深基坑降水施工难度。第二,技术含量高。在地铁深基坑降水施工中经常会遇到多层潜水的状况,有的地铁工程降水区域较厚,附件的众多复杂管道对地铁深基坑降水控制施工造成了干扰,因此需要运用技术含量较高的施工技术才能够顺利完成。第三,风险因素众多。在地下深度较深的区域进行施工地质环境会明显复杂许多,在施工过程中必然会遇到各种安全风险威胁着深基坑降水控制技术的实施。 3.2地铁深基坑降水控制技术 一般来说基坑降水控制技术包括真空井点、轻型井点、管井等多种技术。在实际施工过程中要根据地铁深基坑土质的渗透系数、降水深度以及土层地质来具体选择使用的将会控制技术。例如,在降水深度超过10m,渗透系数在6-10范围内1粉质粘土、砂质黏土、砂砾土质均可以使用管井技术来进行降水控制。要实现理想的降水控制效果需要注重以下几个技术方面: 3.2.1施工材料的选择 为了使得降水井可以达到理想的降水效果就必须要重视建筑材料的选择。选择满足降水井施工规范的建筑材料,保证建筑材料能够满足降水井的强度需求。所选择的管材、滤网等所有建筑材料都需要达到相关部门的质量要求方可进入施工贡献出。 3.2.2降水井施工 降水井的施工要严格按照施工设计图纸进行,井深与井身结构应该严格控制在±20mm的范围中。降水井的管井填料方面,深基坑含水层滤料需要具备一定的磨圆度,如在含水层上方的砾料则可以适当降低滤料的磨圆度要求,但切忌使用尖锐物体。各个区域在填料过程中要保持均匀的速度,避免滤管产生偏移,滤料在孔洞内架桥的情况。在完成下管与填料施工后要第一时间进行洗井工作。一般情况下会选择隔离塞分段洗井,假如井中泥浆泥沙含量过多则可以先开展捞渣处理后再洗井。如一般洗井技术难以达到理想效果则可以适当添加洗井剂浸泡一段时间后再清洗。 3.2.3密切监测降水控制效果 首先,在进行开展降水工作前要对井内的水位进行统一的监测工作,在进行降水工作后需要在每十分钟对动水位与出水量进行监测,如出水为与动水量处于稳定状态时则可以每隔2-3小时进行观测。其次,当降水井的水位已经处于稳定状态但是却尚未达到水位下降值的时候,可以适当增加水泵出水量,以辅助达到降深值。最后,为了保证地铁深基坑施工周边建筑的安全,降水控制施工应该要始终保持均衡的进行状态,实行连续抽水,切忌突然抽水。定期对周边建筑物开展检测工作,以避免地下水存在的不平衡问题给周边地质环境造成影响。 3.2.4试验 在洗井完成后,可以通过开展单井试抽的方法,明确每个井管的基本情况,如有必要,应重新进行洗井、试验。 3.2.5安装排水管 排水管沟应合理设置在基坑边缘,并把各个井的排水管置入其中,以方便进行维护,另外,还应在排水管经过的部分合理设置保护套管,防止外力对其造成严重破坏。 3.2.6施工问题处理 在地铁深基坑开挖过程中如突然遇到不明外来水则需要第一时间停止深基坑的开挖工作,并且进行引流回填,避免地层出现坍塌。同时,检查不明外来水补给源头,使用切断水流源头。位于出水范围中的深基坑内壁则必须要加以加固处理技术,力使用土钉加固技术、导

管井降水计算书

管井降水计算书 一、水文地质资料 二、计算依据及参考资料 该计算书计算主要依据为国家行业标准《建筑基坑支护技术规范》(JGJ 120-99),同时参阅了《建筑施工手册》(第四版)和姚天强等编写的《基坑降水手册》。 三、计算过程 1、基坑总涌水量计算: 根据基坑边界条件选用以下公式计算: 基坑降水示意图 Q=(2H-S)*S/(lgR-lgr0) Q为基坑涌水量; k为渗透系数(m/d):取综合渗透系数10m/d H为含水层厚度(m):主要为细砂层以上取 R为降水井影响半径(m):根据施工经验取15m r 0为基坑范围的引用半径(m):r =(r1+r2r+r3+r4+…+rn)1/n 降水干扰井 群分别至基坑中心点的距离; S为基坑水位降深(m):

D为基坑开挖深度(m):取 d 为地下静水位埋深(m):取 w sw为基坑中心处水位与基坑设计开挖面的距离(m):取 通过以上计算可得基坑总涌水量为2672m3。 2、降水井深度确定: 降水井深度按下式: H W =H1+ H2 + H3 + H4 + H5 + H6 H W—降水井深度(m); H1—基坑深度(m);(取) H2—降水水位距离基坑底要求的深度(m);(取) H3—iy0;i为水力坡度,在降水井分布范围内宜为1/10—1/15,y0为降水井分布范围内基坑等效半径;(计算得,取) H1—降水期间水位变幅(m);(取) H2—降水井过滤器工作长度(m);(取) H W—沉砂管工作长度(m);(取) 根据上式计算得:降水井深度为 3、降水井数量确定: 单井出水量计算: q = (l′d)/a*24 降水井数量计算: q为单井允许最大进水量(m3/d); d为过滤器外径(mm):取400mm l′为过滤器进水部分长度(m)(过滤器进水部分有效长度取); a为与含水层渗透系数有关的经验系数(根据渗透系数5—15m/d,含水层厚度≤20m,取100)

浅谈地铁深基坑降水施工技术

浅谈地铁深基坑降水施工技术 浅谈地铁深基坑降水施工技术 摘要:在我国经济不断发展的当今社会中,工程项目的施工已经广受关注,在地铁建设日趋加大的现在,它的施工就受到很多方面的影响,例如降水,在施工中深基坑的事故常常与降水有关,在错综复杂的地下,施工条件相对较为恶劣,在这种情况下为了避免降水对深基坑工程的影响,我们就要在技术上、施工过程中严格规范起来,保证施工全过程的安全,保证施工后工程的质量。本文结合深基坑降水施工的经验,简单分析了深基坑降水施工的特点、施工工艺、运行质量保证、难点等等。希望在实际施工中提供参考,并从而积累宝贵的降水施工经验。 关键词:深基坑;地铁;降水施工技术 中图分类号: TV551 文献标识码: A 前言: 地铁施工由于地处地下,所以更容易受到降水的影响,所以在施工中要注意深基坑降水施工技术的应用。就我国目前情况来看,因降排水不当造成的工程事故时有发生,这不仅延误了工期,也给施工带来了巨大的经济损失,影响社会正常公共设施的使用。因此,在地铁车站建设中如何有效降水已成为保证深基坑工程的安全和经济重要 课题。 一、地铁工程简析 在我国地铁工程施工中,地铁的位置一般都是在经济较为发达的城市才会建立,例如京津唐、长江三角洲、珠江三角洲、香港等地区。地铁要贯穿整个城市,所以在走向上就有了不同的交叉口,交叉地点也是地铁中重要的换乘地点,所以人流会较为多,施工中就要格外注

意。 二、目前地铁施工中降水施工特点简述 施工难度大:地铁车站长度和宽度一般都较长,而且埋深较大有时能达到几十米,在施工中要采用的结构形式是两端明挖、中间暗挖相结合的方式,而且交叉位置较多,交叉位置很难形成封闭的区域,施工难度大。 风险因素多:地铁工程施工在地下,许多地方地质条件较为复杂,基坑降水工程应配合车站主体结构施工,降水周期时间长,风险因素多,每个因素出现纰漏都可能导致降水环节失效甚至整个工程的失败。 技术要求高:在地铁施工中对技术的要求是非常严格的,在一般工程中都会涉及到多层潜水位,深度越大,降水层位就会越多,这样施工的难度就有了很大程度的提高,跟要求技术的到位,在地铁施工中,地铁线周围一般都是邻近高层建筑物和既有的设施,而降水井位布置又受到场地、管线的限制,施工技术要求较高。 工期压力大:在地铁施工的盾构段需为区间盾构提供接收或始发条件,这就一定程度上加大了工期的压力,在施工中要想高效、如期的完成某项地铁施工,各个方面的工作都要全力的配合起来,这样才能将设计基坑降水的效果发挥到最大程度,保证了人们的出行安全、方便和快捷。 三、降水方案设计 1、降水方法的拟定 在充分研究地质资料、认真分析其他工程降水试验失败原因的基础上,结合现场地质条件,并将电渗、喷射、轻型和管井等几种降水方式的效益分析合理性进行对比,同时考虑到降水方式对挖孔桩和基坑开挖的影响程度,决定采用管井工法进行降水。因为一是管井工法适用范围广;二是适用降深范围大,一般为8—50m。

基坑降水计算

6.3基坑降水方案设计 6.3.1降水井型 选6型喷射井点:外管直径为200mm,采用环形布置方案。 6.3.2井点埋深 埋置深度须保证使地下水降到基坑底面以下,本工程案例取降到基坑面以下 1.0m处。埋置深度可由下式确定: L = H h :h i x h i r 0 l (6.2) 式中: L ――井点管的埋置深度(m); H ―― 基坑开挖深度(m);这里H =12m h ——井点管露出地面高度(m),这里可取一般值 0.2m ; h ―― 降水后地下水位至基坑底面的安全距离(m), 本次可取1.0m ; i x ―― 降水漏斗曲线水力坡度,本次为环状,取0.1; h i ——井点管至基坑边线距离(m),本次取1.0m ; r0 -----基坑中心至基坑边线的距离(m),本次工程案 例去最近值宽边的一半,即40m; l ---- 滤管长度(m),本次取1.0m。 故带入公式可得埋置深度L为: L=H h h i x h「0 I =12 0.2 1.0 0.1 (1.0 40) 1.0=18.3m 6.3.3环形井点引用半径 采用“大井法”,参考规范,将矩形(本案例长宽比为 2.5,小于10)基坑折算成半径为X0的理想大圆井,按“大井法”计算涌水量,故本次基坑的引用半径: X0=专 (6.3) 式中: a,b ----- 基坑的长度和宽度(m),a=200m,b=80m

亠1.16型80 4 4 8 m. 2 (6.4) 式中: 例取5d ; -系数,可参照下表格选取: 表6.1 系数n 表 a = °2OO =040 ,贝U 「-1.16 故带入公式可得本次基坑的引用半径 X 。为: 6.3.4井点抽水影响半径 由下列公式可求得抽水影响半径: t 时间,自抽水时间算起(2-5昼夜)(d ),本案 k ―― 土的渗透 系数(m/d ),这里取平均值 k =2.7m/ d ; H w 含水层厚度(m ),本次取承压含水层厚度含水 层厚度④,⑤土层厚度的总和,即为 H w =5.2 ? 6 = 11.2m , m ―― 土的给水度,按表 3.2确定,本次取圆砾 m=0.2,另外由上述计算可得 X o= 73.7m 。
