施工组织设计

目录

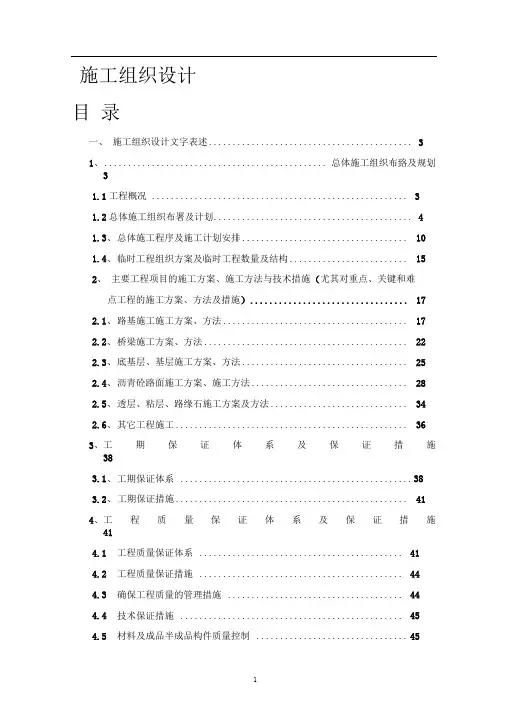

一、施工组织设计文字表述 (3)

1、............................................... 总体施工组织布臵及规划

3

1.1工程概况 (3)

1.2总体施工组织布署及计划 (4)

1.3、总体施工程序及施工计划安排 (10)

1.4、临时工程组织方案及临时工程数量及结构 (15)

2、主要工程项目的施工方案、施工方法与技术措施(尤其对重点、关键和难

点工程的施工方案、方法及措施) (17)

2.1、路基施工施工方案、方法 (17)

2.2、桥梁施工方案、方法 (22)

2.3、底基层、基层施工方案、方法 (25)

2.4、沥青砼路面施工方案、施工方法 (28)

2.5、透层、粘层、路缘石施工方案及方法 (34)

2.6、其它工程施工 (36)

3、工期保证体系及保证措施

38

3.1、工期保证体系 (38)

3.2、工期保证措施 (41)

4、工程质量保证体系及保证措施

41

4.1工程质量保证体系 (41)

4.2工程质量保证措施 (44)

4.3确保工程质量的管理措施 (44)

4.4技术保证措施 (45)

4.5材料及成品半成品构件质量控制 (45)

5、安全生产管理体系及保障措施 (46)

5.1 安全生产保证体系 (46)

5.2、安全生产管理措施 (48)

5.3、安全生产保证措施 (48)

5.4、安全防火 (49)

5.5、危险性较大的工程项目的专项安全生产施工方案 (49)

6、环境保护、水土保持保证体系及保证措施 (51)

6.1、环境保护体系 (51)

6.2、环境保护保证措施 (52)

6.3、保护绿色植被,保持水土措施 (52)

7、文明施工、文物保护保证体系及保障措施 (54)

7.1 文明施工保证体系 (54)

7.2、文明施工总则 (54)

7.3、文明施工组织管理措施 (54)

7.4、文明施工现场管理措施 (55)

8、项目风险预测与防范,事故预防预案 (55)

8.1、项目风险预测 (56)

8.2、项目风险的防范 (56)

8.3 、安全事故的应急处臵预案 (57)

9、其它应说明的事项 (59)

9.2、廉政建设组织机构 (59)

9.3、自然灾害应急预案防治“疫情”措施 (60)

9.4、雇工工资支付保障措施 (61)

9.5、防行车干扰事项 (62)

施工组织设计文字表述

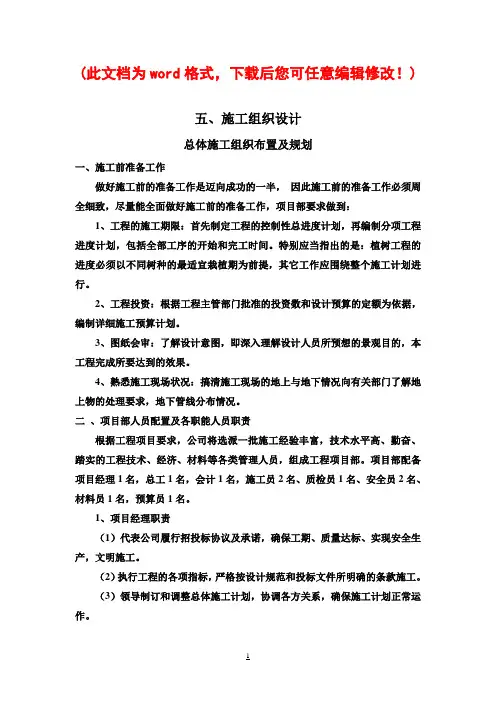

1、总体施工组织布署及规划

1.1、工程概况

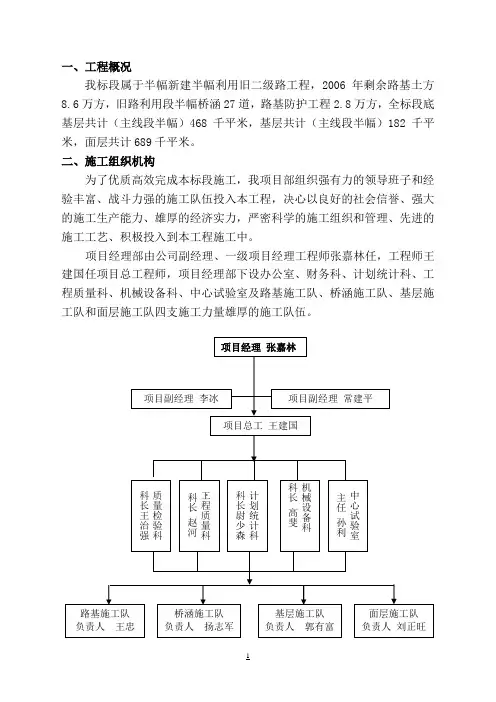

1.1.1、连霍(G30高速公路是国家高速公路网的重要组成部分。甘肃省内

瓜洲至星星峡段高速公路是连霍(G30)高速公路的重要路段,瓜-星高速全长

156.663 公里。

本标段为GX11标:k63+800 —k102+000,长度76.4km (单幅)(其中新建52.34 km,改建24.06km)。

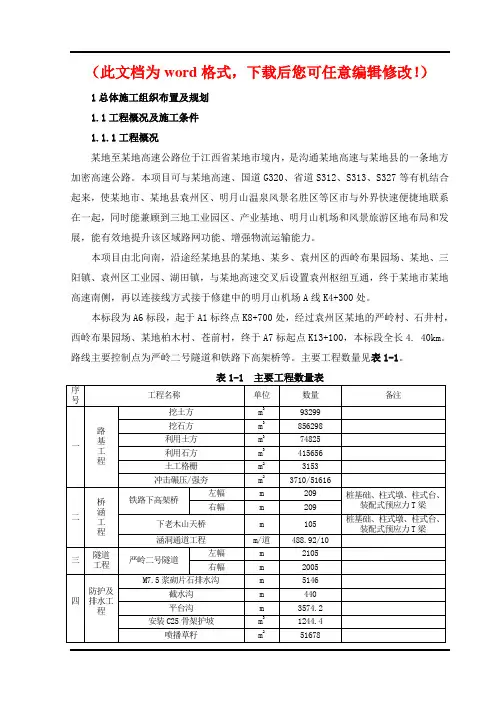

1.1.2、主要技术指标

技术标准:全线采用四车道高速公路技术标准。采用整体式路基与分离式路

基相结合的方式,整体式路基宽度26米,分离式路基宽度13米,分离式路基部分路段采用改建现有G312线。设计行车速100Km (持荷2min)f c con (锚固)。

(5)、梁体混凝土:拌合按重量比自动计量配料,以分次投料工艺拌制,拌合时间不小于1.5分钟。混凝土由混凝土罐车运至施工现场,向钢模内按水平分层法连

续浇筑。

(6)、混凝土养护:混凝土浇筑完成2-4h后即进行洒水养生。拆模后用塑料薄膜包裹梁体。养护时间一般为10-14天。

非承重侧模当混凝土强度达 2.5mpa以上时即可拆除,但要保证混凝土表面及棱

角不损坏的情况下方可拆除。承重模,必须达到要求强度,经检查后,方可拆除。

(7)封端:放张后,进行封端。混凝土浇筑程序为:设臵端部钢筋网一固

定圭寸端模板一浇筑圭寸端混凝土一拆模一养护。

(8)标注:适时对压浆及封端进行养护,并对梁标注生产日期和梁号。移梁、存梁:梁板用2台龙门吊起落和横移,用轨道平车纵移。

3)、大桥梁板架设安装:桥梁梁板安装,采用大型架桥机设备和架桥吊装设备分别架设安装。施工方案必须经详细设计、经审核批准后,方可进行架梁工作,确保安全、工期、质量。

(三)、桥面系施工

桥面施工分四阶段进行,第一阶段:桥面连续预应力砼施工;第二阶段为铺装防水面层砼的施工;第三阶段为防撞护栏的施工;第四阶段为伸缩缝的施工。

2.3、底基层、基层施工方案及方法

2.3.1 施工方案

(1)、本标段路面:路面结构层为:15cm-20cm厚,水泥稳定碎石底基层。

20cm-35c m厚,水泥稳定碎石基层。

底基层、基层施工采用集中厂拌法施工。由2个基层施工作业队,分2段分

2个作业面进行施工。计划4个月内完成施工。

(2)、底基层、基层混合料拌和,采用500t,梯队式联合摊铺。

下面层摊铺采用两侧挂设钢绞线引导高程控制方式进行摊铺,摊铺机开始受

料前,在料斗内要涂少量防止粘料用的柴油。

b、在连续摊铺过程中,要保证有足够的运料车辆,也可采用沥青混合料转运车,输送混合料到摊铺机卸料斗内,确保混合料摊铺质量。

c、摊铺现场凭运料单检测、验收混合料温度及感观质量。

(4)沥青混合料的碾压

合理选择压路机组合,以达到最佳碾压效果。拟定采用2台双驱双振压路机

初压+ 2台轮胎压路机复压+ 2台双钢轮终压。沥青砼混合料碾压分初压、复压和终压,碾压温度及速度控制应符合技术规范要求和试验段技术参数。

e、路面边缘、边脚处,采用小型压路机进行碾压。

F、混合料摊铺完成后,立即检查宽度、厚度、平整度、路拱及温度,对不合格处及时进行调整,按批准的压实设备,呈阶梯形排列进行充分、均匀碾压,防止漏压。

(5)接缝的处理

a、纵向接缝处理:梯队摊铺的纵向接缝应在前部已摊铺混合料部分留下

10-20cm宽度,暂不碾压作为后高程基准面,并有5-10cm左右的摊铺层重叠,以热接缝形式在最后作跨接碾压,消除缝迹,上下层纵缝应错开15cm

b、横向接缝采用平接缝处理。

3 )、面层改性沥青砼路面施工方法

(1)施工准备

上面层沥青砼路面施工,采用1台4000型沥青拌和设备分段集中拌和。

上面层采用2台ABG525型摊铺机联合梯队式摊铺,采用全自动红外线非接触式平衡梁装臵控制。每层摊铺时,根据铺筑路面的污染程度,提前清扫,按规定完成粘层

施工。

(2)前后场施工准备

沥青混合料配合比设计的目标-生产-生产验证各阶段配合比设计,均必须采用规定的方法试验。沥青应按规定(设臵5个以上100m3的沥青罐)储存,工地试验室及时进行沥青检验。

各种集料除灰、筛分、冲洗准备充足;设备检测、试运完毕。混合料运输车辆满足运力要求,摊铺机就位。各项准备经监理工程师检验合格后,方可进行混合料拌合。

(3)混合料的拌和

a、路面施工各种原材料符合质量要求,沥青混合料配合比设计已得到监理工程师的审批。拌和设备采用4000型沥青砼拌合站,满足拌和质量、施工强度的要求。

b、沥青拌和加热温度控制,集料加热温度,混合料出厂温度控制符合要求。拌合时严格控制集料中超大粒径的含量,严格控制沥青、集料的加热温度,超过规定正常温度30C,混合料必须废弃。

C、沥青混合料每天每个拌合站至少做2次抽提试验,检查成品料是否符合要求。

(4)混合料的运输

根据拌和能力及运距,计算车辆数量,采用大吨位(15t以上)运输车辆。车箱内清理干净并涂刷适当的油水混合物。车辆运输过程中均应采用棉苫覆盖混合

料.到现场后应严格检查混合料温度。

(5)混合料的摊铺

a、在监理工程师验收合格的下面层上,方可进行中面层施工,中面层摊铺

采用2台ABG423摊铺机,相错10m l行梯队联合摊铺。上面层摊铺采用2台ABG525 摊铺机,相错10m进行梯队联合摊铺。

b、摊铺过程要求连续、均匀、稳定。沥青混合料摊铺温度符合要求。

(6)沥青混合料的碾压

拟定采用2台11t双驱双振压路机初压+ 2台26t轮胎压路机复压+ 2台13t 双钢轮终压。路边缘采用小型压路机碾压。沥青混合料碾压分初压、复压和终压,碾压温度及速度控制,碾压速度、温度和遍数及机械均应严格按试验成果执行。

e、路面边缘、边脚处,采用小型压路机进行碾压。

F、混合料摊铺完成后,立即检查宽度、厚度、平整度、路拱及温度,对不合格处及时进行调整,按批准的压实设备,呈阶梯形排列进行充分、均匀碾压,防止漏压。

(7)接逢处理

混合料摊铺梯队摊铺纵向接缝处应重叠5-10cm以热接缝形式施工。横向接

逢采用平接缝。施工完毕,混合料未冷却前,完成切割工作,切割范围用6m直

尺检测,保证平整度及厚度,新摊铺料摊铺前,清洗接缝处,涂抹粘层油,并用熨平板座在已铺表面层上预热,再下料摊铺。

(8)取样和试验

沥青混合料应按规定和试验规程的方法,进行取样和检验。沥青路面的压实质量检验,采用压实度和空隙率双控指标。合理提高沥青砼的压实度,适当减少空隙率。

246、确保沥青砼路面质量的组织措施

在路面施工现场,总指挥全面负责沥青砼路面的施工及施工作业组的协调工作,并设臵如下施工作业组:

(1)施工前准备工作组:负责沿线纵、横断面现场测量,清扫清洗路面,清除污物,污染严重地段需重新喷洒乳液。

(2)摊铺作业组:参照准备组测定的纵横坡断面控制高程及设计高程,挂基准线、放桩、定高程,校测摊铺后高程,摊铺机前清扫处理,指挥运料车,协调各摊铺机的行驶速度。

(3)碾压组:其主要工作为指定专人测量铺设后的面层温度、厚度,插温度标志旗,指挥压路机进行初压、复压、终压。

(4)质量保证组:负责每天摊铺时的横缝处理,派专人用3m直尺检查碾压

后的平整度,指挥压路机处理横缝,测量平整度及用核子密度仪检测密实度。

(5)机械保障组:负责机械出现故障时进行抢修、燃料供应、沥青混合料运输。

(6)后勤保证组:负责施工工人一切后勤工作。

(7)路面材料组:负责沥青主台的监磅、现场收料、结束拌料到收料总数的统计,确保各种材料符合规定。

2.5、其它工程施工

2.5.1、透层沥青施工

透层油采用煤油稀释沥青。透层施工采用沥青洒布车喷洒。喷洒前应将路面清扫干净,并对路缘石等适当保护,以防污染。

喷洒时按设计的乳化沥青用量一次浇洒均匀,有遗漏时,采用人工补洒。

在大风、降雨时,气温低于10C时,不得浇洒透层油。破乳时间不小于12h。

2.5.2粘层施工

粘层油采用改性乳化沥青。粘层施工采用沥青洒布车喷洒。浇洒前应清理路面脏物,有污物时,应进行冲洗,待干燥后浇洒。

气温低于10C或路面潮湿时,不得浇洒。洒布后紧接铺筑沥青面层,施工时可流水作业,浇洒一段、铺筑面层一段。

2.5.3路缘石预制安装

(1)路缘石预制采用预制厂集中预制,其预制符合以下要求:

a.应按图纸要求尺寸制模,外形轮廓线条顺直圆滑。

b.所预制构件成品,表面清洁平整,没有蜂窝、麻面、外形线条顺直。

c.对成品质量超过允许偏差的预制构件必须废弃。所有预制构件必须经监理工程师检查认可后方能运至现场砌筑。

(2)路缘石的施工应在基层(一段)施工完毕后,通过监理工程师验收后即可进行。路缘石在混凝土预制场制作,达到设计强度后用汽车运到施工现场,人工座浆砌筑。

a.施工放样:用全站仪测定路线的路缘石砌筑控制线。

b.安砌路缘石:根据路面高程,定出路缘石顶部高程,人工挂线、坐浆安砌

路缘石,完毕后,检查高程、直顺度,符合要求后进行养生,养生不得少于7天。

2.5.4、现浇水泥砼路面板施工

(1)、组织1个作业队负责水泥砼路面板工程施工。

(2)、主要配套机械设备:

a、25m,路面施工线路较长,工程量大。路面施工有效期7个月,工期短、任务重。因此,精心组织、科学管理、合理安排施工、与路基施工单位搞好交接,确保优质高效的按期完成工程项目,是本工程项目的工程重点。

(2)加强施工队伍力量,加强施工机械设备的投入。本标段底基层、基层施工拟定划分2段2个作业面同时施工,加快进度,为沥青砼路面及早施工创造施工条

框剪结构施工组织设计完整版

………………………………………………最新资料推荐……………………………………… 1 / 84

2 / 84 二、主要施工方法 1.测量 1.1 施工测量的准备工作: (1).了解工程的总体布局、定位及标高情况。 (2).对图纸进行校核。 (3).确定放线精度。 (4).测量设备、仪器确保在有效期内。 1.2 建筑定位放线: (1).建筑物平面控制网的测设:建筑物平面控制网的定位依据建筑为原有建筑物,其中新建教学楼南墙外皮距物理楼北墙外皮16.95m ,新建教学楼西墙与物理楼西墙平齐。 1).平面控制网的精度要求:根据建筑的结构和使用特点,布网精度为二级,测角中误差为 ±12",边长相对误差为 1/15000。 2).距离丈量方法:距离丈量采用I 级钢尺,进行往返测量。并考虑尺长、温度、倾斜、拉力等各项改正数。具体公式为: (考虑采用标准拉力,则拉力改正数不计) 式中:L---丈量时钢尺读数 t 0---鉴定时标准温度 L 0---实际距离 a---钢尺线膨胀系数 L 实---钢尺实际长度 t---测量时实际温度 L 明--钢尺名义长度 h---两端高差 3).角度测设:采用合格的经纬仪根据已知的起始方向,测设角度。用正倒镜法测出角后,量取距离。 (2).建筑物高程控制网测设:高程引入采用原场区内已知水准点进行测设,本工程布设6个临时水准点,组成建筑物的高程控制网,控制网的测量由专人负责,技术负责人复测。 (3).测设轴线控制桩:根据已布好的建筑物平面控制网,测设轴线控制桩,测设时以两端控制桩为准,测定该边的控制桩,并校核各桩间距,精度同平 2 00实 明 实0拉高误长02L h )L t α(t L L L L ΔL ΔL ΔL ΔL L L + ---- =----=

施工组织设计毕业论文

毕业设计施工组织设计 欢迎您查阅我的文档 学院:土木建筑与力学学院 专业年级:04级土木工程 学生姓名:学号: 设计题目:宾馆设计

起迄日期:2008.4---2008.6 指导教师: 教研室负责人: 日期: 2008 年04 月01 日 施工组织设计 1 工程概况...............................................1 2 施工部署.、、...........................................2 3 施工准备..............................................5 4 土方工程..............................................5 5 钢筋工程..............................................6 6 模板方案..............................................8 7 混凝土工程...........................................15

8 脚手架方案...........................................15 9 防水工程.............................................16 10 冬期施工方案.........................................16 11 雨期施工方案.、、......................................16 12 梁柱节点混凝土的施工措施............................17 13 施工技术管理.........................................17 14 工程质量目标及质量保证体系..........................21 15 文明安全工地管理....................................25 施工组织设计 1 工程概况 1.1 工程关系

武汉市某高层住宅楼施工组织设计(技术标)

目录 1 前言 1.1投标总说明 1.2编制依据 1.3拟采用国家或地方规范 1.4工程概况 1.4.1 工程总体概况 1.4.2 建筑工程概况 1.4.3 结构工程概况 1.5实施目标 1.5.1 质量目标 1.5.3 工期目标 1.5.4 安全生产管理目标 1.5.5 文明施工管理目标 1.5.6 总承包管理目标 2 对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案 2.1总承包管理体系 2.1.1 总承包管理体系特点及管理策略

2.1.2 现场组织管理结构 2.1.3 组织职能及职责 2.2总承包与分包关系 2.2.1 分包内容 2.2.2 总承包管理权限及一般义务 2.2.3 分包的一般权利和义务 2.3总承包管理 2.3.1 进度组织管理 2.3.2 质量组织管理 2.3.3 安全组织管理 2.3.4 文明施工组织管理 2.4工程款分解使用计划及保障措施 2.4.1 工程量申报制度 2.4.2 工程款使用承诺 2.4.3 落实劳务作业人员工资、分包单位工程款、材料款的保障 和补救措施 2.5总承包施工协调组织 2.5.1 与业主的协调组织 2.5.3 与设计院的协调组织

2.5.4 与监理单位的协调组织 2.5.5 对外协调组织 3 施工部署 3.1施工总体部署及工艺流程 3.1.1 施工总体流程图 3.1.2 各主要分部工程施工部署及流程 3.1.3 施工过程控制流程图 3.2施工准备计划 3.2.1 现场交接准备计划 3.2.2 技术准备计划 3.2.3 施工机具准备计划 3.2.4 周转材料准备计划 3.2.5 劳动力需用计划 3.2.6 临时设施准备 4 施工现场总平面布置 4.1总平面布置原则 4.2各阶段总平面布置 4.2.1 基础及主体结构施工阶段总平面布置 4.2.2 安装和装饰施工阶段总平面布置

施工组织设计毕业论文开题报告

施工组织设计毕业论文开题报告 随着建筑行业强烈的市场竞争和我国加入世界贸易组织,建筑工程施工组织设计已经不单是工程投标及建设的技 术性文件,而且还是指导工程项目成本控制及实施的经济性 文件。施工组织设计编制的深度及广度在建筑工程施工生产 管理过程中对经济效益起着举足轻重的作用。施工组织设计 产生于计划经济年代,是施工企业对施工项目进行技术管理 的文件。如今,建筑市场依照国际惯例,工程施工的发包和 承包实行工程招标投标制和合同管理制,工程的管理实行业 主责任制、项目经理责任制和工程建设监理制等。新制度的 实行,使项目管理的模式也相应发生了变化,而工程施工环 境和技术环境的变化,使施工组织设计的地位和作用发生了 根本性的变化。因此,施工组织设计的创新是施工企业必须 面对和重视的问题。 哈尔滨水木兰亭小区4号住宅楼工程施工组织设计,该设计题目符合专业培养目标的要求,通过该设计使自己能够 综合学习和理解大学四年所学的各科专业知识,培养自己综 合运用理论知识和专业技能解决实际工程的能力。掌握建设 工程施工组织编制的内容、方法,根据不同的施工项目,合 理的选择施工方案,制定合理的施工技术措施,编制合理的 进度计划、劳动力、资源需要量计划,用以指导工程施工。 通过对一个实际工程的设计,使自己能综合运用所学的

专业理论知识去解决实际的工程应用问题。为今后走上工作 岗位打下坚实的基础,努力成为为工程建设领域的高级技术 应用型人才。,结合实践,理解和掌握所学的各科知识,培 养综合运用理论知识和专业技能的能力,学会分析和解决工 程各项施工中所遇到的各种实际问题,熟悉工作程序和方法, 为今后打下坚实的理论和技术基础。根据以往工程实践经验, 合理的编制施工组织设计,能准确反映施工现场实际,节约 各种资源,在满足建设法规规范和建设单位要求的前提下, 有效地提高施工企业的经济效益。 施工组织设计编制的由来及现状 施工组织设计师前苏联经济体制下的产物。在20世纪60—70年代,我国个施工企业均为计划经济体制下的企业, 所以对施工组织设计重视不够,当时只将施工组织作为一本 技术性文件,职能单一,与整个项目管理项目组织无关。在 进入80年代,随着市场经济的深入,施工组织设计业在不 断改变自己的角色,在施工组织加 入了项目管理的一些职能,施工组织设计由原来的纯技 术性文件改变为技术管理性文件。随着项目法在全国的大面 积推广和我过招投标工作的发展,作为施工组织设计已经不 单纯事一个技术组织文件了,它不仅指导项目的技术实施, 而且在质量管理、安全管理、进度管理、季节性管理、项目 组织、、项目协调等方面做了大量文章。近几年,在施工组

清表1施工组织设计

路基场地清理施工组织设计 一、工程简介及初步说明 我部K197+460~K200+路段场地清理工程量有:清表土54365m3;砍树挖根(树直径>10cm)10413棵;砍灌木林及除草共118741m2。 二、路基场地清理施工的范围 路基清表施工范围填方段包括路基两侧排水沟内侧所包含的路基宽度,切方段包括路基坡口线所包含的范围。填方段除水塘外清表厚度为至少30cm,切方段厚度为30cm。 三、路基场地清理的方案 清表的废土按业主或监理工程师指定的范围堆放,如业主或监理工程师允许可将废土堆放在路基坡脚外侧,作为以后防护绿化施工时种植土资源。 ] 取土场的路基清表:取土场征地完成后用推土机清除表面的杂草及表土,用挖掘机挖除树根,辅以人工清除杂质,清表完成后方可取土。 四、路基场地清理的施工方法、要求及注意事项 1.施工步骤及要点: 1)、确定现场工作界线(设计红线)。调查现有地上和地下公共设施的现状,并进行适当的测量。 2)、测量、放样。用全站仪进行全线红线放样,核实原设计红线范围够不够,如有不够的地方及时上报。 3)、清理场地 a.路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。 b. 填方路基范围内的垃圾,有机物残渣及原地面以下至少30cm内的草皮、农作物的根系和表土应予以清除,并且堆放在弃土场内。 ( c.路基用地范围及取土场范围内的树根应全部挖除,并将路基用地范围内的坑穴填平夯实。 d.在填方和借方地段的原地面应进行清表处理,清理深度应根据种植土厚度决定,清出的种植土应集中堆放。填方地段在清理完地表面后,应整平压实到规定要求,才可

关于高速公路安全管理的论文毕业论文

目录 1引言 (2) 2我国高速公路交通安全现状 (2) 2.1全国交通事故概况 (2) 2.2我国高速公路事故偏高的原因 (3) 3高速公路交通安全影响因素 (3) 3.1人的因素和高速公路交通安全 (3) 3.2路的因素与高速公路交通安全 (4) 3.3公路环境与高速公路交通安全 (5) 4高速公路交通安全管理对策 (5) 4.1广泛开展交通安全教育 (5) 4.2加强驾驶员管理 (6) 4.3改善道路条件 (7) 4.4加强交通秩序管理 (8) 4.5发展智能化交通(ITS)技术提高交通安全管理水平 (11) 5高速公路安全总体对策 (9) 6结束语 (9) 参考文献 (10)

浅谈余安高速凯羊段安全管理对策的研究 :狄子清班级:交智31207班实习单位:高速公路集团营运管理中心凯 羊桥隧站指导教师:曾刚 【摘要】随着社会经济的飞速发展,我国高速公路总体上实现了持续、快速和有序的发展,有力地促进了我国经济发展和社会进步,但它在带来高效、快捷、方便的同时,也不可避免地带来了交通拥挤、事故损害等诸多安全问题。因此开展高速公路安全管理对策的研究日趋重要 【关键字】高速公路安全管理对策措施 1引言 随着高速公路的不断建成和投入运营,如何管好、用好高速公路成为十分迫切的问题,于是高速公路管理研究就应运而生了,其主要容之一就是高速公路安全管理。由于缺乏经验,各地将普通公路的交通管理模式照搬到高速公路的管理上,但高速公路的交通模式大大不同于普通公路,速度高、交通量大等因素,使高速公路管理出现很多新问题。在公路管理上,不仅是依靠严格的交通法规,更重要的是依靠科学的交通安全管理。因此,我们应该结合我国高速公路安全管理的实际情况,借鉴国外先进的交通安全管理体制,做好有关高速公路交通安全管理的对策及建议研究的工作,为营造良好的高速公路运输环境、发展国民经济奠定坚实的基础。 2我国高速公路交通安全现状 2.1全国交通事故概况 建国60年来,我国道路交通事业是随着经济建设的发展而成长的,道路交通事故也相应逐步上升。全国每年的交通事故死亡人数高达几万人,我国的高速

钢结构施工组织设计 完整版

一综合说明 1. 1工程简介 本施工组织设计是根据施工工程图纸和招标文件,针对工程特点, 结合可操作性编制的,仅对于该工程的钢结构施工 ,内容包括:①施工部署②加工制作及生产工艺,③施工组织设计等 工程名称: 建设地址: 建设单位: 1. 2 编制依据: 1.2.1 工程招标文件 1.2.2 《建筑结构设计规范》 1.2.3 《钢结构设计规范》 1.2.4 《冷弯薄壁型钢结构设计规范》 1.2.5 《建筑抗震设计规范》 1.2.6 《钢结构工程施工及验收规范》 1.2.7 《钢结构高强螺栓连接的设计、施工及验收规范》 1.2.8 《门式钢架轻型房屋钢结构技术规程》 1. 3 指导思想 确保工程质量,达到设计意图,达到预定的工期目标。选配高素质的项目班子及工程技术管理人员,遵照 ISO9002《质量管理和质量保证》的标准,建立工程质量保

证体系,积极推广应用新技术新工艺、新材料、新设备,以强有力的管理和技术手段措施,确保施工的顺利进行。 1. 4 实施目标 1.4.1工期目标:我方保证按时完工。合理安排施工工工序,制作和安装的交叉施工,力争提前完工。 1.4.2质量目标:确保工程达到“合格”等级标准。 1.4.3 安全文明施工目标:杜绝重大人身伤亡和机械事故,确保安全文明施工。 1.4.4 服务目标:信守合约,密切配合,做好施工图纸深化工作, 配合解决有关的设计问题,自觉接受业主和监理的检查监督。 二施工组织设计第一章:施工部署 1. 1 施工准备 1. 2 施工组织机构 1. 3 施工顺序 1. 4 主要劳力装配计划 1. 5 主要设备、机具、仪器计划表 1. 6 现场施工平面布置图及现场供水、供电和临时设施第二章:加工制作组织与生产工艺 钢构部分 2. 1 钢板 2. 2 焊材

房地产施工组织设计毕业论文

房地产施工组织设计毕业论文 目录 一、总则 (1) 1.1编制依据 (1) 1.2编制原则 (1) 1.3工程采用的技术规 (1) 1.4目标管理指标 (2) 二、工程概况 (3) 2.1一般概况 (3) 2.2结构概况 (3) 2.3建筑设计概况 (4) 2.4建筑节能设计说明 (6) 三、施工部署 (7) 3.1现场总平面布置 (7) 3.2施工临时供水供电线路布置 (7) 3.3施工准备 (7) 3.3.1技术准备 (7) 3.3.2物质准备 (8) 3.4劳动力计划 (8) 3.5新技术、新工艺、新材料推广计划 (8) 3.6运输方式 (9) 3.7施工用水、施工临时用电量计算 (9) 四、施工组织机构和施工人员配备 (9) 4.1施工组织机构 (9) 五、投入本工程的施工机械设备 (10) 5.1施工机械设备选择 (10) 5.2进场主要机械设备计划 (10) 六、施工总进度计划及工程总体施工顺序主要工序、工艺流程 (10) 6.1施工总进度计划 (10)

6.2工程总体施工顺序 (10) 6.3土石方开挖工程 (10) 6.4基础工程 (11) 6.5主体结构工程 (11) 6.6室装饰 (11) 6.7外墙及室外工程 (11) 七、主要分部分项工程施工方法 (11) 7.1测量放线 (11) 7.2土石方开挖施工 (12) 7.3基础工程施工 (13) 7.4上部结构施工 (14) 7.4.1模板工程施工方案 (14) 7.4.2钢筋工程施工方案 (16) 7.4.3混凝土工程施工方案 (20) 7.4.4砌体工程施工方案 (22) 7.4.5悬挑双排钢管扣件式脚手架施工方案 (23) 7.6装修施工方案 (29) 7.6.1室装修施工方案 (29) 7.6.2外墙装修施工方案 (32) 7.7屋面防水施工 (37) 7.8卫生间防水施工方案 (38) 7.9门窗施工方案 (38) 7.10建筑节能施工方案 (39) 7.11安全文明施工方案 (42) 八、质量保证措施 (42) 8.1工程质量总体保证措施 (42) 8.2针对各分部分项工程质量通病所制订的保证措施 (44) 8.3质量保证计划书 (45) 8.3.1目的 (45) 8.3.2编制计划依据 (45) 8.3.3工程材料采购 (46) 8.3.4 施工过程控制 (46)

某小区住宅楼施工组织设计

目录 No table of contents entries found. 第二章工期目标2 第三章工程概况3 第四章施工组织机构4 第五章施工部署及主要部位形象进度5 第六章施工准备及人力、设备、材料计划6第一节技术准备6 第二节材料准备6 第三节施工用电6 第四节施工用水7 第五节劳动力准备7 第六节设备准备7 第七节施工现场准备8 第七章主要项目施工方法及技术措施9 第一节测量放线9 第二节基础工程9 第三节主体工程施工方法9 第四节楼地面工程施工方法10 第五节门窗工程施工方法10 第六节装饰工程施工方法10 第七节屋面工程施工方法11 第八节管道工程施工方法11 第九节电照工程施工方法12 第八章工程质量保证措施13 第九章主要安全施工方案14 第十章安全保证措施16 第十一章工期保证措施17

第十二章现场文明施工措施20 第十三章原材料质量保证措施21 第十四章成品与半成品保护措施22 第十五章屋面卫生间地面及管道重要部位防渗漏技术措施23第十六章创优质工程质量保证措施及制约措施24 第十七章创市级文明工地措施25 第十八章农忙季节、节假日连续施工措施及违约承诺26第十九章创无质量通病工程措施28 第二十章技术管理措施29 第二十一章雨季施工措施30 第二十二章停水停电保证连续施工措施31 第二十三章环境保护措施32 第二十四章回访保修措施及维修承诺33 第二十五章降低燥音,减少污染的具体措施34 第二十六章现场消防措施35 第二十七章协调友临关系,保证施工现场的安定团结措施36第二十八章创优工程保工期制约措施37

本工程质量目标:市优质工程

施工组织设计要点

施工组织设计要点 如果中标,中标人应于收到中标通知书后天内按要点要求,编制详细的施工组织设计, 作为工程施工的指导性文件,向建设单位提交一式五份的《施工组织设计方案》。 第一部分编制说明 一、设计文件、立项批文、规划报建文件等相关文件。 二、国家、广东省、广州市及工程所在地的有关施工验收规范、质量标准和操作规程等要求。 三、指导方针: 确保施工工期满足业主要求。按本工程规定的总工期,编制出完善的施工进度控制计划,力争提前完成工程任务。 发挥技术优势,优化管理水平。安排经验丰富的优秀管理人员和高素质的工人参加本项目施工,采用先进的技术设备,优化施工管理,充分发挥施工单位在管理和技术方面的优势。 第二部分工程概况说明 一、工程概况 、工程名称: 广州市新穗学校学生宿舍楼工程施工总承包 、建设单位: 广州市新穗学校 、工程地点: 广州市海珠区 、工程规模: 详见招标公告。 、结构形式:框架工程 、工程投资: 财政资金 二、承包范围及工程量 本施工组织设计所涉施工范围详见设计文件、工程量清单。 三、气候特征 广州市地处亚热带,属海洋性季风气候,全年大部分时间光照充足,雨量大,雨季长,台风和强热带风暴频繁,每年四至九月为雨季,夏秋季有台风袭击。根据这一地区特征,在本工程在施工过程中,除要做好与气象台的联系工作,提前采取措施外,做好雨季防雷及炎热季节施工措施,对保证工程进度和质量意义重大。 四、现场施工条件 1.施工场地已具备施工条件,可通行各种类型车辆,但必须服从建设单位指定的道路行驶及停放。 2.施工用水、电能满足施工要求。 第三部分施工布署与领导机构

一、施工管理组织架构 为更好完成该工程的施工任务,应从施工方案、人员设置、机械配备、材料供应和工程服务等方面全力进行合理的安排和调配。同时在施工中,将从建设单位的整体利益出发,积极与质量监督部门、监理单位配合,协调好内外关系及地盘管理,通过有效地对工序、材料、人员进行控制,不仅保证工程质量,而且保证安全文明施工得到有效保障。通过有效的环保措施,使声、光、尘污染得到有效控制,创建安全文明施工的模范工地。 1.项目经理部的组成 以中标人投标文件为准。 2.各人员职能 项目经理:负责项目经理部的行政领导工作,并对整个项目的施工计划、生产进度、质量安全、经济效益全面负责,分管施工部、行政部和质安部。 项目总工程师:负责项目施工中的全部技术管理、质量控制和安全监督工作,分管技术部和质安部。 项目副经理:协助项目经理和项目总工程师进行工地的各项管理,分管技术部和材料部。 技术部:负责施工组织设计、专项施工方案和交底卡的编制;负责钢筋翻样、木工放样,构配件加工订货和现场施工技术问题的处理;负责发放施工图纸、设计变更和有关技术文件;办理工程签证;做好隐蔽工程的验收记录本和各项工程技术资料的收集整理工作。 施工部:负责定额核算、计划统计和预决算的编制工作;负责施工现场平面管理、施工调度及内部协调;负责施工测量、放线,负责机械设备管理和安全管理工作。 质安部:负责工程质量的检查、监督,进行分部分项工程的自检评定,开展全面质量管理和小组的活动。负责做好经常性的安全生产宣传工作,贯彻“安全第一,预防为主”的方针,组织日常的安全生产检查、监督工作,帮助班组消除事故隐患,促进安全生产。 材料部:负责编制材料供应计划,根据施工进度分批组织材料供应:负责材料的发放和物资保管,进行原材的检验、化验、抽检,提供有关材料的技术文件。 行政部:负责政治宣传、职工教育、生活后勤、安全保卫、环境卫生、文明施工及接待工作。 二、施工管理体系 1.质量管理体系 2.安全、文明施工管理体系 3.进度控制体系 4.安全管理防火体系 三、施工阶段划分

围墙施工组织设计完整版

施工组织设计 第一章、总体施工组织布置及规划 一、项目管理方针和目标 1、承诺 按业主的要求,建立、健全质量、环境、职业安全健康管理体系,在运行中发挥领导作用。 2、管理方针 “诚信守法,科学管理,精心施工,顾客满意,以人为本,预防为主,保护环境,追求卓越”。 以诚信守法为准则,以科学的管理、先进的技术、精良的设备精心组织施工,建造精品工程,以人为本,预防为主,注重环境保护和职业安全健康管理,提高员工素质,不断改善员工和外来人员的工作环境及职业安全健康状况,并持续改进,以优质的服务满足业主及相关各方的要求。 3、项目管理目标 ⑴指导思想 科学管理、精心组织、精心施工、优质高效、安全文明、均衡有序、产品和 服务顾客满意。 ⑵工期目标 计划工期: 工期:90 天。 具体安排如下: 1. 人员机械进场 2. 围墙建造和防水

3. 收尾 ⑶质量目标达到国家质量验评标准合格。 ⑷安全目标杜绝因工死亡事故,避免触电、机械和交通事故。 ⑸环保目标生活、生产污水排放符合当地环保部门的相关规定和排放标准。 二、工程概况项目名称:晋庙铺镇天井关中心小学围墙维修改造工程建设地点:晋庙铺镇天井关中 心小学。 三、设备、人员动员周期和设备、人员、材料运到施工现场的方法 1、机械设备的安排 ⑴主要工程机械配置供电设备:安装变压器为主,自备部分柴油发电机。 ⑵拟投入本合同的主要施工机械详见附表中的“拟投入本合同的主要施工机械表” 。 2、设备、人员动员周期根据工程特点,施工进度计划安排,调集适合本工程施工的各种施工机械 设 备,在分项工程开工前,按月度施工计划,合理安排设备进场周期,对于需预先调试的设备,则提前进场。 在接到中标通知书后,及时调集具有较高管理素质和施工经验的人员进驻施 工现场,组织第一批的筹备组和部分施工机械进场,开展准备工作包括:临时用地的租用、临时生产和生活设施的搭建,考察、签订地材和外购材料合同,解决生产及生活用水、用电及通讯工具,更进一步的现场踏勘和复核测量,熟悉施工图纸,编制实施性的施工组织设计,熟悉合同文件,编写各项规程,准备岗位培训材料等。在签定合同后组织第二批人员随主要施工机械进场,并配合前期筹备人员进行开工前准备工作,如临时驻地建设等。确保工程的施工。 3 、人员进场如我公司有幸中标,本合同段施工人员进场时间将根据工程进度合理安排,其中: 第一批筹备人员(包括项目部领导成员、主要技术人员、试验人员)于接到中标通知书后3 天内进场。 第二批人员(主要是施工人员和部分技术人员)接到中标通知书后5 天内进场。 4、主要设备进场

施工组织设计毕业论文

四川建筑职业技术学院5号教学楼 施 工 组 织 设 计 设计题目: 姓名:

系(院): 专业名称: 指导老师: 年月日 摘要: 施工组织设计是建筑施工组织的核心和灵魂,是对工程建设项目全过程的构思设想和具体安排,用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件。本施工组织设计是针对德阳市四川建筑职业技术学院5号教学楼施工的纲领性文件。编制时对项目管理机构设置、施工总体部署、施工准备、主要分部分项工程施工方法、工程质量保证措施、安全及文明施工措施、施工现场管理措施等诸多因素尽可能充分考虑,突出科学性、适用性及针对性,是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。本施工组织设计包括:施工方案的设计,主要分项工程施工方法的设计,基础工程设计中的土方工程;主体工程设计中的模板工程、钢筋工程、混凝土工程、脚手架工程、砖砌筑工程、屋面工程、装饰工程、给排水管道安装、电气安装工程等,以及质量保证措施的设计、安全技术措施的设计、施工现场文明施工措施的设计、降低成本措施的设计和各项资源需用量计划的设计。 关键词:工程施工设计安全文明

目录引言

第一章编制说明·1 第一节编制目的·1 第二节指导思想·1 第三节编制依据·1 第二章工程概况·2 第一节建筑概况·2 第二节建筑墙体·2 第三节建筑装饰·2 第四节结构概况·2 第五节电气安装工程·2 第六节给排水安装工程·3 第三章施工部署·4 第一节总体施工部署··4 第二节施工组织和协调管理·4 第三节施工段的划分·7 第四节施工准备·8 第五节施工总平面布置·9 第四章主要施工方案·11 第一节工程施工测量方案·11 第二节土方施工方案·13 第三节钢筋工程·15 第四节模板工程·20

省道施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) 五、施工组织设计 第一章总体施工组织布置及规划 第二章主要工程项目的施工方案、方法与技术措施 第三章工期保证体系及保证措施 第四章工程质量管理体系及保证措施 第五章安全生产管理体系及保证措施 第六章环境保护、水土保持保证体系及保证措施 第七章文明施工、文物保护保证体系及保证措施 第八章项目风险预测与防范,事故应急预案 第九章支付保障措施 第十章重点、难点工程专项施工技术方案 第十一章其他应说明的事项 附表一施工总体计划表 附表二分项工程进度率计划(斜率图) 附表三工程管理曲线 附表四分项工程生产率和施工周期表 附表五施工总平面图 附表六劳动力计划表 附表七临时占地计划表 附表八外供电力需求计划表

附表九合同用款估算表 施工组织设计 通过对省道308线小河西至上都段一级公路(含补充工程)土建工程施工招标文件、施工图纸、参考资料及补遗书等的认真阅读和对工程现场的详细考察,我们感到本工程施工工程量较大,施工任务较繁重。因此,若我公司有幸中标,将加大施工机械和人员的投入力度,组织精干的管理人员、熟练的专业施工队伍投入到本工程的施工,保证优质、高效、按期完成任务。 第一章总体施工组织布置及规划 一、工程概况 省道308线小河西至上都段一级公路起点位于S308旧路起点(多伦县小河西)与河北省御克公路顺接,终点位于正蓝旗上都镇东桑兰铁路立交桥西侧,与S308上都至哈毕日嘎段衔接。路线全长70.52公里,设互通式立体交叉2处,分离式立体交叉3处;8*20m大桥2座,小桥15座,涵洞77道。 省道308线小河西至上都段公路补充工程多伦淖尔至西干沟项目起点位于多伦淖尔镇,接省道308线小河西至上都段公路多伦南互通,终点于多伦县大北沟镇西干沟村,接锡盟进京通道上都至十五号段公路西干沟互通。设互通立交1处,公铁立交1座,大桥1座,中桥2座,分离立交1座,小桥9座,涵洞18道。 按四车道一级公路标准新建,设计速度为100km,使其接缝处原路面的温度符合要求。 (3)调整摊铺机熨平板。 ①在新开始铺筑路段,应使高度为各层的厚度乘以各层的松铺系数,使熨平板与路面横坡一致,然后在摊铺机全宽度范围内垫5块木块,使熨平板放稳。 ②在接着已铺好的沥青砼层铺筑时,应量出横缝处新铺路面的实际厚度,再乘以各层的松铺系数,确定在已铺路面上应垫的高度,再在摊铺机全宽度范围内垫5块木块,使熨平板放稳。 (4)调整摊铺机的振夯频率及振幅,使摊铺后的沥青混合料具有80%以上的初始密度。 (5)摊铺速度,应根据拌和设备的生产能力和热料仓的贮料数量、运输距离、配备的运输车及压实能力来综合考虑;更重要的应使摊铺保持缓慢、匀速,连续不间断地铺筑。

某住宅楼施工组织设计

某住宅楼施工组织设计

目录 第一章编制依据及说明 (1) 第二章工程概况 (2) 第一节建筑设计特点 (2) 第二节结构设计特点 (2) 第三章现场平面布置 (3) 第一节平面布置原则 (3) 第二节施工现场平面布置图 (3) 第三节施工道路 (3) 第四节材料堆放 (3) 第四章施工方案 (4) 第一节施工准备 (4) 第二节施工现场临时用电 (4) 第三节施工现场临时用水 (5) 第四节施工测量 (5) 第五节沉降观测周期的确定 (6) 第六节主要分项工程的施工方法 (6) 1. 钢筋砼工程 (6) 2. 钢筋工程 (8) 3. 设备安装工程 (9) 4. 装饰工程 (11) 5. 脚手架工程 (11) 6. 砖砌体工程 (12) 7. 模板工程 (13) 8. 屋面工程 (15) 9. 基础工程 (17) 第五章施工组织及施工进度计划 (19) 第一节施工段的划分 (19) 第二节主要工序 (19)

第三节劳动力安排 (19) 第四节施工管理机构和项目经理部的组成 (19) 第五节施工进度计划及措施 (20) 1. 进度计划监督管理 (20) 2. 施工进度计划 (20) 第六节施工协调配合 (21) 第六章质量保证措施 (22) 第一节施工质量把关措施 (22) 第二节施工现场监督检查 (22) 第七章工期保证措施 (24) 第一节建立严格的施工进度计划检查制度 (24) 第二节保证材料及外加工构件的供应 (24) 第三节土建与安装的配合协调工作 (24) 第四节实行资金专款专用 (24) 第八章施工部署 (25) 第一节质量目标 (25) 第二节工期目标 (25) 第三节安全管理目标 (25) 第四节文明工地管理目标 (26) 第五节以科学管理为目标 (26) 第六节抓好施工现场环境建设 (26) 第九章施工技术措施 (28) 第一节采用新技术、新工艺 (28) 第二节建立严格的技术管理体系 (28) 第三节施工过程技术控制 (29) 第四节冬季施工管理措施 (29) 第五节雨季施工管理措施 (31) 第十章机械设备配备情况 (33)

施工组织设计 (1)

北京通州蒙牛乳业二期酸奶车间工程 钢结构工程 施 工 组 织 设 计 北京泛华钢结构工程有限公司东方分公司 二○○五年十二月四日 编制: 审核:

目录第一章:编制目的及依据 第一节:编制目的 第二节:编制依据 第二章:工程概况、特点及施工进度计划 第一节:工程概况 第二节:工程特点 第三节:施工进度计划 第三章:加工制作组织设计 第一节:钢构件制作结构图 第二节:钢构件制作规范 第三节:屋面板的制作 第四节:质量标准及检测手段 第五节:质量保证体系 第六节:安全技术交底 第四章:安装组织设计 第一节:施工准备工作 第二节:施工方法及注意事项 第三节:安全交底 第四节:技术交底 第五节:施工人员计划表 第六节:主要施工机具设备明细表 第五章:施工现场管理 第一节:雨季施工注意事项 第二节:冬季施工注意事项 第三节:安全防护措施 第四节:施工现场临用电安全措施

第五节:环保措施 第六节:环卫管理措施 第七节:施工现场场容管理措施 第八节:体系认证 第九节:项目部组织机构 第六章:施工质量标准及验收条件 第七章:质量、服务承诺 附表: 北京通州蒙牛乳业二期酸奶车间钢结构工程施工进度计划表

第一章 编制目的及依据

第一节编制目的 本施工组织设计编制的目的是为该车间钢结构工程投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。 第二节编制依据 一、建设单位提供的本工程招标钢结构技术要求文件。 二、建设单位提供的本工程的建筑方案图。 三、国家现行的设计和施工及验收规范。 1、《建筑结构荷载规范》GB50009-2001 2、《钢结构设计规范》GB50017-2003 3、《建筑抗震设计规范》GB50011—2001 4、《钢结构工程施工及验收规范》GB50205—2001 5、《建筑钢结构焊接技术规程》JGJ81—2002 6、《钢结构高强螺栓连接的设计、施工及验收规程》JGJ82—91 7、《建筑结构荷载规范》(GB50009-2001) 8、《冷弯薄壁型钢结构技术规范》(GB50018-2002) 9、《门式钢架轻型房屋钢结构技校规程》(GBCS102:2002) 10、《压型金属板设计施工规程》(YBJ216-88) 11、《钢结构防火涂料应用技术规范》(GBCS24:90) 四、国家现行安全生产、文明施工的规定。 五、执行集团公司国标GB/T19001—2000标准体系的规定 六、我公司现有同类工程的施工经验,技术力量和机械化施工能力。

建筑施工组织设计范文(完整版)

某某某某学院 施工组织设计 课题名称多层砖混结构办公楼施工组织设计 学生姓名 __________ 学号 ____________ 院系____________ 专业____________ 班级____________ 指导老师______ 2016年6月9日 目录

一、设计概况-------------------------1 二、设计内容-------------------------6 三、设计要求-------------------------7 四、施工方案------------------------10 五、施工进度计划--------------------23 六、施工现场平面布置图--------------32 七、建筑技术组织措------------------35 八、参考文献------------------------37

施工组织课程设计任务书 ---多层砖混结构办公楼 一、设计条件 1、建筑物概况 本工程为四川省××公司的办公楼,位于成都市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑾轴线处有一道温度缝,在F轴线处有一道沉降缝。其总平面、立面、平面如附图所示。 本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结构。基础埋深1.9 m,在C15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、盥洗室采用现浇楼板外,其余楼板和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。 室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。窗间

施工组织设计毕业论文范文

摘要 本工程位于江西省南昌市经济技术开发区的帝泊湾小区的商业会所,根据毕业设计的要求,结合本工程的具体情况和有关现行规范、规程等资料,编制的单位工程施工组织设计文件。一个科学的施工组织设计,将使建筑施工活动协调有序,提高工作效率,达到缩短工期、降低成本、争创优质的效果,并争评省优秀工程。 本单位工程施工组织设计分为八章,分别是工程概况、施工方案、工程量计算书、施工准备、施工部署、施工进度计划、施工平面布置、安全施工的措施。通过熟悉设计资料和图纸,估算出整个工程量,并结合预算定额的相关要求和规范,合理安排施工顺序,充分利用机械设备,努力提高劳动效率,组织现场安全、文明施工及环境保护,从而确保工程的安全和质量。 关键词:施工组织设计;施工方案;进度计划;施工平面图

目录 摘要................................................................ I 前言. (1) 第一章工程概况及特点 (2) 1、工程概况 (2) 2、施工条件 (3) 3、工程特点 (3) 第二章施工方案的选择 (4) 一、确定施工流向和施工程序 (4) 二、确定施工过程的施工顺序 (4) 三、施工方法与技术措施 (5) 第三章工程量计算书 (12) 第四章施工准备 (35)

前言 施工组织设计是对施工活动实行科学管理的重要手段,它具有战略部署和战术安排的双重作用。它体现了实现基本建设计划和设计的要求,提供了各阶段的施工准备工作内容,协调施工过程中各施工单位、各施工工种、各项资源之间的相互关系。用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件,是施工技术与施工项目管理有机结合的产物,它是工程开工后施工活动能有序、高效、科学合理地进行的保证。 施工组织设计一般包括四项基本内容:①施工方法与相应的技术组织措施,即施工方案。②施工进度计划。③施工现场平面布置。④有关劳力,施工机具,建筑安装材料,施工用水、电、动力及运输、仓储设施等暂设工程的需要量及其供应与解决办法。前两项指导施工,后两项则是施工准备的依据。而施工组织设计的繁简,一般要根据工程规模大小、结构特点、技术复杂程度和施工条件的不同而定,以满足不同的实际需要。复杂和特殊工程的施工组织设计需较为详尽,小型建设项目或具有较丰富施工经验的工程则可较为简略。 从计算工程量开始,根据最小工作量面安排劳动人数和劳动定额,排出施工进度计划,再由进度计划安排出资源需用量表,根据资源需用量计划来将限有施工场地进行布置,最后设立安全、文明和季节性施工措施。完成最终的单位工程施工施工组织设计。从中可以让我们更熟悉工程清单计价规范,掌握工程量计价规则,熟悉计算过程中需要注意的事项,运用AutoCAD绘制施工场地布置图和进度计划和资源需用量,结合相应的消耗量定额及用水用电定额安排和布置临时工程。 所以选择施工组织日志作为毕业设计的意义就在于通过对一项完整的单位工程的施工组织设计进行编制,我们对整个施工过程就有一个完整和系统的认识,还能培养自身综合分析问题和解决问题的能力,以及组织管理和协作能力,培养自己严谨、扎实的工作作风,强烈的事业心和责任感。

小区住宅楼施工组织设计说明

某经济适用房小区住宅楼施工组织设计 一、工程概况 某小区住宅楼为经济适用房,为六层砖混结构房屋,建筑面积2890.8m2, (一)建筑、结构概况 1、建筑形式 建筑平面尺寸56.4×10.18m,层高3.0,共六层,总高18.4米。 工程相当于两个单元,设两座钢筋砼楼梯。每户设外挑式阳台。 一层地面标高为±0.00,室内外高差0.15m。 2、结构设计 工程为砖混结构建筑,建筑抗震设防烈度六度,建筑安全等级二级,结构使用合理年限50年。 主体结构为砖混结构,现浇柱、梁、板、阳台。

工程所用砼等级:三层以下结构为C30,三层以上结构为C25。 墙为M7.5水泥砂浆砌烧结页岩实心砖 3、建筑装修 3.1.门窗:要紧为防盗门、三夹板门;窗要紧为铝合金窗。 3.2.楼地面:厨房、卫生间防滑地砖地面,楼梯间地砖地面,其它房间为水泥砂浆楼地面;厨房、卫生间地面比其它房间低30。 3.3.内粉:厨房、卫生间为瓷砖墙面,其它房间混合砂浆粉刷,公共部分刷乳胶漆。 3.4.平顶:混合砂浆粉刷,公共部分刷乳胶漆。 3.5.外装修:外墙面采纳RE复合保温砂浆打底,水泥砂浆、刷高级外墙涂料,面砖饰面。 3.6.屋面:现浇钢筋砼斜坡屋面、25厚挤塑板保温、水泥瓦。 平台为采纳25厚挤塑板保温、高分子卷材防水层,40厚C20细石砼整浇层内配φ4@150钢筋网刚性屋面。 3.7.油漆:木门刷调和漆;预埋木砖水柏油防腐。 4、水电安装 本工程水电安装包括生活给排水系统、电气照明及防雷接地系统等。 (二)施工现场条件 1、施工现场三通一平已具备,具备施工条件。

2、施工用水电由业主接至现场。 3、工程地质情况见业主提供工程地质勘察报告。基础施工采取明排水能满足施工要求。 (三)招标要求 1、本工程实行土建、水电安装总承包。 2、本工程招标工期为210天,投标工期为198天。

施工组织设计例子(1)

一、编制依据 1.1工程设计施工图纸及总平面图; 1.2对现场和周边环境的调查; 1.3现行国家和浙江省各种相关的施工操作规程、施工规范和施工质量验收标准; 1.4现行国家和浙江省关于建设工程施工安装技术法规和安装技术标准; 1.5国家工期定额和建设单位对本工程提出的施工工期及质量要求; 1.6本公司ISO9002国际质量体系标准,质量手册体系运行程序等; 1.7本公司有关施工技术、施工质量、安全生产技术管理、文明施工、环境保护等文件; 1.8工程规模、工程特点、各节点部位的技术要求、施工要点、类似工程的施工经验及公司的技术力量和机械装备; 1.9公司对本工程确立的施工质量、工期、安全生产、文明施工的管理目标。 二、工程概况 2.1工程地点及地貌 大酒店工程位于,紧靠南龙公路,交通十分便利,三通一平己经完成,场地比较开阔。 2.2建筑形式 本酒店平面几何形状为“角尺”形,东西向长度为40.27米,南北向长度为38.08米;东侧面房为框架结构,西侧面房为混合结构,共计层数为五层。框架部分层高为3.8米,混合结构部分层高为3.2米,室内外高差为0.6米,总高度为89米(室外地坪至檐口标高);建筑面积为7899.78平方米。 2.3工程结构 本工程分为东侧房和西侧房两部份,东侧房为四层框架结构,西侧房为五层混合结构,设计抗震设防烈度为7级,建筑场地类别按三类。 2.3.1地基基础及地下室 基础采用震动沉管灌注桩(桩基施工己有专业施工单位完成)东侧房基础桩下为钢筋混凝土独立桩承台,桩承台之间有钢筋砼地梁连接,西侧房基础为条形有筋桩承台,基础承台及梁下均铺100厚素砼垫层,混凝土强度等级,基础垫层为C10,±0.000以下基础采用C20混凝土,砖基础为MU10标准砖,砂桨为 M7.5水泥砂桨。 2.3.2主体结构 该工程设计为框架填充墙与砖混结构二种结构形式。 (1)框架填充结构混凝土柱梁均采用C30,现浇板采用C25,填充内外墙均采用MU100标准砖,M5.0混合砂桨砌筑,柱与砌体连接处须沿墙高每隔500MM设2Φ6的拉接筋。 (2)混合结构混凝土构造柱,圈梁及现浇梁、板均采用C20砼。砖为MU100标准砖,M7.5混合砂桨 (3)沉降观察点设置:观察点作法参见(省标DBJ-1-90)。 2.4工程装饰 2.4.1屋面工程 (1)所有平屋面做法:20厚1:2.5水泥砂桨粉面且抹光,挤塑保温25厚,高分子卷材一层,20厚1:2.5水泥砂桨找平,高分子涂膜,20厚水泥砂桨找平
